搅拌桩试桩方案

合集下载

水泥搅拌桩试桩施工方案

水泥搅拌桩试桩施工方案

目录三、试桩时间八7810水泥搅拌桩试桩施工方案一、工程概况本项目位于 ;K0+235.07处有一现状过水涵洞;涵洞宽2m;高1.1m..经与有关部门沟通;需对现状过水涵洞拆除;新建过水涵洞;新建涵洞宽3m;高2.5m;长59.4m;涵洞下地质较差;需进行软基处理;按照设计要求采用搅拌桩施工;处理总长65.4m..水泥搅拌桩的桩体直径为:Φ500mm;搅拌桩间距为1.5米呈等边三角行布置;桩顶从碎石垫层底进入10米;桩长10米;实施搅拌桩里程桩号为K0+235.07段;桩间距按照1.5m等边三角形布置..二、试桩目的确定水泥水灰比、水泥用量、水泥掺量..三、试桩时间2016年03月01日..四、水泥搅拌桩试桩施工方法试桩采用“四搅四喷”施工工艺;水泥浆采用42.5号普通盐硅酸盐水泥;水灰比为0.45-0.55;搅拌桩施工前应平整场地按标高控制并压实;再进行搅拌桩施工..试桩共计9根;水泥掺量选用15%;试桩3根;水泥用量59kg/m;水泥掺量选用18%;试桩3根;水泥用量71kg/m;水泥掺量选用21%;试桩3根;水泥用量82kg/m..1、施工机械水泥搅拌桩的施工机械主要为深层搅拌机、灰浆拌制机、集料斗、灰浆泵控制柜和计量装置..本工程配备搅拌桩机1台..2、施工工艺流程见附件13、成桩试验搅拌桩正式施工前进行工艺性试验;试桩深度不小于设计值要求;以掌握适用该区段的成桩经验及获取各种操作技术参数:错误!满足设计要求的各种技术参数;包括钻机钻进与提升速度、搅拌速度、喷气压力、单位时间的喷入量等..错误!确定搅拌的均匀性..错误!钻进、提升阻力情况及对特殊情况施工采取的处理措施等..成桩工艺性试验在工程桩上进行;桩数不少于1根;主要包括抽芯检测、动力触探检测等方面;以保证对于成桩质量、桩基承载力等有一全面掌握..工艺性试桩结束后;向业主和监理工程师提交工艺性试桩成果报告;经业主和监理工程师审查批准后;作为该区段搅拌桩施工的依据;没有业主和监理工程师的指令;不得任意更改..4、施工准备工作场地清理:施工前;按照施工规范的要求进行场地清理..清理后的场地应平整;并做好排水..布桩图:开工前;根据设计图纸按各区段里程画出布桩图..布桩图上标明线路中心、里程、路基基底线、每根桩编上编号;标出设计桩长..布桩图应报设计单位;经监理工程师、业主审核确认后;方可施工..测量放样:首先对设计单位移交的导线点与水准点;会同业主代表和监理工程师进行复核;确认无误后再使用..测量人员按设计图纸、布桩图;进行桩位、原地表标高、桩位孔口标高等有关测量放样工作..测量放样记录及布桩图等;应报请业主代表和监理工程复核抽查;并填写测量放样报单;报监理工程师审查签认..5、施工方法1钻机就位钻机井架上必须设置标准而又显着的深度标志尺..钻机就位时必须调平;用水平尺来测定搅拌机械的水平;用经纬仪测定钻机井架垂直以确保成桩的垂直度..2钻进启动搅拌机电机;放松起重机钢丝绳;使搅拌机沿导向架搅拌切土下沉;下沉的速度由电机的电流监测控制..工作电流不应大于70A..3制备水泥浆待搅拌机下沉到一定深度时根据标高控制;即开始按设计确定的配合比拌制水泥浆;待压浆前将水泥浆倒入集料中..4提升喷浆搅拌搅拌机下沉到设计深度时后;开启灰浆泵将水泥浆压入地基中;边喷浆边旋转;同时严格按照0.8m/min提升搅拌机..5“四搅四喷”一喷二搅:下钻喷浆;上提不喷;及所谓的空搅二喷二搅:下钻喷浆;上提补浆喷浆..二喷四搅:下钻喷浆;上提不喷;重复一次;完成四搅..直到达到“四搅四喷”的要求..6桩机移位..6、工艺参数:①水泥掺入比:按照设计要求;本工程中深层水泥搅拌桩的水泥掺入比为15%;②水灰比:0.5:1;必须根据现场情况严格控制水灰比;③送浆压力:0.5~1MPa;视场地地质情况分三~四档进行调节;④搅拌提升速度:0.8m/min;⑤其它施工参数:按照建筑地基处理技术规范JGJ120-99执行..搅拌桩施工允许误差如下:1施工桩位要复核无误;并加以保护..2搅拌桩施工时由技术主管向作业班组下达操作指令;并负责监督执行..作业班组必须严格按照成桩试验确定的技术参数进行施工;没有业主和监理工程师的指令;不得任意更改..在施工过程中若需要更换电流表、计量仪等影响施工技术参数的设备时;必须以书面报告形式提交业主代表和监理工程师同意;并在监理工程师的监督下试桩;重新确定施工技术参数;指导下阶段施工..3水泥搅拌桩施工前应进行成桩试验;确定搅拌机械的灰浆泵输浆量、灰浆经输浆管到达搅拌头喷浆口的时间、搅拌下沉速度、提升..喷浆速度、搅拌转速等参数..宜用流量泵控制输浆速度;并应使搅拌提升速度与输浆速度同步..4制备好的水泥浆液不得离析;泵送必须连续..水泥浆池宜设两个;一个搅拌池用以控制配比;另一个做泵送池..拌制浆液的灌数、水泥和外掺剂的用量及泵送浆液的时间应有专人记录..5单桩开钻后应连续施工;严格控制起喷和停喷高程;不得间断..如遇停机或机械故障停喷;应及时记录中断高程;待恢复正常后立即复搅;复搅重叠长度不小于1m..如中断时间超过12小时;应采取补桩措施..6为保证桩底端施工质量;当浆液到达处浆口后;应浆液坐底30s;使浆液完全到达底端..对桩身上段1/3桩长范围;应采用复搅措施;将此范围内的浆液分两次入;使搅拌效果最佳..当喷浆口到达桩顶标高时;宜停止提升;搅拌数秒;以保证桩头的均匀密实..7整桩喷浆搅拌结束后;为使软土与水泥搅拌均匀;应再次将搅拌头边旋转边沉入土中至设计深度;再次将搅拌头边旋转边提升出地面..8施工间隔期间;应及时清洗集料斗和全部管中的残留浆液;直至基本干净;以防止浆液硬结堵管..9搅拌桩施工采取全过程监控;随时检查施工记录和计量记录;检查重点有:加固水泥质量、用量、桩长、制桩过程有无断桩;桩体是否均匀、搅拌的转速、提升时间、复搅长度、补桩和补搅等..10根据地质资料反映情况;对于不同含水量土质情况;适当调整喷浆量..五、施工进度计划及保证措施根据总体施工计划安排;水泥搅拌桩于2016年03月01日开始试桩施工..施工进度保证措施如下:1、组织措施..1项目经理部负责施工进度控制工作;施工前按照硬性工期的要求编制详细的水泥供货计划、土方开挖进度计划、资源配置计划等;施工后组织工程进度检查、协调、监督..2合理安排工作面及流水线;确保水泥的供应;加快工程的进度..2、技术措施1制定合理的方案;确保工程的顺利进行..2进行工艺示范;提高工人的技术水平;加快施工进度..3、材料设备措施1与信誉好的水泥专业生产厂家合作;保证水泥的质量及供货..选调性能最优的机械为本工程服务;在施工中加强维护和保养;减少故障发生..2现场施工管理和技术人员;预先提出需用工程材料计划;并根据施工进度安排;提出详细的材料需用计划;明确材料进场时间;物料采购组按时组织合格的材料进场;满足施工需要..4、工期目标管理采用目标管理;分生产与现场控制施工进度;以工期目标为依据;施工计划为龙头;编制周进度计划和组织实施;实行长计划短安排;确保总工期的实施..5、加强生产调度项目经理部每周召开一次进度协调会;总结本周生产任务完成情况;找出存在的问题和需要采取的措施;并布置下周的施工生产..六、质量保证措施1返工是影响工期进度的一个重要因素;施工班长和质安部门加强对施工质量的日常检查;及时发现施工过程中的不足和问题;并督促班组尽快整改..·2班组之间经常实行自检、互检、质量评比;消除质量通病..3把好工程质量关;抓好安全生产;杜绝发生质量事故;把影响工期的不利因素降到最低程度..4严格控制水泥搅拌输浆量及输浆速度;输浆量采用流量计控制;输浆速度采用流量泵控制..5严格按照图纸要求水泥掺量;水灰比;水泥用量施工..5质量检测;考虑到现场工期较紧的原因;无侧限抗压强度试验只进行28天无侧限抗压强度试验;试验强度要求不小于 1.2Mpa;应针对现场地基土质进行水泥土配比试验..成桩7天桩体无侧限抗压强度应大于0.55Mpa..六、人力及机械设备投入情况1、人员投入表1、认真贯切执行国家、部、省、市有关安全的方针政策、规章;对职工进行安全教育和培训;牢固树立“安全第一;预防为主”的思想..进入施工现场必须佩戴安全帽;不准穿拖鞋..2、针对本工程特点;编制详细的安全操作规程、细则及安全技术;并发至工班;组织逐条学习、落实;抓好“安全五同时”即在计划、布置、检查、总结、评比生产的同时;计划、布置、检查、总结、评比安全工作和“三级安全教育”..3、针对本工程特点;定期进行安全生产教育;强化职工安全意识;使职工掌握安全生产必备的基本知识和技能..4、有计划地对岗位的生产知识、安全操作规程、安全检查生产制度、施工纪律进行培训和考核;重点对专职安全员;班组长、从事特种作业的工人进行培训考核;合格后发上岗证..5、特殊工种的安全教育、考核、复验;严格按照特种作业人员安全技术考核管理规则GB5306-85号文执行..经过培训考试合格;获取操作合格证者方能持证上岗..对已取得上岗证者;要进行登记存档;按期复审..6、未经安全教育的管理人员、施工人员;不准上岗..未进行三级安全教育的新工人不准上岗..变换工种或采用新工法、新工艺、新设备、新材料及技术难度较大的必须经过技术培训;未经培训合格者不准上岗..7、通过安全教育;增强职工安全意识;树立“安全生产;人人有责”的观念;提高职工遵守施工安全规章的自觉性;认真执行安全操作规程;做到:不违章指挥;不违章操作;保护自己;保护他人;提高职工整体安全防护意识和自我防护能力..8、坚持“三工”教育:工前安全讲话;工中安全检查;工后安全总结..此项工作由工班安全员负责..9、输电线路必须架空;严禁浸水..10、开挖的泥土用汽车集中运至固定地点堆放..八、文明施工和环保措施1、生产和生活中的废水和废物;经检查符合环保标准后弃置到工程师指定地点;检验不符合环保要求;送至垃圾场弃置..2、开挖的多余废方;运至经业主及监理同意的废弃点;弃土场顶面植草..3、施工便道经常洒水;以防止灰尘飞扬;影响农作物和周围的居民生活..4、施工使用的空压机、搅拌机、电锯、压路机等高噪声和高振动的施工机械;尽量避免夜间在居住区施工作业;并采取消声、防振措施;使噪声和振动达到环境保护标准..5、路基进行开挖时;选择对地形、地貌和植物影响最小的施工方法..边坡挖成后;及时做好防护工程;防止水土流失;减少生态环境的破坏..6、施工点与既有公路交叉地段;在施工期间设专人防护;并设明显的施工标志和夜间信号灯..7、施工中为保证既有公路的畅通;各种施工机具、材料、脚手杆等不得堆放在公路上;任何人不得在公路交叉处逗留;阻碍交通..8、施工期间;设专人检查路障;清理路面落碴..在石方开挖地段配一台装载机及适当人力;如有石块落至路面;立即组织装载机及人力抢通公路;并保证在30分钟内清理完毕..9、对于主线与乡村小路的交叉处;均设立明显的警告和警示标志;并做一定坡度的接坡;以满足当地群众生产和生活的需要..附件一、水泥搅拌桩施工工艺流程图:。

水泥搅拌桩试桩方案

水泥搅拌桩试桩方案

水泥搅拌桩试桩方案清晨的阳光透过窗帘的缝隙,洒在我的书桌上,伴随着键盘敲击的声音,我开始构思这份水泥搅拌桩试桩方案。

这个过程就像一场思想的旅程,让我带着你一起走进这个奇妙的世界。

一、项目背景及目标1.1项目背景近年来,我国基础设施建设取得了举世瞩目的成就,其中,水泥搅拌桩作为一种地基处理技术,广泛应用于各类工程项目中。

本项目旨在探讨水泥搅拌桩在实际工程中的应用效果,为类似项目提供借鉴。

1.2项目目标(1)验证水泥搅拌桩的设计参数;(2)评估水泥搅拌桩施工质量;(3)分析水泥搅拌桩的地基处理效果。

二、试桩方案设计2.1试桩类型及布置本次试桩采用单桩静载荷试验和单桩抗拔试验两种类型。

试桩布置如下:(1)单桩静载荷试验:在试验场地布置9根试桩,分为3组,每组3根,分别进行加载、卸载试验;(2)单桩抗拔试验:在试验场地布置6根试桩,分为2组,每组3根,分别进行抗拔试验。

2.2试桩参数设计(1)桩径:500mm;(2)桩长:15m;(3)水泥掺量:20%(按桩身质量的百分比计算);(4)桩体强度:大于1.5MPa;2.3施工工艺(1)桩基施工:采用旋挖钻机成孔,人工挖孔,现场搅拌水泥浆,泵送水泥浆至孔底,插入钢筋笼,振动沉桩;(2)试验施工:在试桩施工过程中,对桩体进行质量检测,确保桩体质量满足设计要求;(3)试验加载:采用液压千斤顶进行加载,加载等级分为10级,每级加载值为桩顶荷载的10%;(4)试验观测:在加载过程中,实时观测桩顶沉降、桩身位移、桩底反力等数据。

三、试验数据分析3.1单桩静载荷试验数据通过对9根试桩进行加载、卸载试验,收集到的数据如下:(1)桩顶沉降:随着荷载的增加,桩顶沉降逐渐增大,但增长速率逐渐减小;(2)桩身位移:桩身位移随着荷载的增加而增大,但位移值较小;(3)桩底反力:桩底反力随着荷载的增加而增大,但增长速率逐渐减小。

3.2单桩抗拔试验数据通过对6根试桩进行抗拔试验,收集到的数据如下:(1)桩顶位移:随着荷载的增加,桩顶位移逐渐增大,但增长速率逐渐减小;(2)桩身位移:桩身位移随着荷载的增加而增大,但位移值较小;(3)桩底反力:桩底反力随着荷载的增加而增大,但增长速率逐渐减小。

水泥搅拌桩(试桩)施工方案

水泥搅拌桩(试桩)施工方案

水泥搅拌桩(试桩)施工方案一、导言水泥搅拌桩,又称为试桩,是一种常见的基础处理方法,用于增加地基的承载能力。

本文将详细介绍水泥搅拌桩的施工方案,包括施工前的准备工作、施工过程中的具体操作步骤,以及施工后的验收和监测等内容。

二、施工前的准备工作1. 设计方案确认在进行水泥搅拌桩施工前,首先要确认设计方案,包括桩的直径、长度、深度,以及桩的间距等参数。

设计方案的确认将直接影响后续的施工工作,因此务必进行认真核对。

2. 地面清理清理施工场地,除去杂物、碎石等障碍物,确保施工现场的平整性。

3. 设备检查对搅拌桩施工所需的设备进行检查,确保设备正常运转,保证施工过程的顺利进行。

4. 施工人员培训对参与施工工作的人员进行培训,包括操作流程、安全注意事项等内容,提高工作的效率和安全性。

三、施工过程中的具体操作步骤1. 钻孔根据设计方案,在地面上预先钻孔,为后续的搅拌桩施工做准备。

钻孔的深度和直径应符合设计要求。

2. 搅拌桩灌浆将水泥、砂浆等材料按照一定的比例混合,并通过搅拌机混合均匀,然后通过管道输送至钻孔中,填充到预定的深度。

3. 提桩在桩灌浆结束后,通过提桩机将钻杆搅拌桩徐徐提出,同时搅拌桩内部继续注入混合物,形成一根坚实的水泥搅拌桩。

四、施工后的验收和监测在水泥搅拌桩施工完成后,应及时进行验收和监测工作,确保施工质量。

主要包括以下内容: ### 1. 桩身质量检查检查桩身的质量,包括密实程度、强度等指标,确保桩身符合设计要求。

2. 立桩质量检查对立桩的垂直度、水平度等进行检查,保证桩体稳固,不变形不位移。

3. 监测定期对已施工完成的水泥搅拌桩进行监测,跟踪桩的变化情况,确保桩体在使用过程中的稳定性。

五、总结水泥搅拌桩是一种有效增强地基承载能力的方法,施工方案的制定和实施至关重要。

通过本文的介绍,希望能够对水泥搅拌桩的施工流程有更清晰的认识,同时也提高施工质量和效率,确保工程的顺利进行。

水泥搅拌桩试桩施工方案

水泥搅拌桩试桩施工方案

水泥搅拌桩试桩施工方案
一、项目背景
水泥搅拌桩是一种常用于地基处理工程中的技术,通过将水泥和土壤混合形成强固的桩体,用于增加地基承载能力或改善地基土质条件。

本文旨在探讨水泥搅拌桩试桩施工方案,确保施工过程安全高效。

二、施工步骤
2.1 工程准备
在进行水泥搅拌桩试桩施工前,需要进行详细的工程测量和设计,确定试桩位置、孔径、孔深等施工参数。

同时,准备好必要的设备和材料,包括钻机、水泥、砂浆等。

2.2 孔挖掘
首先需要利用钻机对试桩位置进行孔挖掘,按照设计要求控制孔径和孔深,并在孔壁保持水平和垂直度,以确保桩体质量。

2.3 注浆
在完成孔挖掘后,进行注浆操作,向孔内注入水泥浆料,同时在注浆过程中需不断搅拌,以保证水泥与土壤充分混合。

2.4 成型
在注浆完成后,用搅拌棒或振捣器进行搅拌桩的成型,确保桩体密实均匀,避免出现空洞或松散现象。

2.5 养护
完成成型后,对搅拌桩进行养护,确保水泥充分凝固硬化,增强桩体的承载能力和稳定性。

三、安全注意事项
3.1 操作规范
在施工过程中,操作人员需严格按照规范操作,避免发生人为错误导致的安全事故。

3.2 设备维护
定期检查和维护施工设备,确保设备运行正常,避免故障带来的安全隐患。

3.3 现场防护
施工现场需设置明显的警示标识,保持秩序和清洁,确保施工安全进行。

四、总结
水泥搅拌桩试桩施工是地基处理工程中常用的方法之一,通过严格按照施工方案操作,可有效提高桩体质量和工程施工效率,确保工程质量和安全。

以上是水泥搅拌桩试桩施工方案的简要介绍,希望能为相关工程施工提供参考和指导。

水泥搅拌桩施工试桩方案

水泥搅拌桩施工试桩方案

水泥搅拌桩施工试桩方案水泥搅拌桩是一种常见的地基处理方法,常用于建筑物和桥梁的基础施工中。

在进行水泥搅拌桩施工之前,需要编制试桩方案来确定施工的具体步骤和参数。

以下是一个关于水泥搅拌桩施工试桩方案的示例,详细介绍了试桩的目的、步骤、参数和监测方法。

一、试桩目的:1.了解地质情况和地下水位,以确定施工中需要采取的措施;2.测试搅拌桩的承载力和变形特性,以评估施工过程中的桩体质量。

二、试桩步骤:1.选择试桩点位:根据设计要求和现场实际情况,在需要施工的位置选择试桩点位。

2.钻孔:使用合适的钻孔设备在选定的试桩点位进行钻孔,直至达到设计要求的孔深。

3.清洗孔底:钻孔完成后,利用水泥浆冲击清洗孔底,确保底部没有明显的松动土层和颗粒。

4.搅拌桩施工:将水泥和骨料按照设计比例放入搅拌车中,并控制好水泥浆的流量和搅拌时间。

将搅拌好的浆液注入到钻孔中,同时以适当的速度提升钻杆,确保浆液充分分布在钻孔中。

5.拔桩和取样:在搅拌桩施工结束后,采用逆时针旋转的方式将钻杆拔起,并在每隔一定深度处取样以评估桩体质量。

拔桩过程中,需要记录各深度下的拔桩阻力和桩体变形情况。

6.强度试验:将取样的土样送往实验室进行强度试验,以评估桩体的承载力。

三、试桩参数:1.搅拌桩直径:根据设计要求确定,常用的直径为0.5m-1.2m。

2.搅拌桩长度:根据设计要求和地层情况确定,常用的长度为10m-30m。

3.搅拌比例:根据设计要求和实际情况确定水泥、骨料和水的比例,一般为1:2:0.5-14.孔深:根据设计要求和地质情况确定,一般选择孔深略大于预计的桩长。

5.浆液流量和搅拌时间:根据试桩点位的具体情况来确定,需要保证浆液充分分布在钻孔中。

四、监测方法:1.拔桩阻力监测:在拔桩过程中,使用拔桩设备记录各深度下的拔桩阻力。

根据拔桩阻力的变化,可以评估桩体的承载力。

2.桩体变形监测:在拔桩过程中,使用测量设备对桩体进行变形监测,包括沉降和倾斜。

水泥搅拌桩试桩的方案

水泥搅拌桩试桩的方案

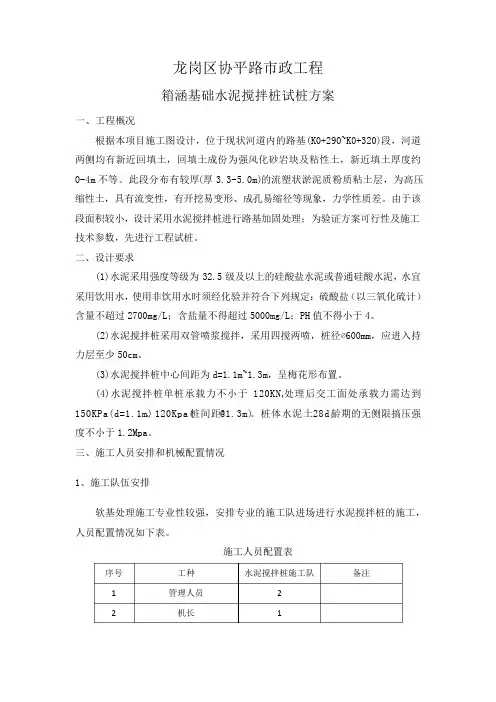

龙岗区协平路市政工程箱涵基础水泥搅拌桩试桩方案一、工程概况根据本项目施工图设计,位于现状河道内的路基(K0+290~K0+320)段,河道两侧均有新近回填土,回填土成份为强风化砂岩块及粘性土,新近填土厚度约0-4m不等。

此段分布有较厚(厚3.3-5.0m)的流塑状淤泥质粉质粘土层,为高压缩性土,具有流变性,有开挖易变形、成孔易缩径等现象,力学性质差。

由于该段面积较小,设计采用水泥搅拌桩进行路基加固处理;为验证方案可行性及施工技术参数,先进行工程试桩。

二、设计要求(1)水泥采用强度等级为32.5级及以上的硅酸盐水泥或普通硅酸水泥,水宜采用饮用水,使用非饮用水时须经化验并符合下列规定:硫酸盐(以三氧化硫计)含量不超过2700mg/L;含盐量不得超过5000mg/L;PH值不得小于4。

(2)水泥搅拌桩采用双管喷浆搅拌,采用四搅两喷,桩径∅600mm,应进入持力层至少50cm。

(3)水泥搅拌桩中心间距为d=1.1m~1.3m,呈梅花形布置。

(4)水泥搅拌桩单桩承载力不小于120KN,处理后交工面处承载力需达到150KPa(d=1.1m)、120Kpa(桩间距@1.3m)。

桩体水泥土28d齡期的无侧限搞压强度不小于1.2Mpa。

三、施工人员安排和机械配置情况1、施工队伍安排软基处理施工专业性较强,安排专业的施工队进场进行水泥搅拌桩的施工,人员配置情况如下表。

施工人员配置表序号工种水泥搅拌桩施工队备注1 管理人员 22 机长 13 操作员 27 司泵 18 记录员 19 安全员 110 电工 111 合计92、机械配置主要施工机械设备表序号设备名称规格型号单位数量备注1 深层搅拌机PH-5D 台 1 搅拌桩施工2 灰浆泵HB6-3 台 1 搅拌桩施工3 灰浆搅拌机台 1 搅拌桩施工4 集料斗5m3个 1 搅拌桩施工5 压力机TYE-600台 1 搅拌桩施工6 汽车吊25t 台 1 起重作业7 装载机ZL50D 台 1 现场转运8 水准仪S3 台 1 高程测量9 全站仪TOPCON301 台 1 定位放样10 发电机组100kW 台 1 备用电源四、试桩目的水泥搅拌施工前先进行工艺性试验,通过试验确定以下施工参数:制浆工艺、水灰比、注浆压力、搅拌钻具下沉速度、提升速度、搅拌遍数、单位时间注浆量、每延米注浆量(水泥掺量)等数据,试桩检测完成后写出试桩总结报告,报总监办审批通过后,作为水泥搅拌桩施工控制依据和操作规程,并按此严格认真执行,最终保证水泥搅拌桩的施工质量。

水泥搅拌桩试桩方案及成果报告

水泥搅拌桩试桩方案及成果报告

水泥搅拌桩试桩方案及成果报告一、试桩方案1.试桩范围:选择试验地点建筑工地,试桩范围为建筑场地内的一块土地。

2.试桩设备:使用水泥搅拌桩机进行试桩施工,包括搅拌机、搅拌桩钻杆等设备。

3.试桩深度:根据工程要求,决定试验桩的深度为10米。

4.试桩孔径:根据桩的设计要求和土壤的承载力需求,确定试钻孔的直径为600毫米。

5.搅拌桩方案:根据试验地点的地质情况和工程要求,采用水泥搅拌桩的施工方式。

具体步骤如下:1)在试验地点进行桩位标定和确认。

2)使用水泥搅拌桩机进行试验桩的施工,按照设计要求进行桩孔的钻探。

3)搅拌桩钻进土层的深度为设计深度的90%,即9米。

4)钻杆和搅拌机同时向下进行,同时将水泥和水加入到搅拌机,搅拌形成水泥浆。

5)抽取钻杆时,让混合浆液顺着钻杆滑入孔内,达到浆液充实土层的目的。

6)搅拌桩顶端要留出一定高度,以备后续施工接替。

6.试桩记录:1)记录试验桩的位置和编号。

2)记录试验桩的直径和深度。

3)记录搅拌桩的施工时间和过程。

4)记录搅拌桩施工时机械性能和施工条件。

5)录入试验数据,包括桩下垂、桩身沉降和钻孔土的取样分析等。

二、成果报告1.试桩情况:共进行了5根试验桩的施工,桩孔深度均达到设计要求的10米,直径为600毫米。

施工过程中,水泥搅拌桩机的性能良好,施工效率高。

2.试桩结果:1)桩基质量:试验桩经过一段时间的固化后,达到了设计要求的强度和稳定性。

2)桩身沉降:通过对试验桩的监测,记录了桩身沉降的数据。

根据数据分析,试验桩的沉降值小于允许的标准值,证明桩基的稳定性良好。

3)钻孔土分析:从试验桩钻孔中取得的土样进行了分析。

分析结果显示,土层的承载力满足了设计要求。

3.试桩总结:1)水泥搅拌桩施工方法适用于本工地的地质条件和工程要求。

2)试验桩的质量和稳定性满足了设计要求,为后续工程提供了可靠的基础支撑。

3)通过试验桩的沉降和土样分析,验证了水泥搅拌桩的承载力和稳定性,证明了该施工方法的有效性。

三轴搅拌桩试桩施工方案

三轴搅拌桩试桩施工方案

三轴搅拌桩试桩施工方案一、试桩目的和要求试桩是为了探明地层情况、确定桩基施工参数以及验证设计计算的合理性而进行的桩基试验工作。

三轴搅拌桩试桩的目的在于确定搅拌桩的施工工艺和施工参数,为后续正式施工提供经验依据。

试桩的具体要求如下:1.根据设计要求,试桩的直径、长度和间距应符合规范要求。

2.试桩至少进行两根试验,分布应能代表施工范围内的地层情况。

3.试桩过程中,测量试桩的土压力、拔离桩身阻力等参数,并记录试验数据。

4.试桩施工记录中,应记录清楚试桩地点、试桩深度、测量数据等。

二、试桩方法1.搅拌桩的施工设备:主要设备为三轴搅拌桩机,辅助设备为泥浆泵、清洗设备等。

2.试桩施工流程:(1)搅拌桩机进入试验地点,进行现场勘察,确定试验点位置。

(2)搅拌桩机根据设计要求,设置试验桩点的间距,并进行布置。

(3)搅拌桩机进行试桩,根据设计要求,设定搅拌桩的直径和长度。

(4)试桩过程中,实时测量试桩的土压力、拔离桩身阻力等参数,并记录试验数据。

(5)试桩完成后,对试验桩进行清理工作,保持现场的整洁。

(6)将试验数据整理汇总,编制试桩施工记录。

三、试桩施工参数根据设计要求,确定试桩施工参数,包括搅拌桩的直径、长度、间距等:1.直径:根据设计要求确定试桩的直径,一般为0.6米至1.2米。

2.长度:根据设计要求确定试桩的长度,一般为搅拌桩所在层的有效长度。

3.间距:根据设计要求确定试桩的间距,一般为不超过3倍试桩直径。

四、试桩施工控制要点为控制试桩的质量,需注意以下几个方面:1.搅拌桩机操作人员应具备相关操作证书,掌握搅拌桩机操作技术。

2.搅拌桩机的搅拌参数(搅拌头的转速、推进速度等)需根据试验需要进行调整。

3.在搅拌桩的过程中,需不断测量试桩的土压力和拔离桩身阻力,并记录相关数据。

4.试桩过程中,如出现异常情况(如搅拌桩机故障、土壤条件较差等),应及时停机处理,并记录相关情况。

5.试桩完成后,需对试验桩进行清理工作,保持周围环境的整洁。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

搅拌桩试桩方案1.编制依据⑴《公路路基、桥涵工程施工技术规范》⑵《建筑地基基础检测规范》DBJ15-60-2008⑶《水乡新城禅港路道路工程施工图设计》及工程招标文件2.工程概况本项目在禅港路,起讫桩号为:K2+962.022~K3+248.218,道路处在平面为曲线、纵断面为竖曲线范围内。

本标段规划宽度30米,设计路线长286.196米,道路等级:城市次干道,设计车速:40km/h,设计车道:双向四车道,两侧设4.0m宽绿化带和3.5m宽人行道。

场地全部为地基由人工填土层、第四系三角洲海陆交互相冲淤沉积层、残积层及古近系始新统华涌组紫红色粉砂质泥岩和长石砂岩、凝灰质砂岩、玄武岩等组成;第四系软土层发育,土层结构较复杂。

原设计我部承建的禅港路1号桥0号台、3号台各桥台至台背后20米范围内地基设计采用搅拌桩处理,桩长h=15米,桩间距1.2米,梅花桩型布置。

水泥搅拌桩要求穿透软土层不小于50cm复合地基承载力不小于150KPa。

加固剂采用32.5号水泥,用量设计中=为60kg/m。

纵向范围:台后处理长度为台后20m。

横向范围:道路两边挡墙之间长度,两边挡墙外各加打一排桩。

现工程现场已具备搅拌桩试桩条件;我部对台背地基处理搅拌桩进行布桩和核对《施工图设计》,《施工图设计》中给出0号台、3号台路基搅拌桩工程量各为362根,我部根据设计要求计算布桩为纵横向各19排,得出搅拌桩工程量各为361根,与设计图给出的工程量基本符合;挡土墙范围布置纵向9排横向5排,计算为45根,合计180根(详见搅拌桩布置平面图)。

根据施工图纸要求,搅拌桩桩采用机架旋转沉管法喷浆施工,复合地基容许承载力:桩距1.2m时大于150KPa;最终应进行荷载试验检验处理效果。

工程数量:台后724根,长度10860m;挡土墙180根,长度2700m。

3、搅拌桩施工工艺:搅拌桩施工前需先进行工艺性试验,以便掌握施工现场的成桩经验及有关技术参数,试验的桩数不宜少于5根。

影响搅拌桩的质量因素很多,进行不同龄期的无侧限抗压强度试验。

7d龄期的强度试验即可判断是否满足要求。

1)、定位:调正导轨垂直度,钻头对中桩位;预搅下沉并喷浆,启动电机。

使钻头沿导轨下沉钻进至设计深度,工作电流不大于额定电流100A,并深入不透水层50cm;2)、钻杆提升:按规定的提升速度。

边喷边搅拌,边提升直至桩顶。

一般表层50CM土层侧向约束软弱,成桩不利。

因此停浆面宜在离地面50cm处;3)、复搅:连续喷浆,为保证软土与固化剂搅拌均匀。

再次将桩杆下沉至要求深度。

再搅拌提升至地面。

4)、注意事项a、搅拌桩施工应根据成桩试验确定的技术参数进行,操作人员应随时记录压力喷浆量,钻进速度,提升速度有关参数的变化。

严格控制喷浆标高,不得中断喷浆,确保桩体成度。

严禁在尚未喷浆的情况下进行钻杆提升作业。

b、当钻头提升到地面不足50cm时,应停止喷浆,并用人工回填土。

桩身根据设计要求在一定深度,即在地面以下1/2~1/3桩长并不小于5m的范围内c、必须进行重复搅拌4—6遍。

使化料与地基土均匀拌和。

d、施工中发现喷浆量不足,应整桩复打,复打的喷浆量不小于设计用量,如因停电、机械故障等因素,造成喷浆中断量,必须复打,多打重叠孔段在大于1m。

施工机具设备的浆体发送器必须配置计量装置,并记录水泥浆的瞬时喷入量和累入量。

严禁无喷浆入计量装置的浆体发器投入使用。

设计要求水泥用量60kg/m。

e、储浆缸容量应不小于一根桩的用浆量,当储量不足时。

不得对下一根桩开钻施工。

f、钻头直径的的磨损量不得大于1cm。

g、严格按设计要求布置桩位,严禁漏桩,每台机组必须配备电脑计量装备,并及时打印出瞬间喷浆用量记录。

h、施工技术标准:桩距50cm偏差小于5cm;桩径不得小于设计要求;桩长不得小于规定要求;垂直度小于1.5%;整桩喷浆水泥量小于规定量偏差1kg;强度28天养护期后达标为1.0Mpa;搅拌轴速度50(r/min);提升速度0.8(m/min)。

4.施工安排根据我标段搅拌桩的工程量、分布位臵和目前具备的施工条件,计划安排1个地基处理作业队进行施工,作业组计划配备桩机两台,主要施工0号台后、3号台后及四处挡土墙部位地基处理的搅拌桩。

5.工艺性试桩施工5.1工艺性试桩的目的搅拌桩加固路段土质属于软土地基,设计上对地基采用搅拌桩进行加固处理。

搅拌桩施工质量的好坏直接影响到今后路基的沉降量以及影响行车的安全,它是整个地基加固处理的关键环节。

为了保证本工程搅拌桩施工质量,特在桩基施工前按要求进行成桩工艺性试验。

通过进行搅拌桩的工艺性试验,确定施工工艺和参数,用来指导我标段所有搅拌桩的施工,确保我标段搅拌桩的质量。

通过工艺性试验要达到如下目的:⑴通过搅拌桩试桩施工,进行成桩工艺试验,以复核确定水泥浆料水灰比、钻进及拔管速度、每延米水泥用量、充盈系数等各项工艺参数,选择合理的的施工方法和机具设备。

⑵通过工艺性试桩勘明局部地质构造与设计图纸是否一致。

⑶考查设计的施打顺序和桩距是否能保证桩身的质量。

⑷确定施工工艺、人员、机械的最佳匹配方式。

⑸检验桩基施工队在搅拌桩常见问题的处理能力。

5.2试验地点为保证工程的施工质量,加快工程施工的进度,我项目部决定将试桩位臵定在桥梁0号台后地方进行试桩工作,试桩10根,以60kg/m为基准上下浮动两级,每级试桩两根,每根长度暂定为15米,桩径0.5米,梅花形布臵,桩间距1.2m(详见后附布桩图)。

试桩的检测由现场监理确定数量不少于5根来进行检测.5.3试验时间根据目前施工准备情况,我项目部搅拌桩桩试时间计划在2012年03月15日。

5.4.试桩机械安排搅拌桩试桩配备机械设备见表5-1。

表5-1 拟投入试桩工程机械表序号机械名称数量备注1 搅拌桩钻机 1 搅拌桩成桩2 发电机 1 动力电源35.5试桩人员安排为确保试桩的顺利进行,成立试桩施工领导小组,组长由项目部副经理严伟文担任,组员由工程部长谢伟雄、技术部、质检员、试验员、现场技术员、施工队长组成。

施工队安排:3人,电工:1人,司机:1人,机修工:1人。

5.6施工方法5.6.1施工准备工作搅拌桩施工前要做好如下工作:⑴根据设计图所给加固范围、根数及施工要求,画出搅拌桩布桩图。

⑵施工场地达到“三通一平”,对软弱地面进行碾压或夯实处理。

并铺设0.5m工作垫层。

⑶施工场地邻近的高压电缆、电话线、地下管线及障碍物的拆迁改移,对不能改移的障碍物必须进行标识,并采取保护措施。

⑷熟悉图纸内容,深刻领会设计意图,对设计文件、图纸资料进行研究并和现场核对,如发现问题,须及时书面形式向设计单位提出,通过图纸会审,对图纸本身存在的问题,不论大小都必须有明确的结论。

⑸根据施工需要和工期需要,由计划部提前将各种材料、机具计划提出,并及时组织材料、设备进场。

搅拌桩所需用的材料主要为:水泥,运至现场后应按规范要求进行检测。

水、水泥到中心试验室进行检验。

5.6.2测量放样确定桩位搅拌桩试桩施工前根据事先确定好的桩位,由专职测量人员用全站仪放样出搅拌试桩桩位,并打入木桩、竹片桩或点白灰做标记。

5.6.3施工方法及步骤⑴桩机进入现场,必须平整、稳固,确保在施工中不发生倾斜、移动。

根据设计桩长、沉管入土深度确定机架高度和沉管长度,进行设备组装;⑵钻机就位后,采用钻机塔身的前后和左右的垂直标杆检查塔身导杆,校正位臵,使沉管垂直对准桩位中心,确保搅拌桩垂直偏差不大于1.0%;⑶启动马达沉管到预定标高;⑷沉管过程中做好记录,每沉1米记录电流表的电流一次;通过沉管过程中电流变化判断是否进入持力层,复核设计提供的地质勘探资料是否与实际一致。

⑸桩头应穿入持力层0.5m,成桩顶应高于设计标高30cm。

搅拌桩施工允许偏差,自检方法见表5-3表5-3 搅拌桩施工允许偏差值、自检方法序号项目允许偏差检查方法1 原材料设计要求查产品合格证和抽样试验报告2 桩径不小于设计值开挖0.5米后用钢尺量3 桩身强度不小于1.0MPa 28d抽芯强度4 桩位偏差50mm 经纬仪或钢尺量5 桩垂直度1% 经纬仪或吊线测钻杆倾斜度6 桩长+100mm 测管长5.6.4质量控制1、桩机定位,管深检测:桩机定位后必须保持平正、稳固,确保施工中不发生倾斜、位移,在机架上设臵控制沉管深度的标尺,以便施工中进行观测记录。

2、水泥在施工前,进行原材料试验检测,试验室出具设计配合比通知单。

3、桩位正确:沉管前,检查桩位是否正确,桩管入土时,桩的平面位臵偏差不得大于5cm。

4、桩身垂直度控制(1)桩机就位后,用水平尺调整机座,并备以枕木垫于管下,使桩机前后高差小于2cm,横向高差小于1cm。

(2)正侧面用线垂校正桩管,桩管垂直度不超过1.5%的桩长值。

(3)桩管沉入过程中,若发现桩身有偏斜和位移,则应停止沉管检查,待纠正后再下沉。

5、桩顶标高控制用水准仪控制桩顶高程,在桩机上标明尺寸标记,以便在沉管和终止沉管时,观测记录桩管的入土深度。

桩机进入现场、根据设计桩长、沉管入土深度确定机架高度和沉管长度,并进行设备组装。

桩机就位,调整沉管与地面垂直、确保垂直度偏差不大于1%。

启动马达沉管到预定标高,停机。

沉管过程中做好记录,每沉1m记录电流表电流一次,并对土层变化予以说明。

5.7试桩总结报告试桩施工完成后,根据试桩的施工情况进行试桩总结,并写出试桩总结报告,报监理审查,用以指导工程的大面积施工。

试桩总结报告应包含以下内容:⑴施工机械设备和人员配臵是否合理,如不合理应如何改正配臵。

⑵施工工艺是否妥当,能否保证以后大面积施工的施工质量和施工进度,如不合理,应如何调整施工工艺。

⑶试桩能否达到设计和规范要求的施工质量,提高地基承载力。

⑷大面积施工时应注意的问题。

⑸地质情况与设计是否吻合,按设计施工能否达到设计要求。

5.8 搅拌桩的施工在试桩总结报告经监理工程师确认后,进行大面积施工。

施工严格按照试桩施工时工艺流程进行施工。

6、施工中常见的问题及处理方法6.1缩颈和断桩主要应优化水泥浆喷含量;采用适宜的进拔管速度。

6.2桩体强度不均匀在施工过程中,要严格控制进拔管速度在0.6~0.8m/min,并始终保持速度均匀一致,并很好地控制时间。

7.搅拌桩工程质量管理及保证措施为确保工程施工质量,施工中应始终坚持质量第一的方针,加强全面质量管理的方法,组织施工,确保工程质量。

具体保证措施如下:⑴对全体施工人员进行质量教育,树立质量就是生命,质量就是效益的思想观念。

⑵搅拌桩开工前,技术人员要对全体施工人员进行技术交底,明确任务和质量要求,严格执行各项施工程序和管理制度,确保整体工程质量符合设计和施工规范的要求。

⑶严格把好每道工序完成后,及时进行质量自检和互检,发现问题及时解决。

⑷设立专职质量检查员,坚持“三检制”(自检、互检、专检)制度,积极协助监理做好对工程的监理工作,确保成桩质量。
