工程索赔概念内容案例分析

合集下载

工程违约与索赔案例分析

工程违约与索赔案例分析

某山岭重丘区公路路基土、石方工程中, 承包商在协议中标明有软石旳地方未碰到软石,因此, 该施工段旳工期提前2个月。

但另一施工段在协议中没有标明有岩石旳地方碰到了较多旳次坚石, 使开挖工作变得困难, 工期因此迟延了5个月。

由于工期迟延, 使得施工不得不在雨季进行。

按一般公认原则计算, 影响工期2个月, 由于实际碰到旳地质条件比原合理估计旳复杂, 导致了实际生产率比原计划低得多, 折算影响工期3个月。

为此, 承包商预备提出索赔。

问: 该索赔计划有关索赔旳内容、理由、证据、告知等, 用文字简要阐明要点。

答: 1.索赔旳内容由于意外地质条件导致施工困难, 导致工期延长, 对应产生额外旳工程费用, 因此, 应包括费用索赔和工期索赔。

2.索赔旳理由施工中碰到协议中未标明旳较多坚石, 施工现场旳条件与本来旳勘察有很大差异, 超过协议提供旳条件, 属业主旳责任范围。

3.索赔旳证据(1)工程照片、施工记录、业主代表或监理工程师旳签证, 与地质变化有关旳协议文献(如标书、图纸设计底记录、变更指令等)。

(2)施工进度表、施工备忘录、会议记录或纪要, 以及以上多种记录汇报, 因此分析计算延误旳工期状况并证明期限可信度。

(3)与本领件有关旳人工报表、材料报表、机构设备报表, 用以分析计算多用了人工或延长工作时间, 增长了设备数量、种类或工作时间, 以及多用材料数量。

4、索赔旳文献重要包括: 索赔信、索赔汇报、详细计算书与证据。

5、索赔旳告知应在索赔事件发生后协议规定旳有效期内向业主或监理工程师提出索赔规定, 在发出告知后, 承包商应深入开展索赔旳取证工作, 以备规定深入补充索赔理由和证据。

索赔告知参照形式如下:索赔告知致业主代表或监理工程师:我方但愿你方对土方开挖中工程地质条件变化问题引起重视。

一、在协议文献标明有软石旳地方未碰到估计旳软石。

二、在协议文献中未标明有岩石旳地方碰到较多旳次坚石。

由于第一条, 我方实际工期提前。

公路工程合同管理索赔及案例分析

公路工程合同管理索赔及案例分析

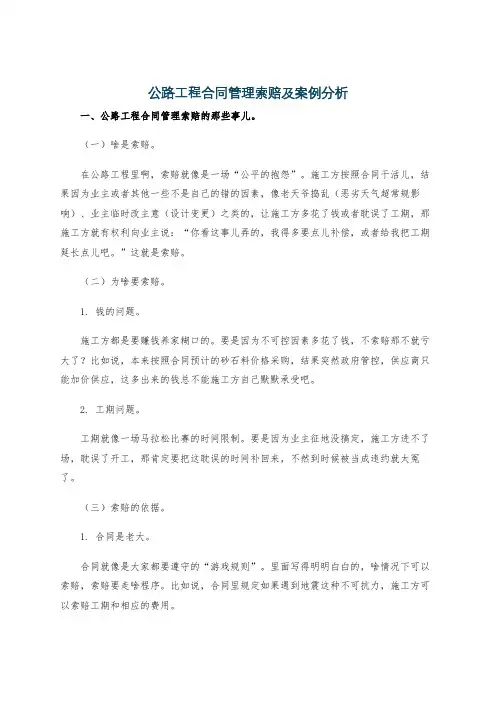

公路工程合同管理索赔及案例分析一、公路工程合同管理索赔的那些事儿。

(一)啥是索赔。

在公路工程里啊,索赔就像是一场“公平的抱怨”。

施工方按照合同干活儿,结果因为业主或者其他一些不是自己的错的因素,像老天爷捣乱(恶劣天气超常规影响)、业主临时改主意(设计变更)之类的,让施工方多花了钱或者耽误了工期,那施工方就有权利向业主说:“你看这事儿弄的,我得多要点儿补偿,或者给我把工期延长点儿吧。

”这就是索赔。

(二)为啥要索赔。

1. 钱的问题。

施工方都是要赚钱养家糊口的。

要是因为不可控因素多花了钱,不索赔那不就亏大了?比如说,本来按照合同预计的砂石料价格采购,结果突然政府管控,供应商只能加价供应,这多出来的钱总不能施工方自己默默承受吧。

2. 工期问题。

工期就像一场马拉松比赛的时间限制。

要是因为业主征地没搞定,施工方进不了场,耽误了开工,那肯定要把这耽误的时间补回来,不然到时候被当成违约就太冤了。

(三)索赔的依据。

1. 合同是老大。

合同就像是大家都要遵守的“游戏规则”。

里面写得明明白白的,啥情况下可以索赔,索赔要走啥程序。

比如说,合同里规定如果遇到地震这种不可抗力,施工方可以索赔工期和相应的费用。

2. 法律法规来撑腰。

除了合同,国家的法律法规也是很重要的依据。

要是合同里有不合理的地方,或者没有涉及到的情况,就得靠法律法规来说话了。

二、案例分析,让你看得更明白。

(一)案例一:设计变更索赔。

1. 案例情况。

在一个山区公路建设项目中,施工队按照原来的设计图纸,都已经把一部分路基挖好了。

结果呢,业主突然说要修改路线,避免破坏一个重要的历史遗迹。

这一改,之前挖好的路基就白挖了,还得重新找地方挖,而且新的施工难度也增加了不少。

2. 索赔过程。

施工方就赶紧按照合同规定的索赔程序来。

给业主发了一份正式的索赔通知,里面详细说明了设计变更的情况,还有因为这个变更带来的损失。

比如说,原来挖路基的设备和人工费用浪费了,重新选址开挖需要更多的土石方运输费用等等。

工程索赔案例及依据法律(3篇)

工程索赔案例及依据法律(3篇)

第1篇一、案例背景某建筑工程公司(以下简称“承包方”)与某房地产开发公司(以下简称“发包方”)于2012年签订了某住宅小区的建设工程合同。

合同约定,承包方负责该住宅小区的建设工程,工期为两年。

合同总价款为2亿元人民币,按工程进度分期支付。

然而,在工程实施过程中,由于各种原因,工程进度严重滞后,导致工程成本大幅增加。

承包方遂向发包方提出索赔,要求增加工程款及工期延长。

双方对此争议较大,未能达成一致意见,遂诉至法院。

二、案件事实1. 工程进度滞后在工程实施过程中,由于发包方提供的图纸存在错误,导致承包方多次返工。

同时,发包方在施工过程中多次变更设计,增加了工程量。

这些因素导致工程进度严重滞后,工期延长至三年。

2. 工程成本增加由于工程进度滞后,承包方不得不增加人力、物力投入,导致工程成本大幅增加。

具体如下:(1)人工费:由于工期延长,承包方不得不雇佣更多工人,导致人工费增加。

(2)材料费:由于工程量增加,材料消耗量也随之增加,导致材料费增加。

(3)设备租赁费:由于工期延长,承包方不得不租赁更多设备,导致设备租赁费增加。

(4)其他费用:如临时设施费、监理费等。

三、法律依据1. 《中华人民共和国合同法》根据《中华人民共和国合同法》第一百零七条规定:“当事人一方不履行合同义务或者履行合同义务不符合约定的,应当承担继续履行、采取补救措施或者赔偿损失等违约责任。

”2. 《中华人民共和国建筑法》根据《中华人民共和国建筑法》第四十一条规定:“建设单位未按照合同约定提供图纸、技术资料、施工场地、资金、材料等,影响工程进度的,应当承担相应的责任。

”3. 《中华人民共和国建设工程质量管理条例》根据《中华人民共和国建设工程质量管理条例》第二十一条规定:“建设单位未按照合同约定提供图纸、技术资料、施工场地、资金、材料等,影响工程进度的,应当承担相应的责任。

”四、法院判决法院审理后认为,发包方在工程实施过程中存在以下违约行为:1. 提供的图纸存在错误,导致承包方多次返工。

建设工程施工索赔的案例分析

建设工程施工索赔的案例分析

建设工程施工索赔的案例分析案例背景近年来,随着建设工程的不断发展,建筑施工索赔案件也逐渐增多。

建设工程施工索赔是指在建设工程施工过程中,施工方因不可抗力或合同约定原因向合同对方主张索赔权利的一种行为。

施工索赔通常涉及工期延误、工程变更、工程质量等方面的问题。

本文将以具体案例进行分析,探讨建设工程施工索赔的原因、索赔程序以及解决方式。

案例分析案例描述某城市某开发商与某建筑公司签订了一份建设工程施工合同,合同约定该建筑公司负责某小区的建设工程。

然而,在施工过程中,由于天气恶劣和工程设计不合理等原因,工程进度出现了较大延误,建筑公司认为这是不可抗力造成的,要求开发商支付相应的索赔款。

索赔原因分析不可抗力因素首先,建筑公司主张工期延误是由于不可抗力造成的。

不可抗力在建设工程中是一种常见的索赔原因,包括自然灾害(如地震、洪水等)以及政府相关政策调整等无法预见和控制的因素。

工程设计问题其次,建筑公司认为工期延误还与工程设计不合理有关。

建设工程的设计质量直接关系到施工过程中是否会出现问题,工程设计不合理可能导致施工进度延误、工程质量不达标等问题。

索赔程序主张权利:建筑公司应向开发商提出索赔请求,并解释索赔的原因和依据。

鉴定评估:开发商有权要求相关专业人员对索赔要求进行鉴定评估,确定索赔的合理性和金额。

争议解决:双方可通过诉讼、仲裁等方式解决索赔争议。

解决方式协商解决:建筑公司和开发商可以尝试通过协商解决争议,双方平等地讨论问题,达成一致意见。

仲裁:如果协商解决不成功,可以选择仲裁作为解决争议的方式。

仲裁通常相对简便快速,并具有一定的法律效力。

诉讼:作为最后的解决方式,双方可以选择提交法院进行诉讼。

诉讼程序相对较为复杂,但是法院的裁决具有强制执行力。

总结建设工程施工索赔是建筑行业中常见的争议之一。

本文通过某案例的分析,详细探讨了建设工程施工索赔的原因、索赔程序以及解决方式。

在建设工程施工过程中,双方应加强沟通与协商,尽量在施工过程中保持良好的合作关系,以避免索赔纠纷的发生。

建筑工程索赔案例(工程索赔真实案例及分析)

建筑工程索赔案例(工程索赔真实案例及分析)

建筑工程索赔案例(工程索赔真实案例及分析)
东北网11月18日讯(记者唐继厚)施工方告发包方不支付剩余工程款,却被发包方反告赔偿违约金,究竟是怎么回事?日前,哈尔滨仲裁委员会受理了这样一个案例。

建筑工程索赔案例(工程索赔真实案例
及分析)建筑工程索赔案例(工程索赔真实案例
及分析)
2023年5月18日,发包公司和施工公司签订了《通信工程施工协议》。

协议签
订后,施工公司按协议约定施工,经双方结算工程款共计400万元。

施工方给发
包方开具了400万元的增值税专用发票,但发包方只支付了工程款380万元,剩
余20万元至今未付。

多次沟通未果,故施工公司申请仲裁,请求发包公司支付工
程款20万元并承担逾期付款违约金2万元。

原来,施工过程中施工公司将光缆剪断,为此通信管理局对发包公司给予行政处罚,罚款1万元。

所以,发包公司认为施工方主张的20万元及利息是因其在履行《通
信工程施工协议》过程中出现严重安全事故,依约扣除的费用。

并且要求施工公司支付违约金5万元。

仲裁裁决,施工方已按《通信工程施工协议》约定如期完成施工,并开具了增值税专用发票,因此,支付工程款20万元的仲裁请求,仲裁庭予以支持。

发包方的损
失争议未解决前有权拒付剩余工程款,因此2万元的违约金仲裁庭不予支持。

根据协议约定,施工方剪断光缆已经构成严重违约,应当承担违约责任。

但约定了视情况承担1万元以上5万元以下违约金。

考虑到因本次事故给发包公司造成的
经济损失和一定的不良影响,仲裁庭酌定施工公司按发包公司实际损失的双倍向其支付违约金,即2万元。

工程施工合同索赔案例分析(5篇)

工程施工合同索赔案例分析(5篇)

【案例一】埃及建设部项目工期延误及其费用索赔。

中建公司承建的埃及住宅十月六日城3000套工程,萨拉特城4000套工程和萨达特城2000套工程,萨达特城二区工程3000套和玛利娜旅游村工程等,总建筑面积100余万m2,总工程合同价为124898640埃磅。

在实施合同过程中,由于业主拖欠工程进度款,这是因为按合同规定对钢筋、水泥、木材、玻璃应由业主负责供应的指标迟迟不到位、工程变更频繁、地基承载力需作土质处理、砂暴等恶劣自然气候及非公司的过失等其他各种因素,造成合同工期在幅度延误和巨大的成本外额外开支,使公司蒙受重大经济损失。

据此,中建公司邀请英国高级律师于1992年元月向埃及建设部提出索赔报告。

1.工期延误一览表(见表4)表42.索赔项目和费用构成(见表5)3.索赔费用计算⑴人员往来机票费。

因工期延误,为完成工程余额,5个项目共新来人员总数341人。

北京至开罗往返机票为8030埃磅,该项索赔总金额为2738230埃磅。

其计算公式为:人数×往返机票费=机票费索赔金额。

⑵保函延期费。

包括履约保函保证金利息损失、履约保函和机械保函的延期损失和机械保函延期上交税收费用损失。

履约保函为合同额的5%,中建公司向中国人民银行提供履约保函额度的25%无息抵押金,利息为18%,下面分别进行计算:①履约保函保证金利息损失计算式为:履约保函额×无息抵押金(%)×年息(%)×延期(年)=履约保函保证金损失索赔金额②履约保函和机械保函延期费用损失计算式为:已发生的实际费用(埃磅)部分+(美元)部分+预计将发生的部分③机械设备保函延期时上交的海关税损失计算式为:机械设备保函费×海关税率(%)×延期次数(次/年)⑶劳动证、居住证办理延期费用。

埃及政府规定,新办理劳动证、居住证的费用标准为:①劳动证:新办费用为209埃磅,延期费用为106埃磅。

②居住证:新办费用为42埃磅,延期费用为42埃磅。

工程索赔案例分析

工程索赔案例分析

工程索赔案例分析工程索赔是指在工程建设过程中,由于合同方的原因导致工程项目发生损失,索赔方向合同方提出经济要求的一种行为。

在工程建设中,由于各种原因可能会出现索赔情况,而索赔案例分析则是对这些情况进行深入研究和总结,以便更好地应对类似情况。

下面我们就来分析一下一个工程索赔案例。

某工程项目中,承包商在施工过程中发现了地基土质与设计时不符,导致施工难度增加,施工周期延长,施工成本增加等问题。

承包商认为这些问题是由于业主在设计阶段未能提供准确的地质勘察资料,导致了工程施工中的困难和额外成本。

因此,承包商向业主提出了索赔要求。

在这个案例中,我们可以看到承包商提出索赔的原因主要是因为设计阶段的地质勘察资料不准确,导致了施工中的问题。

而业主则认为承包商应该在投标时就对地基情况有所了解,并在施工过程中应对地基情况进行合理处理。

双方意见分歧,最终导致了索赔纠纷。

对于这样的工程索赔案例,我们可以从以下几个方面进行分析:首先,需要对设计阶段的地质勘察资料进行审查。

如果确实存在设计阶段提供的地质勘察资料不准确的情况,那么承包商的索赔要求就是合理的。

而如果地质勘察资料是准确的,那么承包商在投标时就应该对地基情况有所了解,索赔要求就难以成立。

其次,需要对施工过程中的实际情况进行调查。

如果确实是由于地基土质与设计不符导致了施工难度增加、施工周期延长、施工成本增加等问题,那么承包商的索赔要求就有一定的依据。

而如果这些问题是由于承包商在施工过程中的管理不当或者技术不过关导致的,那么索赔要求就难以成立。

最后,需要对合同条款进行详细分析。

合同中对于地基情况的约定、索赔的程序和条件等都需要进行仔细审查,以确定双方在合同中的权利和义务,从而判断索赔是否成立。

通过以上分析,我们可以看到工程索赔案例的处理需要从多个方面进行综合分析,不能片面看待问题,更不能凭主观臆测做出决定。

只有通过客观、全面的分析,才能更好地处理工程索赔案例,保障各方的合法权益,促进工程建设的顺利进行。

工程索赔-2

工程索赔-2
A.1天 B.4天 C.17天 D14天
索赔案例
【案例背景】某深基坑土石方开挖过程中,大明建设有限责任公司 (简称大明公司)在合同标明有松软石的地方没有遇到松软石,因 此工期提前2个月。但在合同中另一未标明有坚硬岩石的地方遇到 更多的坚硬岩石,开挖工作变得更加困难,工期因此拖延了3个月 。由于工期拖延,使得施工不得不在雨季进行,又影响工期2个月 。本工程的总监理工程师叫张三。为此承包商于2005年7月10日 提出索赔。
(1)因租赁的挖掘机大修,晚开工2天,造成人员窝工10个工日;
(2)施工过程中,因遇软土层,接到监理工程师5月15日停工的指令,进行地 质复查,配合用工15个工日;
(3)5月19日接到监理工程师于5月20日复工令,同时提出基坑开挖深度加深 2m的设计变更通知单,由此增加土方开挖量900m3;
(4)5月20日~5月22日,因下大雨迫使基坑开挖暂停,造成人员窝工10个 工日;
发出索赔意向,在索赔事件终了后28天内,向工程师送 交索赔的有关资料和最终索赔报告,工程师应在28天内 给予答复或要求承包人进一步补充索赔理由和证据。逾期 未答复,视为该项索赔成立。
▪ 索赔报告的组成 – 总述部分 – 论证部分 – 索赔款项(或工期)计算部分 – 证据部分
▪ 索赔报告的一般格式
▪ 我国《建设工程监理规范》规定的形式及内容 – 工期索赔
【问题】:
(1)该项施工索赔能否成立?为什么?
(2)在该索赔事件中,应提出的索赔内容包括哪些方面?
(3)在施工索赔中通常可以作为索赔证据的有哪些?
(4)大明公司提供的索赔文件包括哪些内容?
(5)请协助大明公司拟定一份索赔通知。
【答案解析】: 1、该项施工索赔能否成立?为什么?
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工程索赔概念内容案例分析指在合同履行过程中,对于并非自己的过错,而是应由对方承担责任的情况造成的实际损失,向对方提出经济补偿和(或)工期顺延的要求。

1、某工程施工单位在吊装屋架时,由于施工单位原因,一榀屋架掉落,建设单位要求对该屋架检测,经检测该屋架仍可使用,请问发生的检测费应由谁承担?答:建设部发布的《建设工程施工合同(示范文本)》中关于安全施工的内容有如下条款:“承包人按工程质量、安全及消防管理有关规定组织施工,采取严格的安全防护措施,承担由于自身的安全措施不力造成事故的责任和因此发生的费用。

”因此,如果屋架损坏,进行修复或重新购置及由此发生的其它费用由承包人承担。

而如果要对掉落的屋架进行使用,则对其进行的检测是必要和必须的,因为此时该产品有可能已成为不合格产品。

而《建设工程施工合同(示范文本)》中关于材料设备供应有如下条款:“承包人根据专用条款的约定及设计和有关标准要求采购工程需要的材料设备,并提供产品合格证明。

”此时,对屋架进行的质量检测应被视为承包人对其采购的材料设备提供产品合格证明的一种行为(或措施)。

因此,现场工程师有权对工程材料提出检验,如合格则二次发生的检验费应由业主承担,如不合格则由承包方承担。

但是从该案例看,施工方存在重大失误,导致屋架存在质量隐患,工程师有权对该构件提出二次检验,发生的检验费不论合格与否都应由承包方承担,承办单位不能进行索赔。

2、工程是一个厂区60 万平方场地平整工程,当时按邀请招标,无设计图无具体工程量,采用清单计价单价包干承包,并订立了施工合同。

问题:我方施工合同仅提出单价包干,单价固定,工程量不定,但无包干范围说明,未提措施费税金等工程(明显与当地省建设厅的文件要求不符)。

且当时投标文件所列的清单单价为人机材管理费税金包干,因为没具体工程量所以没做措施费税金,现建设单位要求按单价包干结算无税费,我方要求税费,涉及金额XXX万元。

我方考虑中解决办法:A:参照相关清单计价规范及我方投标文件提出增加税费是否可行B:参照相关索赔规范的做法,对甲方提出的结算书提出异议,双方协商,如无效则争取当地造价咨询公司出具书面鉴定报告,是否可行?答:施工方投标文件提出增加税费不可行,因为既然“当时投标文件所列的清单单价为人机材管理费税金包干”就说明单价是完全单价,是取完税的单价,所以没有调整的可能,即使找造价咨询公司,也要遵从合同约定。

如双方协商不成,也可按合同条款约定的方法提请调解,也可向有关仲裁机构申请仲裁或向人民法院起诉.3、本单位是公路施工企业,在投标时有一个圆管涵投标图只有数量没有图纸,我单位按常规圆管涵报价,后中标进场施工后发现施工图的圆管涵是非规则圆管涵,厂家需要完全重新定做,其单价远远高于我们的中标价,致使我单位蒙受损失,这种情况下可以向业主索赔吧,索赔的依据是什么呢?业主可能会说标前答疑时为什么没有提出来,或者当时投标时故意搞得不平衡报价,怎么回应呢?答:可以索赔,属于业主应承担的风险,应当给予施工方工期顺延和费用补偿.索赔依据:发包方没有图纸,招标文件也未说明是“非规则圆管涵”,而标前答疑时未提出是回为没有发现,不平衡报价要有证据证明。

4、简单的说就是某项工作A 根据计划应在2007.7.1开始实施,但是由于承包商的原因导致开工时间延迟了30 天,即2007.8.1日才开始开工,但是由2007.7.4日开始,因为业主方临时供电不及时导致现场停工20 天,也就是说即使承包方解决了问题,由于业主不能及时供电,承包方也无法施工,作为业主方向承包商索赔工期应该是多少天?答:索赔30 天。

前一件事情的延误时间与后一件事情的延误时间有重叠的话,以前一件事情结束的时间为准。

5、原投标施工图采用现场搅拌混凝土,现由于规划调整场地限制无法采用现场搅拌混凝土故改用商品混凝土,可否进行索赔。

监理意见为:情况属实。

答:可以索赔。

索赔依据:因规划调整场地限制而引起施工条件的变化,属于有经验的承包商也无法预料的风险,此风险应由业主承担。

6、现有一改造工程,合同上第一部分的协议书第三条、合同工期的约定如下:开工日期:06.9.23(暂定,以监理批准的开工日期为准)竣工日期:06.11.22(暂定,以监理批准的开工日期为准)合同工期总日为60 天。

在合同的补充条款上说明:中标价的2%作为工期保证金,每推迟一天罚扣2000元,超过10 天加倍罚金,直至扣完工期保证金。

工程实际动土开挖并经建设单位同意确定为06.11.5 日为开工日期,如果照此合同日历天数来约定就应该必须在07.1.4为竣工日期,也就是60 天的工期。

但是在11.5 后开工后的期间一直由于地方农民由于场地原因阻工,造成工程时断时续,当地场地的原因完全是由于建设单位与当地村民的场地租金赔付不到位引起的,所以工程至今日1.16都未竣工,以及要到5 月份方可结束。

关键在于合同工期的60天究竟如何算的,如果施工单位在5 月份竣工,那么施工单位是不是就属于违约情况,当然由于地方农民阻工可以进行向甲方进行索赔停工费用,由于工程较小,如真正严格起来,索赔的费用还满足不了违约工期的罚金呢。

如果5 月份竣工,按照合同工期60天施工单位究竟属不属于违约,如果是这种情况,为了以后的谈判或者诉讼作为施工方及甲方现在该分别如何处理呢?答:这是一个典型的索赔案例,属于业主承担的风险。

收集索赔证据,对工期与相应的费用进行分析与计算,在索赔规定的时限内上报相关的索赔文件后,才能形成有效的索赔。

注意此案例中除事件本身的损失,关键还要计算由此事件引起对工程施工工期、人员窝工、机械闲置等的影响。

施工单位应连续提出索赔意向书、索赔报告,不光要索赔工期同时也可以索赔费用。

7、在政府采购询价招标中,采用工程量清单完全费用价报价,业主提供工程分部分项清单及内容,但外墙施工内容当中没不含外脚手架费用,但未提供措施费用清单。

试问施工方在结算中是否应该对脚手架费用进行索赔。

答:施工方在结算中不能对脚手架费用进行索赔,工程量清单完全费用价报价.包含措施费用.措施费用应是在投标中由投标方自行报价的,未列出视为放弃。

8、我现在手头一个全过程跟踪审计,也是我遇到的第一个跟踪审计,施工方进场后完成了第一个区(本工程分了好几个区)的基础土方及地梁工程,第二个区刚开挖了几个基坑,(流水作业:第一个区一直在施工)由于地质情况比较差,方案改为大开挖,第二区就暂停施工。

当时暂停施工也是甲方口头要求的,后来也一直没有补充书面材料,一个星期过后,施工方提出索赔,一天39136 元/天,费用包括1、管理人员工资5600元,办公费1000 元/天,2、设备租赁费(塔机、钢筋机械、挖土机、装载机等)7370 元/天,3、周转材料租赁费5705 元/ 天,4、工人误工费466人计18640元/天,5、履约保证金及民工保证金占用费:821 元/天,然后是后面附了一大堆资料,我拿到之后认真的分析过后问过许多同事,各种说法不一,有的说都不认,有的说只认管理费,有的说工人工资40元高了(清单投标时是普工是25元/天,技工是31.9 元/天)。

综上所述,要如何来处理这个索赔才是合理而又合法的呢?答:关于本案例发生的索赔,应该首先确定是否发生工期推迟,查看施工进度控制网络计划,如果暂停的施工部位为关键线路,则可以进行索赔(工期、费用),如果处在非关键线路并且再不影响其他后续工序的情况下则不得进行索赔。

处在非关键线路上但是该工作的最迟完成时间大于后续工作的最早开始时间,也可以向业主提出索赔,只能索赔影响后续工作的推迟时间。

根据该案的情况,从反映的时效看,如果经计算进度发生索赔,施工单位可按下列程序以书面形式向建设单位索赔:(1)索赔事件发生28 天内,各工程师发出索赔意向通知。

(2)发出索赔意向通知后28 天内,向工程师提出延长工期和(或)补偿经济损失的索赔报告及有关资料。

(3)工程师在收到施工单位送交的索赔报告及有关资料后,于28 天内给予答复,或要求施工单位进一步补充索赔理由和证据。

(4)工程师在收到施工单位送交的索赔报告和有关资料后28 天内未予答复或未对施工单位作进一步要求,视为该顶索赔已经认可。

(5)当该索赔事件持续进行时,施工单位应当阶段性向工程师发出索赔意向,在索赔事件终了28 天内,向工程师送交索赔的有关资料和最终索赔报告。

该案例中的费用索赔:1.人工误工费应按(清单投标时是普工是25 元/天,技工是31.9元/天)来计算。

2.设备费应根据投标文件、实际情况确定,如果是租赁按租赁单价索赔,如自有则按机械折旧费索赔。

3.履约保证金及民工保证金占用费只能按当时的利率计取利息。

9、工程上经常遇到由于甲方供应图纸、设备、场地交付等其它的时间推迟而导致工期延误甚至产生误工费用,按照索赔程序,一般施工方应先报索赔意向书而后打索赔报告,不过实际在工程施工中,一般由于施工方为了以后工程的顺利不至于直接打索赔意向书和索赔报告,而且索赔从理论上讲就是比较严重和严肃的问题了,所以一般只打签证单(工期、费用签证确认单)来代替索赔报告,从正规法律意义讲那么这个签证单能否作为工期延误、误工费用的依据,我个人觉得不应该作为依据,要是这样的话,那就不叫索赔了。

但是在实际施工中我发现审计也认可这个签证单,只要有监理方、建设方签证就可以。

答:签证确认单就是索赔的一种简易程序,只要双方认可,不必拘泥于形式。

10、某工程是路基、桥涵、路面的综合标,原合同工期到2007年8 月,因拆迁问题困扰,目前部分路基和小桥涵还未开工,现在业主提出要求2006 年底交工。

这种建设单位单方面随意提前(或压缩)工期的现象较为普遍,作为施工单位可索赔哪些费用?答:可以索赔,遵照合同工期,应索赔赶工措施而增加的费用支出。

11、一个工程如果只在合同和业主的要求下开工,业主和驻地监理没有发出开工令,且没有施工许可证的情况下,承包人是否可以提出索赔?依据是什么?请指教!(例:某个工程没有开工报告,在代建管理单位的要求下开工,没有规划许可证,所以没有施工许可证,也一样开工。

业主是市政园林局)答:施工单位不可以提出索赔,施工许可证是建设单位义务,相应法律责任和行政责任由建设单位承担,施工无权行使行政监察权,更无谋取索赔利益的法律依据。

12、有一次操场施工工程中,本来要有一层冷底子油,但是在设计图纸上没有标志出来,结果承包商就以报价时没有考虑这个为由提出要业主支付这部分成本。

但是在一般的设计规范中都规定了进行沥青铺设时必须要涂这层冷底子油,属于专业施工人员可以判别出的设计失误,所以业主以此为由拒绝承包商的索赔。

答:业主拒绝承包商的索赔要求合理.设计图纸上没有标志出来,这是有经验的承包商预先能够估计的因素,不予索赔.13、桩基础工程施工:因甲方施工图纸和桩提供不及时,致使施工方施工机械停滞、工人待工。
