项目工程结构创优情况总结报告
工程创优检查通报

工程创优检查通报一、通报背景为了加强对我国工程建设项目的监督管理,提高工程质量、进度、安全、环保及管理水平,近期,我国相关部门组织开展了一次工程创优检查。
本次检查旨在发现工程建设过程中的优点与不足,总结经验教训,进一步推动我国工程建设事业的健康发展。
二、工程创优检查内容本次检查涵盖了以下五个方面:1.工程质量:检查工程项目是否按照设计文件和施工标准进行施工,确保工程质量达到规定要求。
2.工程进度:核实工程项目的实际完成情况,与计划进度进行对比,分析原因和对策。
3.工程安全:检查施工现场的安全管理、安全设施设备和人员安全培训等情况。
4.工程环保:评估工程项目的环境保护措施和环保设施运行情况,确保项目对环境的影响降到最低。
5.工程管理:考察项目管理组织、制度建设、协调沟通等方面的能力。
三、检查结果总结1.工程质量表现:总体质量较好,部分项目达到优良等级。
但仍有个别项目存在质量隐患,需加强监管。
2.工程进度表现:大部分项目能按照计划推进,但部分项目因种种原因进度滞后,需关注。
3.工程安全表现:安全设施设备基本完善,但仍存在安全隐患,需加强现场安全管理。
4.工程环保表现:环保设施运行正常,但对周边环境影响较大的项目仍需加强环保措施。
5.工程管理表现:项目管理组织较为完善,但部分项目管理团队需加强协调沟通,提高工作效率。
四、存在问题及整改措施1.问题概述:根据检查结果,存在工程质量隐患、进度滞后、安全隐患、环保措施不足和管理协调不畅等问题。
2.整改措施及责任人:针对上述问题,相关部门已制定整改措施,明确责任人,确保整改工作到位。
五、优秀工程案例分享1.工程概况:简要介绍一个优秀工程项目的概况。
2.优秀表现:分析该项目在质量、进度、安全、环保及管理方面的优秀表现。
3.经验总结:总结该项目成功经验,为其他项目提供借鉴。
六、下一步工作计划1.工程创优目标:明确下一步工程创优的目标和要求。
2.落实整改措施:加强对整改工作的跟踪督促,确保整改措施落地生根。
优质结构汇报材料

量是控制重点
筏板底及地下室外墙采用聚 乙烯丙纶防水卷材,基层牢固, 平整,阴阳角处呈钝角,结合层 铺贴搭接符合规定,表面平顺无 损伤。施工中齐线铺贴,长度搭 接不小于100mm,短边搭接不小于 150mm。施工完,表面平整,无空 鼓渗漏现象,符合规范要求。
体质量是控制重点
砌筑前对工人做详细的技术交底,严格按验收规 范进行检查,加强过程控制,在砌筑层的通道处悬挂 砌体验收规范,提醒操作工人随时注意砌筑质量。加 气混凝土砌块填充墙,组砌方法正确,留槎方式、拉 结筋配置正确。
九、施工总结
自我评价,本工程符合潍坊市优 质结构工程标准,特申请优质结构 工程验收。我们将诚意恳请各位专 家点评和指导,以便我公司在以后 施工中不断改进施工技术,提高质 量管理水平,把工程做的更精致、 更规范、更完善、使业主更满意。
诚 信
汇
报
完
毕,
优 质
创
铸
伟 谢 谢 大 家!辉
业
煌
谢谢!
措施: 1、 模板施工
采用强度高、吸水 率低、变形小的 15mm厚优质胶合板, 钢管扣件式模板支 撑架整体支模技术, 搭设速度快,整体 性好。模板安装前 经过严格的设计验 算,确保模板系统 的强度、刚度、稳 定性。
承上页
2、剪力墙模板一次拼装至板 底,用钢管、方木及对拉螺栓 进行加固,方木采用立铺方式, 表面用电刨刨平,提高加固强 度,拼缝紧密,保证剪力墙表面
一、工程概况
xxxxxxx工程开工日期2011年8月30日,计划 竣工日期2012年8月30日,总建筑面积22448.06㎡, 本工程分为11#、12#楼两个楼座。地下一层为储 藏室,11#楼地上九层,另有一坡屋面闷顶层,建 筑高度31.25m,12#楼地上八层,另有一坡屋面闷 顶层,建筑高度28.25m。地上各层均为住宅。基 础采用筏板基础,上部结构为剪力墙结构。结构 设计使用年限为50年,设防烈度7度。
工程项目进展总结汇报

工程项目进展总结汇报
尊敬的各位领导、同事们:
大家好!我是XX工程项目组的负责人,今天很荣幸能够向大家汇报我们工程
项目的最新进展情况。
自从项目启动以来,我们一直在努力推进工程进展,取得了一定的成绩,也遇到了一些困难和挑战。
在各级领导和各位同事的支持和帮助下,我们取得了一定的进展,现在我将向大家做一次全面的总结汇报。
首先,我要向大家汇报的是我们工程项目的整体进展情况。
自项目启动以来,
我们已经完成了项目的前期调研和规划工作,并且顺利进行了项目的立项手续。
目前,我们已经完成了项目的设计方案,并且已经开始了施工准备工作。
在这个过程中,我们遇到了一些技术和人力资源方面的问题,但是通过团队的努力和合作,我们已经解决了大部分的问题,确保了项目的正常推进。
其次,我要向大家汇报的是我们工程项目的质量和安全情况。
在项目的推进过
程中,我们非常重视项目的质量和安全工作,我们严格按照相关的标准和规定进行施工,并且加强了对施工现场的管理和监督。
目前,我们的项目在质量和安全方面没有发生任何重大问题,得到了相关部门和领导的认可和好评。
最后,我要向大家汇报的是我们工程项目的下一步工作计划。
在接下来的工作中,我们将继续加强对项目的管理和监督,确保项目的质量和安全。
同时,我们还将加强与相关部门和单位的沟通和协调,确保项目的顺利进行。
我们也将继续加强团队建设,提高团队的凝聚力和战斗力,确保项目能够按时完成。
以上就是我对工程项目进展情况的总结汇报,希望大家能够继续关注和支持我
们的工作,让我们共同努力,把工程项目做得更好,为公司的发展做出更大的贡献!谢谢大家!。
创优总结

XXX 变电站工程创优工作总结报告2017年4月22日目录第一章总流程图第二章地基结构专项评价(中电建协)第三章绿色施工专项评价(中电建协)第四章新技术应用专项评价(中电建协)第五章电力工程优质奖申报(中电建协)注:本总结仅针对中电建协“三个专项验收”及创优申报工作,达标投产验收、质量评价、档案验收等工作不涵盖在内。
创优工作总结报告第一章总流程图以变电站工程为例(其他工程参照执行)第二章地基结构专项评价一、流程:初评——申请——现场评价——会议评审注:地基结构专项评价按两个阶段进行:1.地基基础工程评价2.主体结构工程评价二、初评地基、基础及地下防水工程验收合格后,建设单位应组织进行第一阶段地基基础工程初评,并填写《地基结构专项评价报告》中地基基础工程初评的相关内容。
主体结构工程验收合格后,建设单位应组织进行第二阶段主体结构工程初评,并填写《地基结构专项评价报告》中主体结构工程初评的相关内容。
三、申请建设单位组织完成第一阶段地基基础工程初评后,由工程建设单位或工程总承包单位提出申请。
申请应提交的资料(只需提供电子版文件):1.电力建设工程地基结构专项评价申请表(盖章后的PDF格式扫描件)。
2.地基基础、主体结构工程施工专项措施(word格式);3.地基基础质量监督监检意见书及整改明细表(PDF格式扫描件);4.电力建设工程地基结构专项评价报告(第一阶段地基基础工程初评相关部分,word格式)。
通过初审的工程,进入第一阶段地基基础工程现场评价。
四、现场评价现场评价时,采用工程实体质量检查、工程项目文件核查的方式,从施工现场质量保证条件、试验检验、质量记录、限值偏差、观感质量等五个方面,对地基结构工程整体质量水平进行评价。
申请受理单位(机构)根据申请,组织土建专业专家,组成现场评价组,进行第一阶段地基基础工程现场评价,并编制“电力建设工程地基结构专项评价报告”中地基基础工程相关部分内容。
建设单位组织完成第二阶段主体结构工程初评后,由申请受理单位(机构)组织进行第二阶段主体结构工程现场评价,并编制“电力建设工程地基结构专项评价报告”中主体结构工程相关部分内容。
各地结构评优总结

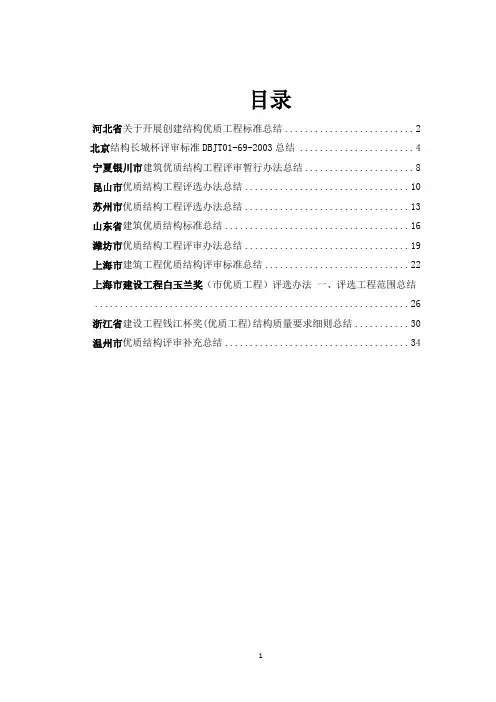

目录河北省关于开展创建结构优质工程标准总结 (2)北京结构长城杯评审标准DBJT01-69-2003总结 (4)宁夏银川市建筑优质结构工程评审暂行办法总结 (8)昆山市优质结构工程评选办法总结 (10)苏州市优质结构工程评选办法总结 (13)山东省建筑优质结构标准总结 (16)潍坊市优质结构工程评审办法总结 (19)上海市建筑工程优质结构评审标准总结 (22)上海市建设工程白玉兰奖(市优质工程)评选办法一、评选工程范围总结 (26)浙江省建设工程钱江杯奖(优质工程)结构质量要求细则总结 (30)温州市优质结构评审补充总结 (34)河北省关于开展创建结构优质工程标准一、申报条件和受理范围(1)创建工程必须依法办理施工图审查、质量监督、施工许可等手续,符合基本建设程序。
(2)创建工程的地基基础和主体结构分部工程必须由施工单位自行组织施工,不得转包和分包。
(3)创建工程的建筑规模应符合下列要求:○1公共建筑工程建筑面积在5000平方米以上;○2住宅工程建筑面积在3000平方米以上;○3市政基础设施工程总造价在1500万元以上;○4工程建筑面积和规模达不到上述要求,但建筑风格独特或对政治、经济、文化具有重大影响的建设项目;○5县(市)级创建工程申报规模可以适当放宽,但原则上不低于上述规定的80%。
(4)申报优质结构工程应有不少于三次摄像,摄像的部位应分别于:○1基础结构完工,尚未回填土;○2标准层钢筋绑扎完毕,尚未浇捣混凝土;○3主体结构已完成,尚未进入装饰装修。
二、评价程序(1)工程开工前,在办理工程质量监督注册时,施工单位向当地工程质量监督机构提出申请,并提交下资料:○1工程承包合同;○2《创建结构优质工程计划目标书》;○3《创建优质结构工程施工方案》。
工程质量监督机构对申报资料审核,符合要求的项目列入创建计划,并于5个工作日内,将工程申报材料上报省质监总站。
(2)由施工总承包单位依据相关技术标准及本通知规定按检验批、分项工程、分部工程对施工质量进行检查和自评。
2024年砌体工程创优总结标准

2024年砌体工程创优总结标准____年砌体工程创优总结标准一、引言砌体工程是建筑施工中非常重要的一项工作,对于建筑的结构和性能具有直接的影响。
为了提高砌体工程的质量和效率,我们制定了____年砌体工程创优总结标准,旨在指导和规范砌体工程的实施,提高工程质量,满足人民对优质建筑的需求。
二、总结内容1. 工序流程优化在砌体工程施工过程中,需要明确各项工序的流程和顺序。
我们要求对砌体工程的每个环节进行详细的规划和分解,确保各项工序之间的衔接和协调,避免出现工程进展不一致的情况。
2. 设备和材料选择选择适合的设备和材料是砌体工程质量的基础。
我们要求使用具有稳定性和可靠性的砌体设备,同时选择质量优良的砌体材料,确保工程的持久性和安全性。
3. 施工技术优化砌体工程施工技术的不断优化是提高工程质量和效率的关键。
我们要求施工人员熟悉并掌握先进的砌筑技术,如砌筑工艺、墙砖拼接技术、砌体填充材料的选用等,以提升工程的质量水平。
4. 质量控制质量控制是保证砌体工程质量的重要手段。
我们要求在施工过程中建立健全的质量控制体系,包括材料验收、工艺验收、现场检查等环节,确保每个环节的质量符合要求。
5. 安全施工安全施工是保障施工人员生命财产安全的前提条件。
我们要求在砌体工程施工中,严格遵循相关的安全规范,加强安全教育和培训,提高施工人员的安全意识和技能,为工程的顺利进行提供保障。
6. 环境保护在砌体工程实施过程中,我们要注重环境保护,减少对环境的影响。
要求施工现场进行垃圾分类处理,合理利用资源,避免对环境造成污染。
7. 进度管理对砌体工程的进度进行管理是确保工程按时完成的重要保证。
我们要求建立健全的进度管理机制,明确施工计划和目标,合理安排施工流程,确保工程的按时进行和顺利交付。
8. 实施效果评估在砌体工程完成后,需要对施工质量和效果进行评估,及时发现和解决问题。
我们要求建立评估机制,进行验收和评估,确保砌体工程的质量和效果符合要求。
工程项目情况汇报模板

工程项目情况汇报模板尊敬的领导:我向您汇报我们工程项目的最新情况。
自从项目启动以来,我们团队一直在全力以赴地推进工作,取得了一定的进展。
以下是我们工程项目情况的汇报:一、项目进展情况。
1. 项目背景,本项目是由我公司承接的一项重要工程项目,旨在建设一个先进的生产基地,以满足市场需求。
2. 工程规划,经过前期的勘察和论证,我们已经完成了工程项目的规划设计,并与相关部门进行了充分沟通和协调。
3. 施工进度,目前,项目的土地平整和基础设施建设已经完成,正在进行主体结构的施工,整体进度符合预期。
4. 技术创新,在工程实施过程中,我们团队积极探索创新,采用了一些新的技术和工艺,以提高工程质量和效率。
二、质量安全情况。
1. 质量控制,我们严格按照相关标准和规范进行施工,建立了严格的质量管理体系,确保工程质量达到预期要求。
2. 安全生产,在施工过程中,我们高度重视安全生产,加强了现场管理和安全教育培训,确保工人安全作业。
3. 环保措施,我们注重环保工作,采取了一系列环保措施,减少对环境的影响,确保项目建设与环境保护的协调发展。
三、成本预算情况。
1. 成本控制,我们严格执行成本预算,加强对材料和人力的管理,确保项目的成本控制在合理范围内。
2. 资金使用,我们合理规划资金使用,确保项目建设资金的有效利用,提高资金使用效率。
3. 风险防范,针对成本风险,我们及时进行成本分析和风险评估,制定相应的应对措施,保障项目建设的顺利进行。
四、后期工作计划。
1. 进一步推进施工,我们将继续加大施工力度,加快工程进度,争取提前完成工程建设任务。
2. 加强质量管控,我们将进一步加强质量管控,确保工程质量达到设计要求,提高项目可持续发展能力。
3. 完善安全措施,我们将持续加强安全管理,落实安全责任,确保施工现场的安全生产。
4. 优化成本管理,我们将不断优化成本管理,降低项目建设成本,提高投资效益。
五、结语。
通过我们团队的共同努力,工程项目目前进展顺利,各项工作取得了一定成绩。
创优目标落实情况汇报

创优目标落实情况汇报
近期,我们公司在创优目标落实方面取得了一些进展,我将在本文中对此进行
汇报。
首先,我们在制定创优目标时,充分考虑了公司的实际情况和发展需求,确立
了具体、可行的目标,并将其与公司的整体发展战略相结合。
我们明确了目标的时间节点、责任人和具体实施方案,确保了目标的可操作性和有效性。
其次,在目标落实的过程中,我们注重了目标的分解和落实细节的把控。
通过
与各部门的沟通协调,我们将整体目标分解为具体的部门目标,并明确了每个部门的任务和指标。
同时,我们加强了对目标的跟踪和监督,及时发现问题并进行调整,确保目标的顺利实施。
在实施过程中,我们还注重了团队的凝聚和动力的激励。
我们通过开展相关培
训和激励机制的建立,提升了员工的执行力和团队的凝聚力,使得目标的实施更加顺利。
最后,在目标实施的过程中,我们也不断总结和反思,不断优化和调整实施方案,以确保目标的最终实现。
同时,我们也积极借鉴了其他公司的成功经验,不断完善自身的实施方法和策略,使得目标的实现更加高效和可持续。
总的来说,我们在创优目标落实方面取得了一些进展,但也存在一些不足之处,比如目标的制定可能还需要更加具体和量化,实施过程中可能还存在一些沟通协调不畅和执行力不足的问题。
我们将继续努力,不断完善和提升,确保公司的各项目标能够顺利实现,为公司的发展贡献力量。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
宁波市第二医院永丰北路院区项目工程结构创优总结浙江省建工集团有限责任公司二0一六年六月第一章工程概况第一节、工程概况宁波市第二医院永丰北路院区项目位于宁波市永丰北路175号,原宁波市传染病医院地块,范江岸路育才花园小区以南,国泰花园小区以西,市社会福利中心以东,东方威尼斯以北。
工程总建筑面积47226㎡,(其中地下室建筑面积11626㎡)。
框架剪力墙结构,地下一层,地上十五层,建筑总高度63.90M。
工程于2013年12月10日开工,计划2016年2月18日竣工。
工程质量目标为确保“甬江杯”,争创“钱江杯”(合同约定为一次性验收合格),安全文明目标为争创浙江省安全文明标化工地。
一、桩基工程概况:本工程主楼及裙房工程桩桩数共计494枚,其中Ф600抗压桩145枚、Ф600抗拔桩(TK=1000KN)31枚、Ф600抗拔桩(TK=600KN)24枚、Ф800抗拔桩(TK=1000KN)10枚、Ф800抗拔桩(TK=600KN)14枚、Ф700抗拔桩119枚、Ф800抗压桩151枚。
本工程桩持力层为8层中砂层,A区桩进持力层1.2M,有效桩长48.9m~50.5m,B 区桩进持力层1.6M,有效桩长49.3m~50.5m。
工程桩桩身混凝土强度等级为水下C30,配筋采用纵筋HRB400和HRB335,加强箍筋HRB335,螺旋箍筋HPB300。
工程桩单桩竖向极限承载力均达到设计要求,100%低应变检测,I类桩占被检测总桩数的80%以上,无三类桩。
桩位偏差、桩顶标高均符合设计及规范要求。
二、建筑设计建筑设计表三、结构设计结构设计表四、各相关主体方参建单位浙江益坚基础工程有限公司浙江中信设备安装有限公司第二章工程重难点第一节、基坑工程本工程质量起点高,技术要求严,施工工期紧。
地下室一层(含夹层),基坑开挖深度深,平均开挖深度约10米。
地基上部存在厚的软土层,大面积小放坡开挖必将产生坑壁失稳。
同时,浅部局部存在小范围沟、塘、暗浜等不良地质条件可能对围护结构的稳定性产生不利影响。
在整个土方开挖过程中对支撑立柱和工程桩的保护要求较高。
第二节、桩基工程在桩基施工过程中局部地下3.5~4.5米有碎石块、碎砖块、混凝土块等建筑垃圾等障碍物,场地原为宁波市转染病医院,存在大量原有建筑及道路浅基础,必须全部清理排障。
桩身较长,对桩机型号有较高要求,桩机操作人员的实际工作经验要求较高,特别是对桩身是否进入持力层的关键把握和钻孔速度控制。
第三节、主体工程地下室施工期间正值雨季,雨天较频繁,雨量较大,桩基施工、土方开挖、基坑围护支撑施工、底板砖胎膜砌筑和粉刷、土方回填、垫层、防水施工、小应变检测等均受到不同程度的制约和影响,项目部在整个主体施工过程中保质保量保安全前提下合理有效的落实计划、调整施工工序、调配人员、机械设备,克服重重困难,确保了工程顺利进展。
第四节、新技术应用根据工程的技术特点,将积极推广应用先进的新技术、新工艺、新材料、新设备,争创省级新技术应用示范工程。
在技术攻关上占领制高点,在技术管理上从严来要求,通过技术管理为施工质量提供保证。
具体有地下室支撑结构的机械拆除;钢筋规格C16以上均采用Ⅲ级钢套筒机械连接;抗裂纤维砼浇筑;地下室周围的从底板至顶板底的智能化立体车库高支模架体系;基坑支撑系统采用的φ325、φ426和φ500钢管换撑;底板后浇带L100×10换撑角钢等。
第五节、环境因素本工程位于宁波市中心,周围均为居民区,场外道路管制和周围噪音、扬尘等环境污染控制要求很高,夜间施工审批手续复杂,对工程进度产生不利因素。
第六节、工程进度目前建设单位对工程施工极其迫切要求加速加快,工程进度安排相当紧凑。
除投入充足的机械、材料、劳动力三大硬件,还需延长作业时间,充分利用各专业立体交叉的空隙,合理周密地进行施工部署。
同时采取向技术要工期的方法,提高施工科技含量,在保证质量、安全前提下加快施工进度。
第一节、检测概况本工程分别于2015年4月20日和2015年6月30日委托宁波市紫光建筑工程检测有限公司分别对地下室和上部主体结构进行了钢筋混凝土实体质量检验,根据ZG-SJ20150001和ZG-SJ20150003检验报告结果,本工程结构实体质量符合施工规范及设计要求。
第二节、检测结果一、楼板厚度经检测单位按设计楼板厚度现场实体检测后,楼板厚度一次性验收合格。
二、混凝土强度经检测单位按设计混凝土强度现场实体检测后,混凝土强度一次性验收合格。
三、钢筋保护层厚度经检测单位按设计钢筋保护层厚度现场实体检测后,钢筋保护层厚度一次性验收合格。
一、钢筋检验情况全部采用由建设单位指定的一线钢厂生产的C8~C32钢筋共11种规格,本工程采用江苏沙钢集团有限公司生产的C8、C10、C12、C14、C16、C18、C20、C22、C25、C28、C32螺纹钢,中天钢铁集团有限公司生产的C8、C10、C22、C25、C28螺纹钢,江苏永钢集团有限公司提供的C16、C18、C22、C25螺纹钢,都具有有出厂合格证,并按要求进行力学性能试验,试验结果均为合格。
共有钢筋质保书121份,检测报告59份。
二、钢筋连接情况分别对结构梁中的C16、C18、C20、C22、C25、C28、C32钢材采用滚轧直螺纹套筒连接,对柱、墙中的C16、C18、C20、C22、C25、C28、C32进行滚轧直螺纹套筒连接,并按要求进行取样检测,试验结果为合格。
共有检测报告99份。
第二节、上部主体部分一、钢筋检验情况全部采用由建设单位指定的一线钢厂生产的C6~C25钢筋共9种规格,本工程采用江苏沙钢集团有限公司生产的C6、C8、C10、C12、C16、C18、C20、C22、C25螺纹钢,中天钢铁集团有限公司生产的C6、C8、C10、C20、C25螺纹钢,江苏永钢集团有限公司提供的C8、C10、C12、C22、C25螺纹钢,都具有有出厂合格证,并按要求进行力学性能试验,试验结果均为合格。
共有钢筋质保书78份,检测报告36份。
二、钢筋连接情况分别对结构梁中的C16、C18、C20、C22、C25钢材采用滚轧直螺纹套筒连接,对柱、墙中的C16、C18、C20、C22、C25进行滚轧直螺纹套筒连接,并按要求进行取样检测,试验结果为合格。
共有检测报告69份。
一、商品砼试块强度统计。
1、C40标准养护试块共128组,同条件养护试块16组,评定合格。
2、P8抗渗试块共35组,评定合格。
3、P6抗渗试块共5组,评定合格。
二、砌块。
蒸压加气混凝土砌块由余姚市众力新型建筑材料有限公司提供,并按要求进行试验,结果合格。
有砌块质保书6份,检测报告6份。
水泥砖由宁波东钱湖旅游度假区梅湖墙体建材厂、宁波市鄞州横溪兴辉建材厂提供,并按要求进行试验,结果合格。
有砖块质保书7份,检测报告7份。
三、砌块粘合剂。
轻质加气砌块粘合剂由宁波市进金建材有限公司提供,并按要求进行抗压强度、粘结强度、导热系数的检测,有合格证2份,检测报告1份。
四、商品混凝土。
本工程商品混凝土由宁波中海建材有限公司提供,采用泵送。
共有商品混凝土合格证56份。
五、预拌干混砂浆。
干混砌筑砂浆、干混抹灰砂浆由宁波中欣商品砂浆有限公司提供,并按要求进行试验,有产品合格证1份,检测报告1份。
第二节、上部主体部分一、商品砼试块强度统计。
1、C25标准养护试块共84组,同条件养护试块23组,评定合格。
2、C30标准养护试块共19组,同条件养护试块11组,评定合格。
3、C35标准养护试块共11组,同条件养护试块4组,评定合格。
4、C40标准养护试块共17组,同条件养护试块5组,评定合格。
二、砌块。
蒸压加气混凝土砌块由余姚市众力新型建筑材料有限公司提供,并按要求进行试验,结果合格。
有砌块质保书23份,检测报告26份。
水泥砖由宁波东钱湖旅游度假区梅湖墙体建材厂、宁波市鄞州横溪兴辉建材厂提供,并按要求进行试验,结果合格。
有砖块质保书5份,检测报告5份。
三、砌块粘合剂。
轻质砖粘合剂由宁波市进金建材有限公司提供,并按要求进行抗压强度、粘结强度、导热系数的检测,有合格证5份,检测报告3份。
四、商品混凝土。
本工程商品混凝土由宁波中海建材有限公司提供,采用泵送。
共有商品混凝土合格证50份。
五、预拌干混砂浆。
干混砌筑砂浆、干混抹灰砂浆由宁波中欣商品砂浆有限公司提供,并按要求进行试验,有产品合格证4份,检测报告1份。
第六章工程沉降观测情况主楼及附楼设观察点16个点。
工程名称观测次数第1次观测时间第19次观测时间最大沉降量(mm)最小沉降量(mm)结论主楼及裙房18 2015.01.07. 2015.10.08.27 15 均属均匀沉降第七章结构工程质量的亮点、特色第一节、质量控制措施一、楼层操作顺序是:板面浇捣绑扎柱、墙钢筋制作柱、墙模板浇捣柱、墙混凝土搭设梁、楼板承重支架,制作底模绑扎梁、楼板钢筋浇捣梁、楼板面层。
二、楼板马凳设置间距在1000mm,保护层垫块以1000mm为间隔梅花形布置。
楼板钢筋绑扎及结构实体外观三、绑扎钢筋前对钢筋分布进行放线控制钢筋间距。
底板钢筋绑扎四、板面钢筋绑扎完毕后,派专人看管,严禁施工人员踩踏钢筋。
五、在浇筑楼板混凝土前,测量人员在柱钢筋上测好结构500mm控制点,然后拉线控制混凝土标高。
六、浇筑时铺设木板,施工员及钢筋工班长监管,对钢筋损坏处及时修改。
七、冬季施工时,砼柱拆模后用塑料薄膜包裹养护,防止混凝土冻伤影响强度,梁板用自来水养护。
柱砼保养梁板砼保养八、混凝土应按一定的厚度、顺序和方向分层浇筑,并用振动器振实,混凝土每振动一点连续25秒左右,以混凝土停止下沉、不出现气泡为止。
九、首先对商品砼要严格审查,不时抽查商品砼的坍落度,严格禁止现场加水。
十、梁板保护层采用卡槽式垫块。
墙柱垫块梁板垫块十一、砌体结构应由测量组放好砌体轴线,控制好标高,以及在施工过程中对现场砌体测量垂直度。
施工中,还应注意留设马牙搓,控制粘结剂厚度在4mm。
构造柱及墙体第二节、地下室后浇带一、本工程地下室后浇带由底板、外墙板至顶板贯通,以满足结构沉降和收缩要求,按设计要求进行,水平施工缝止水钢板在各结构标高上300处均设置,规格同底板止水钢板。
二、后浇带部位的构件钢筋不截断,且增设不少于原配筋50%的附加钢筋,伸入后浇带两侧各1000mm。
三、地下室有覆土部分的顶板及有高低差的竖向墙体处后浇带均设置止水钢板,有高低差的墙体需分二次浇筑砼,预留施工缝处均设置止水钢板。
四、底板后浇带支模1、底板后浇带采用钢筋作骨架铺三层钢丝网做模板支护。
2、为保证结构施工质量,后浇带钢筋骨架不得焊于底板钢筋上,为抵抗砼侧压力加设斜拉筋和水平拉筋。
3、后浇带支模施工要求:钢板止水片严禁钻孔,止水片处立筋应断开,与止水片的锚固筋焊接。
