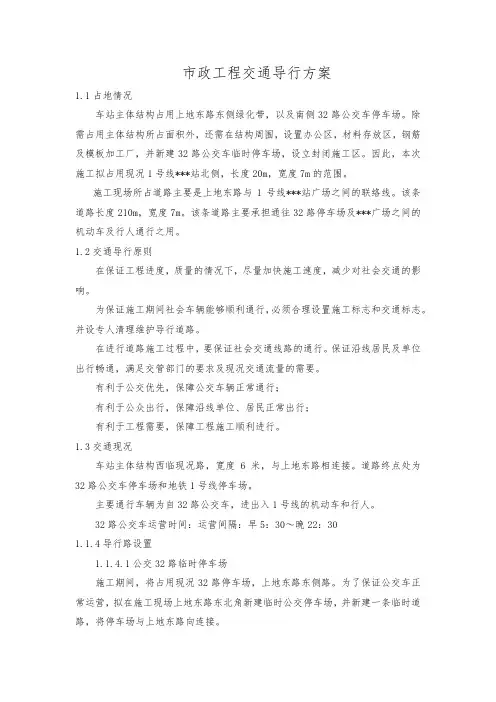

市政工程交通导行方案

市政工程交通导行方案1.1占地情况车站主体结构占用上地东路东侧绿化带,以及南侧32路公交车停车场。
除需占用主体结构所占面积外,还需在结构周围,设置办公区,材料存放区,钢筋及模板加工厂,并新建32路公交车临时停车场,设立封闭施工区。
因此,本次施工拟占用现况1号线***站北侧,长度20m,宽度7m的范围。
施工现场所占道路主要是上地东路与1号线***站广场之间的联络线。
该条道路长度210m,宽度7m。
该条道路主要承担通往32路停车场及***广场之间的机动车及行人通行之用。
1.2交通导行原则在保证工程进度,质量的情况下,尽量加快施工速度,减少对社会交通的影响。
为保证施工期间社会车辆能够顺利通行,必须合理设置施工标志和交通标志。
并设专人清理维护导行道路。
在进行道路施工过程中,要保证社会交通线路的通行。
保证沿线居民及单位出行畅通,满足交管部门的要求及现况交通流量的需要。
有利于公交优先,保障公交车辆正常通行;有利于公众出行,保障沿线单位、居民正常出行;有利于工程需要,保障工程施工顺利进行。
1.3交通现况车站主体结构西临现况路,宽度6米,与上地东路相连接。
道路终点处为32路公交车停车场和地铁1号线停车场。
主要通行车辆为自32路公交车,进出入1号线的机动车和行人。
32路公交车运营时间:运营间隔:早5:30~晚22:301.1.4导行路设置1.1.4.1公交32路临时停车场施工期间,将占用现况32路停车场,上地东路东侧路。
为了保证公交车正常运营,拟在施工现场上地东路东北角新建临时公交停车场,并新建一条临时道路,将停车场与上地东路向连接。
停车场长度:108m,宽度:28m,占地面积3000m2。
在停车场出口处修建60米长的导行道路,与上地东路相连接。
1.1.4.2地铁1号线***站广场路施工期间,占用原有道路,为了保证社会车辆及乘客通行,在紧邻上地东路东侧绿化带内,修建一条临时导行道路。
导行路长度:192m,宽度:7m,总面积1344m2。
市政交通疏导方案课件资料

武宣县西环路旧住宅小区综合整治项目交通疏导方案编制人:审核人:审批人:汕头市建筑工程总公司2016年2月26日目录第一节、工程概述 (1)一、概述 (1)1、概况 (1)二、工程重点、及难点 (1)1、工程重点、及难点 (1)1)工程大、施工特点 (1)2)交通流量大、施工围蔽困难 (1)2对工程重点及难点的针对性解决方案 (1)1)合理安排施工时间及顺序、对施工过程进行优化 (2)2)建立完善的交通疏通系统、合理分流车辆 (2)第二节施工前期准备工作 (2)一、施工准备工作 (2)第三节交通疏通组织方案 (3)一、道路路概况 (3)二、交通管理体系 (4)三、交通组织方案 (5)四、交通维护措施 (5)五、施工围蔽的围栏式 (6)第四节工期保证措施及承诺 (7)1、施工进度计划的贯彻 (7)12、施工进度计划的实施 (7)1)编制作业计划 (7)2)做好施工进度记录填好施工进度统计表 (8)3)做好施工中的调度工作 (8)3、工期保证措施及承诺 (8)第五节质量保证措施 (9)一、质量目标 (9)二、质量标准和检查程序 (9)三、质量管理体系及组织机构 (11)四、质量保证措施 (12)1、从组织机构上保证 (13)2、在思想意识上保证 (13)3、从制度上保证 (13)4、加强施工过程的全面控制 (13)5、加强质量保证资料的管理 (15)2第一节工程概述一、概述1、概况武宣县西环路旧住宅小区综合整治项目属改建城市道路范畴,道路等级为城市次干道,计算行车数30km/h,道路红线宽度约30m,道路横断面采用单幅路形式。
本项目位于武宣县旧城区片区,旧城区片区范围北至城北路与仙湖路(在建)交叉口处,南临太平路,西至规划路,东至城北路及其周边用地。
道路现状为水泥混凝土路面,路面情况破损较为严重,局部路面出现凸起、裂纹及啃边等路面病害。
本项目为现状道路改造,改造范围包含路面修补处理、曾设人行道等内容,不对道路纵、横断面进行调整,所以将不按照地区规划和法定图则进行较大改动。
市政施工中的交通导行方案

市政施工中的交通
导行方案
1
2020年4月19日
文档仅供参考,不当之处,请联系改正。
交通导行方案
一、工程概况
本工程共包括三个独立的单位工程,分别为:T636#道路工程、B694#道路工程和T674#道路工程。
B694#道路工程为新建道路,南起东岗东路,北与S679#路顺接,规划等级为城市支路,道路全长636.657m,路幅宽15m。
本标段主要工程内容有:道路、雨水、污水、照明、交通等附属设施。
二、施工地点及特点
本工程施工地点位于东岗镇,南起东岗东路,北与S679#路
顺
接,属于原有道路拓建工程。
施工区域内道路狭窄,人流量大、车流量大,有小区、敬老院、幼儿园、公交车站等,不适合全封闭施工,我部拟采用道路半幅封闭施工。
我单位经过多天对B694#道路进行的交通情况统计,基本掌握双休日和正常工作日本段道路的车流量情况,双休日车辆高峰期在9:00到10:00时间段内,高峰期最高车流量为106辆/十分钟,正常工作日高峰期基本在上下班时段,高峰期车流量为58量/十分钟。
经过现场观察,B694#虽然原路幅宽度为9m,但现状道路两侧长期停放私家车辆,道路中间可供车辆通行的路幅宽度为5m(如图一所示),在5m可供通行的路幅中,由于公交车的宽度为3.2m故无法实现双向通行,只能单侧通行,私家车能够双向
2
2020年4月19日。
交通导行方案

交通导行方案
6.1现况道路交通状况
本工程为保证社会车辆及行人的正常通行,施工中采用不断路
施工,实行交通导行方案。
6.2交通导流原则
交通导行的原则是尽量利用现况道路,少修便道,采取多种措施,在满足施工和车辆安全行驶的前提下,最大程度地为满足交通
创造条件。
6.3导行方案
6.3.1总体导行方案
(具体详见后附交通导行布置图)。
首先对三石路与美安路路口丁字道路进行保留,不予掘除,让
社会车辆及行人正常通行,导行分三次进行,首先,在施工雨污水
管线时,将车辆及行人从北侧导行;其次,在雨污水管线施工完成后,将行人及车辆导行至道路中线南侧,进行道路北侧施工;再次,在道路北侧施工完成后,将车辆导行至道路中线北侧,进行道路南
侧施工。
6.3.2华园路口导行方案
美安路与华园路相接的路口为十字路口,交通任务比较繁重,
因此在三石路口及道路施工完毕后,最后进行该路口施工。
具体见
导行图。
6.4交通安全保障措施
(1)交通导改方案报业主,交通管理局批准后实施,并请相关
部门进行标线,标志,指示灯安装。
(2)社会交通便线与施工区域间以围挡封闭。
(3)安排交通协管员协助指挥交通,必要时请交警协助现场交通指挥。
(4)大型机械,运料车辆必须在规则的路线行驶,不得与社会车辆及行人抢道行驶,同时应避免在高峰期上路。
(5)如需上路作业,作业人员必须穿反光交通服带安全帽。
(6)施工区域,社会交通相汇处设置指路标志,限速标志,导行标志及夜间指示标志,以确保车辆及行人的安全。
(7)导行路上的围挡每10米挂一盏红灯,路口四周50米范围之内采用透明围挡。
交通导行方案(市政工程)

一、工程概况(一)工程简介320国道东西贯穿整个安宁主城区,东接安楚高速和平村立交、石安公路,西至安楚高速龙山立交。
本次工程施工范围为金方路口至湖东路口,设计起点为金方路口,起点桩号K0+240,终点位于湖东路口,终点桩号为K2+898.303,道路全长2658.303米。
具体平面及地理位置如下图。
本工程道路全长2658.303米本工程道路等级为城市主干道;设计车速:主线60Km/h(K2+600至终点段设计速度为50 Km/h),辅道设计车速为40 Km/h;双向六车道,非机动车道宽2.5m,人行道宽2.0m,道路红线宽度分55.5m和36.5m两种形式。
建成后路幅分配如下:地下通道段(55.5m):2×2m(人行道)+2×2.5m(非机动车道)+2×1.5m(绿化带)+2×8.75m(辅道)+2×11.75m(行车道)2.5m(中央绿化带)=55.5m;其他段落(36.5m):2×2m(人行道)+2×2.5m(非机动车道)+2×1.5m(绿化带)+2×11m(机动车道)+2.5m(中央绿化带)=36.5m。
工程主要工作内容包括:道路工程、交通工程、主线下穿通道工程、人行天桥工程、排水工程、照明工程、景观绿化工程、综合管廊工程等。
根据《320国道安宁城区金方路口至湖东路口段改造工程投资建设项目合同》结合现场实际情况,本工程分两段进行施工,第一段施工范围为K0+240~K1+160段,全长920米;第二段施工范围为K1+160~K2+898.303段,全长1738.303米。
第一段因受拆迁影响,目前无法施工,具备施工条件的为第二段。
本次上报的交通疏解方案以第二段的为主,第一段待拆迁完成后另行上报。
(二)周边路网情况和交通量概况本工程为320国道安宁城区段(金方路口至湖东路口)改造工程,起点东接金方路,西接湖东路。
专项交通导行方案

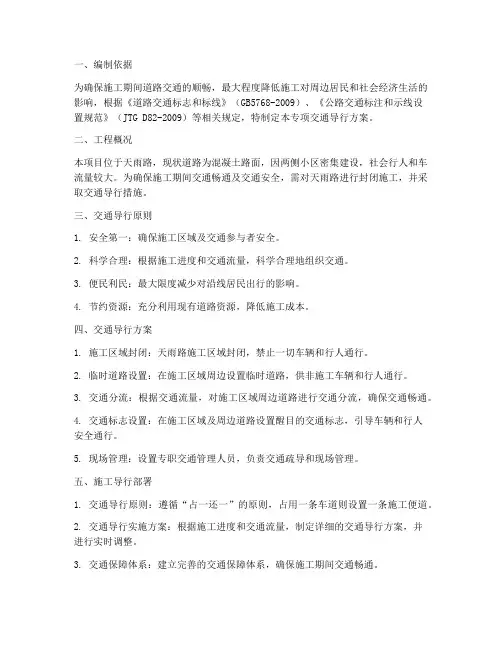

一、编制依据为确保施工期间道路交通的顺畅,最大程度降低施工对周边居民和社会经济生活的影响,根据《道路交通标志和标线》(GB5768-2009)、《公路交通标注和示线设置规范》(JTG D82-2009)等相关规定,特制定本专项交通导行方案。
二、工程概况本项目位于天雨路,现状道路为混凝土路面,因两侧小区密集建设,社会行人和车流量较大。
为确保施工期间交通畅通及交通安全,需对天雨路进行封闭施工,并采取交通导行措施。
三、交通导行原则1. 安全第一:确保施工区域及交通参与者安全。
2. 科学合理:根据施工进度和交通流量,科学合理地组织交通。
3. 便民利民:最大限度减少对沿线居民出行的影响。
4. 节约资源:充分利用现有道路资源,降低施工成本。
四、交通导行方案1. 施工区域封闭:天雨路施工区域封闭,禁止一切车辆和行人通行。
2. 临时道路设置:在施工区域周边设置临时道路,供非施工车辆和行人通行。
3. 交通分流:根据交通流量,对施工区域周边道路进行交通分流,确保交通畅通。
4. 交通标志设置:在施工区域及周边道路设置醒目的交通标志,引导车辆和行人安全通行。
5. 现场管理:设置专职交通管理人员,负责交通疏导和现场管理。
五、施工导行部署1. 交通导行原则:遵循“占一还一”的原则,占用一条车道则设置一条施工便道。
2. 交通导行实施方案:根据施工进度和交通流量,制定详细的交通导行方案,并进行实时调整。
3. 交通保障体系:建立完善的交通保障体系,确保施工期间交通畅通。
4. 交通导行措施:- 设置围挡,严格控制临时占路范围和时间。
- 设置临时交通导行标志,引导车辆和行人安全通行。
- 组建现场人员协助交通管理部门疏导交通。
5. 疏导管理措施:制定详细的疏导管理措施,确保施工期间交通秩序井然。
6. 交通设施计划:根据施工进度和交通需求,计划设置必要的交通设施。
7. 安全保证措施:制定安全保证措施,确保施工区域及交通参与者安全。
8. 文明施工措施:加强文明施工管理,确保施工期间环境卫生。
施工期间交通导行方案

施工期间交通导行方案目录一、项目概述 (3)1. 项目背景介绍 (3)2. 施工区域概况 (4)3. 交通导行方案的目标与重要性 (5)二、交通状况分析 (6)1. 施工区域的交通流量统计 (6)2. 现有交通设施及状况评估 (7)3. 周边道路网络分析 (8)4. 公共交通资源分析 (8)三、施工期间交通组织 (9)1. 施工阶段划分 (10)2. 各阶段交通流量预测 (11)3. 交通导行原则与策略 (12)4. 临时交通设施规划 (13)四、具体交通导行方案 (14)1. 导向标志与指示牌设置 (15)2. 临时道路改建及优化措施 (17)3. 行人与非机动车通行路径规划 (18)4. 应急通道与紧急救援措施 (19)5. 公共交通调整方案 (20)五、交通安全保障措施 (21)1. 施工区域安全措施 (22)2. 交通安全管理责任制度 (23)3. 交通安全宣传教育 (25)4. 交通事故应急预案 (25)六、环境影响评估及改善措施 (26)1. 施工对周边环境的影响分析 (27)2. 减少施工期间交通拥堵的措施 (28)3. 降低施工噪声和尘土污染的措施 (29)4. 恢复和改善交通环境的长远规划 (30)七、实施进度安排与监督评估 (31)1. 施工进度计划及关键节点控制 (33)2. 交通导行方案的实施步骤 (34)3. 实施过程中的监督与评估机制 (36)4. 对方案的调整与优化建议 (37)八、投资预算与资金来源 (38)1. 交通导行方案的预算估算 (39)2. 投资来源及资金分配计划 (39)3. 成本效益分析 (40)4. 风险控制及应对措施 (41)一、项目概述本次施工期间交通导行方案是针对XX工程施工过程中的交通管理制定的。
该工程位于城市核心区域,施工规模大、周期长,对周边交通产生一定影响。
为确保施工期间道路畅通、交通安全,减少施工对周边居民出行的影响,特制定此交通导行方案。
市政工程交通导行方案

添加标题
现场调研:对交通导行方案实施现场进行实地考察,了解实际情况,为调整方案提供依据。
添加标题
数据分析:对交通流量、车速、交通事故等数据进行收集和分析,找出存在的问题和瓶颈,为调整方案提供数据支持。
添加标题
方案调整:根据现场调研和数据分析结果,对交通导行方案进行调整和优化,包括调整交通标志、标线、信号灯等设施的设置和布局。
茅弟,a click to unlimited possibilities
市政工程交通导行方案
目录
01
添加目录标题
02
背景与目的
03
交通导行方案设计
04
交通导行方案实施
05
交通导行方案调整与优化
06
总结与展望
01
添加章节标题
02
背景与目的
市政工程交通导行方案的意义
保障市民出行安全:通过合理的交通导行方案,减少施工对市民出行的影响,确保市民出行安全。
交通导行标志的作用:引导车辆、行人安全、顺畅地通过施工区域
交通导行标志的种类:施工区域标志、禁令标志、警告标志、指示标志等
交通导行标志的设置位置:施工区域前、后方及两侧,以及需要特别提Байду номын сангаас的地点
交通导行标志的规格和颜色:根据国家标准和规范进行设计,确保醒目易见
交通导行标线设计
标线材料:采用耐磨损、反光效果好的材料
实施效果评估方法:实地考察、问卷调查、数据分析等
05
交通导行方案调整与优化
交通导行方案调整的原因
道路施工:道路施工期间需要调整交通导行方案,确保施工安全和交通顺畅
交通拥堵:针对交通拥堵问题,调整交通导行方案以缓解交通压力
