桥梁病害修补施工方案

合集下载

桥梁修补工程施工方案

桥梁修补工程施工方案

一、工程概况本次桥梁修补工程主要针对某桥梁进行加固和修补,该桥梁位于我国某市,全长1000米,建于上世纪80年代,目前存在不同程度的病害,如裂缝、剥落、变形等,严重影响桥梁的安全和使用寿命。

为确保桥梁的正常运行,保障过往车辆和行人的安全,特制定本施工方案。

二、施工准备1. 工程组织机构成立桥梁修补工程项目部,负责整个工程的组织实施和管理。

2. 人员配置根据工程规模和施工要求,配置相应的技术人员、施工人员、质检人员等。

3. 材料设备(1)材料:水泥、砂石、钢筋、混凝土、防水材料等。

(2)设备:搅拌机、振动器、切割机、钻机、吊车、运输车辆等。

4. 施工现场布置(1)设置材料堆场,确保材料整齐堆放,方便施工。

(2)设置施工区域,明确施工范围和施工顺序。

(3)设置安全警示标志,确保施工安全。

三、施工工艺1. 施工顺序(1)检查桥梁病害,确定修补方案。

(2)拆除病害部位,清理现场。

(3)修补裂缝、剥落、变形等病害。

(4)进行防水处理。

(5)浇筑混凝土,恢复结构。

(6)施工缝处理。

(7)养护。

2. 施工方法(1)裂缝修补采用环氧树脂砂浆或环氧树脂灌缝材料进行修补,根据裂缝宽度选择合适的材料,将裂缝两侧清理干净,涂抹底漆,然后填充环氧树脂砂浆或灌缝材料。

(2)剥落修补对剥落部位进行清理,涂抹防水材料,然后采用混凝土进行修补。

(3)变形修补根据变形程度,采用钢筋网、预应力钢绞线等材料进行加固,然后浇筑混凝土。

(4)防水处理采用防水涂料或防水卷材进行防水处理,确保桥梁结构不受水分侵蚀。

四、施工质量控制1. 材料检验严格按照国家标准对材料进行检验,确保材料质量符合要求。

2. 施工过程控制(1)严格按照施工方案进行施工,确保施工质量。

(2)加强施工过程中的质量检测,及时发现和处理质量问题。

(3)做好施工记录,确保施工过程可追溯。

3. 工程验收(1)按照国家标准和设计要求进行工程验收。

(2)对验收不合格的部位进行返工处理。

桥梁病害整治工程方案范文

桥梁病害整治工程方案范文

桥梁病害整治工程方案范文为保障桥梁的安全运营,确保交通畅通,提高桥梁的使用寿命,必须对桥梁病害进行及时的整治。

桥梁病害整治工程方案设计的合理性和科学性对整治工作的顺利进行至关重要。

本文将从桥梁病害整治工程的设计目的、设计原则、设计要求和具体工程方案等方面进行阐述。

一、桥梁病害整治工程设计目的1. 保障桥梁安全运营。

病害严重的桥梁必须及时整治,以保障桥梁的安全运营,减少事故的发生概率。

2. 提高桥梁的使用寿命。

有效整治桥梁病害,可延长桥梁的使用寿命,降低维护成本。

3. 优化桥梁结构。

整治工程还要在改进桥梁结构的同时,提高桥梁的承载能力和抗震性能。

4. 保护环境。

整治过程中要严格遵守环境保护规定,减少对周围环境的影响。

二、桥梁病害整治工程设计原则1. 安全原则。

桥梁整治工程的一切措施必须以保障人员和设备的安全为前提。

2. 经济原则。

整治工程的设计和施工必须考虑到经济性,尽量降低整治成本。

3. 可行性原则。

整治工程的设计方案必须在技术上可行,实施过程中不影响桥梁正常使用。

4. 环保原则。

整治工程要符合国家环保要求,减少对周围环境的影响。

5. 结构优化原则。

整治工程要在改进桥梁结构的同时,提高其承载能力和抗震性能。

三、桥梁病害整治工程设计要求1. 桥梁病害诊断。

在进行整治工程方案设计前,必须对桥梁病害进行全面的诊断,查明病害类型、程度和分布情况。

2. 结构分析。

对桥梁结构进行全面分析,了解各个部位的受力情况和受力特点。

3. 材料选择。

在设计整治工程方案时,要根据桥梁材料的特性选择合适的整治材料。

4. 工程施工。

整治工程的施工过程中,要严格按照设计方案进行,确保施工质量。

5. 验收标准。

整治工程完成后,要对整治效果进行验收,制定标准合格的验收标准。

四、桥梁病害整治工程具体方案1. 桥梁裂缝修补。

根据裂缝的类型和宽度选择合适的修补材料,并进行专业的施工,保证修补效果。

2. 桥梁混凝土病害修复。

对桥梁混凝土病害进行修复,包括表面修复和深度修复,确保混凝土的完整性和稳定性。

桥梁工程的常见病害与施工处理技术

桥梁工程的常见病害与施工处理技术

桥梁工程的常见病害与施工处理技术桥梁工程作为重要的交通基础设施,承担着极其重要的交通运输功能。

受到自然环境和外部因素的影响,桥梁在使用过程中往往会出现各种病害问题,这不仅会影响桥梁的使用寿命,还会对交通运输造成严重的安全隐患。

及时发现桥梁病害并采取有效的施工处理技术是确保桥梁安全的关键之一。

一、常见的桥梁病害种类1. 混凝土病害混凝土桥梁中的混凝土病害主要包括混凝土裂缝、混凝土表面剥落、混凝土开裂等。

这些病害主要由于混凝土材料质量不良、设计不合理、施工工艺不当等原因引起。

2. 铁路钢轨病害桥梁上的钢轨在长时间的使用过程中容易出现锈蚀、疲劳断裂、焊接接头开口等病害,这些病害会影响铁路运输的安全和稳定性。

3. 桥梁基础病害桥梁基础病害主要包括桩基沉降、桥墩倾斜、基础冻害等,这些病害会影响桥梁的承载力和稳定性。

以上只是桥梁病害中的一部分,针对不同种类的病害,需要采取相应的施工处理技术进行修复和加固。

二、桥梁病害的施工处理技术1. 混凝土病害的修复技术对于混凝土桥梁的混凝土病害,一般可以采取修补、加固的施工处理技术。

修补主要针对混凝土表面的裂缝、剥落等病害,可以采用混凝土修补材料进行修复。

而对于混凝土桥梁的开裂、裂缝较为严重的情况,需要采用加固的处理技术,例如设置钢筋混凝土套筒、外加剪力墙等形式进行加固。

2. 铁路钢轨病害的维修技术针对桥梁上的钢轨病害,主要可以采用热焊修复、剪切焊接等技术进行维修。

对于锈蚀严重的钢轨,还可以采用磨削、镀铜等方式进行修复,保证钢轨的使用安全性。

3. 桥梁基础病害的加固技术桥梁基础病害对桥梁的安全性影响较大,因此需要采取有效的加固技术进行修复。

针对桩基沉降、基础冻害等病害,可以采取桩基灌浆、基础加固等方式进行修复,增强桥梁的承载能力和稳定性。

在进行桥梁病害的施工处理技术时,需要根据具体的病害情况制定合理的施工方案,并严格按照规范要求进行施工操作,保证修复和加固效果。

还需要对施工过程中的安全性和环保性进行充分考虑,确保施工过程安全、可控和环保。

桥梁维修技术方案

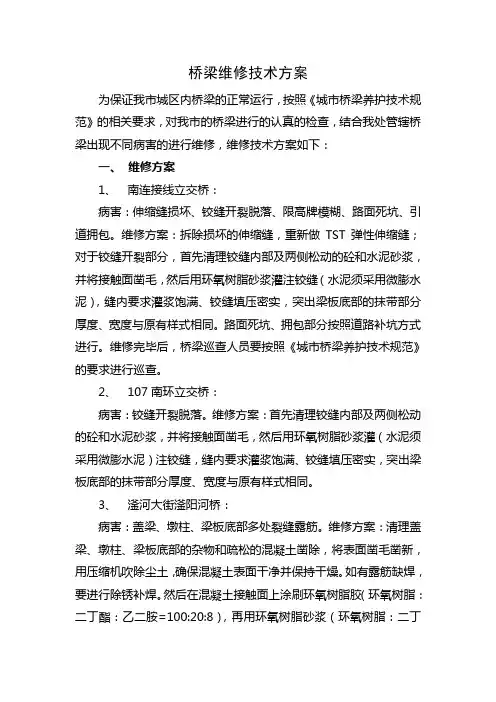

桥梁维修技术方案

桥梁维修技术方案为保证我市城区内桥梁的正常运行,按照《城市桥梁养护技术规范》的相关要求,对我市的桥梁进行的认真的检查,结合我处管辖桥梁出现不同病害的进行维修,维修技术方案如下:一、维修方案1、南连接线立交桥:病害:伸缩缝损坏、铰缝开裂脱落、限高牌模糊、路面死坑、引道拥包。

维修方案:拆除损坏的伸缩缝,重新做TST弹性伸缩缝;对于铰缝开裂部分,首先清理铰缝内部及两侧松动的砼和水泥砂浆,并将接触面凿毛,然后用环氧树脂砂浆灌注铰缝(水泥须采用微膨水泥),缝内要求灌浆饱满、铰缝填压密实,突出梁板底部的抹带部分厚度、宽度与原有样式相同。

路面死坑、拥包部分按照道路补坑方式进行。

维修完毕后,桥梁巡查人员要按照《城市桥梁养护技术规范》的要求进行巡查。

2、107南环立交桥:病害:铰缝开裂脱落。

维修方案:首先清理铰缝内部及两侧松动的砼和水泥砂浆,并将接触面凿毛,然后用环氧树脂砂浆灌(水泥须采用微膨水泥)注铰缝,缝内要求灌浆饱满、铰缝填压密实,突出梁板底部的抹带部分厚度、宽度与原有样式相同。

3、滏河大街滏阳河桥:病害:盖梁、墩柱、梁板底部多处裂缝露筋。

维修方案:清理盖梁、墩柱、梁板底部的杂物和疏松的混凝土凿除,将表面凿毛凿新,用压缩机吹除尘土,确保混凝土表面干净并保持干燥。

如有露筋缺焊,要进行除锈补焊。

然后在混凝土接触面上涂刷环氧树脂胶(环氧树脂:二丁酯:乙二胺=100:20:8),再用环氧树脂砂浆(环氧树脂:二丁酯:乙二胺:水泥:砂子=100:20:8:200:500)填充缺损处,最后用砂纸打磨表面,确保与原面顺接平整。

最后刷涂环氧树脂胶,粘贴碳纤维布,根据现场实际情况裁剪碳纤维布,接头的长度不小于15cm,粘贴时用滚筒压挤碳纤维布,使碳纤维布与表面充分结合,同时用压板去除气泡。

粘贴完毕后再在便面上均匀涂刷一层环氧树脂胶,自然风干。

碳纤维布不可满贴盖梁、墩柱、梁板底部的表面,两侧预留30cm 以便日后观测病害的发展情况。

桥梁改造施工方案

桥梁改造施工方案

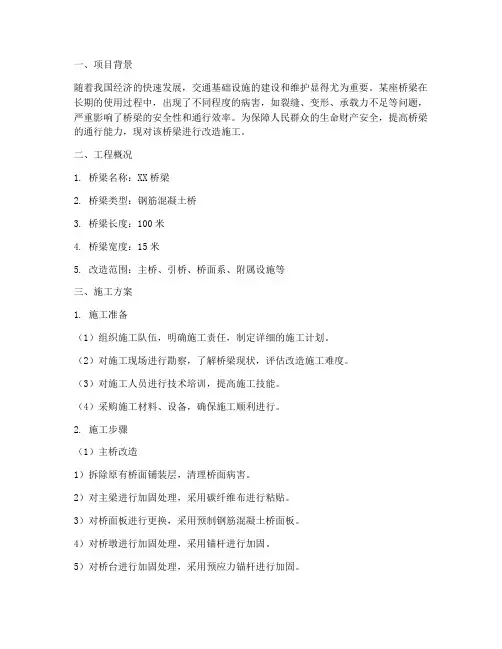

一、项目背景随着我国经济的快速发展,交通基础设施的建设和维护显得尤为重要。

某座桥梁在长期的使用过程中,出现了不同程度的病害,如裂缝、变形、承载力不足等问题,严重影响了桥梁的安全性和通行效率。

为保障人民群众的生命财产安全,提高桥梁的通行能力,现对该桥梁进行改造施工。

二、工程概况1. 桥梁名称:XX桥梁2. 桥梁类型:钢筋混凝土桥3. 桥梁长度:100米4. 桥梁宽度:15米5. 改造范围:主桥、引桥、桥面系、附属设施等三、施工方案1. 施工准备(1)组织施工队伍,明确施工责任,制定详细的施工计划。

(2)对施工现场进行勘察,了解桥梁现状,评估改造施工难度。

(3)对施工人员进行技术培训,提高施工技能。

(4)采购施工材料、设备,确保施工顺利进行。

2. 施工步骤(1)主桥改造1)拆除原有桥面铺装层,清理桥面病害。

2)对主梁进行加固处理,采用碳纤维布进行粘贴。

3)对桥面板进行更换,采用预制钢筋混凝土桥面板。

4)对桥墩进行加固处理,采用锚杆进行加固。

5)对桥台进行加固处理,采用预应力锚杆进行加固。

(2)引桥改造1)拆除原有桥面铺装层,清理桥面病害。

2)对引桥主梁进行加固处理,采用碳纤维布进行粘贴。

3)对引桥桥面板进行更换,采用预制钢筋混凝土桥面板。

4)对引桥桥墩进行加固处理,采用锚杆进行加固。

(3)桥面系改造1)拆除原有桥面系,清理桥面病害。

2)对桥面进行重新铺装,采用沥青混凝土进行铺装。

3)设置排水设施,确保桥面排水畅通。

(4)附属设施改造1)更换桥梁栏杆,采用新型高强度钢材。

2)更换桥梁伸缩缝,采用新型伸缩缝材料。

3)对桥梁照明设施进行改造,提高照明效果。

4)对桥梁交通安全设施进行完善,设置警示标志、反光标线等。

3. 施工措施(1)确保施工安全,严格遵守施工现场安全管理制度。

(2)加强施工质量控制,确保施工质量达到设计要求。

(3)合理安排施工进度,确保工程按期完成。

(4)加强施工环保,减少施工对周边环境的影响。

桥梁维修加固施工方案方法与技术措施(详细)

桥梁维修加固施工方案方法与技术措施(详细)

桥梁维修加固施工方案、方法与技术措施一、一般病害处理 (1)1、裂缝处理 (1)2、混凝土缺陷及外露钢筋处理 (2)二、粘贴钢板 (2)1、施工准备 (2)2、施工工艺流程 (3)3、施工质量控制措施 (3)三、桥面系维修工程 (4)1、伸缩缝更换维修 (4)2、桥面铺装 (5)3、混凝土护栏施工 (5)四、顶升更换支座 (6)1、顶升前准备工作 (7)2、千斤顶分组及安装空间 (7)3、顶升设备安装调试 (7)4、试顶升 (8)5、监控系统布置 (8)6、正式顶升 (8)7、取出支座、安装新支座 (9)8、落梁 (9)9、测量数据、拆除顶升设备清理现场 (9)五、桥梁标志牌安装 (10)1、标志牌安装 (10)桥梁维修加固施工方案、方法与技术措施一、一般病害处理1、裂缝处理(1)工艺流程裂缝检查及标注→清缝及裂缝表面处理→粘贴注浆嘴及裂缝表面封闭→压气实验→灌注灌缝胶→拆除注浆嘴→涂混凝土裂缝修补胶封闭→检查验收(2)操作要点①裂缝的检查及标注参照相关桥梁检测报告和施工图设计对裂缝分布的描述进行现场调查核实,核实裂缝数量、长度及宽度,并对裂缝进行标注、编号,做好记录绘制裂缝分布图,据此进行封缝胶和灌缝胶材料配量、埋嘴、灌浆等方面的具体计算和安排.复核裂缝宽度时可采用裂缝比对卡或裂缝显微镜等仪器进行检测复核.对于裂缝宽度<0.15mm的裂缝采用专用封缝胶进行表面封闭处理;对于裂缝宽度≥0.15mm的裂缝采用专用灌缝胶进行压力灌注处理.裂缝处理后应考虑梁体表面的美观.②钻孔在裂缝表面进行骑缝钻孔,以此作为灌缝导向孔.腹板及顶、底板裂缝宜沿裂缝走向钻孔,孔深5cm,孔径8mm,孔距20~40cm,凡裂缝交叉处应进行钻孔.③清孔及裂缝表面处理所有孔眼必须使用高压空气吹洗干净,使其不让灰渣阻塞,之后沿裂缝从上而下将两边3 cm~4cm范围内的灰尘、浮浆用小锤、手铲、钢刷、砂纸、毛刷依次处理干净,将构件表面整平,凿除突出部分,然后用丙酮擦洗,清除裂缝周围的油污,清洗时应该注意不要将裂缝堵塞.④粘贴注浆嘴及裂缝表面封闭Ⅰ注浆嘴底盘应用丙酮擦洗干净,然后用专用封缝胶均匀的抹在底盘周围,厚度1~2mm,与孔眼对准粘贴在裂缝上.注浆嘴的间距根据缝长及裂缝的宽窄以20~40cm为宜,一般宽缝可稀,窄缝宜密,每一道裂缝至少必须有一个进浆孔和排气孔.操作时应保证注浆嘴孔眼导流畅通,粘贴牢靠.Ⅱ裂缝表面封闭为使混凝土缝隙完全充满灌缝胶,同时又保证浆液不大量外渗,必须对已处理过的裂缝表面(除孔眼及注浆嘴外)用封缝胶沿裂缝走向从上至下均匀涂刷两遍进行封闭(宽度6~8c m).⑤压气实验封缝胶固化后,需进行压气实验,以检查封缝效果是否封严,压缩气体通过注浆嘴,气压控制在0.2~0.4MPa,此时,在裂缝及注浆嘴周围可涂上肥皂水,如发现通气后封缝胶上有泡沫出现,说明该部位漏气,对漏气部位可再次封闭.压气试验对于竖向缝可从下向上,水平缝由低端往高端进行.⑥灌浆操作Ⅰ灌注裂缝采用裂缝注射器施加压力灌注,注浆嘴与裂缝注射器配套购买,注浆嘴与裂缝注射器采用螺纹旋转连接,连接要严密,不能漏气.注射器采用自带压力弹簧或外加橡皮筋施加压力.Ⅱ在灌浆过程中应注意控制压力,裂缝宽度较大的,如果进浆通畅时,压力可由自带压力弹簧或外加橡皮筋提供,如果裂缝进浆不畅,可人工施加外力提高灌注压力.Ⅲ灌注的次序:对于水平裂缝,宜由低端逐渐压向高端;对于竖向腹板裂缝由下向上逐渐压注;从一端开始压浆后,另一端的注浆嘴在排出裂缝内气体后流出灌缝胶并与压入的灌缝胶浓度相同时,可停止压浆并采用配套的封闭盖子进行封堵注浆嘴.贯通缝如果单方面灌后另一面未出现出浆,可在另一面压灌一次.对于贯通腹板裂缝必须见到邻近嘴子喷浆才能停止注浆.⑦其他工作对于已灌完的裂缝,待灌缝胶固化后将注浆嘴一一拆除,并将粘贴注浆嘴处用封缝胶进行抹平,最后对每一道裂缝表面再涂一层聚合物水泥浆,确保封闭严实,并使其颜色与混凝土结构表面尽量保持一致.2、混凝土缺陷及外露钢筋处理(1)混凝土缺陷的处理①表面处理利用人工凿除的方法将缺陷周围的松散混凝土予以清除,露出新鲜混凝土,并将混凝土表面清理干净,要求做到无水湿、无污渍及灰尘.②缺陷修复为了使新增部分的混凝土(或砂浆)能与老混凝土良好地结合,在修补之前应首先在待修补混凝土缺陷表面涂一层聚合物水泥砂浆,其涂刷厚度以不超过1mm为宜,且应涂刷均匀,涂刷时可采用人工涂刷或喷枪喷射,为了便于涂匀,可在基液中加入少量的丙酮(一般为3%~5%).对于已涂刷基液的表面应注意保护,严禁杂物、灰尘落入其上.基液涂刷完成后,须间隔一定时间,等基液中的气泡消除后方可涂刷聚合物水泥砂浆或浇筑专用修复混凝土,时间间隔一般为30~60分钟.当破损面积较小时应采用聚合物水泥砂浆进行修补,为避免修补过程中砂浆流淌或脱落,涂抹时宜分层进行,每层的厚度以0.5~1.5cm为宜.当破损面积很大时应采用专用混凝土进行修补,其施工工艺与普通混凝土基本相同.(2)外露钢筋的处理凿除结构表面松脆、剥离等已损坏的部分混凝土;利用人工除锈的方式对锈蚀钢筋进行除锈,对钢筋进行防腐处理;清除老混凝土表面上的灰尘以使其保持清洁;在损坏的混凝土表面涂上聚合物水泥砂浆胶液等粘结剂;利用聚合物水泥砂浆或专用混凝土对混凝土缺陷部位进行修补;对新喷涂或浇筑的混凝土表面进行表面处理.二、粘贴钢板1、施工准备(1)钢板的选用与制作粘贴钢板加固法采用Q345钢板.用于梁底粘贴的钢板尺寸应符合图纸及设计规范要求,要特别注意钢板的圆曲线半径,应于桥梁半径一致.钢板的下料宜采用工厂自动、半自动切割方法按所需尺寸切割而成.切割边缘表面光滑,无毛刺、咬口及翘曲等缺陷.(2)裂缝的封闭在粘贴钢板施工前应对梁体的裂缝进行封闭,封闭完成后在对混凝土表面进行处理.(3)提供足够的施工安全性粘贴钢板施工一般是在脚手架在进行的,脚手架的搭设应符合安全规程要求,施工中应严格贯彻“安全第一”的原则.施工前应做好安全布控与交通管制工作以及人员的安全防护工作.2、施工工艺流程(1)混凝土表面处理为了得到良好的粘贴效果,必须先对粘贴表面进行处理:清除混凝土表面破碎部分,并凿平凿毛,使骨料露出,再用钢刷或压缩空气清除浮尘,或用喷砂技术处理表面,粘贴前再用丙酮擦构件表面一遍.(2)钻孔采用螺栓加压时,须事先在钢板和构件底面上钻孔,钻孔应采用梅花形布置.(3)胶粘剂的配制环氧树脂胶粘剂的拌制要严格掌握配合比,拌和要均匀,一次拌和量不能太多,随拌随用,最好在1小时内用完.(4)粘贴钢板一般用涂拌法粘贴,先在混凝土和钢板表面涂上一薄层环氧树脂胶液,然后在钢板上再涂上一层环氧树脂胶(砂浆),涂抹的厚度应为1~3mm ,胶层宜中间厚,边缘薄,将气泡挤出,最后将钢板贴在混凝土面上,加压成型,使多余的胶液沿钢板边缘挤出,使钢板密贴在混凝土面上.(5)加压在贴好钢板之后,必须对钢板进行加压,一般采用螺栓加压,施工时根据预先钻好的孔位在混凝土上埋设φ12mm的螺栓,待钢板粘贴后,立即旋紧螺帽进行加压.固定与加压钢板粘贴好后立即用特制U 型夹具夹紧或用木杆顶撑,压力保持为0.05MP a~0.1MPa,使胶液刚从钢板边缝挤出为宜.(6)检验粘贴质量钢板粘贴成型后,应检查钢板与混凝土之间是否有空洞存在.若有空洞存在,应及时填入胶结剂充塞,若补救措施不能奏效时,则需将钢板拆下,处理后重贴.(7)表面防护处理待环氧树脂砂浆凝固后,清除钢板外表污物,用钢刷除锈,涂一层树胶薄浆罩面.(8)涂装防护经检验确认钢板带粘贴固化效果符合设计及规范要求后,再按照设计要求对粘贴钢板表面进行涂装防护.3、施工质量控制措施(1)钢板与混凝土之间的粘结质量可用锤击法或其他有效探测法进行检查.按检查结果推定的有效粘贴面积不应小于总粘贴面积的95% .检查时,应将粘贴的钢板分区,逐区测定空鼓面积(即无效粘贴面积);若单个空鼓面积不大于10000mm2,可采用钻孔注射法充胶修复;若单个空鼓面积大于10000mm2,应揭去重贴,并重新检查验收.(2)钢板与原构件混凝土间的正拉粘结强度应符合《混凝土结构加固工程施工验收规范》GB 50550-2010规定的合格指标的要求.若不合格,应揭去重贴,并重新检查.三、桥面系维修工程1、伸缩缝更换维修施工工序:交通管制→混凝土凿除→旧缝拆除→植筋→伸缩缝安装→钢筋绑扎→环氧混凝土浇筑→橡胶条安装(1)交通管制伸缩缝施工根据实际需要对交通实行两种管制方式:封闭行车道和路肩停靠带;封闭超车道和行车道.现场交通管制作业按经路政、交警部门审批后的方案执行,严格规范操作、摆放、防护,确保施工期间的交通通畅和施工安全.(2)混凝土凿除凿除前先放样划线表示混凝土凿除部分,采用切缝机沿线切缝,切缝边口应整齐无缺损,切缝间的沥青砼用风镐凿除,混凝土凿除时尽量不损伤原预埋钢筋,并确保基底混凝土坚实,如有基底松散情况,必须清除薄弱基底混凝土,混凝土凿除后采用空压气泵清除槽内杂物和浮渣.(3)旧缝拆除原伸缩缝采用气割方式拆除,吊出施工现场,气割时注意原预埋钢筋留存焊接工作长度.(4)植筋新安装伸缩缝和旧伸缩缝的锚环位置不一致,和预埋钢筋也一般不对应,需植筋进行伸缩缝的固定.植筋位置根据到场的伸缩缝锚环位置放样确定,植筋下料长度现场确定,植入深度按12D控制,具体植筋工艺如下:①钻孔:在需安装锚固钢筋的位置用记号笔标作出记号;用冲击钻钻孔,标尺设定为成孔深度;成孔尽量尽量垂直于植筋结构平面.②清孔、吹孔:植筋孔钻到设计深度后,用刷子刷落孔壁灰渣;将气筒导管插入孔底,来回打气吹出灰渣,直至孔内清洁干燥为止.③钢筋处理:对原有和新设受力钢筋应进行除锈处理;对新设钢筋检查钢筋是否顺直④注胶:植筋胶材料选用A级胶;注胶前检查钻孔是否干净、干燥;当温、湿度不满足注胶条件时停止施工.⑤植入钢筋:将加工好的钢筋轻砸击至孔底,钢筋插入要缓慢,防止粘结剂在钢筋的快速挤压下喷出;插好固定后的钢筋不可再扰动,待植筋胶固化后在进行锚环焊接及其他各项工作.(5)安装新伸缩缝用吊车或人工将伸缩装置放入槽口内,注意和旧缝的线条顺直,高程一致,并调整伸缩缝缝宽和原缝一致,位置准确,遇有干涉的预埋筋可适当扳弯.然后借助铝合金直尺和塞尺有中间向两端调整装置的顶面高度,直至比沥青路面低1-2mm,这时如果装置的缝隙宽度正好符合要求,即可焊接锚环和植入钢筋,顺序为从中间向两端先点焊,然后检查都符合要求后,再由中间向两端满焊,焊完后,割除辅助固定钢板.(6)钢筋绑扎和环氧混凝土浇筑伸缩缝安装检查合格后,绑扎保护带钢筋,注意新设钢筋和原钢筋的连接,通常钢筋穿在锚环内和植筋或预埋筋绑扎,在锚环上方添加防裂钢筋网.保护带采用环氧混凝土浇筑,浇筑前对浇筑面涂刷一层环氧作界面剂,环氧混凝土分层浇筑,10cm一层,振捣采用插钎,确保振捣密实.2、桥面铺装施工工序:施工准备→钢筋网片安装→混凝土摊铺→养生(1)钢筋加工及安装钢筋加工采用在梁厂钢筋制作场下料加工,现场绑扎成型.钢筋加工前应对表面锈蚀的钢筋进行除锈处理.现场D10钢筋网施工严格按照设计图纸进行,不得私自更改,保证钢筋的数量、间距、保护层厚度均符合设计要求.对于绑扎好的钢筋的各项检验指标应符合设计及规范和验收标准的要求.(2)混凝土的摊铺、振捣与整平①砼采用集中拌和,混凝土罐车运送,吊车吊装.摊铺布料时要特别注意砼拌和料的均匀性,准确控制布料的高度.要有专人指挥车辆卸料,辅以人工布料.②用插入式振捣棒依次振实,并用振动梁进行整体振实,并按两侧的支撑梁标高控制混凝土面,缺料时要及时添加.③用提浆滚和铝合金刮尺严格按标高精确整平.经精确整平的混凝土初凝后,人站在混凝土上无明显压痕时用抹光机抹平,人工进行收光,为防止混凝土表面出现收缩裂缝,要进行多次人工收光.(3)拉毛及养生①采用塑料刷顺桥面横向拉毛,拉毛要求线条均匀,深度控制在2—3mm.②拉毛后以手指按压砼无痕迹时即覆盖土工布,并充分保持湿润.采用无污染、保水性能好、施工方便、周转次数多、成本低的保湿土工布养生.养生结束后派专人用扫帚清除拉毛时的残留物,以保证铺装层的平整和整洁.3、混凝土护栏施工施工工序:施工准备→钢筋加工及模板安装→混凝土浇筑、拆模及养生(1)施工准备桥面铺装完成后,清理梁板表面杂物及松散砼渣,将护栏钢筋范围内的区域认真凿毛;然后由项目部测量队对护栏进行放样,沿纵向直线按10米、曲线按5米的间距放出每一跨护栏的内边线,并用红油漆直接在桥面板顶面上做点,然后根据放样点用墨线弹出护栏的内边线和外边线.(2)钢筋加工及模板安装护栏外侧采用40cm的宽墙式护栏,在翼缘板外侧留10cm.护栏的钢筋绑扎和焊接均严格按照本桥设计图纸和相关规范施工,护栏的模板采用定型的钢模,每节长度3m,加固采用PVC 拉杆螺丝加固,每块模板的接缝处要粘双面胶带粘牢以防止混凝土浇筑过程中漏浆,安装模板前要对模板进行打磨处理,后涂刷均匀的优质机油作脱模剂,刷油要均匀.(3)混凝土浇筑、拆模及养生安装临时支撑钢板 更换调整支座 是 全过程钢板保护 顶升准备 设定一次行程 同步顶升 同步顶升系统 配套测试监测系统 配套测试 安装临时支撑 油缸缩缸 油缸下加垫块 重复顶升、缩缸等过程 否全过程实时监测 拆除临时支撑 是否到达行程 是否到达预定施工所需的高度 混凝土在搅拌站集中拌合,混凝土运输罐车运送至现场;汽车吊提升料斗送入模内.混凝土应纵向分段横向分层浇筑、振捣,每层厚度不大于30cm ;插入式振动器进行混凝土振捣,振捣应适度,防止漏振和过振.振捣时在护栏倒角位置处要加强振捣,保证气泡充分排出.砼达到2.5Mpa 后方可拆模,拆模后及时养护,养护期不得少于7天,养护时采用土工布覆盖,且保持砼表面始终处于湿润状态.四、顶升更换支座本工程顶升方式的选择:采用整幅单墩同步顶升.顶升流程图1、顶升前准备工作(1)顶升前系统不同人员排异检查①顶升系统安装完成后应保证两人以上的排异检查,且应保证两人的排异检查的时间、工况等的隔离性,以保证顶升过程中的同步顶升系统能真实反映顶升过程中的的情况.②排异检查的专业技术人员检查完毕后应各自出据检查报告给总指挥.(2)人员工作细致分工①顶升前应对参加同步顶升的管理人员和操作人员进行明确的分工,并进行书面分工岗位的书面技术交底.②书面交底内容应包括组织机构、分工岗位、岗位职责、紧急频道处理信号、信息渠道常用术语、及施工禁止项等.③严禁未经岗位培训或刚培训不久的人员上岗操作,本次同步顶升工作均为多年岗位人员.(3)信息反馈及传递渠道检查①本次同步顶升的信息的传递工具为手持对讲机.②顶升前应统一为施工当地未禁止的频道作为信息传递渠道.应检查每部对讲机的有效沟通性及清晰性.③顶升前应再次明确频道的禁止语、紧急语、急令等关键语言.(4)进场工人安全教育及安全防护措施①顶升前应保证对每个参加顶升人员的现场安全教育,强调安全的必要性、严格性、全员性、责任性.②应根据公司规定签定安全责任制,落实到个人头上,不能流于形式.③顶升期间严禁饮酒,酗酒,统一作息时间,以保证人员队伍精神的稳定性.(5)其他准备工作①顶升前应对梁体进行详细的检查,作好记录.②顶升过程中应对顶升量和梁体纵横向高差进行监测.2、千斤顶分组及安装空间由于桥面宽度较大,为了保证顶升的同步性,以中央隔离墩为界宽度方向分为四个同步控制点,单墩布置两台泵站.在千斤顶放置前,清理接触面或加垫薄钢板使其平整;连接管线、安装传感器等位移控制系统、安装防侧倾装置等系统.当梁底高度空间不足以安装千斤顶时,对盖梁顶面保护层混凝土进行局部凿除,开凿面用环氧树脂砂浆找平.为了保护梁体混凝土不发生掉角等局部破坏,在千斤顶与梁体之间安放一块200×200×10mm的钢板.3、顶升设备安装调试调试的主要内容包括:液压系统检查;控制系统检查;监测系统检查;初值的设定与读取.(1)液压系统检查千斤顶安装牢固正确;油泵与千斤顶之间的油管连接必须正确、可靠;油箱液面,应达到规定高度;备用2桶液压油,加油必须经过滤油网;液压系统运行是否正常,油路有无堵塞或泄漏;(2)控制系统检查系统安装就位并已调试完毕;各路电源,其接线、容量和安全性都符合规定;控制装置接线、安装必须正确无误;应保证数据通讯线路正确无误;各监控点信号正确传输各种阀门的工作状况是否正常,是否需要更换.(3)监测系统检查位移监测设备安装牢固、正确,没有遗漏;信号传输无误.(4)初值的设定与读取系统初始加载由液压工程师报告到总指挥最终由系统操作员录入;读取控制系统初值并归零.4、试顶升在各项安装完成后,由专业人员对安装好的系统进行线路复查并进行试顶.试顶时,在专业人员统一指挥下将所有千斤顶慢慢加压至5Mpa,试顶升顶升高度1mm.千斤顶受力时停止,观察千斤顶活塞活动情况及管线运行情况.如一切正常,将千斤顶卸载回初始状态,准备正式顶升.新采购或久置的油压千斤顶,因油缸内存有较多空气,开始使用时,活塞杆可能出现微小的突跳现象,可将油压千斤顶空载往复运动2-3次,以排除腔内的空气.长期闲置的千斤顶,由于密封件长期不工作而造成密封件的硬化,从而影响油压千斤顶的使用寿命.如有异常情况出现,则立即检查管线,排除故障后再次试顶,直至调试设备一切正常时止.①试顶升主要目的为消除全套同步顶升系统可能出现的问题,如油路接头漏油、油泵压力不够等,同时消除顶升过程中可能出现的非弹性变形.②试顶升完成后检查确认顶升的同步性.③试顶升1mm后饱压不小于10分钟,对结构混凝土进行检查,有无裂缝等情况.④将以上检查结果汇总上报给顶升总指挥,做为下一步工作的决策依据.5、监控系统布置同步顶升前,使用拉线式传感器在单墩盖梁两端的支座处各设1个监控点(4点同步)并对监控点高程及平面坐标的原始数据进行测量记录,以便及时掌握高程变化情况.为了确保顶升的同步性,竖向每墩台的顶升高度偏差控制在±1mm,以避免上部结构因受力不均匀和顶升不同步造成的竖向变形超出现状桥梁挠度.6、正式顶升试顶升后,观察若无问题,则可以进行正式顶升,顶升速度不得太快.正式顶升以1mm为单位进行,每顶升1mm,检查支座是否脱空,支座全部脱空后正式顶升结束,进入饱压状态.正式顶升时,在专业人员统一指挥下所有千斤顶慢慢加压,每次顶升高度控制在5mm以内,每次整体顶升不得超过10mm,由于本次需更换球冠型支座顶升高度约为10-20mm,顶升到位后利用临时钢支撑垫实,千斤顶回油进行2次顶升.顶升千斤顶,出顶距离为出顶高度的80%,关闭截止阀,在墩台与梁底之间垫支钢支撑,千斤顶收顶,在千斤顶下面垫钢支撑,继续顶升至出顶高度的80%,周而复始,循环至顶升高度.整个顶升过程由PLC同步顶升系统控制,监测点同步误差控制在±1mm,依据电脑采集的数据,利用油泵的液压油输出量进行调节,做到顶升速度、高度的控制.顶升速度不大于3mm/3min.同时填写好施工记录;整体顶起梁体至离开原支座时立即停止,关闭锁止阀.顶升应由慢到快进行,随时检查梁体升高的均匀性,并调整.顶升注意事项:①每次顶升的速度要匀速缓慢,降低启动加速度;②顶升关系到主体结构的安全,各方要密切配合;在施工过程中,要密切观察结构的变形情况;③整体顶升过程中,认真做好记录工作;④如泵体的油量不足时,需先向泵中加入工作油才能工作;⑤估计起重量,切忌超载使用,如发现起重量大于预估起重量,应立即停止顶升;⑥确定起重物的重心,准确选择千斤顶着力点;⑦千斤顶将梁同步顶升后,应及时用钢板将梁支撑牢,禁止将千斤顶作为支撑物使用,以免产生倾倒危险;⑧使用时先将手动泵的快速接头与顶对接,然后选好位置,将油泵上的放油螺钉旋紧,即可工作.将放油螺钉旋松,油缸卸荷;⑨在有载荷时,切忌将快速接头卸下,以免发生事故及损坏机件;⑩应保证梁底在永久钢支撑顶面的平行、平整,使其和支座上、下表面全部密贴,不得出现偏压、脱空和不均匀支承受力现象;⑪梁与钢支撑接触的底面要保持水平和平整;⑫顶升工具采用油压千斤顶,采用同批生产的标准件,并在施工前对千斤顶进行标定.千斤顶的个数和型号根据采用的顶升措施和上部结构的重量选取,同时要充分考虑在顶升中出现的传力不均现象,保证千斤顶的顶起吨位不小于1.5倍的安全储备系数并满足施工要求;⑬顶升过程中,应加强巡视工作,应指定专人观察整体个系统的工作情况.若有异常,直接通知指挥控制中心;⑭顶升过程中,未经许可不得擅自进入施工现场.7、取出支座、安装新支座在顶升系统保持恒定压力及临时支撑的稳定性满足要求后,将原支座沿梁顺桥向纵向取出,清理支座放置位置及周围杂物.板式支座在更换前,先检查新制板式支座与图纸规定是否相符.在支座就位后,检查支座的平面安放位置和相关的技术指标,并加以调整.8、落梁支座更换、支座脱空处理施工完毕,检查无误,千斤顶同步落梁,整个落梁过程仍由同步控制系统控制,竖向监测点线性同步误差控制在±1mm内.落梁速度与顶升速度一致.9、测量数据、拆除顶升设备清理现场落梁后复测盖梁与梁底的距离;测量支座安装高度.达到设计要求后,拆除支撑用的钢板、临时钢支撑、千斤顶和位移传感器等,对漏撒在盖梁顶部及侧面液压油渍清洗干净.清理施工现场杂物、垃圾.。

病害桥梁处置方案模板范本

病害桥梁处置方案模板范本

病害桥梁处置方案模板范本一、背景桥梁病害指桥梁在使用过程中出现的各种缺陷和损伤,是桥梁安全隐患的主要来源。

针对桥梁病害,及时采取合理的处置方案,不仅可以保障桥梁安全使用,降低事故发生的概率,还能提高桥梁的使用寿命。

为了更有效地应对桥梁病害,制定病害桥梁处置方案模板范本,具有重要意义和价值。

本文提供的病害桥梁处置方案模板范本,将有助于各单位对病害桥梁的处置工作进行规范化,提高处置工作的效率和质量。

二、病害桥梁处置方案模板范本1.处置方案的确定(1)确认桥梁病害类型和程度,包括表面缺陷、结构破坏、部件脱落等。

(2)分析病害原因,包括自然因素和人为因素。

(3)根据病害情况和原因分析,确定针对性的处置方案,并根据方案确定处置时间表。

2.处置方案的实施(1)按照处置方案安排施工人员和现场管理人员。

(2)严格按照设计要求和施工规范进行施工作业,并做好现场安全和环保工作。

(3)对施工过程中的问题及时处理,确保施工质量和工期进度。

3.处置方案的验收(1)验收前做好桥梁的清洁和检查工作。

(2)根据设计要求和验收标准进行检查验收。

(3)对验收中出现的问题及时处理,确保验收合格。

4.处置方案的监测与维护(1)根据处置方案的要求,制定桥梁监测方案并定期检查。

(2)通过监测,发现桥梁出现的问题及时处理,保障桥梁安全运行。

(3)定期对桥梁进行维护保养,延长桥梁使用寿命。

三、总结本文提供的病害桥梁处置方案模板范本,可为各单位制定病害桥梁处理方案提供参考。

制定合理的处理方案,及时有效地处置桥梁病害,具有非常重要的意义。

建议各单位根据模板范本的要求,结合实际情况,制定针对性的处置方案。

同时,应加强桥梁的监测和维护工作,建立长效机制,提高桥梁使用寿命,保障人民群众的出行安全。

桥梁的病害与维修方案

桥梁的病害与维修方案

桥梁的病害与维修方案桥梁是连接两个地点的重要交通设施,随着使用时间的增长和外界自然因素的影响,桥梁可能会出现各种病害。

这些病害如果不及时维修,会导致桥梁的使用寿命缩短甚至危及交通安全。

因此,及时识别桥梁的病害并采取相应的维修方案至关重要。

桥梁常见的病害包括:1. 混凝土龟裂:龟裂是由混凝土与环境变化产生的温度差异引起的,如果龟裂扩大且不加修补,就会导致水分进入混凝土内部,进一步破坏结构。

在识别出龟裂后,可以采取修复措施如打破龟裂面、填入防水材料等。

2. 钢筋锈蚀:桥梁中的钢筋暴露在外界环境中容易受到水蒸汽、酸雨等的腐蚀。

腐蚀后的钢筋会使混凝土受压能力下降、开裂等。

针对钢筋锈蚀问题,可以采取清理钢筋表面、涂覆防腐剂、更换受损的钢筋等维修措施。

3. 桥面铺装破损:桥梁的桥面铺装是供车辆行驶的表面层,长期使用会受到车辆冲击和外界环境的影响,导致铺装破碎。

修复桥面铺装可以进行补丁修复、重新铺装等。

4. 基础沉降:桥梁的基础是支撑整个桥梁的关键部分,如果发生沉降问题,会导致桥梁不平衡,进一步影响桥梁的稳定性。

对于基础沉降问题,可以进行补充填土、加固基础等修复措施。

维修方案的选择需要根据桥梁的具体情况来确定。

首先,进行全面的桥梁检测,采用无损检测技术来确定桥梁的病害类型和程度。

然后,根据检测结果制定维修计划,并确定维修方法和材料。

在选择维修方法时,需要考虑维修的效果、成本、施工难度等方面的因素。

在维修过程中,需要保证施工质量和安全。

对于一些较大规模的维修工程,需要组织专业的施工队伍进行施工,确保工程质量。

此外,还应注意施工期间对交通的影响,选择合适的施工时间,并采取临时交通措施来保障交通的畅通。

总之,桥梁的病害需要及时识别并采取相应的维修方案进行修复。

通过科学的检测和认真的施工,可以延长桥梁的使用寿命,保障交通安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

国道211高速公路路面中、上面层工程B5合同段桥梁病害处理施工方案批准审核编制中铁十四局集团有限公司国道211线高速公路工程B5合同段项目经理部二〇一五年五月一、编制说明本施工方案是我项目经理部国道211线项目专项施工方案,结合中交第一公路勘察设计研究院有限公司设计的施工设计图纸和现场调查结果,编制的桥梁病害修补专项施工方案。

在充分考虑我公司现有的施工技术水平、施工管理水平和机械配套能力的基础上,围绕确保质量、安全、工期等目标而编制。

二、编制依据国道211线灵武至太阳山段及联络线古窑子至青铜峡高速公路路面中、上面层工程施工组织设计。

国道211线灵武至太阳山段及联络线古窑子至青铜峡高速公路路面中、上面层工程B5合同段施工图设计。

本项目相关施工、试验检测、验收标准及相关技术规范。

宁夏高速公路施工标准化管理指南。

宁夏回族自治区和有关部门及地方政府在施工安全、社会治安、人身健康、文明施工、环境保护等方面的有关法规和规定。

我公司的施工技术水平、投入本工程的施工人员与机械设备数量。

三、工程概况国道211线灵武至太阳山段及联络线古窑子至青铜峡高速公路位于宁夏自治区灵武市、利通区、青铜峡市境内,是宁夏“三纵九横”干线公路网规划中的重要组成部分,也是银川市连接西安市最便捷的道路。

本项目为道路分期工程,路线不另辟新线,在原有高速公路双向四车道标准断面的基础上进行路面、桥涵等相关专业改造及路面分期实施工程。

本合同段路面B5标起讫里程K27+700~K67+000,路线全长39.30km。

采用双向四车道,设计速度80km/h,整体式路基宽24.5m,分离式路基宽12.5m。

共设置互通式立交2处,分别为吴忠互通立交,郭家桥枢纽互通。

主要工程量为: B5合同段桥梁病害处理工程数量四、施工准备1、材料准备:根据施工进度计划的工程量,做好材料及设备进场计划,并提前与项目部试验室沟通,做好原材料的试验,合格后方能使用。

(1)、主要材料、设备:沥青混凝土、密封胶、防水层、冷轧带肋钢筋网、伸缩缝橡胶条、D160伸缩缝,C50现浇混凝土、C30混凝土、防抛网、泄水管、碎石、泄水孔盖子、桥下集中排水PVC管、六棱砖、砂浆、M10浆砌片石、回填砂砾土、铁锹、扫把等;(2)、作业条件:病害调查后确认工程量,待交通封闭后开始施工;2、技术准备(1)、认真熟悉施工图纸及交底内容,掌握各道工序的工艺、质量验收标准;(2)、开工前,我部将对施工人员进行统一的技术及安全培训。

3、人员机械准备参照月度施工节点计划,提前安排人员机械进场等各项准备工作,安排队内技术员与项目部工程部技术人员进行对接。

五、施工方案1、一般规定为防止桥梁、涵洞既有病害进一步扩大,影响到总体的运营状况,需要对现有桥梁涵洞进行分类处治。

桥梁的主要病害形式为桥面沥青铺装网裂及重车车辙、桥面防水破损、伸缩缝钢板断裂、桥梁伸缩缝破损脱落、伸缩缝混凝土破损及坑槽、泄水孔缺失及堵塞、水篦子丢失、防撞墙表面混凝土缺失、沥青铺装厚度过多、防抛网缺失及损坏、桥头防护砂浆勾缝脱落,台前锥坡砌护悬空或塌陷、沥青混凝土铺装存在竖向及横向裂缝。

涵洞的主要病害形式为洞口淤积、杂草丛生、洞口防护破损。

2、桥面沥青铺装(1)、由于出现桥面沥青铺装局部网裂病害,同时为和全线新铺路面颜色保持一致,将全线沥青桥面铣刨4cm厚,再重新铺4cm新沥青。

对部分由于桥面防水破损造成雨水渗透到主梁梁底的桥梁,将铣刨掉全部沥青铺装10cm厚,重新铺设桥面防水层,并沿护栏铺设碎石盲沟,完善好防排水设施,重新铺装10cm 厚桥面沥青铺装。

(2)、对部分桥梁台背连续处、墩顶桥面连续处的横向贯通缝或断续通长缝在4cm桥面铣刨后采用密封胶灌缝,部分小箱梁桥、空心板桥的湿接缝处的纵向贯通缝或断续通长缝在4cm桥面铺装铣刨后采用密封胶灌缝,防止桥面铺装施工后出现裂缝反射现象(3)、由于沥青铺装过厚造成桥面护栏高度不满足规范的地方,重新铺装沥青时应该注意控制好沥青铺装厚度,保证桥面内护栏高度满足规范要求3、伸缩缝(1)、由于全线绝大多数伸缩缝的橡胶条均出现破损、老化漏水现象,故对全线桥梁伸缩缝的橡胶条全部更换,更换新的伸缩缝橡胶条需采用耐寒优质橡胶条。

(2)、对少量伸缩缝型钢出现破损的伸缩缝进行整体伸缩缝的更换。

(3)、对少量伸缩缝槽口混凝土有破损及出现裂缝的,需凿除此处的槽口混凝土,重新浇筑新混凝土。

4、防撞护栏、防抛网(1)、对防撞护栏混凝土有剥落、漏筋的,需将松散部分混凝土清除,并清洗干净,并对钢筋进行除锈,再采用C30混凝土对缺陷部位进行修补。

对于灵武电厂立交至灵武段的5座桥梁,由于桥梁修建年代较早,修补后需对护栏表观做好处理。

(2)、对于部分跨线桥梁未设置防抛网的需补设防抛网,对已设置防抛网由于长度不够或损坏的,需补充防抛网,另外施工时应注意新旧防抛网需合理调配,保证同一座桥的防抛网新旧一致,颜色统一。

5、桥面排水(1)、对于部分桥面泄水孔被堵塞的,需清理被堵塞的泄水孔,保证桥面顺畅的流下;部分泄水孔缺失水篦子的需补充水篦子。

(2)、部分桥面未见泄水孔的桥梁,经分析应是施工桥面铺装时将泄水孔覆盖了,需对应桥下设置泄水孔的位置将桥面泄水孔清理出来。

(3)、对部分桥下集中排水损坏的桥梁,应完善桥下集中排水设施,修补更换损坏的管道及三通接头。

6、桥头锥坡及护坡损坏(1)、对于桥头锥坡及护坡损坏的处治应以修复原结构为原则;加强桥面排水设计,从源头杜绝桥前锥坡冲刷的再次形成,具体措施如下:疏通桥面排水孔,保证桥面水能顺畅的从排水孔排到桥下,避免桥面积水,更换桥头伸缩缝橡胶嵌条,安装时注意橡胶嵌条在护栏处上翘,防止桥面水从梁端和背墙间的间隙流入锥坡,冲刷台前溜坡六棱砖铺砌。

(2)、针对部分桥头防护砂浆勾缝病害,设计将原防护脱落、松动的砂浆勾缝铲除重新用M15砂浆勾缝修补。

7、桥梁墩台裂缝(1)、对于裂缝宽度小于0.15mm的情况,对裂缝进行表面封闭。

(2)、对于裂缝宽度大于等于0.15mm的情况,对裂缝进行压浆。

8、涵洞对于有淤积的进行清淤处理,对于洞口及铺砌有损坏的地方进行相应修补;对于K44+253处通兼涵由于两侧洞口护坡滑动,挤压了坡脚处的村庄水渠孔径,需对两侧洞口护坡重做,恢复原水渠尺寸,保证水渠流水通畅。

六、维修处治施工工艺及要点1、桥面系改造工艺(1)、在对原结构桥面铺装进行改造前,应对原桥面标高进行测量,以便新的桥面铺装做好后可以与之校核,以适应重铺后路面的整体线型。

(2)、将原桥面铺装全部拆除,在桥面拆除过程中,沥青层可采用铣刨机铣刨。

(3)、对铣刨掉全部沥青层的桥梁,在凿除原桥面沥青铺装的过程中,注意保留相关附属设施。

在清除干净沥青铺装后,要对原桥梁调平层表面进行处理,保证调平层表面整洁,再涂装防水层,确保防水层质量达标后再进行沥青铺装施工。

2、墩台裂缝处理施工前应在现场核实裂缝数量、长度及宽度,并在梁上进行标注,据此进行灌浆材料配量、埋嘴、灌浆等方面的具体计算及安排。

对于宽度<0.15mm的裂缝采用表面封闭法,封闭后保证梁体表面的美观。

对于宽度≥0.15mm的裂缝采用灌注环氧浆封闭法处理,方法如下:a、钻孔:在裂缝表面进行骑缝钻孔,以此作为灌浆导向孔。

腹板及顶底板裂缝:沿裂缝走向钻孔,孔深5cm,孔径8mm,孔距35cm,凡裂缝交叉处应在交叉地方钻孔。

b、清孔及裂缝表面处理:所有孔眼必须使用高压空气吹干净,使其不让灰渣阻塞,之后沿裂缝从上而下将两边3cm-4cm范围内的灰尘、浮浆用小锤、手铲、钢刷、砂纸、毛刷依次处理干净,将构件表面整平,凿除突出部分,然后用丙酮擦洗,清除裂缝周围的油污,清洗时应注意不要将裂缝堵塞。

c、粘贴灌浆嘴及裂缝表面封闭:粘贴灌浆嘴底盘的铁锈必须除净,并用丙酮擦洗干净,然后将环氧胶泥均匀的涂在底盘周围,厚度1-2毫米,与孔眼对准粘贴在裂缝上。

灌浆嘴的间距根据缝长及裂缝的宽窄以35-40cm为宜,一般宽缝可稀窄缝宜密,每一道裂缝至少应有一个进浆孔和排气孔。

注意,灌浆孔眼必须对中保证导流畅通,灌浆嘴应粘贴牢靠,四周抹成鱼脊状进行封闭。

最后涂抹裂缝表面进行封缝,涂抹的厚度为3cm,宽度约为25mm。

d、压气试验:环氧封闭带硬化后,需进行压气试验,以检查封闭带是否封严,压缩气体通过灌浆嘴,气压控制在0.2-0.4MPa,此时在封闭带上及灌浆嘴周围可涂上肥皂水,如发现通气后封闭带上有泡沫出现,说明该部分漏气,对漏气部分可再次封闭。

试气对于竖向缝可从下向上,水平向缝由低端往高端进行。

e、灌注环氧浆操作:灌注裂缝采用空气泵压注法压浆罐与压浆嘴用聚氯乙烯高压透明管相连接,连接要严密,不能漏气;在灌浆过程中应注意控制压力,裂缝宽度较大的,如果进浆通畅时,压力宜控制在0.2MPa,如果裂缝进浆不畅,可把泵压控制在0.4MPa;灌注的次序对于水平裂缝宜由低端逐渐压向高端,对于竖向腹板裂由下向上逐渐压注,从一端开始压注后,另一端的压注嘴在排除裂缝的气体后喷出浆液与压入的浆液浓度相同时,可停止压浆,在保持压力下封堵灌浆嘴。

贯通缝如果单面灌浆后另一面未见出浆,可在另一面压灌一次。

对于未贯通腹板缝必须见到邻近嘴子喷浆。

f、对于已灌完的裂缝,待浆液聚合固化后将灌浆嘴一一拆除,并将粘贴灌浆嘴处用环氧树脂胶泥抹平,最后对每一道裂缝表面再涂一层环氧水泥浆,确保封闭严实,并使其颜色与原混凝土结构表面尽量保持一致。

灌浆工作完毕后,用压缩空气将压浆灌和注浆管中残夜吹净,并用丙酮冲洗管路及工具,以备下次使用。

3、伸缩缝处治(1)、对原有梁体相应部分混凝土进行凿除,使预留坑尺寸符合厂家提供伸缩缝型号规格。

安装时尽量利用原伸缩缝构造钢筋,必要时把在槽口下的钢筋割断,分别弯在下面和侧面,使伸缩缝能顺利放在预留坑内,不能利用原钢筋的要种植钢筋。

(2)、安装伸缩缝前,应做好各种准备工作,检查起吊设备、焊接设备、铺助设施及工人是否到位、并在厂方技术人员指导下进行,工地负责提供必要的工具及辅助设施。

具体施工顺序如下:a、清理施工基面,使之达到安装施工所需的深度和宽度,放置伸缩缝前,务必清理槽口内的杂物,预留坑的开口必须大于伸缩缝的宽度。

b、检查伸缩缝的各缝间隙是否符合安装要求,必须在技术人员指导下,根据当时气温确定缝隙大小,用专用工具调整好安装间隙,并用专用工具固定牢靠。

c、根据伸缩缝中心线的位置,设置起吊装置,将伸缩缝吊装到位,并使伸缩缝的顶面与路面标高相同,同时注意,横坡也应与桥面相符。

d、将伸缩缝吊入预留坑内,使之中心线与梁端预留坑间隙中心线对比,其长度与设计值吻合。

e、调整伸缩缝在安装槽内的直线度,使各纵梁的缝隙均匀一致。

再在伸缩缝装置箱体或锚固板处,竖焊φ16钢筋进行高度定位,横焊φ16钢筋进行直度定位。
