屋面混凝土浇筑技术交底
斜坡屋面浇筑混凝土安全技术交底模板

一、工程概况1. 工程名称:[项目名称]2. 工程地点:[具体地址]3. 施工单位:[施工单位名称]4. 监理单位:[监理单位名称]5. 设计单位:[设计单位名称]二、施工准备1. 施工人员:对施工人员进行专业培训,确保其了解斜坡屋面浇筑混凝土的施工工艺和安全操作规程。
2. 施工材料:确保混凝土原材料符合设计要求,并做好材料的质量检验工作。
3. 施工设备:检查浇筑设备、振捣设备、运输设备等是否完好,并做好维护保养。
三、安全技术交底1. 进入施工现场注意事项- 所有人员进入施工现场必须佩戴安全帽,系好安全带。
- 高空作业人员必须使用安全带,并做好防护措施。
- 施工现场禁止酒后作业、吸烟和乱扔垃圾。
2. 施工操作安全- 浇筑混凝土前,检查模板、支架的稳定性,确保其符合设计要求。
- 浇筑过程中,严格控制混凝土坍落度,避免出现离析现象。
- 振捣混凝土时,严禁振动模板和支架,防止其发生位移或倾覆。
- 人工运输混凝土时,注意保持重心平衡,避免发生意外。
3. 机械设备操作安全- 使用混凝土泵车时,确保其停放位置平稳,并与周围环境保持安全距离。
- 泵送过程中,密切关注泵车各部位运行情况,发现异常立即停机检查。
- 使用振捣器时,确保其绝缘性能良好,防止发生触电事故。
4. 现场交通与人员疏散- 施工现场设置明显的警示标志,确保人员、车辆通行安全。
- 制定应急预案,一旦发生事故,立即启动应急预案,确保人员安全疏散。
5. 环境保护- 施工过程中,做好废水、废气和固体废弃物的处理,防止环境污染。
四、质量要求1. 混凝土强度应符合设计要求,无裂缝、蜂窝、麻面等质量问题。
2. 模板及支架拆除后,表面平整度应符合设计要求。
3. 混凝土养护期间,做好保湿工作,确保混凝土强度达到设计要求。
五、应急处理1. 事故发生时,立即停止作业,并启动应急预案。
2. 对受伤人员进行现场急救,并及时送往医院救治。
3. 对事故现场进行保护,配合相关部门进行调查处理。
混凝土工程技术交底记录

混凝土工程技术交底记录一、项目背景本次混凝土工程涉及的项目为某高层建造的地基和结构工程,位于某市中心区域。
项目总面积约为XXXX平方米,共有XX层,主要包括地下室、地上主体结构和屋面。
二、交底人员本次技术交底的参预人员有:1. 项目负责人:XXX2. 混凝土工程师:XXX3. 现场监理工程师:XXX4. 施工队伍相关人员:XXX三、交底内容1. 混凝土配合比根据设计要求和现场实际情况,经过混凝土工程师的计算和调整,确定了本次混凝土工程的配合比。
具体配合比如下:水泥:X千克砂:X千克石子:X千克水:X千克掺合料:X千克2. 施工工艺和流程2.1 基坑处理根据地质勘察报告和设计要求,对基坑进行了合理的处理,包括土方开挖、地基处理、基坑支护等工作。
具体的基坑处理工艺和流程如下:(详细描述基坑处理的具体工艺和流程)2.2 混凝土浇筑混凝土浇筑是整个混凝土工程的关键环节,需要保证浇筑质量和施工进度。
具体的混凝土浇筑工艺和流程如下:(详细描述混凝土浇筑的具体工艺和流程)2.3 混凝土养护混凝土浇筑完成后,需要进行适当的养护措施,以确保混凝土的强度和耐久性。
具体的混凝土养护工艺和流程如下:(详细描述混凝土养护的具体工艺和流程)3. 施工安全措施在混凝土工程施工过程中,为了保障工人的人身安全和工程质量,需要采取一系列的施工安全措施。
具体的施工安全措施如下:(详细描述施工安全措施的具体内容)四、技术要求和质量控制1. 混凝土强度等级根据设计要求,本次混凝土工程的强度等级为C30,即抗压强度为30MPa。
2. 混凝土质量控制为了确保混凝土的质量,需要进行严格的质量控制。
具体的质量控制措施如下:(详细描述混凝土质量控制的具体措施)3. 混凝土施工质量验收标准为了确保混凝土工程质量符合设计要求,需要进行严格的施工质量验收。
具体的施工质量验收标准如下:(详细描述混凝土施工质量验收的具体标准)五、技术交底记录本次技术交底记录包括以下内容:1. 交底时间:XXXX年XX月XX日2. 交底地点:某市中心区域XX大厦工地办公室3. 交底人员签字确认(列出交底人员的姓名和签字确认栏)六、总结本次混凝土工程技术交底记录详细介绍了混凝土工程的配合比、施工工艺和流程、施工安全措施、技术要求和质量控制等内容。
屋面砼浇筑安全技术交底第二页

3.做好备用发电机,已备停电之需。
4.专人看守,平板振捣器及时振捣,浇筑完毕2到3小时就可以及时振捣,然后用抹子收面平整,最后覆盖塑料薄膜。
5.浇筑完毕两天内除浇水人员以外不许上人,不准吊料在屋面上。
6.持续浇水7天,屋面不允许有干燥的白色混凝土面出现。
会签栏
质量
中国建筑项目管理表格
分项工程技术交底卡
表格编号
CSCEC-PM-0803
项目名称及编码
鞍山凤凰城一期一标段工程
第2页
共3页
楼栋号
分项工程名称
工程量
分包公司
负责人
3、成品保护
施工中,不得用重物冲击模板,不准在吊帮的模板和支撑上搭脚手板,以保证模板牢固、不变形。柱侧模板,应在混凝土强度能保证其棱角和表.2MPa以上,上人浇水,始终保持屋面板湿润,持续浇水7天。
四、安全注意事项
1.混凝土浇筑前,应对振动器进行试运转,振动器操作人员应穿胶靴、戴绝缘手套;振动器不能挂在钢筋上,湿手不能接触电源开头。
2.混凝土输送管不应直接堆放在钢筋上,管口出料时,人不得站在管口正前方,避免冲击力伤人。
五.施工注意事项
1.浇筑时各班组应做好的跟班工作,各构件的支撑是否牢靠,模板接缝处是否严密,加固是否到位。钢筋班组随时做好修复工作。
安全
环保
时间
时间
时间
编制
审核
签发
时间
时间
时间
混凝土浇捣作业安全技术交底(斜屋面)

混凝土浇捣作业安全技术交底(斜屋面)混凝土浇捣作业安全技术交底(斜屋面)混凝土浇捣作业是施工过程中的重要环节之一,涉及到人员安全和工程质量。
为了确保施工过程的安全和顺利进行,特向相关人员进行安全技术交底。
本文将详细介绍混凝土浇捣作业的安全要求、操作规程以及注意事项。
一、安全要求1. 施工人员必须具备相关岗位的从业资格证书,并接受过相应的安全培训。
2. 在作业现场,必须设有安全警示标识牌,并配置安全警示标识灯。
3. 前期应对斜屋面进行详细的检查和评估,确保其承重能力和稳定性。
4. 混凝土浇筑前,必须进行必要的检查和试验,确保施工材料的质量达到要求。
5. 严禁在斜屋面上进行其他非本工序的施工作业。
二、操作规程1. 施工前必须将斜屋面上的杂物清除干净,确保施工区域整洁无障碍。
2. 混凝土卸料时,人员应站在安全位置,避免站在混凝土下方。
卸料时,应使用铲斗或导管,确保混凝土均匀分布。
3. 在施工现场,应设置固定的施工通道,并保持通道的畅通。
4. 搅拌站和浇筑现场应相对独立,并保持必要的保护措施,避免发生混凝土溢出、洒落或泼溅的情况。
5. 混凝土浇筑前,应对模板、钢筋网和支撑进行检查,确保其结构完整和牢固。
6. 每一浇筑层次结束后,应及时清理现场,避免施工材料固化对下一层次的工作造成影响。
三、注意事项1. 混凝土浇筑前,必须预先检查混凝土的塌陷度,确保其符合设计要求。
2. 在施工过程中,要及时进行浇筑层次的检查,确保其均匀和密实。
3. 施工现场应保持通风良好,避免因空气中浓度过高而产生中毒事故。
4. 严禁在混凝土浇筑过程中使用替代材料或混凝土掺合剂,以免影响浇筑层次的质量。
5. 混凝土浇筑时,严禁直接用手或脚进行修正,必须使用专用工具进行整平。
6. 施工人员应密切配合,进行有效的现场指挥与沟通,避免因误解或不协调引发事故。
四、安全防护措施1. 施工人员必须全程穿戴安全帽、安全鞋、手套等个人防护用品。
2. 在斜屋面上作业时,必须系好安全带,并严格按照安全绳索的规定使用。

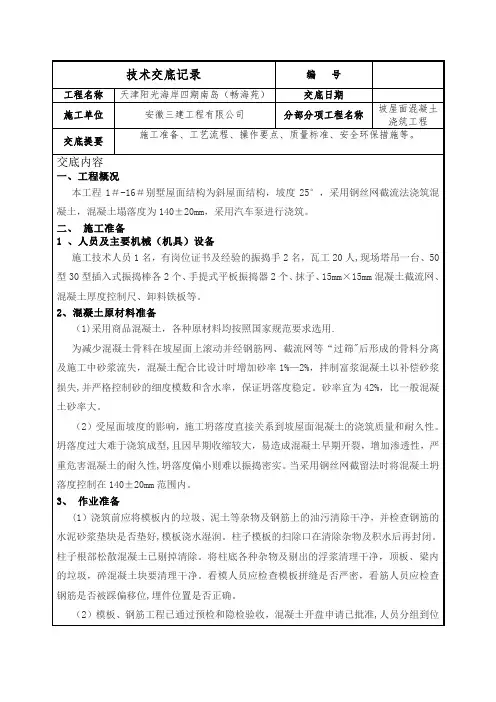

坡屋面混凝土浇筑技术交底(瓦工)

1 、人员及主要机械(机具)设备
施工技术人员1名,有岗位证书及经验的振捣手2名,瓦工20人,现场塔吊一台、50型30型插入式振捣棒各2个、手提式平板振捣器2个、抹子、15mm×15mm混凝土截流网、混凝土厚度控制尺、卸料铁板等。
2、混凝土原材料准备
(1)采用商品混凝土,各种原材料均按照国家规范要求选用.
(g)由于混凝土板表面积大,失水快和人员上下不便洒水困难等原因.故需特别做好养护工作。浇筑完毕后,及时采用土工布或塑料薄膜进行养护,避免混凝土面因收缩出现裂纹,影响屋面防水功能。一旦终凝就需立即浇水养护不少于7天,覆盖土工布养护,别小看养护,屋面是否漏水和养护是否到位有很大关系.
五、混凝土施工的质量标准
(2)严格按规范强度要求进行模板拆除,建立拆模审批制度。拆除模板必须经项目技术负责人签字同意。在模板拆除过程中,要轻拆轻放,不得损坏混凝土棱角.
八、安全措施
(1)模板支撑系统安装完成后,要仔细检查顶撑、剪刀撑等重要部位。
(2)浇筑混凝土施工前,必须保证脚手架的操作层有满铺脚手板、屋面周围可靠的维护栏杆、密目网和安全网,并经安全负责人检验合格.施工时应搭设临时操作平台,坡屋面放置临时爬梯,便于工人上下施工操作。
(4)控制要点
(a)严格控制混凝土拌合物的坍落度。由于混凝土是泵送混凝土,因屋面坡度较大,混凝土坍落度不宜过小,也不宜过大。塌落度偏大,混凝土不易成型,稍一振捣即发生流淌,无法控制浇筑厚度;塌落度偏小,虽然易于成型,混凝土铺设困难,振捣不能充分密实,容易造成蜂窝、麻面,造成质量缺陷。因此本工程混凝土采用低流动性混凝土,具有一定塑性,易于成型。混凝土坍落度应控制在140 mm±20mm,具体根据施工时的气温确定。混凝土设计等级为C30,采用细石混凝土,根据现场情况做试验段,不满足要求时再采用自密实混凝土。混凝土浇筑时,应每车检查混凝土的塌落度,塌落度不符合要求把该车混凝土清退,严禁使用。
混凝土技术交底

混凝土技术交底混凝土技术交底第一篇:混凝土搅拌与浇筑技术混凝土是建筑施工中常用的一种材料,其具有很强的承载能力、耐久性以及难燃等优良性能。
混凝土的搅拌和浇筑技术是保障混凝土施工质量的关键,下面我们就混凝土的搅拌和浇筑技术进行交底。
一、混凝土搅拌技术1. 配合比设计:混凝土的配合比应根据设计要求,按照标准计算,严格执行。
假如配合比需要调整,必须获得技术人员的同意。
混凝土中水灰比的计算也应根据设计要求进行,不得私自调整。
2. 混凝土配料:水泥、砂、骨料和水等原材料应具有检验证书,且应进行预合格考核。
掺合料也应符合国家标准。
配料的过程中,应先将水搅拌均匀再加入其他原材料。
3. 搅拌时间与方法:混凝土的搅拌时间应根据施工需要调整,但通常不少于2min。
选用混凝土搅拌机搅拌时,其搅拌秤的误差不得超过2%。
4. 搅拌机设备的维护:混凝土搅拌机应每月对设备进行维护保养,对搅拌机的润滑、转轮支撑等进行检查和修理。
如需要更换搅拌机配件,应选择符合标准的正规厂家,避免使用假冒伪劣配件。
二、混凝土浇筑技术1. 模板准备:混凝土浇筑前应先对模板进行清洁,检查模板是否有裂缝或变形。
如发现问题,应及时进行修缮。
2. 浇筑顺序:混凝土应按层数逐层浇筑,先浇筑墙体,在浇筑屋面和地面。
浇筑前应在模板底部铺设0.2-0.3m厚的砂垫,以保证浇筑的平整度。
3. 浇筑与养护:混凝土浇筑后,应及时用抹光机进行表面光洁处理。
同时在浇筑后要进行养护,养护时间根据混凝土品质和气候条件确定。
一般来说,施工环境温度为15℃及以上时,混凝土硬化基本完成的时间不少于7天。
三、安全注意事项1. 在进行混凝土搅拌时,应保持搅拌机的平稳运转,不得超载搅拌机。
2. 在进行混凝土浇筑时,应及时清理净浇筑现场,以免滑倒或者被物体绊倒。
3. 在进行混凝土浇筑时,应注意不要让混凝土泼溅到工人身上,以免造成伤害。
以上就是混凝土搅拌与浇筑技术的交底内容,技术人员必须仔细落实并严格执行,保证混凝土施工的质量和安全。
屋面刚性砼面层施工技术交底

技术交底记录工程名称建设单位工程编号监理单位交底部位施工单位交底人签字交底日期分部分项工程屋面刚性层接收人签字交底内容:1、材料要求;①水泥:宜用标号不低于32.5号的普通硅酸盐水泥或硅酸盐水泥,要求无结块。
②砂:宜用中砂或粗砂,含泥量不大于2%。
③石子:应采用级配良好的坚硬碎石或卵石,粒径一般为5~15mm,含泥量不应大于1%。
④钢筋:宜采用φb4冷拔低碳钢丝,应符合有关现行国家标准的规定,并应有出厂质量合格证。
⑤外加剂:所用外加剂应符合有关现行国家标准的规定,并应有出厂质量合格证。
⑥嵌缝油膏:常用聚氯乙烯胶泥和建筑防水沥青油膏,其质量应符合有关现行国家标准的规定,并有出厂合格证。
⑦混凝土配合比要求:混凝土强度为C20细石砼,严格按配合比要求配制C20细石砼。
2、主要机具:漆桶、计量设备、混凝土搅拌机、平板振动器、混凝土水平垂直运输机械、铁抹子、清缝机、吹尘器、钢丝切断钳、电动或手动嵌缝枪、刮刀等。
3、C20细石混凝土刚性层面层施工:①基层清理:钢筋绑扎之前,对基层上的水泥浆皮、渣子等杂物清扫干净,洒水湿润。
②钢筋网片绑扎的钢筋规格、间距按设计要求;如设计无规定时,一般采用φb4冷拔低碳钢丝,间距200mm,双向设置,网片采用绑扎,分格缝处的钢筋应断开,钢筋应置中部偏上,保护层厚度不小于15 mm,分隔缝间距不大于6m*6m。
③当刚性层混凝土采用现场搅拌时,混凝土的搅拌应严格按配合比计量,控制坍落度,当砂、石料含水率变化时应及时调整用水量。
混搅拌时间不应少于2分钟,混凝土运输过程中应防止漏浆和离析每个分格板块的混凝土应一次浇筑完成,不得留施工缝。
④混凝土摊铺的虚铺厚度控制在1.2倍压实厚度,先用平板振动器振捣密实,然后用滚筒十字交叉来回滚压之表面平整密实泛出水泥浆,后由专人抹光,抹压时不得在表面洒水,加水泥浆或撒干水泥在混凝土初凝时进行第二次压光,然后起出分格缝木条。
④混凝土终凝后应随时进行养护,养护方法可采用覆盖麻袋或草席,人工浇水养护,养护时间不应少于14天。
坡屋面混凝土浇筑技术交底

上翻梁浇筑时,应浇筑平面,再浇筑上翻梁,上翻梁首次放料振捣后应停歇1-1.5h后再振捣浇筑。
为了保证混凝土的厚度和避免振捣时产生流坠等现象的发生,在混凝土浇注前应用5X10木方子通常布置放在上铁之上,两端与山墙斜梁固定,木方生原因:振捣不实或漏振;模板缝隙过大导致水泥浆流失,钢筋较密或石子相应过大。
预防措施:加强对振捣手的教育,实行“挂牌”负责制。指派施工管理人员跟班作业,加强过程检查监督。规定振捣的具体方法、移动点位距离和振捣时间。按规定使用振捣器。停歇后再浇捣时,新旧接缝范围要小心振捣,模板安装前应清理模板表面及模板拼缝处的浆,才能使接缝严密。若接缝宽度超过2.5mm,应予填封,钢筋过密时应选择相应的石子粒径。
二、操作工艺
1、基本工艺流程:作业准备混凝土运输混凝土浇筑振捣混凝土养护
2、浇筑前先在底部均匀浇筑5CM厚与墙体混凝土成分相同的水泥砂浆。(接浆)
3、结合本工程屋面坡度大的特点,混凝土的配置严格按照经确认配合比要求进行,并严格控制混凝土的水灰比、和易性及坍落度,斜屋面混凝土坍落度宜控制在80~120mm。到现场混凝土必须每车抽查塌落度。
3、混凝土运输:混凝土按施工配合比搅拌好后由混凝土罐车直接运到施工地点,然后用混凝土泵车直接输送到浇注部位。
4、混凝土浇筑、振捣:混凝土浇注采用泵车浇注,局部塔吊吊料,人工铺平。要控制好浇筑速度,不宜过快,控制好振捣、刮平、抹压收面速度。
浇筑时应先浇筑柱再浇筑梁板。屋面混凝土浇筑沿屋面以屋脊分界线两边同时进行,由低处逐渐向屋脊推近。屋面混凝土必须一次性浇筑完毕,不出现冷缝。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
7:面层收光:初步用长刮尺刮平,并保证中轴线向两侧微泛水,中轴线范围严禁有低坑及积水现象。待混凝土初凝前用磨光机将表面压实,终凝前再用磨光机第二次收面压光。
1):混凝土的养护
2):混凝土终凝后必须立即用保湿草袋覆盖浇水养护。
3):常温下每日浇水两次,浇水养护时间不少于14天,保持混凝土处于足够的润湿状态。
技术交底记录
工程名称
金悦华府5#、6#、9#、10#
施工单位
江苏阳江建设集团有限公司
±பைடு நூலகம்.000以上
工序名称
加气混凝土二次结构
一:为保证屋面混凝土的浇筑质量,及避免渗水现象的发生,每一个现场施工人员都应认真负责,把控好每一个施工环节,机具及准备工作不到位,严禁浇筑屋面混凝土。
1:材料及机具准备:
施工机具组织进场,到位安装:(插入式震动棒、平板振动器、砂浆大灰槽、长刮尺、串桶、溜槽、施工线、塑料薄膜、防晒保湿草垫以及通讯工具)。
技术负责人
交底人
接受交底人
技术交底记录
工程名称
金悦华府5#、6#、9#、10#
施工单位
江苏阳江建设集团有限公司
±0.000以上
工序名称
加气混凝土二次结构
一次浇筑完成,不许留施工缝。
4、向搅拌站要求派驻施工现场技术人员或现场调度,对其混凝土质量实际监督,尤其是原材料和计量;对出站混凝土进行抽查检验及确保浇筑混凝土的连续性,严格控制混凝土的塌落度
夜间施工时,必须有足够的照明。
四:屋面做防水之前,应做闭水试验。
项目(专业)
技术负责人
交底人
接受交底人
技术交底记录
工程名称
金悦华府5#、6#、9#、10#
施工单位
江苏阳江建设集团有限公司
±0.000以上
工序名称
加气混凝土二次结构
项目(专业)
技术负责人
交底人
接受交底人
5:柱;梁混凝土振捣:使用插入式振动器应快插慢拔。插点要均匀排列,逐点移动,按顺序进行,不得遗漏,做到均匀振实。
项目(专业)
技术负责人
交底人
接受交底人
技术交底记录
工程名称
金悦华府5#、6#、9#、10#
施工单位
江苏阳江建设集团有限公司
±0.000以上
工序名称
加气混凝土二次结构
移动间距不大于振动棒作用半径的1.5倍(一般为300~400mm),要防止漏振,振捣时间以混凝土表面浆冒出气泡为宜。
5、施工现场严禁擅自加生水。
6、班前进行机械设备的试运转和保养;施工间隙进行设备的维修;施工后进行设备的清理和检修。
7、混凝土应振捣密实,不漏振、过振。
三:、安全注意事项
1、振捣人员应戴绝缘手套,穿胶鞋,防止触电现象的发生;
2、施工人员应注意安全,防止踩空、摔倒事件的发生,周边防护应安全到位。
3、所有人员进入施工区,必须正确佩戴安全帽;
2:劳动力计划
混凝土浇筑时,应合理配备足够的劳动力。
3:混凝土浇筑前的准备:
1)、施工面首先铺设站人脚手板,禁止施工人员直接踩踏钢筋,木模板应提前浇水湿润,并将落在模板内的杂物清除干净,结构内部设置的钢筋头及铁丝不得露出混凝土板面,必须有专业钢筋工看护。
4:混凝土下料:混凝土卸料入模时其出料口距操作面高度,以300到400mm为宜。
二、质量保证措施
1、严格执行“三检制”,对操作员,定岗定人,挂牌施工,层层把关。
2、混凝土浇筑前召开班组长参加的技术交底和质量交底,并要落实到每一个工作人员,明确分工,按规范施工。
3、并做好各种预防措施,准备好彩条布等防雨设施。屋面混凝土应提前观察天气气象情况,浇筑混凝土前密切注意气象的变化。
项目(专业)
