岷东新区岷黑迅速通道(岷东新区至黑龙滩)项目水泥稳定碎石底基层试验段施工方案一、工程概况新华集镇段为都市主干路, 设计速度为60Km/h, 道路全长4094.049m, 起于规划八号路平交口, 并与岷东新区段衔接, 止于华青路平交口, 并与光相镇市政道路A段相接。

道路主行车设计宽度22m, 双向6车道, 水泥稳定层共36cm厚(18cm厚3.5%水泥稳定碎石和18cm厚5%水泥稳定碎石), 确定在新华集镇段K1+400~K1+800右幅进行试验段施工, 摊铺长度为400m, 面积为4400m2, 确定于2023年5月22日至2023年6月5日。

二、编制根据1.《岷东新区岷黑迅速通道(岷东新区至黑龙滩)项目-新华集镇段》施工图;2.《市政公用工程设计文献编制深度规定》(2023年版);3.《都市道路工程设计规范》(CJJ37-2023);4.《都市道路路线设计规范》(CJJ 193-2023);5.《都市道路交叉口设计规程》(CJJ152-2023);6.《都市道路路基设计规范》(CJJ194-2023)7、《城镇道路工程施工与质量验收规范》(CJJ1-2023);8、《公路工程技术原则》(JTG B01-2023);三、试验段铺筑目旳为了探索岷黑迅速通道路面水泥稳定碎石施工机具旳适应性及施工工艺, 也为后来大面积施工提供经验及其有关数据, 通过铺筑试验段重要处理如下几种问题:1.检查水泥稳定碎石混合料配比、水泥用量、密度、厚度、压实度、平整度、标高、横坡度等各实测项目与否能满足规范规定。

2.确定混合料旳松铺系数。

3、确定原则施工方案。

重要包括如下几点:(1)合适旳拌和机械、拌和措施;(2)混合料摊铺措施和合用机械;(3)混合料含水量旳控制措施;(4)确定摊铺速度;(5)整平和整形旳合适机具和措施;(6)压实机械旳选择和组合, 获取构造层旳某些施工经验数据, 如压实旳次序、速度和遍数, 以控制后来施工;(7)验证混合料旳稳定性与否到达了规定原则, 检查施工机械、设备与否满足备料、拌和、运送、摊铺及压实旳质量规定和工作效率, 以及施工组织和施工工艺旳合理性与适应性。

水稳试验段施工方案

水稳试验段施工方案

水稳试验段施工方案一、前言水稳试验段是道路建设过程中的重要环节,对路面的质量起着至关重要的作用。

本文将介绍水稳试验段施工方案,包括施工前的准备工作、施工过程中的具体步骤和注意事项,以及施工后的验收和收尾工作。

二、施工前的准备工作1.路面检测与评估:在确定水稳试验段的具体位置后,需要进行路面的检测与评估,了解路面的实际情况,为后续施工提供基础数据。

2.排除障碍物:在施工区域内清除可能影响施工的障碍物,确保施工顺利进行。

3.准备施工材料:准备好水稳试验段所需的各类材料,包括水泥、砂子、碎石等。

4.确定施工人员:安排好具有相关施工经验的人员进行施工,确保施工质量。

三、施工过程中的具体步骤和注意事项1.基层处理:在路面上进行基层处理,包括清理,刨平等工作,确保路面平整。

2.配制水稳试验段材料:按照设计要求,配制好水泥、砂子、碎石等材料。

3.浇筑混凝土:将配制好的混凝土均匀地浇筑到路面上,然后用振捣机进行振实。

4.养护:对已浇筑的混凝土进行充分的养护,确保其正常凝固。

5.施工过程中的注意事项:–施工过程中要注意施工场地的整洁和安全。

–严格控制水泥、砂子、碎石等材料的配比,确保混凝土质量。

–在浇筑混凝土时要确保施工人员的安全。

–注意施工现场的环境保护,避免对周围环境造成污染。

四、施工后的验收和收尾工作1.验收:施工完成后,进行水稳试验段的验收工作,检查混凝土的质量和平整度。

2.收尾工作:清理施工现场,收回施工材料和设备,做好施工记录和资料整理工作。

五、总结水稳试验段施工是路面建设中的重要环节,需要做好施工前的准备工作,严格按照施工方案进行施工,确保施工质量和进度。

同时,也需要加强对施工过程中的质量控制和安全管理,做到安全施工、质量可靠。

希望本文对水稳试验段施工有所帮助。

水稳层试验段施工方案

水稳层试验段施工方案

水稳层试验段施工方案一、项目概况水稳层试验段是用于测试水稳层道路工程的施工和质量等技术要求的道路段落。

在这个试验段上,通过科学合理地设计和施工,可以对不同种类、不同成分的水稳层材料进行试验评估,并对不同施工方法和施工工艺进行检验和优化。

二、施工目标1.搭建科学合理的实验平台,以评估和验证各种材料和工艺的效果。

2.掌握并确立合适的施工工艺和控制要点,以更新和改进现有的施工工艺。

3.评估不同种类水稳层材料的适用性和性能,为工程设计提供依据。

4.对水稳层的稳定性、密实性、路面平整度、耐久性等指标进行测试和优化。

三、试验段设计1.试验段选取:根据试验要求和施工条件,选择一段较平直、较平坦的路段作为试验段,长度约为1000-2000米。

2.科学合理设计:根据试验要求和实际情况,对试验段进行科学合理的设计,包括纵断面和横断面等设计。

四、试验材料准备1.水稳层材料:根据试验需求,选择不同类型和成分的水稳层材料,包括石子、沥青、水泥等。

2.辅助材料:保证施工质量的辅助材料,如粉煤灰、矿渣等。

3.设备设施:准备必要的设备和设施,包括搅拌设备、铺筑机械、检测仪器等。

五、施工工艺和控制要点1.前期准备:对试验段进行清理整平,清除杂物和大块的不良土壤。

2.下基层:进行基层的整平和压实,确保基层的平整度和密实度。

3.施工工艺:根据试验要求采用适当的施工工艺,包括湿拌法、干拌法等。

4.控制要点:控制拌合物的配合比例和投料速度,确保水稳层的稳定性和均匀性。

5.翻浆处理:在施工过程中及时发现和处理翻浆现象,保证水稳层的平整度和密实度。

6.养护管理:施工完毕后,进行适当的养护管理,包括喷洒养护剂、浇水养护等。

六、质量验收和检测1.检测方法:采用专业的检测仪器和设备进行各项质量指标的测试,包括稳定性、密实度、耐久性等。

2.质量验收:根据试验要求和标准,对试验段的质量进行验收,确保试验段的质量符合要求。

3.数据分析和评估:对试验数据进行分析和评估,并提出改进建议和措施。

水稳基层试验段施工方案

水稳基层试验段施工方案

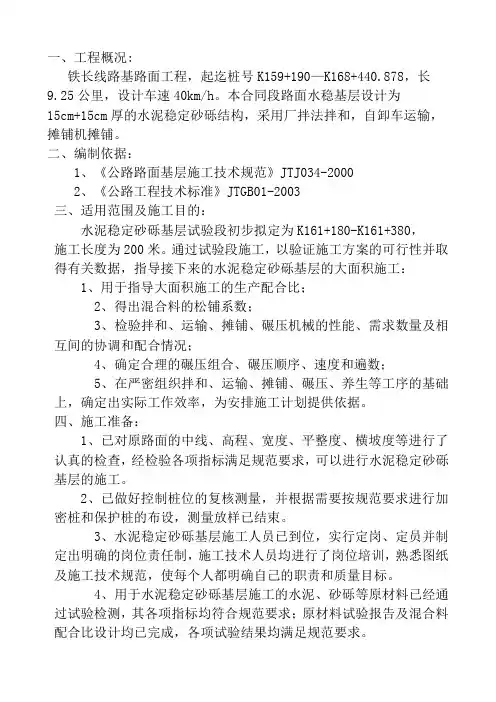

一、工程概况:铁长线路基路面工程,起迄桩号K159+190—K168+440.878,长9.25公里,设计车速40km/h。

本合同段路面水稳基层设计为15cm+15cm厚的水泥稳定砂砾结构,采用厂拌法拌和,自卸车运输,摊铺机摊铺。

二、编制依据:1、《公路路面基层施工技术规范》JTJ034-20002、《公路工程技术标准》JTGB01-2003三、适用范围及施工目的:水泥稳定砂砾基层试验段初步拟定为K161+180-K161+380,施工长度为200米。

通过试验段施工,以验证施工方案的可行性并取得有关数据,指导接下来的水泥稳定砂砾基层的大面积施工:1、用于指导大面积施工的生产配合比;2、得出混合料的松铺系数;3、检验拌和、运输、摊铺、碾压机械的性能、需求数量及相互间的协调和配合情况;4、确定合理的碾压组合、碾压顺序、速度和遍数;5、在严密组织拌和、运输、摊铺、碾压、养生等工序的基础上,确定出实际工作效率,为安排施工计划提供依据。

四、施工准备:1、已对原路面的中线、高程、宽度、平整度、横坡度等进行了认真的检查,经检验各项指标满足规范要求,可以进行水泥稳定砂砾基层的施工。

2、已做好控制桩位的复核测量,并根据需要按规范要求进行加密桩和保护桩的布设,测量放样已结束。

3、水泥稳定砂砾基层施工人员已到位,实行定岗、定员并制定出明确的岗位责任制,施工技术人员均进行了岗位培训,熟悉图纸及施工技术规范,使每个人都明确自己的职责和质量目标。

4、用于水泥稳定砂砾基层施工的水泥、砂砾等原材料已经通过试验检测,其各项指标均符合规范要求;原材料试验报告及混合料配合比设计均已完成,各项试验结果均满足规范要求。

5、水泥稳定砂砾场拌设备已调试完毕,各种机械设备均进行了检修,确保所用机械在良好的状况下投入施工。

6、试验室各试验仪器及测量仪器已准备好,各种仪器设备已按规范要求进行标定,能够保证使用期的有效性。

五、施工方法和工作程序:1、主要施工工序:清除原路面杂物→施工测量放样→挂线→厂拌生产水稳料(试验室取样)→运输→摊捕(15cm)→压实→质检组检测→养生2、各工序质量控制:(1)清除原路面杂物:施工前仔细对原路面进行检查,其各项指标均达到规范要求并经监理认定。

水稳基层试验段施工方案

水稳基层试验段施工方案

水稳基层试验段施工方案一、工程概况本工程是为了对水稳基层进行试验,以评估其在道路工程中的适用性和稳定性。

试验段总长度为XX米,宽度为XX米,包括试验路段和监测路段。

试验路段长度为XX米,监测路段长度为XX米。

试验将分为以下几个阶段进行施工。

二、材料准备2.1水泥:按照现场实际需求,购买符合国家标准的水泥。

2.2石子:选择粒径均匀、质量良好的骨料作为石子材料。

2.3洗石子:将骨料进行洗涤,去除表面的杂质和粉末,确保洗净后的石子符合要求。

2.4水:使用符合要求的清洁水作为混凝土和水稳材料的加水料。

2.5水泥外加剂:根据试验需求,在水泥中添加适量的外加剂。

2.6石子外加剂:根据试验需求,在水稳材料中添加适量的外加剂。

2.7辅助材料:包括胶凝材料、填充料等,根据试验需求选择合适的材料。

三、施工步骤3.1试验段标线在试验段上按照设计要求进行标线,应确保标线的位置准确无误。

3.2试验路段施工3.2.1基层处理根据设计要求,清理试验段路面上的杂物和污物。

然后对路面进行修复,确保基层平整并具备一定的强度。

对基层进行湿润作业,使其含水率达到试验要求。

3.2.2水泥稳定层施工根据设计要求,将水泥、石子和外加剂按照一定比例进行拌合,形成水泥稳定层的混凝土砂浆。

然后将混凝土砂浆铺设在试验路段上,并采用铺压机进行均匀压实,使其达到设计要求的强度和厚度。

3.2.3石子稳定层施工根据设计要求,将石子、水和外加剂按照一定比例进行拌合,形成水稳材料的石子砂浆。

然后将石子砂浆铺设在试验路段上,并采用铺压机进行均匀压实,使其达到设计要求的强度和厚度。

3.2.4收尾工作对试验路段进行平整处理,确保路面平整均匀。

清理现场杂物和污物,保持施工区域整洁。

3.3监测路段施工3.3.1基层处理同试验路段的基层处理。

3.3.2水泥稳定层施工同试验路段的水泥稳定层施工。

3.3.3石子稳定层施工同试验路段的石子稳定层施工。

3.3.4收尾工作同试验路段的收尾工作。

水泥稳定碎石基层试验路段施工方案

水泥稳定碎石基层试验路段施工方案

水泥稳定碎石基层试验路段施工方案一、前言本文旨在提供水泥稳定碎石基层试验路段的施工方案,以保障道路施工质量和效果。

水泥稳定碎石基层在路面工程中起着重要作用,能够增强基层的承载能力、提高路面耐久性和稳定性。

二、施工准备1. 设备和材料准备•水泥•碎石•水泥搅拌机•摊铺机•压路机•水泥搅拌车•其他辅助设备2. 施工人员组织•设计人员•施工人员•质检人员•安全管理人员三、施工步骤1. 基层准备1.确保基层平整、无明显凹凸、沉陷等缺陷。

2.清理基层表面的杂物和灰尘。

3.对基层进行湿润处理,保持一定的湿度。

2. 水泥稳定碎石拌和1.按照设计要求确定水泥和碎石的比例,并进行充分拌和。

2.使用水泥搅拌机进行拌和,确保水泥均匀混合在碎石中。

3. 摊铺和压实1.将拌和好的水泥碎石铺设在基层上,利用摊铺机进行均匀摊铺。

2.使用压路机对水泥稳定碎石进行压实,确保其密实度和平整度达到要求。

4. 养护1.施工完成后,对水泥稳定碎石基层进行适当的养护,防止其过早负荷。

四、施工质量控制1.对水泥稳定碎石进行采样检验,确保水泥和碎石配比正确。

2.对摊铺和压实进行质量检查,确保路面平整、密实。

3.根据施工规范和设计要求进行质量验收,确保施工质量满足要求。

五、安全措施1.施工现场应设置明显的安全标志和警示标志。

2.施工人员应佩戴好安全防护用具。

3.定期开展施工现场安全检查,及时发现并解决安全隐患。

结语水泥稳定碎石基层试验路段的施工方案至关重要,通过科学合理的施工流程和严格的质量控制,可以确保道路的平整度、密实度和稳定性,为道路使用和管理提供保障。

希望本文提供的施工方案能为相关工程施工提供参考,保障工程质量和安全。

水稳基层试验段施工方案

水稳基层试验段施工方案

G242米脂过境公路改建工程LM-1合同段水稳基层试验段施工方案编制:审核:审批:榆林市凤城路桥工程有限公司G242米脂县城过境公路改建工程LM-1项目经理部2017年7月29日一、编制依据1、《242国道米脂县城过境公路改建工程施工图设计》施工图。

2、《公路工程技术标准》JTG B01--20033、《公路工程质量检验评定标准》JTG F80/1--20044、《公路路面基层施工技术细则》 JTG/T F20--20155、《242国道米脂县城过境公路路面工程作业指导书》二、施工方法和试验目的水泥稳定碎石采用集中拌和,摊铺机摊铺作业,通过试验段主要确定如下内容1、施工配合比验证:(1)调试拌和机,分别称出拌缸中不同规格的碎石、水泥、水的重量,测量其计量的准确性;(2)调整拌和时间,保证混合料的均匀性;(3)检查混合料含水率、集料级配、水泥剂量、7d无侧限抗压强度。

2、确定松铺系数。

3、确定标准施工方法:(1)混合料配合比的控制;(2)混合料摊铺方法和适用机具,包括摊铺机的行进速度、摊铺厚度的控制方式等等;(3)含水率控制方法;(4)压实机械的选择和组合,压实的顺序、速度和遍数;4、确定每一作业段的合适长度。

5、严密组织拌和、运输、碾压等工序,缩短延迟时间。

三、试验路段位置根据路面施工设计图纸结合现场情况,试验段选定榆高路(榆林沟至高渠)被交线,即主线K0+530.168被交线,被交线桩号K0+000--K0+467.11,长度为467.11m,水稳基层宽度7.8m,总面积3764m2,厚度20cm。

四、时间安排2017年7月30日-2017年7月30日五、试验段开工前准备工作1、配合比报告:目前已完成水稳底基层所有原材料及配合比报告试验审批工作,底基层水泥剂量4.5%,粉煤灰剂量7%,最大标准干密度2.245g/cm,最佳含水量5.6%。

2、施工机械:拌和站配备WBC600加强型水稳拌和楼1套进行拌料,5台装载机上料,配备16台自卸车进行混合料运输;施工现场采用两台三一 1200摊铺机呈梯队联合进行摊铺,采用2台13T STR130C型双钢轮双驱双振压路机初压、3台22T单钢轮振动压路机和1台单钢轮振动压路机复压、1台30T XP302型胶轮压路机终压,在施工完成后及时进行交通封闭,并覆盖洒水养生。

水稳层试验段施工方案-

水稳层试验段施工方案-

水稳层试验段施工方案一、试验段施工的目的1、确定碎石的级配;2、根据天气、运输距离、摊铺速度调整含水量,确定水稳层的拌和含水量;3、根据碎石级配及含水量确定松铺系数;4、根据拌和出料速度对设备、人员配置进行科学调整;5、培训管理人员,优化劳动组合;二、试验段施工方法试验段水稳层施工前,首先会同业主、监理、路基施工单位等多方办理路基交接手续,并及时组织足够的劳动力按规范要求对路床进行整理,保证路面基层的顺利开工。

1、材料技术要求①水泥采用大厂旋窑生产的低标号普通硅酸盐水泥,宜选用水泥初凝时间在4小时以上终凝时间较长(宜大于6小时),水泥的物理性能及化学成分应符合现行的国家标准规定。

②、粗集料:采用灰岩、卵石(卵石粒径不得小于5cm)用大型联合碎石机轧制成的碎石,压碎值不得大于30%,针片状颗粒的含量应不超过20%。

若采用卵石加工,卵碎石具有破碎面不小于70%,两个或两个以上破碎面不小于50%。

3、细集料:采用粗集料加工过程中石屑、机制砂及天然砂,有机制含量不宜超过1%。

2、施工工艺流程施工放样→集中拌和→运输、摊铺→处理接缝→整形碾压→养生3、具体施工方法①、准备工作(1)向监理单位报送“基层开工报告单”,经同意后才进行施工;(2)路床经过自检合格,报请监理工程师检验、签字认可后,才开始铺筑;(3)各种原材料进入拌和场前,及早检查其规格、品质和数量,并按规定要求对其抽样检查,将检查结果报驻地监理工程师。

②、施工放样(1)在验收合格的路基上恢复道路中心线,每10米设标桩,桩上划出基层设计高和基层松铺厚度的高程;(2)特殊地点,如雨水口、窖井井框进行加密标桩;③、现场集中拌和在正式拌合之前,必须调试所用的厂办设备,使混合料的颗粒组成和含水量都达到规定的要求(应根据施工气温调整最佳含水量),原集料的颗粒组成发生变化时,应重新调试设备,应组织好施工,各工序间紧密衔接,作业段的长度不宜太长。

拌合楼的生产能力要求不低于400吨/每小时,必须具有动态④、摊铺(1)底基层、基层厚度分为15、16、19、20、和30cm几种厚度,其中30cm厚的底基层可分为两层进行摊铺和压实,可以分两次施工一次成型的施工方法,既保证层间结合形成整体强度又能使上下部均能达到规定压实度。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

320国道XX段一级公路改建工程(XX合同段)水稳层试验段施工方案二00八年七月十二日第一章、工程概况1、工程概况及特点1.1工程简介本水稳层试验段范围为K9+880~K10+180左幅1.2主要技术标准1.2.1结构尺寸及技术指标3%水泥底基层厚17cm、38.5m路面半幅水稳层宽为11.9m、19m路面半幅水稳层宽9.85m、顶面竣工验收弯沉为60.2、抗压模量为1500Mpa;5%水泥上基层厚15cm、38.5m路面半幅水稳层宽为11.5m、19m路面半幅水稳层宽为9.55m、顶面竣工验收弯沉为31.6、抗压模量为1600Mpa。

1.2.2 设计荷载设计速度为80公里/小时的一级公路第二章、施工部署及施工方案1、施工人员1.1进场人员一览项目经理 1人负责全面工作项目总工 1人负责施工技术问题及施工方案的编制试验室人员 5人负责制施工过程中的全部试验控制测量组4人施工放样及施工后的复测物资设备部长 1人施工材料、机械及各种工具保养物资的调配质检工程师1人施工过程中的质量控制安全员1人负责施工中的安全工作施工队长 1人施工现场的机械、人员的安排现场施工员2人施工现场质量控制、机械人员安排技术员 2人搅拌站及施工现场的各种数据整理归档机械人员35 人普工15人电工 1人1.2组织机构图2.、机械配备情况:WBSJ500水稳搅拌站1座(全新)SPS90路面摊铺机1台(全新)四容器电子配料斗 1套大型水稳料运输车 15台50装载机1台20T压路机 1台5000L洒水车1辆工具车 2辆第三章、水泥稳定碎石基层施工本工程项目设计为17cm水泥稳定碎石(3,0%水泥含量)底基层,15cm水泥稳定碎石(5.0%水泥含量)基层。

一、垫层验收垫层表面应平整、密实、具有规定路拱,路床表面高程、宽度、平整度、密实度等均符合设计要求,垫层表面的缺陷及处理全面检查后,向监理工程师申请水稳基层试验段施工。

二、材料要求水泥采用普通硅酸盐水泥,终凝时间在6小时以上,宜32.5级袋装或散装水泥。

石料为干净机轧碎石,最大粒径宜控制在31.5mm以下,针片状颗粒的总含量不超过20%,压碎值不大于26%,不应有粘土块、植物等有害物质,其强度和级配符合基层施工规范要求。

三、测量放样采用全站仪定摊铺层中线及边线,水准高程采用水准仪进行放样。

四、拌合采用带电脑计量的稳定土厂拌和设备,用装载机配合配料斗配料,配有50T的散装水泥贮藏罐,保证配料精确,设备应性能良好,完好率高。

①集料必须满足级配要求。

②料仓拌缸前应剔除起粒径的筛子。

③拌合现场设二名试验员监测拌和时的水泥剂量、含水量和各种集料的配比,发现异常及时调整或停止生产,水泥剂量和含水量按要求的频率检查并做好记录。

④各料斗应配备1~2名工作人员时刻监视下料情况,并人为帮助料斗下料,不准出现卡堵现象,否则应及时停止生产。

⑤拌和含水量应较最佳含水量大于1~2%。

水稳层施工工艺图五、运输摊铺摊铺采用1台自动找平具有振捣夯实功能的大功率摊铺机,半幅分二次摊铺。

①用15辆大型后八轮运拌和料至施工现场。

②摊铺前应对下承层洒水,使其表面湿润密实。

③两侧均设基准线,控制高程。

④摊铺机速度要均匀,中途不得变速(不管何时),最大限度地保持匀速前进、摊铺不停顿、间断。

⑤摊铺后辅以人工进行找补,确保混合料摊铺平整。

六、碾压用20T振动压路机及时进行碾压,碾压应按规范要求进行,应由慢向快,由轻而重,由低而高。

其方法为首先用振动式压路机静态稳定一遍,然后振动碾压(使上下层达到压实度),达到要求的压实度,并保证表面无轮迹(碾压遍数和方法由试验确定),最后静压一遍光面。

压路机碾压时不得在刚压好的基层上刹车或调头。

七、摊铺和碾压现场设专人检验,修补缺陷①设测量员盯在现场,不断检测摊铺和碾压后的标高(左、中、右)及时纠正施工中的偏差。

②挖除大料窝点及含水量超限点,并换填合格材料。

③用拌和好的水泥石屑对表面偏差的部位进行精心找补。

④用三米铝合金逐尺丈量平整度,发现异常马上处理。

⑤快速检测压实度,压实不足尽快补压。

压实度控制时一定要留有余地,尽量多压1~2遍,自检时压实度按提高一个百分点掌握。

八、检验首先表面应均匀无松散等现象,各项质量指标应满足标准要求,它不仅影响对该层的质量评定,同时也会对沥青面层的质量和经济效益产生较大的影响。

压实度、强度不合格的应返工处理,平整度指标必须在做封层之前,会同驻地监理逐段进行检测。

要求在沥青面层施工前,对基层的标高逐段进行复测,凡标高高出部分,必须用铣刨机铣除。

九、养生养生是水泥稳定基层施工中非常重要的一道工序,它直接影响结构层的成型强度和表观质量,施工单位应设专人和专门设备进行养生。

①洒水养生要不少于7天,且必须经常保持结构层表面湿润,养生采用麻袋进行覆盖。

②养生期内除洒水车外,应封闭交通,必须有切实禁止车辆通行的强制措施(如设路障、专人看管等)十、接头处理接送一律为垂直衔接,可用方木头进行端头处理,或碾压后挂线直挖至标准断面,用三米直尺进行检验,以确认接头处理是否到位。

第四章、质量保证措施1、质量保证措施坚持“百年大计,质量第一”的方针,按照ISO9001标准和公路工程质量管理的特点,制定完善的工程质量管理制度,建立有效的质量保证体系,从保证质量的组织措施、管理措施和控制措施三方面严格入手,在单位工程的分部分项施工工序技术上严格把关,以达到工程质量创优规划及目标的实现。

2、质量管理组织机构与管理体系(1)项目部设专职的质量控制部,专职负责本标段工程的全部质量管理工作。

(2)建立纵成线、横成网的严密工程质量组织与管理体系。

按项目经理部、施工队、工班分工负责,层层落实。

(3)在项目经理和总工程师的领导下,由专职质检工程师组成质量控制部专职负责质量管理工作。

各施工队设专职质检员,各工班设兼职质检员(4)质量控制部每月组织一次质量检查,每季度由总工程师组织一次质量检查,召开一次工程质量总结分析会。

(5)施工队每天进行施工中间检查及竣工质量检查并评出质量等级。

(6)班组坚持“三检制”,自检合格后,专职质检员进行全面检查验收。

然后由项目经理部质检工程师请监理工程师验收签认。

(7)发现违反施工程序,不按设计图纸、规范、规程施工,使用不符合质量要求的原材料、成品和设备时,各级质检人员有权制止,必要时向主管领导提出暂停施工进行整顿的建议。

3、质量保证管理措施(1)、加强质量教育①不断加强对职工进行有关质量法规的教育,增强全员的质量责任意识,使创建优质工程真正成为每个建设者的自觉行动。

②深入开展“一学、五严、一追查”(学法规、严守设计标准、严守操作规程、严用合格产品、严格程序办事、严格履行合同;追查责任者)和“质量月”活动,充分发动职工群众,切实履行法定的质量义务,做到依法经营。

(2)、加强技术培训定期或不定期地组织职工开展岗位技能培训,学习有关规范、标准和操作规程,进行“四新”(新技术、新材料、新工艺、新设备)成果的技术培训和推广。

(3)、积极开展QC小组活动采取自愿结合或行政组织等多种方式,做好质量管理小组的活动组织、资料管理、成果推广总结工作。

结合本标段施工特点,从现场实际情况出发,成立提高工序质量和工程质量的QC小组,真正解决本标段路基、桥涵等施工中的关键质量问题,提高工程质量,降低物能消耗,提高经济效益。

(4)、建立质量情报信息网络质量情报信息,主要是指反映工程项目在施工过程中各个环节的工程质量和工作情况,同时还包括新材料、新技术、新工艺、新标准等。

为搞好工程项目质量目标管理,保证和有效控制工程质量,工程施工管理人员、技术人员、质量检查人员经常深入施工现场,及时、准确掌握大量第一手质量情报信息资料。

做到及时收集、及时反馈、及时分析、及时应用,以便更好地保证工程质量。

质量情报信息的内容主要包括:①进入工地的各种原材料、成品、半成品的产品合格证及质量检查验收情况。

②施工组织设计或施工方案、技术交底、图纸会审、变更、隐蔽工程和有关质量的记录情况。

③历次质量检查、各种验收检查的记录情况,质量事故调查记录和处理情况。

④新材料、新技术、新工艺、新标准等信息的收集整理情况。

(5)、强化企业质量自控能力①严格按照设计文件(图纸)、技术标准和施工规范进行施工,进一步加强全面质量管理,认真贯彻我公司ISO9001质量保证系标准,不断完善,确保有效运行。

②加强项目部计量、现场中心试验室的建设,按有关规定做好计量、试验工作。

4、质量保证控制措施4.1工艺控制措施(1)工程开工前,认真编制施工组织设计,经监理工程师审批后,严格按照施工组织设计施工。

4.2工程材料控制措施工程材料和辅助材料(包括构件、成品、半成品),都将构成建筑工程的实体,保证工程材料按质、按量、按时的供应是提高保证质量的前提。

因此,对采购的原材料、构(配)件、半成品等材料,一定要建立健全进场前检查验收和取样送检制度,杜绝不合格材料进入现场。

(1)外购材料必须三证(出厂证、合格证、检验证)齐全,进场面后按规定抽检,合格后方可使用。

(2)地方材料先调查料源,取样试验,试验合格经监理工程师认可后方可进料。

(3)现场设专人收料,不合格的材料拒收。

施工过程中若发现不合格材料及时清理出现场。

4.3施工操作控制措施施工操作者是工程质量的直接责任者,工程质量的好坏,单就工序质量来说,施工操作者是关键,是决定因素。

(1)施工操作者必须具有相应的操作技能。

(2)施工操作中,坚持“三检”制度,即自检、互检、交接检、所有工序坚持样板制;牢固树立“上道工序为下道工序服务”和“下道工序就是用户”的思想,坚持做到不合格的工序不交工。

(3)按已明确的质量责任制检查落实操作者的落实情况,各工序实行操作者挂牌制,促进操作者提高自我控制施工质量的意识。

(4)整个施工过程中,做到施工操作程序化、标准化、规范化,实行工前有交底、工中有检查、工后有验收的“一条龙”操作管理方法,确保施工质量。

4.4进度和质量关系的控制措施在工程项目施工与管理过程中,正确处理质与量的关系。

生产指标(任务)、进度(任务)完成后,必须检验质量是否合格。

坚持好中求快,好中求省,严格按标准、规范和设计要求组织、指导施工,不能因为抢工期而忽视质量。

第五章工期保证措施1、原则为保证工期按期完工,根据本工程特点编制科学合理的进度计划,采取:分解进度总目标,分阶段组织施工。

以各施工阶段的进度的控制点为目标,合理安排劳力、资金、材料、机械设备的使用计划。

以施工质量、安全为重点,严格管理,以总进度计划为依据,确保工程按期完成,圆满实现工程总进度计划。

2、计划实施的保证措施(1)根据工程进度计划要求,合理划分施工阶段,并对各施工阶段进行分解,突出关键线路、突出控制节点。

在施工中针对各施工阶段的重点和有关条件,制定详细的施工方案,安排好施工顺序,实现流水作业,作到连续均衡施工。
