俊峰•香格里拉五组团45~50#住宅及8#车库(独立柱基本某些)基本施工方案目录一、工程概况及特点 ...................... 错误!未定义书签。
二、场地工程地质条件 .................... 错误!未定义书签。
三、土方开挖作业条件:................... 错误!未定义书签。
四、实行方案 ............................ 错误!未定义书签。
1、基坑土方开挖....................... 错误!未定义书签。
2、基本垫层施工....................... 错误!未定义书签。
3、钢筋绑扎........................... 错误!未定义书签。
4、支模............................... 错误!未定义书签。
5、现浇砼............................. 错误!未定义书签。
6、试件制作........................... 错误!未定义书签。
7、土方回填........................... 错误!未定义书签。
五、质量规定 ............................ 错误!未定义书签。
六、土方开挖后监测办法................... 错误!未定义书签。
七、质量保证办法 ........................ 错误!未定义书签。
八、成品保护 ............................ 错误!未定义书签。
九、质量通病防冶 ........................ 错误!未定义书签。
十、安全技术办法 ........................ 错误!未定义书签。
十一、注意事项 .......................... 错误!未定义书签。

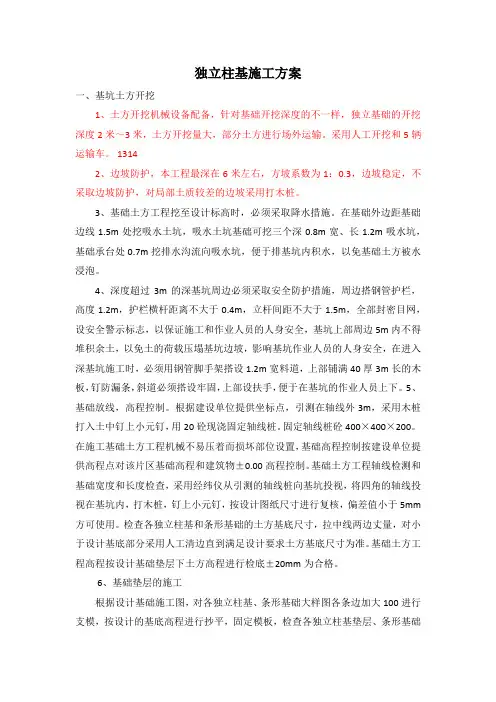

独立柱基施工方案详解

独立柱基施工方案一、基坑土方开挖1、土方开挖机械设备配备,针对基础开挖深度的不一样,独立基础的开挖深度2米~3米,土方开挖量大,部分土方进行场外运输。
采用人工开挖和5辆运输车。
13142、边坡防护,本工程最深在6米左右,方坡系数为1:0.3,边坡稳定,不采取边坡防护,对局部土质较差的边坡采用打木桩。
3、基础土方工程挖至设计标高时,必须采取降水措施。
在基础外边距基础边线1.5m处挖吸水土坑,吸水土坑基础可挖三个深0.8m宽、长1.2m吸水坑,基础承台处0.7m挖排水沟流向吸水坑,便于排基坑内积水,以免基础土方被水浸泡。
4、深度超过3m的深基坑周边必须采取安全防护措施,周边搭钢管护栏,高度1.2m,护栏横杆距离不大于0.4m,立杆间距不大于1.5m,全部封密目网,设安全警示标志,以保证施工和作业人员的人身安全,基坑上部周边5m内不得堆积余土,以免土的荷载压塌基坑边坡,影响基坑作业人员的人身安全,在进入深基坑施工时,必须用钢管脚手架搭设1.2m宽料道,上部铺满40厚3m长的木板,钉防漏条,斜道必须搭设牢固,上部设扶手,便于在基坑的作业人员上下。
5、基础放线,高程控制。
根据建设单位提供坐标点,引测在轴线外3m,采用木桩打入土中钉上小元钉,用20砼现浇固定轴线桩。
固定轴线桩砼400×400×200。
在施工基础土方工程机械不易压着而损坏部位设置,基础高程控制按建设单位提供高程点对该片区基础高程和建筑物±0.00高程控制。
基础土方工程轴线检测和基础宽度和长度检查,采用经纬仪从引测的轴线桩向基坑投视,将四角的轴线投视在基坑内,打木桩,钉上小元钉,按设计图纸尺寸进行复核,偏差值小于5mm 方可使用。
检查各独立柱基和条形基础的土方基底尺寸,拉中线两边丈量,对小于设计基底部分采用人工清边直到满足设计要求土方基底尺寸为准。
基础土方工程高程按设计基础垫层下土方高程进行检底±20mm为合格。
独立支柱基础施工方案

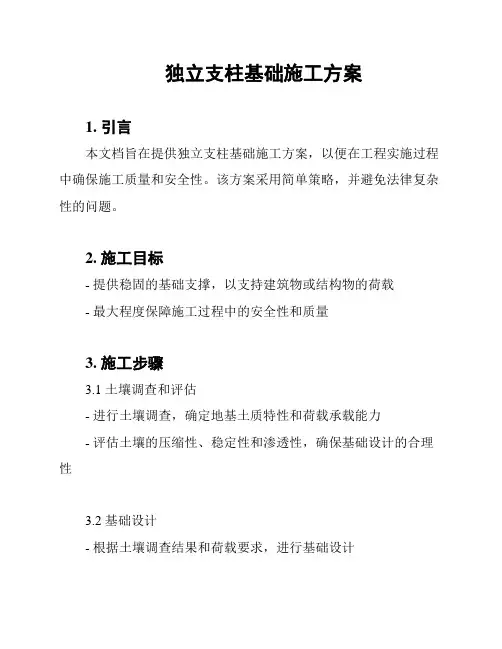

独立支柱基础施工方案1. 引言本文档旨在提供独立支柱基础施工方案,以便在工程实施过程中确保施工质量和安全性。
该方案采用简单策略,并避免法律复杂性的问题。
2. 施工目标- 提供稳固的基础支撑,以支持建筑物或结构物的荷载- 最大程度保障施工过程中的安全性和质量3. 施工步骤3.1 土壤调查和评估- 进行土壤调查,确定地基土质特性和荷载承载能力- 评估土壤的压缩性、稳定性和渗透性,确保基础设计的合理性3.2 基础设计- 根据土壤调查结果和荷载要求,进行基础设计- 设计独立支柱基础的几何形状、尺寸和深度,并选择适当的材料3.3 临时支撑和挖掘- 在施工现场设置临时支撑设施,确保施工安全性- 进行基础区域的挖掘,并按照设计要求进行土方处理3.4 基础施工- 清理基础区域,并确保其表面平整- 按照设计要求进行钢筋绑扎,确保基础的强度和稳定性- 浇筑混凝土,控制浇筑过程中的质量和流动性- 严密控制浇筑温度和湿度,以确保混凝土的强度和耐久性3.5 基础检测和验收- 在混凝土固化后,进行基础检测,确保其符合设计要求和标准- 进行基础验收,确保施工质量和安全性4. 安全措施- 在施工过程中,严格遵守安全操作规程和相关法律法规- 为工人提供必要的个人防护装备,确保其安全- 定期进行施工现场的安全检查和整改5. 结论本文档提供了独立支柱基础施工方案,强调了施工过程中的土壤调查和评估、基础设计、临时支撑和挖掘、基础施工以及基础检测和验收的重要性。
同时,还提及了施工过程中的安全措施,以确保施工质量和工人安全。
在实施该方案时,应密切注意相关法律法规并遵循最佳实践。
独立柱基础施工方案及工艺方法

独立柱基础施工方案及工艺方法一、方案设计1.根据工程设计要求和现场条件,确定独立柱基础的规格、尺寸和深度。
2.确定施工方案,包括基坑的开挖、基础底座的铺设、钢筋的布置和混凝土浇筑等步骤。
3.进行施工前的准备工作,包括清理基坑、设置基坑支撑和排水设施等。
二、基坑开挖1.根据设计要求和现场情况,确定基坑的位置和尺寸,并进行标识和测量。
2.使用挖掘机或其他适当的设备进行基坑的开挖,同时注意基坑的坡度和坡面的平整度。
3.清理基坑内的杂物和泥土,并进行坑底和坑壁的整平。
三、基础底座的铺设1.在基坑底部设置一层厚度适当的砂石层,以提供基础底座的稳定性。
2.使用水平仪和测量工具,调整基础底座的水平度和平整度,确保基础底座的质量和精度。
四、钢筋的布置1.根据设计要求和现场实际情况,确定钢筋的类型、规格和布置方式。
2.进行钢筋的切割、弯曲和焊接,确保钢筋的质量和形状符合设计要求。
3.使用搭接或焊接的方式连接钢筋,确保连接的牢固性和密实度。
五、混凝土浇筑1.在混凝土浇筑前,对基坑和钢筋进行清洁和湿润处理,以提高混凝土的密实性和粘结性。
2.根据设计要求和施工计划,确定混凝土浇筑的方式和顺序。
3.使用输送泵或其他适当的设备,将混凝土均匀地倒入基坑中,同时注意混凝土的振捣和充实,以提高混凝土的密实性和抗压强度。
4.在混凝土浇筑完成后,进行养护和保护措施,以保证混凝土的硬化和强度发展。
六、验收与记录1.在施工过程中,进行现场检查和监测,确保施工的质量和安全性。
2.在混凝土浇筑后,进行外观检查和尺寸测量,确保基础的几何尺寸和表面平整度符合设计要求。
3.记录施工的过程和结果,包括开挖和铺设的日期、时间和人员,钢筋的规格和布置方式,以及混凝土的浇筑方式和养护措施等。
以上就是独立柱基础施工方案及工艺方法的基本内容,施工方案和工艺方法的具体细节可能因不同的工程设计和现场条件而有所差异,需要根据实际情况进行调整和优化。
同时,在施工过程中,要严格按照相关标准和规范进行操作,确保施工的质量和安全性。
土方及基础施工方案(独立柱基)

土方及基础施工方案一、工程概况工程名称:天鹅湖小区6#楼工程地址:柳州市磨滩路建设单位:广西福德房地产开发有限责任公司设计单位:柳州市建筑设计科学研究院监理单位:湖南大学建设监理中心柳州部施工单位:广西矿业建设公司结构类型:钢筋混凝土框架结构、砖混结构基础形式:独立柱基,片石条基建筑面积:9159.8M2 层数: 七层本工程土方开挖深度3~4 米,根据现场场地及施工安排,独立柱基基坑四周均采用放坡,坡度为1:0.67 ,如边坡有回填土,则坡度为1 :1,根据实际情况确定,以确保安全为原则。
因施工现场较为狭窄,所以基坑周边不堆土,随挖随外运。
机械开挖后期留30CM人工清理。
二、施工部署具体步骤如下: 定位放线验线机械挖土基底放线人工清理30cm 预留层坑底找平修整钎探验槽本工程拟用二台WY200反铲挖掘机及5 辆5T 自卸汽车进行土方开挖,计划完成土方开挖需20 个工作日。
三、操作工艺(一)土方开挖工程1、先放好坡顶线, 坡底线, 经复测及验收合格后开始开挖. 机械开挖分三步进行, 第一步挖2.2M,第二步挖1.5M, 第三步人工清除2、第一步先挖去面层渣土层至自然地坪下2.0-3.0M ,自西向东进行,边挖边修整边坡确保符合要求。
3、第二步开挖至自然地坪以下3.0-3.7M ,测量人员抄出50CM水平线,在槽上钉水平标高小木桩,在基坑内抄若干个基准点,拉通线找平。
4、第三步为人工清除预留30Cm土层,机械开挖完成后,测量人员在基坑内设置水平木桩若干个,确保基底平整度。
5、土方开挖完成后进行地基钎探,确认地基以下土层无异常即可组织地基验槽。
6、验槽后,应对地基进行覆盖,防止基底土水分蒸发,导致土体积膨胀,并及时进行基础垫层等下道工序的施工。
7、施工中对标准桩,观测点,管网加以保护。
8、为防止地下水及雨水浸泡,基土沿基坑周边30CM预留50CM宽25CM深临时排水沟,且在转角处设临时积水坑,每一坑内配备一台抽水泵,随时抽出坑内积水。
独立柱基础施工方案及工艺方法

独立柱基础施工方案及工艺方法独立柱基础施工方案及工艺方法本工程基础为柱下独立基础,为了加快施工进度,基础采用机械大开挖,按“先运后进”浇筑顺序进行施工。
一、基础施工工艺基础大开挖→ 基坑修整→ 10cm素混凝土垫层→ 基础承台→ 基础梁柱→ 回填土。
二、施工方法1、XXX开挖及边护本工程土方采用挖掘机进行机械大开挖,机械开挖至垫层标高以上200mm后,采用人工挖至设计标高。
XXX开挖前,先放好基础边线和土方开挖线,并将其引到基坑以外不会被破坏的地方。
开挖时注意底局部预留200厚土层,待验槽后浇筑垫层时挖除以防止因基底长时间暴露而受扰动。
开挖基坑时如发现土层与地质报告不符或发现不良地基,应立即通知建设单位地质勘探部门、设计院等有关部门人员到现场研究解决。
施工测量人员严格控制标高,严禁超挖。
土方工程采用大开挖,自然放坡。
2、基础垫层施工1)浇捣混凝土垫层时,需留置标养及同条件试块各一组,做试块时请监理公司人员旁边监督,送试验室养护。
2)在垫层浇筑前要对土方进行修整,应用竹签对基坑的标高进行标识。
先用竹签订在基坑的中,然后用水准尺对其进行测定标高。
在素混凝土浇筑过程中,将以这些竹签的顶为基准,进行总体标高测定。
在混凝土具体施工时,测量员应对全程进行控制施工。
3)浇筑时采用泵送混凝土,由远而近,并不得在同一处连续布料,应在2米范围类水平移动布料,且垂直于浇筑。
振捣泵送混凝土时,振动棒插入间距一般为400mm左右,振捣时间一般为15~30S,并且在20~30min后对其进行二次复振。
确保顺利布料和振捣密实,采用平板振动器时,其移动间距应保证平板能覆盖已振实部分的边缘。
4)混凝土振捣完毕后,表面要用磨板磨平。
3、钢筋制作、安装1)研究、熟悉施工图纸和指定的图集,严格按照图纸施工,明了构造柱、圈梁、节点处的钢筋构造及各部做法,确定合理分段与搭接位置和安装次序。
2)钢筋应出厂质量证明书和试验报告,不同型号、钢号、规格均要进行复试合格,必须符合设计要求和有关标准的规定方可使用。
独立柱基础施工方案

独立柱基础施工方案一、土方开挖的堆放原则为了保证基础工程能够顺利开展工作,不影响整体工期的前提下,将开挖土方统一平衡运至房屋建筑以外的附属工程部分(即环型跑道和篮球场),在该范围的土方堆码平衡至设计高度后,再将开挖土方就近堆码在学校规划的其他场地内备用回填,回填边沿距离基坑开挖边沿必须大于10m以上,同时不得占用现场临时设施的钢筋房和周转材料的堆场。
二、土方开挖方式和支护1、所有独立柱基础采用大型机械整体开挖,开挖深度为设计标高以上200mm范围内。
严禁扰动地基土层,待通过地基土层检验能够达到设计要求的前提下,将遗留的土层采用人工开挖的方式逐层清理至设计高度位置,并立即进行轴线校核,核实准确后将该范围的地基立即进行垫层封底,保护好地基,避免扰动和被雨水浸泡。
2、为了防止出现局部高切坡(施工用临时道路临边)或边沿土方堆码(受原始地貌限制的部分)无法开挖的深基坑,采用整体大开挖至-5.00m位置后再逐个开挖独立柱基础,保证边坡坡度水平夹角在45o以下(开挖剖面图详附图一)。
在基坑开挖成型后搭设人员上下楼梯通道,每栋至少搭设一个,以保证作业人员上下安全。
三、独立柱基础的施工(一)、测量及隐蔽验收1、在已经封闭的基坑混凝土垫层上进行轴线的投测和校核,轴线投测完毕后必须立即进行闭合检查,将误差控制在规定范围内。
(详放线尺寸允许误差表)同时作好验收资料手续的完善,对成型的基坑进行现场摄像和录影,作好隐蔽前的情况记录。
3、根据基础断面的不同,逐个投测出基础的模板边线,上部柱子钢筋的摆放位置,并设置不同方向的控制点,用于浇筑成型后的校核控制。
(二)、钢筋工程首先对进场钢筋进行力学性能复检,严禁使用复检不合格钢材(本工程使用的钢材全部为新钢材,故对钢材的锈蚀本方案不作强调和阐述)。
1、根据已经开挖校核的轴线和标高,确定独立柱基础中上部钢筋的下料长度,以及设计图纸中钢筋的规格、型号、箍筋间距以及保护层厚度等进行钢筋的绑扎和焊接固定,在指定地点堆放整齐备用。
独立柱基础地梁施工方案

独立柱基础地梁施工方案1.设计:在进行独立柱基础施工之前,必须根据建筑物的结构和荷载要求进行详细的设计。
设计师将确定基础的尺寸、深度和强度等参数,并计算出所需的材料量。
2.准备工作:在施工开始前,需要进行一系列的准备工作。
这包括清理施工区域,确保地面平整,并用标线标示出独立柱的位置和尺寸。
3.挖掘基坑:按照设计要求,在施工区域挖掘基坑。
基坑的尺寸和深度应满足设计要求,并且必须确保挖掘的底部平整。
4.浇筑混凝土:在基坑内铺设和安装钢筋,然后倒入混凝土。
混凝土的配合比需符合施工规范,并在浇筑后进行充分的振捣,以确保混凝土的密实度。
5.养护:在混凝土浇筑后,必须进行养护工作,以保证混凝土的强度和稳定性。
养护期间,需要保持基础的湿润,并避免因外力作用而损坏。
地梁的施工方案包括以下几个步骤:1.设计:与独立柱基础一样,地梁的施工也需要进行详细的设计。
设计师将确定地梁的尺寸、材料、强度等要求,并根据需要确定相应的配筋。
2.预制梁体:在一些情况下,地梁可能需要预制。
这意味着在施工现场之外的地方制作地梁,然后将其运输到施工现场。
预制地梁通常采用钢筋混凝土材料,既耐久又易于加工。
3.按照设计要求安装梁体:在施工现场,首先需要确定地梁的安装位置和设备。
然后,根据设计要求,用起重机将地梁吊装到正确的位置,并用螺栓或焊接方式与独立柱基础连接。
4.完善连接和加固:一旦地梁安装到正确的位置,需要对其进行完善的连接和加固。
这可能涉及到焊接、螺栓和固定等工艺,以确保地梁与基础的连接牢固可靠。
5.验收和检测:在地梁施工完成后,需要进行验收和检测。
这包括对地梁的强度、平整度和连接等进行检查,以确保其符合设计要求和施工规范。
总结起来,独立柱基础和地梁的施工方案是建筑结构中极为重要的一部分。
它们的稳定性和安全性直接影响到建筑物的整体性能和使用寿命。
因此,在进行独立柱基础和地梁的施工前,必须进行详细的设计和计算,并按照规范要求进行施工,以确保其结构的稳定性和安全性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
俊峰•香格里拉五组团 45~50#住宅及8#车库 (独立柱基础部分) 基础施工方案
目 录 一、工程概况及特点 .................................. - 2 - 二、场地工程地质条件 ................................ - 2 - 三、土方开挖作业条件:............................... - 2 - 四、实施方案 ........................................ - 3 - 1、基坑土方开挖 ................................... - 3 - 2、基础垫层施工 ................................... - 5 - 3、钢筋绑扎 ....................................... - 5 - 4、支模 ........................................... - 5 - 5、现浇砼 ......................................... - 6 - 6、试件制作 ....................................... - 6 - 7、土方回填 ....................................... - 6 - 五、质量要求 ........................................ - 6 - 六、土方开挖后监测措施............................... - 7 - 七、质量保证措施 .................................... - 7 - 八、成品保护 ........................................ - 8 - 九、质量通病防冶 .................................... - 9 - 十、安全技术措施 .................................... - 9 - 十一、注意事项 ..................................... - 13 - 十二、工期保证措施 ................................. - 13 -
第一章 工程概况及特点 本项目总建筑面积40605、24m2,其中地上建筑面积30192、88m2,地下建筑面积10412、36m2。项目地址位于重庆市沙坪坝石井坡。 本项目45#至50#楼建筑均为多层建筑,结构安全等级二级,建筑层数为6层,抗震等级均为四级,抗震设防烈度为6度,耐火等级为二级,结构类型为现浇钢筋混凝土多层剪力墙结构,其合理使用年限为50年。
第二章 场地工程地质条件
根据地质勘察资料,建筑场地得地质由页岩及砂岩组成,岩石走向与水平面成45度夹角,断层较多。
第三章 土方开挖作业条件 1、土方开挖前,应摸清地下管线等障碍物,并应根据施工方案得要求施工,将施工区域内得地上、地下障碍物清除与处理完毕。 2、建筑物或构筑物得位置或场地得定位控制线(柱),及时控制好开挖标高及工作面,标准水平桩及基糟得灰线尺寸,必须经过检验合格,并办完预检手续,立即进行垫层施工。 3、场地内表面要清理平整,做好排水坡度,在施工区域内,要挖临时性排水沟。 4、夜间施工时,应合理安排工序,防止错挖或超挖。施工场地应根据需要安装照明设施,在危险地段应设置明显标志。 5、开挖基坑(糟)时,根据工程地质资料,制定相应方案。 6、熟悉图纸,做好技术交底。
第四章 实施方案 1、基坑土方开挖 直接挖至设计基础土方得底标高,未达到设计基础得地基持力层部分,继续挖至设计得地基持力层,达到可塑粘土与地勘报告资料相符合为准,经地基验槽合格后,超挖部分采用C15砼换填至设计基础底标高为准。 1、1、土方开挖机械设备配备,针对基础开挖深度得不一样,独立基础栋号得开挖深度2米~3米,开挖量大,部分土方进行场外运输。采用两台日立250挖机与三辆运输车。桩基础得开挖深度1米左右,采用两台小松56挖机同时开挖。 1、2、边坡防护,本工程独立基础基础得开挖深度最深在3米左右,方坡系数为1:0、6,边坡稳定,不采取边坡防护,对局部土质较差得边坡采用打木桩。 1、3、基础土方工程挖至设计标高时,必须采取降水措施。在基础外边距基础边线1、5m处挖吸水土坑,每栋基础可挖三个深0、8m宽、长1、2m吸水坑,基础承台处0、7m挖排水沟流向吸水坑,便于排基坑内积水,以免基础土方被水浸泡。 1、4、深度超过3m得深基坑周边必须采取安全防护措施,周边搭钢管护栏,高度1、2m,护栏横杆距离不大于0、4m,立杆间距不大于1、5m,全部封密目网,设安全警示标志,以保证施工与作业人员得人身安全,基坑上部周边5m内不得堆积余土,以免土得荷载压塌基坑边坡,影响基坑作业人员得人身安全,在进入深基坑施工时,必须用钢管脚手架搭设1、2m宽料道,上部铺满40厚3m长得木板,钉防漏条,斜道必须搭设牢固,上部设扶手,便于在基坑得作业人员上下。 1、5、基础放线,高程控制。根据建设单位提供坐标点,引测在轴线外3m,采用木桩打入土中钉上小元钉,用20砼现浇固定轴线桩。固定轴线桩砼400×400×200。在施工基础土方工程机械不易压着而损坏部位设置,基础高程控制按建设单位提供高程点544、616m对该片区基础高程与建筑物±0、00高程控制。基础土方工程轴线检测与基础宽度与长度检查,采用经纬仪从引测得轴线桩向基坑投视,将四角得轴线投视在基坑内,打木桩,钉上小元钉,按设计图纸尺寸进行复核,偏差值小于5mm方可使用。检查各独立柱基与条形基础得土方基底尺寸,拉中线两边丈量,对小于设计基底部分采用人工清边直到满足设计要求土方基底尺寸为准。基础土方工程高程按设计基础垫层下土方高程进行检底±20mm为合格。 2、基础垫层施工 根据设计基础施工图,对各独立柱基、条形基础大样图各条边加大100进行支模,按设计得基底高程进行抄平,固定模板,检查各独立柱基垫层、条形基础垫层与设计尺寸就是否符合,出现偏差及时纠正。经检查符合设计图纸要求后,方可现浇C15砼垫层,垫层必须浇捣密实平整,便于上部工序弹基础墨线。
3、钢筋绑扎 按设计图纸全数检查,绑扎采取全部绑扎,无缺扣、松扣。柱钢筋插入基板内与基板钢筋连接,平直部分大于150。柱插筋四角部分采用焊接与基板钢筋连接,焊缝长度12d。(单面焊)焊缝必须饱满无夹渣部分,以保证现浇砼柱主筋不位移。基础有两层,钢筋部分必须采用Φ14铁马支撑上部钢筋间距@800,基础钢筋绑扎前必须先清理基坑内杂物,以免污染钢筋。
4、支模 模板得几何尺寸必须符合设计图纸要求,模板采用大模拼装组合,钢管、扣件固定。必须做到拼缝严密、垂直、不晃动,有足够得刚度与稳定性。模板上口水平高程与设计高程必须一致,±4mm为合格,超出部分应调整。 5、现浇砼 应对各部位钢筋、模板全数按设计图纸检查,自检合格后,在报监理公司、质检部门检查合格后,监理公司签发混凝土浇筑令后,方可进行。现浇混凝土配料、搅拌,必须严格按照实验室混凝土配合比通知单执行,严格控制水灰比,对含泥量大于3%得砾石必须冲洗干净方可进行搅拌混凝土。混凝土捣固采用φ50插入式振动棒进行捣固,严禁欠振与漏振现象出现。混凝土浇注成型后必须做到几何尺寸规范、密实、平整,无蜂窝、麻面与露筋现象,无胀模现象。用自来水养护不小于10天,每天三遍。确保混凝土强度达到设计要求与混凝土验收规范要求。
6、试件制作 采取现场随机取样,每一次取2组,一组为标准养护,一组为同条件。
7、土方回填 基础土方回填必须采取分层夯实。每一次回填厚度为250,回填土方压实系数不小于94%,承载力特征值不小于120Kpa。
第五章 质量要求 柱基、基坑、基槽与管沟基底得土质必须符合设计要求,并严禁扰动。允许偏差项目,见下表 项次 项目 允许偏差 检验方法 1 标高 +0,-50 用水准仪检查
2 长度、宽度 -0 用经纬仪、拉线与尺量检查 3 边坡偏陡 不允许 观察或用坡度尺检查
第六章 土方开挖后监测措施 观测要做到“三固定”,即固定观测时间、人员、仪器(线路),平时目测相结合,发现异常,及时采用应急措施。
第七章 质量保证措施 本工程施工实行优质管理,质量第一,严格管理,精心操作,提高全体施工人员得质量意识与工作质量。施工中严格按设计与有关操作规程进行。 1、推行项目法管理,组织一个强有力得项目管理班子,做好与甲方、监理、设计院、质监部门得密切配合,及时处理好工地上各工序间得协调工作。保证施工中认真执行设计、施工规范、规程得质量验评标准。 2、贯彻“谁施工操作,谁负责质量”得原则,执行质量一票否决权得规定。 3、施工前得质量控制: 3、1充分了解现场工程水文地质资料与设计要求。 3、2熟悉施工图,熟悉工序流程、质量标准、安全要求,进行技术交底。 3、3对操作工人验证上岗,签定质量安全责任合同。 3、4对基坑平面位置及水准高程得测量要有明确依据与现场确认核准。 3、5现场准备1000平方米得彩条布,如遇土方边坡防护未到位时,碰到大雨、暴雨能覆盖边坡。 4、施工中得质量控制: 规定及时地做好隐蔽工程记录与技术资料收集工作,做到工程技术资料齐全,准确无误。
第八章 成品保护 1、对定位标准桩、轴线引桩、标准水准点、龙门板等,挖运土时不得碰撞,也不得坐在龙门板上休息。并应经常测量与校核其平面位置、水平标高与边坡度就是否符合设计要求。定位标准与标准水准点,也应定期复测检查就是否正确。 2、土方开挖时,应防止邻近已有建筑物或构筑物、道路、管线等发生下沉或变形。必要时,与设计单位或建筑单位协商采取防护措施,并在施工中进行沉降与位移观测,并记录。 3、施工中如发现有文物或古墓等,应妥善保护,并应立即报请当地有关部门处理后,方可继续施工。如发现有测量用得永久性标桩或
