架桥机的架梁要求修订稿
q-cr 9213-2017 铁路架桥机架梁技术规程

q-cr 9213-2017 铁路架桥机架梁技术规程摘要:一、铁路架桥机的概述二、铁路架梁技术的规程要求三、架梁过程中的安全措施与注意事项四、结论与应用前景正文:铁路架桥机是一种重要的铁路建设设备,它承担着桥梁架设的重要任务。
为了保证铁路架桥机的施工质量和安全性,我国制定了q-cr 9213-2017铁路架桥机架梁技术规程。
本规程详细规定了铁路架梁的各项技术要求和操作步骤,为我国铁路架桥施工提供了有力的技术支持。
一、铁路架桥机的概述铁路架桥机是一种大型移动式机械设备,主要用于桥梁的预制梁板架设。
它由主机、起重设备、运输装置、控制系统等部分组成。
铁路架桥机具有结构复杂、技术含量高、施工速度快、安全性要求高等特点。
在实际施工中,铁路架桥机要严格按照相关规程进行操作,确保桥梁架设的质量和安全。
二、铁路架梁技术的规程要求根据q-cr 9213-2017规程,铁路架梁技术有以下几个要点:1.架梁前,应充分了解地形、地质、气候等条件,制定合理的施工方案。
2.架梁施工应严格按照设计图纸和相关技术要求进行,确保梁体结构符合设计要求。
3.架梁过程中,要注意梁体的稳定性和安全性,防止梁体变形、位移等现象发生。
4.起重设备应定期进行检查和维护,确保设备状态良好,满足施工要求。
5.施工过程中,应加强现场管理,确保各工种协调配合,提高施工效率。
三、架梁过程中的安全措施与注意事项1.严格遵守操作规程,确保架桥机的安全运行。
2.定期对架桥机进行检查,发现问题及时整改。
3.加强人员培训,提高操作人员的安全意识和操作技能。
4.施工过程中,现场应设置安全警戒区域,防止无关人员进入施工区域。
5.遇到恶劣天气等不可抗力因素,应暂停施工,确保施工安全。
四、结论与应用前景q-cr 9213-2017铁路架桥机架梁技术规程为我国铁路架桥施工提供了有力的技术指导。
随着我国铁路建设的持续发展,铁路架桥技术将不断优化和完善,为我国铁路事业做出更大的贡献。
架桥机架梁专项方案

目录1编制说明................................................. - 1 -、编制依据................................................ - 1 -、编制目的................................................ - 1 -、适用范围等.............................................. - 1 -2工程概况................................................. - 1 -、工程简介................................................ - 1 -、施工条件(准备情况).................................... - 5 -1)气候特点............................................... - 7 -2)施工难点............................................... - 7 -3主要施工工艺流程、技术方案、工程进度计划、平面布置图..... - 7 -总体方案.................................................. - 7 -、施工工艺流程............................................ - 8 -、施工技术方案............................................ - 8 -、安全防护方案........................................... - 15 -、临时用电方案........................................... - 18 -、箱梁成品保护........................................... - 19 -、工程进度计划........................................... - 19 -、平面布置图............................................. - 19 -4质量、安全生产组织机构及职责分工........................ - 19 -5质量控制要点、危险因素分析及对策措施.................... - 20 -、质量控制要点........................................... - 20 -、危险因素分析及对策措施................................. - 21 -6质量、安全保证措施...................................... - 21 -、质量目标和保证措施..................................... - 21 -、安全目标和保证措施..................................... - 22 -、文明施工目标........................................... - 22 -、环境保护目标........................................... - 23 -、文明施工保证措施....................................... - 23 -、环境保护措施........................................... - 23 -8质量、安全检查和审查.................................... - 24 -、质量检查............................................... - 24 -、安全检查............................................... - 24 -8,3、审查................................................ - 25 -9应急预案................................................ - 25 -10质量、安全验算;....................................... - 31 -附件1、架桥机结构计算书.................................. - 31 -、钢丝绳计算书........................................... - 31 -箱梁架设专项方案1编制说明、编制依据《公路桥涵施工技术规范》JTG/T F50-2011《公路工程施工安全技术规程》JTJ076-95《施工现场机械设备检查技术规程》(JGJ16-2008)《建筑机械使用安全技术规程》(JGJ33-2001)《路桥施工计算手册》第三版关于印发《危险性较大的分部分项工程安全管理办法》的通知(建质【2009】87号南通市交通建设危险性较大工程专项施工方案编制及论证审查实施意见临海高等级公路如东段安全管理办法临海高等级公路如东段五标《施工组织设计》、编制目的(1)为了安全优质的完成预制箱梁的架设作业。
架桥机架梁施工安全技术规定

架桥机架梁施工安全技术规定一、总则为保障架桥机架梁施工的安全性,防止事故的发生,保护工作人员和设备的安全,依据国家相关法律法规和企业实际情况,订立本安全技术规定。
二、管理标准1.全部从事架桥机架梁施工的工作人员必需经过相关岗位培训,具备必需的专业知识和技能,并持有相应的操作证书。
2.架桥机架梁施工现场必需设立特地的安全管理岗位,并聘请专业的安全管理人员负责现场的安全工作。
3.架桥机架梁施工现场应依照国家相关安全规定设置围栏和警示标识,保证施工区域的安全。
4.架桥机必需经过定期检查和维护,并保持良好的工作状态。
发现异常情况应及时报修和停用。
5.在施工过程中,应严格遵守施工计划和操作规程,确保施工安全和质量。
6.架桥机操作人员必需经过专业培训和考核合格,且持有有效的操作证书。
操作人员应具备丰富的操作经验和敏捷应对突发情况的本领。
7.施工现场必需建立健全的安全制度,包含安全教育、安全检查、事故报告和应急预案等。
8.施工现场应配备齐全的个人防护用品,包含安全帽、防护眼镜、防护服、防护手套等,并确保工作人员正确佩戴。
三、施工安全技术规范1.架桥机操作前必需进行全面检查,包含检查工作人员是否符合要求、机械设备是否运行正常、工作区域是否安全等。
2.架设临时工作平台时,必需确保平台的稳固性和承载本领,避开平台倾斜或超载,保证工人的安全。
3.架桥机操作人员必需熟识机械设备的操作方法和功能,严禁在未经培训和授权的情况下操作。
4.架桥机操作人员必需熟识工程图纸和设计要求,依照要求进行施工。
5.架设桥梁时,必需确保桥梁的垂直度和水平度,严禁产生偏斜和倾倒的情况,同时要注意防止桥梁下沉。
6.施工现场必需加强对高空坠落的防范,设置有效的安全防护措施,如安全网、保护栏等。
7.架设过程中,必需严格掌控吊装速度和力度,避开产生猛烈震荡或蓦地停止等情况。
8.施工现场必需保持通畅,防止移动架桥机与人员或其他设备发生碰撞。
9.对常常显现故障的机械设备,必需进行定期检修和维护,并及时更换损坏的零部件。
U梁提梁、运输、架设技术要求

U梁提梁、运输、架设技术要求本项目U梁架设区间全长约15km,共922片U梁,设置4个提梁点,采用两套架桥机同步进行架梁作业,1#架桥机架设494片U梁;2#架桥机架设428片U梁。
每套架桥机平均架梁速度不小于3片/天。
根据设计院初步设计提供的梁型统计表,项目预制的U梁,根据跨度不同划分为30m、25m标准跨梁,20.5m、22.5m、25.5m、26m、27.5m、28m、28.272m非标准跨梁;根据线路曲线半径不同,划分为A型直线梁,B型曲线梁,A-B型、B-A 型变宽过渡梁。
梁型统计表A型梁:5.0m线间距直线梁,梁宽5.32m,适用直线段,跨度30m、25m;B型梁:5.0m线间距曲线梁,梁宽5.52m,适用大于等于1000m曲线段,跨度30m、25m;B型梁:5.1m线间距曲线梁,梁宽5.52m,适用小于1000m曲线段;R>600m时跨度30m、25m,400≤R≤600时跨度25m。
A-B型、B-A型梁:过渡梁,一端5.32m、一端5.52m。
1、工期要求:20**年4月开始制梁,5月开始批量生产,2#架桥机6月1日开始架梁,1#架桥机7月1日开始架梁,20**年1月31日完成全部U梁架设,架桥机应在开始架梁前1个月完成安装、调试、报检及验收。
2、设备要求梁场内使用1台250t轮胎式提梁机进行移梁和出梁,提梁点处采用2台120t 门式起重机抬吊U梁;整体式线路段U梁采用250t架桥机安装,分叉段U梁可采用龙门吊或履带吊安装,龙门吊采用路基板等临时性基础;提梁机、门式起重机、架桥机除规格尺寸应满足所有梁型的施工需求外,其性能应满足24小时连续作业的要求。
设备进场时应配备齐全备用配件,包括各种易损配件、专用配件、耗材等,并配备专职专业修理人员,设备发生故障时应在2小时内修理完成。
3、U型梁的吊装与运输:吊运工具设备的使用技术要求,应参照起重安装有关规定执行。
梁起顶、吊运、存放时的最大悬臂长度为0.9m。
架桥机架梁安全要求

架桥机架梁安全要求1、键全架梁安全组织保证体系:明确施工、技术、安质负责人和各自的职责。
(施工主体、架设单位)2、施工主体单位必须有架桥施工方案,并经公司评审批准签认手续。
3、如外单位负责架设,在合同中要明确双方主要职责。
架桥设备能力必须满足安全要求,专业人员把关。
4、公司要组织项目部对进场设备(架桥机)能力、架桥机出厂检验报告等技术资料进行核实(静、动载、额定荷载的能力)。
5、对架桥机能力核对满足要求后,可进行试吊装同时由架设方请当地技术监督局进行现场监测确认,方可正式吊装。
6、要求架设方给项目部报组织机构及架桥安全措施。
项目部技术人员也要对本工程项目做出详细的安全技术交底.7、架设方保证装梁、支撑捆绑、运输道路、运架梁铁路线路、喂、架梁的安全。
同时(架设方)要在存梁线上设置车档、并在轨道上车轮双向设置铁鞋。
(铁鞋不少于4个)。
防止梁车的溜逸而发生设备人身事故。
龙门架、架桥机支点位置正确牢固。
项目部设专人进行检查,发现问题立即纠正。
发现隐患时,先停止架设。
隐患排查整改达到要求后再行施工。
8、具体要求可按桥涵施工规范桥梁架设的要求进行。
9、桥梁架设开始,要注意桥梁栏杆、步行板、两梁端缝隙的跟进和覆盖以保证桥面作业人员的安全。
10、架设方应设专人检查、维修设备并记录,确保运架梁的安全11、架设方必须服从项目部的管理。
对存在的问题必须认真整改,确保安全。
12、由项目部牵头,双方做出关键工序卡控表。
明确卡控人和卡控内容、时间。
并定期召开安全例会,研究解决存在问题,确保施工安全顺利进行。
铁路架桥机架梁规程

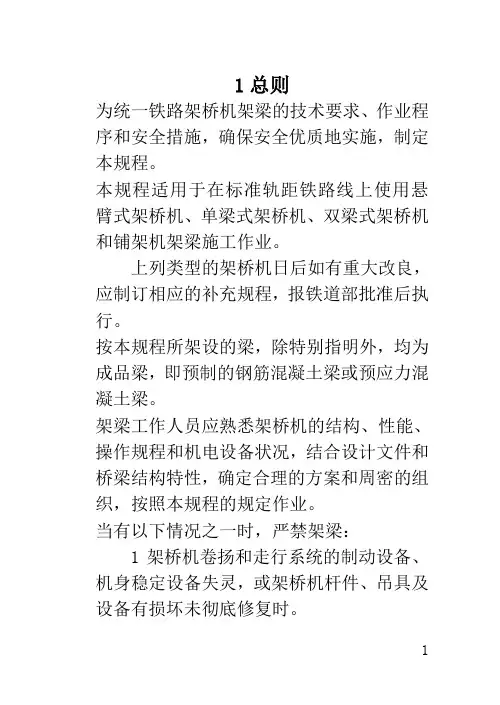

1总则为统一铁路架桥机架梁的技术要求、作业程序和安全措施,确保安全优质地实施,制定本规程。
本规程适用于在标准轨距铁路线上使用悬臂式架桥机、单梁式架桥机、双梁式架桥机和铺架机架梁施工作业。
上列类型的架桥机日后如有重大改良,应制订相应的补充规程,报铁道部批准后执行。
按本规程所架设的梁,除特别指明外,均为成品梁,即预制的钢筋混凝土梁或预应力混凝土梁。
架梁工作人员应熟悉架桥机的结构、性能、操作规程和机电设备状况,结合设计文件和桥梁结构特性,确定合理的方案和周密的组织,按照本规程的规定作业。
当有以下情况之一时,严禁架梁:1架桥机卷扬和走行系统的制动设备、机身稳定设备失灵,或架桥机杆件、吊具及设备有损坏未彻底修复时。
2架梁人员未经培训,或架梁人员之间分工不明确,指挥不统一、信号不一致时。
3气候恶劣(大风、大雾、大雨、大雪等)阻碍瞭望操作,或夜间照明不足,影响安全作业时。
4桥头路基或线路未按本规程进行处理时。
5架梁通过临时性桥梁未经检算又未采取措施,不能确保安全时。
6架设新型梁,或在特殊的墩台、桥梁上架梁,无明确要求,又未经检算时。
7在运输、装卸过程中,梁外表受到损伤又未整修完好时。
铁路架桥机架梁,除应符合本规程外,尚应符合国家现行有关强制性标准的规定。
2架梁准备架梁工程的施工调查应包括以下项目:1存梁场的位置、地形及交通运输情况,并提出可行性方案。
2对架桥机组装后运行地段的高压线、通讯线、广播线、立交桥、隧道、渡槽及一切影响架桥机走行净空的障碍物进行调查测量,并提出解决意见。
3设置架梁岔线的地形条件。
4特殊困难架梁地段的地形条件。
5各桥电源供给情况及道路运输情况。
6架梁桥头的填土质量。
7架桥机编组运输的运送路径。
根据施工调查情况制订架梁实施方案时,应落实以下问题:1选定架桥机类型,提出申请计划。
2统计成品梁数量,组织定货,制订成品梁的运输供给计划。
3确定存梁场的位置和规模,并进行勘测设计。
4确定架梁岔线的出岔方式、出岔位置和长度。
2024年架桥机架梁安全规程

2024年架桥机架梁安全规程第一章总则第一条为保障架桥机架梁施工安全,提高工作效率,规范作业行为,制定本规程。
第二条本规程适用于2024年架桥机梁施工作业过程中的各项工作。
除特殊情况外,所有参与施工的人员均应遵守本规程。
第三条架桥机梁施工应严格按照国家相关法律法规的规定进行,实行事前审批、事中监管和事后执法相结合的管理制度。
第二章施工准备第四条架桥机梁施工前,应制定详细的施工计划,并向相关管理部门报备。
第五条施工单位应对架桥机梁进行必要的检测和维修,确保设备处于良好的工作状态。
第六条施工现场应清理整理,杂物应妥善处理。
确保施工区域内的环境整洁、无障碍。
第七条施工前,必须对施工现场进行安全评估,明确施工的风险点和安全控制措施。
第三章施工操作第八条架桥机梁施工作业人员必须经过专业培训,并持有相关岗位操作证件。
第九条架桥机梁操作人员必须穿戴符合安全要求的工作服和个人防护装备,并按规定佩戴安全帽和安全带。
第十条架桥机梁操作人员必须严格按照作业规程进行操作,不得超过设备的额定负荷。
第十一条架桥机梁作业现场应设置必要的安全警示标志,并配备专职安全监控人员,负责监督作业过程中的安全情况。
第十二条架桥机梁施工过程中,禁止无关人员随意进入施工区域,确保施工现场的安全。
第十三条架桥机梁施工过程中,必须严格按照操作规程进行作业,不得发生违规操作行为,如操作失误、违反操作规程等。
第十四条架桥机梁施工过程中,必须注意现场人员之间的配合与协作,并设置专人负责协调各方工作。
第十五条对于施工工地涉及到的电气设备,必须按照国家相关规定进行安全操作,防止发生电气事故。
第十六条使用液压系统的架桥机梁,在使用前必须进行必要的试验和检查,确保系统的安全运行。
第四章紧急事故处置第十七条架桥机梁施工过程中,如发生意外事故或紧急情况,必须立即停止作业,并及时报告相关管理部门。
第十八条架桥机梁施工现场必须备有紧急事故应急设备,并有专门的人员负责处理突发情况。
架桥机架梁施工安全技术规定标准版本

文件编号:RHD-QB-K6903 (管理制度范本系列)编辑:XXXXXX查核:XXXXXX时间:XXXXXX架桥机架梁施工安全技术规定标准版本架桥机架梁施工安全技术规定标准版本操作指导:该管理制度文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时必须遵循的程序或步骤。
,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。
1 必须配备相应的防高处坠落、淹溺和交通安全等防护设施和相应的救生、个人防护用品。
涉及水上或跨越铁路的架梁作业,应按航道通或铁路交通法规和管理部门的要求在航道、铁路的上空作业区设置相关安全警示和标识。
2 及时到有关部门办理城市交通或航道、跨越铁路施工的登记等相关手续。
3 编制施工组织设计和针对性的安全技术措施时,内容应包括架桥机的拼装与拆除、架桥机支腿在墩台上的安装和稳固、架桥机的前移过孔、架桥机和梁体的横移、作业人员各工序操作时的安全可靠立足点和个人防护、临边洞孔防护等。
按架桥机的使用说明要求以及现场盖梁、梁体形状的具体情况,设计相应的墩帽固定件和横移方梁,要求墩帽固定件必须牢固可靠,过墩的横梁能满足架桥机前移过孔的要求。
4 应按需要配备经培训合格持有效上岗证的专职安全等管理人员和起重机械驾驶员、起重司索指挥、电工、焊工等特种作业人员。
特种作业人员须经体检合格方可上岗作业,电工、机修工配备必须满足跟班作业要求。
5 选用与施工方案要求相符合的材料,按要求加工或整修架桥机的连接件;对于临时补充加工的连接件,其材料必须符合原连接件的要求并经有关部门验收合格后方可进行加工制作。
6 架桥机应配置独立的电源配电箱,箱内设有漏电和缺相保护装置。
7架桥机逐跨安装应遵守架桥机操作规程和说明书要求,其电源必须设专人全过程进行控制。
8应对作业人员进行分层次的安全教育、技术交底和安全操作规程的交底(含环境条件、邻近高压线路分布情况及起重机械配合安装等的安全注意事项)。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
架桥机的架梁要求文档编制序号:[KKIDT-LLE0828-LLETD298-POI08]
架桥机架梁40米箱梁技术交底
一、管理要求
1、架桥机拼装、加固后,要上报公司,以便组织人员对架桥机进行验收。
公司验收通过,并报安监部门验收通过后才能进行箱梁安装。
2、安装前分经理部总工应结合本方案、现场施工条件和架桥机说明书对现场施工人员及操作人员进行详细的书面施工技术和安全交底,对操作人员进行系统的、针对性的架梁技术培训,形成书面培训记录,并组织完成分级技术交底,保证相关人员按交底进行施工。
3、架桥作业必须明确分工及劳动力组织,落实工作责任和安全责任。
要设专职操作员、专职电工和专职安全检查员。
要有严格的施工组织及措施,确保施工安全。
4、架桥机安装使用拆卸各过程的操作技术、操作方法、作业流程、注意事项要严格按照说明书进行。
且特种作业人员要持证上岗。
5、梁安装前,应认真核对,确保要安装就位的梁类及方位符合设计要求。
6、大梁安装前先要对梁体是否正确完成张拉压浆、张拉后锚头及梁面是否有变形及开裂、负弯矩锚头的浇筑质量是否合格等进行详细的检查复核。
同时,亦应完成对下部构造的验收,特别是对盖梁(及支座垫石)的中心桩号、梁面(垫石面)的高程等关键数据进行复核。
确认无误后才能进行安装。
并完成该分项工程的开工报批手续,取得监理工程师的书面同意。
7、架梁时要专人指挥,防止出现多人指挥的情况导致操作工人操作混乱。
二、运梁要求
87、确报运梁车承重能力及承载安全系数满足要求且运行状况良好,应注意轮胎质量、刹车性能的保证。
、
9、运梁车驾驶人员应由持证的熟练人员驾驶。
10、箱梁放置于运梁车上后,应采取可靠稳固的、强有力的顶、拉方法,确保箱梁在运输过程中不倾覆(采用木质材料做顶撑时,应采用直径不小于20cm的撑木)。
11、中梁放置于运梁车上时,应严格保证梁轴线与运梁车轴线重合。
边梁放置于运梁车上时,应对边梁的重心线进行计算并标示于梁端面上,保证梁重心线与运梁车轴线重合,以保证两侧轮压一致。
三、运梁便道(通道)要求
12、运梁便道宽度要足够且符合运梁安全要求:横坡水平,纵坡平顺,坡度不大于3%。
便道两侧应做好表面硬化和纵横向排水,防止便道积水产生下沉,潮湿时打滑。
此便道为运梁车专用便道,使用后应禁止其他车辆行走,以保证便道不出现经常性下沉变形。
同时,要加强对便道的检查,对软弱和下沉变形之处要及时发现,妥善处理。
13、便道与桥头的连接端要合理确定好横向位置,以使运梁车在已安装完梁的桥跨通过时,运梁车的纵轴线与已安装跨上相邻两片梁的对称中线重合,确保运梁通过时下方相邻两片已安装梁的受力均衡,保证已安装梁的受力安全。
每次运梁前,应仔细对便道上有可能存在的钢筋头、铁钉、尖石等有可能轧伤轧穿轮胎的物件进行清除。
14、运梁车通过已安装跨的梁面上行走前,应将相应梁上的预埋钢筋用锤击的方法使其弯下并贴紧梁面(但应注意避免钢筋折断或破坏梁面混凝土),保证不出现梁面有钢筋或突出物等尖物扎破运梁车轮胎的情况发生。
15、运梁车通过梁面负弯矩张拉槽和桥跨间湿接头缺口时,应根据具体情况设置结构稳固、强度可靠的跨越结构,以保证:①张拉槽不受压破坏;②运载大梁的运梁车能安全、平稳地通过桥跨间连续端接头缺口。
四、轨道安设要求
16、因盖梁存在横坡,盖梁左右两侧存在较大的高差,架桥机横移轨道需用不同厚度的支垫物调节水平。
应保证支垫物强度足够、稳固、整体性好,采用枕木作支垫时,应使用坚木(截面尺寸不小于20cm),并经过计算确定支垫密度(间距)。
需叠放多层时,应采用纵横两方向交叉码叠的方式,并加码钉做层间码固,以保证良好的整体性。
鉴于本箱梁重量巨大,轨道下枕木需作多层“井”字形排列时,顺盖梁方向(横桥向)每层中间应再多加一列枕木,即“丰丰”形。
严禁采用两层以上厚度不足5cm、宽度不足
20cm的薄木板强行堆厚的危险做法。
箱梁架装过程中枕木老化腐化,不符合承载要求时,应及时更换合格枕木。
由于40米箱梁重量巨大,应特别注意盖梁挡块上枕木的支承强度。
宜在挡块上和附近1米长度用型钢焊接钢枕堆来支承横移轨道。
17、桥台位置应使用道渣(2~4cm碎石)铺设20cm厚度,整平压实后再铺设枕木和横移轨道,不允许将枕木安放在土质地面上。
18、架桥机前后轨道安装时和安装后,应加强测量控制,保证前轨道横移平车的横移轴线和后轨道横移平车的横移轴线轴线严格互相平行。
平车与轨道相吻合,对中,即前后横移轨道亦须严格平行。
防止架桥机横移时轨道被往前(或往后)推移,严重时导致横移轨道被推翻。
五、箱梁捆绑起吊要求
19、吊装所用钢丝绳应经过计算达到安全系数的要求,并附计算过程,钢丝绳要满足相关安全规范。
应注意八字起重千斤绳每侧与竖直方向的夹角不大于45°。
不合格的钢丝绳不允许使用;千斤绳的绑扎长度、绑扎方法和绑扎质量要满足规范要求。
在施工过程中要对千斤绳的完好性(如断丝是否超标)进行检查,不符合要求时要及时更换。
千斤绳与箱梁转角间要用废旧轮胎有效区隔,以防转角接触部位处千斤绳因接触应力过大发生材料屈服破断。
20、用千斤绳捆绑边梁起吊时,由于单侧加宽翼板的存在,可能产生很大的偏转力,因此千斤绳不能仅采用空套,应在加宽翼板一侧设置附加吊点,防止箱梁在千斤绳空套内由立向向加宽翼板方向翻转,发生事故。
六、箱梁架设重点注意事项
21、架桥机纵移时,应在运行过程中对架桥机下方两侧的行走系统严密加强观察,当一侧的行走系统发生故障时,应立即停止运行,采取措施排除故障后才能恢复行走。
严禁强行利用单侧行走系统继续运行,导致架桥机偏转事故的发生。
另外,天车吊住
22、应进行精细操作使架桥机在喂梁过程中大梁的移动与运梁车的移动同步,不产生纵向水平力,使架桥机向前(或向后)移动,使前后支点被推翻造成事故。
23、开始喂梁及大梁通过架桥机上的龙门吊吊挂纵移到位的整个过程中,吊点应严格对准龙门吊跨中(应作出必要的测量标记),确保两导梁受力均衡,防止一侧导梁受力超出容许强度发生事故。
大梁纵移到位后龙门架吊点及架桥机本身才能横移。
24、架桥机纵向移梁时,在运行过程中,应对架桥机上小龙门吊两侧的行走系统严密加强观察,当一侧的行走系统发生故障时,应立即停止运行,采取措施排除故障后才能恢复行走。
严禁强行利用单侧行走系统继续运行,导致架桥机失稳事故的发生。
另外,在天车吊住箱梁行驶时,亦须加强监控,防止天车一侧行走系统发生故障时,仅由单独一侧行走系统强行驱动天车行走,使导梁发生水平横向失稳导致架桥机垮塌。
25、应注意保证天车在吊梁纵移到位前吊点严格处于天车跨中,防止一侧导梁受力变大,超限。
26、边梁安装就位后应在外侧用撑木(要求用完好的铁路枕木),顶于盖梁挡块顶面并顶紧,挡块顶面要预凿适当深度的凹坑,撑木下端置于凹坑内防止滑动造成边梁
外翻。
撑木上端顶固于翼板与腹板的交角(要注意预先计算好撑木长度并进行下料,不得打入仅为点接触,不能保证顶撑效果的契形块)。
边梁内侧及中梁两侧的横隔板端部(靠外以增加稳定性)下,要加坚实的枕木支垫以防边梁内翻(枕木与横隔板下缘如有空隙,应用等接触面积的坚木板塞紧,严禁采用点接触的契形块)。
在后续中梁的安装时应严防对边梁产生碰撞造成边梁翻倒事故。
27、前一跨安装完成后要尽快焊接完成横隔梁、连续端、翼板湿接缝连接钢筋,以使各梁形成整体,再将架桥机向前推进。
28、运梁车通过已架设完成的梁跨时,行走下方的两片箱梁应每隔2米用直径不小于15cm,长度与湿接缝宽度相等的撑木将两翼板顶紧,并将撑木绑稳。
通过此措施减少运梁车下方翼板的附加应力,防止翼板发生破坏。
29、运梁车的轮胎尽量压在两箱梁的肋板范围内,不可行走在翼缘上,防止翼板开裂。
同时一跨完成后用土工布把伸缩缝位置遮盖,防止杂物落入伸缩缝,造成施工麻烦。
30、每跨完成架设后及时进行梁面标高测量,发现出现异常时停止架设,分析原因,解决后方可继续架设。
31、应明确各梁安装顺序,按顺序安装。
架桥机各种电器的接线方向和电机本身的方向应预先考虑好并保证方向正确,严防两侧的行走方向相反或不同步的情况出现。
七、其它要求
32、其它请严格按照架桥机说明书操作。
另外,方案中未含架桥机拆卸的内容,架桥机拆卸应按安全法规要求补充专项方案,报监理签认后再施工。
