钢桁梁悬臂拼装施工.doc

合集下载

悬臂拼装连续钢桁梁快速施工技术

悬臂拼装连续钢桁梁快速施工技术
后 续 桥 墩 施 工 和 悬 拼 互 不 影 响 , 最 大 限 度 地 缩 短 能
工期 , 很大 程度 上解 决 了工期 紧 的矛盾 ; 桁梁 与膺 钢 架支墩形 成 自锚体 系 , 省去配 重 , 可 简化 工序 , 节约 既
施工时 间又减少 了设备 和器材 的投入 ; 钢桁 梁通 过主 航道采用 悬臂拼装化解 了通航与施 工的矛盾 。 ]
依 据 预 拼 台座 的布 置原 则 和操 作 习惯 , 确定 上 弦杆 的预 拼 台座 高 1 4m, 弦杆 预 拼 台 座 高 0 8 . 下 .
作者简介 : 薛新 广 (9 3 ) 男 , 级 工 程 师 , 16 , 高 主要 从 事 工 程 施 工
技 术 与 管 理 工 作
m。横 梁 预 拼 台座 高 0 2 m, 梁 预 拼 台座 高 0 6 . 纵 . r , 联 预拼 台座高 0 8m。 n平 .
实例
悬臂拼装连续钢桁梁快速施工技术
薛新 广
( 中铁 十八 局 集 团有 限公 司 , 津 3 0 2 ) 天 0 2 2

要 : 津 港 南 疆 特 大 桥 为 一 联 五 跨 下 承 式 连 续 钢 桁 梁 , 用 主 桁 正 下 方 设 置 膺 架 支 墩 一 膺 架 支 墩 梁 位 拼 天 采
3 连 续 钢桁 梁快 速 施 工技 术
ቤተ መጻሕፍቲ ባይዱ3 I 预 拼 场 布 置 .
图 I 天 津 南 疆 港 特 大 桥 钢 桁 梁 悬 拼 合 龙 全 景 图
杆 件存 放 、 预拼 场 设 置在 墩 旁 线路 右侧 的场 地
上 , 直 于 线 路 方 向 的 宽 度 为 2 , 地 范 围 内 首 垂 4m 场
装一 悬 臂 拼 装一 膺架 支墩 落梁 一 悬 臂 拼 装 的 方 案进 行 施 工 , 绍 了膺 架 支 墩 及 拼 梁 吊机 的设 置 、 桁 梁 安 装 、 介 钢

将军渡黄河特大桥钢桁梁悬臂拼装施工技术

将军渡黄河特大桥钢桁梁悬臂拼装施工技术

拼装跨 8# 8#墩梁与跨 8# 8#墩 间两边 6 、7 6一5
下弦临时杆件①一上弦临时杆件② ( 使相邻 8# 6、
8#墩梁 与 8# 8#墩跨 成 为连续 结构 , 后 , 7 6 、5 然 以完
成 的 8#8# 6 、7 墩梁作为平衡梁 ) 拼装两边下弦杆件
第 3期
李二伟 . : 等 将军渡黄河特大桥 北岸钢桁 梁悬臂拼装施 工技术
( ) 向悬臂 拼装 2单 现 以跨 8# 8#墩 钢桁 梁架设 为例 进行说 明。 5 、6
最后浇筑砼扩大基础 . 进行支架拼装。 首孔支架横桥向 2 排布置 , 顺桥 向从南往北编 号为 D 7 每排 2 1D , 个临时支墩。临时支墩主要由 分配梁 、 钢管立柱和混凝土扩大基础 、 连接系等部
采 用悬 臂拼 装施 工方 案 。
由于 8# 8 # 2 、3 墩跨越黄河大堤 。 施工方案选定 时其桥梁布置形式未定 ,故施工方向为从 8# 8# 8 ~ 3
墩 施 工 , 虑 8# 8#墩 地 质 情 况 较 好 , 定 8# 考 6 、7 选 6、
Байду номын сангаас
横向布置为二主桁 。 主桁 上 、下 弦杆 截 面均 采 用 焊接 箱 型 断 面 , 竖 板设板式加劲肋 , 主桁节点采用整体节点形式 。桥 面板为密布横梁正交异性整体钢桥面板 .道砟桥
l ‘I
1 『
。 I_
1 一 。I I
1 『
禽 I *而垮 1 ● h I-皿
I l l l 1

1 r
。 _ I
1 2 9 .2 『4 7
45 吐 U 6¨ §7 4 34 数 22 8 [ 5 89 Ⅱ 卜i I H 8

钢桁梁悬臂拼装施工

钢桁梁悬臂拼装施工

钢桁梁悬臂拼装施工1 工艺概述本工艺适用于高桥、大跨和通航、水深流急桥位上钢桁梁桥施工。

桥跨较小时可采用由一端向另一端进行的悬臂拼装;当桥跨较大时,可辅以中间支墩、墩旁托架、吊索塔架等方式进行悬臂拼装;当跨度特大时,可采用跨中合龙的方式进行两端悬臂拼装。

2 作业内容钢梁架设前的准备工作;中间支墩施工,钢梁杆件预拼;钢梁拼装及调整;钢梁合龙。

3 质量标准及检验方法《铁路钢桥制造规范》(TB10212-2009)《铁路桥涵工程施工质量验收标准》(TB10415-2003)《高速铁路桥涵工程施工质量验收标准》(TB10752-2010)《铁路钢桥保护涂装及涂料供货技术条件》(TB/T 1527-2011)4 工艺流程图施工准备中间支墩施工,墩顶布置钢梁悬臂拼装跨中合拢施工钢梁纵横移、顶落梁图 4-1钢桁梁架设施工流程图5 工艺步骤及质量控制一、施工准备1.施工场地(1)钢桁梁施工场地应根据全桥施工平面图、结合桥位地形、钢梁运输方式、架设方法、使用的吊装机械等因素综合考虑。

场地位置宜尽量靠近桥位,应有足够面积。

(2)钢桁梁杆件存放及预拼场地,应平整、压实、排水良好和具有足够承载力,并应位于汛期洪水位以上。

杆件存放支承点应设在不因自重而产生永久变形的地方,并应防止杆件积水锈蚀和栓接板面磨损、污染。

2.钢桁梁悬臂拼装方式选择根据设计单位要求和桥位地形、地质、水文、气象、交通、航运等施工条件,结合桥梁跨度、孔数及工期要求等因素,选择合适的拼装方式。

3.钢梁杆件进场后,应按设计文件和现行规范对制造厂提供的技术资料和实物进行检查。

4.钢梁预拼。

钢梁预拼前应根据设计图绘制预拼图。

预拼单元重量不得超过吊机额定起重重量。

图内应绘出杆件平立面,注明组拼在一起的各部件位置、编号和数量,并标示出组拼后的质量和重心位置以便装吊。

预拼用工作螺栓、试验螺栓等不得再作为正式螺栓使用。

5.悬臂拼装前,应做好施工组织设计,其主要内容如下:①平衡梁和主梁杆件拼装顺序图(包括吊机移动位置)和主梁各阶段的挠度曲线;②最长悬臂状态的杆件应力表和计算书;③辅助结构设计图,并应符合规范的有关规定;④杆件预拼和起吊单元的重心、质量等图表。

永宁黄河铁路钢桁结合梁悬臂拼装技术

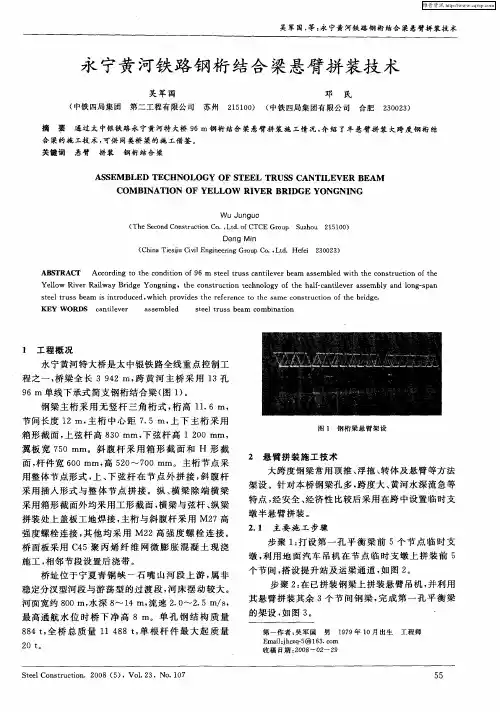

永宁黄河铁路钢桁结合梁悬臂拼装技术



通过 太 中 银铁路 永宁黄河特 大桥 9 6m钢桁 结合 梁悬臂拼装施 工情 况, 绍 了半 悬臂 拼装 大跨 度钢桁 结 介
拼装 钢桁 结 合 梁
合 梁 的施 工技 术 , 供 同类 桥 梁的 施 工 借 鉴 。 可
关键 词 悬臂
AS EM BLED S TECH No LoG Y oF TEEL S TRUS S CANTI LEVER BEAM CoM BI NATI oN oF YELLo W VER RI BRI DGE Yo NGN I NG
拼装处 上盖 板工地 焊接 , 主桁 与斜 腹杆 采 用 M2 7高
强度螺栓 连 接 , 其他 均 采 用 M2 2高 强 度 螺 栓 连 接 。 桥 面板 采用 C 5聚 丙烯 纤 维 网 微 膨 胀 混 凝 土 现 浇 4 施工 , 相邻 节段设 置后 浇带 。 桥 址位 于宁 夏青 铜 峡 一 石 嘴 山河 段 上 游 , 属非 稳定 分汉型河 段与 游荡 型 的过 渡段 , 床摆 动 较 大 。 河
图 1 钢桁 梁 悬 臂 架 设
采 用插 入形 式与 整 体 节 点 拼接 。纵 、 梁 除端 横 梁 横
采用箱 形截 面外 均采用 工形 截 面 , 横梁 与 弦杆 、 纵梁
架设 。针 对本桥 钢 梁孔多 , 跨度 大 、 黄河水 深流 急等
特点 , 经安 全 、 经济 性 比较后 采用 在跨 中设 置临 时支 墩半悬 臂 拼装 。 2 1 主要 施 工步骤 .
W u Jungu o
( eS c n Th e o dCon tu to ., d. fCTCE o p S z o 2 5 0 sr cin Co Lt o Gr u u h u 1 1 0)

《钢桁梁(拱)架设施工》规范

《钢桁梁(拱)架设施工》规范
第五章 钢桁梁柔性加劲拱桥安装
5.1 钢桁梁的安装:施工方法与前面章节相同。 5.2 柔性加劲拱安装:
(1)钢桁梁跨中合龙后,架梁吊机接长扒杆后并进行试吊合格后方可开 始拱的拼装。
(2)拼装前应先绘制组拼图和拼装顺序图。 (3)杆件运输根据现场具体施工条件确定。 5.3 柔性加劲拱的合龙: (1)合龙点和合龙顺序按设计规定执行。 (2)合龙基本要求:合龙时间应选在温差变化不大的时间段;连续梁拱
(3)Ⅰ号浮船进位托梁
(4)继续浮拖到位
(5)落位
a、灌入压舱水,使钢梁逐步下落到桥墩支承垫块上,脱离浮船。
b、换用千斤顶落梁至支座上。
3.8 钢梁拼装架设质量验收标准(略)
9
返回
三、本标准的各章节要点解读
第四章 斜拉桥钢桁梁拼装
4.1 准备工作 收集整理相关质量证明及其支持性资料,编制实施性施工组织设计、施 工细则和施工结构设计等;施工场地和主要大型辅助设施布置等。
2
二、本企业标准的主要内容
本标准共分11章,内容包括:总则,钢桁梁架设前的准备工作,连续(简 支)钢桁梁架设,斜拉桥钢桁梁拼装,钢桁梁柔性加劲拱桥安装,钢桁拱 桥架设(单跨拱),高强度螺栓施工,钢梁支座安装,测量与监测,钢梁 涂装,安全与环保等。
3
三、本标准的各章节要点解读
第一章 总则
主要阐述了本标准的主要内容及编制依据。
15
返回
三、本标准的各章节要点解读
7.5 高强度螺栓施拧: (1)施拧步骤:先初拧,后终拧。 (2)终拧方法:扭矩法、转角法。 (3)终拧后检查判别方法: a、螺栓、螺母、垫圈的划线均未错动者为漏拧; b、螺栓、螺母的划线未错动者为螺栓随螺母转动; c、螺母、垫圈的划线未错动者为垫圈随螺母转动。 7.6 施拧质量检查:按《铁路桥涵工程质量评定验收标准》和《公路桥

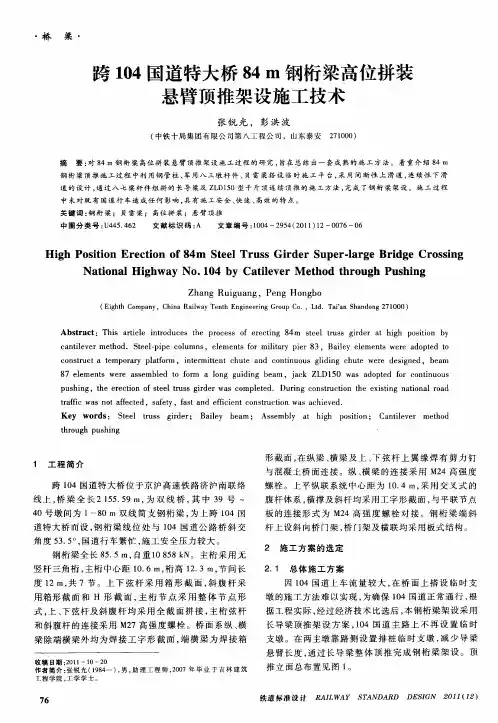

跨104国道特大桥84m钢桁梁高位拼装悬臂顶推架设施工技术

跨104国道特大桥84m钢桁梁高位拼装悬臂顶推架设施工技术
角度 5 . 。 国道 行车 繁忙 , 35 , 施工安 全压 力较 大 。
腹 杆体 系 , 撑及斜 杆均 采用 工字形 截面 , 横 与平联 节点 板 的连 接形 式 为 M 4高 强 度 螺 栓对 接 。钢桁 梁 端 斜 2 杆上设 斜 向桥 门架 , 门架及 横联 均采用板 式结 构 。 桥
c n tu ta e o a p afr , it r i e h t a d o tn o s ld n h t r de in d, b a o sr c tmp r r y lto m n e m t ntc u e n c n i u u gi i g c u e we e t sg e e m
8 lme t wee a smbe o fr a ln udn e m,jc L 0 wa d pe o o t u u 7 ee ns r se ld t m o g g iig b a o a k Z D1 s a o td frc ni o s 5 n
Na i n lHi h y No 1 4 b tl v r M e ho hr ug to a g wa . 0 y Ca ie e t d t o h Pus i h ng
Z a g Ru g a g, P n n b h n iu n e g Ho g o
( i t o p n , hn a w yT nhE g e r gG o pC . L d a’ h n o g2 1 0 ) E g h C m a y C i R i a e t n i ei r o , t.T i n S a d n 7 0 0 h a l n n u a

ห้องสมุดไป่ตู้
桥 梁 ・
跨 14国道特大桥 8 钢桁梁高位拼装 0 4m 悬臂顶推架设施工技术

公铁合建连续钢桁梁悬臂拼装施工工法

公铁合建连续钢桁梁悬臂拼装施工工法

公铁合建连续钢桁梁悬臂拼装施工工法公铁合建连续钢桁梁悬臂拼装施工工法是一种在公路和铁路合建梁式桥梁工程中应用广泛的施工工法。

本文将对该工法进行详细介绍,包括工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例等方面的内容。

一、前言公铁合建连续钢桁梁悬臂拼装施工工法是以公路和铁路合建梁式桥梁工程的需求为基础发展起来的一种施工方法。

该工法通过悬臂挂篮进行施工,能够快速、高效地完成连续钢桁梁的拼装作业,大大提高了施工效率和质量。

二、工法特点1. 高效快速:采用悬臂挂篮施工,可以实现连续作业,大幅提高了施工效率和速度。

2. 质量可控:通过严格控制施工工艺和质量要求,确保梁体的准确拼装和质量达标。

3. 强度高:悬臂挂篮采用高强度钢材制作,具备较高的承载能力和稳定性。

4. 现场准备简单:不需要大幅度的现场土方、基坑准备和临时支撑结构,减少了工程量和施工周期。

5. 环保节能:减少了施工现场的噪音、振动和扬尘等环境影响,节约了能源和资源。

三、适应范围公铁合建连续钢桁梁悬臂拼装施工工法适用于公路和铁路合建的钢桁梁悬臂拼装工程,特别适用于长跨度、高要求、大中小型连续钢桁梁的施工。

四、工艺原理公铁合建连续钢桁梁悬臂拼装施工工法的工艺原理基于以下几点:1. 悬臂挂篮系统:采用高强度钢材制作悬臂挂篮,通过螺栓连接和调整,实现悬臂挂篮和主桥墩之间的牢固连接。

2. 钢桁梁拼装:将预制的钢桁梁分段拼装在悬臂挂篮上,然后利用起重机或其他设备将其推至到位,按照设计要求进行细微调整和焊接。

3. 施工阶段控制:根据施工工期和悬臂长度,合理控制每个施工阶段的工序和施工作业,确保施工过程稳定和顺利进行。

五、施工工艺1. 基础施工:按照设计要求进行桥墩基础工程的施工,确保基底的坚固和稳定。

2. 悬臂挂篮安装:将悬臂挂篮安装于主桥墩上,固定好,并进行偏心调整和检查。

3. 预拼装钢桁梁:根据设计要求,将预制的钢桁梁分段进行拼装,并进行初步调整和焊接。

钢桁梁悬臂拼装施工标准工艺

钢桁梁悬臂拼装施工标准工艺

钢桁梁悬臂拼装施工标准工艺7.1.1工艺概述本工艺适用于高桥、大跨和通航、水深流急桥位上钢桁梁桥施工。

桥跨较小时可采用由一端向另一端进行的悬臂拼装;当桥跨较大时,可辅以中间支墩、墩旁托架、吊索塔架等方式进行悬臂拼装;当跨度特大时,可采用跨中合龙的方式进行两端悬臂拼装。

7.1.2作业内容钢梁架设前的准备工作;中间支墩施工,钢梁杆件预拼;钢梁拼装及调整;钢梁合龙。

7.1.3质量标准及检验方法《铁路钢桥制造规范》(TB10212-2009)《铁路桥涵工程施工质量验收标准》(TB10415-2003)《高速铁路桥涵工程施工质量验收标准》(TB10752-2010)《铁路钢桥保护涂装及涂料供货技术条件》(TB/T 1527-2011)7.1.4工艺流程图图7.2.4-1 钢桁梁架设施工流程图7.1.5工艺步骤及质量控制一、施工准备1.施工场地(1)钢桁梁施工场地应根据全桥施工平面图、结合桥位地形、钢梁运输方式、架设方法、使用的吊装机械等因素综合考虑。

场地位置宜尽量靠近桥位,应有足够面积。

(2)钢桁梁杆件存放及预拼场地,应平整、压实、排水良好和具有足够承载力,并应位于汛期洪水位以上。

杆件存放支承点应设在不因自重而产生永久变形的地方,并应防止杆件积水锈蚀和栓接板面磨损、污染。

2.钢桁梁悬臂拼装方式选择根据设计单位要求和桥位地形、地质、水文、气象、交通、航运等施工条件,结合桥梁跨度、孔数及工期要求等因素,选择合适的拼装方式。

3.钢梁杆件进场后,应按设计文件和现行规范对制造厂提供的技术资料和实物进行检查。

4.钢梁预拼。

钢梁预拼前应根据设计图绘制预拼图。

预拼单元重量不得超过吊机额定起重重量。

图内应绘出杆件平立面,注明组拼在一起的各部件位置、编号和数量,并标示出组拼后的质量和重心位置以便装吊。

预拼用工作螺栓、试验螺栓等不得再作为正式螺栓使用。

5.悬臂拼装前,应做好施工组织设计,其主要内容如下:①平衡梁和主梁杆件拼装顺序图(包括吊机移动位置)和主梁各阶段的挠度曲线;②最长悬臂状态的杆件应力表和计算书;③辅助结构设计图,并应符合规范的有关规定;④杆件预拼和起吊单元的重心、质量等图表。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

钢桁梁悬臂拼装施工7.2.1 工艺概述本工艺适用于高桥、大跨和通航、水深流急桥位上钢桁梁桥施工。

桥跨较小时可采用由一端向另一端进行的悬臂拼装;当桥跨较大时,可辅以中间支墩、墩旁托架、吊索塔架等方式进行悬臂拼装;当跨度特大时,可采用跨中合龙的方式进行两端悬臂拼装。

7.2.2 作业内容钢梁架设前的准备工作;中间支墩施工,钢梁杆件预拼;钢梁拼装及调整;钢梁合龙。

7.2.3质量标准及检验方法《铁路钢桥制造规范》( TB10212-2009 )《铁路桥涵工程施工质量验收标准》( TB10415-2003 )《高速铁路桥涵工程施工质量验收标准》( TB10752-2010 )《铁路钢桥保护涂装及涂料供货技术条件》(TB/T 1527-2011 )7.2.4 工艺流程图施工准备中间支墩施工,墩顶布置钢梁悬臂拼装跨中合拢施工钢梁纵横移、顶落梁图7.2.4-1钢桁梁架设施工流程图7.2.5 工艺步骤及质量控制一、施工准备1.施工场地(1 )钢桁梁施工场地应根据全桥施工平面图、结合桥位地形、钢梁运输方式、架设方法、使用的吊装机械等因素综合考虑。

场地位置宜尽量靠近桥位,应有足够面积。

(2 )钢桁梁杆件存放及预拼场地,应平整、压实、排水良好和具有足够承载力,并应位于汛期洪水位以上。

杆件存放支承点应设在不因自重而产生永久变形的地方,并应防止杆件积水锈蚀和栓接板面磨损、污染。

2.钢桁梁悬臂拼装方式选择根据设计单位要求和桥位地形、地质、水文、气象、交通、航运等施工条件,结合桥梁跨度、孔数及工期要求等因素,选择合适的拼装方式。

3.钢梁杆件进场后,应按设计文件和现行规范对制造厂提供的技术资料和实物进行检查。

4.钢梁预拼。

钢梁预拼前应根据设计图绘制预拼图。

预拼单元重量不得超过吊机额定起重重量。

图内应绘出杆件平立面,注明组拼在一起的各部件位置、编号和数量,并标示出组拼后的质量和重心位置以便装吊。

预拼用工作螺栓、试验螺栓等不得再作为正式螺栓使用。

5.悬臂拼装前,应做好施工组织设计,其主要内容如下:①平衡梁和主梁杆件拼装顺序图(包括吊机移动位置)和主梁各阶段的挠度曲线;②最长悬臂状态的杆件应力表和计算书;③辅助结构设计图,并应符合规范的有关规定;④杆件预拼和起吊单元的重心、质量等图表。

二、中间支墩施工,墩顶布置1.中间支墩施工可参考钢桁梁支架法施工当中支架施工相关内容,这里不再赘述。

2.悬臂拼装过程中,应由节点中心永久(或临时)支座支承钢梁。

在节点中心周围布置带有辊轴或聚四氟乙烯板和千斤顶的临时支座作为保险,当用以调整钢梁高程和纵横移梁时,应以中心支座作为保险,不得将钢梁支承在带千斤顶的临时支座上悬臂安装。

顶落梁或纵横移梁不得与拼装同时进行。

3.全悬臂拼装时,悬臂孔始端墩顶临时支座的高程,应根据悬臂端的最大挠度、工厂制造拱度和锚孔梁坡度及前方墩顶设备高度等因素确定。

4.采用跨中合龙方案时,相关墩顶应设置良好的顶落梁及纵横移梁的设备。

5.施工过程中,当主要受力支点采用工字钢束、钢垫块或钢轨束等组成临时支座时,应考虑因钢梁转角产生的偏心反力对支座和钢梁节点的影响。

6.施工过程中,每孔或每联钢梁必须设置一处固定支座。

固定支座应设在悬臂孔始端,使其摩擦力足以抵消水平外力。

7.临时支座除需具备足够的强度和稳定性外,还应具备互相转换和顶面能随钢梁下挠而稍许转动的性能。

应经设计计算确定。

三、钢梁悬臂拼装施工1 .钢梁悬臂架设过程中的抗倾覆稳定系数> 1.3 ,以钢梁自重、压重或用预应力束进行配重平衡。

2.钢梁拼装应遵循先主桁后桥面系、先下后上、先平面后立面、先装杆件不妨碍后续杆件的拼装,尽快将主桁拼成闭合三角形等原则进行。

3.预拼场按拼装顺序发送杆件,且出场前在杆件上标注重量和重心位置。

对于重量较大的钢梁杆件、有不规则节点的杆件及杆件斜向安装状态较多的情况,为确保起吊安全和方便对位安装,应设计专用吊具。

对于结构较对称或重量较轻的杆件,可采用捆吊的形式;杆件用专用吊具拴捆、起吊,使弦杆尽可能保持水平,竖杆保持竖直,斜杆保持40 ~50 °的倾角。

4.拼装用脚手架应事先挂于节点旁,随同杆件一同起吊。

起吊前应核实杆件重量是否在吊机相应吊距的额定起重量以内,试吊后再提升。

5.杆件起吊就位后对孔时,应用小锤锤击冲钉,使杆件孔眼重合,严禁用大锤连续猛击单个冲钉强行过孔或用火焰烧割。

6 .穿入钉栓对好孔眼后,先在栓孔群四周打入四个定位冲钉,随即安装 4 ~ 6个高强螺栓,确认板缝间无任何杂物时,即拧紧螺栓,同时安装其余栓孔的冲钉和螺栓。

7 .钢梁拼装到位后,主桁杆件应均匀分布的打入孔眼总数的50% 冲钉,上足25% ~30% 的高栓,并不得少于检算确定的数量;其他杆件上足30% 冲钉、 30% 螺栓后松钩。

螺栓可进行一般拧紧,松钩。

更换螺栓时一次卸下冲钉的数量不超过冲钉总数的20% 。

8.螺栓施拧分为初拧和终拧,对于终拧后的高栓检查合格后,应用相应油漆作标志。

螺栓施拧应从栓群中心向四周进行,以利板束压平及减少螺栓之间的相互影响。

9.悬臂架设过程中,为保证钢梁的拱度,主桁栓合进度应不落后于拼装的两个节间。

使用架梁吊机安装时,为增强钢梁总体刚性,减少晃动,应在吊机移开后即终拧各联结系的高栓。

铁路纵梁的上下鱼形板和联结角钢在纵梁腹板上的高强度螺栓,应在一孔简支梁(或一联连续梁)拼装完毕并起顶达到设计高程后再栓合,并应符合设计要求。

10.当主桁下弦拼装距墩顶最后一个节间时,将中桁杆件尽快拼装到墩顶,单桁成闭合稳定结构状态,但不搁置,与支点保持2~ 3cm间隙,立即拼装两边桁及其他杆件。

待整体形成稳定结构及各节点处高栓终拧后,将空隙抄实。

待钢梁悬臂拼出2个节间,加劲弦杆件全部闭合,并将主桁大节点、支点处桥门架及起顶横梁处螺栓全部终拧后,桥墩支点才起顶调梁。

11.钢梁悬拼过程中,施工临时荷载及其位置应符合设计要求。

当悬臂拼装接近前方桥墩时,钢梁上所有临时荷载应进行复查。

大跨度钢桁梁全悬臂安装,悬臂端出现较大振荡时,应采取消振措施。

12.钢梁每悬臂安装一个节间,应测量一次节点挠度及中线。

同时据此判定,下步是否横移钢梁。

并对关键杆件进行应力测定,与计算值比较,以防超应力。

13.伸缩纵梁需在组拼时予以固定,待相邻节间的纵梁安装完毕后,才可拆除该处临时杆件,临时连接杆件的安装和拆除按设计图纸办理。

14.由于主桁和桥面系的共同作用产生过大的附加应力会造成横梁面外弯曲,影响桥面系的安装,应按下列措施加以控制:(1)拼装时制动联接系不能构成完整的结构体系,前方支点顶平后才能将螺栓拧紧。

(2)普通纵梁的鱼形板,纵梁端部与横梁腹板的联结螺栓仅进行初拧。

(3)活动纵梁的临时联结杆件,在拼完前方一个节间普通纵梁后,应立即拆除。

(4)待前方支点顶平进行桥面系调整时应先从制动联接系横梁处开始,将纵横梁联结的鱼形板及横梁腹板螺栓全部松开,再初拧和终拧;然后将横梁端部平联结点的螺栓松开初拧和终拧;对称于制动联结系的其它横梁依次逐步调整。

调整完成后再进行中跨桥面系等剩余杆件的安装。

15.当采用中间临时支架时,支架承托钢梁的支点横向宽度,每边加宽不得小于100mm。

16.拆除两联(或两孔)之间的连接板时,应先调整支点的高程,使其内力为零时进行,严禁在受力状态下进行。

四、跨中合龙施工1.合龙措施(1)在无应力状态下合龙,通过调整支点的高程和利用支点处的纵横移设备,在计算指导下实现合龙。

(2)在加力状态下合龙,在合龙口施加外力强迫合龙。

2.合龙程序(1)初调:左右两侧梁段悬拼出一定节间后在反力不大的情况下,应通过桥墩顶面上的位移调整设施,按预计设计闭合点的高程和纵横向错位,对钢梁进行一次位移调整。

(2)精调:在即将合龙前应对钢梁的状态进行检查,必要时才作位移调整。

①纵调:当合龙口纵向距离相差较多时,可在支点处对钢梁进行纵移;当合龙口纵向距离偏差不大而又可以通过两跨温差变化进行调整时,就不需动用纵移设施。

②竖调:主要通过调整支点高程来实现。

③横调:可在上平联或下平联平面上,相应地加一对水平力进行调整。

(3)一般采用的合龙方法有:①节点铰式合龙:指在大节点处用节点板和合龙铰闭合。

合龙铰包括铰板和铰轴,铰板上有孔眼(铰板上的孔眼尺寸宜由设计图定),并配备大、小直径铰轴各一个(直径大小应由设计图定),插入有困难时,可先插入直径较小的铰轴,再继续调整至能插入直径较大铰轴为止。

上、下临时铰合龙后,即可将临时节点板和拉力设备拆除,换上正式节点板。

正式节点板的钉孔宜在工厂一次钻成设计孔径。

合龙设施见图7.2.5-1 。

②节间拉杆式合龙:合龙节间拉杆式是利用特别设计的临时拉杆装在合龙节间内施加拉力进行精调,以便插入并装上合龙杆件的一种合龙方式。

合龙前首先将合龙段一端支点改为活动支承,并利用支点处的调整设施调整闭合端的竖向和横向错位,使闭合节间的长度不大于d+ δ( d为节间长;δ 为最大样预留空隙值,一般取30 ~ 50㎜),然后装入下弦闭合杆件、拉杆等,杆件一端暂时不装冲钉、螺栓,以便由拉杆精调。

拉杆分水平拉杆和斜向拉杆两种,两者结构细节相同,仅长度不同,每个杆件由外杆和内杆组成,并配备铰轴(数量和直径应由设计单位定),通过铰轴及临时拉板与主桥节点相连。

安装时先进行粗调,在临时拉杆的长圆孔内插入销子后再用千斤顶进行精调,待内外圆孔重合时立即插入铰轴,然后千斤顶卸载。

合龙后立即安装两侧拼接板束和节点板并上足冲钉和螺栓。

(4)安装合龙杆件:合龙处经过精调后,可立即安装合龙杆件进行闭合。

合龙杆件有:弦杆、斜杆、节点板或拼接板等,应首先合龙弦杆,然后合龙腹杆。

3.合龙注意事项:(1)应在主跨两桥墩布置临时固定支座,其余各支点布置活动支座。

(2)节点合龙时应符合下列原则:①两悬臂端的高程一致,中线一致;②两悬臂端间隔距离与设计尺寸相符;③两悬臂端的转角一致,即其正切值相等。

④最后节间的杆件安装前,应调整钢梁平面和立面位置,达到两端主桁平面中线差小于 2mm ,两悬臂端间隔距离可稍大于设计尺寸。

(3)在施工组织设计中,应事先计算安装荷载作用下,梁悬臂端变位(包括竖直、水平变位和转角)及由于支点高程变化,梁端增加单位附加力、温度等对悬臂端的变位影响,以便在合龙时根据情况及时采取措施。

(4)由两端向跨中悬拼到设计要求长度后,一端的吊机应退回几个节间,另一端的吊机则留作吊拼合龙杆件;(5)采用合龙铰时,应在上下游温度均匀时插铰轴,先插下弦铰轴,然后在平衡梁后端顶落梁,使上弦合龙对孔插铰轴。

最后测量钢梁中线拱度并作必要的调整和校正。

校正过程中应防止合龙铰超载;(6)合龙工作应在温差变化很小的时段进行。

(7)跨中合龙后,体系转换时应调整支点反力,以设计支点高程为准,复核支点反力。
