300MW凝汽器组合安装方案.

合集下载

300MW火电机组凝汽器安装方案

300MW火电机组凝汽器安装方案

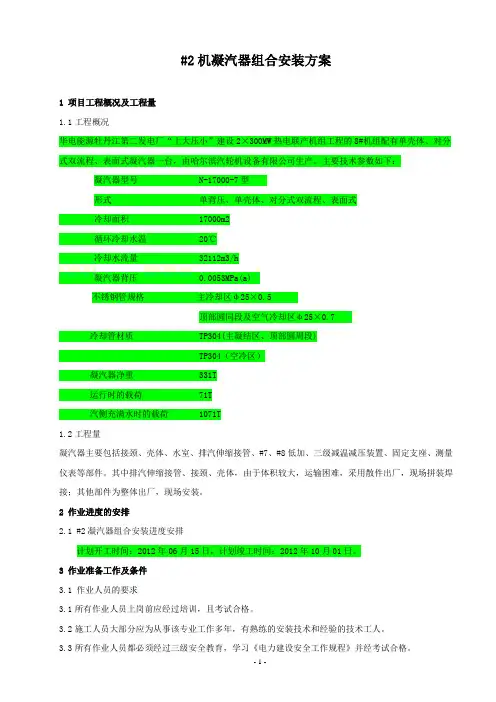

#2机凝汽器组合安装方案1 项目工程概况及工程量1.1工程概况华电能源牡丹江第二发电厂“上大压小”建设2×300MW热电联产机组工程的8#机组配有单壳体、对分式双流程、表面式凝汽器一台,由哈尔滨汽轮机设备有限公司生产。

主要技术参数如下:凝汽器型号 N-17000-7型形式单背压、单壳体、对分式双流程、表面式冷却面积 17000m2循环冷却水温 20℃冷却水流量 32112m3/h凝汽器背压 0.0053MPa(a)不锈钢管规格主冷却区φ25×0.5顶部圆同段及空气冷却区φ25×0.7冷却管材质 TP304(主凝结区、顶部圆周段)TP304(空冷区)凝汽器净重 331T运行时的载荷 71T汽侧充满水时的载荷 1071T1.2工程量凝汽器主要包括接颈、壳体、水室、排汽伸缩接管、#7、#8低加、三级减温减压装置、固定支座、测量仪表等部件。

其中排汽伸缩接管、接颈、壳体,由于体积较大,运输困难,采用散件出厂,现场拼装焊接;其他部件为整体出厂,现场安装。

2 作业进度的安排2.1 #2凝汽器组合安装进度安排计划开工时间:2012年06月15日,计划竣工时间:2012年10月01日。

3 作业准备工作及条件3.1 作业人员的要求3.1所有作业人员上岗前应经过培训,且考试合格。

3.2施工人员大部分应为从事该专业工作多年,有熟练的安装技术和经验的技术工人。

3.3所有作业人员都必须经过三级安全教育,学习《电力建设安全工作规程》并经考试合格。

3.4施工人员施工前应熟悉图纸、安装说明书、工艺规程和作业流程。

3.5施工人员在施工中应明确自己的职责和权限,做到文明施工。

3.6特殊工种人员应持有效期合格证。

3.7参加钢管施工的人员和焊工应经专门培训并考试合格。

3.8参加高空作业人员应经过体检,身体符合条件。

施工人员一览表3.2作业机械、工具、材料施工机器具一览表4 作业程序及作业方法4.1施工前的准备和条件4.1.1安装人员必须进行图纸学习和参加技术安全交底活动。

300MW机组安装工程施工组织设计方案

300MW机组安装工程施工组织设计方案

目录第一章工程概况与主要工程量 (7)第1节工程概况 (7)第2节主要工程量及系统简介 (10)第二章施工进度管理与资源配备 (22)第1节施工进度管理 (22)第2节综合资源配备计划 (27)第3节材料及非标的供应 (36)第三章施工总平面布置 (50)第1节施工总平面布置原则 (50)第2节施工总平面布置 (50)第四章力能供应系统布置 (51)第1节施工给、排水及管理 (51)第2节施工用电及管理 (53)第3节施工用气及管理 (57)第4节焊机及皮线的布置方案 (58)第五章主要施工方案和重大技术措施 (59)第1节大件设备卸车及转运方案 (59)第2节主厂房钢结构吊装方案 (61)第3节锅炉设备安装方案 (64)第4节汽轮发电机专业施工方案 (78)第5节电气设备安装及调试方案 (84)第6节热控设备安装及调试方案 (92)第7节二期(电、水、气、汽、油)系统 (95)第8节焊接及检验工艺 (97)第六章设备供应管理 (109)第1节设备的概念 (109)第2节主要设备分布 (109)第3节设备材料管理原则 (110)第4节设备催交 (111)第5节设备运输 (111)第6节设备保管 (113)第7节设备发放领用 (115)第七章安全管理与文明施工 (116)第1节安全文明施工目标 (116)第2节管理标准及实施依据 (119)第3节安全保障措施 (121)第4节环境保护与职业安全健康 (125)第5节文明施工责任区划分及管理办法 (141)第八章质量管理与创精品工程 (143)第1节总则 (143)第2节质量控制 (144)第3节资源管理 (147)第4节工程质量控制和产品实现 (148)第5节测量、分析和改进 (154)第6节质量事故的调查、分析、处理和报告 (156)第7节质量记录的管理和资料移交 (156)第8节创精品工程 (157)第9节其它 (162)第九章组织机构设置 (162)第1节组织机构 (162)第2节项目部组织机构图 (164)第3节项目部各管理部(室)定员与职能划分 (166)第十章技术管理与培训 (168)第1节工程技术管理 (168)第2节技术培训 (176)第3节技术革新及工艺改进 (183)第十一章工程信息化管理规划 (185)第1节计算机网络设计与实现 (185)第2节关于P3和CMIS应用的实施 (187)第3节进一步普及和优化传统计算机应用。

凝汽器组合安装的施工工艺要点

凝汽器组合安装的施工工艺要点

凝汽器组合安装的施工工艺要点摘要:在火力发电厂的汽轮机安装过程中凝汽器是不可或缺的组成部分,只有把凝汽器的安装管理工作做好,才能完成火力发电厂汽轮机的整体安装,从而实现火力发电厂安装工程的最终目标。

关键词:火力发电厂;凝汽器;安装技术大型火力发电厂在对凝汽式机组进行安装时,关键是如何合理选择凝汽器的安装方式。

通常情况下,和5万kW及以下的机组相配套的凝汽器都是在工厂内完成组装后,才开始供货。

和10万kW及20万kW的机组相配套的凝汽器由于运输条件的限制,厂家不组装其铜管,但是其壳体部分可以分段或整体形式运输到安装现场。

以上供货方式方便于现场安装。

到货后,若凝汽器基础的安装条件具备、就可直接进行吊装就位工作。

但和30万kW及60万kW机组相配套的凝汽器不一样,因为其受到运输条件和大尺寸的限制,所以厂家通常以凝汽器分片的形式进行供货,所以要选择正确的安装方式,确保整个机组能够顺利完成施工。

一:工程的概况本期工程设计安装2台300MW发电机组。

凝汽器是N-17500-3型单背压、单壳体、对分单流程、表面式。

该凝汽器主要由喉部、壳体、水室等组成的全焊接结构,具有良好的刚性和密封性,整台凝汽器座落在9只支墩上,1只固定,8只滑动,并通过喉部与低压缸排汽口相连接。

冷却水管采用钛管,管板为复合性材质,外侧为5mm厚的钛层,内侧为35mm厚的普通钢板。

部分空冷区域及管板上半部分外围一圈采用加厚管(δ=0.7mm),其余厚度均为0.5mm。

由于运输条件所限,凝汽器采用散件发货,现场组装。

二:施工前作业条件(1)凝汽器安装基础的土建完成施工,且其混凝土强度必须不少于设计强度的75%,同时基础四周的多余物体已清除干净,符合安装条件。

(2)安装、建筑两方的相关人员(技术员、质检员、监理)已考核并验收凝汽器基础,完成验收后双方可以办理相关手续。

三:安装技术3.1安装程序首先完成凝汽器支座的安装,接着进行支座底板组合的安装,然后是斗喉部吊挂、组合的安装,接下来安装壳体组合,然后开孔并清理壳体,接着安装冷却水管,然后对灌水进行查漏、安装水室,然后是汽缸连接以及附件安装工作,最后进行严密性试验。

凝汽器施工方案

凝汽器施工方案

凝汽器施工方案一、凝汽器施工前的准备工作在进行凝汽器施工之前,需要做好以下准备工作:1.确定施工现场:选择平整、安全、便于操作的施工现场,保证施工过程中的安全性和效率。

2.准备施工材料和设备:根据凝汽器的设计要求准备必要的材料和设备,包括管道、阀门、支架等。

3.制定施工计划:制定详细的施工计划,明确施工的步骤、时间节点和质量要求,确保施工顺利进行。

二、凝汽器施工步骤1.测量定位:根据设计图纸,对施工现场进行测量定位,确定凝汽器的安装位置。

2.安装支架:根据设计要求在安装位置安装支架,确保支架稳固可靠。

3.安装管道:按照设计要求,将凝汽器的进出口管道连接到相应的系统中,注意管道的安装角度和连接密封性。

4.安装阀门:安装凝汽器进出口处的阀门,确保阀门操作灵活,密封性好。

5.安装附件:根据需要安装凝汽器所需的附件,如温度传感器、压力表等。

6.检查调试:完成安装后进行检查调试,检查管道连接是否完好,阀门是否正常运转等,确保凝汽器安装质量符合要求。

三、凝汽器施工质量控制1.材料质量控制:对使用的材料进行严格把控,确保材料符合相关标准,保证施工质量可靠。

2.工艺控制:按照施工规范和标准操作,严格按照施工图纸要求进行施工,避免施工中出现瑕疵。

3.现场质量控制:在施工过程中进行现场质量检查,确保每个步骤的质量符合标准。

4.验收控制:完成施工后进行全面验收,确保凝汽器施工质量达到设计要求,符合相关标准。

四、凝汽器施工安全注意事项1.施工现场安全:在施工过程中注意人员安全,遵守施工现场安全规定,佩戴安全防护装备,防止意外发生。

2.材料安全:对施工材料的搬运、存放等过程进行安全控制,防止材料损坏或人员受伤。

3.设备安全:确保施工设备的安全运行,定期检查设备状态,及时修理维护,避免设备故障引发事故。

4.操作安全:严格按照操作规程进行操作,避免操作失误导致安全事故发生。

五、凝汽器施工完工后的收尾工作1.对施工现场进行清理工作,清除工地的杂物和垃圾,保持现场整洁。

300MW机组汽水系统

300MW机组汽水系统

HV309 HV310
至有压放水母管 SXS H-027
至有压放水母管 SXS H-027
启 动 排 汽
HV122
HV121
运 行 排 PSV125 汽
HV123
疏冷段排空 水侧排空 HV125
HV112
HV114
HV111
HV113
#1高压加热器
HV105 HV106 HV115
HV107 HV108
补水泵 HV063
HV464 至 地 沟
HV056 HV465 LCV055 HV057
至 地 沟
凝 结 水 补 水 管 来

















































单位 批准 审核
校核 CAD
四川巴蜀江油燃煤发电有限公司
左云
吴旭阳 徐建辉
凝结水及补水系统 (CEX、CAP)
2.3.1 低压加热器的运行
低加水侧的投运: 1、低加水侧一般随凝结水系统投入,启动凝泵前检查低加水侧及管路所有放水门关闭,低 加水侧进、出口门开启,旁路门关闭,排空门开启。 2、 凝泵启动后,开启除氧器水位副调节阀向低加系统充水,待排空门有水排出后将其关闭。 3、 若机组运行中属低加水侧检修后投入,必须对低加进行注水排空,待排空门有水流出后 将其关闭,待水侧升至全压后,全开进、出水门,检查低加无泄漏后关闭低加水侧旁路门, 此期间注意除氧器及凝汽器水位。

某厂300MW纯凝汽式汽轮机凝汽器改造简述

某厂300MW纯凝汽式汽轮机凝汽器改造简述

某厂300MW纯凝汽式汽轮机凝汽器改造简述摘要:针对某厂凝汽器端差大、真空度偏低的问题,对凝汽器进行了相应改造,将铜管更换为不锈钢管,同时降低管壁厚度,提高换热系数,同时增加流通面积,提高换热容积。

关键词:凝汽器真空不锈钢管1 该厂汽轮机凝汽器存在的问题该厂凝汽器为单壳体、双流程、表面式凝汽器,参数见表1。

根据#3机组的运行数据分析,凝汽器端差经常在4~7℃,与改造后的#2机比较,直接影响真空1kPa。

凝汽器性能的好坏直接影响到电厂的经济效益。

提高机组真空度,减小端差,降低煤耗,达到降低发电成本,凝汽器将起到至关重要的作用。

随着环境水质的恶化和凝汽器铜管运行年限的增加,铜管的腐蚀泄漏会加快,泄漏会严重影响锅炉的安全运行,往往是锅炉腐蚀的起因,所以必须及时采取措施。

该厂#3机组运行时间在5年以上,为了保证机组安全、经济运行,防止凝汽器突然出现大面积铜管泄漏、危及主机系统安全,计划#3机在停运检修中,对凝汽器进行全面技术改造。

2 器改造方案的确定2.1 整体改造的内容及步骤在保留原凝汽器外壳侧板及其支撑方式不变,低压缸排汽口的连接形式不变条件下,采用以下方案。

(1)更换凝汽器内部全部管束、中间支撑板、内部连接件等。

(2)冷却管由铜管(HSn70-1材质的Ф25×1)更换为TP304材质的Ф22×0.5(0.7)不锈钢管,适当缩小了冷却管的直径及壁厚。

(3)采用不锈钢复合管板(TP304+Q235B 5+40mm)。

(4)冷却水管和端板间采用胀接+氩弧焊连接的方式。

(5)加长凝汽器壳体,前后水室端各加长1000mm,最终凝汽器换热管有效长度为11400mm。

(6)换热面积由17000m2增加到18000m2,并预留汽轮机通流改造后增加的热负荷。

(7)重新设计制造前后弧形水室,保证水室的断面流速并无水流死区。

2.2 凝汽器改造后设计参数经过方案对比计算分析,最终采用设计参数。

3 改造后的凝汽器热力试验3.1 试验内容和工况3.1.1 真空严密性试验在机组80%额定负荷以上,进行真空严密性试验,凝汽器性能试验工况见表3。

300MW凝汽器组合安装方案

2.1.2、高处作业必须充分利用自己的安全“三宝”,安全带“高挂低用”,在施工较困难无处挂安全带时,使用安全自锁器进行施工,禁止高空抛物。
2.1.3、施工中使用的小型工器具必须系有安全绳,不使用时放在工具袋内,不得随意放置。
2.1.4、经常通行的地方要设安全通道,施工用脚手架必须符合要求。
2.1.5、施工现场禁止嬉戏打闹。
2.2、将固定支座基础清理干净,凿好麻面并安装支撑垫铁,固定支座穿入地脚螺栓,放到凝汽器固定支座基础上,用垫铁调整支座使其顶面标高均在-812mm,并通知建筑进行二次灌浆。滑动支座可直接放置在滑动支座基础的钢板上,校正其顶面标高为-812mm
2.3、在凝汽器底部安装临时平台,平台的强度以满足凝汽器的高位泡水的重量,采用[36双扣槽钢。平台的上表面以支座的上表面为平齐,凝汽器平台制作要求:平台在整个平面上的标高误差不大于5毫米,立柱应保持垂直,各处的焊接应牢固,无虚焊、漏焊现象,在平台上方的焊缝打磨光滑。组装平台高度选为2米。
外,以检测其含盐量,便于区分确定管子与管板胀接处是否发生泄漏。
热井置于管束下方,并留有充分的空间,以使部分蒸汽进入该空间,对凝结水加热,起到回热的作用,不仅能减少过冷度,提高除氧效果,而且还能适应凝结水位的变化的需要。凝结水通过壳体底部出水管流出。
在凝汽器的电机侧,设有一支背包式疏水扩容器,同时设置有外置式疏水扩容器一只,在疏水扩容器内,设置疏水集管喷口,以进一步降低疏水能量,并引入凝结水冷却喷射,使疏水扩容降压降温后再进入凝汽器壳体,保护管束避免受汽水冲击。
2.1.6、不得在没有水平安全扶绳的横梁上走。
2.1.7、凝汽器内上下攀爬及隔板安装时必须随时扎好带。
2.1.8、脚手架搭设要严格按安全规范搭设(脚手架搭设由外委专业队伍搭设),施工人员在使用前要进行认真检查,确认牢固可靠后方可上架子作业.

凝汽器组合安装及#7、#8低加吊装

目录1.项目概况 (2)2.编制依据 (3)3.施工条件及准备 (3)4.施工内容、进度计划/安排、程序及要求 (5)5.质量要求及验收 (12)6.危险/危害因素及控制措施一览表7.环境因素及控制措施一览表附表一:危险/危害因素及控制措施一览表附表二:环境因素及控制措施一览表发放范围:此文件于2004年月日生效。

批准人:1.项目概况1.1工程(设备)概况及工程量1.1.1华电石门二期工程2×300MW机组中凝汽器型号为N─18000─2型,由哈尔滨汽轮机有限责任公司供货,并派人来现场组合安装。

凝汽器主要由凝汽器下部、凝汽器上部、凝汽器膨胀节等三大部分组成。

凝汽器下半及上半和膨胀节均由生产厂家在施工现场进行组合,我司负责凝汽器支座、集水箱、凝汽器下半、凝汽器前后水室的就位、找正和膨胀节、7#、8#低压加热器的吊装拖运、连接、凝汽器铜管穿胀等工作。

1.1.2 7#、8#低加布置在凝汽器上半,参照以往工程:7#,8#低加总重为52.824t,直径为φ2036,长为15325 mm。

7#,8#低加从A排柱外,利用160t汽车吊和75t 行车吊装拖运至安装位置。

1.1.5主要技术数据如下:凝汽器设计背压:0.0049Pa设计冷却水进口温度20℃冷却水压力:0.35MPa冷却面积18000m2冷却管规格:φ25×1冷却水流量:35000t/h净重:419.033t1.1.6工程量:一台N-18000-1型凝汽器组合安装。

1.2施工范围概述1.2.1凝汽器壳体组合、端板和管板安装。

(厂家负责)1.2.2凝汽器喉部组合安装。

(厂家负责)1.2.3凝汽器波纹节组合安装。

(厂家负责)1.2.4凝汽器就位找平找正。

1.2.5凝汽器前后水室安装。

1.2.6凝汽器铜管安装1.2.7连缸1.2.8凝汽器附件安装。

2.编制依据2.1 《大型施工机械技术性能汇编》(湖南火电建设公司)2.2 《凝汽器安装图》(哈尔滨汽轮机有限责任公司)2.3 《汽机房附属机械及辅助设备安装图》(湖南电力设计院)2.4 《火电施工质量检验及评定标准》(汽机篇)1996年版2.5 《电力建设安全工作规程》(火力发电厂部份)92年版2.6 《电力建设施工及验收技术规范》(汽轮机组篇)92年版3.施工条件及准备3.1施工前应具备的条件3.1.1凝汽器基础已进行土建交安;3.1.2施工场地电源布置满足施工要求,并且有足够的照明保证夜间施工。

上汽300MW汽轮机安装工艺(个人观点,仅供参考)

5.2、施工工艺说明(适用于上海汽轮机厂生产的300MW空冷汽轮机,请斟酌使用,只可参考,如有错误请原谅)5.2.1、基础检查与几何尺寸校核在机组安装之前,其基础已一次灌浆完成,各种预埋件都已与基础成一体。

其中包括:地脚螺钉及套筒组件、机组轴向及横向的固定板、主汽门及调节汽阀基础支架和再热门及调节汽阀基础地脚螺钉等。

基础检查的目的,主要是核对从机组纵向及横向中心线到各预埋件的相对位置及标高,并复核低压缸的基础尺寸。

(参见图纸:固定板预埋布置图;汽轮机基础地脚螺钉及垫铁布置图;机组基础安装对中元件等)5.2.1.1基础外观检查:表面平整,无裂纹、孔洞、蜂窝和露筋,基础与厂房及运转平台的膨胀缝隙清理干净、无杂物。

5.2.1.2 基础尺寸校核:根据土建纵横中心线,在基础上划出相应的中心线。

以低压缸横向中心线为基准分别划出发电机和#1~#7轴承横向中心线。

检查基础纵向中心线对凝汽器及发电机机座横向中心线垂直度,偏差应均小于2mm/m,总偏差值小于5mm。

5.2.1.3基础外形框架尺寸符合设计院和厂家图纸要求。

基础承力面及死点预埋板标高偏差为±10mm。

5.2.1.4地脚螺孔检查:地脚螺栓孔内部清理干净,螺栓孔中心与基础纵横中心偏差不大于0.1d(d为预埋钢套管内径)且小于10mm。

地脚螺栓孔长度符合设计院和厂家设计要求,螺栓孔壁的铅垂度偏差不大于L/200且小于10mm,(L为预埋钢套管的长度)。

5.2.1.5预埋地脚螺栓检查:预埋地脚螺栓中心与基础纵横中心线偏差不大于2mm,地脚螺栓垂直度偏差不大于L/450mm(地脚螺栓的长度)。

地脚螺栓露出基础长度符合厂家设计要求,地脚螺栓螺纹完好无损伤。

5.2.1.6基座预埋板检查:基座预埋板中心与基础纵横中心偏差不大于3mm,预埋板顶面标高偏差不大于3mm,预埋板平直无歪扭、预埋牢固。

5.2.1.7基础预留孔洞、沟边尺寸及导线埋管位置的复测符合设备实际安装要求。

凝汽器组合安装措施

目录1.工程概况 (2)2.编制依据 (2)3.施工准备和作业条件 (2)4.施工组织 (3)5.施工技术措施 (6)6.施工进度及劳动力计划 (14)7.质量保证措施 (15)8.安全注意事项 (16)9.危险点、危险源及控制措施 (18)10.环境因素识别及控制措施 (19)11.危险因素识别及控制措施 (20)12.应急预案 (24)关铝运城热电厂2#机组凝汽器安装作业指导书一、工程概况:关铝运城热电厂2×200MW机组2#机组分别配置一台N—13300型凝汽器。

该凝汽器为北京北重电机有限责任公司制造,本凝汽器主要由壳体、接颈、前后水室、热井、排汽接管等组成;外型尺寸12280mm×6850mm×9692mm(长×宽×高),冷却面积13300m³,工作介质为循环水,冷却管数25712根,冷却管材315L,冷却管长8600 mm,凝汽器净重236000Kg,水室充满水时总重量392000Kg。

二、编制依据:1、《电力建设施工及验收技术规范》汽机篇2、《火电施工质量检验及评定标准》汽机篇3、《电力建设安全操作规程》火力发电厂部分4、N—13300型凝汽器安装图5、N—13300型凝汽器外型图三、施工准备和作业条件:1、相关图纸(1) N—13300型凝汽器安装图 1套(2)汽机房附属设备及辅助设备布置图 1套2、物资供应:N—13300型凝汽器所有设备部件均属北京北重电机有限责任公司供货,从运城设备经销公司领用。

3、人员培训:(1)所有施工人员均应在施工前经过安全知识培训,并经考试合格后,方可上岗;(2)焊工、起重工必须持证上岗,并均应在其证书认可有效期内施工。

4、机械配置电焊机 6台角向砂轮机 6台倒链(10t) 8个千斤顶(100t) 4个千斤顶(50t) 8个5、作业条件⑴凝汽器壳体各部件及其附件到货齐全,并开箱检验无短缺及外观质量缺陷;⑵图纸、资料文件等齐全;⑶安装前凝汽器基础经验收合格,并经交接签证;⑷作业指导书已进行审批并进行安全技术交底;⑸施工现场配备足够的消防器材。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1、东北电力设计院J0302汽机房附属机械及辅助设备安装
2、上海动力设备有限公司提供的N17000型凝汽器安装图纸及技术文件
(3)执行技术规范、标准
施工作业指导书
第2页附3页
1、《电力建设施工及验收技术规范》汽轮机机组篇DL5011-92
2、《电施工质量检验及评定标准》汽机篇1998年版
3、《电力建设安全工作规程》(火力发电厂部分)DL 5009·1-92
质保措施
1、严格按三级验收制度进行检查。
2、严格按图纸设计施工。
3、建立质量奖惩制度和质量反馈体制。
4、实行QC质量管理,班组成立小组。
5、开工前对图纸详细分析,做到熟知施工程序。
6、按有关规程严格施工。
施工作业指导书
第2页附1页
接颈内放置了LP-7/LP-8组合式低压加热器。在接颈上方内侧设置了水幕喷淋保护装置,当旁路蒸汽经减温减压装置进入凝汽器后,接颈内温度超过80℃时,水幕保护装置的喷水形成水幕以保护汽轮机低压缸。在接颈上设置了两只50%给水泵汽轮机排汽接管(即小汽机排汽接管)和汽轮机旁路系统的两只末级减温减压装置,汽轮机NO.5至NO.8抽汽管道外侧均有不锈钢隔热层,NO.5至NO.6抽汽管道从侧板引出。
壳体:
壳体是凝汽器的主要部件,侧板用钢板焊接而成,并用钢管作加强件,全焊接结构密封性能良好。
壳体布置了二组管束,管束中部设有空气冷却区和挡汽板。管束四周布置有一定宽度的蒸汽通道,以达到合理的蒸汽流速,保证凝汽器具有良好的性能。壳体的两端用焊接的反方式将管板固定在壳体上,并用较薄的钢板作为挠性板过渡,以补偿冷却管和壳体的热膨胀差。
2.1.6、不得在没有水平安全扶绳的横梁上走。
2.1.7、凝汽器内上下攀爬及隔板安装时必须随时扎好带。
2.1.8、脚手架搭设要严格按安全规范搭设(脚手架搭设由外委专业队伍搭设),施工人员在使用前要进行认真检查,确认牢固可靠后方可上架子作业.
2.2、物体打击及防范措施
2.2.1、工器具必须系有安全绳,如大锤、手锤、千斤顶、扳手、撬棍等。
本凝汽器接受来自给水加热器逐级自流的疏水,给水补充水及其它返回凝汽器杂项疏水等。给水补充水设有除氧效果良好的喷管。
为保证凝汽器冷却管内表面的清洁,保证传热效果,可在汽轮机适当减负荷不停机的情况下,对凝汽器任意一边进行清洗和检修,此时汽轮机能够达到75%额定负荷。
工程量:
接颈一件56172kg
进出口水室(左)一件14250kg
水室顶部设有放气口,水室底部设有疏水口,每个水室上还设有安装及检修用的起吊钩。水室内壁上装设有检修用的相当数量的拉手,每个水室外侧还装有两个人孔,以便检修人员进出。循环冷却水进出口接管内装有固定隔栅,以保证检修人员安全。
水室内部衬胶,并设有阴极保护装置。水室凡基础到循环水的材料均具有抗腐蚀能力。
其它结构:
接颈:
接颈由钢板焊接而成,其内部采用钢管交错支撑,以承受内外压差,保证接颈的整体强度和刚度。接颈侧板上设有人孔,检修人员能十分方便进入接颈内部检查壳体和管束。
施工作业指导书
第3页
二、安全、文明施工措施:
1、一般措施:
1.1、为了提高施工人员安全意识,定期进行安全知识教育活动,认真贯彻执行《电力建设安全施工管理规定》及上级部门有关安全规定。
2.2.2、施工时尽量避免重叠作业,必要时设置隔离层,并相互协调好。
2.2.3、高处作业时小型设备不得随意堆放,应放置在牢固可靠的地方或点焊牢固。
2.2.4、寄存用钢丝绳、卡具和手拉葫芦等承载工具不得超载。
2.2.5、使用大锤、手锤等工具锤把应采用木柄,要随时检查锤头是否松动,并不得戴手套。
2.2.6、吊车吊运重物所用吊具须经起重专业人员计算后选定,且严格要求按要求选取、使用。起吊时由起重专业人员指挥,禁止吊物下站人,如需进入下部作业时应做好支撑。
2.1.2、高处作业必须充分利用自己的安全“三宝”,安全带“高挂低用”,在施工较困难无处挂安全带时,使用安全自锁器进行施工,禁止高空抛物。
2.1.3、施工中使用的小型工器具必须系有安全绳,不使用时放在工具袋内,不得随意放置。
2.1.4、经常通行的地方要设安全通道,施工用脚手架必须符合要求。
2.1.5、施工现场禁止嬉戏打闹。
凝汽器组合安装作业指导书
汽机专业公司第JLDJ(机)-2006-003号
单位工程汽轮发电机组附属机械及辅助设备安装
分部分项名称凝汽器组合安装
工程性质(一般、重要)重要
批准:
校核:
编写:
2006年11月15日
施工作业指导书
第1页
技术质量部:
签字:年月日
安全监察部:
签字:年月日
施工作业指导书
第2页
一、编制说明:(按序号填写下列内容)
4、电力建设安全健康与环境管理工作规定2002-01-21实施
(4)设备材料和加工配制情况:
凝汽器各部件已到货80箱(件),其余部件上海动力设备有限公司正在陆续发货。现场组合安装用加工配制件已加工完毕。
(5)机械、仪器、仪表、量具、主要器具数量、标准
80T桥吊1台
30T龙门吊1台
30T板车1台
20T板车1台
施工作业指导书
第6页
五、质量标准检验要求与质保措施:(质量标准根据“规范”、“验标”和制造厂技术质量要求填写,质保措施主要填写保证质量的具体措施、特殊质保要求及奖罚指标)
质量标准
1、壳体外表面平面度为2mm/m2,且不大于8mm。壳体与接颈结合处对角线长度差值≤15mm
管板对凝汽器的中心线的垂直度每米不大于3mm,总量不大于8mm,中间隔板的距离偏差为±2mm,冷却管管孔抬高量为从A排侧管板为基准向B排隔板管孔依次对前一块管孔抬高3.4mm,B排侧管板对A排抬高为45mm。
返回水室(左)一件10500kg
壳体一件254216 kg
附件一套10195 kg
进出口水室(右)一件14250 kg
返回水室(右)一件10500kg
排汽接管一件2520kg
三级减温减压装置二件7320 kg
其上所列部件除水室及减温减压装置这整件发货,其余均为散件到货。
(2)施工图、厂家技术文件名称:
线坠工10人
临时工5人
起重工5名
焊工10名
(7)要求进度
2006年11月25日施工开始,至2007年01月25日达到穿冷却管条件。
(8)其它必要的说明
2.3、机械伤害及防范措施
施工作业指导书
第4页
三、施工技术措施或施工程序、操作方法:
设备的开箱领用
1.1、设备领用前的验收,会同相关部门开箱,清点、检查。对设备的名称、规格、数量和完好情况进行外观检查、焊缝外观检查,并有全面完整记录;对于易有缺陷的设备和有怀疑的部位应重点检查(重点检查的部件:凝汽器管板及隔板组件,检查主要内容:管板孔光洁度、直径,隔板组件的隔板同心度,管板与隔板孔间距对比;同时应检查凝汽器组件之间的尺寸应相一致)。开箱应使用合适的工具,不得猛烈敲击。装箱设备开箱检查后不能立即安装者,应入箱封闭好。
主凝汽器区冷却管材选用不锈钢,先涨接在前后管板上,再进行焊接。冷却管由前管板至后管板向上倾斜,在前后管板间设有数十块隔板,支托着冷却管,并使管子与隔板紧密接触,以改善管子的震动特性,避开共振,同时使凝结水沿着倾斜管子向低侧流下,使管子上聚集的水膜减少,有利提高传热效果。
空冷却冷却管材料选用厚壁不锈钢钢管,能有效防止有害气体对冷却管的侵蚀,在管束迎汽流冲刷得最外三排管子亦选用厚壁不锈钢管。在前后管板下方前侧,设有检漏检测装置,用管子将凝结水引出壳体
外,以检测其含盐量,便于区分确定管子与管板胀接处是否发生泄漏。
热井置于管束下方,并留有充分的空间,以使部分蒸汽进入该空间,对凝结水加热,起到回热的作用,不仅能减少过冷度,提高除氧效果,而且还能适应凝结水位的变化的需要。凝结水通过壳体底部出水管流出。
在凝汽器的电机侧,设有一支背包式疏水扩容器,同时设置有外置式疏水扩容器一只,在疏水扩容器内,设置疏水集管喷口,以进一步降低疏水能量,并引入凝结水冷却喷射,使疏水扩容降压降温后再进入凝汽器壳体,保护管束避免受汽水冲击。
2、内部拉筋、挡板与附件焊接牢固,按图纸校核无遗漏。
3、凝汽器壳体开孔按图纸校核无遗漏。
4、焊缝严密性做渗油试验无渗漏。
5、胀管
(1)、胀管壁厚积薄率为4-6%
(2)、胀管深度35mm
(3)、管子露出管板1-3mm
6、焊接时应用百分表监视台板四角的变化,当变化大于0.10mm时应停止焊接,待恢复正常后,再继续焊接。
结构特点:
本凝汽器为单壳体,对分式双流程,表面式,安装时呈横向布置。
凝汽器主要有接颈、壳体、水室、排汽接管等构成,整台凝汽器坐落在8只支座上,并通过排汽接管(带不锈钢膨胀节)与汽轮机低压缸排汽连接。
冷却水由进出口水室的下侧进入凝汽器。上部侧面流出。为保证凝汽器具有良好的运行性能,还配有两套胶球清洗装置。
水室:
施工作业指导书
第页
技术交底人:签(章)年月日
被交底人:
签(章) 年月日
技术交底人:签(章)年月日
被交底人:施工负责人签(章)年月日
施工作业指导书
第2页附2页
水室由圆弧曲面碳钢板焊接而成,其内壁用钢管连接成一体作加强,使水室整体刚性良好、重量轻。圆弧型线的水室保证了冷却水流动的良好性能,并消除死角,使清洗冷却水管的胶球不会聚集在水室内。
行灯变压器1台
行灯头10个
角向磨光机1253台
氧乙炔3套
撬棍3根
手拉葫芦5T2台
手拉葫芦2T4台
电动胀管机4套
电动切管机2套
手锤1.5P 4把
大锤12P 2把
千斤顶100 T 2台
钢丝绳若干
钢丝3公斤
量具
一级水准1台
