专业工程管理与实务(机电工程)_2H313012掌握机械设备安装精度的控制_2010年版
2020二级建造师《机电实务》优情班直播讲义(2.5)

(8)设备调平后,垫铁端面应露出设备底面外缘,平垫 铁宜露出10~30mm,斜垫铁宜露出10~50mm,垫铁组 伸入设备底座底面的长度应超过设备地脚螺栓的中心。 (9)除铸铁垫铁外,设备调整完毕后各垫铁相互间用定 位焊焊牢。
(八)设备固定与灌浆 2.设备灌浆 (1)设备灌浆分为一次灌浆和二次灌浆。一次灌浆是设 备粗找正后,对地脚螺栓预留孔进行的灌浆。二次灌浆是 设备精找正、地脚螺栓紧固、检测项目合格后对设备底座 和基础间进行的灌浆。
【答案】B 【解析】设备灌浆分为一次灌浆和二次灌浆。一次灌浆是 设备粗找正后,对地脚螺栓预留孔进行的灌浆。二次灌浆 是设备精找正、地脚螺栓紧固、检测项目合格后对设备底 座和基础间进行的灌浆。
设备基础的质量因素中,影响安装精度的主要是()。 A.温度和湿度 B.沉降和强度 C.表面积和平整度 D.浇注方式和时间
【2017二建多选真题】06机械设备 关于机械设备垫铁设置的要求,正确的有() A、垫铁与设备基础之间的接触良好 B、相邻两组垫铁间的距离,宜为500~1000mm C、设备底座有接缝处的两侧,各设置一组垫铁 D、厚的宜放在最下面,薄的宜放在最上面 E、每组垫铁块数不宜超过5块
【答案】ABCE 【解析】本题考查的是机械设备安装的一般要求。垫铁的 设置应符合要求:(1)每组垫铁的面积符合现行国家标 准《通用规范》的规定;(2)垫铁与设备基础之间的接 触良好;(3)每个地脚螺栓旁边至少应有一组垫铁,并 设置在靠近地脚螺栓和底座主要受力部位下方;(4)相 邻两组垫铁间的距离,宜为500mm~1000mm;(5)设 备底座有接缝处的两侧,各设置一组垫铁;(6)每组垫 铁的块数不宜超过5块,防止平垫铁时,厚的宜放在下面, 薄的宜放在中间,垫铁的厚度不宜小于2mm。参见教材 P38
机电工程管理与实务(看过))

机电工程管理与实务(看过)简介机电工程管理与实务是关于机械与电气这两个领域的工程项目的管理和实践的学科。
该学科涉及到机电工程的规划、设计、制造、安装、调试、运行及维护保养等方面,对于工程项目的成功实施具有至关重要的作用。
本文将从管理和实务两个方面来介绍机电工程管理与实务。
管理机电工程的管理是指对机电工程项目进行全面计划、组织、指挥和控制,使得机电工程项目实现既定的目标和要求,以满足用户的需求和要求。
机电工程项目的管理主要包括以下几个方面:项目计划机电工程项目计划主要是为了制定实施机电工程项目的时间进度、投资预算和工作任务等内容。
计划的编制需要充分考虑机电工程项目的特点,结合项目实际情况,制定详细的计划,提高效益,降低成本,满足时间要求,以达到达到工程目标。
项目组织机电工程项目组织是 key word 黑色的为了适应机电工程项目的特点和工作,合理制定机电工程项目的组织结构和设计合理的职责划分。
通过合理的组织,可以达到项目工作高效、协同配合等效果。
项目指挥机电工程项目的指挥工作是指项目工作中的具体实施和协调,实现机电工程项目的顺利进行。
项目指挥主要包括组织协调、动态鉴别等内容。
项目控制机电工程项目控制是对机电工程项目全过程进行全方位控制,以达到既定的目标和要求。
项目控制的核心是实施监督和计划调整。
通过项目控制,可以提高机电工程项目的效益和质量。
实务机电工程实务是指机电工程实践中所涉及的技术、工程、法规等方面的知识和经验。
机电工程实务包括机电工程的规划、设计、制造、安装、调试、运行及维修保养等内容。
机电工程的规划机电工程的规划是机电工程实践中的重要部分,规划的设计与实际应用具有改善工程效益、增加利润、提高工程质量等作用。
机电工程规划要考虑到人工成本、材料成本、机械装备等多个因素,需要进行合理的规划和设计。
机电工程的设计机电工程的设计涉及到机械、电气、自动化、控制等多个方面的知识。
合理的机电工程设计要考虑到实际情况下的使用和操作,满足用户的需求和要求,达到设计的目的。
2019年二建机电实务-机电工程安装技术笔记及习题(一)

垫铁间的距离,宜为 500~1000mm;(5)设备底座有接缝处的两侧,各设置一组垫铁;(6)每组垫铁的块
数不宜超过 5 块,放置平垫铁时,厚的宜放在下面,薄的宜放在中间,垫铁的厚度不宜小于 2mm。
【例题 2·单选】设备吊装就位的紧后工序是( )。【2012】
A.设备清洗
B.设备灌浆
C.设备安装调整
录: (1)箱号、箱数以及包装情况;
(2)设备名称、规格和型号,重要零部件还需按质量标准进行检查验收; (3)随机技术文件(如使用说明书、合格证明书和装箱清单等)及专用工具; (4)有无缺损件,表面有无损坏和锈蚀; (5)其他需要记录的事项。
简记:外观检查、规格型号数量、技术文件、记录 记忆:类比收快递 (二)基础检查验收(案例) 1.设备基础混凝土强度检查验收 (1)基础施工单位应提供设备基础质量合格证明文件,主要检查验收其混凝土配合比、混凝土养 护及混凝土强度是否符合设计要求。 (2)若对设备基础的强度有怀疑时,可请有检测资质的工程检测单位,采用回弹法或钻芯法等对 基础的强度进行复测。
D.垫铁安装
【答案】C
【解析】机械设备安装的一般程序为:施工准备→设备开箱检查→基础测量放线→基础检查验收→垫铁
(7)每组垫铁应放置整齐平稳,并接触良好。 (8)设备调平后,垫铁端面应露出设备底面外缘,平垫铁宜露出 10〜30mm,斜垫铁宜露出 10〜50mm。 垫铁组伸入设备底座底面的长度应超过设备地脚螺栓的中心;
(9)除铸铁垫铁外,设备调整完毕后各垫铁相互间用定位焊焊牢。
(四)设备固定与灌浆 1.设备固定 (1)对于解体设备应先将底座就位固定后,再进行上部设备部件的组装。 2.设备灌浆 (1)设备灌浆分为一次灌浆和二次灌浆。一次灌浆是设备粗找正后,对地脚螺栓预留孔进行的灌 浆。二次灌浆是设备精找正、地脚螺栓紧固、检测项目合格后对设备底座和基础间进行的灌浆。

2023年二级建造师《机电工程管理与实务》新旧教材对比

2023年《机电工程管理与实务》新旧教材对比章节目录页码变化内容20222023202220232H310000机电工程施工技术2H311000机电工程常用材料及工程设备2H311000机电工程常用材料及工程设备1-51-5一、黑色金属......变为一、金属材料......二、黑色金属顺序、内容全部变化2H312000机电工程专业技术2H312000机电工程专业技术2323四、机电工程中常见的工程测量(一)设备基础的测拉设备基础的测量工作大体包括以下步骤:设备基础位置的确认,设备基础放线,标高基准点的确立,设备基础标高测击。
变为(一)单体设备基础的测量1.基础划线及高程测量(1)单体设备基础划线(2)单体设备的高程测量(3)精度控制2.中心标板和基准点的埋设(1)中心标板1)埋设中心标板的方法2)中心标板的埋设形式(2)基准点2H312020机电工程起重技术2H312020机电工程起重技术31-3234二、起重机械与吊具的使用要求(一)起重机械使用要求1.轻小型起重设备的使用要求(1)千斤顶的使用要求1)千斤顶应定期维护保养,使用前应进行检查。
......7)使用千斤顶作业时应使作用力通过其承压中心。
变为(1)千斤顶必须安放于稳固、平整、结实的基础上,......(6)使用千斤顶作业时,应使作用力通过其承压中心。
32-3335(4)手拉葫芦的使用要求1)使用前须检查起升结构的完好性,运转部分的灵活性及润滑是否良好,拉链应灵活自如,不许有跑链、掉链和卡滞现象。
......12)已经使用3个月以上或长期闲置未用的手拉葫芦,应进行拆卸、清洗、检查并加注润滑油,对于存在缺件、结构损坏或机件严重磨损等情况必须经修复或更换后,方可使用。
变为4.手拉葫芦的使用要求(1)使用前须检查起升结构的完好性、......(6)已经使用3个月以上或长期闲置未用的手拉葫芦,应进行拆卸、清洗、检查并加注润滑油,对于存在缺件、结构损坏或机件严重磨损等情况必须经修复或更换后,方可使用。

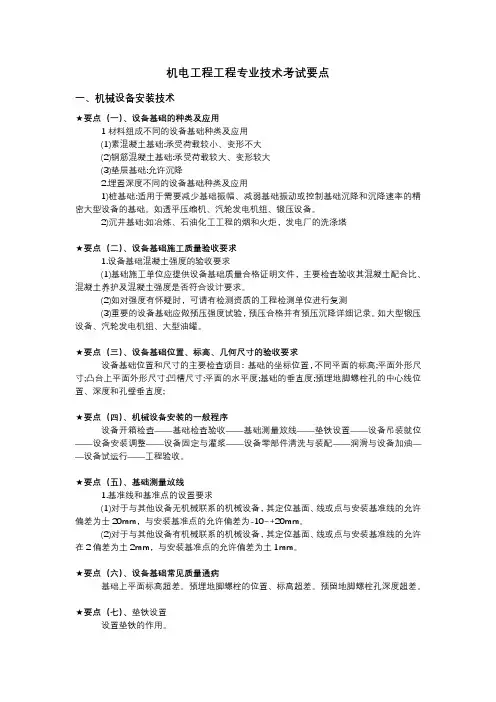

一建机电工程管理与实务 工业机电工程安装技术考点总结

机电工程工程专业技术考试要点一、机械设备安装技术★要点(一)、设备基础的种类及应用1材料组成不同的设备基础种类及应用(1)素混凝土基础:承受荷载较小、变形不大(2)钢筋混凝土基础:承受荷载较大、变形较大(3)垫层基础:允许沉降2.埋置深度不同的设备基础种类及应用1)桩基础:适用于需要减少基础振幅、减弱基础振动或控制基础沉降和沉降速率的精密大型设备的基础。
如透平压缩机、汽轮发电机组、锻压设备。
2)沉井基础:如冶炼、石油化工工程的烟和火炬,发电厂的洗涤塔★要点(二)、设备基础施工质量验收要求1.设备基础混凝土强度的验收要求(1)基础施工单位应提供设备基础质量合格证明文件,主要检查验收其混凝土配合比、混凝土养护及混凝土强度是否符合设计要求。
(2)如对强度有怀疑时,可请有检测资质的工程检测单位进行复测(3)重要的设备基础应做预压强度试验,预压合格并有预压沉降详细记录。
如大型锻压设备、汽轮发电机组、大型油罐。
★要点(三)、设备基础位置、标高、几何尺寸的验收要求设备基础位置和尺寸的主要检查项目: 基础的坐标位置,不同平面的标高;平面外形尺寸;凸台上平面外形尺寸;凹槽尺寸;平面的水平度;基础的垂直度;预埋地脚螺栓孔的中心线位置、深度和孔壁垂直度;★要点(四)、机械设备安装的一般程序设备开箱检查——基础检查验收——基础测量放线——垫铁设置——设备吊装就位——设备安装调整——设备固定与灌浆——设备零部件清洗与装配——润滑与设备加油——设备试运行——工程验收。
★要点(五)、基础测量放线1.基准线和基准点的设置要求(1)对于与其他设备无机械联系的机械设备,其定位基面、线或点与安装基准线的允许偏差为士20mm,与安装基准点的允许偏差为-10~+20mm。
(2)对于与其他设备有机械联系的机械设备,其定位基面、线或点与安装基准线的允许在2偏差为土2mm,与安装基准点的允许偏差为土1mm。
★要点(六)、设备基础常见质量通病基础上平面标高超差。
《专业工程管理与实务》(机电工程)科目考试大纲.doc

《专业工程管理与实务》(机电工程)科目考试大纲2H300000 机电工程管理与实务2H310000 机电工程施工技术2H311000 机电工程常用材料及工程设备2H311010 机电工程常用材料2H311011 金属材料的类型及应用2H311012 非金属材料的类型及应用2H311013 电气材料的类型及应用2H311020 机电工程常用工程设备2H311021 通用工程设备的分类和性能2H311022 专用工程设备的分类和性能2H311023 电气工程设备的分类和性能2H312000 机电工程专业技术2H312010 机电工程测量技术2H312011 测量的要求和方法2H312012 测量仪器的功能与使用2H312020 机电工程起重技术2H312021 起重机械与吊具的使用要求2H312022 吊装方法和吊装方案的选用要求2H312030 机电工程焊接技术2H312031 焊接工艺的选择与评定2H312032 焊接质量的检测2H313000 工业机电工程安装技术2H313010 机械设备安装工程施工技术2H313011 机械设备安装程序和要求2H313012 机械设备安装精度的控制2H313020 电气安装工程施工技术2H313021 电气设备安装程序和要求2H313022 输配电线路的施工要求2H313030 管道工程施工技术2H313031 管道工程的施工程序和要求2H313032 管道系统试验和吹洗要求2H313040 动力和发电设备安装技术2H313041 汽轮发电机设备的安装技术要求2H313042 锅炉设备的安装技术要求2H313043 光伏与风力发电设备的安装技术要求2H313050 静置设备及金属结构的制作与安装技术2H313051 静置设备的制作与安装技术要求2H313052 钢结构的制作与安装技术要求2H313060 自动化仪表工程安装技术2H313061 自动化仪表的安装程序和要求2H313062 自动化仪表设备的安装技术要求2H313070 防腐蚀与绝热工程施工技术2H313071 防腐蚀工程施工技术要求2H313072 绝热工程施工技术要求2H313080 炉窑砌筑工程施工技术2H313081 炉窑砌筑工程的施工程序和要求2H313082 耐火材料的施工技术要求2H314000 建筑机电工程施工技术2H314010 建筑管道工程施工技术2H314011 建筑管道工程的划分和施工程序2H314012 建筑管道的施工技术要求2H314020 建筑电气工程施工技术2H314021 建筑电气工程的划分和施工程序2H314022 建筑电气工程的施工技术要求2H314030 通风与空调工程施工技术2H314031 通风与空调工程的划分和施工程序2H314032 通风与空调工程的施工技术要求2H314040 建筑智能化工程施工技术2H314041 建筑智能化工程的划分和施工程序2H314042 建筑智能化设备的安装技术要求2H314050 消防工程施工技术2H314051 消防工程的划分和施工程序2H314052 消防工程的验收要求2H314060 电梯工程施工技术2H314061 电梯工程的划分和施工程序2H314062 电梯工程的验收要求2H320000 机电工程项目施工管理2H320010 机电工程施工招标投标管理2H320011 施工招标投标范围和要求2H320012 施工投标的条件与程序2H320020 机电工程施工合同管理2H320021 施工分包合同的实施2H320022 施工合同变更与索赔2H320030 机电工程施工组织设计2H320031 施工组织设计编制要求2H320032 施工方案的编制与实施2H320040 机电工程施工资源管理2H320041 人力资源管理的要求2H320042 工程材料管理的要求2H320043 施工机具管理的要求2H320050 机电工程施工技术管理2H320051 施工技术交底2H320052 设计变更程序2H320053 施工技术资料与竣工档案管理 2H320060 机电工程施工进度管理2H320061 单位工程施工进度计划实施2H320062 作业进度计划要求2H320063 施工进度的监测与调整2H320070 机电工程施工质量管理2H320071 施工质量预控2H320072 施工工序质量检验2H320073 施工质量问题和质量事故的处理 2H320080 机电工程施工安全管理2H320081 施工现场职业健康安全管理要求 2H320082 施工现场危险源辨识2H320083 施工安全技术措施2H320084 施工安全应急预案2H320085 施工现场安全事故处理2H320090 机电工程施工现场管理2H320091沟通协调2H320092分包管理2H320093现场绿色施工措施2H320094 现场文明施工管理2H320100 机电工程施工成本管理2H320101 施工成本控制的依据2H320102 施工成本计划的实施2H320103 降低施工成本的措施2H320110 机电工程项目试运行管理2H320111 试运行条件2H320112 试运行要求2H320120 机电工程施工结算与竣工验收2H320121 施工结算规定的应用2H320122 竣工验收工作程序和要求2H320130 机电工程保修与回访2H320131 保修的实施2H320132 回访的实施2H330000 机电工程项目施工相关法规与标准2H331000 机电工程项目施工相关法律规定2H331010 计量的相关规定2H331011 施工计量器具使用的管理规定2H331012 施工现场计量器具的管理程序2H331020建设用电及施工的相关规定2H331021 建设用电的规定2H331022 电力设施保护区施工作业的规定2H331030 特种设备的相关规定2H331031 特种设备的法定范围2H331032 特种设备制造、安装改造及维修的规定2H332000 机电工程项目施工相关标准2H332010 工业安装工程施工质量验收统一要求2H332011 工业安装工程施工质量验收的项目划分和验收程序2H332012 工业安装工程施工质量验收的组织与合格规定2H332020 建筑安装工程施工质量验收统一要求2H332021 建筑安装工程施工质量验收的项目划分和验收程序 2H332022 建筑安装工程施工质量验收的组织与合格规定2H333000 二级建造师(机电工程)注册执业管理规定及相关要求2H333001 二级建造师(机电工程)注册执业工程规模标准2H333002 二级建造师(机电工程)注册执业工程范围2H333003 二级建造师(机电工程)施工管理签章文件目录。
2018年二级建造师《机电工程》讲解:2H313012机械设备安装精度的控制

2018年二级建造师《机电工程》讲解:2H313012机械设备安装精度的控制第一篇:2018年二级建造师《机电工程》讲解:2H313012机械设备安装精度的控制2018年二级建造师《机电工程》讲解:2H313012机械设备安装精度的控制掌握二级建造师考试机电工程考点,对于知识点的融会贯通至关重要。
学尔森二级建造师考试频道特地整理二级建造师考试考点,本文为:2018年二级建造师《机电工程》讲解:2H313012机械设备安装精度的控制,希望能助各位二级建造师考生一臂之力!2H313010 机械设备安装工程施工技术2H313012 机械设备安装精度的控制一、机械设备安装精度(学尔森二级建造师频道整理机械设备安装精度的控制)机械设备安装工程是将一系列设备组合成一套装置或一条生产线,从而构成一个技术装备系统。
并最终形成生产能力。
设备安装精度是指安装过程中为保证整套装置正确联动所需的各独立设备之间的位置精度,单台设备通过合理的安装工艺和调整方法能够重现的制造精度.整台(套)设备在使用中的运行精度。
二、影响设备安装精度的因素1.设备基础设备基础对安装精度的影响主要是强度和沉降二设备安装调整检验合格后.基础强度不够,或继续沉降,会引起安装偏差发生变化2.垫铁埋设垫铁埋设对安装精度的影响主要是承载面积和接触情况。
垫铁承受载荷的有效面积不够,或垫铁与基础、垫铁与垫铁、垫铁与设备之间接触不好,会造成设备固定不牢引起安装偏差发生变化。
4.设备灌浆地脚螺栓对安装精度的影响主要是紧固力和垂直度。
地脚螺栓紧固力不够.安装或混凝土浇筑时产生偏移而不垂直,螺母(垫圈)与设备的接触会偏斜.局部还可能产生间隙.受力不均,会造成设备固定不牢引起安装偏差发生变化: 6测量误差测量误差对安装精度的影响主要是仪器精度、基准精度:选用的测量仪器和检测工具精度等级过低,划定的基准线、基准点实际偏差过大,测点部位选择不当会引起安装偏差发生变化。
7.设备制造设备制造对安装精度的影响主要是加工精度和装配精度设备制造质量达不到设计要求.对安装精度产生最直接影响,且多数此类问题无法现场处理,因此设备出厂前的质量检验至关重要。
机电工程管理与实务()

——2H313000工业机电工程施工技术建筑机电工程工业机电安装工程可划分为:机械设备安装工程;电气装置安装工程;动力设备安装工程;静置设备及金属结构制作安装工程;自动化仪表工程;工业管道工程;防腐蚀与绝热工程;炉窑砌筑工程。
2H313010机械设备安装工程施工技术和2H313020电气装置安装工程;机械设备安装工程可划分为:通用设备安装,如机床、机泵、工业锅炉、锻压机械、铸造机械、木工机械、碎磨机械、干燥设备、包装设备、起重运输机械安装等;专用设备安装,如选矿设备、冶金设备、电站设备、石油化工设备、轻工机械、纺织机械、橡胶、塑料机械、分离过滤机械等;非标准设备安装、生产线安装等。
1、本讲的内容——机械设备安装工程施工技术;——电气装置安装工程。
2、考纲的要求1)掌握机械设备安装工程施工程序及其要点;2)掌握机械设备安装精度的控制3)了解影响设备安装精度的主要因素及控制方法。
4)掌握电气装置工程安装的施工程序5)掌握输配电线路的施工方法2H313010机械设备安装工程施工技术2H3130ll掌握机械设备安装工程施工程序机械设备安装的一般程序如下:施工准备专基础验收—→设置设备安装基准线和基准点—→地脚螺栓安装—→垫铁安装—→设备吊装就位—→设备安装调整(找正、找平、找标高)—→基础灌浆—→设备清洗—→设备装配—→调整试运行—→竣工验收。
一、施工准备1.进行图纸自审和会审,编制施工方案并进行技术交底。
2.按工程进度计划编制设备进厂计划,有序地组织设备进场。
按工程进度编制材料、机具使用计划,并组织进场。
3.安装工程中使用的计量器具必须是经过计量检定、校准合格的计量器具,其精度等级应符合质量检查和验收的要求。
4.编制人力计划,按工程进度安排劳动力,参加工程施工的操作人员应经过培训合格,特种设备作业人员和特殊工种人员应符合管理要求。
5.现场应有电源、水源,有作业平面和作业空间,施工运输道路畅通,施工临时设施已完成。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1、在安装中有的设备水平度要求是以垂直度来保证的,例如有立柱加工面或有垂直加工面的设备。
测量这种设备水平度的仪器是( )。
A:条形水平仪
B:框式水平仪
C:水准仪
D:合像水平仪
答案:B
2、基础的坐标位置及标高,预埋地脚螺栓或预留孔的坐标位置及标高应进行( ),其允许偏差应符合设计文件或国家现行有关规范的规定。
A:检查
B:复测
C:查看记录
D:交接验收
答案:B
3、在同一厂房内同一平面上安装5台相互联系的单体设备,应( )确定设备的位置。
A:依据图纸规定的建筑物轴线,绘制共用的纵、横向基准线,依据此基准线确定每台设备的基准点
B:依据测量网,单独绘制每台设备的纵、横向基准线
C:根据连接件确定设备的位置
D:依据建筑物轴线分别确定设备的位置
答案:A
解析:在同一厂房内同一平面上安装相互联系的单体设备,其位置精度要求是比较严格的。
如果单独确定每台设备的纵横位置,误差就会增大。
因此,应该依据测量网,绘制共用纵、横向基准线,依据此基准线确定每台设备的基准点,这样可以减少误差。
连接后确定设备的位置虽然可以精确确定设备位置,但是会增加许多时间和费用,一般情况下不采取这种安装方法。
而选项B、D的测量方法不能保证各设备之间准确的位置。
4、下列安装方式中,( )不属于固定式地脚螺栓的安装方法。
A:预埋地脚螺栓
B:用环氧砂浆锚固地脚螺栓
C:胀锚式地脚螺栓
D:预留孔地脚螺栓
答案:C
5、在用条形水平仪测量某设备水平度时,第一次读数为向右倾斜0.06/1000;将水平仪调整180°后,水平仪读数向左偏转0.2/1000。
某设备的实际水平度偏差是( )。
A:0.06/1000
B:0.02/1000
C:0.04/1000
D:0.08/1000
答案:B
6、安装造纸机或轧钢机时,有许多辊子相互平行。
检测各个辊子平行度时,推荐采用( )测量方法。
A:首先将一个辊子找正,然后以它为基准,用顶杆千分尺逐个找平行
B:在操作侧做一平行于设备纵向中心线的辅助线,以此辅助线为基准,用符合要求的经纬仪分别找正各个辊子,使之相互平行
C:在操作侧做一平行于设备纵向中心线的辅助线,以此辅助线为基准,用符合精度要求的经纬仪分别找正各组辊子中的一个,使各组的基准辊相互平行,而后再以各组的基准辊为准,用顶杆千分尺找正其他辊子
D:首先用经纬仪找正各组的基准辊,然后用精密测距仪测量其他各辊,使之与基准辊平行
答案:C
解析:在操作侧做一平行于设备纵向中心线的辅助线,以此辅助线为基准,用符合精度要求的经纬仪分别找正各组辊子中的一个,使各组的基准辊相互平行,而后再以各组的基准辊为准,用顶杆千分尺找正其他辊子。
这是目前安装多辊平行设备的基本方法,一是可以多头平行作业,二是不会产生累计误差。
首先找正一个辊子,然后以它为基准,用顶杆千分尺逐个找平行的方法在以前的小型纸机中经常使用,然而目前的大型纸机再用这种方法,一是不能多头平行作业,影响工期,※是会产生累计误差,使纸幅跑偏。
第二种方法也使用,但是经纬仪使用太多,找正的速度较慢,因此在本题里不选用。
7、设备安装采用无垫铁施工工艺, 目前还只限于( )的清况下采用。
A:静止设备
B:轻型设备
C:低转速设备
D:设计文件有要求
答案:D
8、目前常用的地脚螺栓是( )。
A:固定地脚螺栓和粘接地脚螺栓
B:固定地脚螺栓和活动地脚螺栓
C:活动地脚螺栓和胀锚地脚螺栓
D:固定地脚螺栓和胀锚地脚螺栓
答案:B
9、龙门刨床是安装精度要求很高的金属切削机床,在使用中需要定期对其精度进行检查调整。
安装龙门刨床所使用的垫铁为( )。
A:平垫铁
B:斜垫铁
C:勾头成对斜垫铁
D:调整垫铁
答案:D
10、采用扭矩法或拉伸紧固法拧紧地脚螺栓适用于( )。
A:重型设备地脚螺栓
B:高速运转设备地脚螺栓
C:对紧固力矩有测量要求的地脚螺栓
D:精密设备地脚螺栓
答案:C
11、离心机为受力不均、高速旋转设备,其基础为普通基础,安装时应该采用( )。
A:螺栓可调垫铁
B:减振垫铁
C:勾头成对斜垫铁
D:橡胶垫
答案:B
解析:离心机为受力不均、高速旋转设备,其基础如果为普通基础,为了减少振动,其垫铁就应该采用选项B减振垫铁。
而选项A、C都不能起到减振作用,所以不是正确选项。
一般橡胶垫的精度和减振效果达不到要求,也不是正确选项。
12、设备安装时,垫铁应平齐、无毛刺,垫铁与基础之间、垫铁之间、垫铁与设备之间接触应良好,每组垫铁不超过( )。
A:3块
B:4块
C:5块
D:6块
答案:C
13、地脚螺栓安装的垂直度和( ) 影响安装的精度。
A:螺栓灌浆强度
B:螺栓强度
C:垫铁布置
D:紧固力
答案:D
14、检测离心水泵的水平度,其底座为焊接钢结构,只有接触面为加工面,应该在( )上测量。
A:底座上测量
B:联轴器上测量
C:出口法兰面上测量
D:联轴器和底座上测量
答案:C
15、在室温条件下,调整连接两端工作温度都很高的设备联轴器时,其轴端间隙应该选择( )。
A:较小值
B:较大值
C:中间值
D:加大值
答案:B
16、安装带悬臂转动机构的设备,在精平时其悬臂轴应该( )。
A:上扬
B:水平
C:前倾
D:按双支点结构精平
答案:A
17、设备底座与基础之间的灌浆(二次灌浆)可使用的灌浆料很多,例如普通混凝土、高强度混凝土、无收缩混凝土、微膨胀混凝土、环氧砂浆等,灌浆料通常由设计选用,设计未提出要求时,宜用( )。
A:普通混凝土
B:快凝灌浆料
C:微膨胀混凝土
D:高强度混凝土
E:无收缩混凝土
答案:C,E
解析:设备底座与基础之间的灌浆(二次灌浆)目的是使基础和设备之间充满混凝土,一方面可以起到固定垫铁和稳固设备的作用,另一方面也承受一部分设备重量。
所以要求灌浆料要能够最大限度地充满设备底座和基础之间的间隙。
所以在设计无规定时,应该选择C、E。
普通混凝土凝固时会产生微小的收缩,而快凝混凝土是在工期要求特紧的情况下使用,高强混凝土虽说是高强度,不能保证其不收缩,而且二次灌浆混凝土的强度等级是有规定的,所以A、B、D不是正确选项。
18、地脚螺栓安装若不垂直,螺母(垫圈)与设备的接触会偏斜,局部还可能产生间隙,受力不均,影响设备固定。
紧固力不够同样影响设备的固定,设备在运行中可能产生()。
A:精度偏差
B:振动
C:出力不够
D:位移
E:零部件损坏
答案:B,D
19、影响设备安装精度的主要因素有设备基础、垫铁和二次灌浆、检测方法和测量器具、基准安装精度、现场组装大型设备各运动部件之间的相对运动精度、配合表面之
间的配合精度和接触质量、( )。
A B C. D E.
A:设备质量
B:地脚螺栓
C:应力和变形
D:操作
E:施工管理
答案:B,C,D
20、龙门刨床是大型平面加工设备,工作台的运行精度直接影响设备的加工精度。
而影响龙门刨工作台的直线运动精度的是( )。
A:床身垫铁的安装精度
B:床身导轨的直线度
C:工作台的加工和安装精度
D:床身基础的精度
E:导轨之间的平行度
答案:B,E
21、下列误差中,属于形状误差的是( )。
A:直线度
B:平面度
C:圆度
D:圆轴度
E:平行度
答案:A,B,C
22、测量过程的几个要素包括:( )。
A:测量对象
B:计量单位
C:测量方法
D:测量精度
E:测量人员
答案:A,B,C,D
23、设备基础对机械设备安装精度的影响主要是( )。
A:基础的外形尺寸不合格
B:基础的强度不够
C:平面的平整度不符合要求
D:基础的沉降不均匀
E:没有预压
答案:B,D
解析:设备基础对机械设备安装精度的影响主要是基础的强度不够和基础的沉降不均匀。
基础的强度不够会使地脚螺栓拔出,使设备松动;而不均匀下沉更使设备的水平度产生偏差。
其实基础的外形不合格和平面的平整度不符合要求在设备安装时应该得到了纠正,所以不影响设备的精度;不是每台设备的基础都要预压的,只有那些设计规定要预压的基础才进行预压试验,所以E也不是正确选项。
24、设备安装精度包括:在安装过程中( )。
A:整套装置正确联动所需的设备之间的位置精度
B:单台设备的运行精度
C:负荷试运行的运行精度
D:整台(套)设备的运行精度
E:单台设备通过合理的安装工艺和调整方法能够重现的设备制造精度答案:A,D,E。
