TC6013塔吊拆装方案
塔吊安装拆方案及应急预案

塔吊安装拆方案及应急预案前言塔吊作为建筑施工中常见的起重设备,安装和拆卸工作必须谨慎进行,以确保施工安全和效率。
本文将介绍塔吊的安装拆方案及应急预案,为施工人员提供参考。
塔吊安装拆方案安装方案1.工地准备在选择安装位置前,要确保工地平整、承载能力足够,并清理好施工通道。
根据塔吊的基础尺寸和要求,做好基础施工准备。
2.安装过程a.将塔吊吊杆和吊臂配件通过合适的起重设备吊装到指定位置。
b.按照塔吊厂家提供的安装说明书,将吊臂、塔身和配重部件组装好。
c.调整塔吊水平度和垂直度,固定好螺栓。
3.调试在安装完成后,进行塔吊的机械、电气和液压系统的调试和检查,确保设备正常运转。
拆除方案1.拆除准备a.在拆除前,要先将塔吊固定好,切断电源和液压系统。
b.通知相关人员撤离施工现场,确保安全。
2.拆除过程a.根据拆卸顺序,逐步拆除吊臂、塔身和支撑结构,注意操作安全。
b.逐步降低塔吊的高度,确保拆除过程稳定。
3.完工检查在拆除完成后,对拆除现场进行清理,检查是否有任何残留物,确保施工现场安全整洁。
应急预案气象条件变化1.风力增大a.当风力超过规定的安全范围时,暂停使用塔吊。
b.对塔吊进行加固,确保塔吊在恶劣天气条件下仍能稳定运行。
2.雷电风暴a.在雷电风暴天气,应停止塔吊使用,尤其是在吊装金属材料时更需谨慎。
b.提前做好防雷措施,保护塔吊和相关设备不受雷击损坏。
事故处理1.设备故障a.若发现塔吊设备故障,应立即停机进行检修。
b.维修前,需将设备标识为不可用状态,避免误操作。
2.人员伤害a.如发生人员伤害事故,要立即报警,进行紧急救治。
b.对施工现场进行安全检查,找出事故原因,防止再次发生。
结语塔吊的安装和拆除工作需要高度重视安全,遵循相关规定和标准操作程序。
在施工过程中,注意气象和人员安全,随时准备应对突发情况,确保施工顺利进行。
愿本文为广大施工人员提供一些参考和帮助。
6013塔机拆卸方案

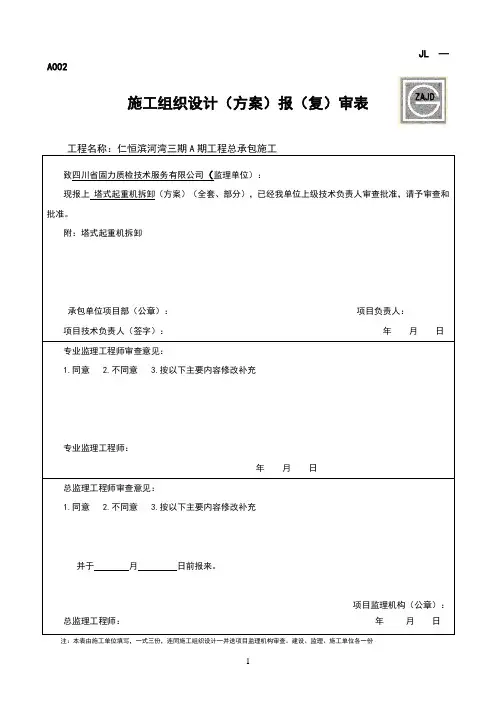

JL—A002施工组织设计(方案)报(复)审表致四川省固力质检技术服务有限公司(监理单位):现报上塔式起重机拆卸(方案)(全套、部分),已经我单位上级技术负责人审查批准,请予审查和批准。
附:塔式起重机拆卸承包单位项目部(公章):项目负责人:项目技术负责人(签字):年月日专业监理工程师审查意见:1.同意2.不同意3.按以下主要内容修改补充专业监理工程师:年月日总监理工程师审查意见:1.同意2.不同意3.按以下主要内容修改补充并于月日前报来。
项目监理机构(公章):总监理工程师:年月日注:本表由施工单位填写,一式三份,连同施工组织设计一并送项目监理机构审查。
建设、监理、施工单位各一份四川省建设厅制方案编写审批表仁恒滨河湾三期A期工程总承包施工塔机拆卸方案成都可欣顺建筑机械租赁有限公司塔机安、拆合同甲方:龙信建设集团有限公司乙方:成都可欣顺建筑机械租赁有限公司甲方委托乙方于 2018年 6 月在仁恒滨河湾三期A期工程总承包施工拆卸 # 塔机。
该塔机由四川中兴机械制造有限公司生产,出厂编号为 1412-31 。
塔机拆卸费用每台计 / 元(大写: / 元正)只含标准费用(包括吊车费、汽车运输费、人工费)等全部费用。
双方协商如下:一、甲方负责拆卸场地清理,保证道路畅通,根据乙方要求设置安全警戒线,指定两人负责监督,并提供必要人员交给乙方指挥安排工作(不参与高空作业),以保证塔机的拆卸工作顺利进行。
二、甲方负责提前通知各分包单位,拆卸时严禁各施工人员在拆卸作业区域内施工作业,工地方安排专人守候。
三、作业区域内拆卸安全工作由乙方负责(非拆卸作业人员严禁进入),并指派专人负责此项工作。
四、因乙方拆卸原因造成塔机零部件损坏,由乙方负责赔偿。
在拆卸过程中发现零部件损坏,应及时报告甲方现场人员,不属于乙方原因,则由甲方自行负责。
五、乙方作业人员必须持有关部门颁发的拆卸许可证,才能上岗作业。
六、付款方式:乙方进场拆卸塔机前,甲方即付拆卸费每台 / 元(大写: / 元正)。
塔吊安装拆方案及应急预案

与
拆除。
存
放
安全技术措施
严格遵守国家和地方的安全操 作规程和相关法律法规。
在安装和拆除过程中,确保作 业人员佩戴安全帽、安全带等
防护用品。
对作业人员进行安全培训和教 育,提高其安全意识和操作技 能。
在安装和拆除过程中,加强现 场安全管理,确保作业安全有 序进行。
02
塔吊安装拆除应急预案
应急预案的编制目的
预防塔吊安装拆除过程中的突发事件
通过制定应急预案,预防和减少塔吊安装拆除过程中可能出现的安全事故和紧急情况,保 障人员生命安全和财产安全。
提高应对突发事件的能力
应急预案的制定可以提高企业在应对塔吊安装拆除过程中的突发事件时的快速反应和协同 处置能力,有效降低事故损失。
保障施工进度和效益
通过制定应急预案,确保塔吊安装拆除工作的顺利进行,保障施工进度和效益,提高企业 的竞争力。
塔吊安装拆卸作业应由专业人员 操作,并应具备相应的资质和经
验。
在安装拆卸作业前,应对塔吊进 行检查和维护,确保其处于良好
状态。
在安装拆卸作业过程中,应采取 必要的安全措施,如使用安全带 、安全网等防护设施,并应设置
专人进行现场指挥和监督。
塔吊使用安全注意事项
在塔吊使用过程中,应定期进 行检查和维护,确保其处于良 好状态。
安装驾驶室和电气系统
在塔身顶部安装驾驶室,并完成 电气系统的连接,确保操作人员 能够正常操作。
基础施工
根据塔吊的型号和规格,设计并 建造相应的混凝土基础,确保基 础稳固。
调试与验收
对塔吊进行全面调试,确保各项 性能指标符合要求,并进行验收 。
拆除方案
在拆除前,对塔吊进行
全面检查,确保其处于
TC6013塔吊基础施工方案

塔式起重机基础设计施工方案一、工程概况1、工程名称和地址工程名称:地 址:2、工程基本情况建设单位:公司设计单位:公司施工单位:监理单位:公司施工安全监督机构:工程概况 以及2层地下室、总建筑面积 平方米。
安装设备名称:塔式起重机设备自编号: 1 号规格型号:QTZ80(TC6013QA-6)出厂编号: 备案编号:安装高度:80米安装位置:轴与轴交接二、地基承载力计算2.1 塔吊部署1.塔吊有效半径的计算根据现场实际情况,本工程设置一台TC6013A-6型塔吊,具体情况如下: 1#塔吊设置于 轴与 轴之间,塔吊中心距N轴5.5m。
TC6013A-6型塔吊最大工作幅度为60米,最大附着起升高度220米,最大起重量为6t。
覆盖本楼全部及地下室部分,进行立体运输作业。
塔吊基础平面位置见附图。
2.塔吊有效起吊高度的计算塔吊的有效起吊高度H≥H建+h1+h2+h3其中:H建为塔吊基础面至建筑檐口的总高度;h1为塔吊基础顶至±0.000的距离;h2为吊装物体至吊钩的距离;h3为操作面的高度。
H≥58+9+2+2=(71m)综上,确定塔吊的安装高度为:H=80m;1塔吊平面布置详见附图,基础剖面如下图所示:2.2 塔吊选型根据本工程的特点,1#塔租用长沙中联重工科技发展股份有限公司生产的TC6013A-6型塔吊,其主要技术参数有:起重半径:60m 无斜撑独立起升高度:46m 最大起重量:6t(15 m处) 最大工作幅度的起重量:1.3t每个标准节为:1.80×1.80×2.80m 额定功率:43Kw 附着上方允许最大悬臂高度为35.7m2.3 塔吊基础的结构设计 2.3.1 TC6013A-6塔吊基础采用φ400预应力管桩,单桩承载力设计值R=2000 KN、单桩抗拔力设计值Rv=400 KN。
承台混凝土采用C35商品混凝土。
在混凝土轴心抗拉强度值应达到C30时,即可进行安装工作(实际安装进入时间以留设的同条件养护混凝土试件抗压强度为准)。
塔吊起重机安装拆卸施工方案

塔吊起重机安装拆卸施工方案一、施工准备工作1.组建专业团队:成立安装拆卸施工团队,包括项目经理、技术负责人、操作人员等,确保人员配备齐全。
2.准备所需设备:准备好必要的工具和设备,包括起重机械、安全具、电缆、提升工具等。
3.调查研究:对施工现场进行全面调查和研究,了解场地地形、气候条件、周边环境等情况。
二、塔吊起重机安装方案1.搭建基础支撑:根据设计要求和基础图纸,在施工现场搭建起塔吊起重机的基础支撑。
确保基础平整牢固,以承受塔吊的重量和施工负荷。
2.安装塔身:按照图纸和安装要求,将塔身分段组装,采用螺栓连接。
遵循安全操作规范,确保塔吊的稳定和可靠。
3.安装吊头:将吊头安装在塔身顶部,并进行必要的固定和调整。
检查吊头的运转灵活性和安全性,确保吊装操作的顺利进行。
4.安装臂架:将臂架安装在吊头上,采用螺栓连接。
根据施工需要,进行臂架的调整和校正,确保臂架位置准确。
三、塔吊起重机拆卸方案1.拆除臂架:先拆除臂架,按照安全规范逐段将臂架解除连接,并使用起重工具进行下降,避免意外发生。
2.拆除吊头:将吊头从塔身上卸下,进行适当的固定,避免意外坠落或滑行。
3.拆除塔身:逐段拆卸塔身,按照安全规范和操作指南进行,注意避免人员伤害和设备损坏。
四、安全措施和注意事项1.建立项目安全管理体系,制定具体的安全操作规范,确保操作人员遵循规章制度和安全操作指南。
2.加强安全培训和岗位责任教育,提高操作人员的安全意识和技能水平。
3.设置必要的防护设施,包括安全网、警示标志等,确保施工现场的安全。
4.在施工过程中,及时做好设备的检查和维护,确保设备的正常运行。
5.根据气候条件和施工需要,采取相应的措施,如防雷、防风等。
6.注意施工现场的清洁和整理,防止杂物堆积和滑倒事故的发生。
通过以上方案的制定和实施,可以确保塔吊起重机的安装和拆卸过程中的施工安全和高效。
同时,需要根据具体的工程情况和要求,结合实际操作,进行相应的调整和完善。
10QTZ80(TC6013A-6)中联塔吊安装方案3#

目录一:编制依据 (1)二:工程概况 (1)三:组织机构(人员及职责): (2)四:塔机基础的验收 (3)五:相关参数 (4)六:安装计划 (4)七:塔吊安装前准备工作 (5)八:塔吊安装步骤 (7)九:投入使用前的工作 (13)十:塔吊顶升附墙 (13)十一:塔吊安装技术要求 (22)十二:安装塔机安全注意事项 (21)十三:质量、环保、安全管理措施 (23)附图1:QY25K5徐工汽车吊起重性能表附图2:项目部塔吊分布平面图一:编制依据QTZ80(TC6013A-6)塔吊使用说明书(中联重科股份有限公司)《塔式起重机安全规程》GB5144 -2006)《建筑机械使用安全技术规程》(JGJ33-2012)《施工现场临时用电安全技术规范》(JGJ46-2005)《建筑施工安全检查标准》(JGJ59-2011)《建筑施工高处作业安全技术规范》(JGJ80-91)《塔式起重机安装、使用、拆卸安全技术规范》(JGJ196-2010)二:工程概况1、工程名称:龙门富力南昆山温泉养生谷M2-2;L-2区项目本工程位于龙门县永汉镇南昆山之中,沿永汉镇曲塘路进入南昆山约6km。
总的建筑面积为149571㎡,层高99m。
其中:地下部分建筑面积约6万㎡,地上部分总建筑面积约9万㎡。
±00以下部分2~3层。
±00以上部分为29层,框架剪力墙结构。
考虑到整个工程在施工中垂直运输工作量很大,材料的运输周转也很大,结合建筑物高度,结构特点,施工现场环境,综合考虑工期、吊运能力、机械类型等因素,合理安排机械数量和布置位置,现计划安装塔机壹台,主要负责附近地下及主体结构的垂直运输、材料堆场,从塔吊安装施工总平面图可以看出,该台塔机周围基本上没有高度比较高的高压电线和建筑物以及其他空间物,因此该塔吊的布置完全可以满主实际施工需要,且不会影响其他空间建筑物和高压线。
在编制本塔吊的安装方案的时候,我们也充分考虑了塔吊能否安全拆卸下来的问题,经过认真选址,本塔吊安装起重臂安装及拆卸的方向,可以确保塔吊安全拆卸。
TC6013塔吊拆装方案

一、编制目的为及时有效地控制和消除塔吊安装和拆除过程中各类突发安全事故的危害,保证塔式起重机安装过程中的安全和质量,充分发挥起重设备的性能,合理组织人力、物力,提高经济效益,特制订本方案。
二、编制依据1.《建筑工程安全生产管理条例》2.《塔式起重机安全操作规程》3.《建筑机械使用安全技术规程》(JGJ33)4.《塔式起重机混凝土基础工程技术规范》(JGJ/T187-2009)5.《塔式起重机》(GB/T5031)6.《皮村北向二号院危房改建工程建筑结构施工图》7.《皮村北向二号院危房改建工程施工总平面图》8.《TC6013塔式起重机使用说明书安装手册》三、工程概况本工程中铁十六局皮村北巷二号院危房改建项目位于北京朝阳区楼梓庄镇皮村北巷,中铁十六局电务处院西部,原为该集团公司宿舍区,属危房。
拟改建工程包括22栋集体宿舍楼和1栋办公楼以及配套的2个地下车库。
一期工程占地面积总面积为7.2万平米,总建筑面积为137461.97平方米,其中7#楼为框剪结构,其余均为剪力墙结构。
8#~11#楼建筑地上六层、局部一层,地下一层,其余建筑均为地上六层,地下1层;地下车库为地下一层。
该场地位于温榆河冲洪积平原中下部,从周围环境看现状地形属低洼地形。
本次安装的塔吊型号为TC6013一台,按群塔方案布置为2#塔吊,该型塔吊是江汉建筑机械制造有限责任公司生产的比较先进的设备,上回转水平臂架、牵引小车行走变幅、自升式塔吊,最大起重量8T,最大工作幅度起重量1.3T,标准节截面为1800MM*1800MM,用精制8条高强螺栓连接。
塔吊最终顶升高度按工地要求制定。
塔吊安装时应选择晴朗天气,风速不得大于4级。
安装时应严格遵守原厂说明书的安装规程。
四、塔吊的布置状况根据项目生产计划,塔吊安装时已经进入基础施工阶段。
塔吊布置(详见群塔方案塔吊平面布置图)。
立塔位置按《按群塔方案》精确计算,满足施工要求;塔吊位置必须经安装单位确认是否满足安装、顶升及拆塔要求。
qtz6013塔式起重机安装拆除技术措施

塔式起重机安装拆除技术措施1 工程概况及工程量1.1 工程概况XX(天津)新型节能、环保材料(玻璃)生产线及附属工程,1000t/d+500t/d熔化成型工段需使用一台QTZ6013塔吊,该塔机为水平起重臂,小车变幅,上回转自升多用途塔机。
本塔机起重臂长60米,该塔吊最大起重量6吨。
支腿固定独立式的起升高度为48米。
2 工程量和工期2.1 工程量:塔吊起重臂至回转中心长60m,平衡臂至中心13m。
QTZ6013塔式起重机设备组件一览表2.2进场安装两天调试验收一天3 编制依据4 作业前的条件和准备4.1 技术准备4.1.1工况:本塔机安装于1000t/d+500t/d熔化成型工段,首次安装高度为35米。
4.1.2施工措施的设计审批(表格另附)4.1.3施工安全技术交底本塔机安装需利用25吨汽车吊一台塔机基础由工地按照厂家图纸要求施工完毕,预留试块试验满足安装要求安装基础节时必须找正,以保证塔身垂直度要求,不大于千分之三,其他要求必须按照第5条(作业程序、方法和内容)施工作业人员进入现场必须戴安全帽,高空作业必须带安全带,穿防滑鞋高空作业过程严禁投掷工具、杂物等,避免伤及他人作业过程,由于高空作业,上下联系必须由专人指挥且由对讲机准确联系。
安装起重臂前必须先将各处销轴及开口销安装齐全,开口销完全撬开4.2 作业人员4.2.1 作业人员配置、资格4.3 作业工机具施工作业机具统计表4.4施工安全用具统计表4.6安装起重臂前必须检查塔身及塔尖各部件的销轴及开口销安装齐全到位,安装平衡重前不得顶升加节,加节完毕后做吊载试验并调试各处限位5 作业程序、方法和内容5.1 施工方案本塔吊安装先安装基础节,第二步安装套架组件,第三步安装回转组件及塔尖,第四步安装平衡臂,第五步安装起重臂组件,第六步吊装平衡重,第七步穿绳试运转,第八步吊载试验、调试限位,第九步验收交付使用。
5.2 具体安装方法及工艺5.2.1 塔身基础节安装:将基础节安装于四地角上用12条高强螺栓连接;5.2.2 吊装外套架:吊起外套架安装于基础节上,用八条标准节螺栓连接好,注意套架引进口方向,拼装外套架平台。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、编制目的为及时有效地控制和消除塔吊安装和拆除过程中各类突发安全事故的危害,保证塔式起重机安装过程中的安全和质量,充分发挥起重设备的性能,合理组织人力、物力,提高经济效益,特制订本方案。
二、编制依据1.《建筑工程安全生产管理条例》2.《塔式起重机安全操作规程》3.《建筑机械使用安全技术规程》(JGJ33)4.《塔式起重机混凝土基础工程技术规范》(JGJ/T187-2009)5.《塔式起重机》(GB/T5031)6.《皮村北向二号院危房改建工程建筑结构施工图》7.《皮村北向二号院危房改建工程施工总平面图》8.《TC6013塔式起重机使用说明书安装手册》三、工程概况本工程中铁十六局皮村北巷二号院危房改建项目位于北京朝阳区楼梓庄镇皮村北巷,中铁十六局电务处院西部,原为该集团公司宿舍区,属危房。
拟改建工程包括22栋集体宿舍楼和1栋办公楼以及配套的2个地下车库。
一期工程占地面积总面积为7.2万平米,总建筑面积为137461.97平方米,其中7#楼为框剪结构,其余均为剪力墙结构。
8#~11#楼建筑地上六层、局部一层,地下一层,其余建筑均为地上六层,地下1层;地下车库为地下一层。
该场地位于温榆河冲洪积平原中下部,从周围环境看现状地形属低洼地形。
本次安装的塔吊型号为TC6013一台,按群塔方案布置为2#塔吊,该型塔吊是江汉建筑机械制造有限责任公司生产的比较先进的设备,上回转水平臂架、牵引小车行走变幅、自升式塔吊,最大起重量8T,最大工作幅度起重量1.3T,标准节截面为1800MM*1800MM,用精制8条高强螺栓连接。
塔吊最终顶升高度按工地要求制定。
塔吊安装时应选择晴朗天气,风速不得大于4级。
安装时应严格遵守原厂说明书的安装规程。
四、塔吊的布置状况根据项目生产计划,塔吊安装时已经进入基础施工阶段。
塔吊布置(详见群塔方案塔吊平面布置图)。
立塔位置按《按群塔方案》精确计算,满足施工要求;塔吊位置必须经安装单位确认是否满足安装、顶升及拆塔要求。
五、安装前的准备工作1、场地准备安装前施工单位应组织清理作业面周围的障碍物,保证运输车辆的安全进入和支50吨汽车起重机的空间,支50吨汽车起重机的位置控制在回转半径内,以确保塔机安装的顺利进行。
2、设备及工具准备根据塔机部件重量及现场条件,选择安装塔机所使用汽车起重机50吨一台以满足安装塔机的使用要求,并配备2台10吨板车运输。
工具配备如下:欧,准备塔机使用的独立电源250A,满足塔机运转需求。
六、塔机安装的工艺程序检查塔机基础,手机塔机承台钢筋检测报告、混凝土强度报告等,经验收合格后填写《北京市塔吊拆装统一检查表》之表《塔式起重机基础检查记录》。
安装工艺流程将十字梁放在基础平台上超平,安装第一节第二节架,将斜拉杆打上→塔身节及顶升机构的安装→回转机的安装→司机室节安装→塔顶总成的安装→平衡臂的拼装机整体吊装→大臂及拉杆拼装机整体吊装→平衡重的吊装→穿绕起重机丝绳→整体安装完成后的性能测试机安全装置的调试→进行试运转。
1.础节的安装首先将基础节超平,为保证塔机安装后,无风时的侧向垂直度为4‰,必须认真做好基础节的校正工作,使垂直公差在1‰以内。
2.顶升平台的安装1)顶升平台装在第一节架顶部,将四个活动挂钩挂在横腹杆上。
2)油缸顶升梁安装在第一节内,使梁两端的活动脚格在最低一块踏板上。
3.爬升架的安装将内套架各部件组装好,吊到第一节架内,将活塞杆耳环与油缸顶升梁绞点连接好,再将内外塔连接件与第一节架用螺栓固定。
4.回转支撑与塔身的安装将回转支撑、上下回转支撑架、回转机构平台、栏杆等组装好,并装上驾驶室,安装到套架1节架顶部。
5.塔顶与回转塔身的安装1)在地面将塔顶和回转塔身组装好,然后用8-M36高强螺栓将回转塔身与上支座连接。
2)注意事项:塔顶垂直直角边应对回转塔身上重量限制器出绳方向安装。
起重量限制器出绳方向应与驾驶员座的方向一致。
6.平衡臂总成的安装1)平衡臂在地面拼装好,装上起升机构、平衡臂拉杆、平台、挡风板、栏杆等部件。
2)将平衡臂吊起与回转上支撑架连接固定,然后将平衡臂尾部抬高直至臂上的拉杆与塔顶上的拉杆又销轴联接好后放平平衡臂。
3)装上部分平衡重。
7.起重臂总成的安装1)在地面将60Mq起重臂拼装好,将变幅小车装在起重臂下弦杆的导轨上,并固定在起重臂根部,联结和穿绕变幅小车钢丝绳。
按要求组装起重臂拉杆。
2)吊车将起重臂吊起,使臂根绞点与回转上支撑架的绞点耳对正用销轴连接起来然后再将头部抬起,将已装好的起重臂拉杆的自由端与塔顶节架联结。
(先把起重卷扬机的起升钢丝绳经塔顶滑轮引出来,固定在臂架拉杆的自由端,慢慢启动起升机构,钢丝绳便缓慢地把拉杆拉向塔顶直至把销轴穿上。
)8.安装电器在地面将操作室的一切电气设备装配好后,吊起安装在回转上支撑架侧面,并用销子固定好。
9.吊装平衡重根据所用的起重臂长度装上所需的平衡重;10.穿绕钢丝绳将起升钢绳引出,将绳端固定在臂杆头部。
11.进行试运转。
检查一切安装就绪,联结紧固后,接通电源,进行试运转。
12.塔吊的顶升(吊车试车完好后再进行)1)在地面将片状的标准节拼装成U型。
2)将下回转支撑架上小吊臂的钢丝绳挂住自升平台。
3)使塔机前后保持平衡后,在拆除内、外塔联结件上所谓所有螺栓。
4)操作室停电,然后操纵液压系统将内套架稍微顶高抬下内外塔连接件。
5)然后操纵液压系统将内套架以上部分顶高至能够套入标准节的位置。
6)开动起升机构,将顶升平衡重放置地面,用专用吊钩将标准节架的一片桁架吊起,用下回转架环行轨道的小吊钩钩住,放松起升钢丝绳,并将桁架转到平衡臂一侧。
7)将U型标准节架吊起,用环行轨道下的吊钩钩住,放松起重吊钩。
8)变幅小车吊起顶升平衡重,使塔身前后力矩调整至平衡。
9)U型标准节架罩在内套1节架外围与预先就位的那一片节架相连。
10)操作室停电,开动液压系统,油压下降,使标准节插入外塔身连接板内,打冲子上螺栓拧紧。
(若内套架与外塔身,第一节架或标准节架,四周间隙不均,标准节插不进,可停开液压系统,开动牵引小车作前后移动,使间隙调整至均匀。
)11)标准节上的螺栓全部拧紧后,摘去环行轨道下挂钩标准节的小吊钩,开动液压系统,按顶升顺序进行第二节标准节架的安装。
12)每个标准节架安装一条拉杆,挂上一节爬梯。
13)预定安装的标准节架全部装完后,将内卫塔联结件固定好,拧紧全部螺栓,自升平台的活动钩板到工作位置解开悬挂自升平台的钢丝绳和环行轨道上的小吊钩,将其绕道塔身腹杆上固定。
14)开动起升机构,将顶升平衡重卸至地面。
七、塔机安装后的调试及检验1.安装完毕后必须经质量验收和试运转试验,达到标准后方可使用。
其标准应按《北京市塔式起重机性能实验》和《北京市起重机械安全规程》中的有关规定执行,参加检验工作的人员必须符合《北京市塔式起重机操作使用规程》的有关要求。
2.绝缘试验,空载试验,额定荷载试验,超载静态试验,超载动态试验。
3.试验结束后,认真整理试验数据,填写验收书。
4.装置的调试:(1)起重量限制器的调试;(2)力矩限制器的调试;(3)幅度限位器;(4)起升高度限位器;(5)回转限位器;5.毕,经验收合格后填写《北京市塔吊拆除统一检查表格》并经验测机构检验合格,出示检测报告和安全检验合格证后方可使用。
八、塔吊的拆除1、塔吊拆除准备现场道路宽度满足6米以上,路基夯实,保证车辆进出畅通,准备50吨汽车吊三辆,分别负责平衡臂侧、大臂下和塔身侧。
拆塔现场汽车回转中心位置距塔吊不大于8米,现场保证放置50米大臂空间。
人员机械设备安排和安装要求基本相同。
根据现场情况, 2#车库顶板荷载不能满足支撑50吨吊车的要求,所以2#车库内塔吊用50吨汽车吊拆除,吊车支撑在车库外围来安全拆除塔吊作业,50吨汽车吊起吊半径满足拆除作业要求。
2、拆除流程塔吊拆除方法与安装方法基本相同,只是工作程序与安装时相反,即先装的后拆,后装的先拆。
(特别注意:拆塔时必须按程序进行,否则将出现倒塔事故)。
操作液压顶升系统进行下降时,应有操作人员将顶升架上(左右各一)同时扮起,防止一边爬抓阻卡在塔身的踏步上使塔机上部倾斜,而发生意外事故。
九、质量安全保证体系1.塔吊安装质量安全管理组织机构2.人员职责1)现场总负责①对塔吊安装、顶升、附着全过程中的质量、安全负全面领导责任;②负责本方案、安全技术措施的组织落实工作,组织督促塔吊安装单位相关人员、项目机电工长落实安全技术交底制度、设施设备验收制度;2)安全监督①在现场总负责的领导下履行塔吊安装、顶升、附着作业的安全管理与监督;②检查现场不得有安全隐患,督促安拆人员劳保用品穿戴整齐。
③检查路基、塔身不得有安全隐患。
④监督使用合格吊索具,正确吊装机保护。
3)机电工长①在现场总负责的领导下履行塔吊安装、顶升、附着作业的管理与监督。
②检查操作人员证件,对操作人员进行交底。
③严厉制止违章操作、违章指挥现象,并给予相应的处罚。
4)总指挥职责①维持好现场,指挥操作人员严格按操作规程、本方案、塔机说明书拆装工艺进行作业。
②对现场安全及安装质量进行控制,保障塔吊完好无损。
5)塔上指挥①负责塔上挂钩及出入口指挥。
要求了解吊重选择好吊挂位置,正确选择吊索具。
②对塔身连接质量负责,要求螺栓拧紧力矩达标,销子齐全到位,开口销撬开。
③安装中对塔尖与拉板与前后臂连接质量负责;拆塔是指挥监督按顺序拆塔。
4、指挥塔上人员按规程拆除作业。
6)地面指挥①负责地面挂钩及指挥。
要求了解吊重选择好吊挂位置,正确选择吊索具。
②指挥地面人员按规程拆装作业。
7)板车司机①支车牢固可靠。
②严格按操作规程作业,服从信号指挥并予以监督,不得超载。
8)汽吊司机①支车牢固可靠②严格按操作规程作业,服从信号指挥并予以监督,不得超载。
9)地面安装人员①安装时,负责地面挂钩。
要求了解吊点及吊重,正确选择吊具及索具。
②在起吊前后臂前,负责检查拉板及大臂接口不得有隐患。
10)塔上安装人员①熟悉作业环境,全面了解塔式起重机的构造原理、正确的安装工艺和安全操作规程,并能熟练地进行操作使用。
②严格按操作规程及安装作业,服从指挥。
11)塔机电工①整机的电气安装、检查、调试。
②各机构限位、保险调试。
十、安全措施1. 塔机安装必须遵照原厂说明书及有关安装工艺进行安装作业。
2.全体安装工作人员必须集中精力,设专人指挥,相互配合,确保安全。
3.参加高空作业人员必须遵守高空作业安全操作规程。
4.所有参加安装人员保险戴好安全防护用品,包括安全帽、安全带、防滑鞋等。
5.注意防止高空坠物,将工具、螺栓等随手放进工具包内,严禁上下抛掷工具。
6.安装现场禁止非作业人员入内,设置警戒区,主要通道要派专人值班监护。
7.在风速超过4级和大雨、大雪、大雾等恶劣天气下不得进行安拆作业。
