吊车拆除方案
一、概况:
本作业指导书为华能德州电厂三期工程3#标,物质部货场20/5t吊钩门式起重机拆除方案。
起重机高13.847米,跨距18米。
主梁长33.118米,重26吨;刚性腿高7.728米,重4.117吨;下横梁长11.578米,重3.039吨;小车重9.021吨。
二、施工方案的目的
本作业指导书是为拆除20/5t吊钩门式起重机而编写的,该机械拆除过程中的施工方法和安全技术措施,在方案中都有要求,因此,保证门式起重机的顺利安全拆除,是本方案的目的。
三、施工方案要求所具备的条件
3.1施工环境:
拆除现场有拆除施工机械道路、场地。
吊车拆除后部件摆放场地。
3.2施工机械
50T汽车式起重机1台;50T履带式起重机1台。
3.3施工人员:
起重工2人、电气工人:1人、铆焊工:3人、力工:4人到位;
3.4工器具:
钢丝绳、卡扣、扳手、大锤、手锤齐全。
四、工方案的确定
4.1根据门式起重机结构特点,拆除顺序:小车拆除、主梁拆除、两侧支腿拆除。
五、施工方案的具体实施程序
5.1小车拆除:拆除前,先切断吊车电源,拆除小车滑线电缆,并固定好,拆除与小车连接的各连接点。
合理选择吊点,保证拆除过程中小车稳定。
拆除采用
50t履带吊,四点绑扎,选用¢24mm钢丝绳,吊起转干,落钩平放于地面。
5.2主梁拆除:
1、搭设拆除螺栓用脚手架。
脚手架采用钢管脚手架,上铺跳板并绑扎牢固。
2、利用拖拉绳把吊车两侧支腿固定牢固。
3、操作室拆除,吊索捆绑牢固后、拆除操作室与支腿的连接螺栓及焊点,焊点切割时不能损坏支腿。
4、电器设备拆除,拆除时电工配合,拆除电器设备与主梁的连接螺栓及焊点,切割时保证不损坏主梁。
吊索捆绑牢固,用吊车吊下。
5、吊车主梁拆除,采用双机两点吊。
一台50T汽车式起重机;一台50T履带式起重机。
吊索钢丝绳与大梁捆绑牢固,两点绑扎,选用¢24mm钢丝绳,拆除主梁与两侧支腿连接部分螺栓后,吊车起吊、拉紧吊索,螺栓全部拆除后,吊车起吊、转干把大梁放于地面。
并用枕木垫平,防止变形、保证稳定。
5.3两侧支腿与下横梁拆除
1、先拆除两侧支腿上的钢梯、电缆轮盘。
钢梯拆除时,吊索与钢梯绑扎牢固,拆除钢梯与支腿的螺栓及焊点,焊点切割时不能损坏支腿,电缆轮盘拆除时电工配合。
2、支腿拆除,用拖拉绳及枕木把下横梁固定牢固,拆除支腿与下横梁连接螺栓。
吊索钢丝绳绑扎在支腿顶部,吊车起吊受力后,拆除立柱拖拉绳,吊车起吊后把立柱放于地面垫平。
六、施工方案实施的结果
各部分组件、螺栓应齐全、完整;机械、电气等系统齐全完好。
安全技术措施
施工作业项目危险点预测
作业技术、安全联保交底记录
注:施工过程中发生人员变动必须按交底内容进行补充交底。
吊车拆装方案
吊车拆装方案一、方案概述本方案主要针对吊车的拆装工作进行规划和操作指导。
通过合理的步骤和注意事项,保证吊车的拆装过程安全、高效。
二、准备工作1. 确定拆装吊车的位置:要选择平整坚固的地面,避免有杂物、坑洼等影响拆装工作的条件。
2. 确定拆装人员:需要有具有吊车相关经验和操作资质的人员进行拆装工作,保证安全性和专业性。
3. 准备必要的工具:包括扳手、螺丝刀、起重机、托盘等,确保拆装过程所需工具齐全。
三、拆装步骤1. 拆卸上部结构:首先,需要将吊车的上部结构逐步拆卸。
先卸下底座固定螺栓,然后使用起重机或吊车将上部结构分别吊离底座。
2. 拆卸行走机构:接下来,需要拆卸行走机构。
使用扳手等工具拆下前后行走轮,并确保行走机构支撑平稳,避免在拆卸过程中滑动或倾倒。
3. 拆卸液压系统:对液压系统进行拆卸,需要先关闭液压系统,并排出系统内的液体。
然后,使用扳手等工具拆卸液压系统的管道和连接螺丝。
4. 拆卸底座和支腿:最后,将底座和支腿逐步拆卸。
先卸下底座与车架之间的固定螺栓,然后使用起重机或吊车将底座和支腿分别吊离车架。
四、注意事项1. 安全第一:在整个拆装过程中,必须严格按照操作规程进行操作,保持沟通协调,确保人员安全。
2. 吊装须谨慎:在吊装过程中,要根据吊装高度和重量合理选择起重机或吊车,确保吊装稳定,避免发生意外。
3. 小心细致:拆装过程中,要注意细节,避免损坏吊车零部件,保持设备完好。
4. 现场整洁:拆装完毕后,清理现场杂物,确保工作环境整洁,避免杂物对吊装工作产生干扰。
五、总结通过以上步骤和注意事项,本方案旨在提供吊车拆装工作的操作指导。
在实际工作中,应根据吊车的具体型号和要求进行合理调整。
同时,为了保证吊车拆装工作的顺利进行,建议在操作前进行充分的准备工作和安全评估。
只有合理规划、细致操作,才能确保吊车的安全拆装,提高工作效率。
根据题目要求,以上文章使用了常见的拆装方案的技术写作格式,从方案概述、准备工作、拆装步骤、注意事项和总结等五个小节来进行展开。

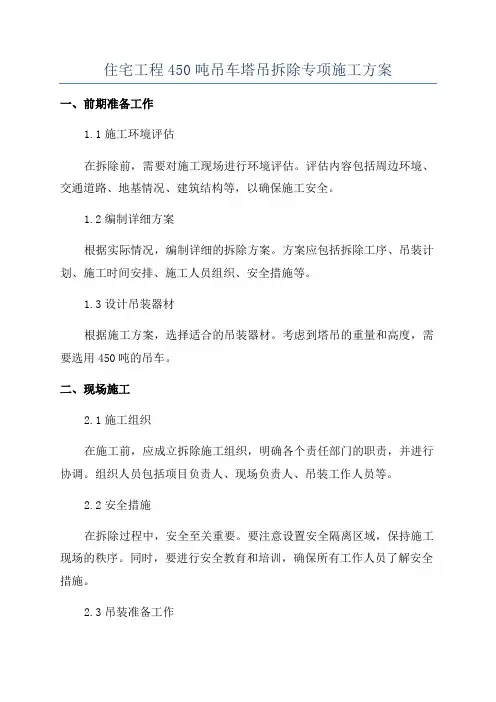

住宅工程450吨吊车塔吊拆除专项施工方案
住宅工程450吨吊车塔吊拆除专项施工方案一、前期准备工作1.1施工环境评估在拆除前,需要对施工现场进行环境评估。
评估内容包括周边环境、交通道路、地基情况、建筑结构等,以确保施工安全。
1.2编制详细方案根据实际情况,编制详细的拆除方案。
方案应包括拆除工序、吊装计划、施工时间安排、施工人员组织、安全措施等。
1.3设计吊装器材根据施工方案,选择适合的吊装器材。
考虑到塔吊的重量和高度,需要选用450吨的吊车。
二、现场施工2.1施工组织在施工前,应成立拆除施工组织,明确各个责任部门的职责,并进行协调。
组织人员包括项目负责人、现场负责人、吊装工作人员等。
2.2安全措施在拆除过程中,安全至关重要。
要注意设置安全隔离区域,保持施工现场的秩序。
同时,要进行安全教育和培训,确保所有工作人员了解安全措施。
2.3吊装准备工作在吊装前,需要对吊车和塔吊进行检查,确保吊装设备的正常工作。
同时,需要调整吊装位置,保持施工平稳。
2.4吊装过程在吊装过程中,吊车应按照吊装计划进行操作。
吊装过程中需要保持与地面施工人员的良好沟通,并进行配合。
吊装过程中需要注意吊装器材的稳定和安全。
2.5拆除工作吊装设备到位后,可以开始拆除工作。
拆除工作应遵循安全、快捷、高效的原则。
根据施工方案,进行逐步拆除,确保安全。
三、施工后处理3.1清理工作拆除完成后,需要进行现场清理工作,清理残留物和废弃材料。
清理过程中,要确保工人的安全。
3.2材料处理对于拆除后的材料,要进行合理处理。
可以选择重新利用或者进行废弃处理。
废弃处理应符合相关规定。
3.3施工记录整理拆除完成后,应对施工过程进行记录整理。
施工记录包括施工进度、拆除过程,以便后续查询和维护。
四、安全措施4.1安全培训在施工前,对施工人员进行必要的安全培训,确保施工人员了解相关安全知识。
4.2安全防护施工现场要设置安全隔离措施,确保施工人员和周围环境的安全。
同时,施工人员要佩戴必要的安全防护用品。
4.3紧急救护措施在施工过程中,应确保随时有紧急救护措施。
起重机拆除方案
XXXX公司起重机拆除方案编制:审核:批准:2018年12月20日目录一、工程概括 (1)二、编制依据 (1)三、控制目标 (2)四、起重机拆除步骤顺序 (2)五、拆除安全用电措施 (2)六、起重机拆除安全作业规定 (4)七、安装拆除工作前必须学习的管理制度和安全操作规程 (5)1、作业人员安全生产工作职责 (5)2、高处作业安全管理制度 (5)3、施工现场安全管理制度 (6)4、高空作业安全操作规程 (7)八、重大危险源分析及识别 (8)九、安全保障体系 (8)1、安全生产领导小组 (8)2、组织安全教育培训及风险告知 (8)3、保证资金投入 (8)4、加强安全监督检查 (9)5、充分做好应急准备 (9)十、起重机安装拆除事故应急救援措施 (9)1. 应急预案体系 (9)2、危险性分析 (12)3预防与预警 (12)4预警行动 (17)一、工程概括XXXXXX公司现共有起重机XX台,因设备XX需要拆除,详细规格型号见下表。
起重机的安装、拆除作业必须由有起重设备安装拆除资质的公司进行作业,作业人员必须持证上岗。
需拆除起重机明细表二、编制依据1、《中华人民共和国安全生产法》、《中华人民共和国劳动法》等有关法律;2、《施工现场临时用电安全技术规范》JGJ46-2005;3、《起重机使用说明书》;4、《特种设备安全监察条例》;5、《起重机用钢丝绳检验和报废实用规范》GB/T5972-2006;6、起重机安全操作规程和管理条例;7、《桥架类起重机安装维修安全技术》。
三、控制目标1、杜绝重大以上伤亡事故,减少一般事故;无重大责任事故;2、不得因施工对周边环境、建筑、设施等造成破坏;3、人员因施工负伤率小于3‰,重伤率小于0.5‰;四、起重机拆除步骤顺序1、施工前,到当地质量技术监督局注销本次需拆除的起重机。
2、现场设置警戒线,解除动力电源,撤除机上动力、控制电缆。
3、先用吊车拆下起升机构(小车或电动葫芦)。
吊车按拆专项方案
一、编制依据1. 《建筑起重机械安全监察规定》2. 《建筑起重机械安装拆卸安全技术规范》3. 《建筑工程施工安全检查标准》4. 《吊车按拆作业安全技术规程》5. 项目施工组织总设计及相关文件二、适用范围本方案适用于本工程中吊车的安装、拆卸作业,包括塔吊、汽车吊等。
三、吊车按拆施工方案1. 施工准备(1)成立吊车按拆作业领导小组,明确各成员职责。
(2)组织作业人员进行安全技术交底,确保作业人员熟悉本方案及操作规程。
(3)对作业人员进行安全教育培训,提高安全意识。
(4)对吊车进行检测、维修,确保吊车性能符合安全要求。
2. 吊车安装(1)根据吊车安装图及现场实际情况,制定吊车安装方案。
(2)对吊车基础进行施工,确保基础坚实、平整。
(3)按照吊车安装图进行吊车组装,确保吊车各部件连接牢固。
(4)对吊车进行试运行,检查吊车性能是否符合要求。
3. 吊车拆卸(1)制定吊车拆卸方案,明确拆卸步骤、顺序及安全措施。
(2)对吊车进行拆卸,先拆卸辅助装置,再拆卸主结构。
(3)拆卸过程中,注意保护吊车部件,避免损坏。
(4)拆卸完成后,对吊车部件进行检查、清洁、保养。
4. 安全措施(1)加强施工现场安全管理,设立安全警示标志。
(2)作业人员必须穿戴安全帽、安全带等防护用品。
(3)吊车安装、拆卸过程中,严禁酒后作业、疲劳作业。
(4)吊车安装、拆卸作业区域设置警戒线,禁止无关人员进入。
(5)加强吊车安装、拆卸作业过程中的监督检查,确保作业安全。
四、应急预案1. 发生意外情况,立即停止作业,组织人员撤离危险区域。
2. 对受伤人员进行急救,拨打急救电话。
3. 按照事故应急预案,及时上报相关部门。
4. 对事故原因进行调查分析,制定整改措施,防止类似事故再次发生。
五、总结本吊车按拆专项方案旨在确保吊车安装、拆卸作业的安全、顺利进行。
在实施过程中,应严格遵守本方案及各项安全规定,确保作业人员生命财产安全。
履带吊安拆方案
履带吊安拆方案一、项目背景最近有个大项目,涉及一台履带吊的安装与拆除。
这可是个技术活,咱们得好好策划一番,确保万无一失。
二、履带吊安装步骤1.要对现场进行实地考察,了解地形地貌,看看有没有障碍物,需要提前清理。
2.就是履带吊的运输啦。
得找一辆大货车,把吊车装上去,然后运到现场。
路上可得注意安全,别让吊车受损。
3.到达现场后,先得把吊车从货车上卸下来。
这可得费一番功夫,需要专门的吊车来帮忙。
4.吊车卸下来后,就要开始安装了。
先得把吊车的底座固定好,确保稳定。
5.然后就是安装吊臂了。
这可是个技术活,需要专业人员操作。
吊臂安装完毕后,得调试一下,确保运动顺畅。
6.就是安装吊钩和控制系统了。
这可是吊车的核心部件,马虎不得。
7.安装完毕后,要对整个吊车进行一次全面的检查,确保各个部件都正常工作。
8.进行一次试吊,看看吊车的性能如何。
三、履带吊使用注意事项1.使用前,要对吊车进行全面的检查,确保安全。
2.操作人员必须具备相关资质,熟悉吊车操作流程。
3.吊装过程中,要确保吊物稳定,避免晃动。
4.吊车工作时,周围禁止人员靠近,确保安全距离。
5.遇到恶劣天气,要停止吊装作业,确保人员安全。
四、履带吊拆除步骤1.要把吊车上的吊物卸下来,确保现场安全。
2.就是拆除吊车了。
先拆吊钩和控制系统,然后拆吊臂。
3.拆除吊臂后,把底座也拆下来,确保现场整洁。
4.拆除完毕后,要把吊车装上货车,运回仓库。
5.对整个吊车进行一次全面的检查,确保没有遗漏。
1.提前做好现场考察,了解地形地貌,确保吊车安装与拆除顺利进行。
2.加强人员培训,确保操作人员具备相关资质,熟悉吊车操作流程。
3.做好安全防护措施,确保吊装过程中的人员安全。
4.遇到问题及时沟通,确保项目进度不受影响。
5.拆除过程中,要确保现场整洁,避免环境污染。
这次项目的成功实施,将为我们今后的工作提供宝贵的经验。
让我们一起努力,为我国的吊装行业贡献力量!1.注意事项:操作人员的安全意识不可忽视,吊车作业时必须穿戴好个人防护装备。
吊车拆装方案
吊车拆装方案1. 引言吊车拆装是指将吊车进行分解和组装的过程。
在某些情况下,需要将吊车拆卸为更小的组件以方便运输、维修或存储。
本文将为您介绍一种有效的吊车拆装方案。
2. 准备工作在开始吊车拆装之前,需要进行一些准备工作。
以下是准备工作的步骤:1.准备工具:确保您拥有必要的工具,如扳手、螺丝刀、螺栓等,以便拆卸和安装吊车的部件。
2.安全措施:在进行吊车拆装之前,确保你已经采取了必要的安全措施,如佩戴安全帽、手套和其他适当的防护装备。
3.打开拆装区域:找到一个足够宽敞和安全的工作区域来进行吊车的拆装工作。
确保工作区域没有障碍物,并提供足够的空间来存放拆下的吊车部件。
3. 拆卸吊车拆卸吊车包括以下步骤:1.停止吊车操作:在拆卸吊车之前,确保吊车已经停止运行,并切断电源以防止意外发生。
2.拆卸吊车臂:使用适当的工具,拆卸吊车臂与主体的连接。
根据吊车类型和结构的不同,可能需要拆卸多个螺栓或螺丝以完全分离吊车臂。
3.拆卸起重机构件:根据需要,拆卸吊车的其他起重机构件,如钢丝绳、滑轮等。
确保安全地放置这些部件,并注意避免受伤。
4.拆卸底盘和轮子:如果可能,拆卸吊车的底盘和轮子以方便运输和储存。
根据吊车的结构,可能需要拆卸一些螺母或采取其他措施来完成这一步骤。
5.标记和记录:在拆卸吊车的过程中,记下每个部件的位置和顺序,以便在后续的组装过程中参考。
为每个部件进行标记,使后续的组装过程更加方便和高效。
4. 组装吊车组装吊车的步骤与拆卸相反。
以下是组装吊车的一般步骤:1.安装底盘和轮子:首先,安装吊车的底盘和轮子。
根据之前的记录和标记,确保正确安装每个部件。
使用适当的扳手和螺栓将底盘和轮子固定在适当的位置。
2.安装起重机构件:根据吊车类型和配置的不同,安装起重机构件,如钢丝绳和滑轮。
确保这些部件安装到正确的位置,并紧固螺栓或其他连接件。
3.安装吊车臂:将吊车臂与主体连接。
根据之前的记录,确保吊车臂正确地连接到主体,使用适当的螺栓和螺母进行紧固。
起重机拆卸安装施工方案
工程名称:XX工程项目工程地点:XX市XX区建设单位:XX建设有限公司监理单位:XX监理有限公司施工单位:XX建筑安装有限公司二、起重机拆卸安装施工方案1. 施工人员及机具配备(1)施工人员:由具备起重机安装、拆卸资质的专业施工队伍组成,包括起重机安装工程师、起重机拆卸工程师、起重机操作人员、安全员等。
(2)机具配备:汽车起重机、吊车、叉车、手动葫芦、千斤顶、撬棍、螺丝刀、扳手、焊机、切割机等。
2. 施工工艺流程(1)现场勘查:了解现场情况,包括起重机型号、位置、基础情况等。
(2)编制施工方案:根据现场勘查结果,制定详细的起重机拆卸安装施工方案。
(3)拆除起重机:按施工方案进行起重机拆除,包括拆卸塔身、吊臂、驾驶室、基础等。
(4)运输起重机:将拆卸下的起重机部件运输至指定地点。
(5)安装起重机:按照拆卸的相反顺序进行起重机安装,包括安装基础、塔身、吊臂、驾驶室等。
(6)调试与试运行:完成安装后,对起重机进行调试与试运行,确保其正常运行。
3. 安全技术措施(1)施工人员必须经过专业培训,持证上岗。
(2)施工前,对施工人员进行安全技术交底,明确施工过程中的安全注意事项。
(3)施工现场设置警戒区域,禁止无关人员进入。
(4)施工过程中,确保起重机安装、拆卸作业符合相关安全规范。
(5)严格执行起重机拆卸、安装过程中的操作规程,确保操作人员安全。
(6)定期检查施工机具,确保其完好、可靠。
4. 质量保证措施(1)严格按照起重机安装、拆卸规范进行施工。
(2)选用优质材料和设备,确保起重机安装、拆卸质量。
(3)对施工过程进行全程监控,确保施工质量。
(4)对安装后的起重机进行试运行,确保其符合设计要求。
三、施工进度安排(1)施工准备:3天(2)起重机拆卸:5天(3)起重机运输:2天(4)起重机安装:5天(5)调试与试运行:3天总计:18天四、注意事项(1)在施工过程中,密切关注施工现场变化,及时调整施工方案。
(2)确保施工过程中的安全、质量,避免事故发生。
吊车安装拆除专项方案
一、编制依据1. 国家相关法律法规和行业标准。
2. 施工现场实际情况。
3. 施工单位资质及人员配备。
二、工程概况1. 工程名称:XX项目吊车安装拆除工程2. 工程地点:XX3. 施工单位:XX公司4. 施工内容:吊车安装、拆除及辅助设施搭建。
三、施工组织1. 施工单位成立吊车安装拆除工程领导小组,负责工程的组织、协调和监督。
2. 施工单位配备专业的吊车安装拆除施工队伍,确保施工质量、安全及进度。
四、施工准备1. 技术准备:根据工程实际情况,制定详细的吊车安装拆除方案,明确施工工艺、质量要求及安全措施。
2. 人员准备:组织施工队伍进行技术培训,提高施工人员的安全意识和操作技能。
3. 材料准备:备齐吊车安装拆除所需的工具、设备、材料,确保施工顺利进行。
4. 安全措施:制定安全防护措施,确保施工过程中人员、设备、环境的安全。
五、施工工艺1. 吊车安装(1)检查吊车及安装场地,确保场地平整、坚实,符合安装要求。
(2)按照吊车安装步骤进行,确保吊车安装牢固、平稳。
(3)安装完毕后,进行试运行,检查吊车性能及运行状态。
2. 吊车拆除(1)根据吊车拆除步骤进行,确保拆除过程安全、有序。
(2)拆除过程中,注意保护吊车零部件,避免损坏。
(3)拆除完毕后,清理现场,确保场地整洁。
六、质量要求1. 吊车安装、拆除过程符合相关规范要求。
2. 安装后的吊车运行平稳,性能良好。
3. 拆除后的吊车零部件完好,可再次使用。
七、安全措施1. 施工现场设置安全警戒线,明确危险区域。
2. 施工人员佩戴安全帽、安全带等防护用品。
3. 施工过程中,注意高空作业、起重作业等危险作业的安全防护。
4. 定期对施工现场进行检查,及时发现并消除安全隐患。
八、施工进度1. 吊车安装、拆除工程计划工期为XX天。
2. 施工单位严格按照计划执行,确保工程按期完成。
九、验收1. 施工单位自检合格后,向监理单位申请验收。
2. 监理单位组织验收,验收合格后,工程交付使用。
吊车安拆专项方案
一、编制依据1. 国家及地方有关安全生产的法律、法规、规章、标准和规范;2. 项目施工合同、设计文件、施工图纸等相关技术资料;3. 吊车制造商提供的设备说明书、操作手册等相关技术文件;4. 施工现场实际情况。
二、工程概况1. 工程名称:XXX项目2. 工程地点:XXX3. 施工单位:XXX4. 项目概况:XXX三、吊车安拆工程范围1. 吊车进场、运输、安装、拆卸、验收及出场等全过程;2. 吊车作业区域内的安全防护、警戒及应急预案等。
四、施工准备及计划1. 技术准备:熟悉吊车相关技术文件,了解吊车性能、参数、操作规程等;2. 人员准备:组织施工队伍,明确各岗位人员职责,进行安全教育培训;3. 材料准备:准备吊车、索具、工具、安全防护用品等;4. 设备准备:检查吊车及辅助设备,确保其完好、安全;5. 进度计划:根据工程进度要求,制定吊车安拆进度计划。
五、施工方法及工艺流程1. 吊车进场及运输:按照吊车制造商提供的运输方案,确保吊车安全运输至施工现场;2. 吊车安装:按照吊车制造商提供的安装步骤,进行吊车安装;3. 吊车拆卸:按照吊车制造商提供的拆卸步骤,进行吊车拆卸;4. 吊车验收:完成吊车安装或拆卸后,进行验收,确保吊车符合要求;5. 吊车出场:完成吊车验收后,按照吊车制造商提供的出场方案,将吊车安全运输出场。
六、安全保证措施1. 组织保障:成立吊车安拆安全领导小组,负责吊车安拆全过程的安全管理;2. 技术措施:严格按照吊车制造商提供的操作规程进行施工,确保吊车安装、拆卸过程安全;3. 防护措施:设置警戒区域,悬挂警示标志,配备安全防护用品,确保施工人员安全;4. 应急预案:制定吊车安拆事故应急预案,提高应对突发事件的能力;5. 监督检查:定期对吊车安拆施工过程进行监督检查,确保安全措施落实到位。
七、环境保护措施1. 施工现场不得随意堆放吊车、材料等,保持施工现场整洁;2. 施工过程中产生的废水、废气、噪音等,应符合国家环保要求;3. 施工结束后,及时清理施工现场,恢复原状。
起重机设备拆卸、搬迁、安装方案
起重机设备拆卸、搬迁、安装方案起重机设备拆卸、搬迁、安装方案一、总则1.拆卸、安装过程需在IS质量体系标准控制下进行施工。
2.在拆卸过程中,对解体的部件采取全部包装保护措施,防止因拆卸后搬迁过程对部件造成损坏。
3.严格按照国家标准技术要求进行安装,在上道工序未经检验合格前,决不进行下道工序。
4.对安装后的起重机严格执行《起重机设备安装工程施工及验收规范》进行检验与试验,确保起重机各项符合国家标准,保证起重机安全使用。
二、实施方案1.根据贵方要求和起重机拆卸安装现场情况,我们计划按以下实施方案:1.1.对起重机进行全面检测,按___《通用桥式起重机》、JB/T1306《电动单梁桥式起重机》GB6067《起重机安全规程》等标准进行检测,并作相关详细检测记录。
1.2.拆卸时以汽车吊为主要拆卸吊装设备,根据每台起重机单件最大自重选用汽车吊,按起重机安装相反工序,分别解体、分部件吊至地面。
1.3.将拆卸下来的起重机按贵方要求检修改造合格后,运至安装现场。
1.4.仍以汽车吊为主要吊装设备,将拆卸后运至安装现场的起重机分部件吊至轨道上,并进行高空组对连接、安装、调试符合标准。
1.5.按GB5905《起重机检验试验规程和程序》,重新进行各项检验和试验,确保起重机安装后完全符合国家标准要求。
1.6.完成起重机安装自检后,报技术监督局特检部门检验取证。
三、施工组织1.为确保起重机设备拆卸、搬迁、安装质量和工期,我们将在贵公司组建起重机械拆卸、安装项目部,负责贵公司起重机械特种拆卸、安装的一切事务。
我们将选派具有丰富施工经验的人员担任项目部经理,负责工程质量、安全管理、文明生产等全面事务。
项目经理部下设现场技术负责人、安全负责人。
我们将选派有在外拆卸、安装经验的工程技术人员在业主方的协助下,建立起完善的安全文明生产管理网络,在改造修理过程中严格按照质星管理体系标准和贵方要求认真行组织、实施。
2.按照计划或要求安排有关技术人员进入现场,根据现场实际情况对工器具按标准配置。
