设备安装技术交底
设备安装安全技术交底

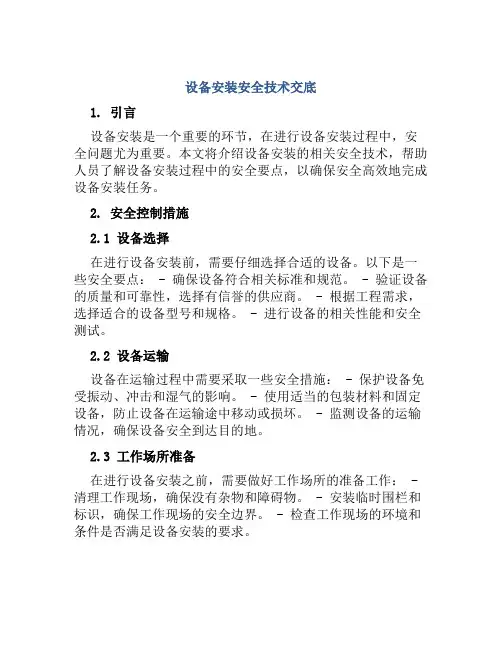

设备安装安全技术交底1. 引言设备安装是一个重要的环节,在进行设备安装过程中,安全问题尤为重要。
本文将介绍设备安装的相关安全技术,帮助人员了解设备安装过程中的安全要点,以确保安全高效地完成设备安装任务。
2. 安全控制措施2.1 设备选择在进行设备安装前,需要仔细选择合适的设备。
以下是一些安全要点: - 确保设备符合相关标准和规范。
- 验证设备的质量和可靠性,选择有信誉的供应商。
- 根据工程需求,选择适合的设备型号和规格。
- 进行设备的相关性能和安全测试。
2.2 设备运输设备在运输过程中需要采取一些安全措施: - 保护设备免受振动、冲击和湿气的影响。
- 使用适当的包装材料和固定设备,防止设备在运输途中移动或损坏。
- 监测设备的运输情况,确保设备安全到达目的地。
2.3 工作场所准备在进行设备安装之前,需要做好工作场所的准备工作: - 清理工作现场,确保没有杂物和障碍物。
- 安装临时围栏和标识,确保工作现场的安全边界。
- 检查工作现场的环境和条件是否满足设备安装的要求。
2.4 安全防护装置在设备安装过程中,应当提供足够的安全防护装置: - 提供个人防护装备,如安全帽、防护眼镜、防护手套等。
- 提供适当的工作平台和扶手,确保工作人员的安全操作位置。
- 提供防滑措施,避免工作人员在操作过程中滑倒或摔倒。
2.5 操作规程设备安装需要按照一定的操作规程进行,以确保安全顺利进行: - 制定详细的设备安装操作规程,包括工作流程、操作步骤和安全注意事项。
- 培训工作人员,确保其了解并熟悉设备安装的操作规程。
- 进行临时安全评估,排查潜在的安全风险。
3. 安全检查3.1 设备完整性检查在设备安装前,需要对设备的完整性进行检查: - 检查设备的所有部件和配件是否齐全。
- 检查设备是否有明显的损坏或缺陷。
- 验证设备的功能是否正常。
3.2 安全连接检查在设备安装过程中,需要进行安全连接的检查: - 确保设备的电源线和接地线正确连接。
设备安装工程技术交底

单击此处添加标题
设备安装工程技术交底对企业可持续发展的贡献:通过技术交底,企业能 够不断提高技术水平和竞争力,为企业的可持续发展做出贡献。
单击此处添加标题
设备安装工程技术交底对员工个人发展的影响:技术交底能够提高员工的 技术水平和综合素质,为员工个人的职业发展提供更好的平台和机会。
章节副标题
设备安装工程技术交底的 目的和意义
章节副标题
明确设备安装工程的技术要求和标准
确保设备安装工程的顺利进行 提高设备安装工程的质量和效率 保障设备安装工程的安全性和稳定性 促进设备安装工程的标准化和规范化
确保设备安装工程的顺利进行
确保设备安装工程的质量和安全
提高设备安装工程的施工效率和 质量
明确交底目的和 内容
制定交底计划和 底资料和 工具
组织相关人员进行技术交底培训
确定培训内容:根据设备安装工程的技术要求和施工规范,确定需要培训的内容。
制定培训计划:根据培训内容,制定详细的培训计划,包括培训时间、地点、方式等。
邀请专家授课:邀请相关领域的专家或经验丰富的技术人员授课,确保培训内容的质量和实用 性。
基础工程施工:包括基础制作、钢筋绑扎、 模板支设等
单击此处输入你的正文,请阐述观点
调试与试运行:对设备进行调试和试运行, 确保正常运行 设备安装工程的操作规程 设备安装工程的操作规程
操作流程:按照规定的流程进行设备的安 装、调试和试运行
单击此处输入你的正文,请阐述观点
维护保养:定期对设备进行维护保养,延 长设备使用寿命
设备安装工程的施工工艺和操作规程
施工准备:熟悉图纸、材料准备、工具准 备等 单击此处输入你的正文,请阐述观点
设备安装技术交底

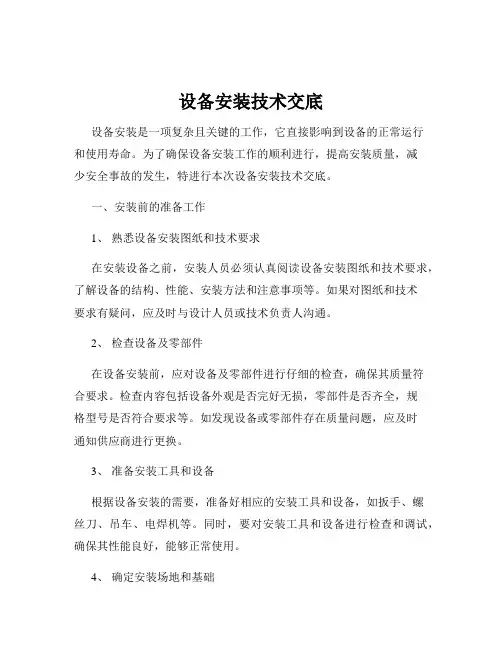

设备安装技术交底设备安装是一项复杂且关键的工作,它直接影响到设备的正常运行和使用寿命。
为了确保设备安装工作的顺利进行,提高安装质量,减少安全事故的发生,特进行本次设备安装技术交底。
一、安装前的准备工作1、熟悉设备安装图纸和技术要求在安装设备之前,安装人员必须认真阅读设备安装图纸和技术要求,了解设备的结构、性能、安装方法和注意事项等。
如果对图纸和技术要求有疑问,应及时与设计人员或技术负责人沟通。
2、检查设备及零部件在设备安装前,应对设备及零部件进行仔细的检查,确保其质量符合要求。
检查内容包括设备外观是否完好无损,零部件是否齐全,规格型号是否符合要求等。
如发现设备或零部件存在质量问题,应及时通知供应商进行更换。
3、准备安装工具和设备根据设备安装的需要,准备好相应的安装工具和设备,如扳手、螺丝刀、吊车、电焊机等。
同时,要对安装工具和设备进行检查和调试,确保其性能良好,能够正常使用。
4、确定安装场地和基础安装场地应平整、坚实,具备良好的排水条件。
设备基础应按照设计要求进行施工,其强度和尺寸应符合要求。
在安装设备前,应对安装场地和基础进行验收,确保其符合安装要求。
二、设备安装的基本要求1、安装精度要求设备的安装精度直接影响到设备的运行性能和使用寿命。
在安装过程中,应严格按照设备安装图纸和技术要求进行安装,确保设备的水平度、垂直度、同轴度等精度指标符合要求。
2、安装顺序要求设备的安装应按照一定的顺序进行,一般为先安装主机,再安装附属设备;先安装大件,再安装小件;先安装内部结构,再安装外部结构。
在安装过程中,要注意各部件之间的连接和配合,确保安装工作的顺利进行。
3、安装安全要求设备安装是一项高风险的工作,在安装过程中必须严格遵守安全操作规程,确保安装人员的人身安全和设备的安全。
安装人员应佩戴好安全帽、安全带等防护用品,严禁在安装现场吸烟、动火等。
三、设备安装的具体步骤1、设备吊运根据设备的重量和尺寸,选择合适的吊运工具和方法。

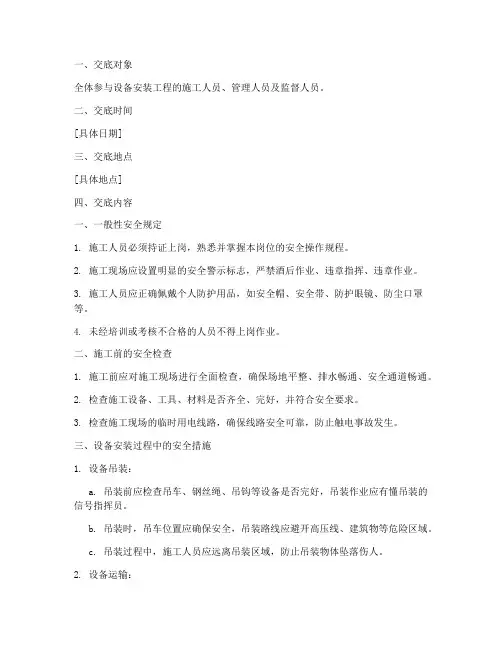

设备安装安全技术交底_范文模板

一、交底对象全体参与设备安装工程的施工人员、管理人员及监督人员。
二、交底时间[具体日期]三、交底地点[具体地点]四、交底内容一、一般性安全规定1. 施工人员必须持证上岗,熟悉并掌握本岗位的安全操作规程。
2. 施工现场应设置明显的安全警示标志,严禁酒后作业、违章指挥、违章作业。
3. 施工人员应正确佩戴个人防护用品,如安全帽、安全带、防护眼镜、防尘口罩等。
4. 未经培训或考核不合格的人员不得上岗作业。
二、施工前的安全检查1. 施工前应对施工现场进行全面检查,确保场地平整、排水畅通、安全通道畅通。
2. 检查施工设备、工具、材料是否齐全、完好,并符合安全要求。
3. 检查施工现场的临时用电线路,确保线路安全可靠,防止触电事故发生。
三、设备安装过程中的安全措施1. 设备吊装:a. 吊装前应检查吊车、钢丝绳、吊钩等设备是否完好,吊装作业应有懂吊装的信号指挥员。
b. 吊装时,吊车位置应确保安全,吊装路线应避开高压线、建筑物等危险区域。
c. 吊装过程中,施工人员应远离吊装区域,防止吊装物体坠落伤人。
2. 设备运输:a. 运输过程中,设备应固定牢固,防止在运输过程中发生意外。
b. 运输路线应避开高压线、建筑物等危险区域,确保运输安全。
c. 运输过程中,施工人员应遵守交通规则,确保运输安全。
3. 设备安装:a. 安装过程中,施工人员应按照施工图纸和操作规程进行操作。
b. 安装设备时,应确保设备与基础固定牢固,防止设备倾倒、坠落。
c. 高空作业时,施工人员必须系好安全带,并正确使用安全防护设施。
四、紧急情况应对措施1. 发生火灾时,应立即切断电源,使用灭火器等消防设施进行灭火。
2. 发生触电事故时,应立即切断电源,进行急救,并迅速拨打急救电话。
3. 发生高空坠落事故时,应立即进行救援,并采取措施防止事故扩大。
五、安全教育与培训1. 施工单位应定期对施工人员进行安全教育和培训,提高施工人员的安全意识。
2. 施工人员应积极参加安全教育和培训,掌握安全操作技能。
设备安装安全技术交底

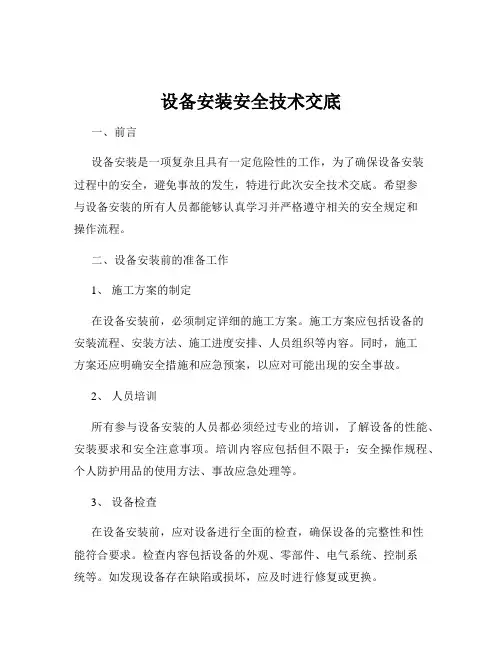

设备安装安全技术交底一、前言设备安装是一项复杂且具有一定危险性的工作,为了确保设备安装过程中的安全,避免事故的发生,特进行此次安全技术交底。
希望参与设备安装的所有人员都能够认真学习并严格遵守相关的安全规定和操作流程。
二、设备安装前的准备工作1、施工方案的制定在设备安装前,必须制定详细的施工方案。
施工方案应包括设备的安装流程、安装方法、施工进度安排、人员组织等内容。
同时,施工方案还应明确安全措施和应急预案,以应对可能出现的安全事故。
2、人员培训所有参与设备安装的人员都必须经过专业的培训,了解设备的性能、安装要求和安全注意事项。
培训内容应包括但不限于:安全操作规程、个人防护用品的使用方法、事故应急处理等。
3、设备检查在设备安装前,应对设备进行全面的检查,确保设备的完整性和性能符合要求。
检查内容包括设备的外观、零部件、电气系统、控制系统等。
如发现设备存在缺陷或损坏,应及时进行修复或更换。
4、现场环境准备安装现场应清理干净,无杂物和障碍物。
地面应平整、坚实,能够承受设备的重量。
安装现场应具备良好的照明和通风条件,以保证施工人员的安全和健康。
5、工具和设备的准备根据设备安装的需要,准备好所需的工具和设备,并确保其性能良好、安全可靠。
工具和设备应定期进行检查和维护,如发现问题应及时进行修理或更换。
三、设备安装过程中的安全注意事项1、个人防护用品的使用施工人员在进行设备安装时,必须正确佩戴个人防护用品,如安全帽、安全带、安全鞋、手套、护目镜等。
个人防护用品应符合国家标准,并定期进行检查和更换。
2、高处作业安全在进行高处设备安装时,必须搭建牢固的脚手架或使用升降平台等设备。
施工人员应系好安全带,并将安全带固定在可靠的位置。
严禁在没有防护措施的情况下进行高处作业。
3、电气安全在进行设备电气安装时,必须切断电源,并挂上“禁止合闸”的警示牌。
施工人员应具备电气安全知识,严格按照电气操作规程进行操作。
严禁私拉乱接电线,使用不合格的电气设备。

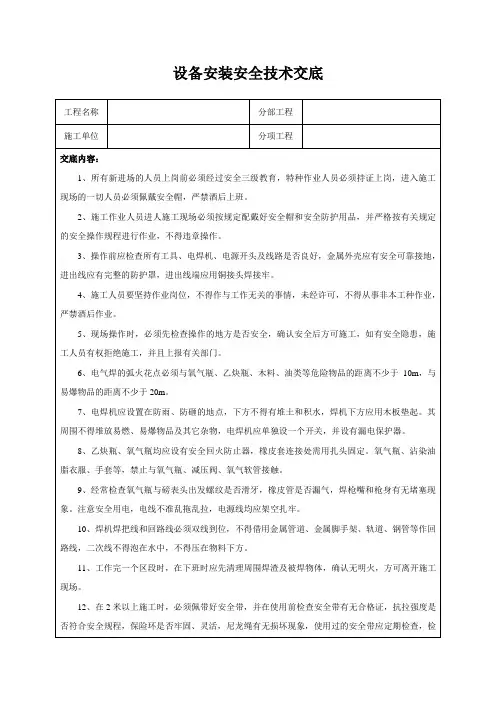

设备安装安全技术交底

17、设备采用滚动法装卸车时,滚送的坡度不得大于20度,滚送的搭设应平整、坚实、接头错开。滚动的速度不宜太快,必要时应设防护牵引绳。
18、拆卸设备部件,应放置稳固。装配时,严禁用手插入连接面或探摸螺孔。取放垫铁时,手指应放在垫铁的两侧。
13、在高空作业时应注意跳板是否固定牢固,有列安全隐患,检查完有无其它隐患,检查完有无其它隐患后方可施工。
14、电动手持工具必须装有漏电保护装置,并由牢固可靠的保护接地装置,电动工具如有损坏必须由专人修理,并检查合格后方可再次投入使用。
15、在潮湿地区或在金属构架、管道等导电良好的作业场所,必须是拥有双重绝缘或加强绝缘的电动工具,同时加强漏电保护装置。
4、施工人员要坚持作业岗位,不得作与工作无关的事情,未经许可,不得从事非本工种作业,严禁酒后作业。
5、现场操作时,必须先检查操作的地方是否安全,确认安全后方可施工,如有安全隐患,施工人员有权拒绝施工,并且上报有关部门。
6、电气焊的弧火花点必须与氧气瓶、乙炔瓶、木料、油类等危险物品的距离不少于10m,与易爆物品的距离不少于20m。
设备
工程名称
分部工程
施工单位
分项工程
交底内容:
1、所有新进场的人员上岗前必须经过安全三级教育,特种作业人员必须持证上岗进入施工现场的一切人员必须佩戴安全帽,严禁酒后上班。
2、施工作业人员进人施工现场必须按规定配戴好安全帽和安全防护用品,并严格按有关规定的安全操作规程进行作业,不得违章操作。
3、操作前应检查所有工具、电焊机、电源开头及线路是否良好,金属外壳应有安全可靠接地,进出线应有完整的防护罩,进出线端应用铜接头焊接牢。
设备安装工程技术交底
专业的论文在线写作平台
设备安装工程技术交底
交底内容:
一、施工准备:
1、施工准备及基础验收:进入现场的机具、材料需办理验收记录;设备安装前,对基础进行全面检查验收和处理,基础的外表面不得有裂缝、孔洞、漏筋现象;基础表面应铲麻面;地脚螺栓孔中杂物应清理干净。
设备基础验收必须符合施工及验收规范的要求。
二、设备安装
I.地脚螺栓在安装前,应将油脂和污垢或锈斑清除干净,螺纹部分应涂润滑油,以防时间长了拆卸困难;地脚螺栓安装前应垂直,不垂直度不应超过10‰,尾度弯钩处不得碰壁和孔底,距孔底至少有30~100mm间隙;距孔壁各个方面的间隙不得少于15mm。
板紧螺母后,螺栓必须露出螺母2~3牙。
II.垫铁应均匀、对称、整齐地放在地脚螺栓两侧,相临两组间距不大于500mm,每组垫铁不超过4块,总高30~70mm;二次灌浆前,各垫铁组应点焊牢固,并将灌浆清理干净;灌浆前,用细碎石砼捣固密实,注意不要碰斜地脚螺栓,以保证设备安装精度。
III.设备就位后,其主轴中心线应与基础上的墨线相重合,允许偏差为5mm,找正时,标高允许偏差为±5mm,水平度允许偏差:纵向0.5mm/m,横向0.01 mm/m。
静置设备垂直度允许偏差H/1000,且不大于30mm。
三、水泵单机试运转
先将泵壳和出水管灌满水,再将出水管阀门关闭,开。
(完整版)设备安装安全技术交底
(完整版)设备安装安全技术交底1. 介绍本文档旨在确保设备安装过程中的安全性。
安装设备时必须遵守特定的安全措施和技术要求。
在进行设备安装之前,必须对安全技术进行交底并确保所有工作人员理解并且遵守这些要求。
2. 安全要求2.1 安装区域准备在进行设备安装之前,必须确保安装区域满足以下要求:- 通风良好,保持适宜的温度和湿度。
- 清洁,并清除任何障碍物或垃圾以确保工作场所安全。
- 确保安装区域有足够的空间来调整和移动设备。
2.2 人员安全- 参与设备安装的人员必须经过相关培训,并具备必要的技能和经验。
- 所有参与设备安装的人员必须戴好安全帽、安全鞋和其他必要的个人防护设备。
- 必须遵循安全操作规程,如正确使用工具、设备和材料,并遵循操作手册和相关指南。
2.3 设备安装- 所有设备安装必须由经过授权和有资质的技术人员进行。
- 在设备安装过程中,必须确保设备与电源之间的连接正确无误,并符合安全标准。
- 必须按照设备的安装手册和制造商的要求进行操作。
3. 管理措施3.1 交底会议- 在进行设备安装之前,必须召开一次安全技术交底会议。
- 在交底会议上,必须详细介绍设备安装过程中的安全要求和技术细节。
- 所有参与设备安装的人员必须参加交底会议,并签署相关文件以确认理解和遵守安全要求。
3.2 监督和检查- 安装过程中必须进行监督和检查,以确保符合安全要求和技术规范。
- 定期进行安全巡查,并记录问题和改进措施。
- 如发现安全问题或违反安全要求,必须及时采取纠正措施,并确保重复出现的风险得到遏制。
4. 总结本文档详细描述了设备安装过程中的安全技术要求和交底事项。
在设备安装前,必须组织安全技术交底会议,并确保所有工作人员理解并遵守安全要求。
通过严格的安全管理和监督措施,我们能够确保设备安装过程的安全性和顺利进行。
以上为完整版设备安装安全技术交底文档,希望各位工作人员在设备安装过程中能严格按照要求进行操作,确保工作安全,并顺利完成设备安装工作。
设备安装技术交底
设备安装技术交底1. 交底内容设备安装技术交底是指在设备安装工作开始前,由施工方向参与设备安装工作的相关人员传递安装技术和操作规范的过程。
交底的内容应包括以下方面:1.安装工作的顺序和方法在设备安装前,应制定安装计划,明确安装工作的顺序和方法。
交底应告知施工人员安装顺序,如先安装基础,再安装支座等。
此外,还应说明每个安装步骤的具体方法和注意事项。
2.安全注意事项设备安装是一项高风险的工作,因此,安全注意事项必须得到重视。
交底应告知施工人员安装过程中的危险因素及应对方法,如电气安全、高空作业安全等。
同时,还应对安全防护用品的使用进行讲解。
3.质量要求交底应明确安装质量要求,如材料的选择、安装的垂直度、尺寸精度等。
同时,还应要求施工方严格按照工序进行检查,确保施工质量符合要求。
4.现场管理设备安装现场管理非常重要,交底应指明现场管理要求,如施工人员必须佩戴安全防护用品、现场必须保持整洁等。
同时,还应要求施工方遵守现场管制措施。
2. 交底方式设备安装技术交底应采用多种方式进行,如下:1.书面记录:可以将安装顺序、安装方法、注意事项、质量要求、现场管理等内容写成文字或制作成图表,以便参与安装的人员在需要时进行查询。
2.口头讲述:安装工程师或技术人员可以在现场进行口头讲解。
讲解时应结合实际情况,详细说明每个安装步骤和注意事项。
3.视频教学:可以制作安装视频,以便参与安装的人员在需要时进行学习和查看。
3. 交底要求设备安装技术交底应符合以下要求:1.制定交底计划:应根据安装人员的不同水平和安装工作的不同阶段确定交底的内容和方式,并制定交底计划。
2.重视交底效果:应注重交底的效果,确保参与安装的人员掌握安装技术和操作规范。
3.多角度展示:应采用多种交底方式,如口头讲述、书面记录、视频教学等等,以便参与安装的人员进行多角度的学习。
4.反复演练:应进行反复演练,确保参与安装的人员掌握了安装技术和操作规范。
4.设备安装技术交底是保证设备安装质量的基础步骤之一,必须得到重视。
设备安装安全技术交底
一、技术资料准备
1.施工图纸:收集并熟悉设备安装施工图纸,了解设备安装的位置、结构、性能等技术要求。
2.施工方案:根据施工图纸和现场实际情况,编制详细的施工方案,包括施工流程、施工方法、施工顺序等。
3.安全技术措施:结合施工方案,制定针对性的安全技术措施,包括安全防护、消防、临时用电等。
3.《建筑机械使用安全技术规程》;
4.《施工现场临时用电安全技术规范》;
5.《建筑施工现场环境与卫生标准》;
6.项目施工图纸、施工组织设计、施工方案等相关文件。
五、责任主体
1.施工单位:负责设备安装工程的施工组织、现场管理、安全防护等工作;
2.监理单位:负责对设备安装工程的安全技术交底进行监督、检查;
五、安全检查与验收
1.组织相关人员进行安全检查,对施工现场、设备、人员等进行全面排查,确保无安全隐患。
2.对查出的安全隐患,及时整改,直至符合安全要求。
3.报告监理单位进行验收,确保设备安装前的准备工作符合安全技术交底要求。
本部分详细阐述了设备安装前的准备工作,包括技术资料、人员培训、现场环境、设备与材料以及安全检查与验收等方面,为设备安装工程的安全、顺利进行提供了有力保障。
四、事故处理流程
1.发生事故后,立即向现场负责人报告,同时启动应急预案。
2.对伤者进行紧急救治,同时保护事故现场,防止事故扩大。
3.对事故原因进行调查分析,制定整改措施,防止同类事故再次发生。
4.及时向上级报告事故情况,依法依规处理。
五、事故后续处理
1.对事故责任人进行追责,对表现突出的应急人员进行表彰。
一、安全技术交底的实施
1.在施工前,由项目技术负责人组织对施工人员进行安全技术交底,确保每位施工人员了解工程特点、安全风险和安全措施。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
3.3、质量标准
3.3.1、中心线的平面位移允许偏差10mm。
3.3.2、标高±10mm。
3.3.3、传动轴水平度0.2‰。
3.4、成品保护
3.4.1、搬运和吊装的绳索不能捆绑在机壳和轴承盖的吊环上
2.2.2、金属壳体片式消声器安装,安装前应检查金属壳体壁板平整度,如有变形需校正。制定工艺卡,确定其组装顺序为先连接四面壁板,后装入消声片,消声片安装顺序为先安装两侧壁,后由一端开始逐片装入。消声片与金属壳体上下壁板连接处铺设耐热橡胶板,并划线定位保证消声片片距符合要求。吸声体用定位型钢挤牢,并将型钢与上下壁面和吸声体底部或顶部分别焊接牢固。注意在装入中间吸声体前窄缝一侧的型钢要先与壁面焊牢。如允许现场组焊,外壳四面壁板也可采用焊接连接。
3.2.1、开箱检查。应根据设计图纸按通风机的完全称呼,核对名称、型号、机号、传动方式、旋转方向和风口位置等六部分。
(a)核对叶轮、机壳和其它部位的主要尺寸,进风口、出风口的位置等与设计相符。
(b)叶轮旋转方向应符合设备技术文件的规定。
(c)进风口、出风口应有盖板严密遮盖。
(d)噪声要符合噪声限值的规定。
4.2.3、质量标准
①风机盘管与进水管的连接严禁渗漏,凝洁水管的坡度必须符合排水要求,与风口及回风室的连接必须严密,不得漏风。
②安装必须平稳、牢固,回风及新风调节阀调节灵活。
4.2.4、成品保护
①风机盘管在安装时避免碰撞和较大振动,表面防腐层不得受到划伤。
②风机盘管安装好后用塑料薄膜覆盖,并在设备房内安装大瓦数白炽灯,干燥空气,以防设备受潮。
2.2.3、消声器壳体的制作应采用咬接形式,不但增加强度,也可以减少漏风量。在制作过程中,要注意有些形式的消声器是有方向要求的,故在制作完成后应在外壳上标明气流方向,以免安装时装反。
2.2.4、消声片单体安装。在有较高消声要求的大型空调系统中,消声器的规格尺寸较大,一般做成单片,安装时将单片有规则地排列,保持正确的片距,上下两端安装固定单片的框架时,不能松动,以免发生噪声。
南京地铁工程
承包单位:中铁二局集团电务工程有限公司合同号:JS-D4-CA06-0000-1406
监理单位:中铁二院(成都)咨询监理有限责任公司编号:
技术交底记录A3.11
工程名称
南京地铁四号线一期工程车站设备安装工程(D4-CA06标)工程
交底部位
车站内(含区间)
工序名称
设备安装
交底提要:
设备安装
组合式空调器由过滤器、混合段、处理段、加热段、及风机组成,做为集中式空调系统空气处理设备。由于该设备送风量大,整套设备体积大,但该设备各功能处理段相互独立,可分体在现场组装。考虑到设备运输、吊装过程的安全和方便,本工程中组合式空调器的安装施工采用分段现场组装的方式进行施工。在安装过程中应注意以下问题:
(e)全压偏差或流量偏差、全压效率应符合设计要求。
(f)应及时填写设备开箱检查记录。
3.2.2、通风机的搬运。首先应根据工程实际条件制订有关施工方案后进行,另外还须注意以下几点:
(a)整体安装的通风机,搬运和吊装的绳索不能捆绑在机壳和轴承的吊环上。与机壳边接触的绳索,在棱角处应垫好柔软的材料,防止磨损机壳及绳索被切断;
台
1
起重
9
手动葫芦
套
10
起重
1.3、材料准备包括:消声器、消声弯头、通风机、风机盘管、空调风机、柜式空调机等相应支吊架、铁膨胀等
1.4、技术准备:编制消声器安装施工作业指导书,由主管工程师对施工人员进行技术交底。
2.消声器的安装
2.1、工艺流程:
消声器的安装工艺流程图
2.2、安装要点:
2.2.1、消声弯头安装时,应单独设置支吊架,其重量不得由风管承受。安装前检查消声器外表面应平整,不应有明显的凹凸、划痕及锈蚀;紧固消声器部件的螺钉应分布均匀,接缝平整,不得松动脱落;消声片外包玻纤布应平整无破损,两端设置的导风条应完好,穿孔板表面应清洁,无蚀及孔洞堵塞;消声器法兰与相连接的风管或管件法兰应进行配钻,法兰间加垫圈,螺栓连接,螺栓连接方向应一致,保证法兰连接严密平整牢固。
(b)解体安装的风机,绳索捆绑不能损坏主轴、袖衬的表面和机壳、叶轮等部件;
(c)对输送特殊介质的通风机的叶轮和机壳内涂敷的保护层,在搬运过程中不得损坏;
(d)为了使风机在吊装时不与建筑物相碰,应当另绑牵引绳控制方向;
(e)搬运时不得将叶轮和齿轮轴直接放在地上滚动或移动。
3.2.3、通风机底座若直接安置在基础上时,安装前核对基础合格后方可就位,就位后应用成对斜垫铁找平,使通风机达到要求的标高和水平度。垫铁一般放在地脚螺栓的两侧,垫铁间的距离为500~1000mm,为便于调整,垫铁要露出机座外边约25~30mm,垫铁距离地脚螺栓1~2倍螺杆直径,垫铁高度一般为30~60mm,每组垫铁一般不超过3~4块,厚的放下面,薄的放上面,最薄的夹在中间,同一组的垫铁尺寸要一样,放置必须整齐,设备安好后,同一组垫铁要点焊在一起,以免受力时松动。预留孔灌浆前应清除杂物,用碎石混凝土灌浆。垫铁组与混凝土表面应平整,贴合良好,接触紧密。地脚螺栓应垂直,并应有防松装置。
③风机盘管安装好后,设备房设门上锁,以防人为破坏。
5、空调风机(空调柜机)安装
5.1、空调机组安装的地方必须平整,一般应高出地面100mm至150mm,或用槽钢支架垫高。
5.2、空调机组如需安装减震装置,应严格按照设计要求的型号、数量和位置进行安装、找正找平。
5.3、供、回水管与机组的连接应为弹性连接(金属或非金属软管)。
交底内容:
1、施工准备
1.1、人员配备:技工4人、普工8人。
1.2、施工机械、工具准备
施工机械表
序号
设备名称
规格型号
单位
数量
主要用途
1
冲击电锤
TE25
把
8
钻眼
2
手枪电钻
FD10SA
把
6
钻眼
3
水平仪
把
5
水平校验
4组合工具套4 Nhomakorabea安装
5
人字铝合金梯
把
3
安装
6
移动升降平台
个
2
安装
7
汽车
5T
辆
1
运输
8
卷扬机
1.5t-5t
2.2.5、消声材料敷设。消声材料的填充应按设计规定的单位容重均匀地敷设,需粘贴的应按设计要求的厚度粘贴牢固,拼缝密实,表面平整。松散材料填充时,应按设计要求采用透气的覆面材料覆盖,防止吸声材料飞散、脱落,甚至污染空调房间,施工中注意覆面材料拼接应顺气流方向拼缝密实,表面平整,不应有凹凸不平。对于金属孔板,穿孔的孔径和穿孔率应符合设计要求,穿孔板孔口的毛刺应锉平,以免将覆面积布划破。
4.2.2、风机盘管的安装应遵循以下规定:
(a)水管与风机盘管连接应采用软管,接管应平直,严禁渗漏,或者设紫铜管接头,以免接管时损坏盘管,同时便于维修;
(b)风机盘管安装必须平稳、牢固与风管、回风室及风口的连接处应严密;
(c)冷凝水排水坡度应正确,凝结水应畅顺地流到指定位置;
(d)风机盘管同冷热媒管道应在管道清洗排污后连接,以免堵塞热交换器;
6.2.1、组合式空调器各段在施工现场组装时,座标位置应正确并找正找平,连接处要严密、牢固可靠,喷水段不得渗水,喷水段的检视门不得漏水。凝结水的引流管或槽应畅通,凝结水不得外溢。
6.2.2、表面式冷却器与围护结构的缝隙,及冷却器之间的缝隙,应有耐热垫片拧紧。
6.2.3、机组下部的冷凝水排放管,应有水封,与外管路连接应正确;
5.4、机组下部的冷凝水排放管,应有水封,与外管路连接应正确。
5.5、空调机组出风口与风管的连接应采用柔性连接。
5.6、吊装机组时,支、吊架的结构要牢固,焊接符合国家标准《钢结构工程施工及验收规范》的有关规定,焊接后必须矫正。
6、空调器安装
6.1、工艺流程:
空调器安装工艺流程图
6.2、安装要点:机组水平吊装,四周应具备维修空间;机组运转平稳,吊挂后无需减振;安装后应首先检查机组外部是否完整无损,然后打开活动面板,用手转动风机叶片,细听内部有无金属磨擦声,如有异声,应调节转子部分,使其和机壳不碰为主;冷凝水排水管应外接水封或“U”形存水弯后再接排水管,且排水管要一定坡度;进出水管在机组外必须装有阀门,用来调节水量和检修时切断冷(热)水量,进出水管必须保温;与机组相连的风管和水管的重量不得由机组承受。
6.4、成品保护
6.4.1、柜式机组在安装时避免碰撞和较大振动,表面防腐层不得受到划伤。
6.4.2、柜式机组安装好后用塑料薄膜覆盖,并在设备房内安装大瓦数白炽灯,干燥空气,以防设备受潮。
柜式机组安装好后,设备房设门上锁,以防人为破坏。
技术负责人
交底人
接受交底人
2.3.3、消声片单体安装,固定端必须牢固,片距均匀。按设计要求安装活动消声片。
2.3.4、安装方向必须正确,并单独设置支、吊架。
2.4、成品保护
安装过程中注意保护穿孔板表面质量。
3.通风机的安装
3.1、工艺流程:
通风机安装工艺流程图
3.2、安装要点:风机在安装前检查叶轮重量是否对称,叶片的根部是否损伤,紧固螺母是否松动,叶轮与机壳间隙是否符合要求,安装时安装方向和叶轮旋转方向必须正确。安装的水平度、标高、联轴器同心度符合规范要求,风机减振器受力均匀,运转时不得出现整体振动现象,轴承部位温升不得过高。对于安装在管道中间的风机须设置专用支吊架,与风机相连的异径风管在风机就位找平后安装。通风机底座采用减震装置时,基础顶面宜附设底座水平方向的限位装置,但不得妨碍底座垂直方向的运动。
