京文大厦(A、B栋)项目基坑工程格构柱专项方案编制:谭海泳审核:陈春雷审批:牟庆坤武汉华中岩土工程有限责任公司2017年7月目录第一章工程概况01、工程概况02、场地工程地质情况0第二章格构柱施工工艺及技术措施2一、施工工艺2(一)立柱桩施工2(二)立柱桩格构柱制作与安装4(三)混凝土浇筑5(四)空孔回填5第三章、施工质量保证措施6(一)立柱桩入岩要求:6(二)格构柱定位、固定与吊装6第四章机械设备需用量计划表7第五章劳动力需用量计划表8第六章特殊作业人员安全操作规程9第七章测量仪器配备及使用13第一章工程概况1、工程概况本工程位于武汉市东湖新技术开发区驿山南路与神墩一路交叉口处.东侧:东侧为拟建规划道路,现为空阔用地,地下室外墙距用地红线约为2。
0m。
南侧:南侧临近在建地下空间,临近地下空间开挖深度为20.5m.地下室外墙边紧贴原有支护桩。
西侧:西侧临近驿山南路,地下室外墙距用地红线约为5。
2m。
北侧:北侧临近在建三泰路,地下室外墙距用地红线约为5.0m.±0.000=37.000m,南侧现状地面为30.000m,北侧及东西两侧均为36.000m,基坑开挖面积约12600m2,基坑周长约 600m,基坑周边普挖深度5.60~14.60m。
2、场地工程地质情况1.2、基坑总体呈不规则长方多边形,特别是南侧与地铁十一号线项目共用支护桩,一层及二层地下室临近地铁地下空间,场地狭小,高差较大。
1.3、场地位于武汉市东湖高新开发区,三泰路以南、驿山南路以东、神墩一路以北,地形起伏较大。
根据本项目岩土工程勘察报告,与基坑有关的地基土如下:建场地在钻探深度范围内,有两层地下水,属上层滞水、孔隙承压水。
上层滞水主要赋存于填土①中,受地表水及大气降水的渗透补给,水位及水量随季节变化,未形成统一稳定的水位。

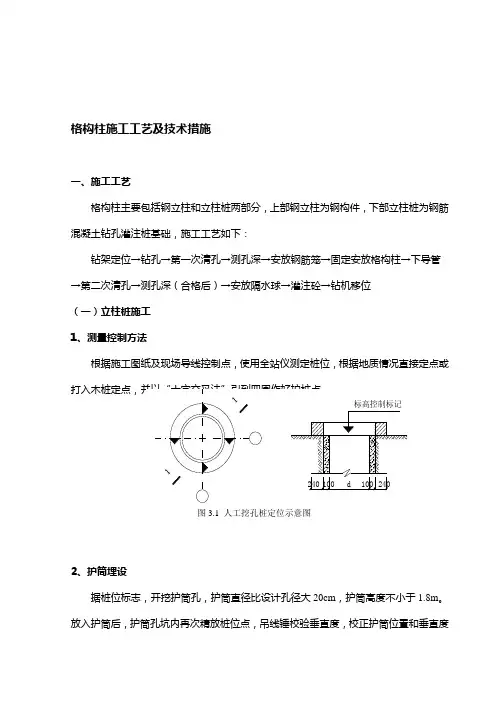

第二章格构柱施工工艺及技术措施一、施工工艺格构柱主要包括钢立柱和立柱桩两部分,上部钢立柱为钢构件,下部立柱桩为钢筋混凝土钻孔灌注桩基础,施工工艺如下:钻架定位→钻孔→第一次清孔→测孔深→安放钢筋笼→固定安放格构柱→下导管→测孔深(合格后)→灌注砼→测量空孔(一)立柱桩施工1、测量控制方法根据施工图纸及现场导线控制点,使用全站仪测定桩位,根据地质情况直接定点或打入木桩定点,并以“十字交叉法”引到四周作好护桩点,同时定好轴线点。
格构柱施工方案

格构柱施工工艺及技术措施一、施工工艺格构柱主要包括钢立柱和立柱桩两部分,上部钢立柱为钢构件,下部立柱桩为钢筋混凝土钻孔灌注桩基础,施工工艺如下:钻架定位→钻孔→第一次清孔→测孔深→安放钢筋笼→固定安放格构柱→下导管→第二次清孔→测孔深(合格后)→安放隔水球→灌注砼→钻机移位(一)立柱桩施工1、测量控制方法根据施工图纸及现场导线控制点,使用全站仪测定桩位,根据地质情况直接定点或2、护筒埋设据桩位标志,开挖护筒孔,护筒直径比设计孔径大20cm,护筒高度不小于1.8m。
放入护筒后,护筒孔坑内再次精放桩位点,吊线锤校验垂直度,校正护筒位置和垂直度并固定,护筒与坑壁之间用粘性土夯填实,确保护筒位置的持久准确及稳定。
护筒应使用钢护筒,能承受地面附加荷载产生的侧压力,根据工程地质,护筒直径比设计孔径大20cm,埋设深度应不小于1.5m,护筒宜高于地面30cm,防止地表水流入;放入护筒后,护筒孔坑内再次精放桩位点,吊线锤校验垂直度,校正护筒位置和垂直度并固定,护筒与坑壁之间用粘性土夯填实,确保护筒位置的持久准确及稳定,护筒中心位置偏差不得大于30mm。
3、钻进成孔成孔开始前应充分做好准备工作,施工过程应做好施工原始记录。
钻机定位时要求钻机安装稳固、周正、水平、安全可靠,确保在施工中不发生倾斜、移动。
保证钻塔滑轮槽缘、锤头中心和桩孔中心三者在同一铅垂线上,并且锤头中心与桩孔中心偏差不大于20mm,确保钻孔的垂直度与桩位偏差满足设计与规范要求。
护壁泥浆:根据本工程地质特点,注入口泥浆比重指标定为≤1.15,排放口泥浆比重指标为1.20~1.30,泥浆采用自然土造浆。
开孔时,应低锤密击,如表土为软弱土层,可加粘土块夹小片石反复冲击造壁,孔内泥浆面应保持稳定。
在各种不同的土层岩层中钻进时,其冲程按其参数进行。
每钻进深度4~5m验孔一次,在更换钻头前或容易缩孔处均应验孔。
本工程桩基持力层中风化,当孔深已达到设计要求时,应立即由质检员通知现场监理及勘察单位代表到场验孔并量测孔深,孔深偏差保证在±10cm以内。
格构柱施工方案

格构柱施工方案
格构柱施工方案是一种常用的梁柱连接方式,一般用于建筑物的搭建。
1、材料准备:选择强度高、耐磨损、耐腐蚀的混凝土材料作
为构柱的主要材料;选用高质量的钢筋作为骨架支撑。
2、施工准备:确定施工地点和场地,清理工地的杂物和积土;安排专人负责施工工艺及安全技术交底,确保施工安全;排布人员和机械设备。
3、施工流程:首先在施工地点进行地基处理,清除杂物,进
行地基回填、压实等工作;然后根据设计要求,在地基上进行支架的搭建;接着,在支架的基础上进行混凝土浇筑,注意控制浇筑的速度和质量;待混凝土凝固后,拆除支架,进行收尾工作,如砂浆抹灰、清洁等。
4、施工要点:在施工过程中要严格按照设计图纸进行施工,
保证施工质量;在混凝土浇筑时要注意搅拌均匀、振捣均匀,以防止出现空鼓或裂缝;施工过程中要进行安全检查,确保施工安全。
5、质量控制:在施工过程中,要进行质量控制,对混凝土材
料进行抽样检测;对构柱结构进行外观检查,发现问题及时进行整改或修复。
6、施工进度控制:根据施工计划进行施工,合理安排人员和
设备,确保施工进度。
7、施工工序交接:在每个工序完成后,要进行交接验收,确保每个工序的完整性和质量。
8、安全措施:在施工过程中,要加强安全教育培训,做好现场的安全防护措施,如搭建安全网、设置警示标志等。
9、施工后的清理工作:施工完毕后,要进行工地清理工作,清除杂物和残留物,保持施工现场的整洁。
格构柱施工方案的实施需要严格按照工程规范和设计要求来进行,保证施工质量和安全,为建筑物的搭建提供坚固的基础。
同时,还要做好质量控制和施工进度控制,确保工程按时、按质完成。
塔吊格构柱基础施工方案

塔吊格构柱基础施工方案一、引言塔吊格构柱基础施工是建筑工程中非常重要的环节,直接影响对塔吊的支撑和稳定性。
本文将从施工前的准备工作、基础施工流程以及质量控制等多个方面进行详细介绍。
二、施工前准备工作2.1 土地勘测在施工前,需要对施工场地进行详细的土地勘测,确定地基土的情况,包括土质、承载力等,为后续施工提供基础数据。
2.2 施工图纸设计根据土地勘测结果,设计专业的施工图纸,包括基础平面图、剖面图等,明确基础的尺寸、深度等具体参数。
2.3 材料准备准备施工所需的材料,包括混凝土、钢筋等,确保质量符合标准,数量充足。
三、基础施工流程3.1 基础开挖按照设计要求,进行基础的开挖工作,确保基础的形状、尺寸符合要求,同时清理基坑底部。
3.2 钢筋加工与安装根据设计要求对钢筋进行加工,并将钢筋按照设计要求进行安装,注意与基础的连接部分要牢固可靠。
3.3 混凝土浇筑在钢筋安装完成后,进行混凝土浇筑,确保混凝土均匀致密,防止出现空鼓、裂缝等质量问题。
3.4 基础养护混凝土浇筑结束后,进行基础的养护工作,保持基础湿润,避免干裂等问题发生,确保基础的强度和稳定性。
四、质量控制4.1 监理在施工过程中,由专业监理人员对施工质量进行监督检查,确保施工符合设计要求。
4.2 质检对施工过程中所使用的材料进行质量检测,确保材料符合相关标准,避免影响基础的稳定性。
4.3 质量验收施工结束后,进行基础的质量验收工作,确保基础的质量符合相关标准,达到使用要求。
五、结语塔吊格构柱基础施工是一个复杂而重要的环节,需要严格按照设计要求和施工规范进行施工,确保基础的质量和稳定性。
只有这样,才能为建筑工程的后续施工提供坚实的支撑。
以上是塔吊格构柱基础施工方案的详细介绍,希望能对相关人员在实际施工中提供一定的参考和指导。
格构柱施工方案

格构柱施工方案一、引言格构柱是一种常见的建筑结构元素,广泛应用于大跨度建筑中,如体育馆、会展中心等。
其作用是支撑和传递上部结构的荷载,同时能够提供美观的外观效果。
本文将介绍格构柱的施工方案,包括前期准备工作、施工流程和安全措施等。
二、前期准备工作1. 施工图纸的准备:在施工前,需要提前准备好格构柱的详细施工图纸,包括柱的尺寸、布置图、加固措施等。
这些图纸需要满足相关国家标准和设计要求。
2. 材料采购:根据施工图纸的要求,采购所需的钢筋、混凝土、模板等材料。
要确保材料的质量符合相关标准,同时要保证供应的及时性。
3. 施工人员的培训:组织施工人员进行相关的培训,使其了解格构柱的施工原理及注意事项。
确保施工人员具备必要的技能和经验。
三、施工流程1. 模板安装:根据施工图纸的要求,按照规定的位置和尺寸安装模板。
要确保模板的水平度和垂直度,同时检查模板是否牢固。
2. 钢筋加工和安装:根据施工图纸的要求,对钢筋进行加工,并按照预定位置和布置进行安装。
要注意钢筋的弯曲半径、间距和连接方式,确保钢筋的牢固性和符合设计要求。
3. 混凝土浇筑:在模板和钢筋安装完成后,进行混凝土的浇筑。
要控制好混凝土的配合比,确保混凝土的强度和质量。
同时,要注意浇筑过程中的振捣和排气,以防止混凝土中的空洞和裂缝。
4. 养护处理:在混凝土浇筑完成后,进行养护处理。
根据混凝土的类型和环境条件,采取适当的养护措施,如浇水、覆盖保护层等。
养护时间一般不少于28天,以保证混凝土的强度和耐久性。
四、安全措施1. 安全防护:施工现场应设置明显的安全警示标志,并配备必要的安全设施,如护栏、安全网等。
2. 施工人员的培训:施工人员要经过安全教育和培训,了解施工过程中的安全注意事项,严格遵守安全规章制度。
3. 施工现场的管理:建立施工现场的安全管理制度,定期进行安全检查和隐患排查,并及时采取相应的措施加以解决。
五、总结格构柱作为建筑结构的重要组成部分,其施工过程需要严格按照设计要求和相关标准进行,确保其安全、稳定和美观。
格构柱施工方案

格构柱施工方案1. 引言格构柱是建筑结构中常用的支撑构件,其承担着承重和传力的重要作用。
本文档旨在介绍格构柱施工方案,包括施工前准备、施工步骤和注意事项等内容,以确保施工过程安全高效。
2. 施工前准备在进行格构柱施工前,需要进行充分的准备工作,包括以下步骤:2.1 施工方案设计针对具体的工程要求和设计方案,需要进行格构柱的施工方案设计。
设计应考虑施工的安全性、稳定性和可靠性等因素,确保施工方案符合相关标准和规范。
2.2 材料准备根据施工方案,准备所需的材料和工具。
格构柱的主要材料包括钢筋、混凝土和模板等。
材料的选择应符合设计要求,并具备良好的质量保证。
2.3 施工人员培训施工人员应经过专业培训,熟悉施工方案和操作流程,并掌握相关的安全知识和操作技能。
培训应包括施工图纸的阅读和理解、操作规范的学习以及施工现场安全注意事项等内容。
2.4 施工现场准备施工现场应做好准备工作,包括清理、平整和围栏设置等。
确保施工现场的安全和整洁,为施工提供良好的工作环境。
3. 施工步骤格构柱的施工可分为以下几个步骤进行:3.1 安装模板根据设计图纸,在施工现场进行模板的安装。
模板的选择应根据构件的形状和尺寸进行,以确保模板的稳定性和适配性。
3.2 钢筋加工和布置根据设计要求,进行钢筋的加工和布置。
对钢筋进行弯曲、剪切和焊接等处理,然后按照设计图纸的要求进行布置。
其中,需要注意钢筋的排布密度、连接方式和对齐度等。
3.3 混凝土浇筑在钢筋布置完成后,进行混凝土的浇筑。
根据设计要求,选择适当的混凝土配合比和浇筑方式,确保混凝土的均匀性和质量。
同时,需要注意混凝土的养护工作,以防止开裂和变形等问题。
3.4 柱体抹灰和处理在混凝土养护完成后,对柱体进行抹灰和处理。
根据设计要求,选择适当的抹灰材料和工艺进行施工。
抹灰完成后,对柱体进行检查,处理表面平整度和残留杂质等问题。
3.5 模板拆除待混凝土达到强度要求后,进行模板的拆除。
拆除模板前,需要进行安全评估,并采取相应的防护措施。
基坑支护格构柱剪刀撑施工专项方案

基坑支护格构柱剪刀撑施工专项方案一、施工准备在进行基坑支护格构柱剪刀撑施工前,应进行详细的施工准备。
这包括对施工图纸的审查,理解设计意图,制定施工计划,准备施工材料和设备,以及对施工人员进行技术交底和安全教育培训。
二、格构柱制作格构柱的制作应按照设计要求进行,选择合适的材料,如钢材、混凝土等。
制作过程中应严格控制质量,确保格构柱的尺寸、形状和承载能力符合设计要求。
制作完成的格构柱应进行质量检验,合格后方可进行下一步施工。
三、基坑开挖基坑开挖应按照设计要求进行,控制开挖深度和宽度,避免超挖或欠挖。
开挖过程中应注意安全,采取必要的安全措施,如设置支护结构、排水设施等。
开挖完成的基坑应及时进行质量检验,合格后方可进行下一步施工。
四、格构柱安装格构柱安装应在基坑开挖完成后进行,按照设计要求确定格构柱的位置和角度,进行安装。
安装过程中应控制质量,确保格构柱的垂直度和稳定性。
安装完成的格构柱应进行质量检验,合格后方可进行下一步施工。
五、剪刀撑安装剪刀撑是连接相邻格构柱的支撑结构,能够提高整体结构的稳定性和承载能力。
剪刀撑的安装应在格构柱安装完成后进行,按照设计要求确定剪刀撑的位置和角度,进行安装。
安装过程中应控制质量,确保剪刀撑的稳定性和连接强度。
安装完成的剪刀撑应进行质量检验,合格后方可进行下一步施工。
六、支撑体系监测支撑体系监测是确保施工安全和质量的重要措施。
在施工过程中应对支撑体系进行实时监测,及时发现和解决异常情况。
监测内容包括支撑体系的变形、位移、应力等方面。
根据监测结果及时调整施工参数和工艺,确保支撑体系的稳定性和安全性。
同时,监测结果还可以作为工程验收和质量评估的依据。
七、安全措施在施工过程中,应采取必要的安全措施,确保施工人员的安全和健康。
这包括设置安全警示标志、穿戴防护用品、定期检查设备等。
此外,还应制定应急预案,对可能出现的意外情况进行及时处理和救援。
八、环境保护在施工过程中,应采取有效的环境保护措施,减少对周围环境的影响。
[全]钢格构施工方案
![[全]钢格构施工方案](https://img.taocdn.com/s3/m/fdb29a2aa200a6c30c22590102020740bf1ecd40.png)
钢格构施工方案1、格构柱制作技术要点本项目钢格构柱加工全在工厂按图定制加工,成品运抵现场经各方验收后方可使用。
角焊缝高度不小于12mm所有焊接全部用满焊、焊缝等级三级焊。
接头角钢与连结角钢同规格,接头角钢长不小于500mm,空隙14mm z 焊缝高12mm。
接头位置错开,同一截面接头数量不超过50%,接头位置错开长度不小于Imo立柱桩的弯测矢高,实测值不得超过钢格构柱长度的1/1000且不应大于10.0mm o2、格构柱吊放安装格构柱吊放工艺流程:定位一钻孔一吊装钢筋笼一吊装钢立柱-安装导管一灌注磴到底板标高T填孔。
(1)钢筋笼下放到只剩下约3.0m后作临时固定,采用50T履带吊一端起吊钢立柱吊放,吊点设在钢立柱顶部100mm处,开直径50mm圆孔在纵向轴线位置上,确保钢立柱桩起吊回直后处于垂直状态。
(2)钢立柱插入钢筋笼前,预先在钢立柱下端焊好8根HRB335Φ20mm 喇叭型筋,并调整好立柱面方位,钢立柱插入钢筋笼内3.0m时主筋焊接;(3)钢立柱下放时,在柱顶端对角两边各焊接15Omm长①10钢筋,格构柱面到水平钢筋面Ioomm处绑扎垂线,现场架设1台全站仪调整定位并与垂线一起进行整体垂直度测量控制,边调整边下放,垂直度控制在1/200以内,中心偏差控制在20mm以内。
拟采用浮球法进行立柱垂直度控制及纠偏,起吊前在钢立柱底部中心位置系一根塑胶细绳至立柱顶部,下放至孔内后,端部接一橡皮球,并使其始终悬浮于钢立柱中心位置泥浆内,检验钢立柱是否保持垂直状态。
如下图所示。
(4)立柱桩混凝土初凝前不得割除吊筋、起拔护筒,以免造成钢立柱下沉或倾斜;待混凝土养护24h后,割除吊筋、起拔护筒,桩孔回填粘土。
格构柱吊放安全措施(1)吊机进场后对吊机的各项性能技术指标进行验收。
每次格构柱起吊前,检查吊机停放的地基的平稳性,吊机的各项性能。
各班组作业人员对起重用品进行检查。
(2)吊机由持证的起重工专人统一指挥,监控人员必须到场,并做好记录。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
钢格构柱施工方案一、工程概况京津城际延伸线天津至XXX工程XXX站站房工程基坑分为两种类型:一种为负一层明挖,负二层盖挖;一种为全明挖基坑。
其中,全明挖基坑四周采用地连墙作为围护结构,设置四道水平支撑梁,竖向支撑采用钢格构临时立柱。
现有场地自然地坪标高平均为1.6m(本方案中所有标高均为大沽高程),钢格构临时立柱有4种形式,分别为:G600-3,全长22.9m,顶标高1.300m;G600-4,全长17.21m,顶标高-4.250m;G600-5,全长24.36m,顶标高1.300m;G600-6,全长24.36m,顶标高1.300m,钢格构柱插入工程桩内5024~5207mm。
钢格构柱为外变长600mm的正方形,G600-3、G600-5、G600-6型格构柱设有4道牛腿,G600-4型格构柱设有3道牛腿,每道牛腿在每道水平支撑下。
二、编制依据1、XXX站站房工程基坑围护结构设计图纸2、工程桩设计图纸3、《AM工法旋挖取土可视可控全液压扩底灌注桩设计、施工技术规程》(Q/DYB001-2007,上海市推荐性标准)4、《建筑桩基技术规范》(JGJ94-2008)三、施工准备技术准备:按照施工设计图纸的要求,编制施工方案,准备施工机械设备。
清除杂物、淤泥,平整桩基范围内的场地并压实。
场地平整和施工便道:现有线路拆除,合理布置施工便道,与钻孔位置保持一定的距离,满足施工需要亦不影响孔壁稳定。
检修调试机械设备:对钻孔机械、吊装设备、泥浆设备、桩体砼灌注设备、砼拌合及运输设备等进行维修、调试。
技术交底:对参与施工的人员进行施工安全技术交底。
材料进场:钻孔桩及格构柱施工的材料按要求进场。
试验检验:完成进场材料检验等工作。
四、施工工艺流程及施工方案1、放桩位线(1)根据设计院提供的桩位坐标数据放出工程桩桩位中心,做好保护及复核,并请监理单位进行现场复核。
(2)工程桩桩位中心点处用红漆做出三角标志。
(3)工程桩桩位放好后应及时处理保护,打好十字控制桩并做好保护措施。
2、钻机定位(1)钻机定位时,为保证AM扩孔旋挖钻机的稳定性,改善施工作业场地的地质条件,在钻机履带下垫6m×2.2m×两块30mm厚钢板,增加钻机履带与地面的接触面积,防止施工中土体不均匀沉降而造成钻机不稳。
(2)在钻机履带下垫100~150mm厚木垫块塞住履带,防止施工中钻机移动。
(3)利用钻机水平装置,调整钻机水平度,保证钻机钻杆的垂直。
(4)桩位定位后拉引桩十字线,将钻杆中心与桩位十字线中心对齐,偏差不大于20mm。
(5)在埋设护筒前,根据钻机自身的垂直仪调整钻杆的垂直度后,再用经纬仪复测钻杆垂直度,保证垂直度在3/1000范围内。
(6)钻机在完成定位、水平度和垂直度调整后,由驾驶员在操作室内对本机的水平度、垂直度、中心位置进行锁定,使桩机达到最佳状态,从而有效地保证成孔质量。
3、钢护筒埋设(1)钻机就位后,先钻一个比护筒直径略大的孔,深度比护筒略浅50cm,然后将护筒吊放入孔内采用旋挖钻机将其压入,并根据十字线,控制护筒中心位置。
(2)护筒采用10~12mm钢板制作,上部做1~2溢浆孔,埋置深度可根据地表土质特征进行选定,护筒埋置深度不小于 3.0m,以达到稳定孔口土体的目的,护筒直径应比桩直径大200mm。
(3)埋设护筒顶应比原始地面高出200mm,以达到控制地面渣土及浆液流入孔内的目的。
(4)埋设护筒后,根据十字引桩复核护筒中心,其中心线与桩位中心线不得大于20mm,且护筒与周围垂直,护筒周围应采用黏土夯实。
4、钻机等径部成孔(1)护筒埋设完毕后,用泥浆泵向孔内注入泥浆,钻机由随机柴油机驱动液压马达来转动钻杆,以钻杆、钻斗自重并利用液压加压旋转筒式钻头作为钻进压力进行原始土挖掘,当钻斗内装满土后,将钻斗提升,旋转钻机打开钻头斗门卸土到翻斗车上或卸土区内,关闭门将钻头旋转至钻进位置,并将机体旋转体的上部锁定住,再下降钻头,反复循环钻至设计深度,边钻进边加注泥浆。
(2)钻进中根据不同的地质条件合理调整钻进速度,一般最快不超过10m/h,严格控制泥浆的质量,及时向孔内注入泥浆使孔内水位高出钢护筒底部2m以上。
(3)钻进中根据不同的地质条件,使用不同的钻具:1)在淤泥层、粉质土、粉砂层、砂层用密封性能比较好的双底板钻斗,以利于清除钻渣。
2)在粘土层,用钻进效果较好的单底板漏空钻斗,保证快速钻进。
3)在杂填土层,用合金螺旋钻斗,以利于达到障碍物清除的目的。
4)钻孔过程中,经常检查钻机本体内的垂直仪或用经纬仪双向随时检测钻机钻杆的垂直度,当钻孔有倾斜时,可往复进行扫孔修正,直至垂直度符合要求。
5)在成孔过程中或成孔后孔壁坍塌,轻度塌孔应加大泥浆密度和提高水位;严重塌孔,应用回填粘土,待一定时间后采用低速钻进。
6)钻孔时经常检查泥浆的性能,当各项指标超过上下限时,应及时调整。
7)发生漏浆可适当加稠泥浆或倒入膨润土、粘土,慢速钻动;护筒周围及底部接缝用土回填密实,适当控制孔内水头高度,不要使压力过大。
8)等径部成孔达到设计标高后,AM扩孔旋挖钻机更换AM工法魔力铲斗进行扩孔成孔作业。
5、扩孔成孔作业AM工法旋挖钻机更换AM工法扩孔魔力铲斗进行扩孔成孔作业,本工程为Φ2400mm扩至3400mm,在扩孔施工时,操作人员先在电脑上设定扩孔参数,在电脑自动管理中心的指挥下进行扩孔施工作业,通过映像监视系统及时监测扩孔情况,确保扩孔成孔质量;回转扩孔铲斗在进行旋转中,铲斗的倒排镶嵌钛合金,被平均分成二份或四份进行砂砾的切削挖掘,实施水平扩孔作业,扩孔作业产生的砂砾被铲斗所容纳,收回铲斗将沙砾带出地面。
扩孔成孔结束后,随机打印扩孔作业资料,用测绳复测孔深并组织监理单位进行验收确认;因本工程工程桩部分桩型是在上部进行扩孔成孔作业,当扩孔成孔作业完成后,更换等径捞渣筒将孔底沉渣清除至原钻孔深度。
6、利用扩孔钻头进行一次清孔清孔时将扩孔魔力铲斗(或捞渣筒,带档板)放至孔底,通过铲斗旋转钻进渣土达到清孔目的。
7、成孔质量检测在成孔(包括清底)完成后进行超声波测深,每孔均采用2点检测,以及时判定成孔质量情况,对成工程桩孔壁的垂直度,平整度进行检测,对垂直度不合要求的孔重新进行修正;如有坍方现象发生,则对以后成孔的泥浆进行调整。
桩孔质量检测标准记录垂直度发生明显偏差的点位,结合地质报告,判断其原因是由于地质因素还是人为因素;如有塌孔现象发生,记录塌孔的位置。
8、钢筋笼制作及安装(1)钢筋笼的制作1)钢筋材料采用HRB335热扎钢筋,主筋为32mm,箍筋16mm,加强箍采用宽100mm×厚20mm的钢板箍。
2)钢筋笼全笼最长长度约60m左右,计划分两节制作,分节长度为18.7m (空钻端),39.8m,桩头的1800mm长,500mm长弯锚进基础底板的钢筋采用预留直螺纹套筒的办法,后期基坑开挖完成后,再和钢筋进行机械连接,机械连接的接头的接头率为50%。
各分段内主筋与主筋制作中采用机械接头,两段之间的对接采用搭接焊,并应符合设计及施工规范要求,机械接头应先做试件送验,合格后方可使用。
3)钻孔灌注桩主筋净保护层为80mm,箍筋与主筋均采用电焊连接,钢筋主筋上每隔3m设置一道钢垫块,沿钢筋笼四周均布置3块。
4)定位钢板箍用厚度20mm,宽度100mm的钢板制作,并与桩的主筋进行满焊,保证钢筋的牢固。
5)钢筋笼制作时。
应将主筋调直,除锈,下料准确。
6)钢筋笼焊接应用THJ502焊条,焊距宽度不少于0.8d,厚度不少于0.3d。
7)钢筋焊接过程中应及时清除焊渣,钢筋笼螺旋筋与主筋全部采用点焊,焊接必须牢固。
8)钢筋笼制作允许偏差应符合《建筑桩基技术规范》(JGJ94-2008)和图纸周的相关规定。
9)制作成型的钢筋笼,要分组堆放在平整的场地上,不得变形。
10)注浆管的制作必须焊接牢固、密封,不得漏浆。
(2)钢筋笼的安装1)钢筋笼的安装,必须符合设计和施工规范要求,要严格执行《建筑地基基础工程施工质量验收规范》GB50202-2002。
2)在吊放钢筋笼时分两段吊装,要严防碰撞,不得变形。
考虑钢筋笼自重约26t,起重高度在40m左右,吊车选择150吨(150吨主臂长度50m,作业半径12m,起重量为50吨),在吊放钢筋笼时,钻孔灌注桩在吊放钢筋笼时分两段进行吊装,要严防碰撞,不得变形。
对接时,必须采用两台经纬仪保证钢筋笼的对接垂直度。
主吊选用150T履带式起重机,主臂长度50m,主要参数如下表:150吨履带式起重机的各项参数副吊选用100T履带式起重机,主臂长度39m,主要参数如下表:100吨履带式起重机的各项参数3)在吊放钢筋笼时,采用双机抬吊,共分6个吊点,以150T履带吊为主吊,主吊点位置距上端在0.5m处,副钩吊2个点,100T抬吊,抬点位于下端4个点。
(3)钢格构柱加工1)地面自然地坪标高+1.6m,G600-3、G600-5、G600-6型格构柱顶标高为+1.3m,用4根Φ32钢筋焊接在钢格构柱的4个角上,每个角焊接1根,顶上焊接一块钢板,钢格构柱吊装到位后用槽钢穿入钢板内,钢筋长度根据钢护筒的标高确定;G600-4型钢格构柱顶标高-4,250m,用钢筋笼接长到地面上,钢筋笼角部用4根Φ32钢筋,箍筋用Φ16@300mm,钢筋笼上部同G600-3上部焊接钢板,下部焊接固定在钢格构柱上,接长做法如下图所示:G600-3、G600-5、G600-6型格构柱接长G600-4型格构柱接长9、钢格构柱安装(1)钢格构柱轴线控制1)首先在钢格构柱上对称挂上十字交叉线,交点即为钢格构柱的中心点;2)在钢护筒上对称做好4个标记,向外延伸,做好引桩点,确定水平支撑梁的位置,钢格构柱下放至钢护筒以下后,在钢护筒上对称拉十字交叉线,在交叉点挂线锤,然后根据线锤调整钢格构柱的位置,并根据水平支撑梁的位置调整钢格构柱的角度。
(2)钢格构柱标高控制护筒埋设好后,测定钢护筒的标高,钢格构柱安装完成后用150mm高的工字钢固定在钢护筒上,然后根据钢格构柱的顶标高计算所需吊筋的长度。
(3)钢格构柱固定钢格构柱轴线、标高调整好后,用Φ16钢筋固定在钢护筒上,防止钢格构柱位置或标高变化。
10、安装导管、二次清孔(1)安装导管1)钢格构柱安装完成后,尽快安装导管,为保证混凝土能够均匀的浇筑,导管安装在钢格构柱内。
2)本工程采用Φ300mm导管,导管使用前须经过压水试验,试水压力为1.0MPa,导管接头用螺纹连接方式并加O型密封圈,各接头必须扭紧严防漏气漏水,用完后要清洗干净,丝扣要上油。
3)吊放导管应位置居中,稳步沉放,防止卡挂钢筋笼,导管底距孔底300mm~500mm。
(2)二次清孔二次清孔采用气举反循环清孔;气举反循环清孔的主要设备机具包括空气压缩机、出水管、送气管、混合喷射器等。
