围栏施工方案模板
围栏工程施工方案

围栏工程施工方案一、工程概述本项目为XX公司围栏工程,主要包括围栏的安装、调试和验收工作。
工程地点位于XX地区,施工面积约为XX平方米。
工程内容包括新建围栏、改造现有围栏以及相关配套设施的安装和调试。
二、施工目标1. 确保工程质量符合设计要求和规范标准。
2. 保证施工安全和环境保护。
3. 按时完成施工任务,确保工程进度。
4. 提高施工效率,降低成本。
三、施工准备1. 人员组织:组建专业化的施工队伍,包括项目经理、技术负责人、施工人员等。
2. 施工材料:根据工程量清单,提前采购围栏材料,并进行质量检验。
3. 施工设备:配置必要的施工设备,如电钻、扳手、螺丝刀等。
4. 施工图纸和技术文件:熟悉和审查施工图纸和技术文件,明确施工要求和技术标准。
5. 施工现场勘查:对施工现场进行勘查,了解现场情况,制定施工计划和措施。
四、施工流程1. 施工前准备:清理施工现场,平整土地,开挖围栏基础。
2. 基础施工:按照设计要求,施工围栏基础,并进行夯实和验收。
3. 围栏安装:按照设计图纸,安装围栏立柱和围栏板,确保垂直度和水平度。
4. 连接件安装:安装围栏连接件,确保围栏的稳定性和安全性。
5. 配套设施安装:安装围栏相关配套设施,如大门、警示标志等。
6. 调试和验收:对围栏进行调试,确保运行正常,并进行验收。
7. 清理施工现场:施工完成后,清理施工现场,确保环境整洁。
五、施工质量控制1. 材料质量控制:对围栏材料进行质量检验,确保符合设计要求和规范标准。
2. 施工过程控制:加强施工过程中的质量监督和检查,及时发现和解决问题。
3. 验收标准:按照相关规范标准和设计要求进行验收,确保工程质量。
六、施工安全措施1. 安全生产责任制:明确各级人员和岗位的安全责任,加强安全管理。
2. 安全培训和教育:对施工人员进行安全培训和教育,提高安全意识。
3. 施工现场安全管理:加强施工现场的安全巡查和监督,及时发现和消除安全隐患。
4. 应急预案:制定施工现场应急预案,应对突发事件和紧急情况。
围栏施工方案范本

围栏施工方案范本
一、工程概况
1.1工程名称:XXX围栏施工
1.2工程地点:XXX
1.3施工用地面积:XXX
1.4工程规模:按设计要求施工围栏,长达根,高达米,宽达米。
1.5施工周期:计划施工期限为X个月。
二、工程准备
2.1开工前的准备
(1)进行施工场地的前期准备,包括:场地的清理、除草、测试土壤强度;
(2)对施工场地进行勘察,了解场地的环境条件,确定施工期限、施工土地面积、施工技术路线等;
(3)对施工场地内的设备进行备料,检查及更换损坏的设备,准备施工用的机械设备、建筑材料及工具;
(4)组织职工安全培训,了解施工过程中的安全操作要求;
(5)组织材料的运输及施工场地的管理,并做好有关的准备工作。
2.2工程物资准备
(1)钢筋:规格型号为III级钢筋,规格Φ为mm*m,用于支撑混凝土围栏的结构;
(2)砖:型号为普通砖,规格为mm*mm*mm,用于砌筑围栏;
(3)混凝土:规格为普通型混凝土,质量符合国家标准,规格mm*mm,用于砌筑围栏;
(4)围栏柱:规格为钢管,规格Φ为mm*m,用于架设围栏柱;
(5)拉绳:质量符合国家标准。
铁栅栏施工方案

铁栅栏施工方案铁栅栏施工方案一、工程概述铁栅栏作为一种常见的围栏结构,广泛应用于城市道路、公共场所、工地围栏等。
本次施工工程为在某小区建设新的铁栅栏,项目总长度约为200米。
二、施工准备1. 材料准备:栅栏杆、栅栏网、基础支撑杆、螺丝、焊接材料等;2. 工具准备:电锯、铣床、焊接机、电钻、扳手、打气筒等;3. 安全防护准备:安全帽、防护眼镜、防滑手套等。
三、施工步骤1. 确定栅栏位置:根据设计图纸,在指定位置布置好栅栏的线路,用钉子固定栅栏的位置;2. 安装栅栏杆:预先将栅栏杆的底座固定在地面上,将栅栏杆与底座进行焊接或螺栓连接;3. 安装栅栏网:根据栅栏杆的高度和设计要求,将栅栏网拉紧固定在栅栏杆之间;4. 安装基础支撑杆:在栅栏的每个拐角和距离较远处,安装基础支撑杆来增加栅栏的稳定性;5. 进行修整和细节处理:使用电锯等工具对栅栏进行修整,确保栅栏的线条整齐美观;6. 进行焊接和螺丝固定:对栅栏杆和基础支撑杆进行焊接或使用螺丝固定,确保栅栏的牢固性;7. 进行打磨和防腐处理:对焊接处进行打磨,并对栅栏进行防腐处理,延长使用寿命;8. 清理现场:对施工现场进行清理,收拾工具和材料,保持施工现场整洁。
四、质量控制1. 材料检验:在施工前对购买的材料进行检验,材料质量达标方可使用;2. 焊接质量检验:对焊接处进行质量检验,确保焊接牢固且无气孔和裂缝;3. 安装位置检验:使用检测仪器对栅栏的垂直度、水平度进行检测,确保符合设计要求;4. 施工记录:对施工过程进行记录,包括施工日期、施工人员、使用材料等。
五、安全措施1. 施工人员必须佩戴安全帽、防护眼镜、防滑手套等个人防护装备;2. 操作电器工具时,必须按照操作规程进行操作,注意安全;3. 施工现场设置安全警示标志,避免行人闯入;4. 施工期间禁止吸烟,防止火灾发生;5. 施工现场必须保持整洁,杂物及时清理,减少跌倒和绊倒的风险。
以上即是本次铁栅栏施工方案,通过合理的施工步骤和严格的质量控制,保证工程的安全和质量,实现项目的顺利完成。
围栏安装工程施工方案

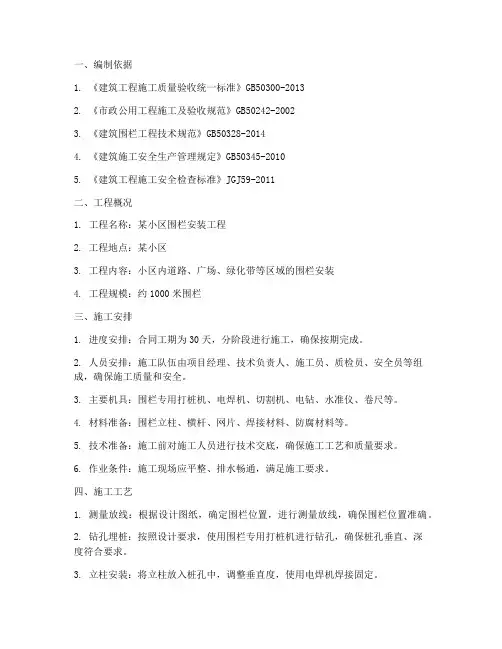

一、编制依据1. 《建筑工程施工质量验收统一标准》GB50300-20132. 《市政公用工程施工及验收规范》GB50242-20023. 《建筑围栏工程技术规范》GB50328-20144. 《建筑施工安全生产管理规定》GB50345-20105. 《建筑工程施工安全检查标准》JGJ59-2011二、工程概况1. 工程名称:某小区围栏安装工程2. 工程地点:某小区3. 工程内容:小区内道路、广场、绿化带等区域的围栏安装4. 工程规模:约1000米围栏三、施工安排1. 进度安排:合同工期为30天,分阶段进行施工,确保按期完成。
2. 人员安排:施工队伍由项目经理、技术负责人、施工员、质检员、安全员等组成,确保施工质量和安全。
3. 主要机具:围栏专用打桩机、电焊机、切割机、电钻、水准仪、卷尺等。
4. 材料准备:围栏立柱、横杆、网片、焊接材料、防腐材料等。
5. 技术准备:施工前对施工人员进行技术交底,确保施工工艺和质量要求。
6. 作业条件:施工现场应平整、排水畅通,满足施工要求。
四、施工工艺1. 测量放线:根据设计图纸,确定围栏位置,进行测量放线,确保围栏位置准确。
2. 钻孔埋桩:按照设计要求,使用围栏专用打桩机进行钻孔,确保桩孔垂直、深度符合要求。
3. 立柱安装:将立柱放入桩孔中,调整垂直度,使用电焊机焊接固定。
4. 横杆安装:将横杆焊接在立柱上,确保横杆水平、间距符合要求。
5. 网片安装:将网片固定在横杆上,确保网片平整、牢固。
6. 防腐处理:对围栏进行防腐处理,提高围栏的使用寿命。
五、质量保证措施1. 施工前对施工人员进行技术交底,确保施工工艺和质量要求。
2. 施工过程中严格执行施工规范,加强质量检查,确保工程质量。
3. 施工完成后,进行自检、互检、专检,确保工程质量达到验收标准。
六、成品保护措施1. 施工过程中,加强围栏的保护,防止损坏。
2. 施工完成后,对围栏进行清理、擦拭,确保围栏整洁。
3. 施工现场周边设置警示标志,防止行人、车辆碰撞围栏。
围栏网工程施工方案

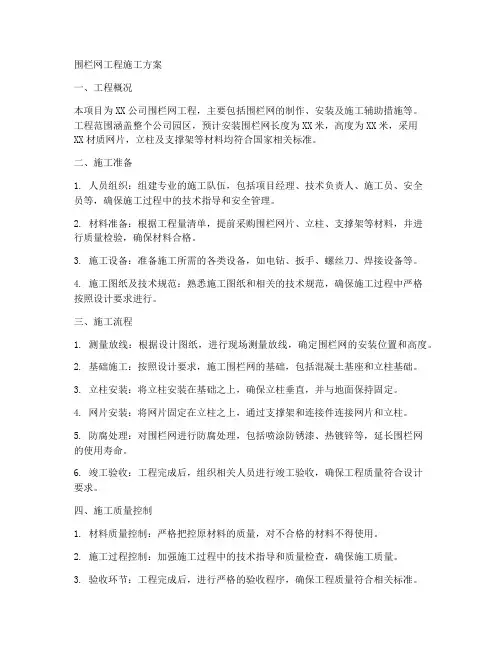

围栏网工程施工方案一、工程概况本项目为XX公司围栏网工程,主要包括围栏网的制作、安装及施工辅助措施等。
工程范围涵盖整个公司园区,预计安装围栏网长度为XX米,高度为XX米,采用XX材质网片,立柱及支撑架等材料均符合国家相关标准。
二、施工准备1. 人员组织:组建专业的施工队伍,包括项目经理、技术负责人、施工员、安全员等,确保施工过程中的技术指导和安全管理。
2. 材料准备:根据工程量清单,提前采购围栏网片、立柱、支撑架等材料,并进行质量检验,确保材料合格。
3. 施工设备:准备施工所需的各类设备,如电钻、扳手、螺丝刀、焊接设备等。
4. 施工图纸及技术规范:熟悉施工图纸和相关的技术规范,确保施工过程中严格按照设计要求进行。
三、施工流程1. 测量放线:根据设计图纸,进行现场测量放线,确定围栏网的安装位置和高度。
2. 基础施工:按照设计要求,施工围栏网的基础,包括混凝土基座和立柱基础。
3. 立柱安装:将立柱安装在基础之上,确保立柱垂直,并与地面保持固定。
4. 网片安装:将网片固定在立柱之上,通过支撑架和连接件连接网片和立柱。
5. 防腐处理:对围栏网进行防腐处理,包括喷涂防锈漆、热镀锌等,延长围栏网的使用寿命。
6. 竣工验收:工程完成后,组织相关人员进行竣工验收,确保工程质量符合设计要求。
四、施工质量控制1. 材料质量控制:严格把控原材料的质量,对不合格的材料不得使用。
2. 施工过程控制:加强施工过程中的技术指导和质量检查,确保施工质量。
3. 验收环节:工程完成后,进行严格的验收程序,确保工程质量符合相关标准。
五、施工安全措施1. 施工前,对施工人员进行安全教育培训,提高安全意识。
2. 施工过程中,严格遵守施工现场的安全规定,设置安全警示标志。
3. 高空作业时,采取防坠落措施,如使用安全带、防坠网等。
4. 用电安全:施工现场的电气设备必须符合国家相关规定,施工人员应掌握基本的电气安全知识。
综上所述,本围栏网工程施工方案旨在确保工程质量、安全、进度等方面的顺利进行。
围栏安装工程施工方案范本

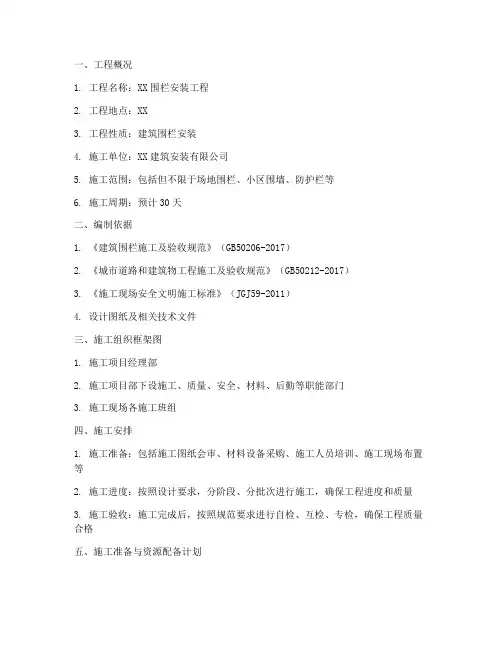

一、工程概况1. 工程名称:XX围栏安装工程2. 工程地点:XX3. 工程性质:建筑围栏安装4. 施工单位:XX建筑安装有限公司5. 施工范围:包括但不限于场地围栏、小区围墙、防护栏等6. 施工周期:预计30天二、编制依据1. 《建筑围栏施工及验收规范》(GB50206-2017)2. 《城市道路和建筑物工程施工及验收规范》(GB50212-2017)3. 《施工现场安全文明施工标准》(JGJ59-2011)4. 设计图纸及相关技术文件三、施工组织框架图1. 施工项目经理部2. 施工项目部下设施工、质量、安全、材料、后勤等职能部门3. 施工现场各施工班组四、施工安排1. 施工准备:包括施工图纸会审、材料设备采购、施工人员培训、施工现场布置等2. 施工进度:按照设计要求,分阶段、分批次进行施工,确保工程进度和质量3. 施工验收:施工完成后,按照规范要求进行自检、互检、专检,确保工程质量合格五、施工准备与资源配备计划1. 施工人员:根据工程量,配备相应数量的施工人员,并进行技术培训和安全教育2. 施工材料:按照设计要求,采购符合质量标准的围栏材料,包括立柱、横梁、网片、连接件等3. 施工设备:配置挖掘机、装载机、吊车、切割机、焊接机等施工设备4. 施工工具:配备扳手、螺丝刀、电钻、水平尺、线锤等施工工具六、施工方法及工艺要求1. 施工工艺:采用现场预制、现场安装的方式进行施工2. 施工流程:放线定位→基础开挖→基础浇筑→立柱安装→横梁安装→网片安装→验收3. 施工要求:a. 立柱安装:立柱垂直度偏差不大于1%,水平度偏差不大于1%b. 横梁安装:横梁水平度偏差不大于1%,与立柱连接牢固c. 网片安装:网片与立柱连接牢固,间距均匀,无破损d. 验收:施工完成后,按照规范要求进行自检、互检、专检,确保工程质量合格七、质量标准及保证措施1. 质量标准:按照《建筑围栏施工及验收规范》执行2. 质量保证措施:a. 施工前对施工人员进行技术交底,明确施工要求和质量标准b. 施工过程中,严格执行施工工艺和质量要求,确保工程质量c. 施工完成后,进行自检、互检、专检,确保工程质量合格d. 验收合格后,进行维护保养,确保围栏使用寿命八、安全文明、环境保护施工措施1. 安全文明施工:严格执行《施工现场安全文明施工标准》,确保施工安全、文明2. 环境保护措施:施工过程中,采取有效措施,减少对周边环境的影响,确保施工环保九、施工进度计划1. 施工准备阶段:预计5天2. 施工阶段:预计20天3. 验收阶段:预计5天十、施工组织设计1. 施工项目经理部负责整个工程的施工组织和管理2. 施工项目部下设各部门,负责各自职能范围内的施工工作3. 施工现场各施工班组按照施工进度计划,有序进行施工本方案仅供参考,具体施工过程中,可根据实际情况进行调整。
围栏工程施工方案文库

围栏工程施工方案文库一、总则为了保障施工安全、提高工程质量、保护环境、维护景观、实现经济效益,特制定本工程实施方案。
二、项目概况项目名称:围栏工程项目位置:XX市XX区XX路XX号项目概况:本项目是为了保护园区内的绿地和设施,提高园区的整体美观度和安全系数,实施围栏工程。
主要包括竖挡式围栏、铸铁围栏、栏杆式围栏等多种类型围栏的设计、制作和安装。
三、工程内容1. 竖挡式围栏竖挡式围栏采用镀锌铁管制作,表面喷塑处理,耐腐蚀,寿命长。
围栏立柱采用Φ60mm 镀锌铁管固定,柱间横条采用Φ32mm镀锌铁管连接,围栏高度1.2m,围栏距地面高度0.2m。
整体围栏外观美观,安装方便,适合大面积使用。
2. 铸铁围栏铸铁围栏主要用于场地边缘,作为景观园林的装饰。
铸铁围栏选用优质灰铁材料,表面经防锈处理,具有抗压、耐磨、耐腐蚀的特点。
铸铁围栏的设计采用古典欧式风格,造型优美,适合搭配绿化景观。
3. 栏杆式围栏栏杆式围栏适用于桥梁、道路两旁的护栏、园林绿地边界等场所。
栏杆式围栏采用角钢或铝合金材料制作,经过热镀锌处理,表面喷塑,防腐防锈。
栏杆式围栏采用模块化设计,安装简便,外观大方美观,适合大面积使用。
四、施工方法1. 竖挡式围栏施工(1) 确定围栏位置,用打桩机在围栏柱基础位置打设标志桩。
(2) 进行基础工程,挖掘基础坑,铺设基础钢筋,浇筑混凝土。
基础厚度根据地基土质和围栏高度确定。
(3) 固定围栏立柱,竖立立柱,并进行固定,保证立柱的垂直度。
(4) 安装横条,将横条与立柱连接,保证围栏整体牢固。
2. 铸铁围栏施工(1) 制作铸铁围栏样式图,确定设计风格和尺寸。
(2) 按照样式图进行铸造,确保铁件表面光滑、无气孔。
(3) 进行防腐处理,表面涂刷防锈漆,保证围栏长久使用。
3. 栏杆式围栏施工(1) 制作栏杆式围栏模块,确定栏杆长度和连接方式。
(2) 安装栏杆式围栏模块,将模块置于固定位置,进行连接,保证整体围栏稳固。
防护围栏工程施工方案

防护围栏工程施工方案一、工程概况1、项目名称:防护围栏工程2、项目地点:XX省XX市3、工程内容:对XX区域进行防护围栏的安装和施工4、工程范围:XX平方米5、工程时间:预计工期为30天二、工程前期准备1、确定施工队伍:招聘有经验的施工队伍,要求队伍具备相关证书和经验,确保施工质量。
2、材料准备:购买足够数量的防护围栏材料,确保施工过程中不会出现材料短缺现象。
3、施工设备:准备所需施工设备,如钻孔机、起重机等。
确保施工进度顺利进行。
4、施工人员培训:对施工队员进行安全生产和技术培训,确保工程施工过程中出现的风险得到有效控制。
三、施工工艺1、场地布置:在工程现场进行布置,确定好围栏的位置和数量,并进行测量和标线。
2、地基处理:对围栏地基进行处理,确保围栏的牢固性和稳定性。
3、围栏安装:根据设计图纸,进行围栏的安装,确保围栏的位置、高度和间距符合设计要求。
4、焊接处理:对围栏的焊接进行处理,确保焊接质量和美观度。
5、防腐处理:对围栏进行防腐处理,确保围栏的使用寿命和外观光滑。
6、检验验收:对施工完成的围栏进行验收,确保围栏的质量和安全性。
四、安全措施1、工程现场要求设置安全警示标志,明显可见,确保施工进程中不会出现意外伤害。
2、施工队伍需佩戴统一的安全装备,包括安全帽、安全鞋等。
3、严格遵守施工安全规范,保持工地整洁,确保施工过程中不会出现滑倒或绊倒的风险。
4、严格按照安全操作规程,做好施工人员的安全培训和安全教育,增强施工队员的安全意识。
五、环境保护1、施工现场周围的绿化带要求进行有效保护,确保施工过程对周边环境的影响降到最低。
2、在施工过程中,要对产生的废弃物进行及时清理,做到不乱扔乱丢。
3、对施工现场周边的噪音、粉尘等环境影响进行有效控制,确保周边居民的生活质量不受影响。
六、质量保证1、严格按照设计图纸和相关施工标准进行施工,确保施工质量达到预期要求。
2、在施工过程中,要进行监督检查,确保施工细节和工艺符合质量要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第四章护栏网施工方案
一、施工顺序
测量放线→挖基础土方→砌筑基础→浇筑立柱→安装基础圈梁模板钢筋→预埋钢筋栏杆→浇筑基础圈梁砼→土方回填→安装围栏
二、施工工艺及流程
1、基础测量放线
根据设计图纸,按图纸设计要求及实际地形、地物的情况进行施工放样,定出立柱中心线,然后按围墙中线、高程点测放围墙的平面位置和纵断高程。
精确测定出围墙基础主轴线和起讫点,伸缩缝位置,每端的衔接是否顺直,并按施工放样的实际需要增补围墙各点的地面高程,并设置施工水准点。
2、挖基础土方
原地面处理是保证金属网围栏安装线形平顺和整体牢固的重要前提。
根据测量放样,设立标杆和白线,对原地表进行填挖和顺坡,并再次夯实,安装放样位置开挖立柱基坑,确保基坑尺寸。
土方开挖工序如下:定位测量——埋设轴线引桩——撒出开挖线——人工挖土——地基验槽——地基异常处理——进入下道工序。
施工要点:(1)挡土墙基坑采用挖掘机开挖,人工配合挖掘机刷底。
基础的部位尺寸、形状埋置深度均按设计要求进行施工。
当基础开挖后若发现与设计情况有出入时,应按实际情况调整设计,并向有关部门汇报。
(2)挖土时,应提前探明地下管线的分布情况,做好妥善处理。
(3)基础开挖为明挖基坑,在当基底土质为碎石土、砂砾土、砂性土、黏性土等时,将其整平夯实。
(4)基坑用挖掘机开挖时,应有专人指挥,在开挖过程中不得超挖,避免扰动基底原状土。
(5)开挖过程中,测量人员随时抄平,在坑壁上钉上标高控制桩,以便随时掌握开挖深度,防止超挖。
(6)基坑刷底时要预留10%的反坡(即内低外高)。
(7)开挖基坑的土方,在场地有条件堆放时,一定要留足回填需用的好土;多余的土方应一次运走,避免二次倒运。
(8)任何土质基坑挖至标高后不得长时间暴露,扰动或浸泡,而削弱基底承载能力。
基底尽量避免超挖,如有超挖或松动应将其夯实,基坑开挖完成后,应放线复验,确认位置无误并经监理工程师签认后,方可进行基础施工。
(9)土方施工中,应注意施工机械的安全使用,进场前进行检修。
开挖时挖掘机工作范围内不准进行其他作业,装土时,汽车驾驶员应离开驾驶室,车箱内有人时严禁装土。
3、砌筑基础
(1)基础垫层采用C10砼,现场搅拌,基槽验收合格后,即可在其上进行垫层施工,垫层厚100mm,其侧模板采用木工板,用平板振捣器拖平振实。
(2)基础砌砖体用标准页岩烧结砖砌筑,砂浆采用集中机械搅拌,投料顺序应先倒砂、水泥,最后加水。
搅拌时间宜为3~5min,不得少于
90s。
砂浆稠度应控制在50mm~70mm。
(3)砂浆配制应采用质量比,砂浆应随拌随用,保持适宜的稠度,一般宜在3~4h内使用完毕,气温超过30℃时,宜在2~3h内使用完毕。
发生离析、泌水的砂浆,砌筑前应重新拌和,已凝结的砂浆不得使用。
4、立柱施工:
立柱安装分段进行,从纵向看,立柱的轴线在一条直线上,不该有参差不齐的现象;从高度看,柱顶平顺,不应出现高低不平的情况,特殊地形除外。
立柱的安装过程中必须保证立柱的稳固,以及和基础的连接紧密,立柱安装过程中应用小线对立柱安装的顺直度进行检测,对局部进行调整,确保直线段直顺,曲线段圆滑,立柱固定符合设计图纸要求。
首先按照设计要求进行绑扎立柱钢筋,地梁模板采用15mm厚覆膜光面多层木板,50×100木枋背楞。
要求模板拼缝整齐,做到横平竖直,施工过程必须横向、竖向均拉通直线检查。
竖向拼缝需错缝,错缝位置为模板长度的一半。
操作时按从下到上顺序边拼校正边加固,保证施工位置平整不漏浆。
浇注时用振动棒振捣,防止出现蜂窝、麻面等影响质量及观感的现象。
5、安装基础圈梁模板钢筋:
首先按照设计要求进行绑扎地梁钢筋,并将铁艺栏杆预埋铁件安装牢固,预埋铁件安装要根据图纸设计要求和施工现场的实际情况准确无误的定位,避免造成不在一条平行线上。
地梁侧模采用15mm厚多层板,在地梁底面下一块砖处,每隔1米留一顶砖孔洞穿50-100mm木枋做扁担,竖立两侧模板,用夹条及斜撑支牢。
6、浇筑基础圈梁砼
在钢筋、预埋件、模板等施工完毕,并检查验收合格后,可进行地梁砼浇筑。
砼浇筑前先检查垫层的尺寸及形状是否正确、模板支撑是否牢固。
地梁砼采用C20砼,现场搅拌,采用插入式振捣棒振捣,要求捣固密实,并做好砼的养护工作。
浇筑垫层砼时,派专人随时抽查商品砼的质量情况。
砼表面用刮杠刮平,随后用木抹子搓平压光,施工过程中要及时取样,留好试块。
7、土方回填
基础工程完工后,经质检站验收合格后,再进行土方回填.
(1)工艺流程
基层清理→检验土质→分层铺土、耙平→夯打密实→检验密实度→修整找平→验收。
(2)施工方法
填土前应将基槽底垃圾等杂物清理干净。
基础回填前,必须清理到基础底面标高,将回落的松散垃圾、砂浆、石子等杂物清除干净。
检验回填土内有无杂物,粒径是否符合规定,含水量是否在控制的范围内。
如含水量偏高,可采用翻松、晾晒和均匀掺入干土等措施;如遇回填土的含水量偏低,可采用预先洒水润湿等措施。
填土全部完成后,应进行表面拉线找平,对超过设计标高的地方,及时依线铲平,低于设计标高的地方补土夯实。
(3)质量标准
主控项目:标高偏差允许值-30mm,分层压实系数符合设计要求。
一般项目:回填的土料,必须符合设计或施工规范的规定,分层厚度及含水量符合设计或施工规范的规定,表面平整度允许偏差不大于20mm。
8、护栏网安装
立柱定位安装后,安装网片,网片必须和立柱连接牢靠,网面安装平整,无明显翘曲和凹凸现象。
7、施工难点
1、工期短,任务重。
围墙总长在2100米,面积较广,要求在一个月内完成,对于施工来说难度较大,施工时间比较短。
2、由于安装现场地形起伏不平,石头较多,个别地段地形陡峭,金属网围栏安装难度较大。
