建筑预应力混凝土工程新技术的应用
探讨预应力混凝土管桩在房建工程地基处理中的运用

探讨预应力混凝土管桩在房建工程地基处理中的运用摘要:目前,预应力混凝土管桩工艺在房屋建筑地基处理中得到了广泛的应用,但其施工对工程队的能力要求非常高,要能够参照地基特点,与基础设计相结合,明确管柱参数,深入探究施工要领,并针对问题制订出科学的质控措施已有的设计方案,才能确保工程设计的成功。
本文通过一项工程实例,对预应力混凝土管桩的设计、施工工艺及检验进行了较为详尽的阐述,同时对预应力混凝土管桩的施工要点及质量控制进行了分析。
关键词:房建工程;预应力混凝土管桩;地基处理引言预应力混凝土管桩为环状预应力钢筋混凝土预制桩,通过预应力加离心机加工而成。
目前,该技术已逐步成熟,并已在各种建筑、路基和桥梁等工程中得到了应用,且收到了很好的效果。
在房屋建筑工程中,软土地基施工难度较大,采用预应力混凝土管桩是非常必要的。
一、预应力混凝土管桩的特点一是具有较好的单桩负载性能。
预应力混凝土管桩钢是通过离心浇注工艺,并结合高压蒸养工艺生产而成,所以它的钢柱混凝土强度等级很高,一般为C60~C80级,能够打穿耐候性很好的岩石。
在高强挤压力的作用下,桩端部承载能力将发生改变,因此,单桩的极限承载力将更大[1]。
二是适用面广。
管桩的直径通常在300-600毫米之间,单根管桩的承载力在600-7200kN之间,适合于多层和高层的建筑物。
在相同的建筑基础上,工程队可以按照不同的节点荷载,采用不同规格的管桩,进行合理的排桩设计,这样才能最大程度地发挥出根桩的承载力,保证桩基的沉降均匀。
三是具有很好的适应能力。
预应力混凝土管桩能够很好地适用于含水层变化大的地层。
由于每个管粉段的长度都不一样,所以工程队可以灵活地配合并调节连接棒的长度,以降低连接棒的使用。
二、工程概况(一)工程概况某工程为高层房屋楼工程,占地140万平方米,楼高57.9米,楼高19层,地震动等级8°。
(二)工程地质经现场调查发现,该工程的基础土以粘性土为主,除了上层土层之外,其他部分都有很高的含水率,并且有很大的孔隙率、湿度密度。
预应力混凝土施工工程实例

预应力混凝土施工工程实例
预应力混凝土(prestressed concrete)是一种在施工时就施加了预
先设定的拉力的混凝土结构。
该技术可以显著地提高建筑物的抗震性、承载能力和耐久性。
本文将介绍一些预应力混凝土工程实例,并分析
它们在建筑工程中的重要性。
一、上海环球金融中心
上海环球金融中心,也称为“上海中心”,是目前中国最高的摩天大楼,高度为632米,建成于2015年。
作为世界著名的建筑之一,它
的建造采用了先进的预应力混凝土技术。
具体来说,建筑师使用了双
层B1型的预应力混凝土板块,有效增强了建筑物的整体力学特性和稳定性。
二、成都环球中心
成都环球中心,是一座位于四川省成都市武侯区的大型商业综合体,
建造于2019年。
在其建造过程中,预应力混凝土技术被广泛应用。
比如,它的超高层建筑部分就采用了全预应力混凝土结构,包括梁、柱、楼板和墙板等,以增强建筑物的整体性能和地震抗性。
三、太荣广场
太荣广场,是一座坐落于成都市天府新区的大型商业中心,占地面积
达66000平方米,建筑面积约21万平方米,共有5个裙楼和2个高层塔楼。
在施工中,预应力混凝土技术被广泛应用,其中包括了约90%的主体结构,包括框架、梁、柱和楼板等。
总之,预应力混凝土技术在建筑中扮演着至关重要的角色。
随着科技
的不断进步,预应力混凝土技术也逐渐成为了建筑行业中最受欢迎的
一种新技术。
预应力混凝土技术的应用能够大大提高建筑物的整体性
能和抗震性能,减少建筑物的维护成本和安全隐患,同时也能够提高
建筑师的施工效率。
预应力混凝土的原理及应用

预应力混凝土的原理及应用一、预应力混凝土的定义预应力混凝土是指在混凝土中预先施加一定的拉应力,以使混凝土在自身重量、外部荷载和温度变化等因素作用下,不产生或者减少裂缝的混凝土结构。
二、预应力混凝土的原理1. 原理概述预应力混凝土是利用钢筋的高强度和混凝土的高强度相结合,构成能够承受较大荷载的结构体系。
它通过在混凝土中施加拉应力,使混凝土的内部受到压力,从而增加混凝土的强度和刚度,进而提高结构的承载能力和抗裂性能。
2. 预应力混凝土的强度来源(1)混凝土的自身强度:在预应力混凝土中,混凝土的强度是起到主要作用的因素。
混凝土的主要成分是水泥、砂、石子等,这些成分通过固结反应形成一种强硬的物质,具有一定的强度和刚度。
(2)预应力钢筋的强度:在预应力混凝土中,钢筋是起到支撑和传递拉应力的作用,它的强度和抗拉性能是很重要的因素。
(3)混凝土和钢筋的协同作用:在预应力混凝土中,混凝土和钢筋之间的相互作用是非常关键的。
在外部荷载作用下,钢筋通过拉应力将混凝土内部压紧,从而增加混凝土的强度和刚度。
3. 预应力混凝土的施工方法(1)预应力混凝土的施工分为两种:预张和后张。
预张是在混凝土浇筑之前,先在钢筋上施加拉应力,然后再浇筑混凝土;后张是在混凝土浇筑后,再在钢筋上施加拉应力。
(2)预张施工方法:预张施工方法主要包括两种:单向张拉和双向张拉。
单向张拉是指在钢筋的一端施加拉应力,另一端固定;双向张拉是指在钢筋的两端同时施加拉应力。
(3)后张施工方法:后张施工方法主要包括两种:单层张拉和多层张拉。
单层张拉是指在混凝土浇筑完成后,钢筋的一端通过锚固件固定,然后在另一端施加拉应力。
多层张拉是指在混凝土浇筑完成后,先在钢筋的一端施加拉应力,然后在混凝土中开槽,将钢筋拉到另一端并施加拉应力。
三、预应力混凝土的应用1. 城市高层建筑预应力混凝土结构能够承受较大荷载,具有更高的抗震性能和抗风性能,因此在城市高层建筑中得到了广泛的应用。

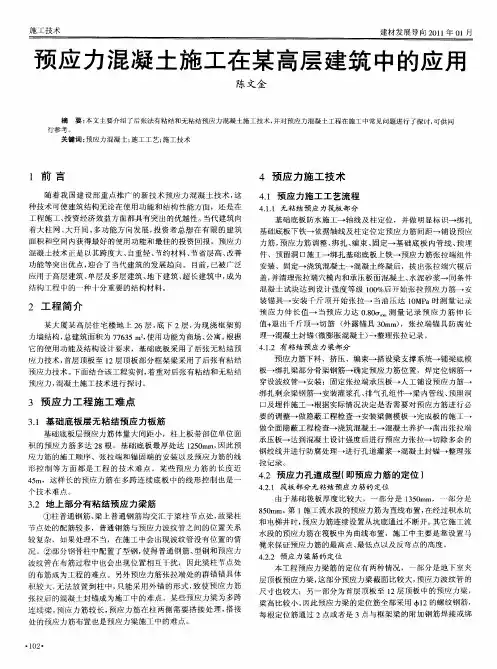

预应力混凝土施工在某高层建筑中的应用

41 有 粘结预应 力梁部分 .. 2
预 应 力 筋 下 料 、 挤 压 、编 束 一 搭 设 梁支 撑 系 统一 铺 梁 底 模 板一 绑 扎梁 部分 骨 架 钢 筋 一 确 定 预 应 力 筋位 置 , 焊 定 位 钢 筋 一 穿 设波 纹 管一 安装 ; 固定 张 拉 端 承 压 板 一 人 工铺 设 预 应 力 筋 一
2 工 程 简 介
某 大 厦 某 高层 住 宅 楼 地 上 2 6层 , 下 2层 , 现 浇 框 架 剪 底 为
力墙结构, 总建筑面积 为 7 6 5m , 7 3 2使用功能为商场、 公寓。 根据
它 的 使 用 功 能 及 结 构 设 计 要 求 , 基 础 底 板 采 用 了后 张无 粘 结 预 应 力 技 术 , 层 顶 板 至 1 顶 板 部 分 框 架 粱 采 用 了后 张 有粘 结 首 2层 预 应 力 技 术 。 面 结合 该 工程 实例 , 重 对 后 张 有 粘 结 和 无粘 结 下 着 预应力, 凝土施工技术进行探讨 。 混
个技术难 点。
钢 绞 线 并进 行 防腐 处 理 一 进 行 孔 道 灌 浆 一 混 凝 土 封 锚 一 整 理 张
拉记录 。 42 预 应 Nhomakorabea孔 道成 型 ( . 即预应 力 筋 的定 位 )
421 筏 板 部 分 无 粘 结 预应 力 筋 的 定位 .. 由于 基 础 筏 板 厚 度 比较 大 , … 部 分 是 1 5 m 3 0 m, … 部 分 是
绑 , ̄ 余梁 钢 筋 一 安 装 灌 浆 孔 、 Lt J 排气 孔 组 件一 梁 内管 线 、 留洞 预
3 预 应 力 工 程 施 工 难 点
31 基础 底板 层 无粘 结预 应 力板 筋 .
建筑预应力混凝土工程新技术的应用

建筑预应力混凝土工程新技术的应用摘要:预应力混凝土就是在结构承受外荷载以前,在结构受拉区预先施加预压应力,从而抵消一部分或全部由于结构使用阶段外荷载产生的拉应力,推迟和限制构件裂缝的开展,充分利用钢筋的抗拉能力,提高结构的抗裂度、刚度和耐久性,以及取得较好的综合经济指标,本文主要从三个方面探讨预应力混凝土施工技术。
关键词:民用建筑;预应力;混凝土;施工技术预应力混凝土按预应力度大小可分为全预应力混凝土和部分预应力混凝土。
全预应力混凝土是指在全部使用荷载下,受拉边缘不允许出现压应力,它适用于要求混凝土不开裂的结构;部分预应力混凝土是指在全部使用荷载下,受拉边缘允许出现一定的拉应力或裂缝,由于其综合性能好、费用低,因而在实际工程中应用十分广泛,以下将探讨三种施工技术方法。
一、先张法施工技术先张法施工是在浇筑混凝土前,用张拉机械先张拉预应力筋并锚固,然后进行普通钢筋的绑扎、支模板、浇筑混凝土,待混凝土养护达到规定强度后,放松预应力筋,借预应力筋弹性回缩,使混凝土与预应力之间产生粘结力,从而使钢筋混凝土构件受拉区的混凝土承受预压应力,为预应力混凝土台座先张法生产示意图,一般情况下,先张法施工适于生产中小型构件。
1、施工工艺(1)台座准备台座是先张法施工的主要设备之一,它随预应力筋传递全部的拉力。
因此,台座应具有足够的强度、刚度和稳定性。
台座按构件形式分为墩式和槽式两类,具体选用时,根据张拉构件种类、吨位和施工条件而定。
墩式台座长度以100 m为宜,张拉一次可生产多根预应力混凝土构件,减少了张拉力和临时固定的工作以及预应力筋滑移、横梁变形引起的预应力损失,墩式台座宽度一般为2~3 m,具体宽度视情况而定。
墩式台座台面是预应力混凝土构件成型的胎膜,要求表面光滑,无起灰、起砂、起毛、裂缝、起壳等现象。
墩式台座台面平整度用2m直尺检查不大于2 mm,伸缩缝视情况而定,尽量符合模数,排水坡度一般为0.3%一0.5%为宜。
预应力混凝土的应用

预应力混凝土的应用预应力混凝土是一种应用广泛的建筑材料,其通过在构件内部施加预先计算好的压力,使其具有更好的力学性能和抗震性能。
在现代建筑中,预应力混凝土被广泛用于桥梁、大型建筑结构、高层建筑等领域,有效地提升了建筑物的安全性和可靠性。
本文将探讨预应力混凝土的应用及其优势。
一、桥梁工程中的应用预应力混凝土在桥梁工程中有着重要的应用。
桥梁是连接两个地点的重要交通设施,需要具备足够的强度和稳定性。
通过在梁体内预先施加压缩力,可以使其承受更大的荷载,并且有效减少了裂缝和变形的发生。
此外,预应力混凝土还可以提高桥梁的耐久性,减少维护和修复成本,因此在大跨度桥梁的建设中被广泛采用。
二、大型建筑结构中的应用预应力混凝土在大型建筑结构中也有着广泛的应用。
如高层建筑、厂房等。
这些建筑通常需要承受较大的荷载,预应力混凝土的使用可以提供更好的悬挑能力和抗震性能。
由于预应力混凝土的施工要求较高,施工过程需要严格控制,但是其在大型建筑结构中的应用可以有效提升结构的稳定性和承载能力。
三、优势与挑战预应力混凝土的应用具有一些明显的优势。
首先,通过在建筑物内部施加预压力,可以使结构受力均匀,减少裂缝和变形的发生。
其次,预应力混凝土具有较高的抗震性能,可以提高建筑物在地震等自然灾害中的安全性。
此外,预应力混凝土还能延长建筑物的使用寿命,减少后期的维护和修复成本。
然而,预应力混凝土的施工过程复杂,需要严格控制各项参数,如张拉力、锚固长度等。
此外,预应力混凝土的设计与施工需要较高的技术水平和经验,对工程师提出了更高的要求。
四、研究与发展趋势随着建筑技术的不断发展,预应力混凝土的应用也在不断扩大。
研究者们正在探索新的材料和工艺,以进一步提高预应力混凝土的性能。
例如,研究人员正在开发新型的预应力钢材,以提升混凝土的预应力水平。
此外,工程师们还在研究如何将传感器和智能化技术应用于预应力混凝土构件中,实现对结构性能的实时监测和预警。
这些研究与发展的成果将为预应力混凝土的应用带来更多的可能性。
预应力混凝土施工工程实例

预应力混凝土施工工程实例
预应力混凝土技术是一种高效的建筑技术,可以提高混凝土结构的强度和耐久性。
本文将介绍一些预应力混凝土施工工程的实例,以便读者了解该技术的应用和实际效果。
首先是一座大型桥梁工程,该工程采用了预应力混凝土技术。
在施工过程中,首先使用模板搭建桥梁的桥面和桥墩,然后在模板内铺设预应力钢筋,最后浇筑混凝土。
经过预应力处理后,桥梁的承重能力和稳定性得到了大幅提升,可以承受更大的荷载和振动。
另一个实例是一座高层建筑的地下室。
为了增强地下室的承重能力和稳定性,采用了预应力混凝土技术。
在施工过程中,首先在地下室的墙体和地板上预埋预应力钢筋,然后浇筑混凝土。
通过预应力处理,地下室的承重能力和稳定性得到了增强,可以有效避免地基沉降和地震等自然灾害的影响。
最后是一座大型水利工程的实例。
该工程采用了预应力混凝土技术,以增强水利设施的承重能力和稳定性。
在施工过程中,首先在水利设施的墙体和底部预埋预应力钢筋,然后浇筑混凝土。
通过预应力处理,水利设施的承重能力和稳定性得到了大幅提升,可以承受更大的水压和水流冲击。
总之,预应力混凝土技术在各种建筑工程中都有广泛的应用,可以提高建筑物的强度、耐久性和稳定性。
在实际施工中,需要严格按照工程设计和施工规范进行操作,以确保工程质量和安全性。
- 1 -。
浅谈预应力钢筋混凝土结构在建筑工程中应用

2 0 1 4 年O 5 期
科技 _向导
◇ 工程科技◇
浅谈预应力钢筋混凝土结构在建筑工程中的应用
( 龙煤鸡工需要 留置 。 运行方向应与实际张拉工作状态一致 : 标定张拉设备用 的试验机或测 图纸无规定 . 灌浆孔道一般按 1 2 m间距 留设 1 2 m长 的构 件一般在梁 中部留 力计精度 , 不得低 于土 2 %。压力表的精度不宜低 于 1 . 5 级, 最大 量程 设。 灌浆孔的大小形 状应 与灌浆 嘴相 吻合 。排气孔 一般 留设在构件 的 不宜小于设备额定张拉力 的 1 . 3 倍 两端 灌浆孔与排气孔 也可设置在锚具或铸铁喇叭 口处 3 . 后张法施工的锚具 4 - 4预应力 筋的张拉 单根粗钢筋用 作预应力筋 时. 张拉端采用螺 丝端 杆锚具 . 固定 端 预应力筋张拉 时. 构件 的混凝 土强度应符合 设计要求 : 如设 计无 采用帮条锚具或镦 头锚 具 要求时 . 混凝土强度不应低 于设计强度等级 的 7 5 %。对于拼装 的预应 钢筋束或钢绞线束用作 预应力筋 . 张拉端采用 J M1 2 型锚具 . 固定 力构偷看 . 其拼缝处混凝土或砂浆强度如设计无要求 时 . 不宜低于块 端采用镦头锚具 体混凝土设计强度的 4 0 %. 且不低于 1 5 MP 钢丝束用作预应力筋 .张拉端采用锥形 螺杆锚具、 D M 5 A型镦头 为了减少预应力筋与预留孔 道摩擦 引起 的损失 , 对 于抽芯成形孔 锚具 . 固定端采用 D M 5 B型镦头锚具 道: 曲线形预应力筋和长度大于 2 4 米 的直线 形预应力筋 . 应采取两端 另外还有多孔夹片锚固体 系 Q M、 X M、 O V M型等。 同时张拉 的方法 。 长度小于或等于 2 4米的直线形 预应力筋 . 可一端张 4 . 后 张法 施 工 工 艺 拉 。 对 预埋波纹管孔道 : 曲线形预应力筋和长度大于 3 O 米 的直线形预 4 . 1 施工工艺流程图f 略) 应力筋 。 宜采取两端同时张拉的方法。 长度小于或等于 3 0米的直线形 4 . 2 预应力筋制 作 可一端张拉 。 同一截面中有多根一端张拉 的预应力筋时 . 张 单根钢筋 的制作 : 一般包括 配料 、 对焊 、 冷 拉等工序 , 钢筋的下料 预应力筋 , 长度应 由计算确定 , 计算时应考虑锚具 的特点 、 对焊接头的压缩量 、 钢 拉端 宜分别设置在构件 的两端 .当两端同时张拉同一根预应力筋时 . 为减 少预应力损失 . 施工 时宜采用先张 拉一端锚 固后 . 再另一端补足 筋 的冷拉率和弹性 回缩率 、 构件的长度等 因素。 钢筋束 ( 钢绞线束 ) 制作 : 钢筋束 或钢绞线柬 的下料长度计算既要 张拉力后进行锚 固 4 . 5 孔道灌浆 考 虑受锚具影响又要考虑受张拉机械影响。 为了保 证穿人构件孔道 中 预应力 筋张拉后 , 孔道应尽快灌浆 。 一般采用水泥砂浆 , 其 强度不 的预应力筋束不发生扭结 。 必需进行编束工作 , 首先把 钢筋理顺 , 然后 低于 3 0 N / m m : , 空隙大 的孔道 , 水泥浆中可掺人适 量细砂 。 应采用不低 用 1 8 2 2 号铅丝每 隔 1 . O m左右绑 扎一道 . 形成束状 2 . 5 级 的普通硅酸盐水泥 .水灰 比宜采用0 . 4 ~ 0 . 5 掺入适 当减 水剂 钢丝束 的制作 : 钢丝束的制作包括调直 , 下料 , 编束和安装锚具等 于 4 工序。 钢丝下 料的如 发现钢丝表面有电接头或机械损伤 。 应随时剔 除。 时, 水灰比可减 小到 0 . 3 5 , 但减水剂应对钢筋无腐蚀 。( 下转第 2 1 0页 )
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
建筑预应力混凝土工程新技术的应用摘要:预应力混凝土就是在结构承受外荷载以前,在结构受拉区预先施加预压应力,从而抵消一部分或全部由于结构使用阶段外荷载产生的拉应力,推迟和限制构件裂缝的开展,充分利用钢筋的抗拉能力,提高结构的抗裂度、刚度和耐久性,以及取得较好的综合经济指标,本文主要从三个方面探讨预应力混凝土施工技术。
关键词:民用建筑;预应力;混凝土;施工技术预应力混凝土按预应力度大小可分为全预应力混凝土和部分预应力混凝土。
全预应力混凝土是指在全部使用荷载下,受拉边缘不允许出现压应力,它适用于要求混凝土不开裂的结构;部分预应力混凝土是指在全部使用荷载下,受拉边缘允许出现一定的拉应力或裂缝,由于其综合性能好、费用低,因而在实际工程中应用十分广泛,以下将探讨三种施工技术方法。
一、先张法施工技术先张法施工是在浇筑混凝土前,用张拉机械先张拉预应力筋并锚固,然后进行普通钢筋的绑扎、支模板、浇筑混凝土,待混凝土养护达到规定强度后,放松预应力筋,借预应力筋弹性回缩,使混凝土与预应力之间产生粘结力,从而使钢筋混凝土构件受拉区的混凝土承受预压应力,为预应力混凝土台座先张法生产示意图,一般情况下,先张法施工适于生产中小型构件。
1、施工工艺(1)台座准备台座是先张法施工的主要设备之一,它随预应力筋传递全部的拉力。
因此,台座应具有足够的强度、刚度和稳定性。
台座按构件形式分为墩式和槽式两类,具体选用时,根据张拉构件种类、吨位和施工条件而定。
墩式台座长度以100 m为宜,张拉一次可生产多根预应力混凝土构件,减少了张拉力和临时固定的工作以及预应力筋滑移、横梁变形引起的预应力损失,墩式台座宽度一般为2~3 m,具体宽度视情况而定。
墩式台座台面是预应力混凝土构件成型的胎膜,要求表面光滑,无起灰、起砂、起毛、裂缝、起壳等现象。
墩式台座台面平整度用2m直尺检查不大于2 mm,伸缩缝视情况而定,尽量符合模数,排水坡度一般为0.3%一0.5%为宜。
夹具是预应力筋进行张拉和临时固定的工具,要求夹具工作可靠、施工方便、成本低。
根据施工特点,夹具一般分为张拉夹具和锚固夹具。
张拉夹具是张拉预应力筋的机构,要求工作可靠,操作简单,能以稳定的速率加荷。
(2)预应力筋张拉张拉程序为减少松弛而引起的应力损失,在施工过程中张拉应力值通常超过规范规定的控制应力,即超张拉。
预应力钢丝超张拉应力为5%,由于钢筋应力损失在最初几分钟内可完成40%~50%,故常持荷2 min。
预应力筋的张拉程序:0→105%控制应力或0→103%控制应力。
(3)预应力筋的检验:①位置:张拉后锚固位置偏差不得大于5 mm和构件截面最短边长的4%。
②预应力:张拉后预应力的偏差不得大于或小于构件全部钢筋预应力值总和的5%。
张拉顺序一般情况下,张拉多根钢筋时,为避免台座承受过大的偏心压力,应先张拉靠近台座截面重心处的预应力筋。
(4)混凝土的浇筑和养护钢筋张拉完毕,侧模安装好后,即浇筑混凝土,并且必须一次性浇筑完毕,不允许留设施工缝。
构件应避免台面温度缝,若不能避开,必须在温度缝上铺设塑料薄膜或钢板等,混凝土强度不低于C30。
混凝土配合比应采用低水灰比,并控制混凝土水泥用量和粒径级配。
浇筑过程中,必须振捣密实,不得漏振,尤其是端部。
对叠层混凝土构件,生产时,应待下层构件强度达到8~10 N/mm²后,再进行上层混凝土构件浇筑。
混凝土的养护温度一般不得超过20℃,但若防止因温差引起的预应力损失,可按正常升温制度加热养护,不需二次升温。
混凝土养护。
(5)预应力筋放张预应力筋的放松是预应力建立的过程,放松方法和顺序是否正确,直接影响构件的质量,因此,在放松之前应确定可靠的放松顺序和放松方法,采取相应的技术措施确保工程质量。
预应力筋的放松必须待混凝土达到设计规定的强度以后才可以进行。
当设计无要求时,应不低于设计的混凝土立方体抗压强度标准值的75%。
采用氧气乙炔焰预热粗钢筋放松时,应在烘烤区轮换加热每根钢筋,使其同步升温。
此时,钢筋内力徐徐下降,外形慢慢伸长,待钢筋出现缩颈。
即可切断。
此法应注意防止烧伤构件。
二、后张法施工技术与特点后张法施工是在钢筋混凝土结构成型时,在规定的设计位置预留孔道,待混凝土结构达到设计强度后,将预应力筋穿人孔道中张拉;亦可先穿筋,然后用锚具将预应力筋锚固在构件上后进行孔道灌浆。
1、后张法的施工特点:①后张法施工适用于大型预应力混凝土构件、大跨度构件。
②后张法施工不需要固定的台座设备,不受地点限制,广泛适用于现浇混凝土结构及道路、桥梁等的拼装作业。
③后张法施工工序多,工艺复杂,锚具永远留置在构件内,不能周转使用。
④后张法施工适用于单根粗钢筋、钢筋束、钢绞线等。
后张法施工由于直接在混凝土构件上进行张拉,故不需要固定的台座设备,不受地点限制,适用于在施工现场生产大型预应力混凝土构件,特别是大跨度构件。
后张法施工工序较多,工艺复杂,锚具作为预应力筋的组成部分,将永远留置在预应力混凝土构件上,不能重复使用。
2、锚具的使用在后张法中,锚具是建立预应力值和保证结构安全技术的关键,要求锚具的形状尺寸准确,有足够的强度和刚度,受拉后变形小,锚固可靠,不致产生预应力筋的滑移和断裂现象。
此外,还应力求取材容易,加工简单,成本低廉,使用方便。
锚具或其附件上宜设置灌浆孔道,灌浆孔道应有使浆液通畅的截面积。
后张法所用锚具根据其锚固原理和构造形式不同,可分为螺杆锚具、夹片锚具、锥销式锚具和镦头锚具四种体系;在预应力筋张拉过程中,按锚具所在位置与作用不同,又可分为张拉端锚具和固定端锚具;预应力筋的种类有热处理钢筋束、消除应力钢筋束或钢绞线束、钢丝束。
因此按锚具的锚固钢筋或钢丝的数量,可分为单根粗钢筋锚具、钢筋束和钢铰束锚具、钢质锥形锚具等。
3、预应力筋的制作与安装预应力粗钢筋的制作一般包括配料、对焊、冷拉等工作。
预应力筋的下料长度由计算确定,计算时应考虑锚具的特点,对焊接头的压缩量,钢筋的冷拉率、弹性回缩率、张拉伸长值和构件长度等影响。
预应力钢筋束在冷拉后进行,为了减少钢铰线的结构变形和应力松弛的损失,在下料前需经预拉。
钢丝束的制作比较复杂,随锚具形式不同,制作方法也有差异,但一般需经过调直、下料、编束和安装锚具等工序。
钢丝束、粗钢筋、钢筋束的安装按照图纸下料要求进行穿筋。
穿筋过程中,注意清孔及孔的通畅,并注意调整两端留出的长短,要保证张拉时锚具的工作长度。
4、预应力筋的张拉①张拉时对混凝土构件强度的要求:后张法施工进行预应力筋张拉时,要求混凝土强度应符合设计要求或不得低于设计强度的75%。
②张拉顺序和制度:根据《混凝土结构设计规范》(GB 50010--2002)确定张拉控制应力。
对多根预应力筋应分批、对称进行张拉。
分批张拉时,由于后批张拉混凝土易产生弹性压缩,从而引起前批张拉预应力筋的应力降低,因此应增加前批预应力筋的应力。
对称张拉是为了避免张拉构件截面呈现过大偏心受压状态。
对平卧叠浇的预应力混凝土构件应自上而下逐层张拉。
为减少上、下层之间的摩阻力引起的预应力损失,可逐层加大张拉力,但底层构件张拉力不应超过顶层的预应力筋的张拉力。
5、孔道灌浆预应力筋张拉完毕,孔道应尽快灌浆,以防止预应力筋锈蚀,增加结构的整体性和耐久性。
灌浆采用纯水泥浆或水泥砂浆,水泥强度等级不低于32.5 MPa的普通硅酸盐水泥。
由于纯水泥浆收缩性较大,为增加灌浆的密实性和纯水泥浆的流动性,可加入适量的微胀剂或其他对预应力筋无腐蚀作用的外加剂。
灌浆顺序应先下后上,以避免上层孔道漏浆阻塞下层孔道,灌浆要求缓慢均匀地进行,一次完成,不得中断。
三、无粘结预应力混凝土的后张法施工工艺无粘结预应力混凝土是预应力筋体系中一个分支体系,也是一项后张法新工艺。
其工艺原理是利用无粘结钢筋与周围混凝土不粘结的特性,把预先组装好的无粘结预应力筋(简称无粘结筋)在浇筑混凝土之前与非预应力筋一起按设计要求铺放在模板内,然后浇筑混凝土。
待混凝土强度达到设计强度的75%后,利用无粘结预应力筋在结构可做纵向滑动的特性,进行张拉锚固,借助两端锚具,达到对结构产生预应力的效果,其工艺流程如图1所示:图1:无粘结预应力混凝土的后张法施工工艺流程图而无粘结预应力的施工工艺有以下几种:1、无粘结预应力筋铺设在单向连续板中与非预应力筋铺设基本相同,在双向连续板中,应事先编出铺设顺序,先铺设搭接点标高较低部分的无粘结筋,后铺设标高较高部分的无粘结筋。
2、无粘结预应力筋就位固定无粘结预应力筋应严格按设计要求的曲线形状就位并固定牢靠。
在连续梁的支座处,用垫铁马凳(间距1~2m)将无粘结曲线筋架立起来,并用铁丝与无粘结筋绑扎或用铁丝将曲线筋吊在上部的非预应力筋骨架上;跨中部位用混凝土垫块控制标高,位置正确后用铁丝固定在非预应力的钢筋骨架上,间距0.7—1.0 m,并与箍筋扎牢。
在双向连续板中,无粘结曲线筋标高可采用铁马凳(A形钢筋架、间距1.25—2.0 m)垫好扎牢;在支座部位,无粘结筋可直接绑扎在梁或墙的顶部钢筋上;在跨中部位,无粘结筋可直接绑扎在板的底部钢筋上。
3、无粘结预应力筋张拉端固定张拉端模板应按施工图中规定的无粘结筋的位置钻孔,张拉端的承压板采用钉子固定在端模板上或用点焊固定在钢筋上。
无粘结曲线筋或折线末端的切线应与承压板相垂直,曲线端的起始点至张拉锚固点应有不小于300 mm的进线段。
当张拉端采用凹人工作法时,可采用塑料穴模或泡沫穴模(如图4所示)、木块等形成凹口。
浇筑混凝土时,严禁踏压撞碰无粘结预应力筋、支撑钢筋及端部预埋件,张拉端与固定端混凝土必须振捣密实。
(a)泡沫穴位;(b)塑料穴模(1——无粘结预应力筋;2——螺旋筋;3——承压钢板;4——泡沫穴模;5——锚环;6——带杯口的塑料套管;7——塑料穴模;8——模板。
)4、无粘结预应力筋张拉与锚固①无粘结预应力混凝土楼盖结构的张拉顺序,宜失张拉楼板,后张拉楼面梁;②无粘结曲线筋的长度超过25 m时,宜采取两端张拉;当筋长超过60 m时,应采取两端张拉。
如遇到摩擦损失较大,则宜先松动一次再张拉;③无粘结预应力筋张拉伸长值校核与有粘结预应力筋相同。
对超长无粘结预应力筋由于张拉时阻力大,应力作用下的伸长值比常规推算伸长值小,应通过试验修正。
5、无粘结预应力筋端部处理①张拉端处理按所采用的无粘结筋与锚具不同而异。
在双向连续板中,采用钢丝束镦头锚具时,其张拉端头处理如图5(a),(b)所示;其中塑料套筒供钢丝束张拉时,锚环从混凝土中拉出来用,塑料套筒内空隙用油枪通过锚环的注油孔注满防腐油,最后用钢筋混凝土圈梁将板端外露锚具封闭。
采用无粘结钢绞线夹片锚具时,张拉后端头钢绞线预留长度应不小于15 cm,多余部分割掉,并将钢绞线散开打弯,埋在圈梁内进行锚固:(l——锚环;2——螺母;3——承压板;4——塑料保护套筒;5——油脂;6——无粘结钢丝束;7——锚体;8——夹片;9——钢绞线;l0——散开打弯钢丝;11——圈梁)四、结束语总而言之,预应力混凝土施工中,只有熟练掌握先张法施工技术、后张法技术与无粘结预应力筋施工工艺,才能提高施工质量与水平。
