煤矿建设项目具备以下条件,必须编制联合试运转方案,报经有关主管部门批准(大中型项目报省级煤炭行业管理部门审批,小型项目报市、地级煤炭行业管理部门审批),并按规定报煤矿安全监察机构备案后方可组织实施联合试运转工作:1. 煤矿生产系统和安全设施已按设计建成完工。

2. 安全管理机构及安全生产管理制度健全。

3. 煤矿采掘、通风、机电等生产队伍建制完成并培训合格。

4. 配齐煤矿工程技术人员。

5. 矿长具备安全资格、特种作业人员持证上岗、其他入井人员培训合格。

6. 矿井已建立矿山救护队或已与具有资质的专业矿山救护队签订救护协议。

7. 单机试运转发现的安全隐患已整改完成。

煤矿编制联合试运转方案应包括下列主要内容:1. 联合试运转的系统、范围和期限。

2. 联合试运转的测试项目、测试方法、测试机构和人员。

3. 联合试运转的预期目标和效果。

4. 联合试运转期间产量计划与劳动组织。

5. 应急预案与安全技术措施。

6. 其他规定事项。

联合试运转和试生产结束后,煤矿必须编制联合试运转报告。

联合试运转报告应当包含以下主要内容,且经煤矿矿长和技术负责人审查签字:1. 各主要系统分项运行报告。

2. 主要生产安全设备故障处理记录与分析。

3. 提升、排水、通风、压风供电等主要生产安全设施与装备的检测、检验报告。

4. 联合试运转的效果分析。

5. 今后有关生产安全的建议。

6. 其他应予以说明的事项。

建设项目进行联合试运转的工作要求:1. 煤矿联合试运转最长时间为6个月,最短时间不得少于1个月。

2. 煤矿建设项目竣工后,未通过联合试运转审批而擅自进行生产的,视为煤矿边建设边生产。

3. 煤矿在联合试运转期间,要严格按照《煤矿联合试运转方案》确定的内容实施,不得采完设计的首采工作面,严禁在联合试运转确定的区域以外进行采掘作业,严禁以联合试运转为名进行违法违规生产。

4. 煤矿建设项目应当在批准的工期内完成建设工程,上报验收。

因特殊原因确实无法在设计方案确定工期内完成建设工程的,要在设计工期到期前半个月按规定及时向主管部门办理延期备案手续。

煤矿联合试运转方案

煤矿联合试运转方案

煤矿联合试运转方案一、背景为了提高煤矿生产效率和经济效益,减少煤矿安全事故发生,近年来,煤矿联合试运转逐渐成为了发展趋势。

经过多年实践,煤矿联合试运转已取得了显著的成效,特制定本试运转方案。

二、试运转时间本次煤矿联合试运转的时间定于2022年5月1日开始,至2022年8月31日结束,共计4个月。

三、试运转目的本次煤矿联合试运转旨在通过不同煤矿之间的协作和配合,实现煤矿之间的互通、互动,并通过不同煤矿之间的资源共享、技术交流,提高生产效率,降低生产成本,促进煤矿可持续发展。

四、试运转内容1.煤矿设备协作试运转本次试运转将煤矿设备进行维修、保养,然后进行设备间协作试运转,特别针对交通机械和生产设备进行试运转演习。

2.煤矿物资采购共享试运转本次试运转将采购部门通过联合采购方式,共享各煤矿物资采购需求,实现资源共享,采购成本降低。

3.煤矿技术交流试运转本次试运转将煤矿之间的技术交流列为重要内容,各煤矿之间将定期举办技术交流研讨会,并邀请各地专家进行指导,促进各煤矿之间的技术交流。

4.煤矿标准统一试运转本次试运转将推行各煤矿产品标准的统一,通过标准化生产,提高产品品质,促进产品市场竞争力的提高。

五、试运转措施1.人员调配各煤矿将根据试运转需要,按照一定比例分配工作人员,确保各项试运转工作顺利推进。

2.设备维修各煤矿将对相关设备进行全面检修,确保设备在试运转期间能够正常运转。

3.试运转区域规划本次煤矿联合试运转将采用交叉共同推进的方式,各煤矿根据自身产能和生产状况,分别指定试运转区域,确保各煤矿之间资源的共享和协调。

六、试运转效果评估本次试运转结束后,各煤矿仔细评估试运转效果,对本次试运转经验进行总结,提出建设性意见,并采取相应的措施加以落实。

七、试运转总结本次煤矿联合试运转的成功实施,将进一步促进煤矿之间的合作和交流,提升煤炭行业整体竞争力,为煤矿可持续发展奠定坚实基础。

马街煤矿露天矿联合试运转方案

马街煤矿露天矿联合试运转方案

马街煤矿露天矿联合试运转方案Last revised by LE LE in 2021宜良县马街煤矿机械化改造项目联合试运转方案宜良县马街煤矿二〇一六年三月目前,马街煤矿已于2016年3月基本完成生产设备换代升级,完成采剥系统、运输与排土系统、防排水系统及供电系统等的机械化改造。

我矿讨论研究并制定了煤矿各生产系统联合试运转方案,具体内容如下:一、联合试运转系统和期限(一)联合试运转系统本矿联合试运转系统包括以下各生产和辅助系统:1、采煤剥离系统;2、运输及排土系统;3、矿区供电系统;4、矿区防排水系统;5、给水及消防洒水系统;6、机修等辅助生产系统。

(二)联合试运转期限自2016年3月6日至2016年5月6日。

二、联合试运转机构设置、人员配置(一)联合试运转机构与人员设置为保障,马街煤矿机械化改造项目主要生产系统和安全设施联合试运转顺利进行,加强现场协调、组织能力,使联合试运转达到预期效果。

特成立专门的联合试运转领导小组。

组长:XXX(法人兼矿长)成员:XXX(安全副矿长)、XXX(生产副矿长)、XXX(技术副矿长)、XXX(机电负责人)、XXX(安全管理员)。

(二)工作职责联合试运转领导小组应承担以下工作职责:1、负责采剥、运输、防排水、防灭火、边坡监测、排土和安全设施等各方面的运转情况的监测、监控、安全管理,发现问题及时、有效地进行处理,保证试运转工作顺利完成;2、针对联合试运转各系统修编作业规程、操作规程;3、编制完善煤矿生产应急救援预案;4、负责采剥排土工程进行位置放线、边坡监测等;5、对试运转过程中的生产运行数据和各种消耗数据进行收集、统计、分析;6、负责设备台账管理,做到数量清、状态明;7、负责与各设备厂家联系,确保联合试运转期间设备售后服务满足生产进度需求;8、负责备品备件的实物管理,采购、领用出入库手续办理、仓库储备管理;9、检验各安全生产子系统自身的安全生产能力和协调配合度,通过联合试运转检验实际生产能力,并使之尽快达到设计生产能力。

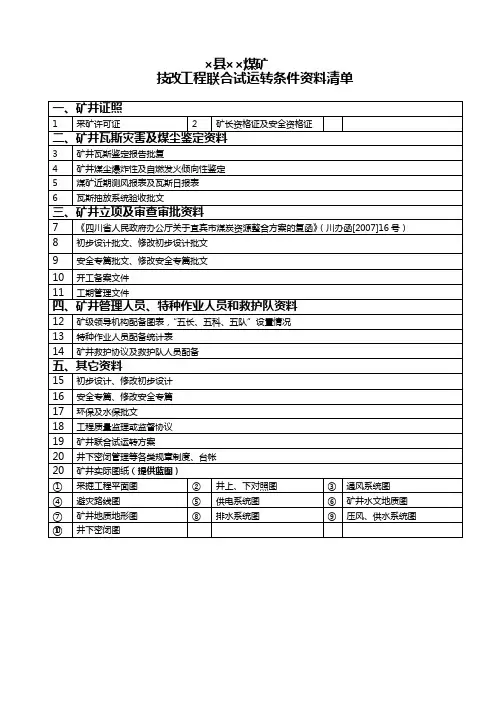

煤矿建设工程联合试运转收集资料清单(13.4.8)

煤矿建设工程联合试运转收集资料清单(13.4.8)
17
环保及水保批文
18
工程质量监理或监督协议
19
矿井联合试运转方案
20
井下密闭管理等各类规章制度、台帐
20
矿井实际图纸(提供蓝图)

采掘工程平面图

井上、下对照图

通风系统图

避灾路线图

供电系统图

矿井水文地质图

矿井地质地形图

排水系统图

压风、供水系统图

井下密闭图
×县××煤矿
技改工程联合试运转条件资料清单
一、矿井证照
1
采矿许可证
2
矿长资格证及安全资格证
二、矿井瓦斯灾害及煤尘鉴定资料
3
矿井瓦斯鉴定报告批复
4
矿井煤尘爆炸性及自燃发火倾向性鉴定
5
煤矿近期测风报表及瓦斯日报表
6
瓦斯抽放系统验收批文
三、矿井立项及审查审批资料
7
《四川省人民政府办公厅关于宜宾市煤炭资源整合方案的复函》(川办函[2007]16号)
8
初步设计批文、修改初步设计批文
9
安全专篇批文、修改安全专篇批文
10
开工备案文件
11
工期管理文件
四、矿井管理人员、特种作业人员和救护队资料
12
矿级领导机构配备图表,“五长、五科、五队”设置情况
13
特种作业人员配备统计表
14
矿井救护协议及救护队人员配备
五、其它资料
15
初步设计、修改初步设

煤矿联合试运转汇报材料

煤矿联合试运转汇报材料

贵州万海隆矿业集团水城县三岔沟煤业有限公司联合试运转汇报材料2013年4月申请单位基本情况项目名称:水城县三岔沟煤业有限公司项目性质:整合矿井项目地址:水城县比德镇设计规模:30万吨/年设计单位:贵州晨辉达矿业工程设计有限公司施工单位:水城县三岔沟煤业有限公司施工时间:2009年11月~2013年3月申请单位:水城县三岔沟煤业有限公司1目录一、项目背景 ............................................................ 错误!未定义书签。

二、主要技术资料与审批文件 ................................ 错误!未定义书签。

三、矿井基本情况 .................................................... 错误!未定义书签。

(一)、交通地理位置 ........................................ 错误!未定义书签。

(二)、矿井面积、储量、生产能力及服务年限。

错误!未定义书签。

(三)、可采煤层情况 ........................................ 错误!未定义书签。

(四)、可采设计方案及安全专篇批复时间:错误!未定义书签。

(五)、开工时间、设计工期............................ 错误!未定义书签。

(六)、开采技术条件: .................................. 错误!未定义书签。

四、机构设置及人员配备情况 ................................ 错误!未定义书签。

五、项目工程建设完成情况 .................................... 错误!未定义书签。

六、各系统完成情况 ................................................ 错误!未定义书签。

煤矿联合试运转方案

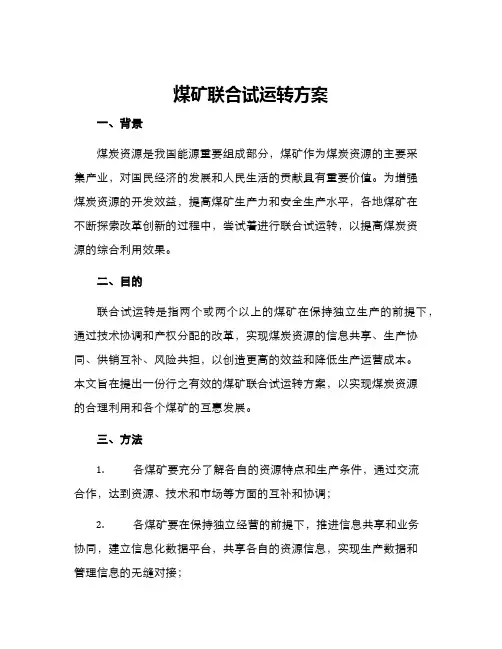

煤矿联合试运转方案

煤矿联合试运转方案一、背景煤炭资源是我国能源重要组成部分,煤矿作为煤炭资源的主要采集产业,对国民经济的发展和人民生活的贡献具有重要价值。

为增强煤炭资源的开发效益,提高煤矿生产力和安全生产水平,各地煤矿在不断探索改革创新的过程中,尝试着进行联合试运转,以提高煤炭资源的综合利用效果。

二、目的联合试运转是指两个或两个以上的煤矿在保持独立生产的前提下,通过技术协调和产权分配的改革,实现煤炭资源的信息共享、生产协同、供销互补、风险共担,以创造更高的效益和降低生产运营成本。

本文旨在提出一份行之有效的煤矿联合试运转方案,以实现煤炭资源的合理利用和各个煤矿的互惠发展。

三、方法1.各煤矿要充分了解各自的资源特点和生产条件,通过交流合作,达到资源、技术和市场等方面的互补和协调;2.各煤矿要在保持独立经营的前提下,推进信息共享和业务协同,建立信息化数据平台,共享各自的资源信息,实现生产数据和管理信息的无缝对接;3.确定合理的产权分配方法,根据各煤矿的投入产出比例、生产贡献和产权贡献等因素,确定各方收益和责任,建立全方位的监管和管理系统,实现各煤矿的互惠互利;4.构建完善的物流和供销体系,建立联合营销渠道,提高市场竞争力和反应速度,缩短供销周期,降低运营成本,实现资源的优化配置和生产效益的最大化。

四、预期效果1.提高煤炭资源的综合利用率和生产效益;2.实现各煤矿之间的资源互补和业务协同,降低运营成本;3.加强煤矿在物流和供销环节的合作和竞争力,增强市场适应能力;4.建立全方位的监管和管理系统,实现各煤矿的风险共担和互惠发展。

五、结论煤矿联合试运转是一种值得探索和尝试的煤炭资源开发模式,可以加强煤矿对外合作和内部协作,提高资源利用效果和生产效益,同时也可促进煤炭资源安全高效地开发,实现各煤矿的互惠发展。

但同时也要注意联合试运转过程中所涉及的法律问题和风险预防措施,才能实现这一新型模式的可持续发展。

煤矿联合试运转所需的验收项目及验收程序资料要点

煤矿联合试运转所需的验收项目及验收程序资料要点

联合试运转及竣工验收所需进行的验收项目及验收程序第一部分联合试运转300万吨/年建设项目建成后竣工验收前,应进行联合试运转。

建设单位要编制联合试运转方案,逐级上报主管部门,办理联合试运转手续,经省煤炭厅基建局基本建设处审批。

联合试运转的期限一般为1--6个月,超过批准期限的可以申请延期,但最长不的超过3个月。

联合试运转前,要先由市煤炭工程质量监督站进行单位工程质量认证。

申请联合试运转所需提供的材料:1、联合试运转方案(包括各专篇验收计划);2、市煤管局上报文件,主送山西省煤炭工业厅;3、环评批复文件(复印件);4、开工批复文件(复印件);5、单位工程质量认证文件;6、土地使用证明(复印件);7、工期延期文件(复印件);8、现在的采掘工程平面图;9、采矿许可证(复印件);10、复工验收文件和复工验收相关手续。

联合试运转期间,项目建设单位可按有关规定向有关部门申请专项验收。

一、单项工程质量认证(前置验收)由省煤炭工程质量监督中心站进行认证。

认证过程:建设单位先给市质量监督站打申请报告,市质量监督站再给省中心站打申请报告,省中心站组织专家到现场进行认证。

认证分四个组,即:一个综合组和矿建、安装、土建三个专业组。

综合组对建设程序文件、审批手续、建设资料及监理资料等,三个专业组对所有单位工程抽检15%进行复检,对实体工程和施工资料进行分类检查,复检的单位工程合格且符合设计和使用要求,颁发煤炭工业建设单项工程认证书。

如果抽检的某个单位工程认证不合格,则所有单位工程由省中心站组织重新认证。

二、通风、瓦斯抽采系统验收(前置验收)由省煤炭厅瓦斯处组织专家验收。

所需的各项报告:1、《矿井瓦斯预测报告》及批复文件;2、《矿井瓦斯抽放专项设计》说明书、图纸、批文(如有修改的情况应包括修改的资料);3、《瓦斯抽放验收申请报告》;4、矿井通风管理资料。

三、作业人员准入和用工管理验收(前置验收)由省煤炭工业厅劳动用工处组织专家验收。

xxx煤矿联合试运转方案

xxx煤矿联合试运转方案

遵义县山盆镇丁村煤矿联合试运转方案编制:审核:总工程师:矿长:主要负责人:遵义县山盆镇丁村煤矿编制时间:2012年3月15日遵义县山盆镇丁村煤矿联合试运转方案目前我矿井技术改造工作以基本完成,矿井生产、通风、运输、提升、供电、排水、瓦斯监控、压风、通信等系统已经形成。

根据《国家煤矿安全监察局关于加强煤矿建设项目安全设施设计审查与竣工验收工作的通知》和相关文件的规定,我矿于2012年3月14日由主要负责人主持召开全矿井生产、调度、机电运输、安全、通风等生产系统人员召开专题会议,讨论研究并制定了矿井各生产系统联合试运转方案,具体内容如下:一、成立矿井生产系统联合试运转领导小组组长:李光造(主要负责人)副组长:何朝均(矿长)王维民(总工程师)成员:李光林(生产矿长)杨明东(安全矿长)刘爱民(机电矿长)郝功友(机电副总工)周模波(通瓦副矿长)二、矿井联合试运转时间根据煤矿联合试运转工作的要求,矿井联合试运转最短时间不得少于1个月,最长时间为6个月。

结合矿井目前建设情况,定于2012年4月1日—2012年5月1日为矿井联合试运转日期。

三、矿井联合试运转计划产量及劳动组织1、计划产量根据矿井设计生产能力15万吨/年,工作面数量为一采二掘,制定矿井试运转期间采煤工作面计划月产量:6000(T)。

其它产量:500(T)2、劳动组织见下表:试运转期间劳动组织表:工种出勤人数(人)工种出勤人数(人)采煤45 值班矿长 6掘进40 安全员 5 通风运输7 瓦斯员 5绞车司机8 跟班电气 3把钩工11 跟班钳工 3水泵工 4 地面辅助工40合计人数合计人数:177(人)一、联合试运转的预期目标和效果矿井各生产系统经过联合试运转后,采煤工作面实现长壁式采煤,单体液压支柱配合交接顶梁支护工作面,全部垮落法管理顶板。

工作面生产能力可完成矿井设计生产能力。

通风系统运转后,主通风机运转安全可靠,矿井实现全负压通风,矿井总风量满足生产需要,采、掘用风量、各生产主要硐室风量达到设计要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

办理煤矿联合试运转手续上报资料清单
一、煤矿企业申报联合试运转上报资料
(一)《煤矿生产系统及安全设施自检报告》。

(二)《煤矿联合试运转方案》。

(三)《煤矿开采方案设计》及《煤矿安全设施设计》的批复文件。

(四)煤矿向县工能局申报试运转的申请报告。

(五)县(市、管理区)煤炭管理局对煤矿联合试运转的上报文件。

(六)有关证照。

采矿许可证、工商营业执照、矿长资格证、矿长安全资格证、安全矿长、生产矿长及机电矿长安全资格证技,术负责人安全资格证及技术职称证书、特作人员资格证书、其它入井作业人员培训合格证明。

(七)煤矿安全管理机构建立及人员配置相关文件。

(八)煤矿安全生产管理制度。

(九)建立矿山救护队或与具有资质的专业矿山救护队签订的救护协议。

(十)供电协议、工伤保险收据机商业保险合同、五职矿长和工程技术人员聘书(每人一份聘书)、特作人员聘用文件等。

二、行署政务中心窗口审查所需的原件
(一)采矿许可证、工商营业执照、矿长资格证、矿长安全
资格证、机电矿长安全资格证、生产矿长安全资格证、安全矿长资格证、总工程师安全资格证,工程技术人员职称证书(9万吨3名,15万吨5名,30万吨10名)。

(二)《开采设计方案》和《安全专篇》批复文件。

(三)救护协议、供电协议、保险合同。

三、报地区工能委煤矿建设管理科审查备案资料
(一)《开采设计方案》及《安全专篇》说明书及图件(附带电子版)
(二)近几年瓦斯等级鉴定结果批复文件。

(三)煤层自燃发火倾向性及煤尘爆炸性鉴定报告。

(四)将采掘工程平面图(巷道部分)缩小成A3图纸,将井下所有密闭、风门编号上图,并列表说明每处风门和密闭的位置、性质(永久密闭、临时密闭、防突风门、联络风门、材质、用途,并加盖煤矿公章。

(五)联合试运转期间工作计划:1、采掘工作面6个月推进计划,需提供文字说明及推进计划示意图(A3图纸)。

2、安全设施及安全生产许可证验收资料准备计划,试运转后2个月内必须上报申请验收。

(六)联合试运转承诺书。

三项内容:1、在地区工能委批复区域进行试运转,严禁违法违规生产;2、在启动试运转后2个月内上报申请安全设施竣工验收;3、全力抓好试运转期间安全工作,严防事故发生。

若不履行以上承诺,将取消试运转资格。

(七)对联合试运转现场验收提出的问题和隐患的整改方案。

(八)对联合试运转现场验收提出的问题和隐患整改情况的自查报告。

每个问题都要有针对性的整改措施及整改结果。

整改措施是指具体的整改办法;整改结果是指整改所做的具体工作,完成的实物工程量。

四、《煤矿生产系统及安全设施自检报告》及《煤矿联合试运转方案》编制提纲
(一)《煤矿生产系统及安全设施自检报告》主要提纲
1、矿井建设基本情况。

(1)矿井地理位置,矿区范围,矿界面积;(2)煤矿资源赋存及储量;(3)矿井设计生产能力及服务年限;(4)设计(指《煤矿开采设计方案》及《煤矿安全设施设计》)确定的矿、土、安工程量、投资金额,实际完成矿、土、安工程量及投资金额;(5)设计工期,开工时间,实际完成工期。

2、煤矿联合试运转的基本保障。

(1)煤矿生产及安全管理机构建设及人员配置情况;(2)各项安全生产规章制度健全及落实情况;(3)各类特作人员配置情况。

3、煤矿生产系统及安全设施建设完成情况及自检结论。

对照《煤矿开采设计方案》和《煤矿安全设施设计》检查矿井开采系统(开拓巷道、采掘工作面布置等)、矿井通风系统(设施、
设备)、矿井排水系统(水仓、泵房等设施、水仓管道等设备)、矿井提升运输系统、矿井供电系统、矿井压风系统、矿井供水防尘系统、矿井通讯系统、矿井瓦斯监测监控系统及矿井瓦斯抽放系统等系统及相应的安全设施建设完成情况;地面设施如职工食堂、澡塘、办公楼等建设完成情况,并明确系统及设施是否达到联合试运转的要求。

4、应予说明的其它事项。

(二)《煤矿联合试运转方案》提纲
1、联合试运转的系统、范围和期限。

2、联合试运转的测试项目、测试方法、测试机构和人员。

3、联合试运转的预期目标和效果。

4、联合试运转期间产量计划与劳动组织。

5、应急预案与安全技术措施。

6、其他规定事项。

相关文档
最新文档
