中国电力投资集团公司新建火电机组168小时试运质量验收管理办法(DOC70页)

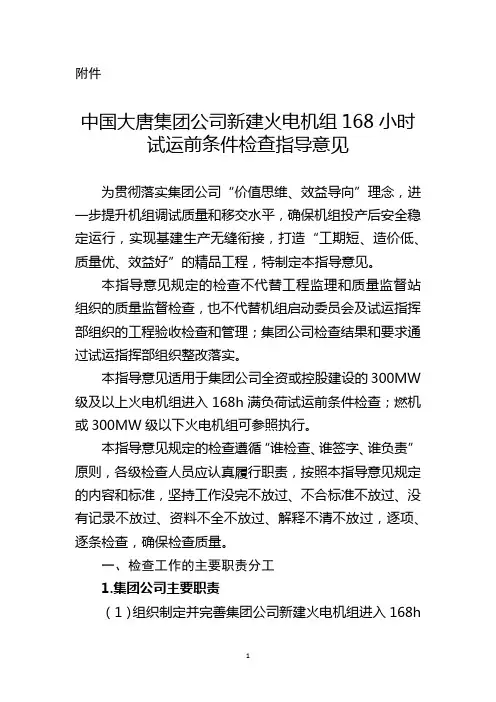

中国大唐集团公司新建火电机组168小时试运前条件检查指导意…

附件中国大唐集团公司新建火电机组168小时试运前条件检查指导意见为贯彻落实集团公司“价值思维、效益导向”理念,进一步提升机组调试质量和移交水平,确保机组投产后安全稳定运行,实现基建生产无缝衔接,打造“工期短、造价低、质量优、效益好”的精品工程,特制定本指导意见。
本指导意见规定的检查不代替工程监理和质量监督站组织的质量监督检查,也不代替机组启动委员会及试运指挥部组织的工程验收检查和管理;集团公司检查结果和要求通过试运指挥部组织整改落实。
本指导意见适用于集团公司全资或控股建设的300MW 级及以上火电机组进入168h满负荷试运前条件检查;燃机或300MW级以下火电机组可参照执行。
本指导意见规定的检查遵循“谁检查、谁签字、谁负责”原则,各级检查人员应认真履行职责,按照本指导意见规定的内容和标准,坚持工作没完不放过、不合标准不放过、没有记录不放过、资料不全不放过、解释不清不放过,逐项、逐条检查,确保检查质量。
一、检查工作的主要职责分工1.集团公司主要职责(1)组织制定并完善集团公司新建火电机组进入168h满负荷试运前条件检查指导意见;(2)检查、指导分子公司开展新建火电机组进入168h 满负荷试运前条件检查工作情况;(3)组织新建火电机组进入168h满负荷试运条件正式检查,按照集团火电项目精品工程管理办法,对启动移交阶段的168h满负荷试运条件完成情况进行综合评价。
2.分子公司主要职责(1)组织对下属项目公司新建火电机组进入168h满负荷试运条件进行预检查,预检合格后,向集团公司申请正式检查;(2)按照集团火电项目精品工程管理办法,对项目公司新建火电机组168h满负荷试运条件自评结果进行复查;(3)督促项目公司对预检查和正式检查发现的问题进行整改,对整改验收情况进行复查和确认,并向集团公司报告整改结果。
3.项目公司主要职责(1)负责组织新建火电机组开始168h满负荷试运前条件自查,自查合格后,向分子公司申请预检查;(2)按照集团公司精品工程管理办法,项目公司对新建火电机组进入168h满负荷试运条件完成情况进行自评;(3)组织对预检查和正式检查发现的问题进行整改和验收。

火电项目小时试运前验收检查标准

火电项目168小时试运前验收检查标准依据《火力发电建设工程启动试运及验收规程》、《中国大唐集团公司生产准备管理办法》、《中国大唐集团公司发电企业运行管理办法》、《火电工程调整试运质量检验及验收评定标准》、《火电工程调试技术手册》等制度标准的相关内容,并结合攸县项目实际情况,制定检查标准。
本检查标准分生产准备、调试试运和尾工缺陷三部分。
一、生产准备部分1、生产现场安全文明设施齐全(主要项目见附件1);2、生产试运的相关机构健全,生产制度齐全;参建各方人员分工明确,职责到位,监督到位;安全管理制度(标准)已建立;3、各项生产基础准备工作完成(主要项目见附件2);4、生产人员数量、培训、持证上岗满足要求,生产部门、部门各专业责任划分明确,设备分工详细具体;5、安全工器具,防护用具和化验、检测仪器、维护工具齐全。
二、调试试运部分1、分部试运(包括单机试运、分系统试运)通过质量验收,六方验证签字完整(如按规定设备厂家不参加试运,即为五方验证)、调试资料齐全(主要项目见附件3),验收后设备、系统由发电部代管;2、调试方案及措施己经全部审批完毕,其中整套启动试运计划、重要调试方案及措施己经总指挥批准,并已组织相关人员学习,完成安全和技术交底;3、机组空负荷试运项目完成(主要项目见附件4);4、机组带负荷试运项目完成(主要内容见附件5);5、满负荷试运条件满足要求(具体条件见附件6);6、机组自动控制系统调试完成、品质负荷要求,投运率不小于95%(主要项目见附件7,具体试验要求见附件8);7、调试期间各专业主要试验项目完成(主要项目见附件9);8、机组主要热控、电气保护设置正确、正常投入(主要项目见附件10);9、环保设施正常,气水排放满足要求;10、主机、辅机出力符合要求,满足需要;11、运行指标不同负荷下均达设计值(指标设计值标准见附件11);12、热力系统阀门无泄漏(热力系统阀门列表及测点统计见附件12)。
火电项目小时试运前验收检查标准

火电项目小时试运前验收检查标准随着能源需求的不断增长,火电站建设得到了广泛发展。
在火电项目的建设过程中,小时试运前验收检查标准的制定非常关键,这不仅关系到火电项目是否能够顺利运行,还与工作人员的安全和生产效率密切相关。
本文将介绍火电项目小时试运前验收检查标准的相关知识及内容。
一、什么是小时试运前验收检查标准小时试运前验收检查标准是指对火电项目建成后进行运行前的检查,并对各项设备进行测试、调试和运转考验的标准。
仪器设备、电力系统及自控系统的设计、制作、安装、调试等环节都需要在验收标准的基础上进行。
二、小时试运前验收检查标准的重要性小时试运前验收检查标准在火电项目建设和运营过程中具有重要意义,它不仅是对质量的重要保证,也是对工程安全的严格控制。
在建设和运营过程中,如果未能严格执行验收标准,就可能会导致各种事故的发生,对生产和环境造成严重影响。
而在严格执行验收标准的情况下,可以有效地保证工程的顺利运行和高效生产,并为后期运转提供可靠的支持。
三、小时试运前验收检查标准的主要内容1. 设备测试设备测试是小时试运前验收检查标准的重要环节,主要包括测量和验收各项设备的工作正常性、可靠性和稳定性。
例如,检查发电机转子、定子、电极接头、绝缘和冷却系统等核心部位,保证电气设备的质量符合相关标准和规范;验证锅炉、汽轮机、风机等其他关键设备的性能和工作效果,确保各项参数均符合设计要求。
2. 自控系统测试在火电项目的建设过程中,自控系统是不可或缺的一部分。
针对自控系统的测试主要包括对监视、调节、保护和报警等系统进行全面检查,以确保设备的可控性、互操作性和数据传输的准确性。
同时,在检查自控系统的过程中,还需要进行开闭合操作测试,确保操纵系统的使用方便和操作人员的安全。
3. 安全防护措施测试在火电项目的建设和运行过程中,安全防护措施的检查是非常关键的。
需要对现场的安全防护措施做全面评估,并根据地形和环境因素制定相应的安全计划。

火电机组168小时试运行组织机构

火电机组168小时试运行组织机构以火电机组168小时试运行组织机构为标题,写一篇文章。
火电机组是指以燃煤、燃油、天然气等为燃料,通过燃烧产生高温高压蒸汽,驱动汽轮机发电的一种发电方式。
为了确保火电机组的正常运行和发电效率,需要进行试运行。
本文将介绍火电机组168小时试运行的组织机构。
一、试运行组织机构的设置为了保证试运行工作的顺利开展,通常需要成立一个专门的试运行组织机构。
该机构的设置涉及到试运行的各个方面,包括人员、设备、安全等。
试运行组织机构一般包括以下几个部门:1. 试运行指挥部:负责全面组织、协调和指导试运行工作。
由一位经验丰富的工程师担任指挥部长,下设若干副指挥部长,分别负责试运行工作的不同方面。
2. 试运行计划部门:负责编制试运行计划和安排试运行任务。
该部门的工作人员需要对火电机组的技术特点和试运行要求有深入的了解,以便合理安排试运行时间和任务。
3. 试运行人员部门:负责试运行人员的招聘、培训和管理工作。
试运行人员一般包括运行人员、检修人员、安全监测人员等。
他们需要具备一定的专业知识和技能,能够熟练操作火电机组和进行故障排除。
4. 试运行设备部门:负责试运行所需的设备购置、调试和维护工作。
试运行设备包括监测设备、试验仪器等。
该部门需要与设备供应商保持紧密合作,确保试运行设备的稳定性和可靠性。
5. 安全管理部门:负责试运行期间的安全管理工作。
火电机组试运行涉及到高温高压等危险因素,安全管理至关重要。
该部门需要制定安全管理制度、组织安全培训,并监督试运行过程中的安全措施执行情况。
二、试运行组织机构的职责分工试运行组织机构的各个部门在试运行期间有着不同的职责分工,以保证试运行工作的顺利进行。
1. 试运行指挥部负责组织、协调和指导试运行工作。
他们需要制定试运行工作的总体方案和目标,并监督各个部门的工作进展情况。
2. 试运行计划部门负责编制试运行计划和安排试运行任务。
他们需要根据试运行的要求,合理安排试运行时间和任务,确保试运行工作的顺利进行。

电厂168小时运行内容

火力发电厂机组与脱硫系统同步进行168考核可行性分析1、概述我国是以燃煤发电为主的发展中国家,经济的快速发展加速了对煤的旺盛需求,然而由煤燃烧引起的环境污染问题已越来越严重。
随着国家对环境保护的日益重视,对发展火力发电厂提出了更高的要求,即发电厂主机系统与脱硫系统同步投运,减少因燃煤引起的环境污染,做到发展能源不污染环境。
由于发电厂烟气脱硫为国内新发展的行业,在对老机组进行改造、新建脱硫系统方面已有一定的设计与调试经验,而在新机组与脱硫系统同步建设投运方面目前还没有成功的例子。
以往的烟气脱硫系统都是在电厂投产后进行建设,这时机组的运行情况较为稳定,为脱硫系统的安装调试、试运行提供了较为宽松的外部环境。
而新机组与脱硫系统同步建设投运则要求新机组在168试运的同时进行脱硫系统的168试运,由于两者的建设周期、启动条件等各方面的差异,两套独立的但又相互关联的系统同步投运存在着技术及管理上的协调问题,这就给脱硫工程的总承包商提出了更高的要求。
2、脱硫项目建设工作内容2.1建设周期:随着脱硫设备和设计标准的日趋规范与完善,安装调试技术的不断提高以及工程管理的进一步优化,脱硫系统的建设周期已大大缩短。
脱硫系统的建设周期根据脱硫方法及脱硫装置的不同而有所差异,一般一台300MW机组的建设周期为30个月,而其湿法脱硫的建设周期约为24个月。
2.2设计阶段脱硫系统的设计与主机系统是基本独立的,设计阶段是整个脱硫项目中最为重要的部分,具有主导作用。
详尽、合理的设计将为后期的安装、调试创造良好的条件。
脱硫系统的设计在时间上应能满足同步投运的要求。
2.3施工安装阶段为了保证脱硫系统与主机系统的168同步试运,对施工周期、脱硫系统与主体工程的设备接口及施工管理等方面提出了以下要求。
◆ 施工周期脱硫系统的施工周期比主体工程的施工周期要短,对主体工程的资源需求基本没有,交叉作业少,只要现场人员、机具等配备得当,应能保证施工上与主体工程的同步。
168h满负荷试运技术措施——锅炉专业

确保168期间锅炉安全运行的技术措施为确保1#机组168试运行顺利通过,保证各个系统安全、稳定、可靠的运行,相关规定如下:1、合理安排对各个转机、设备的巡回检查力度,确保运行设备的可靠运行。
运行转机要求两小时巡检一次。
2、监盘人员按照《锅炉运行日志》中的内容,详细记录DCS画面上的运行参数,认真分析与对比,如发现异常现象及时汇报值长和调试人员。
3、巡检过程中发现异常现象或设备缺陷等问题要求及时汇报。
并对缺陷进行跟踪管理。
4、对重点区域应加强巡检频率,如燃油平台、燃烧器平台,各个风机、磨煤机油站等。
5、制粉系统原煤仓发生断煤(堵煤)现象比较严重,在整套启动期间,按照试运指挥部关于《制粉系统断煤措施》会议精神,需各值安排专人落实此事。
6、通过前期运行,A、B一次风机在不同负荷阶段均有失速、喘振现象的发生,要求监盘人员加强监视,做好事故预想,发现问题及时与调试人员沟通。
7、B、E磨煤机在用烟煤启动时,控制磨煤机出口温度不大于85℃。
停磨后尽快投入对应磨煤机的蒸汽惰化系统运行(5分钟)。
8、机组冷态启动过程中严格按照不同热状态的升温控制曲线控制蒸汽温度,在并列前的温升速率控制不高于 1.85℃/min,机组并列后的升温速率控制不高于1.5℃/min;在机组启动阶段注意控制燃料投入的节奏并调控好减温水,防止汽温大起大落,控制受热面金属温度平稳升高。
9、启动初期或低负荷运行阶段(负荷<300MW),预防空预器二次燃烧事故的发生,加强对空预器的现场的巡视检查,确保空预器连续吹灰。
10、运行中加强对锅炉汽温的监视。
高温过热器出口蒸汽温度不超过571℃,屏式过热器出口温度不超过520℃,高温再热器出口蒸汽温度不超过569℃。
11、控制炉膛水冷壁任意相邻两根管子之间的壁温差不超过50℃,任意不相邻两根管子之间的温差不超过80℃。
12、在机组运行过程中,发现燃烧不稳,及时增投油枪稳燃。
投油枪过程中注意炉膛负压的波动,保证炉膛压力在正常的范围内。
火电项目168小时试运前验收检查标准

火电项目168小时试运前验收检查标准火电项目168小时试运前验收检查标准依据《火力发电建设工程启动试运及验收规程》、《中国大唐集团公司生产准备管理办法》、《中国大唐集团公司发电企业运行管理办法》、《火电工程调整试运质量检验及验收评定标准》、《火电工程调试技术手册》等制度标准的相关容,并结合攸县项目实际情况,制定检查标准。
本检查标准分生产准备、调试试运和尾工缺陷三部分。
一、生产准备部分1、生产现场安全文明设施齐全(主要项目见附件1);2、生产试运的相关机构健全,生产制度齐全;参建各方人员分工明确,职责到位,监督到位;安全管理制度(标准)已建立;3、各项生产基础准备工作完成(主要项目见附件2);4、生产人员数量、培训、持证上岗满足要求,生产部门、部门各专业责任划分明确,设备分工详细具体;5、安全工器具,防护用具和化验、检测仪器、维护工具齐全。
二、调试试运部分1、分部试运(包括单机试运、分系统试运)通过质量验收,六方验证签字完整(如按规定设备厂家不参加试运,即为五方验证)、调试资料齐全(主要项目见附件3),验收后设备、系统由发电部代管;2、调试方案及措施己经全部审批完毕,其中整套启动试运计划、重要调试方案及措施己经总指挥批准,并已组织相关人员学习,完成安全和技术交底;3、机组空负荷试运项目完成(主要项目见附件4);4、机组带负荷试运项目完成(主要容见附件5);5、满负荷试运条件满足要求(具体条件见附件6);6、机组自动控制系统调试完成、品质负荷要求,投运率不小于95%(主要项目见附件7,具体试验要求见附件8);7、调试期间各专业主要试验项目完成(主要项目见附件9);8、机组主要热控、电气保护设置正确、正常投入(主要项目见附件10);9、环保设施正常,气水排放满足要求;10、主机、辅机出力符合要求,满足需要;11、运行指标不同负荷下均达设计值(指标设计值标准见附件11);12、热力系统阀门无泄漏(热力系统阀门列表及测点统计见附件12)。
火电工程质量检查验收管理导则

四、单位工程施工质量验收 签证项目划分表
•
单位工程施工质量验收签证项目划分表根据《电力建
设施工质量验收及评价规程》DL/T 5210系列标准,明确 了需经监理单位、工程建设管理公司或/和项目公司把关 验收的,各单位工程产生的施工验收签证(含隐蔽工程验 收签证)项目及签证项目验收层级。
划分表分以下专业:锅炉专业(包含循环流化床锅 炉)、汽机专业、电气专业、热控专业、化学专业、管道 专业及加工配置等专业。与行业规程相比,主要提高了以 下签证项目的验收层级: 1.锅炉受热面设备封闭签证。加强内部清洁度控制,预防 受热面泄漏。 2.高强度螺栓复检。 3.保温材料复检及隐蔽工程验收。强化对目前火电机组普 遍散热损失大质量通病控制。 4.严密性试验签证。防治跑、冒、滴、漏。
• 机组深度调试工作责任划分表根据《火电机组深度调试管 理办法》编制。明确了深度调试工作策划、应具备的条件 盘点及发现问题整改封闭、机组进行深度调试、深度调试 报告编制及评审等工作各单位责任分工。 • 新建火电机组热控系统可靠性管理工作责任划分表根据 《新建火电机组热控系统可靠性管理导则》编制。明确了 热控系统设计、设备、施工、调试、生产准备及考核期等 各个环节中各单位责任分工。
•
施工阶段关键节点条件检查确认的主要内容是对应具 备的基本条件、各责任主体质量行为、技术资料和文件、 工程实体质量及安全文明施工条件的监督检查。 厂用受电、化学清洗、点火吹管等调试关键节点条件 检查确认的主要内容是对试运组织和人员、试运技术文件、 现场试运条件及试运设备和系统的监督检查。进入168小 时及完成168小时条件检查确认的主要内容是自动、保护 和主要仪表投入情况,主要试验项目完成情况、扰动试验 控制质量及主要技术经济指标达标情况,主要辅机运行指 标等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
精心整理
中国电力投资集团公司新建火电机组168小时试运质量验收管理办法
1目的
进一步加强集团公司对新建火电机组整套试运(168小时试运)及移交生产的质量管理,明确各级管理部门的管理职责,提高新建火电机组投产水平,保证机组23职责3.13.1.13.1.23.23.2.13.2.23.2.33.2.43.3项目公司
3.3.1负责组建试运指挥部,组织新建机组整套试运工作。
3.3.2负责新建火电机组168小时试运条件的自检。
3.3.3负责组织新建火电机组168小时试运中质量问题处理。
3.3.4配合上级部门做好新建火电机组168小时试运条件的检查工作。
3.3.5督促试运指挥部组织168小时试运验收签证。
4分部试运、整套试运和168小时试运质量验收程序
4.1新建火电机组在移交生产前,应完成分部试运、整套试运和168小时试运工作,并办理质量验收签证手续;未办理签证手续,不得进入下一步试运程序。
4.2由试运指挥部组织和协调机组移交生产前试运及各阶段的交接验收签证工作。
试运指挥部下设分部试运组、整套试运组、验收检查组、生产运行组和综合管理组。
4.2.1在单机和分系统首次试运前,由分部试运组组织核查单机试运和系统试运应
4.2.2
4.2.3
3-3)。
4.3
4.3.1
其他有关事宜。
4.3.2机组完成整套试运后,启委会应召开末次会议,审议机组整套试运和移交生产条件情况的汇报,协调整套试运后的未完事项,决定机组移交生产后的有关事宜,主持办理机组移交生产交接签字手续。
5整套试运和168小时试运验收标准
5.1机组进入整套试运前条件:
5.1.1试运指挥部及各组人员已全部到位,职责分工明确,各参建单位试运组织机构已上报试运指挥部并公布,值班人员已上岗。
5.1.2各项试运管理制度和规定以及调试大纲、调试措施等已经审批发布执行。
5.1.3建筑、安装工程己验收合格,满足试运要求;厂区外与市政、公交、航运等有关的工程己验收交接,能满足试运要求。
5.1.4
5.1.5
1
2
3
4
5
6
7
8
9)除灰和除渣系统。
10)废水处理及排放系统。
11)脱硫、脱硝系统和环保监测设施等。
5.1.6整套试运计划、重要调试方案及措施己经总指挥批准,并已组织相关人员学习,完成安全和技术交底,首次启动曲线已在主控室张挂。
5.1.7试运现场的防冻、采暖、通风、照明、降温设施已能投运,厂房和设备间封闭完整,所有控制室和电子间温度可控,满足试运需求。
5.1.8与电网调度管辖有关的设备和区域,如:启动/备用变压器、升压站内设备和主变压器等,在受电完成后,必须立即由生产单位进行管理。
5.1.9对于独立或封闭的一些区域,当建筑和安装施工及设备和系统试运已全部完成,并已办理验收签证的,在施工、调试、监理、建设、生产等单位办理完代保管
1
2
3
4
5
6
7
,己做好各项运行准备。
主要项目有:
1)启动试运需要的燃料(煤、油、气)、化学药品、检测仪器及其它生产必需品已备足和配齐。
2)运行人员己全部持证上岗到位,岗位职责明确。
3)运行规程、系统图表和各项管理制度己颁布并配齐,在主控室有完整放置。
4)试运设备、管道、阀门、开关、保护压板、安全标识牌等标识齐全。
5)运行必需的操作票、工作票、专用工具、安全工器具、记录表格和值班用具、备品配件等已备齐。
配套送出的输变电工程满足机组满发送出的要求。
已满足电网调度提出的各项并网要求。
主要项目有:
1)并网协议、并网调度协议和购售电合同已签订,发电量计划已批准。
2
3
4
5
5.1.14
整
5.1.16
报,做出整套启动的决定。
5.2进入168小时满负荷试运条件:
5.2.1发电机达到铭牌额定功率值。
5.2.2燃煤锅炉已断油,具有等离子点火装置的等离子装置已断弧。
5.2.3低压加热器、除氧器、高压加热器已投运。
5.2.4静电除尘器已投运。
5.2.5锅炉吹灰系统已投运。
5.2.6脱硫、脱硝、烟气在线检测系统已投运。
5.2.7凝结水精处理系统已投运,汽水品质已合格。
5.2.8热控保护投入率、动作正确率100%。
5.2.9热控自动装置投入率不小于95%、热控协调控制系统已投入,且调节品质达到
应存在影响机组安全、环保、稳定、经济运行的安全隐患。
连续满负荷试运计划已报请调度部门同意。
按照《中国电力投资集团公司生产系统加强新(扩)建机组过程参与和重要节点质量控制管理办法》,二级单位组建生产系统新(扩)建机组技术专家组对进入168h 试运条件进行检查和确认。
对专家组检查中提出的问题,项目公司必须组织有关单
位进行整改;整改不彻底或达不到要求,禁止进入168h满负荷试运。
5.3168小时满负荷试运验收标准:
5.3.1机组保持满负荷连续运行。
对于300MW及以上的机组,连续完成168小时满负荷试运行;对于30OMW以下的机组一般分72小时和24小时两个阶段,连续完成满负荷试运行。
5.3.2机组满负荷试运期的平均负荷率应不小于90%额定负荷。
5.3.3
5.3.4
5.3.5
5.3.6
5.3.7
5.3.8
5.3.9
机组进入168h满负荷试运期间,二级单位组建生产系统新(扩)建机组技术专家组对安全生产指标进行检查和确认,主要指标达不到设计要求,禁止进行验收签证工作。
主要指标达到设计要求、验收合格签证后,由试运总指挥批准“机组满足168小时满负荷试运标准”,并报告启委会和电网调度部门。
5.4新建火电机组的交接验收
5.4.1机组满足168小时满负荷试运验收标准,试运总指挥宣布机组168小时满负荷试运结束,以此为界面,移交生产单位管理(168小时试运结束前后管理界面流程见附图),并办理机组移交生产临时交接手续(见附表5)。
5.4.2机组满负荷试运结束时,应及时完成各项试运指标的统计汇总工作。
5.4.3机组168小时满负荷试运结束后一个月内,召开启委会会议,听取并审议有关单位整套试运和交接验收工作情况的汇报,以及施工尾工、调试未完成项目和遗
6)。
5.4.4
5.5
5.5.1
5.5.2
5.5.3
5.5.4
6
6.1
6.2《火电工程调整试运质量检验及评定标准》
6.3《火电机组启动调试工作规定》
6.4《中国电力投资集团公司火电工程达标投产考核办法》
6.5《中国电力投资集团公司火电建设工程调试管理手册》
6.6《防止电力生产重大事故的二十五项重点要求》
6.7《电力工业技术监督规定》
6.8《中国电力投资集团公司新(扩)建机组生产运营准备工作管理制度》
6.9《中国电力投资集团公司生产系统加强新(扩)建机组过程参与重要节点质量控制管理办法》
6.10《中国电力投资集团公司火电工程关键节点质量督查管理办法》
新建火电机组168小时试运前后移交生产管理界面工作流程
—10—
附表1
单机试运条件检查确认表工程机组专业设备名称:
—12—
附表2
系统试运条件检查确认表工程机组专业设备名称:
—14—
附表3-1机组进入整套试运前16项条件检查确认表
—16—
—18—
—20—
附表3-2进入168小时试运前18项条件检查确认表
—22—
附表3-3
机组168小时满负荷试运13项标准
主要技术指标验收确认表
工程机组
—24—
—26—
—28—
—30—
—32—
—34—
—36—
—38—
—40—
—42—
—44—
—46—
附表4
设备或系统代保管交接签证卡工程机组
—48—
附表5
工程机组
机组移交生产临时交接书
建设部门:
生产部门:
—50—。
