储油罐制作施工方案
石化储油罐基础施工专项方案

石化储油罐基础施工专项方案1. 简介石化储油罐是石化行业的重要设备之一,用于存储和保护石油及其衍生产品。
在石化储油罐的基础施工过程中,合理的方案是确保罐体结构稳定性和安全可靠性的关键。
本文档将详细介绍石化储油罐基础施工的专项方案。
2. 施工前准备在进行石化储油罐基础施工之前,需要进行详细的准备工作,包括:2.1 工程勘测在施工前,需要进行工程勘测,确定罐基的地理条件、地基承载力和地质构造等参数。
通过工程勘测,可以深入了解施工地点的地质情况,为后续施工提供依据。
2.2 施工方案设计根据勘测结果和罐体设计要求,进行施工方案设计。
施工方案包括基础类型选择、基础尺寸确定和施工工艺安排等内容。
在设计施工方案时,要充分考虑地质条件、土壤承载力和罐体结构要求,确保罐基的安全可靠。
2.3 施工材料准备根据施工方案和罐体设计要求,准备所需的施工材料,包括混凝土、钢筋和沉箱等。
施工材料的选择要符合规范要求,并经过质量检验,以确保施工质量和罐基的使用寿命。
3. 施工过程3.1 地基处理根据勘测结果和罐基设计要求,对地基进行处理。
地基处理包括土方开挖、填筑、夯实和排水等工序。
在进行地基处理过程中,要严格按照设计要求和规范进行操作,确保地基的稳定性和承载力。
3.2 基础施工基础施工是石化储油罐基础施工的重要环节。
基础施工包括基础放线、基础底板浇筑和基础墙体施工等工程。
在基础施工过程中,要按照设计要求和规范进行操作,尤其要注意基础底板的水平度和垂直度,以及基础墙体的平整度和垂直度。
3.3 罐基验收在基础施工完成后,进行罐基验收。
罐基验收时应注意以下几个方面:•检查罐基尺寸是否符合设计要求;•检查混凝土质量,包括强度、密实性和无空鼓等;•检查基础墙体的垂直度和平整度;•检查钢筋的布置是否符合设计要求。
4. 施工安全石化储油罐基础施工过程中,施工安全是至关重要的。
为确保施工过程的安全性,需注意以下几点:•施工现场应设置明确的安全警示标志和防护设施;•施工人员必须穿戴符合要求的防护用具,如安全帽、防护鞋等;•施工人员要经过相关的安全培训,了解施工过程中的各项安全要求;•严禁在施工现场吸烟、乱堆杂物和乱扔垃圾等行为。
储油罐施工方案

储油罐施工方案储油罐施工方案一、施工前的准备1.地基处理:根据设计要求,在选择好的土壤基础上,清除杂物,进行平整、压实等处理。
2.沉桩或打桩:根据设计要求,对于强力油罐,需要进行沉桩或打桩处理,以确保罐体的稳固。
3.施工准备:将施工所需的设备、材料、人力等准备齐备,并按照规定检查设备的工作状态是否良好。
二、施工方式1.基础施工:按照设计图纸的要求进行基础的施工,包括混凝土浇筑、钢筋布置等工作。
2.罐体施工:根据设计要求,选用合适的材料对罐体进行施工,包括焊接、拼接等工作。
3.防腐处理:按照规定的方法和要求对罐体进行防腐处理,包括涂刷防腐漆等工作。
4.附属设施安装:安装附属设施,如搅拌器、传感器、阀门等,确保罐体正常运行。
5.测试验收:对施工好的储油罐进行测试验收,确保其符合设计要求和使用标准。
三、施工注意事项1.施工现场的管理:严格按照现场施工管理规定进行施工,保证施工环境的安全、卫生和整洁。
2.施工过程中的安全防护:施工人员必须佩戴相应的安全防护用品,如安全帽、防护眼镜、防护服等。
3.施工材料的质量:施工材料必须符合国家相关标准,严格按照施工要求进行验收和使用。
4.施工工艺的控制:严格按照施工工艺流程进行施工,确保施工质量和进度的控制。
5.施工人员的培训和资质:施工人员必须具备相应的培训和资质,熟悉施工工艺和操作方法。
通过以上几个方面的施工准备、施工方式和施工注意事项,可以确保储油罐的施工质量和施工安全,保证其长期稳定运行。
储油罐施工是一个重要的工程项目,在施工过程中需要严格遵守相关的施工标准和规范,确保施工的安全和质量。
同时,也要加强对施工人员的培训和管理,提高其施工技能和安全意识,确保施工的顺利进行。
储油罐制作施工方案

编制依据一、招标文件、施工图纸及技术文件说明二、国家现行的有关标准、技术规范、规程《现场设备工业管道焊接工程施工及验收规范》 GB50236-98 《工业金属管道工程施工及验收规范》 GB50235-97 《立式圆筒型钢制焊接油罐施工及验收规范》 GBJ128-90 《碳钢焊条》 GB/T5117-1995 《优质碳素结构钢技术条件》 GB669-88 《手工电弧焊焊接接头的基本形式与尺寸》 GB985-88 《焊接接头弯曲及压扁实验》 GB2653-89 《焊接接头拉伸实验方法》 GB2651-89 《焊接接头机械性实验取样方法》 GB2649-89 《建筑地基基础施工质量验收规范》 GB50202-2002 《施工现场临时用电安全技术规范》 JGJ46-2001三、工程建筑材料取样、送样及检测方面的规范。
四、环境管理标准《ISO14001环境保护体系标准》五、本公司现行的有关规定质量手册质量体系控制程序文件工程施工操作规范相应的工艺文件第三章施工方案一、施工原则:根据本工程的特点及工期要求,确定原则如下:1、合同签定后立即组织有关施工人员到安装现场进行施工暂设的准备,同时进行原材料的采购工作,并进行二次复验工作。
2、施工设备及工机具、施工人员的组织和运送,力争在最短的时间进入施工现场,投入施工中。
二、施工程序:施工准备→材料采购及复验→预制加工→罐底基础验收→罐底板基础放线→罐底板铺设→罐底焊接→罐底真空试漏→安装第一圈壁板→罐顶角钢圈安装→罐顶临时支撑架安装→罐顶板安装→罐顶板焊接→群桅抱杆安装→第二圈壁板安装→第一次罐体提升→第一圈壁板与第二圈壁板组对、焊接→第三、四……及最底圈壁板安装、焊接→底圈壁板与罐底板角焊缝焊接→罐体附件安装(含加热器)→充水试验→平台、梯子安装→罐体除锈、涂漆(内部涂食用油漆、外部涂防锈漆)→交工验收。
三、施工方法及技术措施本工程采用倒装法施工,即油罐顶自上向下施工。
埋地储油罐施工方案

埋地储油罐施工方案引言埋地储油罐是存储石油和石油产品的重要设施。
在施工过程中,需要严格按照安全标准和相关规定进行操作,确保施工质量和环境安全。
本文档将详细介绍埋地储油罐施工方案的具体步骤和要求。
1. 施工前准备1.1 环境评估在选择施工场地之前,需要进行环境评估,确保场地周围的土壤和地下水质量符合相关标准,避免对环境造成污染。
1.2 设计方案和施工图纸根据储油罐的容量和用途,制定设计方案和施工图纸,并经过相关部门的审批和批准。
1.3 材料选择和采购根据设计方案,选择符合标准的材料,并进行采购。
材料应具有良好的耐腐蚀性和密封性能,以确保储油罐的长期使用安全。
2. 地基处理和基础施工2.1 地基处理清理施工场地,并进行地基处理。
需要确保场地平坦稳固,并采取相应措施加固土壤,以满足储油罐的稳定安装和使用要求。
2.2 基础施工根据设计图纸,按照相关施工要求进行地基基础施工。
包括挖土、回填、铺设砼底板、浇筑基础砼等步骤,确保基础的强度和稳定性。
3. 储油罐安装3.1 环境保护措施在储油罐安装过程中,需要采取一系列的环境保护措施,包括防止土壤和地下水污染的措施,确保施工过程对环境影响最小化。
3.2 储油罐预埋件安装根据施工图纸和设计要求,将储油罐预埋件安装在基础砼上,确保预埋件与基础牢固连接,以支撑储油罐的安装和使用。
3.3 储油罐吊装及定位使用起重设备将储油罐吊装至预埋件上,并进行精确定位,确保储油罐处于水平状态。
3.4 储油罐附件安装安装储油罐的附件,包括进出口管道、阀门、检查孔等。
确保附件与储油罐的连接紧固可靠,且符合相关标准。
4. 系统测试和验收4.1 系统测试在储油罐安装完成后,进行系统测试。
包括检查管道连接是否密封,检测储油罐是否存在漏油等问题,确保系统正常运行。
4.2 相关证明和文件准备准备相关的证明文件,包括施工记录、验收报告等,以备验收时使用。
4.3 验收由相关部门进行储油罐的验收工作。
验收合格后,方可使用储油罐进行石油和石油产品的存储。
50m3柴油储油罐专项施工方案 sc

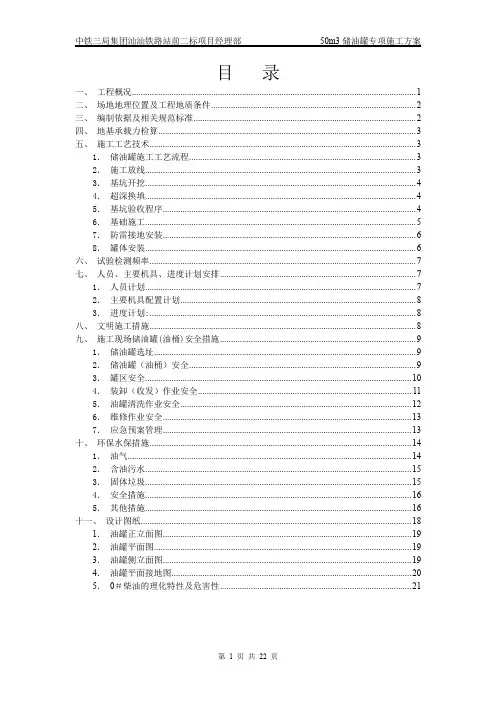

目录一、工程概况 (1)二、场地地理位置及工程地质条件 (2)三、编制依据及相关规范标准 (2)四、地基承载力检算 (3)五、施工工艺技术 (3)1.储油罐施工工艺流程 (3)2.施工放线 (3)3.基坑开挖 (4)4.超深换填 (4)5.基坑验收程序 (4)6.基础施工 (5)7.防雷接地安装 (6)8.罐体安装 (6)六、试验检测频率 (7)七、人员、主要机具、进度计划安排 (7)1.人员计划 (7)2.主要机具配置计划 (8)3.进度计划: (8)八、文明施工措施 (8)九、施工现场储油罐(油桶)安全措施 (9)1.储油罐选址 (9)2.储油罐(油桶)安全 (9)3.罐区安全 (10)4.装卸(收发)作业安全 (11)5.油罐清洗作业安全 (12)6.维修作业安全 (13)7.应急预案管理 (13)十、环保水保措施 (14)1.油气 (14)2.含油污水 (15)3.固体垃圾 (15)4.安全措施 (16)5.其他措施 (16)十一、设计图纸 (18)1.油罐正立面图 (19)2.油罐平面图 (19)3.油罐侧立面图 (19)4.油罐平面接地图 (20)5.0#柴油的理化特性及危害性 (21)50m3柴油储油罐专项施工方案一、工程概况备料场工程有1个新建储油罐,主要储存0#柴油,油罐容量约50m3,长为7.8m,直径2.8m,壁厚1cm,油品密度取0.83t/m3,重41.5t。
油罐壳体材料为16R,罐体重8.17t,满油总重为49.67t。
新建储油罐采用半埋式,油罐基础是原土夯实,基础设计埋深1.7m,地面以上1.4m。
基底持力层压实后,地基承载力不小于100KPa。
若不能满足承载力要求,应用10cm稍密砂石土层换填,砖砌环型基础施工完成后,环基中部要求采用砂石土换填夯实,夯实后的地基承载力特征值应不小于100KPa,压实度不小于90%,在换填层上部设置有100mm 厚的隔油防水层、200mm厚的砂垫层,这样罐底就设置在柔性层上,以保证罐底在反复装卸油时不被硬性损伤。
20000立方米储罐制作安装施工方案1

目录一工程概况 (1)二施工准备 (1)三施工方法和施工程序 (6)四 (8)五健康、环保、安全 (37)一、工程概况1.工程特点20000m3油罐本体制作安装工程是由投资建设的工程项目。
储油罐制作、安装工程20000m3油罐有2台,罐顶为球形拱顶油罐,采用钢网壳,其储存介质为柴油,设计压力为常压,常温。
油罐施工按GBJ128-90《立式圆筒形钢制焊接油罐施工及验收规范》进行制造、试验和验收。
2.主要实物工作量及工期要求油罐描述如下:罐底板外径:Φ40000mm罐内径:39700mm罐壁高度:17452mm罐顶高度:23235.5 mm罐壁板:底圈:6300×2000×18 16 MnR2 圈:6300×2000×16 16 MnR3 圈:6300×2000×14 16 MnR4 圈:6300×2000×12 16 MnR5 圈:6300×2000×10 16 MnR6.7圈:6300×2000×8 16 MnR8.9圈:6300×1800×8 Q235-B罐底板:(1)弓边缘板:20块:6300×2000×14 16 MnR(2)中幅板:(板料)6300×2000×8 107块(50×2+7) Q235-B(3)垫板:20块(1810×50×5) Q235-B(4)罐底板坡度。
中心—→边缘(25:1000)单台油罐计划施工工期为45天。
二、二、施工准备工程开工前必须作好充分的施工准备,这样才能保证工程施工的顺利实施和实现过程总工期目标。
1 技术准备1.1根据施工图和设计有关文件,编制施工方案并报送监理审批。
1.2 收集以下国家或行业的施工及验收规范《立式圆筒形钢制焊接油罐施工及验收规范》 GBJ128-90《现场设备、工业管道焊接工程施工及验收规范》GB50236 – 98《中低压化工设备施工及验收规范》 HGJ201 - 83《石油化工施工安全实施规程》 SHJ3505 – 99《钢制焊接常压容器》 JB/T 4735-1997《石油化工安装工程质量检验评定标准》 SHJ514-90《工程建设交工技术文件规定》 SH3503-93《钢融化焊对接接头射线照和质量分级》 GB3323-87《焊接接头的基本形式与尺寸》 GB985-88《石油化工工程焊接工艺平定标准》 SHJ509-881.3 施工前有关人员应熟悉施工图纸及有关技术文件、法规,通过图纸会审,明确储运建设工程相关专业配合要求。
储油罐施工方案(3篇)

第1篇一、工程概况本工程为某石油公司新建的储油罐项目,位于我国某市某工业园区。
工程占地面积约10000平方米,主要包括以下内容:1. 储油罐区:包括4座10000立方米的大型储油罐,2座5000立方米的中型储油罐,以及相关配套设施。
2. 输油管道:全长约2000米,采用PE100材质,直径为DN400。
3. 输配电系统:包括配电室、变压器、配电柜等。
4. 通讯系统:包括有线电话、无线通讯等。
5. 消防系统:包括消防水池、消防泵、消防管道、消防器材等。
二、施工组织1. 施工单位:某石油工程公司2. 施工项目经理:张三3. 施工班组长:李四4. 施工人员:20名,包括焊工、电工、管道工、泵工等。
5. 施工进度:预计工期为6个月。
三、施工准备1. 技术准备:熟悉设计图纸、施工规范、质量标准,对施工人员进行技术交底。
2. 材料准备:根据施工进度计划,提前采购所需材料,确保材料质量。
3. 机械设备准备:提前准备施工所需的机械设备,并进行调试。
4. 施工现场准备:平整场地,搭建临时设施,确保施工环境。
四、施工工艺1. 储油罐基础施工(1)测量放线:根据设计图纸,进行测量放线,确保罐体位置准确。
(2)挖土方:根据设计要求,挖除基础土方,达到设计标高。
(3)垫层铺设:铺设C15混凝土垫层,厚度为150mm。
(4)基础钢筋绑扎:按照设计要求,绑扎基础钢筋,确保钢筋间距、锚固长度等符合规范。
(5)混凝土浇筑:采用泵送混凝土,确保混凝土质量。
2. 储油罐罐体施工(1)罐体焊接:采用双面埋弧焊,确保焊接质量。
(2)罐底焊接:罐底焊接采用全焊透焊接,确保焊接质量。
(3)罐壁焊接:罐壁焊接采用分段焊接,每段长度不超过6米,焊接顺序为先内后外。
(4)罐顶焊接:罐顶焊接采用分段焊接,每段长度不超过6米,焊接顺序为先内后外。
3. 输油管道施工(1)管道下沟:根据设计要求,挖掘管道沟槽,确保管道埋深、坡度等符合规范。
(2)管道焊接:采用电弧焊,确保焊接质量。
储油罐施工方案

储油罐施工方案1. 引言储油罐广泛应用于石油、化工、制药等行业,作为储存液体或气体的容器。
储油罐的施工方案旨在确保其安全、可靠地运行,并合规于相关法律法规。
本文将详细介绍储油罐施工方案的主要内容。
2. 施工前准备在进行储油罐施工之前,需要进行充分的准备工作,包括但不限于以下几点:•项目计划:制定详细的项目计划,包括施工时间、人员配备、工期安排等。
•材料采购:根据设计要求,采购符合标准规定的储油罐材料,确保其质量和合规性。
•场地准备:清理施工场地,确保场地平整、无障碍物,并采取适当的防护措施,使施工区域与周边环境隔离。
•安全措施:制定施工安全措施,包括人员的个人防护措施、作业区域的标识和警示等,确保施工过程中的安全性。
3. 施工流程储油罐的施工通常包括以下几个主要的步骤:3.1 地基施工地基施工是储油罐施工的第一步,其主要包括以下内容:•地面清理:清理施工区域的表面杂物和植被,确保地面平整干净。
•地基处理:根据设计要求进行地基处理,包括夯实、填充和排水等,以提供良好的基础条件。
3.2 钢结构施工钢结构施工是储油罐的主要构件,其施工过程包括以下步骤:•钢板切割:按照设计要求,使用切割机对钢板进行切割,以满足储油罐的尺寸要求。
•钢板焊接:将切割好的钢板进行焊接,形成储油罐的主体结构。
•焊缝检测:对焊接后的储油罐进行焊缝检测,确保焊接质量达到标准要求。
3.3 罐内涂层施工罐内涂层施工是保证储油罐腐蚀性的关键环节。
•表面处理:对罐内表面进行打磨、清洁等处理,确保表面平整、洁净。
•砂浆喷涂:采用喷涂机对罐内表面进行砂浆喷涂,形成一层保护膜,防止腐蚀。
•涂层检测:对喷涂后的涂层进行检测,确保其质量达到设计要求,符合安全标准。
3.4 环境设施安装环境设施安装是确保储油罐正常运行的关键环节。
•防火防爆设施安装:安装防火防爆设施,包括防雷、防静电设备,确保储油罐在雷电、静电等异常情况下不发生火灾和爆炸。
•透气设施安装:安装透气设施,保证储油罐内外的气压平衡,避免罐体变形或爆炸。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
编制依据一、招标文件、施工图纸及技术文件说明二、国家现行的有关标准、技术规范、规程《现场设备工业管道焊接工程施工及验收规范》 GB50236-98 《工业金属管道工程施工及验收规范》 GB50235-97 《立式圆筒型钢制焊接油罐施工及验收规范》 GBJ128-90 《碳钢焊条》 GB/T5117-1995 《优质碳素结构钢技术条件》 GB669-88 《手工电弧焊焊接接头的基本形式与尺寸》 GB985-88 《焊接接头弯曲及压扁实验》 GB2653-89 《焊接接头拉伸实验方法》 GB2651-89 《焊接接头机械性实验取样方法》 GB2649-89 《建筑地基基础施工质量验收规范》 GB50202-2002 《施工现场临时用电安全技术规范》 JGJ46-2001三、工程建筑材料取样、送样及检测方面的规范。
四、环境管理标准《ISO14001环境保护体系标准》五、本公司现行的有关规定质量手册质量体系控制程序文件工程施工操作规范相应的工艺文件第三章施工方案一、施工原则:根据本工程的特点及工期要求,确定原则如下:1、合同签定后立即组织有关施工人员到安装现场进行施工暂设的准备,同时进行原材料的采购工作,并进行二次复验工作。
2、施工设备及工机具、施工人员的组织和运送,力争在最短的时间进入施工现场,投入施工中。
二、施工程序:施工准备→材料采购及复验→预制加工→罐底基础验收→罐底板基础放线→罐底板铺设→罐底焊接→罐底真空试漏→安装第一圈壁板→罐顶角钢圈安装→罐顶临时支撑架安装→罐顶板安装→罐顶板焊接→群桅抱杆安装→第二圈壁板安装→第一次罐体提升→第一圈壁板与第二圈壁板组对、焊接→第三、四……及最底圈壁板安装、焊接→底圈壁板与罐底板角焊缝焊接→罐体附件安装(含加热器)→充水试验→平台、梯子安装→罐体除锈、涂漆(内部涂食用油漆、外部涂防锈漆)→交工验收。
三、施工方法及技术措施本工程采用倒装法施工,即油罐顶自上向下施工。
为保证工期,在基础未完前,首先进行罐壁板、罐顶板和底板的预制。
预制厂地在安装现场附近,并配有16吨吊车,并在预制厂铺设平台,规格为8m×10m 2座。
在正式进入现场施工前,必须严格的进行基础复测。
首先在基础上进行罐底制安,罐底制安结束后应对罐底进行严密性实验。
罐底实验合格后,用吊车和人力围顶圈壁板。
首先在底板上画出顶圈壁板安装圆,并沿线内侧每隔一定距离焊定位档板,然后组装第一圈壁板,并安装包边角钢圈。
罐顶组装在包边角钢圈安装后进行,先在罐内设置组装拱顶的临时支架,拱面高度比设计值高出50-80mm,用两圈临时支撑。
在轴线对称位置上,先组装两片或四片瓜皮板,调整定位后,再组装其余瓜皮板。
罐顶组装完成后采用倒装法组装壁板。
油罐建造完毕后进行充水实验。
起升方法:顶升第一圈板时,采用围绕罐壁每隔4米左右设1个千斤顶工11个10t千斤顶均匀分布在罐内罐四周来完成,此时环杠位于壁板距下底边150—250mm处。
起升第二圈壁板采用群桅法,即用l0个l0t导链均匀分布在罐内壁四周来完成。
收紧方法:围在罐体外的圈板上,必须留二道均匀分布的活口,待罐体提升后,再将预留的立缝口收紧。
收紧时每道活口分别用2个5t导链收紧。
技术要求:本储罐按GBJ128—90《立式圆筒形钢制焊接油灌施工及验收规范》进行制造、检查和验收。
质量评定按SY4026—93《石油化工建设工程质量检验评定标准储罐工程》进行。
施工现场铺设平台措施用料:钢板δ=14mm 160m2工字钢I16 140m第一节材料验收储罐用的钢板、型材和附件,应符合设计要求,且应符合GB3274—88《碳素结构钢和低合金结构钢热扎厚钢板及钢带》、GB912—89V1《碳素结构钢和低合金结构钢热扎薄钢板及钢带》要求,按HA-CW4.10.1-2000《进货检验和试验控制程序》进行进货验收。
储罐制安所用材料和附件应具有质量合格证明书,当无质量合格证明书或对质量合格证明书有疑问时,应对材料和附件进行复验,合格后方准使用。
储存罐制安所用的钢板,必须进行外观检查,合格后方可使用。
要检查、核对钢板的材质、规格,要核对板材的平直度,合格后方可使用。
第二节预制储罐预制过程中要使用样板进行检验,分别使用弧形及直线样板检验。
预制前要检查钢板及型材的平直度,预制前要核对钢材的材质、规格。
下料时,钢板应处于平放位置。
在钢板上定出标准,然后画出长度、宽度和剪切线,经检查后在剪切线上打上样冲眼,并用油漆作标记,同时在钢板上角处标明排版编号、规格、边缘板编号等符号。
钢板和焊缝坡口,采用半自动切割加工。
罐顶板和罐底边缘板的圆弧边缘,采用手工切割。
钢板坡口应符合GB985—88《气焊、手工电弧焊及气体保护焊焊缝坡口的基本形式与尺寸》要求。
一、壁板预制壁板预制前应绘制排版图,并应符合下列规定:1、各圈壁板的纵向焊缝宜向同一方向逐圈错开,期间距为板长的1/3,且不得小于500mm;2、底圈壁板的纵向焊缝与罐底边缘板对接焊缝之间的距离不得小于200mm;3、罐壁开孔接管或开孔接管补强板外缘与罐壁纵向焊缝之间的距离,不得小于200mm,与环缝之间的距离不得小于100mm。
4、包边角钢对接接头与罐壁板纵向焊缝之间的距离不得小于200mm,壁板尺寸测量按下图进行。
5、壁板宽度不得小于1000mm;长度不得小于2000mm。
壁板尺寸测量部位图A E BC F D壁板尺寸的允许偏差应符合下表的规定6、壁板使用卷板机进行冷卷制,板端焊接引弧板,壁板在卷制完成后,应立置在平台上用样板检查。
其垂直方向上用直线样板检查,其间隙不得大于1mm;水平方向上用弧形样板检查,其间隙不得大于4mm。
二、罐底预制底板预制前,应根据图纸要求结合材料实际规格绘制排版图。
罐底的排版直径宜按设计直径放大0.1%-0.2%,以防止焊接收缩变形。
边缘板沿罐底半径方向的最小尺寸,不得小于700mm。
中幅板宽度≥2m 底板任意相邻焊缝之间的距离不得小于200mm,中幅板搭接宽度不得小于5倍的板厚且不小于25mm。
三、拱顶预制顶板预制前应绘制排版图,并应符合下列规定:1、顶板相邻焊缝的间距,不得小于200mm;2、单顶板本身的拼接,可采用对接或搭接。
加强筋可用冷煨成型扁钢,加强筋的连接采用搭接,搭接长度应不小于加强筋宽度的2倍。
顶板预制成型后,用弧形样板检验间隙不得大于10mm,顶板存放时应做防变形胎具。
第三节组装一、罐底组装储罐罐底施工程序基础验收→罐底下料→罐底板基础放线→罐底板防腐与铺设→罐底的焊接→罐底试漏各项施工程序要求如下:1、基础验收要求如下:基础验收前应有土建单位提供的基础强度报告及基础对照其尺寸应用经纬仪校对基础中心点,用水准仪校核中心标高及环梁高并认真检查罐基础表面沥青沙是否平整、密实,罐底组装前应对罐基础进行复验,中心标高允许偏差±20mm,支撑罐壁的基础表面高差每10m弧长内任意两点的高度差不大于6mm,整个圆周长度内任意两点的高差不得大于12mm,如在要求范围方可进行、验收,进入下一道施工程序。
2、罐底下料:罐底下料前,应按照所到的材质、规格进行绘制罐底排版图纸,按照图纸要求预留出反搭接宽度,对于中幅板与中幅板搭接宽度允许偏差±5mm,罐底在下料过程中应认真检查钢板的平直度及钢板表面是否有重皮、裂纹,认真核对材质化验单,如合格,应按排版图对罐底板进行编号,整齐堆放。
3、罐底板基础放线:罐底板根据材料规格下料完成后,应在罐基础表面按照罐底板排板图进行放线,并标注排板编号,以便于罐底板的铺设,罐底板放线时应考虑底板搭接长度,按照排板图做好标记,以保证各底板能按排板图位置准确就位。
4、罐底防腐与铺设:罐底板在铺设前应对罐底板进行防腐处理,每块罐底板边缘50mm范围内不刷防腐涂料,并按照罐底排板图焊缝所在位置检查罐基础上沥青砂是否密实,沥青是否充足,如果发现含量不足应予以浇灌充实。
5、罐底板的铺设:罐底板在铺设前,应按罐基础中心点向四周扩散铺设中幅板,以此板作为基准板,按照搭接顺序及允许偏差范围,按排板图的要求进行铺设两侧中幅板,搭接的焊缝间隙要均匀,点焊的顺序是由中心向两边点焊中幅板短焊缝,每隔300mm点时50mm。
搭接接头三层钢板重叠部分,应将上层底板切角,切角长度应为搭接长度的2倍,其宽度应为搭接长度的2/3。
罐底焊接见第四节中罐底焊接内容。
6、罐底试漏:储罐罐底焊接合格后,经检查合格后,应对罐底进行负压试漏,负压值为53Kpa。
采用真空试漏法,真空箱一台,真空泵一台,真空表一块,试漏时应在焊缝标出所试焊缝有效长度,合格一段焊缝,做出一段标记再进行下段焊缝的试漏,其真空箱的位置应在真空箱玻璃板内观测到有效长度的标记,在焊缝上涂上肥皂水,如果在焊缝上观测不到有气泡为合格。
二、顶板组装在罐内设置组装拱顶的临时支架,拱顶高度宜比设计值高出50-80nm。
在包边角钢及临时支架上,应画出每块拱顶板的位置线,并焊上组装挡板。
拱顶组装时,在轴线对称位置上宜先组装两块或四块瓜皮板,调整定位后,再组装其余瓜皮板,并调整搭接宽度,搭接宽度允许偏差为±5mm,最后焊接内侧间断焊缝与肋板的连接焊缝。
三、罐壁组装罐壁组装前,应对预制的壁板进行复验,合格后方可组装。
罐壁组装应保证内表面齐平。
纵向焊缝错边量,本罐板厚小于或等于10mm,不应大于1mm。
环缝的错边量,当上圈壁板厚度小于8mm时,任何一点的错边量均不得大于1.5mm ;当上圈壁板厚度等于8mm 时,任何一点的错边量均不得大于板厚的2/10,且不应大于3mm 。
罐壁的凹凸变形应平缓,不得有突然起伏,应控制在13mm 以内。
在壁板组装时,应留一道焊缝用两个导链进行收口。
收紧时每道活口用两个5t 导链收紧。
四、附件安装开孔接管的中心位置偏差不得大于10mm ;接管外伸长度的允许偏差应为±5mm 。
开孔补强板的曲率应与罐体曲率一致。
开孔接管法兰的密封面应平整,不得有焊瘤和划痕,法兰的密封面应与接管的轴线垂直倾斜不应大于法兰外径的1%,且不得大于3mm ,法兰螺栓孔应跨中安装。
第四节 焊接 施 工根据设计图样及规范的要求,结合施工的具体情况,碳素钢部分采用手工电弧焊(焊条E4303,电源极性直流反接)焊接施工除遵守以下要求外,详见《焊接工艺指导书》一、焊接概况及焊接方法选择1、罐底焊接罐底采用中幅板与条形边缘板排板组焊。
罐底结构的连接方式为搭接,具体是指中幅板与中幅板、中幅板与边缘板之间的搭接单向连续焊缝。
周边条形边缘板之间为使底板与壁板之间达到平滑支撑面,采用对接加垫板焊接的形式。
罐底与罐壁的连接形式,采用内外角焊缝连续焊。
罐底中幅板采用搭接接头手工焊时应先焊短焊缝,后焊长焊缝。
罐底焊道应采用分段退焊或跳焊法,边缘板焊接时先施焊靠外边缘300mm部位的焊缝,对接缝外端宜加引弧板,由罐内中心向外施焊,且采用隔缝对称施焊法;在罐底与罐壁连接的角焊缝焊完后,边缘板与中幅板之间的收缩缝施焊前,应完成剩余边缘板对接焊缝的焊接。
