锅炉蒸汽吹管技术措施简易版

合集下载

锅炉蒸汽吹管方案

锅炉蒸汽吹管方案

锅炉蒸汽吹管方案一、目的:利用蒸汽压力产生的高速汽流系统前,用锅炉自身产生的蒸汽除去积留在管道系统内的残留杂物,如砂子、泥土、铁屑、焊渣、氧化铁皮等。

依靠冲刷时高温蒸汽造成管壁温度的升高和变化,使附着于管道内壁的杂物脱落并吹出。

二、方案范围:锅炉蒸汽系统管道、厂区内锅炉供蒸汽管道系统三、应具备的条件:煮炉工作结束,吹管时,不仅完成调试工作项目,而且初步掌握设备运行特性。

四、吹管合格的质量标准:(1)按吹管设计要求和吹管参数吹扫,满足汽压、汽温、流量及吹扫时间要求。

(2)管道各段吹扫系数大于1。

(3)在被吹洗管道末端的临时排汽管内装设靶板,在保证吹管系数前提下,连续两次更换靶板检查,靶板上的冲击斑痕迹小于1mm,且肉眼可见不多于10点时为合格。

五、吹管前的准备工作:1.在冲洗蒸汽管路时,将蒸汽管路的末端安装一段零时管路,作为脏污蒸汽排入大气之用。

被吹管道截面积应大于或等于吹管管路的截面积,管道应尽量短捷,以减小阻力。

临时管道焊接必须由合格焊工施焊,靶板前的焊口应采用氩弧焊工艺。

2.零时管路通到室外,并安装牢固,排汽管口应朝上倾斜30度左右,并具有牢固的支撑,以承受排汽的反作用力。

3.蒸汽管路上的流量表(流量孔板)在吹管前不应安装,否则吹扫时吹洗效果降低,并宜使流量孔板损伤。

4.在吹洗前应检查吹洗的管路与不吹洗的管路之间是否已经隔绝。

5.在吹洗前还应对管路进行全面检查,如安装是否牢固,管路连接方式是否正确,除控制阀门外吹洗管路上的所有阀门是否已全开。

六、吹管程序:1.锅炉蒸汽管路的吹洗(1).从锅炉至主蒸汽母管。

在进减压段前的蒸汽管道上接临时管到室外。

(2).采用降压法进行吹洗,利用锅炉工质、金属及炉墙的蓄热短时释放出来,提高吹洗流量的方法。

(3).将流量计孔板拆除,用短节连接。

(4).吹洗时,锅炉升到一定压力后,保持一定的燃料维持锅炉燃烧,尽快全开主汽门,利用压力降产生的附加蒸发量增大冲洗流量。

(5).当压力降到一定值后,关闭主汽门重新升压,准备再次冲洗。

蒸汽锅炉吹管方案

蒸汽锅炉吹管方案

蒸汽锅炉吹管方案一、背景介绍蒸汽锅炉是一种利用燃料燃烧产生高温高压蒸汽带动动力设备运转的设备。

在使用蒸汽锅炉过程中,随着时间的推移,锅炉内部的管道往往会出现锈垢、水垢等问题,降低了热传导效率,影响了锅炉的正常运行。

此时,吹管就成为一种必要的处理方法。

二、吹管目的1.清除管道内的污垢2.提高热传导效率3.确保锅炉正常运行。

三、吹管方案1.管道检查首先需要进行管道检查,包括检查锅炉内部的主蒸汽管道、烟气管道、给水管道和排污管道等。

检查管道是否有严重的锈垢、水垢等问题,确认需要进行吹管的位置以及吹管的方法。

2.吹管器的选择根据不同的管道情况选择合适的吹管器。

一般可以选择高压水枪或气枪,根据管道的不同压力和长度选择合适的吹管器。

在购买吹管器时,需要选择质量可靠、操作方便的产品,确保吹管的效果。

3.吹管方法根据管道的不同情况选择合适的吹管方法。

一般可以采用水吹管、气吹管或化学吹管的方法。

(1)水吹管法:使用高压水枪将水压直接喷射到管道内。

可以有效清除管道内的污垢,但需要注意控制水压,避免对管道造成损伤。

(2)气吹管法:使用气枪将压缩空气喷射到管道内。

适用于较长较细的管道,具有较好的吹除效果。

但需要注意控制气压,避免对管道造成损伤。

(3)化学吹管法:使用特殊的化学清洗剂将管道内的污垢进行溶解,然后用水进行冲洗。

适用于较严重的锈垢、水垢等问题,可以有效清除管道内的污垢。

但需要注意选择适当的清洗剂,避免对管道和环境造成伤害。

4.吹管操作操作前需要对吹管器进行检查,确保其正常工作。

吹管操作时需要人员佩戴好防护装备,包括安全帽、防护眼镜、防护手套等。

操作过程中要严格遵守操作规程,注意保持安全距离,避免对人员和设备造成伤害。

5.吹管效果评估吹管操作完成后需要对吹管效果进行评估。

可以采用目视观察、触摸或检测仪器等方法进行评估,检查管道内的污垢是否彻底清除,热传导效率是否有所提高。

如果吹管效果不理想,需要重新进行吹管操作。

锅炉蒸汽吹管措施

锅炉蒸汽吹管措施

XXX造纸集团有限公司环保迁建二期工程废渣综合利用动力车间工程锅炉蒸汽吹管调试方案工作人员:XXX编写人员:XXX审核:XXX批准:XXXXX电力建设第二工程公司二○一三年九月摘要本措施依据火电工程启动调试工作规定及机组调试合同的要求,主要针对XX造纸集团有限公司环保迁建二期工程废渣综合利用动力车间工程1×50MW汽轮发电机350t/h循环流化床燃煤锅炉机组调试工作提出具体方案。

依据相关规定,结合本工程具体情况,给出了锅炉蒸汽吹管需要具备的条件、调试程序、注意事项等相关措施。

关键词:锅炉;蒸汽吹管;调试措施目录一、前言 (4)二、工程及设备概况 (4)三、调试措施编制依据 (6)四、组织与分工 (6)五、调试质量目标 (6)六、蒸汽吹管的方法和原理 (7)七、吹洗参数的确定 (7)八、吹管前应具备的条件及准备工作 (8)九、临时管道的选择及安装 (9)十、吹管步骤 (9)十一、吹管期间的安全注意事项和要求 (11)十二、吹管所需材料 (12)附录1锅炉蒸汽吹管措施 (13)附录2锅炉蒸汽吹管措施与应急预案 (14)附录3 锅炉蒸汽吹管措施交底记录 (15)附录4 锅炉吹管系统示意图 (16)附录5 减温水吹洗流程 (17)附录7 蒸汽吹管简要说明 (18)附录8 各管道应暂停装设部件 (19)附录9 吹管应增设部件 (20)附录10 锅炉吹管参数汇总 (21)一、前言为了指导规范系统及设备的调试工作,保证系统及设备能够安全正常投入运行,特制定本措施。

由于锅炉机组在运输、制造、保管和安装过程中必然会有残留在过热器及主蒸汽管道中的各种杂质(如铁屑、焊渣、砂石以及附在管道内壁上的铁锈等),如果不对上述管道进行蒸汽吹洗的话,机组在投运后,可能造成过热器爆管,还会使蒸汽品质长期达不到标准要求,且会损坏汽轮机叶片,从而影响机组的经济安全运行,因此必须对上述管道进行蒸汽吹洗,以保证机组设备的安全和经济运行。

锅炉蒸汽吹管技术措施

锅炉蒸汽吹管技术措施

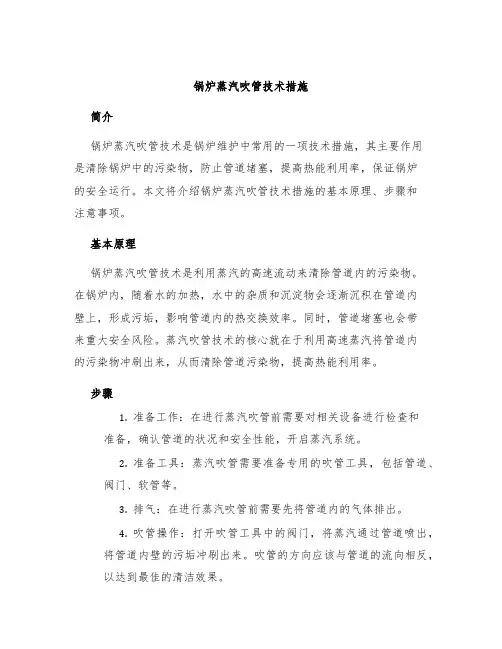

锅炉蒸汽吹管技术措施简介锅炉蒸汽吹管技术是锅炉维护中常用的一项技术措施,其主要作用是清除锅炉中的污染物,防止管道堵塞,提高热能利用率,保证锅炉的安全运行。

本文将介绍锅炉蒸汽吹管技术措施的基本原理、步骤和注意事项。

基本原理锅炉蒸汽吹管技术是利用蒸汽的高速流动来清除管道内的污染物。

在锅炉内,随着水的加热,水中的杂质和沉淀物会逐渐沉积在管道内壁上,形成污垢,影响管道内的热交换效率。

同时,管道堵塞也会带来重大安全风险。

蒸汽吹管技术的核心就在于利用高速蒸汽将管道内的污染物冲刷出来,从而清除管道污染物,提高热能利用率。

步骤1.准备工作:在进行蒸汽吹管前需要对相关设备进行检查和准备,确认管道的状况和安全性能,开启蒸汽系统。

2.准备工具:蒸汽吹管需要准备专用的吹管工具,包括管道、阀门、软管等。

3.排气:在进行蒸汽吹管前需要先将管道内的气体排出。

4.吹管操作:打开吹管工具中的阀门,将蒸汽通过管道喷出,将管道内壁的污垢冲刷出来。

吹管的方向应该与管道的流向相反,以达到最佳的清洁效果。

5.清理:在吹管完毕后,需要将吹管工具和管道内的污染物进行清理,确保设备的清洁,同时检查设备的运行状况和安全性能。

注意事项1.安全第一:在进行蒸汽吹管前,需要进行必要的安全检查,确保设备的安全性能,如确保蒸汽压力稳定,阀门开启正常等。

2.精确操作:对于需要对具体管道进行吹管的情况,需要对管道进行较为精确的操作,以确保吹管的效果。

3.清洁卫生:吹管操作完成后需要对设备进行及时清洁,确保设备的卫生状况以及杂质的排放问题。

同时需要确保吹管工具和现场设备的卫生状况,确保温室安全。

4.维护管理:锅炉蒸汽吹管技术的操作需要进行一定的维护和管理工作,如定期对吹管工具进行保养和维修,确保吹管设备的正常使用。

结论锅炉蒸汽吹管技术是锅炉维护中常用的一项技术措施,其通过利用高速蒸汽将管道内的污染物冲刷出来,从而清除管道污染物,提高锅炉热能利用率,保障锅炉的安全运行。

锅炉蒸汽吹管技术措施

锅炉蒸汽吹管技术措施

锅炉蒸汽吹管技术措施锅炉蒸汽吹管技术措施是保障锅炉运行安全和有效的手段之一。

本文将介绍蒸汽吹管的作用、常规检查、故障排查及常见处理方法。

蒸汽吹管的作用在锅炉运行期间,会产生大量的水蒸汽。

如果锅炉内部水循环不畅,锅炉管路内就会出现沉积物和管壁积垢,这些沉积物和积垢会影响锅炉的热交换效率,从而影响锅炉的运行效率和安全性能。

因此,锅炉内部需要定期进行清洗。

蒸汽吹管就是锅炉清洗的一种方式。

它利用高速蒸汽将锅炉的内部杂质和污垢冲刷出来,从而达到清洁锅炉的目的。

蒸汽吹管的常规检查蒸汽吹管的常规检查,包括以下几个方面:1.检查吹管的排放是否正常2.检查吹管的工作是否稳定3.检查吹管的冷却水流量是否正常4.检查吹管的冷却水压力是否恒定以上几个方面的检查,是锅炉运行中保证吹管工作正常、排放清洁的关键。

蒸汽吹管故障排查及常见处理方法蒸汽吹管故障排查,主要是针对吹管的工作异常和排放不畅的情况。

具体排查方法如下:1.检查吹管的出口是否被阻塞。

如果吹管出口被污垢或杂物堵塞,需要及时清理。

2.检查冷却水系统是否正常。

如果冷却水流量或压力不足,需要及时维修。

3.检查蒸汽源。

如果蒸汽来源的压力或温度不足,需要及时调整。

4.检查吹管的工作定时控制装置。

如果定时控制装置出现故障,需要及时更换或维修。

针对常见的蒸汽吹管故障情况,下面的处理方法可能会有所帮助:吹管排放不畅如果吹管排放不畅,可能存在以下几个原因:1.吹管出口被污垢或杂物堵塞2.冷却水流量或压力不足3.蒸汽来源的压力或温度不足针对以上原因,可以采用以下处理方法:1.清洗吹管出口的污垢或杂物2.维修或更换冷却水系统3.调整蒸汽来源的压力或温度吹管工作不稳定如果吹管工作不稳定,可能存在以下几个原因:1.吹管出口被污垢或杂物堵塞2.冷却水流量或压力不足3.吹管的工作定时控制装置出现故障针对以上原因,可以采用以下处理方法:1.清洗吹管出口的污垢或杂物2.维修或更换冷却水系统3.更换或维修吹管的工作定时控制装置总结蒸汽吹管技术措施是保障锅炉运行安全和有效的手段之一。

蒸汽锅炉吹管方案

蒸汽锅炉吹管方案

蒸汽锅炉吹管方案蒸汽锅炉的吹管方案主要是为了确保锅炉的安全运行和提高锅炉的工作效率。

吹管是指在启动和停机时,通过向锅炉内注入一定质量比例的蒸汽,来清除锅炉内的气体和非凝结性水蒸汽,以达到快速启动和停机的目的。

下面是一份关于蒸汽锅炉吹管方案的详细内容,共计1200字以上:1.吹管方案的背景和目的:这份吹管方案的制定是基于对蒸汽锅炉的运行情况的分析和总结,目的是确保锅炉的安全运行和提高锅炉的工作效率。

吹管可以有效地清除锅炉内的气体和非凝结性水蒸汽,使蒸汽锅炉能够快速启动和停机。

2.吹管方案的具体步骤:(1)在锅炉启动前,需要对锅炉进行检查和维护,确保各个部件完好无损,并进行必要的调整和清洁。

(2)启动锅炉前,需要关闭锅炉的进水阀和排污阀,打开空气预热器排气阀,同时打开锅炉的出口阀门。

(3)启动锅炉时,先打开低速加热器排水阀,然后慢慢打开给水泵。

(4)当锅炉压力达到设计压力时,可以开始进行吹管操作。

吹管操作应由专门的操作人员负责,操作人员应佩戴防护设备。

(5)在吹管操作中,首先需要打开吹管阀门,接着向锅炉内注入一定质量比例的蒸汽。

注入蒸汽的时间和质量比例应根据具体情况来确定,以充分清除锅炉内的气体和非凝结性水蒸汽。

(6)吹管过程中,需要注意监测锅炉的压力和温度变化,以确保吹管操作的安全性和有效性。

(7)当吹管操作完成后,需要关闭吹管阀门,并对吹管系统进行排气和排放残余蒸汽。

(8)停机时,需要按照相反的顺序进行操作,先关闭给水泵,然后按照规定程序关闭锅炉的排气阀和出口阀门。

(9)停机后,需要对锅炉进行必要的检查和维护,以确保下次启动时的安全和稳定运行。

3.吹管方案的操作要点和注意事项:(1)吹管操作前,需要对吹管设备和系统进行检查和测试,确保其工作正常和可靠。

(2)吹管比例的确定应根据锅炉的具体情况和需求来确定,可通过试验和实际应用来确定最佳吹管比例。

(3)操作人员需要具备一定的技能和经验,并严格按照操作规程进行吹管操作,确保操作的安全性和有效性。

蒸汽锅炉吹管方案

蒸汽锅炉吹管方案

蒸汽吹管规划之阳早格格创做1蒸汽吹管的手段锅炉受热里正在制制、储藏及拆置历程中,其里里没有成预防天存留焊渣、砂石等纯物,正在开用投运之前必须通过蒸汽吹管,将其里里吹扫搞洁,以包管合格的蒸汽本量.2 吹管的办法、过程及统制参数根据系统的结构特性,采与落压法吹管办法.2.1第一阶段吹扫过热器、主蒸汽管讲及蒸汽母管系统,过程如下:(1)汽包→过热器→过热器出心集箱→炉主汽门→炉侧电动门→主蒸汽管讲→临时管讲→吹管临时统制门→临时管讲→排大气.吹管统制参数:开开吹管临时统制门时汽包压力: 3.5-4 MPa关关吹管临时统制门时汽包压力: 2.5-3 MPa过热器出心蒸汽温度:≤450 ℃2.2第二阶段吹扫减温减压站系统,过程如下:汽包→过热器→过热器出心集箱→炉主汽门→主蒸汽管讲→机侧母管联结门→减温减压器出心电动门→临时管讲→排大气.吹管统制参数:开开吹管临时统制门时汽包压力: 2.0 MPa.关关吹管临时统制门时汽包压力: 1.5 MPa过热器出心蒸汽温度:≤450 ℃3 吹管前应具备的条件3.1 锅炉侧应具备的条件:3.1.1厂区焚油系统、炉前焚油系统、炉前焚气系统、蒸汽系统及压缩气氛系统调试中断.3.1.2 锅炉定排、连排、疏搁火、排气氛系统调试中断.3.1.3 锅炉化教荡涤处事中断,临时系统回复完成.3.1.4 锅炉热态透气考查完成,油枪雾化考查、焚烧器热态调试中断.3.1.5 汽火阀门、烟风挡板调试完成,开关机动;通过查看确认.3.1.6 油枪、气枪及面火枪支配考查合格.锅炉面火考查中断.3.1.7支、引风机的联锁呵护考查完成, 考查合格.3.1.8 炉原体及各系统保温处事完成, 人孔门、瞅火孔启关而且开关机动.3.1.9 伸展指示器拆置矫正完成.3.1.10 减温火安排系统,安排完成,能随时加进.锅炉MFT联锁呵护考查中断, 考查合格.3.2 汽机侧应具备的条件:3.2.1准备佳脚够的靶板, 靶板扔光, 切合本量央供.3.2.2 电动给火泵试转仄常,流量考查中断, 能谦脚锅炉连绝供火央供.3.2.3 吹管功夫,应能包管有脚够的除盐火供应.3.2.4 主蒸汽管讲疏火阀不妨加进,疏火排至大气.3.2.5 除氧器不妨加进运止,加热具备加进条件.3.2.6 汽机缸温测面查看确认中断,不妨加进.3.2.7查看各抽汽电动停止阀关关宽.3.2.8 汽机润滑油系统、顶轴、盘车、实空、凝结火及循环火系统调试完成,能随时加进运止.3.3 热控侧应具备的条件3.3.1 统制室内与投运设备有关的主要运止监视仪容如:压力、流量、液位战温度等表计已调试完成,指示精确,能随时加进.3.3.2 BMS系统应调试完成, 不妨加进.3.3.3 DAS系统与吹管历程的相关参数指示准确.3.3.4 MCS系统的炉膛压力统制、焚油统制、火位统制等均不妨加进.3.3.5 汽包火位下、矮爆收MFT呵护姑且排除.3.3.6 用于吹管排汽管上的临时表计拆置校验完成,精确指示.3.4 吹管临时系统应具备的条件3.4.1 临时管讲的焊交必须用氩弧焊挨底,包管管内无焊渣战焊瘤.临时管讲的截里积应大于或者等于其前部正式管讲的截里积.3.4.2根据蒸汽吹管统制参数,吹管临时管不妨采用Ф325* 11的钢管,吹管临时统制门前的一段临时管需要采用下一级强度的钢管,但是管子内径没有克没有及小于前里的蒸汽管讲的内径.3.4.3对于临时管讲支撑,应具备保证吹管仄安举止的脚够强度,并能启受吹管时蒸汽的反推力,而且没有该节制管讲的伸展.3.4.4 临时管讲上,通常是有大概爆收积火的管段,需删设疏火管,疏火引至天沟.与汽机疏火扩容器贯串、吹管功夫必须用的疏火管讲,应将其加临时门,正在临时门后断开,交临时管引至天沟.3.4.5 吹管临时电动统制门调试完成,开关机动,齐开或者齐关时间小于60秒,并不妨中间停止, 统制拆置设正在统制室内.减温减压站的吹管统制门分别用减温减压出心电动门动做统制门.3.4.6吹管临时管讲要敷设保温.3.5 公用系统应具备的条件下列公用系统调试中断或者已经分部试运止中断, 操持签证, 记录齐齐, 并已投运:n 厂用电系统(能源电源、事变电源、照明电源)n 循环火、热却火、工业火系统n 化教补给火、加药、与样(炉火、给火、凝结火)系统n 压缩气氛系统n 辅帮蒸汽系统n 消防系统n 空调系统.3.6 需要裁撤的设备:锅炉出心管讲上的蒸汽流量丈量孔板(每台锅炉一个)、汽机进心蒸汽流量丈量孔板(每台汽机一个).4 吹管支配步调4.1最先举止第一阶段吹管.按运止规程举止面火降温降压.4.2开开主蒸汽阀的旁路阀、开开过热器疏火阀及主汽管路疏火阀,微开临时统制门举止温管,当温度达到90-100℃时温管中断.4.3 当汽包压力达到0.3-0.4MPa时,举止热紧螺栓战查看伸展.4.4 当汽包压力达到1.5MPa时,开开炉侧及机侧主蒸汽阀举止第一次试吹,临时门开开后坐时关关.4.5关门后,查看临时管讲的支撑伸展情况,若创制问题,坐时处理.4.6当汽包压力达到3.5MPa时,开开吹管统制门,举止正式吹管;汽包压力落到2.5MPa时,关关统制门.如许反复.4.7 开统制门前汽包火位应脆持正在-30mm,统制门齐开后没有要赶快补火,关门前开初补火,渐渐减少补火量,补至汽包仄常火位.4.8吹管历程中统制汽温小于450℃.若温度过矮,不妨开对于空排汽阀普及汽温,吹管时关关对于空排汽阀.4.9吹管历程中汽包上下壁温好没有得超出50℃.4.10吹管功夫可安插一次停炉,以减少吹管效验.4.11 吹管后期连绝拆置靶板查看,经确认合格后吹扫蒸汽母管,共样的参数下吹扫2-3次中断.之后,举止第二阶段吹管.锅炉降温降压支配步调与第一阶段相共.当汽包压力达到1.0MPa时,试吹管一次;压力降至2.0MPa时正式吹管.屡屡吹管5分钟,吹洗3次中断.第二阶段吹管没有拆置靶板查看.根据简直管路安插情况,采用排汽心位子战排汽目标.5 吹管历程中对于火量的央供吹管功夫,锅炉给火、炉火本量监督应按《电力基原建制热力设备化教监督导则》SDJJS03—88的确定实止.给火 PH=8.8~9.3(25℃)炉火 PH=9~10PO43-=2~10mg/lFe<3000mg/l6吹管合格的尺度根据《电力建制动工与查支技能典型》(锅炉机组篇)DL/T 5047-95的确定,正在被吹洗管终端的临时排汽管内(或者排汽心处)拆设靶板,靶板可用铝板(或者铜板)制成,其宽度约为排汽管内径的8%、少度纵贯管子内径;正在包管吹管系数(大于1)前提下,连绝二次调换靶板查看,靶板上冲打斑痕粒度没有大于0.8mm,且斑痕已几于8面即认为吹洗合格.7仄安注意事项7.1 庄重统制佳汽包压力,预防系统超压.7.2 宽肃监视佳汽包火位,预防谦火或者缺火.7.3 吹管功夫若主汽超温,不妨加进减温火.7.4时常查看炉内焚烧工况,即时安排;注意尾部烟温, 预防爆收二次焚烧.7.5吹管临时管路要保温,预防烫伤处事人员或者益坏相邻资料战设备.7.6排汽心附近天区应设博人守卫,克制无关人员停留正在吹管现场.7.7应设博人拆置靶板,建坐令旗制度, 无令旗所有人禁绝专断开吹管临控门或者换拆靶板.听从调试人员的统一指引.7.8仄安警卫、消防、医护及设备检建人员正在现场值班,医护人员应根据吹管处事的特性准备需要的应慢药品.7.9吹管功夫,若电厂周围有怕噪音做用的单位及止业,正在吹管前必须背其颁布通知并搞佳相映的步伐.。

锅炉蒸汽吹管技术措施

锅炉蒸汽吹管技术措施

锅炉蒸汽吹管技术措施集团企业公司编码:(LL3698-KKI1269-TM2483-LUI12689-ITT289-锅炉蒸汽吹管技术措施1.编制依据:1.1《电力工业锅炉监察规程》1.2《电力建设施工及验收技术规范(锅炉机组篇)DL/T5047--951.3《火力发电厂基本建设工程启动及竣工验收规程》1.4《锅炉设计说明书》1.5《锅炉安装说明书》1.6《锅炉使用说明书》1.7《热力计算汇总》1.8《烟、空气阻力计算书》1.9《锅炉运行规程》1.10《火电机组启动验收性能试验导则》1.11《电站锅炉性能试验规程》1.12《火电工程序动调试工作规定》1.13《火电工程调整试运质量检验及评定标准》1.14《火电施工质量检验及评定标准》1.15《电力建设施工及验收技术规范》1.16《火力发电厂设计技术规程》1.17《火电机组自动投入率的统计方法》1.18《蒸汽锅炉安全工作规程》1.19《电力技术法规》1.20《电力建设安全作业规程》1.21《电力安全工作规程》1.22《合同书》中的有关技术规定、要求、标准、会议纪要等,1.23设计文件、图纸、生产厂家、资料、图纸、文件、调试文件、国家和行业相关标准、规范、规程。

2.设备概况2.1概述:诸城恒阳热电有限公司的锅炉,为泰安锅炉集团生产的TG75/5.29--M型号的,次高温次高压循环流化床锅炉。

2.2特点:具有高效、无污染、煤种适应性广,燃烧效率高,尤其可以燃用高硫煤、煤干石等特点。

综合利用性能强,适合用于集中供热区域,作为热源基地;该锅炉是一种自然循环、单汽包水管锅炉,炉膛为膜式水冷壁结构,炉尾部自上至下装有卧式高温段过热器和低温过热器,有高低温段过热器和顶棚过热器管系,炉膛上部安装顶棚过热器,便于更好的利用热能。

炉膛及过热器采用全悬吊结构,在高温过热器和低温过热器中间设有一级喷水混合式减温器。

而二级省煤器布置于低过下部,卧式一、二次风预热器分为二级交叉布置于省煤器下部。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem Object
And Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing.
编订:XXXXXXXX
20XX年XX月XX日
锅炉蒸汽吹管技术措施简
易版
锅炉蒸汽吹管技术措施简易版
温馨提示:本解决方案文件应用在对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。

文档下载完成后可以直接编辑,请根据自己的需求进行套用。

1.编制依据:
1.1《电力工业锅炉监察规程》
1.2《电力建设施工及验收技术规范(锅炉
机组篇) DL/T 5047--95
1.3《火力发电厂基本建设工程启动及竣工
验收规程》
1.4《锅炉设计说明书》
1.5《锅炉安装说明书》
1.6《锅炉使用说明书》
1.7《热力计算汇总》
1.8《烟、空气阻力计算书》
1.9《锅炉运行规程》
1.10《火电机组启动验收性能试验导则》
1.11《电站锅炉性能试验规程》
1.12《火电工程序动调试工作规定》
1.13《火电工程调整试运质量检验及评定标准》
1.14《火电施工质量检验及评定标准》
1.15《电力建设施工及验收技术规范》
1.16《火力发电厂设计技术规程》
1.17《火电机组自动投入率的统计方法》
1.18《蒸汽锅炉安全工作规程》
1.19《电力技术法规》
1.20《电力建设安全作业规程》
1.21《电力安全工作规程》
1.22《合同书》中的有关技术规定、要
求、标准、会议纪要等,
1.23设计文件、图纸、生产厂家、资料、图纸、文件、调试文件、国家和行业相关标准、规范、规程。

2.设备概况
2.1概述:
诸城恒阳热电有限公司的锅炉,为泰安锅炉集团生产的TG75/5.29--M型号的,次高温次高压循环流化床锅炉。

2.2特点:
具有高效、无污染、煤种适应性广,燃烧效率高,尤其可以燃用高硫煤、煤干石等特点。

综合利用性能强,适合用于集中供热区域,作为热源基地;
该锅炉是一种自然循环、单汽包水管锅炉,炉膛为膜式水冷壁结构,炉尾部自上至下装有卧式高温段过热器和低温过热器,有高低温段过热器和顶棚过热器管系,炉膛上部安装顶棚过热器,便于更好的利用热能。

炉膛及过热器采用全悬吊结构,在高温过热器和低温过热器中间设有一级喷水混合式减温器。

而二级省煤器布置于低过下部,卧式一、二次风预热器分为二级交叉布置于省煤器下部。

该炉采用床下点火技术,烟气及飞灰通过炉膛烟窗进入分离器,粒度<0.1mm以下的飞灰,跟随烟气进入尾部受热面,飞灰热量通过受热面吸收,达到换热的目的,该炉具有高效、(适应煤种广)增减负荷快的特点。

2.3不足之处:
膜式壁下段、过热器前后部、省煤器弯头、包墙及两侧中下部磨损严重,出现受热面爆管时,预热器易堵灰。

二次风分段送入炉膛助燃,一次风用于流化物料、助燃。

3.锅炉主要参数和技术经济指标
3.1主要设计参数(MCR工况):
额定蒸发量 75t/h
汽包工作压力 5.82 MPa
过热器出口压力 5.29MPa
过热蒸汽温度 485℃
给水温度 150 ℃
一次热风温度 150℃
二次热风温度 150 ℃
冷风温度 20 ℃
锅炉排烟温度 140 ℃
燃料消耗量 10119 kg/h
锅炉设计效率 90 %
一、二次风量配比 60:40
燃料颗粒度要求最大10 ㎜
锅炉本体烟气阻力
1.17053 KPa
锅炉蒸汽侧阻力
5.3MPa
锅炉水侧阻力 5.3 Mpa
4.吹管的目的
按《电力建设施工及验收技术规范》(锅炉机组篇)规定,新安装锅炉在投产前必须对锅炉过热器、减温器以及蒸汽管道系统进行蒸汽吹扫,以清除设备在制造、运输、安装过程中遗留在管道内的杂物和锈垢,确保锅炉及汽机设备的安全。

5.吹扫范围:
吹管范围包括:低温段过热器、减温器、高温段过热器、集汽联箱、主蒸汽管道、临时管道。

6.吹管参数的选择:
为保证吹管过程中有较长时间吹管系数大
于1,取最大吹管系数为1.5。

经计算,吹管初参数为汽包压力4.0Mpa,主蒸汽温度420℃。

在吹管过程中可根据有关参数对初参数作适当调整。

每次吹管汽包终压为2.5Mpa,并保证吹管过程中汽包饱和温度降不大于42℃。

7.吹管质量标准
在吹管系数大于1的前提下,连续两次更换靶板,铝质靶板上冲击斑痕粒度小于1mm,且肉眼可见斑痕不多于8点为合格。

8.准备工作及临时设施的装设
8.1临时管道采用ф273×12的#20钢管,弯头则为ф273×16的#20钢管,在临时管道最低处应加装疏水管和疏水阀,排汽口应加上翘15度以下的弯头。

8.2临时管道应装设牢固的固定滑动支架,
克服反推力。

8.3临时冲管阀的操作按钮设在控制室内,应能进行开、关、停三种操作。

吹管前,进行一次吹管阀门开启时间测试。

8.4未参加吹管的主管道,应人工清理干净。

8.5减温水管路在给水母管前断开,并接临时管道排大气,排汽口要固定牢固。

给水母管一侧水管路应堵死。

8.6在临时管道内所装铝质靶板的尺寸为:225×15×5(长×宽×厚)mm,准备铝板数量为25块。

9.锅炉冲管:
采用稳压,降压联合吹扫,第一、二次采用稳压吹扫,以防杂物进入难以清除的角落或
造成管子被堵塞。

其余均为降压吹扫。

9.1.稳压吹扫:
9.1.1维持汽包水位-150mm。

9.1.2汽包压力3.5Mpa,过热器温度400℃,无异常情况时,由调试单位当班负责人发布吹管指令,电厂委派专人开临时吹管阀吹扫5分钟。

9.2降压吹扫:
9.2.1维持汽包水位-150mm,操作人员做好准备及记录。

9.2.2汽包压力升至4.0Mpa,过热汽温420℃时,全开临时吹管阀进行降压吹管。

9.2.3当汽包压力降至3.0Mpa时,关闭临时吹管阀。

9.2.4在蒸汽吹洗过程中,为提高吹洗效
果,应停炉一次,时间在12小时以上以冷却过热器及其它管道。

9.3吹管合格后,整理记录,办理签证。

10.吹管范围:
低过-减温器-高过-主蒸汽管道-临时管道以及减温水管路、主汽门旁路管。

11.注意事项:
11.1锅炉点火、升温升压及吹管,均应按锅炉运行规程和吹管措施要求进行。

11.2在锅炉升压过程中应进行炉体膨胀检查,并进行关空气门、热紧螺栓、冲洗仪表管等工作。

11.3吹管过程中,控制汽包上、下壁温差不大于40℃,汽包饱和温度降不超过42℃。

11.4吹管过程中,汽包水位急骤变化,应
密切监视,及时调整给水。

11.5安装公司应委派专人对吹管靶板进行更换,更换靶板应得到吹管当班调试负责人的许可,更换完毕后及时向吹管负责人汇报。

11.6吹管前有关管道疏水门要开启,充分暖管,排尽积水,以免发生水击。

11.7更换靶板及临时吹管阀等处应有充足的照明。

11.8吹管过程中若发生异常情况,如爆管、断水、锅炉膨胀不正常,汽水管道振动等严重问题,应紧急停炉处理。

★11.9主蒸汽流量、减温水流量孔板缓装。

12.组织分工
12.1所有调试工作均在试运指挥组的统一
领导下进行。

12.2调试人员负责调试措施的编写,向现场工作人员进行技术交底,操作技术指导,发布吹管指令,记录有关参数;
12.3电厂运行人员按锅炉运行规程和本措施进行操作,并对运行设备进行正常巡检,确保设备安全运行。

12.4安装公司负责临时设施的安装,设备检查和维修,更换靶板等工作。

注:冲管工作结束后,加装的主蒸汽临时管道不要拆除,以利安全门校验时锅炉泄压使用。
