关于物品采购工作流程管理制度【篇1】1目的加强对本公司工程项目物资采购的管理和控制,确保工程物资质优价廉,满足工程设计和施工需要。
2适用范围本制度适用于本公司自建工程项目材料采购、验收等管理工作。
3工作职责3.1各项目部材料部门是该项目工程材料设备和管理的归口管理部门。
3.2项目部具体实施工程材料设备的采购、验收、发放、使用等管理工作。
4物资管理要求4.1按照批准的物资采购计划和文件,按质量准确采购各工序所需的工程材料、工程设备,遵守国家有关法律法规,执行本公司《采购控制流程》的有关规定。
4.2材料采购实行分级管理,物资种类分为:4.2.1重要物资:钢材、水泥、商品砼、设备、木方、九夹板;4.2.2主要物资:砂、石类、红砖、空心砖、防水材料、管材、施工用电电线电缆等各类地方材料;4.2.3辅助物资:其他建筑材料、周转材料等。
4.3材料采购计划编制4.3.1工程项目各工序需统一使用材料清单。
4.3.2工程项目进度表(如遇计划更改,应补充计划表),在需用材料清单中应注明品种、规格、数量、质量要求以及供货时间等内容。
各使用单位(班组)每月应提前将所需材料清单按物资种类报送项目部组织采购。
4.3.3项目材料部门接到需用材料清单应结合库存情况,统一策划,分别编制材料采购计划。
4.3.4重要材料采购计划须经项目经理和项目第一责任人进行审核批准后实施,主要材料及其它材料采购计划由项目经理批准,施工项目材料部门负责组织实施。
4.3.5物资采购后要准确、及时验收,做到合理保管,妥善看护,减少保管损耗,使物资安全存放。
5材料采购合同5.1材料采购的供方一般应在单位颁发的合格、优质分承包方名单中确定,并由合同成本部检查监督。
采购业务流程及管理制度

采购业务审计制度
采购业务审计制度是指对采 购业务流程进行全面、客观 、公正的审查和监督,以确 保采购业务的合规性和有效 性。
审计计划与准备:审计人员 应根据实际情况制定详细的 审计计划,明确审计目标和 重点,收集有关法律法规和 政策文件,了解被审计单位 的采购业务流程和供应商情 况。
直接采购是指企业直接向供应商购买产品或服务 的一种采购方式。
集中采购
集中采购是指企业将多个部门或地区的采购需求 集中起来,统一向供应商进行采购的一种方式。
间接采购
间接采购是指企业向其他企业或机构购买辅助产 品或服务的一种采购方式。
分散采购
分散采购是指企业将采购需求分散给多个供应商 的一种采购方式。
02
05
采购风险控制
采购风险识别
供应商风险
供应商的产能、信誉、质量控制和交货期等条件可能构 成采购风险。
市场风险
价格波动、货币政策、经济周期、新技术的出现等可能 影响采购成本和供应稳定性。
财务风险
货币汇率、利率、运输延误等可能造成财务损失。
采购风险评估
定性评估
通过专家评审、问卷调查等方式,分析采购风险的性质和发生的可能性。
采购合同签订
合同谈判
与供应商进行合同条款的谈判,包括采购数量、价格、 交货期、质量要求等细节。
合同签订
经双方协商一致,签订采购合同,确保双方的权益得到 保障。
采购订单下达
要点一
订单制作
根据采购合同,采购部门制作采购订单,详细列明采购 物资的规格、数量、交货期等信息。

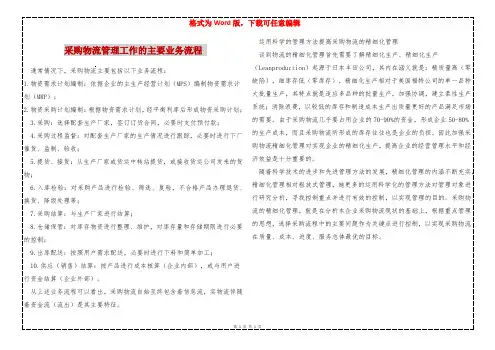

采购物流管理工作的主要业务流程

通常情况下,采购物流主要包括以下业务流程:
1.物资需求计划编制:依据企业的主生产经营计划(MPS)编制物资需求计划(MRP);
2.物资采购计划编制:根据物资需求计划,经平衡利库后形成物资采购计划;
3.采购:选择配套生产厂家,签订订货合同,必要时支付预付款;
4.采购过程监督:对配套生产厂家的生产情况进行跟踪,必要时进行下厂催货、监制、验收;
5.提货、接货:从生产厂家或货运中转站提货,或接收货运公司发来的货物;
6.入库检验:对采购产品进行检验、筛选、复验,不合格产品办理退货、换货、降级处理等;
7.采购结算:与生产厂家进行结算;
8.仓储保管:对库存物资进行整理、维护,对库存量和存储期限进行必要的控制;
9.出库配送:按照用户需求配送,必要时进行下料பைடு நூலகம்简单加工;
随着科学技术的进步和先进管理方法的发展,精细化管理的内涵不断充实,精细化管理相对粗放式管理,她更多的运用科学化的管理方法对管理对象进行研究分析,寻找控制重点并进行有效的控制,以实现管理的目的。采购物流的精细化管理,就是在分析本企业采购物流现状的基础上,根据重点管理的思想,选择采购流程中的主要问题作为关键点进行控制,以实现采购物流在质量、成本、进度、服务总体最优的目标。
10.供应(销售)结算:按产品进行成本核算(企业内部),或与用户进行资金结算(企业外部)。
从上述业务流程可以看出,采购物流自始至终包含着信息流,实物流伴随着资金流(流出)是其主要特征。
运用科学的管理方法提高采购物流的精细化管理
谈到物流的精细化管理首先需要了解精细化生产。精细化生产(Leanproduction)起源于日本丰田公司,其内在涵义就是:精质量高(零缺陷),细库存低(零库存)。精细化生产相对于美国福特公司的单一品种大批量生产,其特点就是适应多品种的批量生产,加强协调,建立柔性生产系统;消除浪费,以较低的库存和制造成本生产出质量更好的产品满足市场的需要。由于采购物流几乎要占用企业的70-90%的资金,形成企业50-80%的生产成本,而且采购物流所形成的库存往往也是企业的负担。因此加强采购物流精细化管理对实现企业的精细化生产,提高企业的经营管理水平和经济效益是十分重要的。
后勤物资采购流程

后勤物资采购流程
后勤物资采购流程大致包括以下步骤:
1. 需求申报:各业务部门根据实际需求和预算,向后勤管理部门提交物资采购申请。
2. 采购计划制定:后勤部门审核需求合理性后,编制详细的采购计划,明确物资种类、数量、规格及预算等。
3. 供应商筛选:通过市场调研或公开招标等方式选择合适的供应商,考虑价格、质量、服务等因素。
4. 签订合同:与选定供应商洽谈并签订采购合同,明确交货时间、地点及付款方式等条款。
5. 下达订单:按照采购计划向供应商下达正式的采购订单。
6. 物资验收:收到物资后,进行严格的实物验收,确保质量和数量符合合同约定。
7. 财务结算:验收无误后,财务部门进行对账、支付款项等操作。
8. 记录归档:所有采购过程资料整理归档,以备后续审计查询。
物资供应业务主要流程

物资供应业务流程概述一、概述物资供应业务主要包括物资计划管理、资金审批、采购管理、物资配送、转储移库、ERP向成本中心发放等几个过程。
根据物资业务性质又区分常规材料和作业主材业务流程,以及生产急需用料流程。
采购管理、物资配送在此不做描述。
二、预留计划流程(一)常规材料1、基层单位提报基层单位根据需要提报材料需求计划,三级单位汇总后根据预算及生产急需情况进行调整,形成三级单位材料预留计划,报采油厂物资供应站。
2、采油厂需求计划形成物资供应站供应办公室汇总三级单位上报的物资预留计划,根据所控材料成本预算及生产缓急,平衡形成采油厂物资需求计划,报站领导审查后,报财务资产管理中心,同时召集采油厂相关业务科室召开材料计划会审会议,对各单位的材料物资需求计划逐项审查,从生产急需程度、物料使用性价比、单位预算使用程度等各方面进行审查平衡,形成采油厂的物资需求计划。
会审后的物资需求计划,报财务资产管理中心进行终审批复,主要审查有无应资本化的设备类物资,以及与采油厂进度预算进行平衡。
终审后的计划发送至物资供应站供应办公室导入ERP,形成ERP成本预留计划。
(二)作业主材受作业主材需求不确定等因素制约,采油厂作业主材采取先借料后结算的方式运行。
1、主材借料审批流程作业监督中心月初根据本月作业工作量预算及管杆等更新率做出本月作业主材需求计划,经作业监督中心领导及采油厂主管领导审核签字,由财务资产管理中心进行预算平衡审查并签字,报送物资供应站。
物资供应站根据库存情况进行优化删减,办理借料手续,并发放到工具队库存。
2、实际消耗主材计划审批流程月末,综合大队工具队根据本月实际发放情况,形成带成本中心编码、井号、作业类型、油管杆还需含供应商的主材消耗预留计划报作业监督中心核对、审核。
作业监督中心区分新井及老井情况,分别报送计划科和财务资产管理中心审核。
财务资产管理中心收到老井作业主材消耗预留计划后,根据预算运行情况进行平衡审核并签字批复,发送至物资供应站供应办公室导入ERP,形成ERP成本预留计划,核销月初的主材借料形成的库存。
物资采购出入库操作流程-2018

太原市高远腾混凝土有限公司物资采购审批、付款、入库、出库操作流程一、建立互相监督、互相制约的岗位责任制:公司不得由同一部门或个人办理采购与付款业务的全过程。
建立采购与付款业务的岗位责任制、明确相关部门和岗位的职责、权限,确保办理采购与付款业务的不相容岗位相互分离,制约和监督。
采购与付款业务不相容岗位至少包括:1.采购申请与审批不能是同一人;2.询价与确定供应商不能是同一人;3.采购合同的订立与合同审批签订不能是同一人;4.物资采购与物资验收不能是同一人;5.采购、验收与相关会计记录不能是同一人;6.付款审批与付款执行不能是同一人。
二、物资采购流程:(一)、物资采购询价及选择供应商流程:1、收集信息:实地考察物资生产地(或厂家、店面),及时了解供货商生产供应能力、进货渠道、库存情况、质量数据,运输距离、售后服务等;及时了解和评估政府行为及市场环境变化对物资上下游供求关系的影响程度;及时掌握当地市场上下游物资价格信息公告。
2、询价、比价、议价:采购员必须以采购要求,根据市场行情,分析物料的质量状况和价格变动情况,选择物美价廉的物料进行购买。
询价考虑的因素主要有:供货商报价、质量要求、交货地点、运费、装卸费、税金、支付方式、支付期限、售后服务等。
3、索样:采取样品,进行质量分析。
4、评估:依据询价结果及质量数据分析结果,进行采购成本分析比较,货比三家,5、决定供应商:选择供应商应考虑的因素有:资质、综合采购成本,品质、供应商供应能力、供应商管理团队素质、经营管理水平、售后服务等。
6、订购:物资部签订合同并依据业务部门提出的采购申请填写“采购申请单”。
(二)、“采购申请单”或“采购订单”审批流程:1、采购申请部门负责人初审签字;审核该采购申请的必要性和真实性,检查申请表填写内容是否真实准确,汽车配件采购申请单须增加车队长及维修工签字。
2、库房管理员(含办公用品管理员)审核签字:依据日常正常消耗用料情况及安全库存数量,检查该批申购物资的库存数,核定合适的采购数量。
大酒店物资采购工作流程(1)

大酒店物资采购工作流程(1)在大型酒店经营管理中,物资采购是一个至关重要的环节,直接关系到酒店运营的顺畅和服务质量的提升。
本文将介绍大酒店物资采购的工作流程,包括采购前的准备工作、供应商选择、采购流程、验收管理等内容。
1. 采购前的准备工作在进行物资采购之前,酒店需要进行充分的准备工作,包括明确采购需求、制定采购预算、优化采购清单等。
首先,酒店管理层需要与各部门进行沟通,了解各部门的实际需求,确定采购计划。
其次,根据采购计划制定采购预算,确定预算范围和限额。
最后,根据实际需求和预算,编制详细的采购清单,明确需要采购的物资种类、数量和质量要求。
2. 供应商选择在确定采购清单后,酒店需要选择合适的供应商进行采购。
酒店可以通过询价、招投标等方式邀请多家供应商竞标,最终选择价格合理、质量可靠的供应商。
同时,酒店还需要对供应商进行考察和评估,包括对供应商的信誉度、生产能力、交货能力、售后服务等方面进行评估,确保选择到可靠的供应商。
3. 采购流程一旦确定了供应商,酒店可以开始进行实际的采购工作。
采购流程一般包括采购订单的下达、合同签订、物资交付等环节。
首先,酒店需要向供应商下达采购订单,明确所需物资的种类、数量、价格和交付时间等信息。
然后,双方签订采购合同,约定双方的权利和义务,确保双方权益得到保障。
最后,供应商按照合同约定的时间和标准交付物资,酒店方完成验收工作,确保物资的质量和数量符合要求。
4. 验收管理在物资交付后,酒店需要进行验收工作,确保所购物资的质量和数量符合要求。
验收一般由酒店的相关部门进行,包括采购部门、财务部门、仓储部门等。
验收过程中,酒店需要对物资的数量、质量、规格等进行核对和检查,确保与采购合同一致。
如发现问题,及时与供应商沟通协商,并做好记录和处理工作。
综上所述,大酒店物资采购工作是一个复杂而重要的环节,需要酒店全体员工的配合和努力。
通过规范的采购流程和严格的验收管理,酒店可以提高采购效率,降低采购成本,确保酒店运营的顺利进行。
一般物资采购供应业务流程

1.1一般物资采购供应业务流程①一、业务目标1 经营目标1.1 建立“统一管理、统一采购、统一储备、统一结算”的物资采购供应管理体制。
1.2 推行科学理性采购,保证生产建设所需物资安全供应、及时供应和经济供应。
1.3 追求物资采购性能价格比最优和供应总成本最低。
1.4 实行框架协议采购,提高物资供应工作效率。
1.5 强化物资供应过程控制,增强物资供应工作主动权。
2 财务目标2.1 资金支付安全。
2.2 会计核算真实、准确、完整、及时。
2.3 减少资金占用。
3 合规目标3.1 物资采购过程公开、规范有序、合法合规。
3.2 物资采购合同或协议符合国家法律、法规、外贸政策和股份公司内部规章制度。
①除原油、成品油、燃料油、股份公司内供润滑油等以外的物资统称一般物资。
二、业务风险1 经营风险1.1 分散对外采购,不能形成整体和批量采购优势,造成采购资金浪费和流失。
1.2 对供应市场行情缺乏了解、跟踪、分析和研究,价格监管不力,导致采购性能价格比不合理。
1.3 物资需求计划不准确、不及时,变更频繁,不能有效满足生产建设物资需求,造成物资积压。
1.4 物资供应过程控制能力弱,物资采购供应不及时、采购物资质量不能满足生产技术要求,影响正常生产建设。
1.5 供应商选择不当,指定或变相指定供应商,造成经济损失,滋生腐败。
1.6 重复储备、库存结构不合理,储备资金占用大。
1.7 物资采购合同或协议对买卖双方的权利、义务和违约责任等表述不清,或未经审核变更合同、协议条款,导致经济纠纷和经济损失。
1.8 物资采购一单一询价、一单一招标、一单一签约,供需关系动荡,供应费用增加。
2 财务风险2.1 资金分散使用,付款时间、方式、金额不恰当造成资金效益的流失。
2.2 结算不及时,多记、错记、漏记物资入库、库存或应付账款,导致财务数据不准确、不完整。
3 合规风险3.1 制度不健全或有漏洞,执行制度不到位和监督考核不力,导致违纪违规问题发生。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1.1一般物资采购供应业务流程①一、业务目标1 经营目标1.1 建立“统一管理、统一采购、统一储备、统一结算”的物资采购供应管理体制。
1.2 推行科学理性采购,保证生产建设所需物资安全供应、及时供应和经济供应。
1.3 追求物资采购性能价格比最优和供应总成本最低。
1.4 实行框架协议采购,提高物资供应工作效率。
1.5 强化物资供应过程控制,增强物资供应工作主动权。
2 财务目标2.1 资金支付安全。
2.2 会计核算真实、准确、完整、及时。
2.3 减少资金占用。
3 合规目标3.1 物资采购过程公开、规范有序、合法合规。
3.2 物资采购合同或协议符合国家法律、法规、外贸政策和股份公司内部规章制度。
①除原油、成品油、燃料油、股份公司内供润滑油等以外的物资统称一般物资。
二、业务风险1 经营风险1.1 分散对外采购,不能形成整体和批量采购优势,造成采购资金浪费和流失。
1.2 对供应市场行情缺乏了解、跟踪、分析和研究,价格监管不力,导致采购性能价格比不合理。
1.3 物资需求计划不准确、不及时,变更频繁,不能有效满足生产建设物资需求,造成物资积压。
1.4 物资供应过程控制能力弱,物资采购供应不及时、采购物资质量不能满足生产技术要求,影响正常生产建设。
1.5 供应商选择不当,指定或变相指定供应商,造成经济损失,滋生腐败。
1.6 重复储备、库存结构不合理,储备资金占用大。
1.7 物资采购合同或协议对买卖双方的权利、义务和违约责任等表述不清,或未经审核变更合同、协议条款,导致经济纠纷和经济损失。
1.8 物资采购一单一询价、一单一招标、一单一签约,供需关系动荡,供应费用增加。
2 财务风险2.1 资金分散使用,付款时间、方式、金额不恰当造成资金效益的流失。
2.2 结算不及时,多记、错记、漏记物资入库、库存或应付账款,导致财务数据不准确、不完整。
3 合规风险3.1 制度不健全或有漏洞,执行制度不到位和监督考核不力,导致违纪违规问题发生。
3.2 物资采购合同或协议不符合国家法律、法规、外贸政策和股份公司内部规章制度的要求,造成损失。
三、业务流程步骤与控制点1 物资供应职责界定1.1 公司授权采购中心负责制定股份公司物资供应管理规章制度。
1.2 采购中心按照总部集中采购物资目录,负责提报总部集中采购物资计划,由总部实施集中采购;采购中心采取合同(订单)方式执行物资装备部(国际事业公司)或授权企业牵头组织优选确定供应商、采购价格或定价公式,与供应商签订框架协议;采购中心采取合同(订单)方式执行框架协议。
总部集中采购物资目录内的进口物资由国际事业公司实施采购操作。
1.3 总部直接集中采购物资,采购中心与物资装备部(国际事业公司)签订物资供应协议。
采购中心通过协议下定单来履行供应协议。
1.4 公司授权采购中心对物资计划、供应商、价格、质量、储备等实行归口管理,实行供应与管理结合。
对未列入总部集中采购物资目录的生产建设物资实施集中采购。
采购中心依据总部集中采购物资目录,正确配置工业标准描述字段。
1.5 物资供应实行专业化分工流程化操作运行机制,采购中心强化物资供应计划、供应商、价格、采购、质量和储备等专业化管理,采购业务实行合同签订与签订后的过程控制环节相互分离、相互监督制衡的管理模式。
采购中心在ERP系统中按分段制衡及不相容原则合理设置各岗位权限。
2 物资计划编制与审核2.1 主数据维护员按规定程序将审批后的物料主数据维护到ERP系统,做到一物一码。
2.2 公司须明确各类物资需求计划的审核部门。
物资需用单位根据生产建设需要准确、及时编制物资需求计划,由本单位负责人审核,经相关部门按规定权限审批后,报采购中心。
大检修物资计划须提前90天提报,月度计划须提前15天提报, 工程建设物资需求计划按照项目统筹计划相应提前提报,其中长周期关键设备应根据合理的制造周期及早提报。
审批后的需求计划(项目需求计划依据设计图纸和材料表)要及时、准确、完整地录入(或批量导入)ERP系统。
公司PM、PS等模块的相关需求计划通过系统集成,自动生成。
超过需求日期3个月以上未完成且不再执行的计划要及时核销,手工创建的由创建部门核销,系统自动创建的由相关模块核销。
2.3 公司物资需用单位和各职能管理部门在编制、审核物资需求计划时不得指定或变相指定供应商,对独家代理、专有、专利等特殊产品应提供相应的独家、专有资料,报分管需用单位的公司领导审批。
2.4 采购中心依据审批的物资需求计划综合平衡资源后,及时编制物资采购计划,由采购中心负责人审批。
启用MRP功能,完成物料综合平衡和采购申请的创建,可根据需要进行手工编辑,并按规定权限审批。
需要手工创建采购申请的,须经审批后方可创建。
超过交货日期3个月未完成且不再执行的采购申请要及时核销。
3 采购渠道的确定与控制3.1 采购中心负责组织执行中国石化统一的供应商网络。
企业自采供应商的准入及关键信息变更由公司负责审批。
供应商准入按规定审批后,采购中心通过供应商管理信息系统申请、录入、修改供应商主数据以及供应商产品目录,启用供应商产品目录增强程序控制采购渠道。
3.2 采购中心对申请准入的供应商必须进行资格审查,对供应物资涉及生产建设安全的供应商,必须进行现场考察。
通过资质审查的供应商方可进入中国石化供应商网络,并限定许可供应产品目录。
对同样品种同一供应商的中石化内部其它企业的现场考察报告可以共享。
3.3 采购中心每年须对交易供应商的整体实力、供货业绩和供应风险进行综合评估和年审,淘汰不合格的供应商。
3.4 采购必须在中国石化供应商网络内选择供应商,并按照供应商许可供应产品目录实施采购。
对涉及生产建设安全的物资,拟选供应商半年内没有风险评估的,须对供应商进行风险评估,评估风险高的供应商须进行现场考察。
3.5 采购中心按照公平、公正和竞争的原则,择优确定供应商。
需要签订技术协议的,由采购中心牵头组织技术交流和技术谈判,用户或相关技术责任部门对技术文件进行审核和签字确认。
3.6 采购订单执行完成后,采购中心一个月内在ERP系统中针对价格、质量、供货周期、服务对供应商进行动态量化考核。
4 采购价格确定与控制4.1 采购中心采取协议采购、招标采购、询比价采购、动态竞价采购等多种方式,科学理性地确定采购价格。
对标准化程度高、需求计划性强、价格相对稳定的物资,通过招标、联合谈判等公开、竞争方式签订并在ERP系统中创建框架协议,以采购订单方式执行框架协议。
4.2 采购中心要及时将总部发布的执行价格维护进ERP,不得突破总部发布的采购执行价格,特殊情况由分管总经理审批。
4.3 采购中心建立采购价格数据库,至少每月开展一次主要物资的市场供求形势及价格走势商情分析,并形成报告。
5 框架协议和采购合同签订与审批5.1 采购中心必须对拟签订框架协议的供应商进行风险评估,评估风险高的供应商须进行现场考察。
同一品种的框架协议供应商原则上不得少于2家,框架协议以季度和半年协议为主,有效期最长不得超过1年或1个项目周期。
5.2 采购中心根据确定的供应商、价格等内容,拟订框架协议或采购合同,准确描述条款,明确双方权利、义务和违约责任,按照规定权限审批、签署框架协议或采购合同。
5.3 采购中心对总部直接集中采购供应协议项下的调拨单或合同、总部组织集中采购和企业自行采购框架协议项下的合同(订单)须履行采购中心内部审批手续。
5.4 对于超过合同有效期3个月以上未完成且不再执行的采购订单,采购中心要及时核销。
维护采购订单交货容差时依据公司相关规定执行。
6 供应过程控制6.1 采购中心须设置相应的机构或岗位从事过程控制工作,根据企业实际情况确定重要物资目录,并实施过程控制。
对目录中的物资,采购时提前制订质量、进度和物流控制计划,并作为合同附件。
采购中心依据采购合同,跟踪监督合同履行情况,对有可能影响生产或工程进度等异常情况的要出具书面报告并提出解决方案。
6.2 采购中心对重要物资建立并执行合同履约过程中的巡视、点检和监造制度。
对需要监造的物资,择优确定监造单位,签订监造合同,落实监造责任人,审核确认监造大纲,审定监造报告,并及时向技术、设备等部门通报。
6.3 采购中心根据生产建设进度需要和物资特性,确定合理的运输方案。
6.4 公司制订必检物资目录。
必检物资入库前,物资供应部门组织质量检验,由质量检验部门判定质量状况,出具质量检验报告书。
验证放行物资入库前,采购中心检查质量保证书、商检证书或合格证等证明文件。
6.5 直接运抵现场的物资,由公司物资需用单位、采购中心等有关人员现场验收(必检物资检验部门人员须参加),办理交接手续,并签字确认。
6.6 经检验不符合合同约定质量技术要求的物资,采购中心依据检验结果办理让步接收、退货、索赔等事宜。
对延迟交货造成生产建设损失的,采购中心要按照合同约定索赔。
6.7 一般物资储备管理参见《7.2存货管理业务流程》。
7 采购资金使用和控制7.1 股份公司采购资金集中使用。
由物资装备部(国际事业公司)实施采购的货款,委托中国石化财务有限公司实行内部转账结算。
7.2 采购资金支付由与采购岗位不相容的过程控制岗位人员依据采购合同或总部供应物资调拨单、入库单、发票等付款凭据填制付款申请,按规定权限审批后提交公司财务部门,财务人员核实无误并在ERP系统内完成发票校检后进行付款和账务处理,相关会计凭证由不相容岗位人员进行稽核。
7.3 依据采购协议或合同约定,采用预付款、分期付款、信用证等特殊付款方式的,按权限和财务有关规定审批。
业务经办人员和财务人员对预付款等负责跟踪,参见《7.1应收款项管理业务流程》控制点3.3。
8 绩效评价、考核与监督8.1 采购中心每季度开展一次针对物资计划、采购渠道、采购价格、采购质量、采购成本、协议或合同签约与履行情况等物资采购供应活动专项分析,并形成报告。
8.2 公司实施季度物资供应管理绩效考核。
公司将物资需求计划管理、供应商管理、储备管理、库存资金占用和周转、新产生积压物资等方面的关键指标纳入经济责任制考核,奖惩兑现。
采购中心是物资储备归口管理部门,负责储备物资的统一管理、统一调度、平衡利库和积压物资处理,生产、技术、设备等部门负责物资需求计划的审核管理,是物资库存资金占用的责任主体。
因需求计划不准产生的物资积压,由需求计划提报单位和审核单位承担积压责任;因设计不准和设计变更产生的积压,由设计单位承担积压责任;因无计划或超计划采购产生的积压,由采购中心承担积压责任。
8.3 采购中心按总部关于业务公开的要求,把物资采购的相关信息(包括需求计划提报、供应商选择、供应商考核、价格确定以及独家采购等主要信息)进行公开。
四、相关制度目录(制度后标号为《内控手册配套规章制度汇编》目录索引号)1QHSE08—2006采购供应管理程序2QHSE17—2006不合格品控制程序3关于印发《中国石化仪化股份公司煤炭管理办法》的通知(仪化股购〔2007〕78号)4关于印发《中国石化仪化股份公司煤炭折吨、折价办法》的通知(仪化股购〔2007〕80号)5关于印发《备品备件采购供应管理办法》的通知(仪化股购〔2006〕12号)6DJ•09—2006采购中心采购流程操作指引7DJ•05—2006备品备件紧急需求采购供应管理制度8DJ•04—2006代储代销物资管理办法9DJ•03—2006代保管物资管理制度10DJ•02—2006怡华配送物资业务管理办法11QDT•12—2007原辅材料使用管理办法12关于印发《验证放行物资目录》的通知(仪化股购计[2006]64号)13关于印发《中石化仪征化纤废旧物资处置承包商网络管理办法(修订)》的通知(仪化股购计[2008]64号)14仪征化纤SAP系统物资采购供应操作管理办法(仪化股购计[2004]32号)15DJ.08-2006仪征化纤ERP系统优化提升后物资采购供应操作管理办法补充规定16关于印发《供应商管理制度》的通知(仪化股购[2008]117号)。
