人字型骨架边坡防护
黄金大道特大桥人字形骨架护坡防护技术交底

编号:
主送单位
卢敏施工队
日期
2015.1.5
工程名称
人字型骨架护坡防护
根据图号
交底内容:
一、技术参数
1、DK17+048~DK17+180右侧路堑边坡采用人字形截水骨架内植草灌防护,骨架厚度0.6m,主骨架净距6m,人字骨架净距3m×3m,支骨架为人字型骨架,宽0.4m,主骨架为U型,宽0.6m,骨架嵌入路堤边坡深0.6m。坡脚设C25混凝土大脚墙,墙高2.0m,墙宽1.0m,排水沟底埋深0.6m,墙胸、背坡率1:0.25。脚墙内每隔2m一道泄水孔,采用Φ0.1M的PVC管。
c、浇筑混凝土:骨架采用C25混凝土浇筑,混凝土由搅拌站集中拌合,砼运输车运送至现场浇筑,施工中要控制好混凝土塌落度,振捣密实,骨架表面要用钢抹子收光。
4 混凝土养护
混凝土拆模后进行覆盖洒水养护,保持混凝土表面湿润。
三、注意事项
1、脚墙埋深符合设计要求,回填应分层夯实。
2、拱形骨架尺寸应严格按照设计图施工。
2、脚墙施工
a、基坑开挖:使用挖掘机开挖,不得一次开挖成型,应预留一定的富余量,用人工清理到位,开挖轮廓严格按照桩位位置进行。
编制:
复核:
接收单位:
卢敏施工队接ຫໍສະໝຸດ 人:工程技术交底书编号:
主送单位
卢敏施工队
日期
2015.1.10
工程名称
路基人字型骨架
根据图号
b、模板安装:脚墙采用钢模,用钢丝对拉,钢管支撑,每隔2m设置一道泄水孔,模板安装稳定牢固可靠,保证截面尺寸满足设计要求。
c、浇筑混凝土:采用C25混凝土浇筑,混凝土由搅拌站集中拌合,砼运输车运送至现场浇筑,施工中要控制好混凝土塌落度,振捣密实。每隔10~15m设一道沉降缝,缝宽0.02m。
人字形骨架植草边坡防护专项施工方案

人字形骨架植草边坡防护专项施工方案目录一、编制目的及适用范围 ..................................................................... . (1)1.1 方案编制目的...................................................................... (1)1.2 方案适用范围...................................................................... .............................. 1 二、编制依据...................................................................... ............................................. 1 三、工程概况...................................................................... ............................................. 1 四、施工计划安排...................................................................... .. (4)4.1 总体计划安排...................................................................... (5)4.2 人员组织...................................................................... . (5)4.3 机械设备组织...................................................................... .............................. 6 五、施工工艺流程...................................................................... .. (6)5.1 总体施工方案...................................................................... (6)5.2 混凝土块预制场布置 ..................................................................... .. (6)5.3 脚手架布置 ..................................................................... . (7)5.4 混凝土块预制...................................................................... (8)5.5 施工放样...................................................................... . (8)5.6 基槽开挖施工...................................................................... (8)5.7 砌筑混凝土块施工...................................................................... (10)5.8 护脚混凝土浇注 ..................................................................... . (10)5.9 喷播植草...................................................................... (11)5.9 CF网植草 ..................................................................... ...................................11 六、质量控制要点...................................................................... .................................... 12 七、安全控制要点...................................................................... .................................... 13 八、附图...................................................................... .. (13)广佛江快速通道江门段工程K3+550~K8+200人字形骨架植草边坡防护专项施工方案一、编制目的及适用范围1.1 方案编制目的为保证广佛江快速通道江门段工程一标段的人字形骨架植草防护施工质量,明确施工作业的工艺流程、操作要点和相应的工艺标准,指导和规范施工。
人字形骨架植草边坡防护专项施工方案

人字形骨架植草边坡防护专项施工方案目录一、编制目的及适用范围 ..................................................................... . (1)1.1 方案编制目的...................................................................... (1)1.2 方案适用范围...................................................................... .............................. 1 二、编制依据...................................................................... ............................................. 1 三、工程概况...................................................................... ............................................. 1 四、施工计划安排...................................................................... .. (4)4.1 总体计划安排...................................................................... (5)4.2 人员组织...................................................................... . (5)4.3 机械设备组织...................................................................... .............................. 6 五、施工工艺流程...................................................................... .. (6)5.1 总体施工方案...................................................................... (6)5.2 混凝土块预制场布置 ..................................................................... .. (6)5.3 脚手架布置 ..................................................................... . (7)5.4 混凝土块预制...................................................................... (8)5.5 施工放样...................................................................... . (8)5.6 基槽开挖施工...................................................................... (8)5.7 砌筑混凝土块施工...................................................................... (10)5.8 护脚混凝土浇注 ..................................................................... . (10)5.9 喷播植草...................................................................... (11)5.9 CF网植草 ..................................................................... ...................................11 六、质量控制要点...................................................................... .................................... 12 七、安全控制要点...................................................................... .................................... 13 八、附图...................................................................... .. (13)广佛江快速通道江门段工程K3+550~K8+200人字形骨架植草边坡防护专项施工方案一、编制目的及适用范围1.1 方案编制目的为保证广佛江快速通道江门段工程一标段的人字形骨架植草防护施工质量,明确施工作业的工艺流程、操作要点和相应的工艺标准,指导和规范施工。
人字型骨架护坡工程质量通病及预防措施

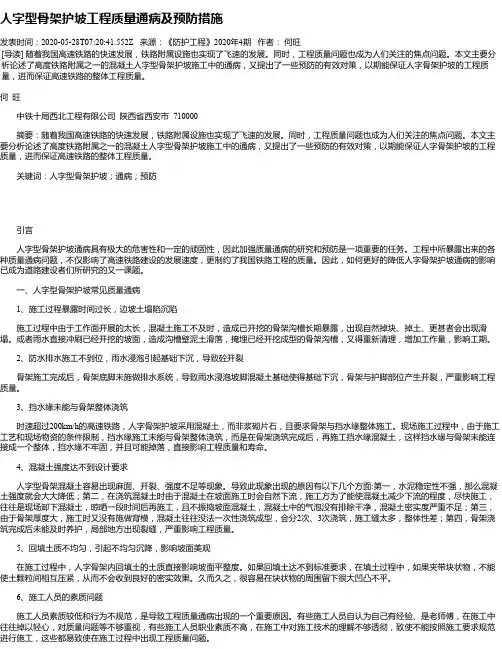

人字型骨架护坡工程质量通病及预防措施发表时间:2020-05-28T07:20:41.552Z 来源:《防护工程》2020年4期作者:何旺[导读] 随着我国高速铁路的快速发展,铁路附属设施也实现了飞速的发展。
同时,工程质量问题也成为人们关注的焦点问题。
本文主要分析论述了高度铁路附属之一的混凝土人字型骨架护坡施工中的通病,又提出了一些预防的有效对策,以期能保证人字骨架护坡的工程质量,进而保证高速铁路的整体工程质量。
何旺中铁十局西北工程有限公司陕西省西安市 710000摘要:随着我国高速铁路的快速发展,铁路附属设施也实现了飞速的发展。
同时,工程质量问题也成为人们关注的焦点问题。
本文主要分析论述了高度铁路附属之一的混凝土人字型骨架护坡施工中的通病,又提出了一些预防的有效对策,以期能保证人字骨架护坡的工程质量,进而保证高速铁路的整体工程质量。
关键词:人字型骨架护坡;通病;预防引言人字型骨架护坡通病具有极大的危害性和一定的顽固性,因此加强质量通病的研究和预防是一项重要的任务。
工程中所暴露出来的各种质量通病问题,不仅影响了高速铁路建设的发展速度,更制约了我国铁路工程的质量。
因此,如何更好的降低人字骨架护坡通病的影响已成为道路建设者们所研究的又一课题。
一、人字型骨架护坡常见质量通病1、施工过程暴露时间过长,边坡土塌陷沉陷施工过程中由于工作面开展的太长,混凝土施工不及时,造成已开挖的骨架沟槽长期暴露,出现自然掉块、掉土、更甚者会出现滑塌。
或者雨水直接冲刷已经开挖的坡面,造成沟槽壁泥土滑落,掩埋已经开挖成型的骨架沟槽,又得重新清理,增加工作量,影响工期。
2、防水排水施工不到位,雨水浸泡引起基础下沉,导致砼开裂骨架施工完成后,骨架底脚未施做排水系统,导致雨水浸泡坡脚混凝土基础使得基础下沉,骨架与护脚部位产生开裂,严重影响工程质量。
3、挡水缘未能与骨架整体浇筑时速超过200km/h的高速铁路,人字骨架护坡采用混凝土,而非浆砌片石,且要求骨架与挡水缘整体施工。
边坡支护(人字形边坡)施工专项方案

目录一、编制目的及适用范围 (1)1.1 方案编制目的 (1)1.2 方案适用范围 (1)二、编制依据 (1)三、工程概况 (1)四、施工计划安排 (4)4.1 总体计划安排 (4)4.2 人员组织 (4)4.3 机械设备组织 (5)五、施工工艺流程 (5)5.1 总体施工方案 (5)5.2 混凝土块预制场布置 (5)5.3 脚手架布置 (6)5.4 混凝土块预制 (7)5.5 施工放样 (7)5.6 基槽开挖施工 (7)5.7 砌筑混凝土块施工 (8)5.8 护脚混凝土浇注 (9)5.9 喷播植草 (9)5.9 CF网植草 (9)六、质量控制要点 (10)七、安全控制要点 (11)八、附图 (11)广佛江快速通道江门段工程K3+550~K8+200人字形骨架植草边坡防护专项施工方案一、编制目的及适用范围1.1 方案编制目的为保证广佛江快速通道江门段工程一标段的人字形骨架植草防护施工质量,明确施工作业的工艺流程、操作要点和相应的工艺标准,指导和规范施工。
特制定本方案。
1.2 方案适用范围本方案仅适用于广佛江快速通道江门段工程一标段人字形骨架植草边坡防护施工。
二、编制依据1、《广佛江快速通道江门段工程一标段施工图设计》(第三册、第一分册);2、《公路工程质量检验评定标准》(JTG F80/1-2004);3、《公路路基施工技术规范》(JTG F10-2006);4、《公路工程施工安全技术规程》(JTJ076-95);5、《工程测量规范》(GB50026-2007);6、《全球定位系统(GPS)测量规范》(GB/T18314-2009)7、《公路勘测规范》(JTG C10-2007);8、《公路土工试验规程》(JTG E40-2007);9、《广东省高速公路建设标准化管理规定》、相关标准及技术规范。
三、工程概况广佛江快速通道江门棠下段工程第一项目经理部负责主线1标和2标两个标段的路基、桥涵及相关附属工程施工。
人字型骨架护坡精细化版最终版

中国中铁集团?技术交底书?表格编号技术交底书工程名称空港城PPP工程〔黄金辅道〕共6页交底编号016工程名称路基附属工程设计文件图号施工部位人字型骨架护坡交底日期2015年4月16日一、技术交底围本交底适用于S1+480-S1+680段〔坡比1:1〕路基右侧路堑边坡人字型骨架护坡施工方法及质量控制措施交底。
二、设计情况〔1〕人字型骨架护坡被用于填高大于8米的路堤及挖方大于5米的路堑段边坡防护。
〔2〕人字型骨架采用C25混凝土浇筑。
〔3〕骨架由支骨架和主骨架组成,主骨架和边坡水平线垂直,主骨架间距5m,厚0.5m,宽0.6m,沟槽两侧设置0.1米厚C25砼截水缘。
支骨架和主骨架成45°,按人字型铺设,支骨架净间距为2.2m,厚0.4m,宽0.4m,沟槽下侧设置0.1米厚C25砼截水缘。
〔4〕本里程段设有多级护坡的需在半坡平台处设置排水沟宽30cm,深30cm的截水沟,排水沟和护坡坡脚根底形成整体。
主骨架排水槽必须顺延至水沟,行成完整的排水系统。
〔5〕护坡防护起讫点处各0.6m宽度采用C25现浇混凝土镶边加固,厚0.3m。
堑顶处设置混凝土镶边。
三、开场施工的条件及施工准备工作1.根据施工现场清刷坡面浮土,修整坡面填补坑凹,保持坡面大致平整,做好临时排水设施。
2.测量组根据设计图纸要求分段放样,确定路基边坡坡率、边坡上、下线,注意边坡坡脚处的放样,保证路基纵、横向线形的顺畅与边坡整体性的圆顺性。
3.按设计文件要求路基边坡脚墙采用C25砼进展现浇。
实验室进展C25砼配合比实验,依据砼试件,确定理论配合比;4.在路堑边坡防护施工前,已经配备了足够的人员及机械设备以便满足边坡防护的施工质量。
三、施工工艺〔1〕施工放样以线路中线控制,依据设计图纸段落护坡道标高与路床顶面高差按照边坡坡率推算坡脚位置,段落坡脚位置点进展加桩设置,放样出边坡尺寸。
〔2〕开挖成槽根据不同地质情况,采用不同的开挖方法,石质地段:采用小型空压机供风,风镐进展开挖,局部采用人工辅助开挖;土质地段:采用人工开挖,主骨架成槽60cm×50cm,支骨架成槽40cm×40cm。
人字形骨架护坡施工操作要点

人字形骨架护坡施工操作要点明确人字形骨架护坡施工作业的工艺流程、操作要点、工艺标准及安全质量和环水保要求,指导、规范作业施工,以保证施工安全、施工质量和环境保护。
1、施工工艺流程路堤边坡防护采用人字形截水骨架,一级边坡坡比为1:2,二级边坡坡比为1:1.75,三级边坡坡比为1:1.5,设计采用M7.5浆砌片石进行砌筑,其中主骨架净距4m,支骨架净距3m,主骨架截面尺寸为60cm*50cm,支骨架截面尺寸为50cm*60cm。
1.1.施工准备施工前先清刷坡面浮土,填补坑凹,使坡面大体平整。
边坡清理修整完成之后进行放线,按主骨架净距4m,宽度60cm先将主骨架位置定出,并拉好线绳做好标记。
然后进行支骨架位置定位,两个主骨架之间,预留好护肩及顶部镶边高度,从上至下布置布置支骨架。
1.2.材料准备水泥、砂进场之后必须先向实验人员报验,由实验室取样实验合格之后方可使用,入不合格,严禁使用,必须清出场地。
进场片石要求质地坚硬,不易风化,无裂缝,片石表面不得有水锈,强度不小于MU30,厚度不得小于15cm,片石表面无水锈,干净且颜色均匀。
1.3.机械准备现场计量工具齐全,拌合机械准备好。
1.4.基础及骨架开挖根据定好的骨架位置,进行开挖,根据现场实际填筑土质,骨架应该全部嵌入坡面,开挖深度为60cm,线性要顺直,开挖完成之后清除底部浮土。
开挖出来土方须清除大部分,剩余小部分可留作骨架施工完成之后回填超挖部分。
基槽开挖按如下图所示尺寸开挖:1.5.砂浆拌制砂浆必须严格按照试验室提供的砂浆配合比采用机械拌合,投料顺序应先到砂子、水泥、掺加料,最后加水。
自投料完算起,拌制时间宜为3~5min。
拌合好的砂浆得有适当的流动性和良好的和易性。
砂浆的稠度以砂浆稠度仪测定的下沉度表示,宜为10~50mm,每批砂浆均应制作试件。
砂浆得随拌随用,一般宜在3h 内使用完毕,气温超过30℃时,宜在2h内使用完毕。
已凝结的砂浆不得使用。
人字形格构护坡施工工艺

1适用范围水电七局沪昆客专贵州段CKGZTJ-1标段指挥部第一项目部管段路基工程人字形骨架护坡施工作业。
2作业准备1路基边坡已成形坡脚位置、边坡率满足设计要求坡面平顺。
2各施工器具已准备齐全手持风镐、尖锹、平锹、混凝土搅拌机、混凝土运输罐车、双轮手推车、插入式振捣器、组合钢模板、木抹子、铁抹子等。
3技术要求3.1骨架护坡施工技术要求1施工前应清刷坡面浮土填补坑凹使坡面大致平整2骨架护坡起迄点与其它工程连接处应设镶边防护路堤顶部镶边应与路肩衔接保证平顺美观3骨架护坡的骨架采用嵌槽法施工骨架应嵌入坡面坡面整平至与骨架顺接确保坡面排水畅通4施工过程中骨架挡水缘必须与骨架一并浇筑并衔接好不得形成激流后冲刷自然边坡5边坡平台截水沟内积水必须汇入吊钩或两端截水沟内在适当位置处汇入排水沟内以便形成完整排水系统避免集中水流冲刷路基边坡产生工程安全隐患6当边坡平台处同时设置有花坛跟防异物侵入刚柔性防护网工程时应先施作防异物侵入刚柔性防护网工程然后在施作花坛7施工过程中必须保证排水通畅外表面平整坡面平顺以策美观。
3.2栽植灌木施工技术要求1栽植前对灌木苗进行浸泡生根水、保水剂的处理栽植完毕后压实土壤2灌木栽种后坑中应及时填土压紧并经常浇水使坑内保持湿润一直到灌木发芽成活为止3施工季节应选当地植树造林季节4要加强护林严禁放牧如发现缺苗应及时补栽5灌木枝条要经常刈割促使加大根系紫穗槐一般每年秋末割一次夹竹桃一般隔年间割6栽种灌木的边坡在大雨之后检查边坡是否完整若发现有局部坍塌开裂应及时采取补救措施以防病害扩大。
4施工程序与工艺流程4.1施工程序1施工准备施工前用全站仪对边坡坡脚位置、坡脚距中线的距离、边坡坡比进行复核清理场地做好排水工作和安全生产的准备工作。
2测量放线按照设计要求并参照《路基工程设计专用图》将骨架位置准确测放在坡面上。
首先分别在边坡坡脚、坡顶部适当位置定出四个点作为方向控制线同时也是里程控制桩。
先用钢卷尺丈量定出每段主骨架点位然后拉线丈量出支骨架点位。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
0
三、主要技术要求:
1、二级与三级边坡平台处采用贴边式截水沟,坡脚处采用矩形截水沟,内壁尺寸0.6*0.6m,侧坡采用阶梯式急流槽,台阶尺寸0.3*0.3m,急流槽底面抹面后进行拉毛处理,形成粗糙面。集水槽与人字型骨架嵌入土层0.4m深。全部结构采用C25混凝土。
2、骨架内植草护坡方式,种植种类应适应江门市本地环境的草木、灌木、藤木混合物。以使绿化效果与周围环境融为一体。要求植被成活率不低于90%。
5、控制现场的各种粉尘、废气对环境的污染和危害,施工区域内的场内道路均采用硬化处理,对不能进行硬化处理的临时施工便道,在晴天干燥环境时,经常洒水予以养护和保护,防止道路灰尘迷漫。
6、对开挖的边坡,及时进行防垮塌处理,并及时按设计要求进行防护或绿化处理。同时及时疏通垮塌物,以确保边沟畅通。
7、由于坡度较陡,垂直高度近20米,施工人员注重安全。
【下载本文档,可以自由复制内容或自由编辑修改内容,更多精彩文章,期待你的好评和关注,我将一如既往为您服务】
3施工人员全部佩戴上班牌牌证上标明职务工种以供业主监理辨认监督特殊工种人员必须持证上岗4在施工过程中如发现有文化古迹及古生物化石及矿藏露出等立即停工及时向当地政府及文物管理部门报告并采取相应的保护措施待文物管理部门作出处理后再继续施工
边坡防护施工技术交底
表格编号
1310
项目名称
第页
共页
交底编号
002
主要施工工序:整理边坡-洒水保湿-喷播草种-பைடு நூலகம்盖无纺布-养护。
喷播物由土壤稳定剂50g/m²、保水剂50g/m²、草种80g/m²、灌木种40g/m²、有机肥0.5kg/m²、复合肥0.5g/m²、水配合而成。
3、边坡汇水沟、坡顶截水沟进水、结构长度、设置位置等可根据现场实际位置、地形情况适当调整。
4、边坡汇水沟流水接入道路雨水系统内。
5、水沟每10m左右设置伸缩缝,缝内用沥青麻布填塞。
四、文明施工及安全
1、施工区域设置围拦,实行围档封闭施工,以防相互干扰。区域内,按施工总平面布置图设置临时设施;工地道路、材料堆放场地及出入口用砼进行硬化处理。在现场生产区内,施工危险区域或夜间施工均有醒目的安全警示标志,做到明显、清晰、规范。
工程名称
边坡防护
设计文件图号
S2-4
施工部位
交底日期
技术交底内容:
一、工程概况:
对**进行人字形骨架防护施工,里程范围YB380~YBK0+440段。山顶最高约19.866米,分三级防护:第一级高度8米,坡度1:0.75,采用人字型骨架防护;第二级高度8米,坡度1:0.75,采用人字型骨架防护;第三级高度3.866,坡度1:1.0,采用三维网喷播植草防护。每级边坡接连处留2米宽平台,且每级坡角处做0.6*0.6m矩形边坡。
2、执行限额领料制度,对现场物资进行回收利用。各种施工材料定点分区分类堆码整齐,特别是摆放到现场的半成品材料、构件决不可乱堆乱放,影响美观。
3、施工人员全部佩戴上班牌,牌证上标明职务、工种,以供业主、监理辨认、监督,特殊工种人员必须持证上岗
4、在施工过程中,如发现有文化、古迹及古生物化石及矿藏露出等立即停工,及时向当地政府及文物管理部门报告,并采取相应的保护措施,待文物管理部门作出处理后,再继续施工。
