隧道防水板无纺布施工技术交底

合集下载

防水板技术交底

防水板技术交底

防水板铺设技术要求1、基面处理1.1、钢筋头等突出部分,先切断后用锤铆平,抹砂浆,见下图:1.2、有突出的注浆钢管头,先切断后用锤铆平,后用砂浆填缝密实,见下图:1.3、锚杆有突出部位时,锚头顶预留5mm后切断,用塑料帽遮盖,见下图:1.4、初支表面凹凸不平时,通过补喷或凿除使初支表面平整圆顺。

1.5、局部漏水采用埋设排水盲管将水引入侧沟,在渗漏水处开槽接入一根Φ50硬塑料管直接引入侧沟,保持基面无明显渗漏水,见下图:2、用带热塑性圆垫圈的射钉将无纺布平整顺直地固定在基面上,垫圈间距为拱部为0.5~0.8m,边墙为0.8~1m,呈梅花型排列,见下图:3、无纺布搭接宽度不得小于5cm。

4、无纺布一般只设环向接缝,当长度不够时,确保上部应用下部无纺布紧压。

5、无纺布应与基面密贴,铺设的无纺布应平顺,无隆起,无褶皱。

6、防水板的固定需用电热压焊机热熔无纺布垫圈,使防水板和垫圈融化粘结为一体,见下图:7、防水板搭接的宽度不得小于15cm,采用自动爬行式热合机热熔焊接,且为双焊缝,单条焊缝的焊接宽度不得小于15mm,见下图:8、防水板开始焊接前,作业人员须试焊,以掌握焊接温度和焊接速度。

热焊机操作手需固定,且经过专业培训。

热合机爬行时,不得中途停顿,整条焊缝的焊接应一气呵成。

9、防水板和塑性垫圈热熔焊接时将防水板焊漏,且防水板局部需要修补时,采用手持焊枪焊接。

10、环向铺设时,先拱后墙,下部防水板应压住上部防水板。

11、材料和工具严禁在铺设好的防水板地段堆放;二衬钢筋保护层垫块需外包土工布,防止刮破防水板;二衬钢筋接长时,采用绑扎,避免钢筋焊接时,烧伤防水板;砼捣固时,应避免振捣器和防水板直接接触;防水板的保管场所需设注意防火的标志和设置灭火器;防水板施工场所应有禁止吸烟的标志和设置灭火器;二衬台车挡头板在接触到防水板处必须加设橡胶带等衬垫。

12、防水板环向和纵向搭接处,除按照正常施工外,应再覆盖一层防水板,用热熔焊接法焊接。

防排水施工技术交底

防排水施工技术交底
2、防水板铺设
防水板铺设施工工艺见“防水板铺设施工工艺框图”。防水板的洞外拼接须在洞外宽敞平整的场地上,将幅面较窄的防水卷材拼接成大幅面防水板。防水板搭接宽度为100mm。可胶粘也可热焊粘结。
基面处理:防水板铺设前,先对隧道初期支护喷射混凝土表面进行处理,切除锚杆头和钢筋露头,并用细石混凝土抹平覆盖,凹坑深宽比控制在1:7以内,深宽比大于1:7的凹坑用细石混凝土填平,凹坑太大处抹平后补喷混凝土,确保喷射混凝土表面平整,无尖锐棱角。
3、止水带施工
根据衬砌厚度及衬砌形式自制拼装式挡头模板,每块模板宽度为衬砌厚度的一半,在拼接缝适当位置预留止水带安装专用槽,同时将钢模根据安装顺序编号。
全断面液压钢模衬砌台车就位后,按照挡头模板按其编号进行安装,同时将橡胶止水带沿隧道环向夹在挡头板预留槽中,并用U形钢筋卡固定,一半橡胶止水带打入上一循环衬砌砼中,预留的一半橡胶止水带浇筑在下一循环衬砌砼中。
防水板铺设:铺设防水板先用简易作业台车将防水板加土工布固定到预定位置,然后用手动电热熔接器加热,使防水板焊接在固定无纺布的专用热熔衬垫上。防水板铺设要松紧适度,使之能与无纺布充分结合并紧贴在喷射混凝土表面,防止过紧而破损或过松形成人为蓄水点。防水板间搭接缝应与变形峰、施工缝等防水薄弱环节错开1m以上。见“固定点防水板铺设示意图”。
防水板间采用自动热熔焊接,用自动双缝热熔焊接机按照预定温度、速度焊接,单条焊缝的有效焊缝宽度不小于1cm。焊接前先除尽防水板表面的灰尘,防水板间搭接宽度大于10cm。见“防水板加土工布焊接示意图”。
防水板加土工布焊接示意图
编制
复核
签收
技术交底书
单位:中铁十二局集团贵广铁路第四项目部
主送单位
架子二队
编号
工程名称

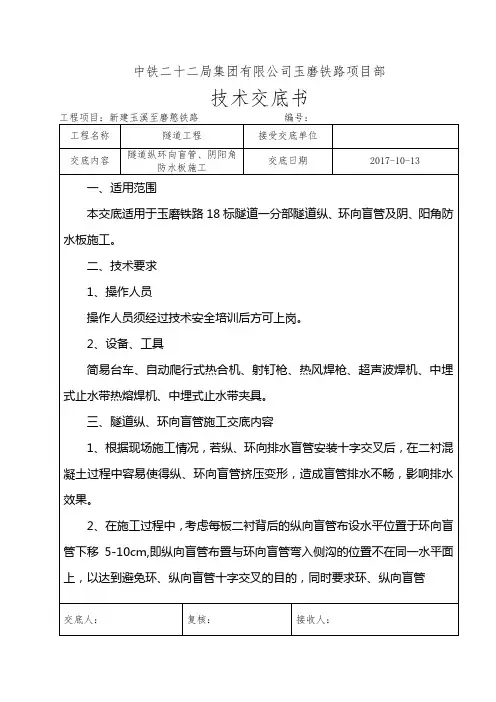

隧道纵环向盲管、阴阳角防水板技术交底 (1)

隧道纵环向盲管、阴阳角防水板技术交底 (1)
2、设备、工具
简易台车、自动爬行式热合机、射钉枪、热风焊枪、超声波焊机、中埋式止水带热熔焊机、中埋式止水带夹具。
三、隧道纵、环向盲管施工交底内容
1、根据现场施工情况,若纵、环向排水盲管安装十字交叉后,在二衬混凝土过程中容易使得纵、环向盲管挤压变形,造成盲管排水不畅,影响排水效果。
2、在施工过程中,考虑每板二衬背后的纵向盲管布设水平位置于环向盲管下移5-10cm,即纵向盲管布置与环向盲管弯入侧沟的位置不在同一水平面上,以达到避免环、纵向盲管十字交叉的目的,同时要求环、纵向盲管
交底人:
复核:
接收人:
中铁二十二局集团有限公司玉磨铁路项目部
技术交底书
工程项目:新建玉溪至磨憨铁路 编号:
工程名称
隧道工程
接受交底单位
交底内容
隧道纵环向盲管、阴阳角防水板施工
交底日期
2017-10-13
的泄水孔出水口在同一水平面上,且高于侧沟底以上25cm。
交底人:
复核:
接收人:
中铁二十二局集团有限公司玉磨铁路项目部
中铁二十二局集团有限公司玉磨铁路项目部
技术交底书
工程项目:新建玉溪至磨憨铁路 编号:
工程名称
隧道工程
接受交底单位
交底内容
隧道纵环向盲管、阴阳角防水板施工
交底日期
2017-10-13
一、适用范围
本交底适用于玉磨铁路18标隧道一分部隧道纵、环向盲管及阴、阳角防水板施工。
二、技术要求
1、操作人员
操作人员须经过技术安全培训后方可上岗。
技术交底书
工程项目:新建玉溪至磨憨铁路 编号:
工程名称
隧道工程
接受交底单位
交底内容
隧道纵环向盲管、阴阳角防水板施工

隧道二衬防水施工技术交底(工程模版通用)

隧道二衬防水施工技术交底(工程模版通用)

工程名称交底日期

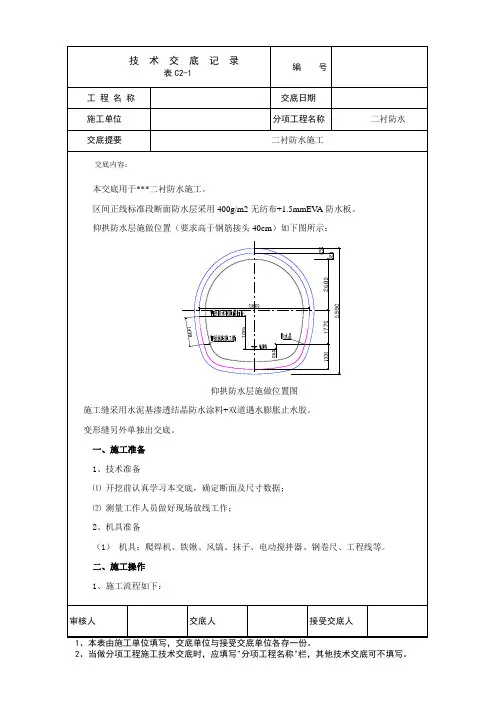

施工单位分项工程名称二衬防水
交底提要二衬防水施工
交底内容:
3.3、施工缝
将施工缝已硬化的砼表面浮浆、松动砂石清除干净,进行彻底凿毛,用水冲洗干净。

施工缝采用水泥基渗透结晶防水涂料+双道遇水膨胀止水胶。

详见图。

施工缝防水图
3.3.1、水泥基渗透结晶防水涂料施工工艺
配比:涂料:水=1:(0.25~0.3),即每桶25千克兑水约6.5千克
施工方法:将涂料缓缓倒入清洁的凉水中用电动搅拌器搅拌到均匀无结块。

让浆料静置熟化约3分钟,再搅拌约30秒,十字交叉至少涂刷两层,当上一层已固化,产生足够的强度后,可进行下一层施工。

开调的浆料在半小时用完。

在24小时内对涂层进行喷雾水保养。

勿将本产品和其它材料混合使用。

注意事项:
1)基面干燥应对基面充分湿润,涂层干燥过快时会造成涂层材料缺水,水化反应进行不完全达不到相应的强度,甚至造成粉化,因此应及时对施工缝面进行适当喷雾湿润,使涂层水化反应充足,以提高涂层的粘结强度和渗透性。

审核人交底人接受交底人。

隧道防水板、土工布施工技术交底

隧道防水板、土工布施工技术交底

、内容及说明本交底适用于XX 隧道防水板、土工布施工。

、设计参数1、隧道衬砌背后铺设土工布缓冲层和防水板,防水板规格尺寸:厚度为 1.5mm 宽度为4m 长度32m 土工布重量不小于 400g/m2。

防水板和土工布分离设置。

防水 板搭接长度大于15cm 土工布搭接大于5cm 无纺布采用热熔垫片固定,固定间距: 拱部0.5m 、边墙0.9m ,呈梅花型排列,并左右上下成行固定暗钉圈固定缓冲层示意图拱部暗钉圈示意图边墙暗钉圈示意图工程名称 单位工程名称XX 工程技术交底日期:XX 隧道交底单位 交底部位、施工方法及工艺流程1、 施工准备:检查防水板的质量有无破损、撕裂、油污等。

铺设台车行走轨道; 施工时采用两个作业台架,一个用于基面处理,一个用于挂防水板。

由测量班对隧道 净空检查,对个别欠挖部位进行处理。

2、 防水板铺设前应先对隧道初期支护喷混凝土表面进行处理,切除锚杆头和钢筋露头,并用细石混凝土抹平覆盖,确保喷射混凝土填平,确保喷混凝土表面平整,无 尖锐角。

钢筋网等凸出部分,先切断后用锤铆平抹砂浆素灰(如下图)。

切断 用锤打 砂浆素灰抹面对有突出的管道,先切割后用锤铆平,抹砂浆(如下图)。

切断 面要平整 用砂浆填死锚杆有凸出部位时,螺头顶预留 5mm 切断后,用塑料帽处理(如下图)i -ZL —:螺栓5mi 以上切断3、缓冲层铺设,用作切断将单幅无纺布固定到预定位盖帽拱部向两侧边墙铺设。

用专业射钉将热熔垫片和土工布平顺地固定在喷射混凝土上,固定点间距:拱部 0.6m 、边墙0.9m 。

呈梅花形排列,基面凸凹较大处应增加固定点,使缓冲层与基面密 贴。

缓冲层搭接宽度不小于5cm 铺设的缓冲层应平顺,无隆起,无皱褶。

4、防水板铺设:4.1、 防水板铺设应超前二次衬砌施工,采用电热压焊器进行焊接,铺设采用专用 台车进行,并设临时挡板防止机械损伤和电火花灼伤防水板。

4.2、 防水板与无纺布分开铺设,先在初期支护上铺设无纺布, 再利用无纺布安装专用热熔垫片把防水板固定在无纺布上。

隧道防水卷材施工技术交底

隧道防水卷材施工技术交底
3、检验:在双焊缝间用打气筒充气,当压力达到0.12~0.15Mpa,保持时间≥5min不漏气,表明焊缝合格。
三、质量要求
1、所用材料符合设计要求。
2、防水材料的搭接缝采用热风焊接,焊接均匀连续,不得有假焊、漏焊、焊焦焊穿等现象。
3、防水层的基面应坚实、平整、圆顺、无漏水现象;阴阳角处做成圆弧形。
4、铺设平顺并与基层固定牢固,无下垂、绷紧和破损现象。
5、防水层质量允许偏差见表1。
表1防水层质量允许偏差表
序号
项目
允许偏差
(mm)
检验频率
检验方法
范围
点数
1
焊缝
不漏气
5%
充气检查0.12~0.15MPa
保持5min不漏气
2
搭接宽度
长边不小于100mm
短边边不小于150mm
20m1Biblioteka 尺量检查四、安全文明施工措施
1、施工人员进入施工现场必须戴安全帽。施工现场使用手持电动工具,操作人员必须戴绝缘手套,穿绝缘鞋或站在绝缘垫上。
2、隧道内的施工用用电器具要与防水层保持一定的距离,以防电路或电器发热使ECB/EVA卷材高温受损。
3、二衬钢筋的绑扎安装时,必须加强对防水卷材的保护,放置垫块的时候,应在撬棍与防水卷材之间垫放木板,钢筋焊接的时候,应在防水卷材与焊接钢筋间放置纤维板以防止电火花对防水卷材的破坏。
4、安排专人负责防水的成品保护,一旦发现防水层遭到损坏,应及时汇报并做上明显记号,以便进行修补。现场施工人员不得出现隐瞒不报的现象。
技术交底记录
编号
90
工程名称
××热力管线工程
分部工程名称
隧道
分项工程名称
防水卷材施工
施工单位

隧道施工方案防排水施工技术交底

隧道施工方案防排水施工技术交底

防排水施工技术交底记录编号:复核人:记录人:年月日武汉左岭至鄂州花湖高速公路一期土建工程第7合同段(K43+955~K51+000)巴家湾隧道防排水施工技术交底(左线K46+020~630,右线K46+032~613)总长1191m编制:复核:审核:日期:江西交建工程集团有限公司防排水施工技术交底一、防排水施工技术(一)、防水层施工在隧道初期支护与二次衬砌之间铺设防水层采用300g/m2无纺土工布+1.2mm厚EVA防水板,全隧道铺设,防水板与土工布采用点接。

防水板用搭连接,搭接长度不小于10cm,而且要平直无虑焊,通过水压试验合格后,方能使用。

防水层的施工在初期支护后经量测围岩达基本稳定和在模筑衬砌前进行。

施工点距爆破面应大于150m,距灌注模筑衬砌处应大于20m,其操作要点如下:1、喷射混凝土基面处理喷射混凝土基面不得有钢筋及凸出的管件等尖锐突出物,否则要进行修平,并在修平部位用砂浆抹成圆曲面,以免被防水层被扎破。

隧道断面变化或转变处的阴阳角均应做成圆弧,阴角处圆弧半径不小于10cm,阳角处圆弧半径不小于5cm。

在防水板铺设前,全面普查初期支护的渗漏水情况,超前埋设透水管排水。

2、防水层铺设(1)防水层铺设隧道防水层采用300g/m2无纺土工布+1.2mm厚EVA防水板,全隧道铺设。

将防水卷材从台车顶左右对称沿轮廓线展开,并用齐头短木棒将其沿轮廓线撑开,保持一定松驰度,以方便焊接。

无纺土工布不得与防水板粘结在一起,采用点接式,每平方米一个粘结点,每个粘结点面积不大于25平方厘米。

防水卷材挂设点要严格按施工图纸、墙角、墙身、拱部的要求进行铺挂施工。

(2)防水板接缝焊接防水板接缝焊接是防水施工最重要的工艺之一,焊缝采用自行走式热合机双缝焊接,即将两层防水板的边缘搭接,通过热熔加压而有效粘结。

防水板搭接宽度不小于10cm。

防水层的接头处擦拭干净,去除表面油物灰尘,以保证焊接质量。

在结构立面与平面的转角处,防水板接缝留在平面,距转角不小于60cm。

2#隧道二衬技术交底

2#隧道二衬技术交底
安全技术交底书
表格编号
项目名称
中国中铁航空港集团有限公司银西铁路甘宁段YXZQ-6标段项目经理部
交底编号
YXZQ6
工程名称
隧道工程
设计文件图号
施工部位
DK374+876.4-DK376+389.1环县2#隧道防水工程
交底日期
2016年12月12日
1、适用范围
本交底适用于DK374+876.4-DK376+389.1环县2#隧道二衬防水施工。
2.6 人员准备:二次衬砌施工前,必须配备足够数量的施工人员,并对其进行安全教育、技术培训,使其熟悉有关施工工艺和注意事项。
3、技术要求
3.1隧道二次衬砌施作应在围岩和初期支护变形基本稳定后进行,变形基本稳定应符合:隧道周边变形速率明显下降并趋于缓和;或水平收敛(拱脚附近7d平均值)小于0.2mm/d,拱顶下沉速度小于0.15mm/d;或施作二次衬砌前的累积位移值,已达到极限相对位移值的80%以上;或初期支护表面裂隙(观察)不再继续发展。
3.2围岩及初期支护变形过大或变形不收敛,又难以及时补强时,可提前施作二次衬砌,以改善施工阶段结构的受力状态,此时二次衬砌应予以加强。
3.3二衬每板混凝土浇筑前,测量人员及技术人员要共同进行中线、高程测量放样。校核台车内拱顶标高和隧道中线及两侧净空宽度。二次衬砌前应用激光断面仪检查初期支护内轮廓断面,发现欠挖应及时处理。
5.6钢筋安装绑扎
5.6.1二次衬砌钢筋在1∶1的制作样台上,分单元分片制作成形,各单元间预留足够的搭接长度。
5.6.2钢筋制作前,由隧道工程师编制钢筋制作方案和钢筋配料表,并向作业班组进行技术交底。
5.6.3用于制作加工的钢筋表面应洁净。油渍、漆污、浮皮和铁锈在使用前应清除干净。在焊接处的水锈在焊接前应清除干净。钢筋除锈一般可以在钢筋冷拉调直过程中进行,或使用电动除锈机或钢丝刷进行。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
暗钉圈固定土工布缓冲层示意图
防水板加土工布缓冲层铺设示意图
2.2.3铺设防水板
(1)铺设前进行精确放样,弹出标准线进行试铺后确定防水板一环的尺寸,尽量减少接头
(2)分离式防水板铺设采用从下向上的顺序铺设,松紧应适度并留有余量(实铺长度与弧长的比值为10:8),要保证防水板全部面积均能抵到围岩。
(3)两幅防水板的搭接宽度不小于150mm。
结构防排水施工工艺流程见图1。
图1隧道结构防排水施工工艺流程图
2.防水板施工
2.1施工工艺流程
防水板施工采用无钉铺设工艺,其施工工艺流程见图2。
图2隧道防水板施工工艺流程图
2.2施工方法
防水板超前二次衬砌10~20m施工,用自动爬行热焊机进行焊接,铺设采用专用台车作为操作平台。铺设防水板要求形成“初期支护表面整修→无纺布铺挂→防水板铺挂→防水板质量检验→二次衬砌施工”的流水作业线。
(4)环向铺设时,下部防水板应压住上部防水板。
(5)防水板之间的搭接缝应采用双焊缝、调温、调速热楔式功能的自动爬行式热合机热熔焊接,细部处理或修补采用手持焊枪,单条焊缝的有效焊接宽度不小于15mm,焊接严密,不得焊焦焊穿。
(6)绑扎或焊接钢筋时,采取措施应避免对卷材造成破坏。
(7)混凝土振捣时,振捣棒不得接触防水板,以防防水板受到损伤。
检验方法:检查产品合格证质量证明文件,并对防水板的厚度、密度、抗拉强度、断裂延伸率和土工复合材料单位面积的重量等性能指标进行试验。检验方法:检查产品合格证质量证明文件,并对防水板的厚度、密度、抗拉强度、断裂延伸率和土工复合材料单位面积的重量等性能指标进行试验。
3.2防水板必须按设计要求进行双面焊接,焊接应牢固,不得有漏焊。每一单焊缝的宽度不应小于15mm。检查数量:每一浇注段环向检查1条焊缝、纵向检查2条焊缝
检查数量:沿隧道长度每10m检查10处;
检查方法:尺量。
注:D-初期支护基层相邻两凸面凹进去的深度;L-初期支护基层相邻两凸面之间的距离
防水板焊缝无漏焊、假焊、焊焦、焊穿等现象。
检查数量:全部检查;
检查方法:观察。
一般项目:
铺挂防水板的基面应坚实、平整、圆顺,无翻水现象;阴阳角处应作成圆弧形。
检查数量:全部检查。
②遇有凸出锚杆时,采用切割、锤平后用砂浆填塞密实。(施作步骤如下图)。
③锚杆有凸出部位时,螺头顶预留5mm切断后,用塑料帽处理(如下图)。
④初期支护应无空鼓、裂缝、松酥,表面应平顺,凹凸量不得超过±5cm(如下图)。
⑤局部漏水采用埋设环向盲管排水管直接排水到边。
2.2.2无纺布铺挂
防水板铺挂前,用作业台车将单幅无纺布固定到预定位置,然后用专用带热塑性圆垫圈的射钉将无纺布固定在喷射混凝土上。专用热熔衬垫射钉按梅花型布置,拱部间距0.5m,边墙间距0.8m。(见下图),缓冲层搭接宽度50mm,可用热风焊枪点焊,每幅防水板布置适当排数垫圈,每排垫圈距防水板边缘40cm左右,3~4个垫圈/m2。
④焊缝若有漏焊、假焊应予补焊;若有烤焦、焊穿处以及外露的固定点,必须用塑料片焊接覆盖。
⑤焊接钢筋时在其周围用石棉水泥板进行遮挡,以免溅出火花烧坏防水层;灌注二衬砼时输送泵管不得直接对着防水板,避免混凝土冲击防水板引起防水板被带滑脱,防水板下滑。
3.质量要求
主控项目
3.1防水板、土工复合材料的材质、性能、规格必须符合设计要求。检验数量:按进场批次每10000㎡检验一次
见附件
交底方式:口述
附图:/
交底人
二衬工班长
接底人
交底日期
接收日期
防水板、无纺布施工三级技术交底(附页)
工程名称:隧道作业班组:二衬工班
隧道结构防水由喷射混凝土、全封闭柔性卷材防水层和二次衬砌结构自防水等组成。全隧初期支护与二次衬砌之间拱部及边墙部位铺设28m×3m×1.5mm EVA防水板加无纺布。
检查方法:观察。
防水板的铺设应与基层固定牢固,不得有绷紧和破损现象。
检查数量:全部检查。
检查方法:观察。
防水板的搭接宽度不应小于15cm,允许偏差为-10mm。
检查数量:全部检查。
检查方法:观察和尺量。
检查方法:焊缝宽度采用尺量,焊缝质量采用双焊缝间充气检查。
防水板铺设范围及铺挂方式应符合要求。铺设时防水板应留有一定的余量,挂吊点设置的数量应合理。环向铺设时先拱后墙,下部防水板应压住上部防水板。
检查数量:全部检验。
检查方法:查隐蔽工程验收记录、观察。
铺设防水板的基层应平整、无尖锐物体。基层平整度应符合D/L≤1/6的规定。
2.2.4施工要点控制
①防水板表面平顺,无褶皱、无气泡、无破损等现象。
②当基面轮廓凸凹不平时,要预留足够的松散系数,使其留有余地,并在断面变化出增加悬挂点,保证缓冲面与混凝土表面密贴。
防水板搭接用热焊器进行焊接,接缝为双焊缝,焊接温度及速度可参考以下数据:焊接温度控制在200~270oC为宜,并保持适当的速度,控制在0.1~0.15m/min范围内)。太快焊缝不牢固,太慢焊缝易焊穿、烤焦。
2.2.1施工准备
⑴洞外准备:检验防水板质量,用铅笔划焊接线及拱顶分中线,按每循环设计长度截取,对称卷起备用。
⑵洞内准备:铺设台架行走轨道;施工时采用两个作业台架,一个用于基面处理,一个用于挂防水板,基面处理超前防水板两个循环。
⑶根据测量班放样点位准确测放拱顶分中线。
⑷基面处理:
①钢筋网等凸出部分,先切断后用锤铆平抹砂浆素灰(如下图)。
防水板、无纺布施工三级技术交底
工程名称:隧道作业班组:二衬工班
工程名称
隧道
施工工序
防水板、无纺布施工
交底项目
防水板、无纺布
图纸及图号
隧道施工图
1、工期及主要工作量、构造、尺寸、界限要求
见附件
2、主要设备、材料、构件型号、规格和质量要求
见附件
3、技术要求和质量要求
见附件
4、施工顺序,主要施工方法和安全措施注意事项(包括“施工工艺”项目,单项作业标准项目、代号)施工顺序:
(8)防水板的搭接缝焊接质量检查应按充气法检查,将5号注射针与压力表相接,用打气筒进行充气,当压力表达到0.25MPa时停止充气,保持15min,压力下降在10%以内,说明焊缝合格;如压力下降过快,说明有未焊好处。用肥皂水涂在焊缝上,有气泡的地方重新补焊,直到不漏气为止。
(9)防水板环向搭接缝错开衬砌施工缝不小于50 cm。
