@钢筋笼吊装方案
钢筋笼吊装方案

钢筋笼吊装方案一、方案介绍钢筋笼是建筑工程中常用的一种结构性构件,用于加固和加强混凝土构件。
钢筋笼的生产和安装需要采用专业的吊装方案来确保安全和高效。
本文将介绍钢筋笼吊装的一般程序与要点,以及注意事项和处理方法。
二、吊装程序1. 准备工作在进行钢筋笼吊装前,需进行必要的准备工作。
首先要通过设计图纸和相关规范来确定钢筋笼的尺寸、重量和数量。
其次,要确保吊装设备和工具的准备完备,包括起重机、吊钩、钢丝绳、吊索等。
2. 标记定位在吊装前,需要将钢筋笼的吊点进行标记定位。
吊点的选择需考虑笼体的结构特点和重心位置,以保证吊装过程中的稳定性和安全性。
3. 吊装设备调试吊装设备的调试是确保吊装安全的关键步骤。
在进行吊装前,需要对起重机进行必要的检查和调试,包括检查设备各部位的功能状态、检查吊钩、钢丝绳等的使用情况,并确保设备运行平稳、操作灵活。
4. 钢筋笼的吊装开始进行钢筋笼吊装时,需按照预定的吊装顺序和步骤进行操作。
一般情况下,先将吊索或钢丝绳穿过吊点,然后把吊索或钢丝绳的一端固定在起重机上,另一端与钢筋笼连接。
在吊装的过程中,需要通过起重机的操作控制钢筋笼的升降和移动,以确保吊装过程平稳进行。
5. 安全检查在完成钢筋笼吊装后,还需进行一次全面的安全检查。
检查包括检查吊装设备是否正常完好,钢筋笼是否受损或变形,吊装过程中是否有异常情况发生。
如发现异常情况,需要及时采取相应的处理措施,确保施工环境的安全和整洁。
三、注意事项1. 吊装前要对吊装设备进行全面检查,确保设备正常运行和使用安全。
2. 吊装过程中要保持沟通顺畅,吊装人员和指挥人员之间应有明确的信号沟通。
3. 钢筋笼的吊装要注意平衡,避免造成不均匀力的集中和变形。
4. 强风、雨天等恶劣天气下要停止吊装工作,确保人员和设备的安全。
5. 在吊装过程中,严禁离开设备控制室和吊装操作区域。
四、处理方法在钢筋笼吊装过程中,可能会出现一些问题和紧急情况。
以下是常见问题的处理方法:1. 发现起重机或吊具异常情况时,应立即停止吊装,并通知相关人员进行检修和维修。
钢筋笼制作与吊装方案

钢筋笼制作与吊装方案
1、钢筋笼制作
(1)钢筋笼制作应根据设计图纸及规范的要求进行,所选用的钢筋规格、材质均要符合设计要求和规范标准每批钢筋均要附有生产厂家的出厂质保书,并抽样送检,合格后方可使用。
(2)钢筋笼制作允许偏差如下:

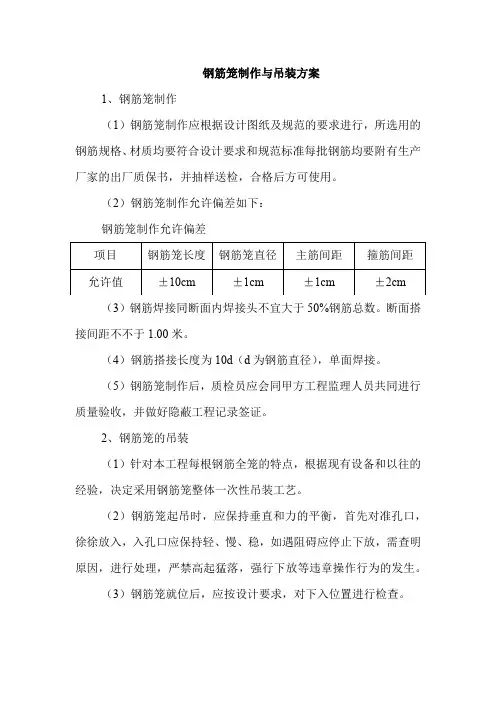

钢筋笼制作允许偏差
(3)钢筋焊接同断面内焊接头不宜大于50%钢筋总数。
断面搭接间距不不于1.00米。
(4)钢筋搭接长度为10d(d为钢筋直径),单面焊接。
(5)钢筋笼制作后,质检员应会同甲方工程监理人员共同进行质量验收,并做好隐蔽工程记录签证。
2、钢筋笼的吊装
(1)针对本工程每根钢筋全笼的特点,根据现有设备和以往的经验,决定采用钢筋笼整体一次性吊装工艺。
(2)钢筋笼起吊时,应保持垂直和力的平衡,首先对准孔口,徐徐放入,入孔口应保持轻、慢、稳,如遇阻碍应停止下放,需查明原因,进行处理,严禁高起猛落,强行下放等违章操作行为的发生。
(3)钢筋笼就位后,应按设计要求,对下入位置进行检查。
钢筋笼制作及吊装施工方案

钢筋笼制作及吊装施工方案一、钢筋笼制作1、钢筋的加强箍制作专用的胎架,胎架用20mm厚钢板制作,在钢板上按钢筋笼的尺寸放出,严格按照按钢筋笼半径安装卡具,卡具采用钢筋头或角钢制作。
卡具不得少于16个,确保加劲箍的尺寸准确。
2、钢筋笼的加劲箍加工完成,经过检验合格后,在拼装场地上按照事先弹好的控制线进行固定,在加劲箍上焊接第一根主筋,焊接完成后拉通线检查其平直度,满足要求后,依次安装剩余主筋,剩余主筋安装采用直径20钢筋制作的专用扳手,扳手上卡具间长度为事先计算好的主筋间距,确保钢筋主筋间距一致。
具体做法如下图:3、钢筋笼主筋与螺旋筋之间均采用梅花点焊。
钢筋骨架现场组装,位置准确及焊接牢固,成型骨架架空堆放,经质检和监理检查合格后方可使用,并认真做好隐检记录。
桩身主筋保护层厚度为70mm,为保证桩身的混凝土和钢筋,同时避免钢筋笼吊装过程中贴靠护壁,造成保护层厚度不足或没有钢筋保护层,按照设计要求,采用Ⅱ级Φ12钢筋加工成如下图所示形状定位钢筋,51cm长,与主筋焊接,焊缝满足设计要求。
钢筋笼定位钢筋按照每2m一组,每组4根均匀设于桩基四周。
保护层垫铁沿钢筋笼间距每4m梅花型周圈布置4个。
钢筋笼骨架按设计要求的材料和尺寸加工,并加设强劲的内撑架,放入孔内后进行固定,支承系统对准中线防止骨架倾斜和移动。
二、吊放钢筋笼1、钢筋笼放入前应先绑好砂浆垫块,按设计要求焊接钢筋笼的定位钢筋。
2、钢筋笼起吊及运输过程中用一台汽车吊四点起吊法起吊,应保证整体、平直起吊。
笼子吊离地面后,利用重心偏移原理,通过起吊钢丝绳在吊车钩上的滑运并稍加人力控制,实现扶直,起吊转化为垂直起吊,以便入孔。
用吊车吊放,入孔时应轻放慢放,入孔不得强行左右旋转,严禁高起猛落、碰撞和强压下放。
遇阻碍要查明原因,进行处理,不得强行下放。
钢筋笼安装完毕以后,必须立即固定;钢筋笼安装严禁吊笼。
钢筋笼起重吊装专项施工方案

钢筋笼起重吊装专项施工方案一、工程概况本项目为钢筋笼起重吊装工程,工程地点位于XXX地区,主要工程内容包括钢筋笼的制作、运输及吊装。
工程规模为XXX平方米,工程周期预计为XX个月。
本工程钢筋笼最重达到XX吨,最高吊装高度为XX米,吊装难度较大,安全风险较高。
二、吊装管理(一)、吊装施工组织流程1. 吊装前准备:包括吊装设备、工器具检查、吊装现场环境检查、安全防护措施落实等。
2. 吊装方案制定:根据工程特点、设备性能、现场条件等,编制详细的吊装方案,并进行审批。
3. 吊装作业指导:对吊装作业人员进行安全技术交底,明确吊装作业流程、要求及注意事项。
4. 吊装作业实施:按照吊装方案进行吊装作业,确保作业安全、高效、顺利进行。
5. 吊装作业监控:对吊装作业过程进行实时监控,发现问题及时处理。
6. 吊装作业验收:吊装完成后,组织相关人员进行验收,确保吊装质量符合要求。
(二)、现场吊装组织机构1. 项目经理:负责整个吊装工程的组织、协调、管理工作。
2. 技术负责人:负责吊装方案制定、技术指导、质量监督等工作。
3. 安全员:负责吊装现场的安全管理、隐患排查、事故处理等工作。
4. 吊装班长:负责现场吊装作业的具体指挥、协调、管理工作。
5. 吊车司机:负责吊车的操作、维护、保养等工作。
6. 现场作业人员:负责吊装作业的辅助工作,如挂钩、捆绑、指挥等。
(三)、管理职责1. 项目经理:负责组织项目团队,制定吊装计划,协调各方资源,确保工程进度、质量、安全。
2. 技术负责人:负责吊装方案的设计、审批,提供技术支持,解决吊装过程中的技术问题。
3. 安全员:负责现场安全检查、安全教育、事故预防,确保吊装作业安全。
4. 吊装班长:负责现场吊装作业的组织、指挥、协调,确保吊装作业顺利进行。
5. 吊车司机:严格遵守操作规程,保证吊车安全、高效运行。
6. 现场作业人员:服从指挥,严格遵守安全操作规程,确保吊装作业安全、顺利进行。
三、工器具的选用1. 吊车:根据钢筋笼的重量、吊装高度及现场条件,选用合适的吊车。
钢筋笼吊装专项方案

钢筋笼吊装专项⽅案2 吊装施⼯⽅案本⼯程根据设计要求钢筋笼采⽤整体制作、整体吊装、空中整体回直、⼀次⼊槽的施⼯⽅法,采取可靠有效的吊装施⼯⽅案,即理论计算满⾜要求和吊装⽅案满⾜安全施⼯要求。
结合本⼯程的实际特点:钢筋笼主要验算以下两种即可:(1)靠近地铁侧最长为49.4m,最重为59.5吨(试成槽钢筋笼重量相对较轻),对此我⽅考虑到合理机械的充分利⽤,以吊重59.5t和笼长49.4m作为吊装机械的选择依据;根据以上钢筋笼重量及长度本吊装机械选择为:吊装钢筋笼采⽤主吊为280T,副吊为150T,起吊⾼度约为49.4⽶长钢筋笼进⾏计算。
(2)⾮地铁侧钢筋笼最长为36.9m,最重为52吨(试成槽钢筋笼重量相对较轻),对此我⽅考虑到合理机械的充分利⽤,以吊重52t和笼长36.9m作为吊装机械的选择依据;根据以上钢筋笼重量及长度本吊装机械选择为:吊装钢筋笼采⽤主吊为200T,副吊为100T,起吊⾼度约为36.9⽶长钢筋笼进⾏计算。
其计算依据如下:《起重吊装常⽤数据⼿册》《建筑施⼯计算⼿册》《钢结构设计规范》(GB50017-2003)根据上述特点和以往地铁⼯程施⼯经验,我单位采取双机抬吊四点吊装、整体回直⼊槽的吊装⽅案。
主机选⽤型280T履带吊车,副机选⽤150T履带吊车。
2.1 钢筋笼吊装⽅法钢筋笼吊放采⽤双机抬吊,空中回直。
以280t(⾮地铁侧200t)作为主吊,⼀台150t(⾮地铁侧100t)履带吊机作副吊机。
起吊时必须使吊钩中⼼与钢筋笼重⼼相重合,保证起吊平衡。
地铁侧钢丝绳长度:主吊机⽤24m(起吊绳)+14.5m(连接绳)长的钢丝绳,副吊机⽤18m(起吊绳)+12(起吊绳)长的钢丝绳;⾮地铁侧钢丝绳长度:主吊机⽤18m(起吊绳)+12m(连接绳),副吊机⽤15.9m(起吊绳)+10.6m (起吊绳)。
钢筋笼吊放具体分六步⾛:第⼀步:指挥主吊和副吊两吊机转移到起吊位置,起重⼯分别安装吊点的卸扣。
第⼆步:检查两吊机钢丝绳的安装情况及受⼒重⼼后,开始同时平吊。
地下连续墙施工钢筋笼吊装方案

地下连续墙施工钢筋笼吊装方案1.钢筋笼尺寸和制作:首先,需要根据设计要求确定钢筋笼的尺寸和数量。
然后,在工地现场设置一个临时的钢筋加工区域,使用专业的机械将钢筋按照设计要求进行加工和焊接,制作成合适尺寸的钢筋笼。
2.吊装设备选择:钢筋笼的吊装需要使用到适当的设备。
在选择吊装设备时,需要考虑到地下连续墙工地的实际情况以及钢筋笼的重量和尺寸。
常用的吊装设备包括塔吊、起重机和吊车等。
在选择吊装设备时,要确保其承载能力和稳定性满足要求。
3.钢筋笼吊装前的准备工作:在进行钢筋笼吊装前,必须先进行准备工作。
首先,根据设计图纸和标志在施工现场确定好吊装点和吊装高度。
然后,在吊装点周围清理好施工区域,确保没有障碍物影响吊装操作。
同时,还需检查吊装设备的安全性能,确保设备完好,并进行试吊操作,确保吊装的稳定性。
4.钢筋笼吊装操作步骤:钢筋笼吊装操作分为上吊、起吊和放置三个步骤。
具体操作如下:a.上吊:将吊装设备定位到吊装点上方,将吊装器具或吊索连接到钢筋笼的合适位置。
吊装器具可以是吊钩、钢丝绳或者吊索。
根据设计要求和钢筋笼的尺寸,选择适当的吊装器具。
b.起吊:逐渐举起吊装设备,将钢筋笼从地面抬升到设计要求的高度。
在起吊过程中,需要保持钢筋笼的平衡,避免晃动和碰撞。
c.放置:当钢筋笼达到合适的高度后,将其缓慢放置到施工现场的预定位置。
在放置过程中,要注意避免与周围结构或设备发生碰撞,并确保钢筋笼的稳定性。
5.吊装安全注意事项:在进行钢筋笼吊装时,需要注意以下安全事项:a.检查吊装设备的安全性能,确保设备完好,能够承受钢筋笼的重量。
b.在吊装前清理施工现场,确保吊装操作区域没有障碍物。
c.吊装前进行试吊操作,确保吊装的稳定性。
d.在吊装过程中,严禁站在钢筋笼下方或吊装设备下方。
e.钢筋笼吊装完成后,及时检查吊装器具的连接情况,确保吊装器具的稳固性。
总结:地下连续墙施工钢筋笼的吊装是一项重要而复杂的工序,需要认真进行吊装方案的制定和实施。
桩基钢筋笼吊装方案

桩基钢筋笼吊装方案批准:审核:编制:*****工程有限公司2017年6月20日目录第一章吊装设备选型及方法 (2)1.1总起重量的确定 (2)1.2钢筋笼吊装加固 (2)1.3主副吊点的确定 (2)1.4起重垂直高度计算 (2)1.5起重机选型确定 (3)第二章吊装验算 (4)2.1钢丝绳强度验算 (4)2.2主、副吊扁担梁 (5)2.3吊点加固 (6)2.4卸扣 (6)2.5滑车 (7)第三章吊装工序 (7)第四章安全保证措施 (9)4.1做好岗前安全吊装培训 (9)4.2双机抬吊措施 (9)4.3吊车操作安全措施 (10)4.4起重工(起重机司机、起重指挥、信号、挂钩工)安全操作规程 (11)4.5吊装 (13)4.6吊索具 (14)第五章高空坠落及物体打击、吊车倾覆应急预案 (15)5.1报警和接警处置程序 (15)5.2现场保护的组织程序 (16)5.3应急物资和设备 (16)5.4防护、救援的程序和措施 (16)5.5通讯联络、安全防护措施 (16)附表一30吨汽车起重机性能表 (17)附表二25吨汽车起重机起重性能表 (18)附图钢筋笼吊点布置示意图 (20)第一章吊装设备选型及方法1.1总起重量的确定本工程单节钢筋笼重量最大规格为Ø1.2m×31m, 最大重量约为3吨。
(含包括扁担梁、吊钩、滑轮组、卸扣、钢丝绳小计0.35T)。
1.2钢筋笼吊装加固钢筋笼采用8点起吊, 钢筋笼吊点处用Ø16mm圆钢加固。
钢筋笼起吊时, 顶部要用两根扁担横梁, 其长度为2米。
为了不使钢筋笼在起吊时产生很大的弯曲变形, 采用两台吊车同时操作。
钢筋笼下端可系绳索用人力控制, 防止钢筋笼在空中晃动。
起吊时不允许钢筋笼下端在地面上拖引, 以防造成下端钢筋弯曲变形。
1.3主副吊点的确定本工程钢筋笼起吊设备采用一台30吨汽轮吊车和一台25吨汽轮吊车。
起重方式采用8点抬吊, 主吊设4个吊点, 副吊设4个吊点, 其中主吊2点设于笼顶上方距离笼顶距离为1.4米, 顺向朝下8米、6米、8米处间距布置(附图钢筋笼吊点布置示意图)。
2024年钢筋笼吊装运输安全专项方案

2024年钢筋笼吊装运输安全专项方案____年钢筋笼吊装运输安全专项方案一、前言钢筋笼是建筑施工中使用频率较高的一种装配式构件,主要用于混凝土结构加固及承重作用。
钢筋笼的吊装与运输是保证施工质量和工程安全的重要环节。
为了提高钢筋笼吊装运输的安全性,特制定本方案。
二、目标和原则1. 目标:确保钢筋笼吊装运输过程中的安全,避免人员伤亡和财产损失。
2. 原则:(1)科学规划:合理安排吊装方案和运输路线,充分考虑施工环境和条件。
(2)全面预防:通过预先制定安全措施和风险评估,全面预防吊装运输中的安全隐患。
(3)合理配备:提供符合要求的吊装设备和运输工具,确保吊装运输的可靠性。
(4)合理培训:加强人员培训和意识教育,提高各岗位人员的安全意识和操作能力。
(5)监督检查:建立监督检查机制,定期对吊装运输进行评估和检查。
三、安全措施1. 吊装计划和方案(1)制定吊装计划:根据工程需求和施工条件,制定详细的钢筋笼吊装计划,明确吊装的时间、地点和操作方式。
(2)选择合适的吊装方案:根据吊装对象的特点和重量,选择合适的吊装方式和设备,确保吊装过程平稳安全。
2. 风险评估(1)对施工现场进行风险评估:在吊装过程中,对施工现场进行全面评估,识别隐患并采取相应措施控制风险。
(2)钢筋笼吊装风险评估:根据钢筋笼的尺寸、重量和特殊要求,对吊装过程中的各个环节进行评估,确定吊装方案和所需设备。
3. 吊装设备和工具(1)合理选用吊装设备:根据钢筋笼的重量和体积,选择合适的吊装设备,并保证设备的安全可靠性。
(2)加固和固定吊装辅助工具:在吊装过程中,加固和固定钢筋笼,防止其发生滑移或倾倒。
4. 人员培训和意识教育(1)吊装操作人员培训:对吊装操作人员进行专业培训,提高其操作技能和安全意识。
(2)安全意识教育:对施工现场的各个岗位人员进行安全意识教育,提醒其注意吊装作业的安全注意事项。
5. 监督检查(1)定期检查吊装设备:定期对吊装设备进行检查和维护,确保其工作状态良好。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录1、编制目的 (1)2、编制依据 (1)3、钻孔桩钢筋笼吊装工程概况 (1)3.1、吊装作业内容 (1)3.2钻孔桩钢筋笼设计概况 (1)3.3设计附图 (2)4、钻孔桩钢筋笼总体吊装作业方案 (2)4.1施工流程 (3)4.1施工流程 (4)4.2吊装方法 (4)4.3吊装方案 (5)4.3.1起吊机械设备及料具配备 (5)4.3.2钢筋笼吊点布置 (6)4.3.3吊筋选择 (7)4.3.4单个钢筋笼起吊时间 (7)5、可能发生事故及预防措施 (8)6、技术保证措施 (8)7、施工安全保证措施 (12)7.1安全目标 (12)8、成品、半成品保护措施 (15)钢筋笼吊装方案1、编制目的编制本方案是本项目区间高架桥梁及高架车站中桩基分项工程在钢筋笼吊装方面的主要技术资料,有助于加强钻孔桩钢筋笼吊装过程的技术管理,为本项目钢筋笼吊装提供必要的技术指导。
2、编制依据2.1、武汉市轨道交通机场线工程施工图设计佳海工业园站和航空总部站基础工程施工图;2.2、国家现行有关安全规程;2.3、《钻孔桩施工专项方案》;2.4、《建筑施工手册》(第四版)。
3、钻孔桩钢筋笼吊装工程概况3.1、吊装作业内容本工程在钻孔灌注桩施工期间,起吊工作主要是钻孔灌注桩钢筋笼吊装及其它材料、设备的场内调转作业。
为保证施工的安全,根据现场施工中起吊重物的实际需要,就起吊设备、起吊方法、吊具、吊筋等多方面进行安全系数的考虑。
3.2钻孔桩钢筋笼设计概况3.2.1佳海工业园站车站主体钻孔桩均采用桩径Φ1250mm钻孔桩,桩基共84根,桩长均为45m。
3.2.2航空总部站车站主体钻孔桩均采用桩径Φ1250mm钻孔桩,桩基共84根,1#、2#和15#16#轴承台桩长为40m,其余轴线桩长均为45m。
佳海工业园站和航空总部站所有钻孔桩钢筋笼中45m的为最长、最重,固以45m桩钢筋笼来检算。
桩径为φ1.25m,钢筋笼长46.565m,单桩钢筋笼重量约5.9t。
因为施工场地小,钻孔桩钢筋笼分四节制作,标准节桩钢筋笼长12m,最后一节桩钢筋笼长10.565m,钢筋笼吊放采用25T汽车吊机分节吊放就位,孔口焊接。
3.3设计附图根据要吊装钢筋笼的尺寸、单根重量及吊装高度选择吊车的资源配置,钢筋笼设计图见图1。
4、钻孔桩钢筋笼总体吊装作业方案根据上述钢筋笼的特点和以往施工经验,采取三点起吊的吊装方案。
主机选用25T汽车吊。
4.1施工流程图2 钢筋笼吊装工艺流程图4.2 吊装方法钢筋笼吊放采用单机抬吊,空中回直。
吊机选用25T汽车吊。
起吊时必须使吊钩中心与钢筋笼重心相重合,保证起吊平衡。
钢筋笼吊放具体分六步走:第一步:指挥转移到起吊位置,起重工分别安装吊点的卸扣。
第二步:检查三吊点钢丝绳的安装情况及受力重心后,开始同时平吊。
第三步:钢筋笼吊至离地面0.3m~0.5m后,应检查钢筋笼是否平稳后主钩起钩,根据钢筋笼尾部距地面距离,随时指挥副钩配合起钩。
第四步:钢筋笼吊起后,主钩匀速起钩,副钩配合使钢筋笼垂直于地面。
第五步:指挥起重工卸除钢筋笼上副钩吊点的卸扣,然后远离起吊作业范围。
第六步:指挥吊机吊笼入孔、定位,吊机走行应平稳,钢筋笼上应拉牵引绳。
下放时不得强行入孔。
4.3 吊装方案4.3.1起吊机械设备及料具配备起吊设备的选择的原则:根据起吊设备的负重能力能否满足现场所吊重物的需要而定。
本工程桩基钢筋笼分四节制作,现对钢筋笼进行验算。
根据以上分析,吊装钢筋笼选用一台25t汽车吊,相关吊装能力与安全验算如下:(1)吊装重量的验算:Q≥Q1+Q2Q:起重机起重量Q1:钢筋笼重量Q2:吊具重量取1tQ=25tQ1+Q2=5.9+1 =6.9t<25t 满足要求。
(2)吊装高度:H汽车吊最大起吊高度H1 取33.3m。
钢筋笼长度按最后一节钢筋笼12m验算:h:索具高度取2mH=12+2=14m<H1=33.30m(3)钢丝绳验算:本工程用于起吊钢筋笼的钢丝绳规格为:6×19,绳芯1,钢丝绳直径为28mm,钢丝绳公称抗拉强度为1400N/mm2。
钢丝绳允许拉力按下式计算:[Fg]=αFg/K式中:[Fg]—钢丝绳的允许拉力(Kg);α—换算系数,按《建筑施工手册》(第四版)表14-4取用;Fg—钢丝绳的钢丝破断拉力总和(Kg),按《建筑施工手册》(第四版)表14-2取用;K—钢丝绳的安全系数,按《建筑施工手册》(第四版)表14-5取用。
从表14-2查得Fg=405.5KN从表14-4查得α=0.85从表14-5查得K=6故允许拉力[Fg]=αFg/K=0.85×405.5/6=57.45KN所以总的允许拉力[F]=[Fg]×3=57.45×3=172.35KN所需要起吊的总重Q1+Q2=6.9t=6.9×103×9.8×10-3=67.62KN所以[F]>Q1+Q2故符合要求。
起吊施工机械设备及料具配备见表1《起吊施工机械设备及料具配备表》。
4.3.2钢筋笼吊点布置为保证起吊的平衡,在钢筋笼的起吊面根据受力特点布置3个吊点,吊点位置牢固焊接,见图3《钢筋笼起吊示意图》;钢筋笼的顶端对称均衡布置1组吊筋,吊筋与钢筋笼的搭接焊接长度必需达到10d(d为钢筋直径)。
表1 起吊施工机械设备及料具配备表4.3.3吊筋选择起吊钢筋笼吊筋选择设置2根φ16圆钢作为吊筋,其安全性计算如下:钢筋抗拉强度为:fy=370N/mm2;Φ16圆钢截面积:As=201mm2;2根吊筋总的承载力:Q=2×370×201=148740N,约14.87T;考虑吊筋在加工和焊接过程中的强度损失22%,所以取Q=11.6T,故吊筋的安全系数K=11.6/6.9=1.68;符合要求。
4.3.4单个钢筋笼起吊时间见表2《钢筋笼起吊时间表》表2 钢筋笼起吊时间表5、可能发生事故及预防措施起吊作业中最易发生高空坠物伤人事故。
在起吊钢筋笼之前,先检查清理完遗留在钢筋笼里的钢筋头、电焊条以及加工工具等;检查钢筋笼所有预埋件焊接是否牢固;检查钢筋笼所有吊点焊接是否规范合格;在起吊后预埋件松脱的,在钢筋笼入孔后补焊牢固。
如果在起吊过程中发生吊点脱落致使起吊无法继续时,必须将钢筋笼放回平台重新加固完成后在继续起吊。
6、技术保证措施6.1钢筋笼吊装之前,技术员自检合格后,报请质检工程师及监理工程师验收、检验符合要求后,进行钢筋笼吊装。
6.2钢筋笼起吊之前,专人对钢筋笼进行巡检,确保钢筋笼内无短钢筋等遗留物,并清除干净。
6.3钢筋笼吊装之前,组织施工班组进行技术、安全交底,并有书面资料,对钢筋笼的重量、长度进行明确及吊装的吊车停机位置。
6.4钢筋笼吊装时,配备专职起重指挥,确保钢筋笼在吊装过程中合理受力。
6.5钢筋笼吊装时,先由主副钩同步起吊,起吊到一定高度后,钢筋笼受力稳定,副钩配合主钩进行钢筋笼吊装回直。
6.6防止钢筋笼散架安全技术措施:1)焊接质量检查,避免脱焊、漏焊。
2)吊筋与钢筋笼的搭接长度、焊缝质量合乎技术交底3)吊放钢筋笼专职安全员,钢筋笼制作督查员必须到场,分别配合检查吊放环境及钢筋笼各吊点及锁具的情况,符合安全吊放要求后才可正式吊放。
6.7钢筋笼定位精确度控制措施:1)钢筋认真按设计图纸下料。
2)钢筋笼制作正确布置钢筋,并焊接牢固。
3)测量护筒标高,正确。
4)吊筋的长度是否满足钻孔桩高程要求,是否对称对称焊接(防止钢筋笼垂直吊装后钢筋笼发生偏移,无法正常入孔)。
5)钢筋笼制作前应核对孔型、孔深与成型钢筋尺寸,无差异才能上平台制作。
6)钢筋笼吊放入孔时,不允许强行冲击入孔。
6.8与建筑物较近处:1)设安全网隔离。
2)钢筋笼入孔前用安全绳拉离建筑物,保证钢筋笼运输平稳,专人指挥吊装及安全监督是否对建筑物有安全隐患。
6.9起重机械“十不吊”:1)歪拉斜拽不吊。
2)超负荷、重量不明或不符合安全要求不吊。
3)工件紧固不牢不平衡、可能滑动不吊。
4)多人指挥,示意指挥不配戴指挥标志或光线暗淡视物不清不吊。
5)吊物边缘锋利无防护措施不吊。
6)吊物上站人或有浮放物件不吊。
7)埋在地下的构件或吊挂重物直接进行加工时不吊。
8)安全装置失灵不吊。
9)有爆炸物不吊。
10)六级以上强风无防护措施不吊。
6.10试吊相关要求:1)试吊环境:试吊试在晴朗天气进行,风速应小于五级,场地应平整、坚实,倾斜度不得大于5/1000,在起重臂(杆)起落及回转半径内无障碍物。
2)空载试验:列各试验动作须重复进行不少于3次;吊臂、吊钩要作起落、升降到规定的极限位置;回转机构向左右各回转360度;前进、后退,在原地向左、右各90度转弯;各仪表、信号应显示正常,安全控制装置应灵敏有效,运转部位应无异响、过热现象。
3)满载试验:力矩限制器自检功能必须灵敏有效,额定载荷试验以最低和最高速度进行提升、制动、变幅、回转、行走试验,重复次数不得少于2次;试验过程中各项动作应连续进行。
4)超载试验:以起重机额定起重量的110%进行超载动态试验,试验程度参照满载试验要求。
动态试验后将起重量增加到125%,提升到离地20厘米高度处,重物在空中停留时间不得少于10分钟,重物与地面距离应保持不变。
图3 钢筋笼起吊示意图 锁扣钢丝绳20m m 钢板钢丝绳锁扣钢丝绳锁扣锁扣锁扣横扁担吊装示意图7、施工安全保证措施7.1安全目标认真贯彻“安全第一,预防为主,综合治理”的方针,加强安全管理,确保本工程实施过程中无安全事故,创安全达标工地。
同时针对本工程的特点制定完整的安全教育及管理制度,工人上岗前进行安全教育并考核,合格后方可上岗作业。
7.2安全生产管理措施实行吊装令制度,明确责任。
进行吊装作业时必须有吊装令,方可执行吊装任务,吊装令样表如下:起重作业吊装令工程项目:编号:监理单位:施工单位:施工前应保证相关施工人员进行过全面的安全与技术培训,并下发安全技术交底,签字确认。
在进行吊装作业前,应将表中各情况如实填写,确保条件符合吊装相关规范要求,现场负责人员逐一签字,最后由发令人即现场副经理进行签字下令。
7.3安全生产保证措施在施工中增强工人对这些方面的安全意识,钻孔灌注桩钢筋笼吊装施工中存在的危险主要有:交叉作业和吊装作业造成的吊装机械伤害、高空坠物,现场用电伤害等。
针对以上危险源,采取以下措施。
(1)进入施工现场必须戴安全帽,施工现场要张贴悬挂醒目的安全宣传标语、标牌。
(2)施工平台及泥浆池边设立安全栏杆或警示带,夜间保证照明,防止高空坠落。
(3)施工现场用电应严格执行《施工现场安全生产保证体系》、《施工现场临时用电安全技术规程》相关规定。
(4)施工现场电线电气设备设施采取防护措施,增设屏障、遮栏、围栏、保护网,现场电缆线可以架空或埋入地下,各种电器控制须设漏电保护装置,并设警示标识牌。
