气体灭火施工组织方案
ig541气体灭火施工方案

IG541气体灭火施工方案1. 引言在现代社会,火灾是一种常见的灾害,严重威胁人们的生命安全和财产安全。
为了防止火灾的发生和扩散,气体灭火技术得到了广泛的应用。
IG541气体灭火系统,作为一种高效、环保的灭火方案,能够在火灾发生后迅速将气体释放到灭火区域中,有效控制火灾扩散并将火势扑灭。
本文将详细介绍IG541气体灭火施工方案和操作流程。
2. IG541气体灭火系统的组成IG541气体灭火系统由以下几个组成部分构成:•储气罐:用于储存IG541混合气体,通常采用高强度钢制储气罐。
•喷头:喷头通过传感器检测到火灾后,将储气罐中的IG541气体释放到被灭火区域中。
•管道系统:将储气罐与喷头连接起来,保证灭火气体顺利流通。
•控制系统:负责监测火灾发生并控制喷头的释放。
3. 施工前的准备工作在进行IG541气体灭火施工之前,需要进行一系列的准备工作,以确保施工的顺利进行:1.火灾风险评估:根据被保护区域的类型和规模,对火灾风险进行评估,确定需要采用IG541气体灭火系统的灭火剂量。
2.施工方案设计:根据被保护区域的具体情况,设计合理的管道布置和喷头位置,确保灭火气体能够快速覆盖整个区域。
3.建立施工组:组织专业的施工团队,负责安装和调试IG541气体灭火系统。
4. 施工过程以下是IG541气体灭火施工的基本步骤:步骤1:安装储气罐和管道系统1.找到合适的位置安装储气罐,确保储气罐的安全和稳定。
2.安装管道系统,连接储气罐与喷头,保证灭火气体顺利流通。
步骤2:安装喷头和传感器1.根据设计方案,在被保护区域的合适位置安装喷头。
2.安装传感器,用于检测火灾并触发喷头的释放。
步骤3:安装控制系统1.安装控制系统,将传感器与控制设备连接起来。
2.对控制系统进行调试,确保系统的正常运行。
步骤4:进一步测试和调试1.对整个IG541气体灭火系统进行全面测试,包括喷头的释放、灭火气体的流通等。
2.检查施工过程中可能存在的问题,并进行修复。
气体灭火施工方案(七氟丙烷无管网)-3

施工方案建设单位名称:上海西子实业有限公司施工方案名称:上海西子联合总部综合楼办公项目消防工程气体灭火施工方案施工组织设计编号:HY-XZ-XF004上海环昱建筑消防工程有限公司二0一四年二月目录工程施工方案 (3)1工程概述 (3)1.1 前言 (3)1.2 本施工组织设计编制依据 (3)1.3 工作方式 (3)2工程管理目标 (3)3施工组织设计 (3)3.1 施工准备 (3)3.2 施工步骤 (5)3.4确保工期的技术组织措施 (13)工程施工方案1 工程概述1.1 前言本施工组织设计是工程承建单位在整个施工期内指导安装工程施工的大纲。
将由项目经理部精心组织、精心施工。
1.2 本施工方案编制依据本施工方案编制依据:A.气体灭火系统平面图、系统图B. 气体灭火系统施工和验收规范GB50263—2007C.《气体灭火系统施工及验收规范》(GB50263-2007)D.《工业金属管道工程施工及验收规范》(GB50235-97)1.3 工作方式该气体灭火系统采用预制(无管网)单元独立全淹没灭火方式。
2工程管理目标实行以合同期为目标的项目法施工,全面履行工程合同,保工期、保质量、保交工。
质量监督管理控制:为了保证工程质量,项目组配备质量监督工程师,按照ISO9001 质量管理的目标、步骤、办法完成质量监督管理。
采取有效可靠的质量保证措施,创优良工程,并达到市合格工程评定条件。
建立强有力的项目领导班子,组织一流素质的施工队伍,采取先进的施工管理方法和施工技术。
实现安全生产和文明施工。
3.1 施工准备3.1.1施工技术准备(1)施工前做好消防工程各系统工程图纸的内部会审,并根据消防部门对本消防系统工程的审核意见对图纸进行核实,深化设计的部分,施工中必须落实,保证各消防系统图纸的有效性。
(2)组织工程技术和设计人员深化熟悉设计图纸,掌握设计要点和施工工艺标准,会同业主、设计单位、监理、各分包单位进行设计交底和图纸会审。
气体灭火施工方案(二篇)

气体灭火施工方案(1)气体部分气体部分由柜体、气体钢瓶及容器阀、电磁阀启动器、高压软管、集流管、安全泄压装置、单向阀、选择阀、压力开关、喷头和气体输送管道等组成。
(2)报警控制部分报警控制部分由控制器、继电器模块、备用电池、警铃、声光报警器(蜂鸣器及闪灯)气体释放指示灯、紧急启动按钮、紧急止喷按钮、手动/自动转换开关、辅助联动电源、以及感温、感烟探测器等组成。
二、系统___(1)气体部分1、管材:灭火剂输送管道全部采用内外镀锌无缝钢管,管接件采用内外镀锌钢制管接件;气动管路采用紫铜管及管接件。
2、连接:内外镀锌无缝钢管公称直径大于___mm,采用法兰连接;公称直径___mm及以下的管道采用丝扣连接。
3、气体设备置于贮柜箱内,连接应牢固可靠。
4、试压:试验压力升至规定压力后,保压___min,无滴漏形变为合格;气体严密性实验为水压强度试验压力的2/3,关闭气源后,___min内压降不超过___%,且防护区外管道无泄漏。
(3)报警控制部分1、报警及控制线管采用镀锌线管:2、报警回路线采用ZR-RVS-2___1.5;3、电源线采用ZR-BV1.5;4、气体灭火控制器___在外墙,___高度距地面___m;5、声光报警器分别___在防护区门上方距门框___m;6、放气指示灯___在防护区外门上方,距门框且___在门的正中心位置;7、手/自动转换开关、紧急止喷按钮、紧急启动按钮依次___于保护区房外墙上,手自动转换开关距门外,三种设备___高度底部均距地面___m;8、继电器接口模块___在灭火控制器内;9、敷设方式、高度及线管按《消防施工验收规范》___。
10、控制器至其它区域管线,施工时根据现场情况连接。
三、系统调试1、应在验收前进行模拟自动喷气试验,可采用氮气进行。
2、模拟自动喷气试验,应符合下列规定:3、气体能喷入被试验区域内,且能从被试验区域的每个喷嘴喷出。
4、有关控制阀门工作正常。
5、有关声、光报警信号正确。
气体灭火自动灭火系统施工组织方案

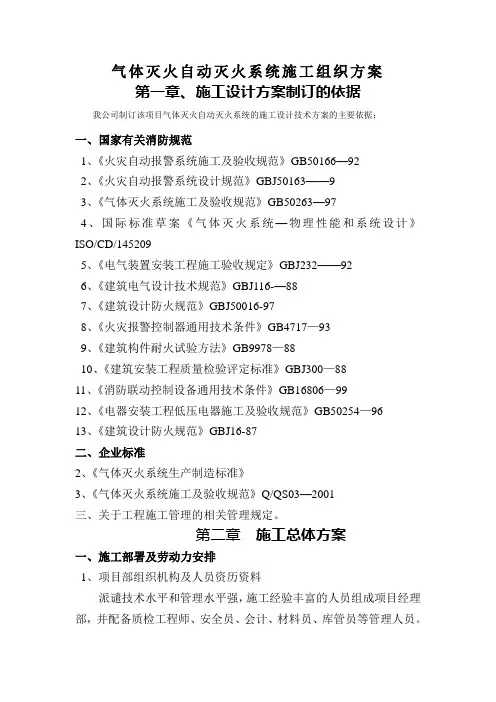

气体灭火自动灭火系统施工组织方案第一章、施工设计方案制订的依据我公司制订该项目气体灭火自动灭火系统的施工设计技术方案的主要依据:一、国家有关消防规范1、《火灾自动报警系统施工及验收规范》GB50166—922、《火灾自动报警系统设计规范》GBJ50163——93、《气体灭火系统施工及验收规范》GB50263—974、国际标准草案《气体灭火系统—物理性能和系统设计》ISO/CD/1452095、《电气装置安装工程施工验收规定》GBJ232——926、《建筑电气设计技术规范》GBJ116-—887、《建筑设计防火规范》GBJ50016-978、《火灾报警控制器通用技术条件》GB4717—939、《建筑构件耐火试验方法》GB9978—8810、《建筑安装工程质量检验评定标准》GBJ300—8811、《消防联动控制设备通用技术条件》GB16806—9912、《电器安装工程低压电器施工及验收规范》GB50254—9613、《建筑设计防火规范》GBJ16-87二、企业标准2、《气体灭火系统生产制造标准》3、《气体灭火系统施工及验收规范》Q/QS03—2001三、关于工程施工管理的相关管理规定。
第二章施工总体方案一、施工部署及劳动力安排1、项目部组织机构及人员资历资料派谴技术水平和管理水平强,施工经验丰富的人员组成项目经理部,并配备质检工程师、安全员、会计、材料员、库管员等管理人员。
2、劳动力安排计划拟派一个施工队,每三个人为一组,总共施工人员3人。
保证按期高质量的完成施工任务.二、主要设备、材料、构件的准备1、主要设备使用计划与程序主要设备包括药剂钢瓶、电磁阀、组合容器阀、反馈装置、喷头、喷管、箱体等,目前我公司有足够的库存,完全可以满足该工程设备及时到位.项目经理部制定设备的使用程序,严格按程序管理设备。
设备在使用过程中,要妥善保管.在领用时执行工程设备的使用管理程序。
2、施工用机具及检测设备的准备该消防工程的主要机具,一部分由我公司从西安调拨,不足部分由项目自行代购.检测设备的采购供应必须经项目总工程师严格审查之后方可采购使用。
气体灭火系统施工组织设计方案

气体灭火系统施工组织设计方案
一、前言
气体灭火系统是一种现代化的灭火设备,其优点包括快速灭火、无污染、对电气设备无损伤等特点,在各行业广泛应用。
气体灭火
系统的施工和安装对于防火和保护性能的保证至关重要。
在本文中,将详细介绍气体灭火系统的施工组织设计方案,以确保施工过程的
安全有效。
二、设计方案
1. 施工单位的管理组织
施工单位应设工程部、生产部、安全生产部、质量部、物资管
理部、人事部等部门。
每个部门均应有相应的职责和任务。
各部门
应相互配合,共同完成项目任务。
特别是施工现场安全管理要求严格,必须派出专业的安全生产管理人员与工程管理人员一起配合,
协同推行,确保施工现场的安全。
2. 施工现场的管理实施
施工现场应设立安全生产管理机构,并明确负责人和相应的职
责和任务。
加强安全教育和安全监管,编制安全规章制度和应急预案,确保安全生产。
应将安全技术措施贯穿整个施工过程。
在施工
过程中,禁止吸烟、施工现场要做好消防安全防护工作,并备有灭
火器材及消防器材。
严禁进行违规施工。
3. 施工方案制定。
IG541气体灭火系统施工方案

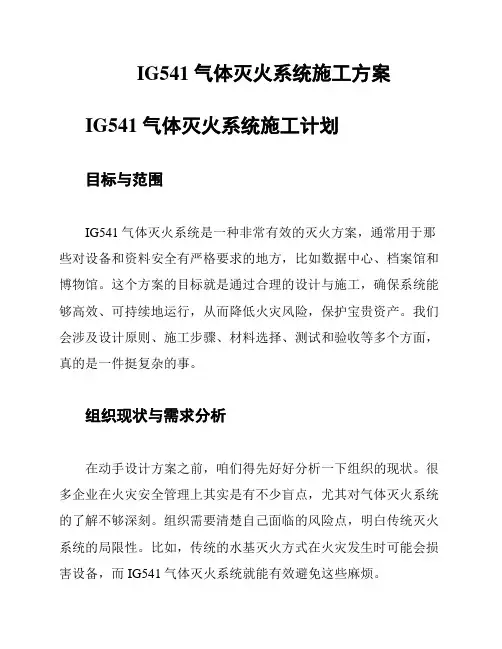

IG541气体灭火系统施工方案IG541气体灭火系统施工计划目标与范围IG541气体灭火系统是一种非常有效的灭火方案,通常用于那些对设备和资料安全有严格要求的地方,比如数据中心、档案馆和博物馆。
这个方案的目标就是通过合理的设计与施工,确保系统能够高效、可持续地运行,从而降低火灾风险,保护宝贵资产。
我们会涉及设计原则、施工步骤、材料选择、测试和验收等多个方面,真的是一件挺复杂的事。
组织现状与需求分析在动手设计方案之前,咱们得先好好分析一下组织的现状。
很多企业在火灾安全管理上其实是有不少盲点,尤其对气体灭火系统的了解不够深刻。
组织需要清楚自己面临的风险点,明白传统灭火系统的局限性。
比如,传统的水基灭火方式在火灾发生时可能会损害设备,而IG541气体灭火系统就能有效避免这些麻烦。
组织的需求主要可以归纳为几个方面:- 确保重要设备和资料的安全- 提高员工对安全的意识- 遵循相关的消防法律法规- 降低未来发生火灾的风险施工实施步骤与操作指南施工准备在开始施工IG541气体灭火系统之前,准备工作是绝对不能马虎的,主要包括:- 现场勘察:要对施工现场进行全面勘查,确定灭火系统的布置方案。
这时候得考虑空间布局、设备摆放以及潜在的火灾源。
- 设计方案确定:根据现场勘查的结果,制定一个详细的设计方案,涵盖气体灭火系统的布置、管道走向以及喷头位置等。
材料选购根据设计方案,咱们要选购符合国家标准的材料和设备,主要包括:- IG541灭火气体储罐- 气体释放装置- 管道和喷头- 控制系统选购材料时,得注意产品质量和供应商的信誉,确保设备的可靠性和耐用性。
施工步骤在施工过程中,得遵循以下几个步骤:1. 安装气体储罐:找个合适的位置安装IG541气体储罐,确保稳固,并且后续维护方便。
2. 管道布置:按照设计方案进行管道布置,确保连接处密封良好,以免漏气。
3. 喷头安装:根据设计图纸在合适的位置安装喷头,确保气体可以覆盖到每个潜在的火灾区域。
高压气体灭火工程施工方案

高压气体灭火工程施工方案一、施工前准备在开始施工前,需要进行下列准备工作:1.制定施工方案:确定施工的区域、灭火系统的种类和规格、设备配置等内容。
2.评估施工风险:在确定施工方案后,需要对风险进行评估,并采取相应措施,保证施工过程中的安全。
3.安装施工区域警示标志:在施工区域内需要安装警示标志,以避免外人误入危险区域。
4.确定施工人员:需要确定施工队伍,包括施工经理、现场负责人、专业技术人员和工程人员等。
二、施工过程1. 安装高压气体灭火系统管线安装高压气体灭火系统管线是施工的重点。
需要按照设计方案布置管道和管线,确定管道和管线的位置、直径、材料、构造等参数,以确保管道和管线的质量。
2. 安装高压气体灭火系统控制设备在安装管道和管线后,需要安装高压气体灭火系统控制设备。
根据设计要求,安装控制设备,包括高压气体灭火系统启动控制器、压力调节器、流量控制器、报警装置等,以确保高压气体灭火系统正常运行。
3. 联调测试完成高压气体灭火系统管道和设备的安装后,需要进行联调测试。
联调测试主要是测试高压气体灭火系统的启动、控制、压力、流量等功能是否正常,以确保高压气体灭火系统能够在需要的时候发挥出最大的功效。
4. 安装辅助设备在高压气体灭火系统的施工过程中,还需要安装一些相应的辅助设备。
例如,安装气瓶架、干粉灭火器、气体泄漏报警装置等,以保证灭火系统运行的稳定和可靠。
5. 施工安全在施工过程中,需要注意施工的安全。
特别是在高压气体灭火系统的压力测试和调整过程中,需要加强安全防护,防止出现事故。
三、施工验收在完成高压气体灭火系统的施工后,需要进行验收。
验收主要包括以下内容:1.对安装的管道、管线、控制设备、辅助设备等进行全面检查,确保其符合设计要求和规范标准。
2.对联调测试的结果进行检查,确保高压气体灭火系统的各项功能正常,并且满足设计要求。
3.对施工的安全记录进行审查,确保施工的安全记录齐全、准确。
4.对高压气体灭火工程的施工文件进行审查,确保施工文档齐全、准确、规范。
气体灭火施工方案(3篇)

第1篇一、项目背景随着科技的发展和人们对安全意识的提高,气体灭火系统在各类建筑、数据中心、实验室、博物馆等场所得到了广泛应用。
气体灭火系统具有灭火速度快、灭火后无残留物、对设备损害小等优点,能有效保护人员和财产安全。
本方案旨在为某项目提供一套科学、合理、安全的气体灭火施工方案。
二、项目概述1. 项目名称:某项目气体灭火系统施工2. 项目地点:某市某区某街道3. 项目规模:总建筑面积约10万平方米4. 项目内容:消防水池、消防泵房、消防管网、气体灭火系统、火灾报警系统等5. 施工周期:预计60天三、施工准备1. 施工组织(1)项目经理:负责全面协调、指挥和监督施工工作。
(2)项目副经理:协助项目经理进行现场管理和协调。
(3)施工班组:负责具体施工任务。
2. 施工材料(1)灭火剂:选择符合国家标准的灭火剂,如七氟丙烷、IG541等。
(2)管道:选用符合国家标准的无缝钢管、不锈钢管等。
(3)阀门、接头、法兰等:选用符合国家标准的消防专用阀门、接头、法兰等。
(4)喷头:选用符合国家标准的消防专用喷头。
(5)控制系统:选用符合国家标准的火灾报警控制器、气体灭火控制器等。
3. 施工设备(1)焊接设备:电弧焊机、氩弧焊机等。
(2)切割设备:等离子切割机、激光切割机等。
(3)吊装设备:汽车吊、履带吊等。
(4)检测设备:压力表、流量计、气体分析仪等。
四、施工流程1. 施工测量(1)测量轴线、标高、管道走向等。
(2)绘制施工平面图、剖面图等。
2. 管道安装(1)管道加工:根据施工图纸要求,对管道进行切割、焊接、坡口处理等。
(2)管道安装:按照施工图纸要求,将管道安装到位,并检查管道的水平和垂直度。
(3)管道连接:采用焊接、法兰连接等方式,将管道连接牢固。
3. 阀门、喷头安装(1)阀门安装:按照施工图纸要求,将阀门安装到位,并检查阀门的开闭状态。
(2)喷头安装:按照施工图纸要求,将喷头安装到位,并检查喷头的安装角度和距离。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工组织设计方案第一部分工程概况第二部分施工组织设计第三部分施工程序第四部分关键工程施工方案第五部分工期目标和保证措施第六部分质量目标、管理制度、方法、措施第七部分施工安全消防管理制度及措施第八部分现场文明施工措施第九部分现场环境保护措施第十部分施工机具和技术装备第一部分工程概况(一)工程简介本工程为安徽皖能集团有限公司能源大厦三层网络机房、UPS室和管理间;八层、十三层档案室安装固定式EBM气溶胶自动灭火系统工程。
(二)主要工程内容EBM气溶胶灭火系统设备具有手动、自动转换功能,同时可联动控制外部的其他设备,当监视部位发生火情时,探测器将电信号发给灭火控制设备,经逻辑判断后发出声、光报警,延时后自动启动灭火装置;并具有联机、数显功能,同时还需准确记录对系统的重要操作和系统当时的工作状态参数。
当气体灭火控制设备处于自动状态时其联动过程如下:当感烟探测器或感温探测器发现火情时,气体灭火控制设备发出预警信号;当感烟探测器和感温探测器发现火情时,两路信号相与,气体灭火控制设备发出火警信号,声、光报警,延时30秒自动启动,同时启动外控功能。
在系统自动启动延时30秒期间内,如经人工确认无需启动该系统时,可通过气体灭火控制设备的面板操作或防护区门口的紧急停止按钮操作终止启动程序。
当气体灭火控制设备处于手动状态时其联动过程如下:当感烟探测器和感温探测器发现火情时,气体灭火控制设备发出预警信号;当感烟探测器和感温探测器发现火情时,两路信号相与,气体灭火控制设备发出火警信号,声、光报警,此时人工操作气体灭火控制设备操作键或防护区门口的紧急启动按钮启动,此时外控功能自动启动。
主要工程量包括三层网络机房、管理间、UPS室与八层、十三层档案室五个防火分区。
其中三层网络机房、管理间、UPS室由消控中心三区气体灭火控制器集中控制,八层、十三层档案室由防护区外区域控制器自动控制。
(三)工程特点1、施工技术、质量要求高。
2、施工场所均属机房等场所,需达到高质量,确保各种设备使用的可靠性、安全性,确保档案的安全性。
3、工程施工线长、点多、量大、时间较紧。
(四)工程施工应遵守的技术标准、规范1、《火灾自动报警系统设计规范》(GB50116-98)。
2、《火灾自动报警系统施工及验收规范》(GB50166-92)。
3、《EBM气溶胶自动灭火装置工程设计、安装和验收》(DBJ04—225—2003)4、《气体灭火系统工程施工及验收规范》(GBJ50263-97)5、《机械设备安装工程施工及验收规范》。
6、《建筑安装工程质量检验评定统一标准》。
7、《建筑安装工艺标准及操作规程》(DB/510P01001-88)。
8、《建筑安装工人安全技术操作规程》。
9、《建筑机械使用安全技术规程》。
10、《施工现场临时用电安全生产管理制度》(JGJ59-88)。
第二部分施工组织设计一、施工布置(重点考虑工期与施工配合、施工质量)(一)施工布署原则1、集中力量保重点,保工期,在人力、物资、机具上给以充分保证。
公司各专业管理工作应协助、指导该项目施工班子组织好施工工作,搞好各方面的协调配合。
2、按交工秩序,组织分点施工。
3、组织配合施工,穿插作业,重点部位抢工:该工程施工配合量大、线长点多。
施工作业期间为不影响生产,必要时应配合组织安装抢工,组织穿插相关安装项目作业,组织内部各工种平行流水作业,以达到既保证正常生产又使内部各工种之间互创施工条件,确保生产和工程施工正常进行,保证工程总体进度,确保工程质量。
4、推行先进施工方法和施工机具,提高机械化作业水平。
(二)施工组织1、组建能源大厦EBM气溶胶灭火系统工程项目经理部,负责工程施工的组织和管理,其组成人员为:项目经理(张辉)、项目副经理(汪建文)、工程安装部负责人(檀同兵,工程师)、技术支持部负责人(刘宝玉,工程师)、质量监督安全部负责人(张丽、工程师)、材料核算部负责人(鲁梅,会计师)。
(三)施工配合1、施工各工种之间的配合(1)油漆施工配合。
施工中各种管道、支架均先刷底漆,待交工前按统一色泽规定刷面漆,个别情况需全部漆完的由工长确定。
穿线钢管均刷防火漆。
(2)设备安装与管道、电气的配合。
设备到货后尽快就位,为管道配管与电气接线创造条件。
(3)自动消防调试的配合。
自动消防调试由电气工种提出方案,并为主操作。
2、安装与土建部分的配合(1)按钮、面板等安装配合。
按钮等盒的安装应做到位置准确,施工时不得损伤墙面。
(2)成品保护的配合。
施工时不得随意在墙体上打洞,因特殊原因必须打洞,应与建设单位协商,确定位置及孔洞大小,安装施工中应注意对墙面、吊顶的保护,避免污染。
所有其他人员不得随意扳动已安装好的管道、线路、开关、阀门,不得随意取走预埋管道管口的管堵。
3、施工与装修的配合(1)烟、温感接线盒安装与吊顶的配合。
烟、温感接线盒应先在龙骨上固定,再配管接线。
烟、温感探头的安装,其布局要与装修协调。
(2)在装修墙面上安装按钮、声光报警器等,应与装修协调进行。
4、施工与建设单位、监理单位的配合(1)施工方所需材料及设备,按合同要求经与甲方协商一次到位,并由工程监理验收后方进入施工现场。
(2)图纸资料及设计变更,由甲方按规定时间及时提供,安装与设计的有关事宜由甲方和监理单位协调。
(3)甲方、监理单位在施工过程中对安装质量进行监督,设备开箱检查,隐蔽验收、调试应约请甲方和监理单位人员参加和验收。
(4)甲方按进度及时解决工程进度款。
(5)由甲方与工地供电部门协调通电。
第三部分施工程序第四部分关键工程施工方案1、气体灭火装置系统的安装:(1)按图纸设计进行就位,确保装置稳固、牢固。
正前方0.5m内不允许有设备、器具或其它阻碍物。
(2)力求与室内其它设备协调一致。
(3)气体灭火控制器的安装按消防平面图中标示位置,距地1.5m处安装牢固、端正。
(4)急启急停按钮安装位置如消防平面图中所示,距地高1.5m处;气体释放灯、声光报警器安装在门楣之上,安装牢固,同时考虑便于接线。
(5)气体自动灭火装置系统调试a 气溶胶自动灭火装置系统调试,应在系统施工结束后进行。
b在系统调试前做好充分准备,查验设备的规格、型号、数量、配件等,检查施工质量,对于工程施工中出现的问题,应会同设计、监理单位协商解决,并有文字记录。
检查系统线路,对于错线、开线、虚焊和短路等进行处理。
c模拟试验确定一切正常后,使系统恢复监视运行,实现模拟开通。
消防验收合格后,将系统开通,办理移交手续。
2.火灾自动报警系统安装(1)工艺流程领会设施图纸--布管布线—清洗管件—配线及管内穿线—绝缘测定—设备安装就位校线、接线—单体试验—分项通电调试—联动编程—竣工检测及验收(2)配管工程A、施工前必须充分熟悉设计图纸,如发生偏差应及时与有关部门协调解决。
B、所有管材必须具有材质证明书和产品合格证,凡有折扁、裂纹、管内有毛刺的管材禁止使用。
C、按照图纸,配管应以最近的路线敷设,并应尽量避免与其它专业管道交叉、重叠,尽量减少弯曲。
D、当配管进入箱、盒时,应焊接固定。
管口露出箱、盒部分应小于5mm;金属软管进入箱、盒时,应使用软管接头连接,并且软管有管卡固定,其固定间距不大于1mm,不得利用软管作为接地导体。
E、配管的连接必须用套管焊接,不准用对眼管口,套管长度为连接外径的1.5-3.0倍;连接管的对口处应在套管中心,切口要锉平,管口应刮光,焊接应牢固、严密。
F、当配管必须弯曲时,其弯转角度应保证大于90度;每条回路禁止有三个以上的转角,且不得有“S”弯;在弯曲半径处不得有皱折和压瘪,以免发生穿线困难或损坏导线绝缘。
G、线管弯曲处,弯扁程度不应大于管外径的10%,弯曲半径不小于线管外径的6倍。
埋设于混凝土楼板内的线管,弯曲半径应不小于线管外径的10倍。
H、线管超过下列长度时,中间应加装接线盒或拉线盒,其位置应选在便于穿线处。
管长每超过45米无弯曲时;管长每超过30米,有一个弯时;管长每超过20米,有二个弯时;管长每超过12米有三个弯时。
I、入落地式控制箱的线管,应排列整齐,管口高出基础面不小于50mm。
J、线管应避开设备基础,当穿过建筑物基础时,应另加保护管保护。
经过建筑物伸缩缝时,应考虑伸缩缝影响,应装设补偿装置,安装方法按照有关标准图集施行。
K、配管时,如遇管路较长,弯头较多,通入钢丝有困难时,可在配管时预先在管内穿好钢丝,以便穿导线时使用;为避免管内积水,线管在水平配置时,中间部分略为垫高,形成一定排水坡度。
L、配管敷设完成后,向上的管口应及时用木塞堵封;对于接线盒等可用废线堵塞,以免杂物进入。
(3)管内穿线A、工艺流程配线、配色—管路清扫—穿引线—放线、做拉线头穿线—加护口导线连接—接头包扎—绝缘测试并记录B、导线穿入之前,应先清除管内积水和杂物。
C、不同系统、不同电压、不同电流类别的线路不应穿入同一管内或线槽的同一孔槽内。
D、横向敷设的报警传输线路,不同防火分区的线路不应穿入同一管内。
E、导线在管内不得有接口或扭结,其必要的接头应设在接线盒内连接。
F、管内导线总截面积(包括外层)保证不超过线管有效截面积的40%。
G、传输导线应选择不同色别的导线,同一工程中的相同线别的颜色一致,接线端子应有标志。
H、导线穿入管内后,在导线出处,应装护圈保护导线;如不进入箱盒内的垂直管口,穿线后必须将管口作密封处理。
I、穿线完成后,在通道之前,必须对导线绝缘电阻进行测试并作好记录;测试时使用500V摇表对导线间以及对地进行测量,要求绝缘电阻值不小于20兆欧。
J、对于使用的非金属管或线槽及其附件均应用阻燃材料。
(4) 气体灭火控制器安装气体灭火控制器设在监控室,是关键设备之一。
安装时必须特别注意,按照规范,设备就位时应留足操作和检修空间,屏后检修的屏柜应保证检修间距不小于1米;正面操作距离保证单列布置时为1.5米。
双列布置时为2米,值班员经常工作的一面,盘前距离不小于3米。
控制器安装程序及施工方法如下:A、设备搬运气体灭火控制器是精密电子设备,搬运过程中必须十分小心谨慎,做到绑扎要牢固,移动要轻,不许倾倒。
包装必须在现场拆除,开箱后应根据清单核对型号、点收附件、仔细检查盘面情况,确认无误后方可安装。
B、设备就位按图纸规定的顺序,用人力将装置安装到位,按照《电气装置安装工程施工及验收规范》(GB50171-92)中,有关装置安装工程的标准进行调整。
C、内部清扫安装就位后,用干净的抹布对设备内部进行擦拭,柜内不许留有任何杂物,检查活动机件是否牢固。
(5)系统调试首先对系统进行一般性检查,包括对线路的外部检查,凭感观观察各种配线情况,对照图纸核对各设备之间的相互关系,判断接线正确与否,然后进一步对线路进行校核实验,先将回路中的探测器、编码底座等接线端子断开,用万用表对回路敷设情况;对灭火系统中的控制模块至联动装置二次线路进行核查。
