水泥混凝土路面沉陷 破碎板修补施工方案

水泥混凝土路面沉陷、破碎板修补施工方案
1.放样
根据混凝土板的损坏类型、程度划定修补范围,视情况放线位置至少应距破损处10cm以上。

当沉陷、裂缝较长且位置靠近板中央时,可放样凿除半块板进行修补。

2.切割
按放样的标定线用切割机切割成规则的修补区。

对于水泥混凝土修补材料,采用有限元分析发现,切割深度宜大于5cm,对于修补区域的面积宜大于 40cm×40cm,且最好采用矩形的修补区域,不宜采用三角形修补区域,这样的修补区域在轮载作用下的受力情况更有利。

3.冲击破碎
用风镐或铣刨机等混凝土破碎机具对切割后的修补区路面板进行破碎,使其成为碎片,以便于清除。

4.碎片清除
经冲击破碎后,路面板已成碎片、碎屑,用修补工具(挖机或铲车)加人工将其清除干净。

5.基础处理
如果混凝土路面板破损是由土基或基层的强度不够或不均匀沉降造成的,则应先妥善处理土基或基层,使其满足技术要求。

一般情况下,也应对基层进行整平和适当夯实或换填(贫混凝土浇筑基层)处理。

6.界面处理
(1)开挖的基层基坑要底平整、壁垂直、角方正等。

(2)开凿的混凝土基坑要避免出现薄边断面,周边宜垂直表面切除,下部呈向内扩展状。

基坑四壁要避免过于平整,宜凿成粗糙不平的接口,以利于新老混凝土更好地粘结。

基坑清理好后,将已拌好的界面剂涂刷在基坑四壁及基层表面上;不用界面剂时,可用修补剂和水按1:1的比例拌和为净浆,涂刷在坑槽四壁和基层面上,注意基层表面不得有积水。

7.浇筑混凝土
根据试验配合比拌制混凝土,其强度不低于原路面设计强度。

将拌和好的混凝土倒入开挖处理好的基坑内,立即进行后续工作。

各工序应做到衔接紧密,振捣、抹平工作必须在初凝前完成,抹面、压纹等工作必须在终凝前完成。

8.养护
在整个养护期间必须保持修补混凝土表面始终处于湿润状态,最好派专人用麻袋或其他吸水性强的材料淋湿覆盖养护。

根据具体预留试件或实际路面混凝土的回弹抗压强度检测情况决定通车放行时间。

合集下载

水泥混凝土路面破除及水泥混凝土路面恢复施工方案

水泥混凝土路面破除及水泥混凝土路面恢复施工方案

水泥混凝土路面破除及水泥混凝土路面恢复施工方案1.路面破除前的准备工作:-确定破损路段的范围和程度,制定破除方案;-清理路面上的附着物,如泥土、杂草等,保持路面清洁;-针对重要交通路段,需要提前规划交通管制措施,确保施工安全;-准备所需工具、机械和材料,如挖掘机、电锤、水泥、砂浆等。

2.路面破除施工:-使用挖掘机对破损路段进行开挖,将破损的水泥混凝土路层和基础层挖除;-清理挖剩的碎块和碎纸,并保持坑洼部分的干燥;-检查基础层的平整度和稳定性,进行必要的修复,如填充碎石或加固基层;-检查和修复路面下的排水系统,确保排水畅通。

3.水泥混凝土路面恢复施工:-在清洁的修复区域内,涂布一层水泥砂浆作为底层,厚度通常为5-10厘米,使其平整;-在水泥砂浆未凝固前,将预制的钢筋网格或纤维增强材料铺设在水泥砂浆上并压实;-在钢筋网格或纤维增强材料上涂布一层水泥砂浆,厚度通常为3-5厘米;-在水泥砂浆未凝固前,使用抹光机或抹平工具将路面抹平,使其与周围路面平齐;-在路面上进行必要的标线和标识绘制,如车道线、停车标志等。

4.恢复施工后的养护:-在施工后2-3天内,对新铺设的水泥混凝土路面进行养护,可喷洒适量的水进行湿润保养;-在新铺设的水泥混凝土路面上设置合适的警示标志和标线,引导交通和行人;-在施工后的一段时间内,定期巡查路面,及时发现并修复可能的破损。

总结:针对水泥混凝土路面破除及修复施工,需要进行准备工作、破除施工、恢复施工和养护等步骤。

在施工过程中,应注意保证路面的平整度和稳定性,确保排水畅通和标线标识的准确性。

同时需要根据道路使用情况和交通需求,制定相应的交通管制措施,确保施工安全和交通畅通。

水泥混凝土路面沉陷、破碎板修补施工方案

水泥混凝土路面沉陷、破碎板修补施工方案

水泥混凝土路面沉陷、破碎板修补施工方案
背景介绍
水泥混凝土路面在长期使用过程中,可能会出现沉陷和破碎板的情况。

这些问
题不仅影响道路的美观和使用功能,还可能对交通安全造成威胁。

因此,及时修补水泥混凝土路面的沉陷和破碎板至关重要。

施工步骤
1. 检查路面问题
在进行修补之前,需要对水泥混凝土路面进行全面检查,找出沉陷和破碎板的
具体位置和程度。

2. 清理路面
清理工作包括清除路面上的泥土、碎石等杂物,确保修补工作顺利进行。

3. 切割和拆除受损部分
对于破碎板,需要使用切割机等工具将受损部分切割并拆除,清理掉碎片和残
余物。

4. 补充混凝土
在清理的基础上,利用混凝土搅拌机调配合适的混凝土材料,将其倒入受损区域,并采用振捣机等工具进行充分压实。

5. 抹平和养护
修补完受损区域后,使用抹光机对路面进行抹平处理,并对修补部位进行养护,保证混凝土的早期强度和耐久性。

施工注意事项
1.确保施工区域安全,设置明显的施工警示标志,避免交通混乱和安全
问题发生。

2.严格按照施工工艺和要求进行操作,避免施工质量不合格。

3.避免在雨雪天气或温度过高或过低的情况下进行修补工作,以免影响
混凝土的固化效果。

结束语
通过合理的施工方案和严格的操作,可以有效修补水泥混凝土路面的沉陷和破碎板问题,延长路面的使用寿命,提升道路的整体品质和安全性。

在实际施工过程中,应根据具体情况进行调整和优化,以确保修补效果达到预期目标。

混凝土路面维修施工方案

混凝土路面维修施工方案

混凝土路面维修施工方案一、工程概述本次维修的混凝土路面位于具体路段名称,该路段是道路的重要性及交通流量描述。

由于长期的交通荷载、自然环境影响以及施工质量等原因,路面出现了不同程度的损坏,如裂缝、坑洼、板块破碎等,严重影响了行车的舒适性和安全性,因此需要进行维修处理。

二、施工准备1、技术准备熟悉施工图纸和相关技术规范,进行现场勘察,了解路面损坏情况。

制定施工技术方案,明确施工工艺和质量控制要点。

对施工人员进行技术交底,确保其掌握施工要求和操作要点。

2、材料准备准备好所需的水泥、砂、石子、钢筋等原材料,并确保其质量符合要求。

储备足够的混凝土外加剂,如减水剂、早强剂等,以满足施工需要。

3、机械设备准备配备混凝土搅拌机、摊铺机、振捣器、切缝机、装载机等施工设备,并提前进行调试和维护。

准备好运输车辆,确保混凝土能够及时运输到施工现场。

4、现场准备对施工路段进行交通管制,设置警示标志和施工围挡,确保施工安全。

清理施工现场的杂物和积水,对损坏的路面进行凿除和清理。

三、施工工艺流程1、裂缝处理对于宽度小于 02mm 的裂缝,采用表面封闭法进行处理。

首先将裂缝表面清理干净,然后涂刷一层环氧树脂浆液进行封闭。

对于宽度大于 02mm 的裂缝,采用压力灌浆法进行处理。

先在裂缝处钻孔,然后用高压灌浆机将灌缝胶注入裂缝中,使裂缝填充密实。

2、坑洼处理对于较小的坑洼,将坑洼内的杂物清理干净,然后用水泥砂浆进行填补。

对于较大的坑洼,先将坑洼周边的混凝土凿除,形成规则的形状,然后重新浇筑混凝土。

3、板块破碎处理将破碎的板块全部凿除,清理基层表面的杂物和浮尘。

在基层上铺设一层钢筋网,以增强混凝土的抗拉强度。

重新浇筑混凝土,振捣密实,并进行养护。

4、混凝土浇筑混凝土配合比应根据设计要求和原材料性能进行试验确定,确保混凝土的强度和工作性能符合要求。

混凝土搅拌均匀后,用运输车辆运至施工现场,采用摊铺机进行摊铺。

摊铺过程中,应控制好混凝土的厚度和平整度,并用振捣器振捣密实。

水泥混凝土道路破除恢复方案

水泥混凝土道路破除恢复方案

水泥混凝土道路破除恢复方案一、工程概述。

咱这有段水泥混凝土道路啊,可能因为年久失修,或者是被啥重型车辆给霍霍得不成样子了,现在就得把它破除了重新弄。

这道路的长度大概是[X]米,宽度是[X]米,面积就是长乘宽这么个情况。

二、破除方案。

# (一)施工前准备。

1. 先得把施工现场给围起来,就像给它画个圈儿似的,用那些个围挡一挡,省得施工的时候有路人或者车辆不小心闯进来,那可就麻烦大了。

围挡上还得贴上一些警示标志,像“施工重地,请勿靠近”之类的,让大家远远就知道这儿在搞事情。

2. 施工设备也得准备齐全喽。

比如说破碎机,这可是破除道路的主力军,就像战士上战场得带枪一样。

还有装载机,用来把破除后的混凝土块给运走。

测量仪器也不能少,得精确地知道从哪儿开始破,破到哪儿为止。

# (二)破除流程。

1. 先让测量人员上场,拿着他们那些个仪器,在道路上把破除的范围给精确地标记出来。

这就好比是给破碎机画个靶子,告诉它往哪儿打。

2. 然后,破碎机就轰隆隆地开过来了。

这个破碎机啊,就像一个大力士,对着水泥混凝土道路一顿猛砸。

从道路的一端开始,一点一点地把混凝土给破碎成小块儿。

不过在破碎的时候,得注意控制好力度和方向,可不能乱砸一气,把旁边不该破的地方也给破坏了。

3. 破碎完了之后,装载机就该干活儿了。

它就像一个勤劳的搬运工,把那些破碎后的混凝土块都给装上运输车,运到指定的地方去。

这些混凝土块可不能随便扔,得找个合适的地方堆放,说不定以后还能回收利用呢。

三、恢复方案。

# (一)基层处理。

1. 破除完了之后,原来的基层就露出来了。

这时候得好好检查一下基层的情况,如果基层也被破坏得比较严重,那就得进行修复。

就像给人治病一样,得把病根儿给找出来,彻底治好。

2. 把基层上的那些杂物、松散的材料都给清理干净,就像打扫房间一样,把垃圾都扫出去,这样新的路面才能稳稳地坐在上面。

3. 如果基层有坑洼不平的地方,就得用合适的材料给填平。

可以用一些级配碎石之类的材料,把坑洼的地方填得平平整整的,就像给地面做个美容手术似的。

混泥土路修复工程施工方案

混泥土路修复工程施工方案

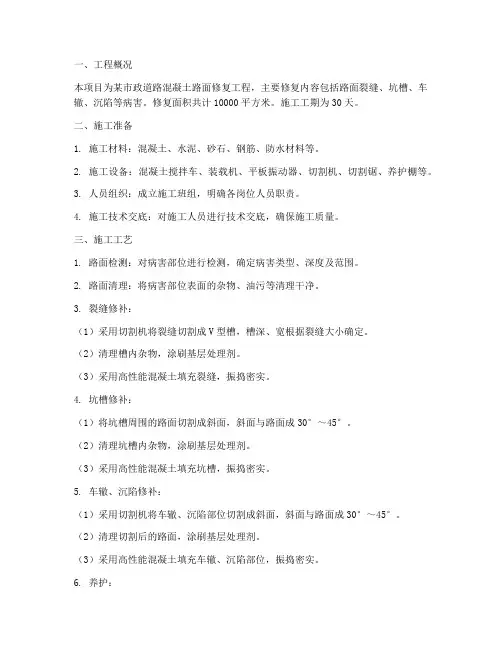

一、工程概况本项目为某市政道路混凝土路面修复工程,主要修复内容包括路面裂缝、坑槽、车辙、沉陷等病害。

修复面积共计10000平方米。

施工工期为30天。

二、施工准备1. 施工材料:混凝土、水泥、砂石、钢筋、防水材料等。

2. 施工设备:混凝土搅拌车、装载机、平板振动器、切割机、切割锯、养护棚等。

3. 人员组织:成立施工班组,明确各岗位人员职责。

4. 施工技术交底:对施工人员进行技术交底,确保施工质量。

三、施工工艺1. 路面检测:对病害部位进行检测,确定病害类型、深度及范围。

2. 路面清理:将病害部位表面的杂物、油污等清理干净。

3. 裂缝修补:(1)采用切割机将裂缝切割成V型槽,槽深、宽根据裂缝大小确定。

(2)清理槽内杂物,涂刷基层处理剂。

(3)采用高性能混凝土填充裂缝,振捣密实。

4. 坑槽修补:(1)将坑槽周围的路面切割成斜面,斜面与路面成30°~45°。

(2)清理坑槽内杂物,涂刷基层处理剂。

(3)采用高性能混凝土填充坑槽,振捣密实。

5. 车辙、沉陷修补:(1)采用切割机将车辙、沉陷部位切割成斜面,斜面与路面成30°~45°。

(2)清理切割后的路面,涂刷基层处理剂。

(3)采用高性能混凝土填充车辙、沉陷部位,振捣密实。

6. 养护:(1)修复完成后,覆盖塑料薄膜进行养护。

(2)养护时间不少于7天。

四、施工质量控制1. 材料质量:确保所有材料符合国家相关标准。

2. 施工工艺:严格按照施工方案进行施工,确保施工质量。

3. 检测验收:施工过程中,对修复部位进行检测验收,确保符合设计要求。

五、施工安全1. 施工人员必须佩戴安全帽、手套等防护用品。

2. 施工现场设置安全警示标志,确保施工安全。

3. 施工过程中,注意高空作业、机械操作等安全事项。

六、施工进度1. 第1天:路面检测、材料准备。

2. 第2-10天:裂缝、坑槽、车辙、沉陷修补。

3. 第11-15天:养护。

4. 第16-30天:检测验收、交付使用。

水泥混凝土路面沉陷破碎板修补施工方案

水泥混凝土路面沉陷破碎板修补施工方案

水泥混凝土路面沉陷破碎板修补施工方案
1.施工前准备工作
a.清理工作:清理路面上的杂物和灰尘,确保施工面干净、平整。

b.牵引抑制:对于较大的沉陷或破碎板,需要进行牵引抑制,以防止沉陷或破碎板扩大。

c.清洗处理:对于油污等污渍,需要进行清洗处理,使路面干净。

2.去除损坏区域
a.将损坏的沉陷或破碎板区域通过机械工具、水泥钻或手工工具等去除,确保去除的区域为干净、无松动体。

3.增加基础土料
a.在去除损坏区域后,需要按照设计要求,在基础土料上增加一定的砂石料,以提供更好的承载能力。

4.破碎板修复
a.在去除损坏区域的基础上,使用黏结剂(如水泥胶浆)将破碎板修复与周围路面相衔接。

可以使用机械振动工具将修补层与周围路面紧密结合,提高修复效果和稳定性。

5.沉陷修复
a.对于沉陷的区域,根据实际情况选择合适的修复方法。

可以采用加固材料(如钢筋、纤维)增加承载能力,或使用适当比例的水泥与骨料混合填充至沉陷区域,并进行充实、平整处理。

6.平整整修
a.在修复完成后,使用机械或手工工具对修补区域进行整修,使整个路面平整,与周围路面相一致。

7.养护维修
a.在施工完成后,对修补区域进行养护,保持湿润,防止表面龟裂。

可以采用覆盖保护层、喷洒养护剂等方法进行养护。

本方案针对水泥混凝土路面沉陷、破碎板的修补提供了一种较为全面的施工方案。

但需注意,在实际施工中,根据现场情况和设计要求进行相应的调整和变化。

施工过程中需注意安全,严格遵守相关施工规范,确保修补效果和道路的使用寿命。

混凝土路面破除与修复施工方案

混凝土路面破除与修复施工方案混凝土路面的破坏和修复是道路维护中必不可少的一环。

在进行修复施工时,需要进行人机配合拆除混凝土类基层和面层,采用挖掘机挖石碴等方式。

以下是混凝土路面修复的具体施工方案。

一、水泥路面修复1.模板支立:在进行混凝土浇筑前,需要按照导线方向和高度立起模板。

模板顶面和内侧面应紧贴导线,上下垂直,位置不能倾斜,以确保位置正确。

同时,模板支立应牢固,以保证混凝土在浇筑、振捣过程中,模板不会位移、下沉和变形。

模板的内侧面应均匀涂刷脱模剂,以防止污染环境和传力杆钢筋以及其他施工设备。

安装拉杆钢筋时,其钢筋间距和位置要符合设计要求,安装牢固,以保证混凝土浇筑后拉杆钢筋应垂直中心线与混凝土表面平行。

2.铺设轨道:轨道可选用12型I字钢或12型槽钢均可,一般只需配备4根标准I字钢长度即可,向前倒换使用。

应将I字钢或槽钢固定在0.5m×0.15m×0.15m的小型枕木上,枕木间距为1m。

轨道应与中心线平行,轨道顶面与模板顶面应为一个固定差值,轨道与模板间的距离应保持在一个常数不变。

应保证轨道平稳顺直,接头处平滑不突变。

3.混凝土摊铺:在进行混凝土摊铺前,需要对基层表面进行洒水润湿,但不能有积水。

在混凝土人模前,需要先检查坍落度,控制在配合比要求坍落度±1cm范围内,并制作混凝土检测抗压抗折强度的试件。

在摊铺过程中,间断时间应不大于混凝土的初凝时间。

摊铺现场应设专人指挥卸料,应根据摊铺宽度、厚度,每车混凝土数量均匀卸料,严格掌握,不能亏料,可适当略有富余,但又不能太多,防止被刮到模板之外。

摊铺过后,对拉杆要进行整理,保证拉杆平行与水平,同时要用铝合金直尺进行平整度初查,确保混凝土表面平整,不缺料。

每日工作结束时,施工缝宜设在胀缝或缩缝处,按胀缝和缩缝要求处治。

因机械故障或其他原因中断浇筑时,可设临时工作缝。

宜设在缩缝处,按缩缝处理。

当摊铺到胀缝位置时,应按胀缝设计要求设置胀缝和安装传力杆,传力杆范围内的混凝土可用人工振实和整平。

旧混凝土路面碎石化施工方案

旧混凝土路面碎石化施工方案一、工程概述本次施工项目涉及一段旧混凝土路面的改造,该路段由于长期使用,路面出现了裂缝、坑洼、板块破碎等病害,严重影响了行车舒适性和安全性。

为了提高路面的使用性能,决定采用碎石化技术对旧混凝土路面进行处理,并加铺新的路面结构层。

二、施工准备1、技术准备熟悉施工图纸和相关技术规范,制定详细的施工方案。

对施工人员进行技术交底,确保其了解施工流程和质量要求。

2、材料准备准备充足的碎石、水泥、砂等原材料,并确保其质量符合要求。

3、机械设备准备配备多锤头破碎机、Z 型压路机、装载机、洒水车等施工设备,并进行调试和维护,确保设备性能良好。

4、现场准备对施工现场进行清理,移除障碍物和杂物。

设置施工围挡和警示标志,确保施工安全。

三、施工流程1、旧路面处理对旧混凝土路面的裂缝进行灌缝处理,防止雨水渗入基层。

清除路面上的杂物和松散材料。

2、碎石化施工采用多锤头破碎机对旧混凝土路面进行破碎,破碎顺序应从路面的一侧向另一侧推进,相邻两幅破碎面应重叠 10cm 左右。

控制破碎后的颗粒粒径,一般要求破碎后的颗粒最大粒径不超过375cm,中间粒径不超过 225cm,底部粒径不超过 75cm。

3、压实破碎完成后,采用 Z 型压路机进行压实,压实遍数不少于 3 遍,确保路面压实度符合要求。

4、撒布乳化沥青透层油在压实后的路面上均匀撒布乳化沥青透层油,用量为 10-12kg/m²。

5、加铺新的路面结构层在透层油干燥后,按照设计要求加铺新的路面结构层,如基层、面层等。

四、质量控制1、破碎效果控制定期检查破碎后的颗粒粒径,确保符合设计要求。

观察破碎后的路面表面是否平整,有无明显的凸起或凹陷。

2、压实度控制采用灌砂法或核子密度仪检测路面压实度,压实度应不小于 96%。

3、平整度控制使用 3m 直尺检测路面平整度,平整度偏差应不大于 15mm。

五、安全措施1、施工人员必须佩戴安全帽、反光背心等安全防护用品。

水泥地面修补工程施工方案

水泥地面修补工程施工方案1. 工程概述水泥地面修补工程主要是针对旧水泥地面进行表面破损或开裂部分的修补、养护和保养。

在城市建设和基础设施维护中,经常会遇到路面、广场或者停车场等水泥地面出现裂缝、坑洼等破损情况,为了保障人民生活环境和道路交通的正常运行,需要进行修补工程。

2. 施工前准备(1)确定修补范围:首先需要对需要修补的水泥地面进行全面的勘测,确定修补的范围和具体位置,了解破损情况和破损原因,以便确定修补方案。

(2)材料采购:根据修补范围,准备好水泥、砂浆、沙石、抗裂纤维等修补所需的材料。

(3)施工设备准备:根据具体的修补工程需要准备好水泥搅拌机、打磨机、抹平器、刷子、铲子等施工设备,确保施工顺利进行。

(4)安全防护:施工现场要进行安全防护,设置警示标志,划定施工区域,并做好交通疏导,确保人员和车辆安全。

3. 施工工艺(1)清理破损部位:首先要对破损的水泥地面进行清理,清除掉裂缝处的杂物、碎石等,保持基面干净,为后续的修补做好准备。

(2)打磨平整:对表面破损的水泥地面进行打磨,去除表面的陈旧材料和不平整部分,使得修补后的地面更加平整。

(3)涂抹底漆:在破损部位使用专业的底漆进行涂抹,增强修补材料与原始水泥地面的粘结力,确保修补后的地面牢固。

(4)做好模板:在破损部位的周围搭建好模板,用以限制修补材料流失和保持施工的整体美观。

(5)混凝土修补:将预先准备好的水泥砂浆按照一定的比例进行搅拌,将其涂抹到破损部位,用抹平器进行压实和修整,使修补部位与周围地面平整。

(6)养护修补部位:在修补完毕后,需要对修补部位进行养护,用水进行淋湿覆盖保护膜,保持修补部位的湿润,避免出现开裂和渗水等问题。

4. 施工质量控制(1)施工前的验收:在施工前,要对修补范围进行验收,确认修补的范围和位置,以及破损的具体情况,明确施工的目标和任务。

(2)施工过程中的监督:施工过程中,要加强现场监督,确保施工人员按照工艺标准进行操作,保证修补质量。

混凝土路面破碎施工方案

混凝土路面破碎施工方案混凝土路面破碎施工方案一、施工准备1. 制定施工方案,明确分工与任务,确保施工顺利进行。

2. 提前准备好所需的设备和材料,包括打碎机、装载机、挖掘机、矽砂、碎石等。

3. 对施工现场进行清理和平整,确保施工区域没有杂物和障碍物。

二、施工过程1. 施工前,对需要破碎的混凝土路面进行勘测,确定破碎面积和厚度。

2. 使用挖掘机将待破碎的路面混凝土上的较大块状物清理干净,以方便后续施工。

3. 使用打碎机对混凝土路面进行破碎,逐块进行破碎并将碎片清理出现场。

4. 对于较厚的混凝土路面,可采用分层破碎的方式,先将混凝土破碎为较小的块状,然后再进行粉碎。

5. 破碎的混凝土碎片应及时清理干净,避免妨碍后续施工或给其他交通造成不便。

6. 完成破碎施工后,对施工现场进行清理,确保施工区域整洁。

三、安全措施1. 维护设备的正常运行,确保设备安全可靠,定期检查设备的工作状况,并做好维护保养工作。

2. 在施工现场设置醒目的安全警示标志,提醒周围人员注意施工区域,禁止闲杂人员进入施工区域。

3. 施工人员应配戴安全帽,并穿戴合适的工作服、防护鞋,严格遵守安全规定和操作规程。

4. 操作人员需熟悉设备的使用方法,严格按照操作规程进行操作,禁止擅自改动设备。

5. 对施工现场消防设施进行检查并确保设施的正常运行,提前准备好灭火器材。

四、环境保护措施1. 控制噪音污染,采取隔音措施,减少施工对周围环境和居民的干扰。

2. 做好施工区域的封闭,防止灰尘的扩散,采取湿式作业或覆盖防尘物料,减少扬尘污染。

3. 合理规划工作路线,减少出入施工现场的车辆,避免对交通路线造成阻碍。

五、施工后的处理1. 对完成破碎施工的区域进行清理,将碎片清理干净,拆除不需要的设备和临时工地,确保施工现场的整洁。

2. 对施工道路进行评估,检查施工质量和平整度,确保满足交通使用要求。

3. 若在破碎施工过程中造成了下水道、电缆等设施的损坏,需要及时进行维修和修复。
