工程项目概算编制方法

工程项目概算编制方法
工程项目概算编制方法

工程项目概算编制方法

摘要:建设项目设计概算是设计文件的重要组成部分,是控制建设项目工程造价、签订总包合同、实行投资总包干的依据。采用两阶段设计的,初步设计阶段必须编制设计概算;采用三阶段设计的,除初步设计阶段必须编制设计概算外,技术设计阶段还必须编制修正概算。实践证明设计概算编制的准确直接影响到建设项目投资计划的安排是否顺利,投资计划是否失控,从而造成项目建成后的经济效益、投资回收期发生很大变化,使得一些原本效益很好的项目,建成后面临困境,步履艰难,甚至成了亏损。

关键词:工程项目;概算;编制方法

1 前言

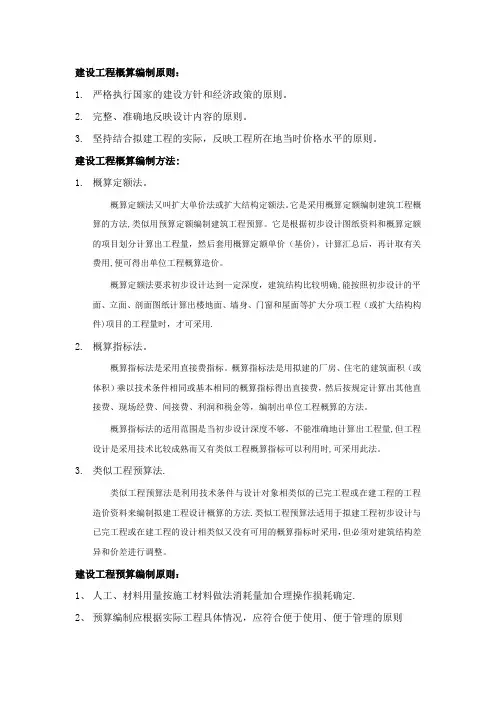

编制概算首先要知道建设项目设计概算组成;建设项目设计概算由静态和动态费用两部分组成。静态费用由建设项目基期的前期工程费、建筑工程费、安装工程费、设备及工器具购置费及工程建设其他费中的静态部分组成,工程建设其他费中的静态部分包括:城市基础设施建设费、拆迁、过渡、三通一平、建设单位管理费、办公及生活家具购置费、项目前期工程咨询费、环境评价咨询费、勘察费、设计费、施工图审查费、工程招标代理服务费、工程监理费、质量、安全监督费等。动态费用由工程项目建设期内工程建设其他费中的动态部分及新开征税费组成。

建设项目设计概算的编制依据及方法

2.1 概算编制主要依据

概算编制的主要依据为:(1)国家和我省发布的有关法律、法规、规章、规程等。(2)国家有关部委和省建设行政主管部门发布的全国统一、行业统一、地区统一的建设工程概算定额及其地区基价、费用定额以及国家、省人民政府或其授权部门批准允许进入工程造价的税费等计价依据及计价办法。(3)批准的可行性研究报告及投资估算、设计图纸等有关资料。(4)省建设行政主管部门发布的人工费、机械费及其调整系数、造价指数。(5)工程所在地建设行政主管部门发布的材料预算价格及其调整系数和指导价格。(6)其他有关资料。

2.2 概算编制的方法

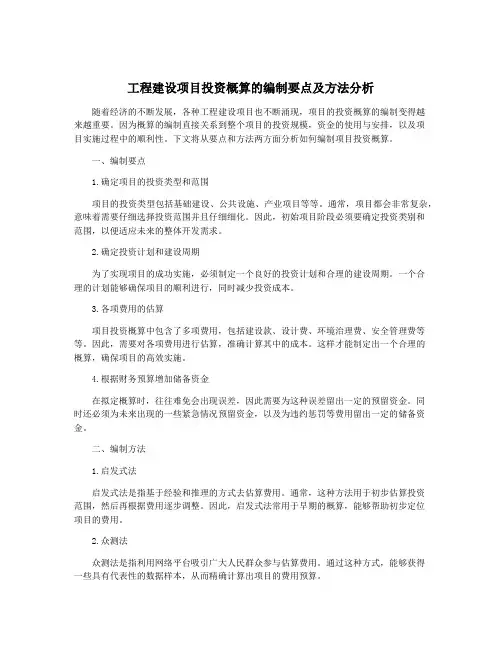

概算的编制方法要了解清楚,在初步设计深度给定的主体布置和方案图、阐述主要方案的说明书、原理图等资料的基础上,编制必须达到一定的准确度的概算,难度很大。因此,笔者根据多年的工作经验与体会谈谈以下几点单位建筑工程概算编制方法及单位设备及安装工程概算编制方法。

2.2.1 单位建筑工程概算编制方法

(1)概算定额法,该方法适用:要求初步设计达到一定深度,建筑结构比较明确,可以根据概算图纸计算工程量直接套用概算定额,然后根据相应的费用定额取费,根据当地的信息价进行材料调差等就可以得到建筑工程的概算;

(2)概算指标法:该方法适用:初步设计深度不够,不能准确地计算工程量,但工程设计是采用技术比较成熟而又有类似工程概算指标可以利用的情况。通常以整个建筑物为对象,以建筑面积、体积等为计量单位而规定的劳动、材料和机械台班的消耗量标准和造价指标,采用该估算方法,应占用较为详细的工程资料、建筑材料和工程费用指标。

(3)类似工程预算法,该方法适用:拟建工程初步设计与已完工程或在建工程的设计相类似又没有可用的概算指标的情况。用该方法要注意建筑结构差异的调整:与前面调价相同,新的量×价与旧的量×价的总价差加入(减出)总价中。价差调整:两种其一:有人工、材

料、机械的用量,乘以拟建工程所在地的人工、材料、机械的单价,汇总。其二:只有人工、材料、机械的费用,这一步求出的指标可能是直接工程费;要加上换入的减去换出的;再加上综合费求出拟建工程概算造价

2.2.2 单位设备及安装工程概算编制方法

安装工程专业主要指仪器和设备的安装,包括机械设备、电气设备安装、工业管道、消防水及火灾报警、给排水及采暖、通风空调、自动化控制仪表安装、智能化系统等工程,设备及安装工程涉及的专业比较多,在编制概算前必须熟读初步设计书,了解设计的意图以及每个安装专业的设计要求,做到编制编制概算时不漏编安装专业概算,一般安装概算的编制方法有以下:

(1)预算单价法:当初步设计较深,有详细的设备清单;但因管线等工程量可能不会设计,这是需要有较丰富的预算经验,知道每种设备大概的管线含量,如喷淋工程,主管的工程量根据图纸的设计意图大概能估算出主要工程量,支管可以根据初步设计概算告知喷淋头的数量,喷淋头支管间距基本3米左右,这样支管数量基本就能确定下来,有管道、设备的工程量就可以按安装工程预算定额编制安装工程概算。

(2)扩大单价法:当初步设计深度不够,设备清单不完备,只有主体设备或仅有成套设备质量时,可采用主体设备、成套设备的综合扩大单价来编制概算;

(3)设备价值百分比法:当初步设计深度不够,只有常用于价格波动不大的设备产品;又叫安装设备百分比法,安装费可按占设备费的百分比计算,计算式为设备安装费=设备原价×安装费率,常用于VRV空调、智能化等安装工程的概算编制;

(4)综合吨位指标法:当初步设计提供设备质量清单有设备规格和重量时,可采用综合吨位,计算书为设备安装费=设备吨重×每吨设备安装费指标,常用于价格波动较大的设备产品。

3 结束语

综上所述,工程项目概算编制不仅要掌握合理的编制方法,另外要能及时发现设计工作的深度不够导致设计漏项、不按国家标准设计等问题,在源头上堵住由于设计漏项和变更引起的费用增加。正在做到用设计概算控制建设项目投资,提高投资效益的作用。

概算编制要求

概算编制细则 一.概算编制要求: 1.一个建设项目由多个单位工程组成,要按单位工程编制施工图概算。 2.概算首先要有编制说明,内容要有工程概况、编制依据、使用定额、暂估价情况及其它说 明等,基本格式统一。其中工程概况参见附表一格式。 3.工程量的计算要严格按定额中各章节的有关规定及说明执行,凡是定额范围内已包括的内 容不允许再单独列项,计算书底稿应根据具体情况分段、分层,按轴线等进行计算,字迹要清晰底稿要整洁,并整理留存以便核查。由主管该项目结算的人员留存。 4.概算的编制顺序:土建专业要将基础和基础以上的分部工程分开计算,带地下室的可将地 下室与基础合并计算,零米以上和地下分部工程按土方、砖石、砼、门窗、屋面、室内装饰、室外装饰及零星项目的顺序编制,排序顺序力求与定额顺序及施工顺序相一致,安装工程要按给排水、煤气、采暖、通风、电梯、动力、照明、弱电等分类编制。 5.概预算中使用补充单价和换算单价的底稿中必须附有单价分析。概预算中的暂估价是指由 于在使用某些特殊材料,而材料预算价格缺项又暂时没有实际价格的情况下而采取的一种编制预算的临时措施,除上述情况不得随意采用,要严格控制使用暂估价。 6.概算书的内容力求完整,一般应包括封面、各专业汇总表、三材汇总表、取费表、概算书、 材料分析。封面内容详见附表二,每个工程均应填写完整。概算书须加盖预算专用章后才能生效。

二. 概算编制的组织 1.编制工程概算实行任务书管理,由部门经理根据接到的施工图的内容,向预算人员下达任务书,编制工程概算的各专业人员应按以上要求编制概算,提出须甲方解答的投标疑问(打印),汇总概算明细,打印编制说明,填写投标汇总表草稿(表八、表九)。2.各专业均由专人复核概算及汇总。 3.主管该项目的土建预算员负责汇总投标疑问,组织各专业人员参加投标准备会和图纸交底会,汇总编制说明,汇总概算明细,汇总概算书并装订,填写投标汇总表正式表(表 八、表九)。 三.概算、预算的形式及发放份数: 1.工程中标合同签订后,概算书应及时发放到有关部门,发放份数及内容如下: 概算书〈包括工、料、机分析〉:自存一份,科内一份,项目部一份,公司生产科一份,人工分析:公司劳务科一份。 材料表:工程部采购科一份。 2.在发材料部门材料分析时要写文字说明,详细列项,明确需甲方事先认价的项目,请材料部门及时提供甲方认可单价,以便工程结算。 3.发放由主管该项目的土建预算员负责,各专业配合,并协助项目部拷贝一份概算备份。 4.发放资料要有签字手续,避免遗忘。 预算合同部 99年11月

市政工程设计概算编制办法

市政工程设计概算编制办法 本办法适用于城市新建、改建和扩建的给水、排水、道路、桥涵、隧道、固体废物、燃气和集中供热等市政工程项目设计概算的编制。 设计概算或修正概算是初步设计文件或技术设计文件的重要组成部分.概算应控制在批准的建设项目可行性研究报告投资估算允许浮动幅度范围内.概算经批准后是基本建设项目投资最高限额,是编制建设项目投资计划、确定和控制建设项目投资的依据,是控制施工图设计和施工图预算的依据,是衡量设计方案经济合理性和选择最佳设计方案的依据,是考核建设项目投资效果的依据。 设计概算的编制单位应对概算全面负责.当由几个单位共同编制设计概算时,主体编制单位应负责统一制定概算编原则和依据、工程设备与材料价格、取费标准等的协调与统一,并汇编总概算,其他单位负责编制各自所承担部分的设计概算。 市政工程项目设计概算的编制中,必须严格执行国家的方针、政策和有关法规制度,在调查研究的基础上,如实反映工程项目建设规模、标准、工期、建设条件和所需投资,合理确定和严格控制工程造价。设计单位应按不同的设计阶段编制概算和修正概算.概算编制人员应深人现场,搜集上程所在地有关的基础资料,包括相关定额、取费标准、工资单价、材料设备价格、运输和施工条件等,并全面了解建没项目的资金筹措、实施计划、水电供应、配套工群、征地拆迁补偿等情况。各省、自治区、直辖市建设主管部门,可在本办法的基础上结台当地

实际情况制定补充规定,并报住房和城乡建设部备案。 设计概算文件由封面、扉页、概算编制说明、总概算书、综合概算和单位工程概算书组成。 封面及扉页的组成封面有项目名称,编制单位、编制日期及第几册内容,扉页有项目名称、编制单位、单位资格证书号、单位主管、审核、专业负责人和主要编制人的署名,审核和编制人员应签名并加盖执业(从业)资格印章。 概算编制说明应包括以下主要内容 工程简要概况:包括建设规模和建设范围,并明确建设项目总概算中所包括的和不包括的工程项目和费用,如有几个单位共同编伟咐,则应说明分工编制的情况。 编制依据,应包括以下主要内容: 1)国家和主管部门发布的有关法律、法规、规章、规程等。 2)批准的可行性研究报告(修正概算时为初步设计文件)等有关资料。 3)初步设计(或技术设计)图纸等设计文件。 4)部门或地区发布的建筑、安装、市政工程等相关定额。 5)工程所在地的人工、村料、机械及设备价格等。 6)国外初步询价资料及所采用的外汇汇率。 7)与概算有关的合同、委托书、协议书、会议纪要等。 8)工程建设其他费用内容及费率标准。 9)工程所在地的自然、技术、经济条件等资料。

国家电子政务工程建设项目初步设计方案和投资概算-编制要求

国家电子政务工程建设项目初步设计方案和投资概算报告编制 要求 一、说明 (一)本文件是开展国家电子政务工程建设项目初步设计以及编制初步设计方案和投资概算报告(以下可简称“初步设计报告”)的指导性文件。 (二)项目初步设计工作的任务旨在可行性研究基础上,进一步明确并细化项目需求、建设原则、建设目标、建设内容、实施方案、投资概算、风险及效益分析等内容。 (三)项目建设单位应招标选定或委托具有相关专业甲级资质的设计单位编制初步设计报告。 (四)项目建设单位和初步设计报告编制单位主要依据项目审批部门对项目可行性研究报告(或项目建议书,以下同)的批复等,按照本文件的要求,本着客观、公正、科学的原则,开展项目初步设计工作并编制初步设计报告。 (五)初步设计报告需报送项目审批部门,项目审批部门委托有资格的咨询机构评估后审核批准。初步设计报告如与项目可行性研究报告的批复内容有较大变化,其调整投资未超出批复额度范围的,须以独立章节对变更部分进行定量补充论证;对超出批复额度范围的,应报请原项目审批部门批准。 二、格式和提纲 初步设计报告应参考如下格式和提纲进行编制: (一)封面格式: ××××(项目全称)初步设计报告 项目建设单位:××××× 编制单位:××××× 编制日期:××××年××月 项目建设单位联系人:××× 联系方式:×××××(电话、传真、电子邮件) (二)扉页格式:

编制单位:×××××(盖章) 编制单位负责人:×××(签章) 编制项目负责人:×××(职称) 主要编制人员:×××(职称) 参加编制单位:×××(盖章) (三)初步设计报告编制提纲: 第一章项目概述 1、项目名称 2、项目建设单位及负责人、项目责任人 3、初设及概算编制单位 4、初设及概算编制依据 5、建设目标、规模、内容、建设期 6、总投资及资金来源 7、效益及风险 8、相对可研报告批复的调整情况 9、主要结论与建议 第二章项目建设单位概况 1、项目建设单位与职能 2、项目实施机构与职责 第三章需求分析 1、政务业务目标需求分析结论 2、系统功能指标 3、信息量指标 4、系统性能指标 第四章总体建设方案 1、总体设计原则 2、总体目标与分期目标 3、总体建设任务与分期建设内容 4、系统总体结构和逻辑结构 第五章本期项目设计方案

工程项目概算编制方法

工程项目概算编制方法 摘要:建设项目设计概算是设计文件的重要组成部分,是控制建设项目工程造价、签订总包合同、实行投资总包干的依据。采用两阶段设计的,初步设计阶段必须编制设计概算;采用三阶段设计的,除初步设计阶段必须编制设计概算外,技术设计阶段还必须编制修正概算。实践证明设计概算编制的准确直接影响到建设项目投资计划的安排是否顺利,投资计划是否失控,从而造成项目建成后的经济效益、投资回收期发生很大变化,使得一些原本效益很好的项目,建成后面临困境,步履艰难,甚至成了亏损。 关键词:工程项目;概算;编制方法 1 前言 编制概算首先要知道建设项目设计概算组成;建设项目设计概算由静态和动态费用两部分组成。静态费用由建设项目基期的前期工程费、建筑工程费、安装工程费、设备及工器具购置费及工程建设其他费中的静态部分组成,工程建设其他费中的静态部分包括:城市基础设施建设费、拆迁、过渡、三通一平、建设单位管理费、办公及生活家具购置费、项目前期工程咨询费、环境评价咨询费、勘察费、设计费、施工图审查费、工程招标代理服务费、工程监理费、质量、安全监督费等。动态费用由工程项目建设期内工程建设其他费中的动态部分及新开征税费组成。 建设项目设计概算的编制依据及方法 2.1 概算编制主要依据 概算编制的主要依据为:(1)国家和我省发布的有关法律、法规、规章、规程等。(2)国家有关部委和省建设行政主管部门发布的全国统一、行业统一、地区统一的建设工程概算定额及其地区基价、费用定额以及国家、省人民政府或其授权部门批准允许进入工程造价的税费等计价依据及计价办法。(3)批准的可行性研究报告及投资估算、设计图纸等有关资料。(4)省建设行政主管部门发布的人工费、机械费及其调整系数、造价指数。(5)工程所在地建设行政主管部门发布的材料预算价格及其调整系数和指导价格。(6)其他有关资料。 2.2 概算编制的方法 概算的编制方法要了解清楚,在初步设计深度给定的主体布置和方案图、阐述主要方案的说明书、原理图等资料的基础上,编制必须达到一定的准确度的概算,难度很大。因此,笔者根据多年的工作经验与体会谈谈以下几点单位建筑工程概算编制方法及单位设备及安装工程概算编制方法。 2.2.1 单位建筑工程概算编制方法 (1)概算定额法,该方法适用:要求初步设计达到一定深度,建筑结构比较明确,可以根据概算图纸计算工程量直接套用概算定额,然后根据相应的费用定额取费,根据当地的信息价进行材料调差等就可以得到建筑工程的概算; (2)概算指标法:该方法适用:初步设计深度不够,不能准确地计算工程量,但工程设计是采用技术比较成熟而又有类似工程概算指标可以利用的情况。通常以整个建筑物为对象,以建筑面积、体积等为计量单位而规定的劳动、材料和机械台班的消耗量标准和造价指标,采用该估算方法,应占用较为详细的工程资料、建筑材料和工程费用指标。 (3)类似工程预算法,该方法适用:拟建工程初步设计与已完工程或在建工程的设计相类似又没有可用的概算指标的情况。用该方法要注意建筑结构差异的调整:与前面调价相同,新的量×价与旧的量×价的总价差加入(减出)总价中。价差调整:两种其一:有人工、材

一级建造师建设工程项目设计概算真题及答案

一级建造师建设工程项目设计概算真题及答案 1.建设工程项目投资控制的最高限额是指经批准的()。 A.项目建议书中的投资估算B.可行性研究报告中的投资估算C.设计概算 D.修正概算 【答案】C 【解析】本题的考核点是设计概算的作用。 设计概算是制定和控制建设投资的依据。对于使用政府资金的建设项目按照规定报请有关部门或单位批准初步设计及总概算,一经上级批准,总概算就是总造价的最高限额,不得任意突破,如有突破须报原审批部门批准。 2.某建设项目只有一个单项工程不编制建设项目总概算,则该单项工程的综合概算除了单位建筑工程概算,设备及安装工程概算外,还应包括( )概算。 A.工器具及生产家具购置费用 B.工程建设其他费用 C.给排水采暖工程 D.特殊构筑物工程 【答案】B 【解析】本题的考核点是单项工程综合概算编制的相关概念。 单项工程综合概算是以其所包含的建筑工程概算表和设备及安装工程概算表为基础汇总编制的。当建设工程项目只有一个单项工程时,单项工程综合概算(实为总概算)还应包括工程建设其他费用概算(含建设期利息、预备费和固定资产投资方向调节税)。

3.若初步设计有详细的设备清单,则可用于编制设备安装工程概算且精确性最高的方法是( )。 A.预算单价法 B.扩大单价法 C.概算指标法D.类似工程预算法【答案】A 【解析】本题的考核点是单位工程设计概算编制方法的相关概念。 当初步设计有详细设备清单时,可直接按预算单价(预算定额单价)编制设备安装工程概算。根据计算的设备安装工程量,乘以安装工程预算单价,经汇总求得。用预算单价法编制概算,计算比较具体,精确性较高。 4.某工程已有详细的设计图纸,建筑结构非常明确,采用的技术很成熟,则编制该单位建筑工程概算精度最高的方法是( )。 A.概算定额法 B.概算指标法 C.类似工程预算法 D.修正的概算指标法【答案】A 【解析】本题的考核点是单位工程设计概算编制方法的相关概念。 单位建筑工程设计概算编制方法中的概算定额法又叫扩大单价法或扩大结构定额法。它与利用预算定额编制单位建筑工程施工图预算的方法基本相同。其不同之处在于编制概算所采用的依据是概算定额,所采用的工程量计算规则是概算工程量计算规则。该方法要求初步设计达到一定深度,建筑结构比较明确时方可采用。

2019 建设项目设计概算编审规程

中国建设工程造价管理协会 建设项目设计概算编审规程 CECA/GC 2-2015 主编部门:中国设工程造价管理协会 批准部门:中国设工程造价管理协会 执行日期: 2 0 1 年 5 月 1 日 中国建设工程造价管理协会

中价协[2015]77号 关于发布2015版《建设项目设计概算编审规程》通知 各省、自治区、直辖市建设工程造价管理协会及中价协各专业委员会:为加强行业自律,提高工程造价咨询成果质量,规范建设项设计概算编制办法,据目前行业新的发展形势和要求,在原规程的基础上,我协会组织有关单位和专家对该规程进行了补充、完善和修汀,形成了2015版《建设项目设计概算编审规程》CECA/GC 2-2015。现该规程予以正式发布,自2016年5月1日起实行。 原《建设项目设计概算编审规程》CECA/GC 2-2007同时废止。 本规程由中国计划出版社出版发行。 中国建设工程造价管理协会 2015年12月11日 前言 为加强行业的自律管理,提高工程造价咨询成果质量,规范建设项目设计概算成果的编制办法和深度要求,中国建设工程造价管理协会(以下简称中价协) 组织有关单位在原《建设项目设计概算编审规程》CECA/GC 2-2007基础上,结合近几年出台的国家标准《工程造价术语标准》GB/T 50875-2013、《建设工程造价咨询规范》GB/T 51095-2015.修订了新版《建设项目设计概算编审规程》CECA/GC 2-2015(以下简称“本规程”)。 本规程的主要内容包括:总则、术语、概算文件组成及应用表格、编制依据、编制办法、文件的编审程序和质量控制。各工程造照本规程的有关要求执业和从业,各地方工程造价协会和中价协各专业委员会可以参照本规程对建设项目设计概算的咨询成果进行检查。 因专业工程的特殊性和设计概算的编审习惯等因素,难免会有不足之处,欢

单位工程概算的编制方法

单位工程概算的编制方法 单位工程概算是确定某一单项工程内的某个单位工程建设费用的总额。单位工程概算包括建筑工程概算和设备安装工程概算两大类。 一、建筑工程概算 (一)概算定额法 概算定额法,又称扩大单价法,是指利用概算定额来编制单位建筑工程设计概算的方法。这是一种比较详细的概算编制方法。 当拟建工程的初步设计或扩大初步设计达到一定深度,其建筑结构要求比较明确、基本上能从设计图中摘算出扩大分部分项工程量时,可采用概算定额法来编制工程概算。其编制步骤如下: 概算定额法编制的概算比较准确,误差率小,要求编制人员熟悉概算定额,并具备一定的设计基本知识,当某些扩大分部分项工程无法从设计图中摘取数据计算其工程量时,可以凭借经验和利用工具手册,构思出其工程量。 (二)概算指标法 概算指标是一种采用建筑面积、建筑体积或万元等为单位,以整幢建筑物为依据而编制的指标。它的数据均来自各种已建建筑物的预算或决算资料,即用已建建筑物的建筑面积(或体积)或每万元除所需的各种人工、材料等而得出。 当初步设计深度较浅,无法准确计算扩大分部分项工程量,但工程采用的技术比较成熟

而且有相应工程的概算指标时,可以采用概算指标法来编制工程概算。 由于概算指标是按整幢建筑物单位面积或单位体积表示的价值或工料消耗量,因此它比概算定额更扩大、更综合。所以,按概算指标编制设计概算也就更简化,但是概算的精度要差些。 在初步设计的工程内容与概算指标规定内容有局部差异时,必须先对原概算指标进行修正,然后用修正后的概算指标来编制工程概算。概算指标修正公式如下: 单位建筑面积造价修正概算指标=原单位面积造价概算指标 -∑应换出的分项工程价值 拟建工程建筑面积 +∑应换入的分项工程价值 拟建工程建筑面积 其中,应换出(或换入)的分项工程价值可利用概算定额计算: 应换出(或换入)的分项工程价值=应换出(或换入)的分项工程工程量 ×相应概算定额单价 (三)类似工程预算法 类似工程预算法是以原有的类似工程的预算为基础,按编制概算指标的方法,求出单位工程的概算指标,再按概算指标法编制建筑工程概算。 类似工程,是指工程用途、结构类型、构造特征和装饰标准与拟建工程相似的已建或在建工程。 当拟建工程与已建或在建工程相类似,或者概算定额和概算指标不全时,可以采用类似工程预算法来编制建筑工程概算。 采用类似工程预算法应考虑到设计对象与类似工程在建筑结构、地区工资、材料预算价格、施工机械使用费和间接费用等上的差异。其中建筑与结构设计的差异可参考修正概算指标的方法加以修正,其他的差异则需编制修正系数。 1K =拟建工程地区人工工资标准工资修正系数类似工程人工工资标准 ()2K = ?∑类似工程各主要材料消耗量拟建工程地区材料预算价格材料预算价格修正系数类似工程主要材料费用 ()3K =?∑类似工程各主要机械台班数拟建工程地区机械台班单价机械使用费修正系数类似工程主要机械使用费用 4K =拟建工程地区间接费费率间接费修正系数类似工程间接费费率

2016版最新版城市轨道交通工程设计概算编制办法(征求意见稿)

附件: 城市轨道交通工程设计概算编制办法 (征求意见稿) 目录 第一章总则………………………………………………… 第二章概算文件组成……………………………………… 第三章概算编制方法……………………………………… 第一节概算编制层次………………………………… 第二节概算章节划分………………………………… 第三节定额采用和工程费用取费标准……………… 第四节概算费用种类………………………………… 第五节概算费用项目组成及计算程序……………… 第四章费用内容及标准…………………………………… 第一节建筑工程和安装工程费……………………… 第二节设备购置费…………………………………… 第三节工程建设其他费用…………………………… 第四节预备费………………………………………… 第五节专项费用……………………………………… 附录一概算文件编制单元划分基本规定表……………… 附录二概算章节表………………………………………… 附录三概算基本表格(式样)…………………………… 第一章总则

一、为进一步满足城市轨道交通工程建设需要,规范城市轨道交通工程设计概算编制方法及相关费用标准,提高设计概算编制质量,根据住房城乡建设部、财政部发布的《建筑安装工程费用项目组成》(建标[2013]44号)规定,并在认真总结和调研已运营城市轨道交通建设项目设计概算编制经验的基础上,对原《城市轨道交通工程设计概预算编制办法》(建标[2006]279号)进行了全面修订。 二、《城市轨道交通工程设计概算编制办法》(以下简称《办法》),是政府有关部门加强城市轨道交通工程建设宏观调控和进行项目投资控制的重要依据。 三、本《办法》适用于新建、改建和扩建工程项目初步设计概算文件的编制。 四、城市轨道交通工程设计概算是初步设计文件的重要组成部分,是全面反映建设项目投资规模和投资构成的主要文件。概算编制应完整反映设计范围内工程项目建设全过程所需的全部费用,符合城市轨道交通工程项目建设、投资构成和工程造价管理的要求,有利于合理确定和有效控制城市轨道交通工程造价。 五、概算应控制在不超过批准的建设项目可行性研究报告投资估算10%的范围内。概算经批准后是建设项目投资最高限额,是编制建设项目投资计划、确定和控制投资的依据,是考核设计方案经济合理性和选择最佳方案的依据,是考核建设项目投资效果的依据。 六、设计概算的编制单位应对概算编制质量全面负责。当由两个以上单位共同编制概算时,总体设计单位应负责统一制定编制原则和

2020年一级建造师工程经济建设工程项目设计概算练习题

2020年一级建造师工程经济章节练习题: 建设工程项目设计概算 【例题?单选】下列单位工程概算中,属于设备及安装工程概算的是()O 【2016】 A. 通风空调工程概算 B. 电气照明工程概算 C. 弱电工程概算 D. 工器具及生产家具购置费用概算 【答案】D 【解析】设备及安装工程概算包括机械设备及安装工程概算、电气设备及 安装工程概算、热力设备及安装工程概算以及工器具及生产家具购置费概算等。ABC选项都属于建筑工程概算。 【例题2?单选】非生产性建设工程项目只有一个单项工程,则该单项工程综合概算包括建筑单位工程概算、设备及安装单位工程概算以及()概算。【2011】 A. 电气照明工程 B. 生产家具购置费用 C. 给排水及采暖工程 D. 工程建设其他费用 【答案】D 【解析】单项工程综合概算的组成内容:建筑单位工程概算、设备及安装单

位工程概算、工程建设其他费用概算(不编总概算时列入) 【例题?单选】某工程项目所需设备原价400万元,运杂费率为5%安装费率为10%则该项目的设备及安装工程概算为()万元。【2017】 A. 400 B. 440 C. 460 D. 462 【答案】C 【解析】设备购置费概算=E (设备清单中的设备数量x设备原价)x (1 +运杂费率);设备安装费=设备原价x设备安装费率;设备及安装工程概算=设备购置费概算+设备安装费=400x (1+5%)+400X 10%=460万元)。 【例题2 ?单选】某建设工程项目拟订购5台国产设备,订货价格为50万元/台,设备运杂费率为8%设备安装费率为20%采用概算指标法确定该项目的设备安装费为()万元。【2016】 A. 50 B. 54 C. 24 D. 20 【答案】A 【解析】设备安装费=设备原价x设备安装费率。50X 5X 20%=5(万元。

工程设计阶段设计概算编制及造价控制要点论文

工程设计阶段设计概算的编制及造价控制要点摘要:本文对在设计阶段的设计概算的编制及造价控制要点进行了分析,提出了在设计阶段控制工程造价的思路。关键词:工程设计阶段工程概算要点 budget estimate making and cost control points during engineering design stage xu aiping (china railway wuhu architectural design& research institute co. ltd, wuhu 241000, china) abstractthis paper analyze budget estimate making and cost control points during engineering design stage. then the thinking of controlling the project cost at the design stage. key wordsengineering design stage; project budget; points 中图分类号:tb21献标识码:a 文章编号:2095-2104(2012)01-0020-02 本人在设计单位工作,参与过许多大型项目以及各种类型工程的概算编制。在工作过程中,通过工程概算的编制对工程项目有了全盘的认识和了解,尤其对工程造价中的控制要点以及在编制工程概算中和设计人员的相互沟通,使施工图设计更加趋于合理方案选择,改变设计人员经济观念淡薄,重技术、轻经济的设计思维方式,在设计阶段进行多方案比对做到在设计阶段工程造价得以有效的 控制。

市政工程设计概算编制办法

《市政工程设计概算编制办法》 关于印发《市政工程设计概算编制办法》的通知 建标【2011】1号 各省、自治区住房和城乡建设斤,直辖市建委《建设交通委),国务院有关部门: 为适应市政工程项目建设的需要,规范市政工程设计概算编制办法,提高设计概算编制质量,我部组织编制了《市政工程设计概算编制办法》,现印发给你们,自2011年5月1日起施行。执行中有何}司题和建议,请及时反馈我部标准定额司。《市政工程设计概算编制办法》由住房和城乡建设部标准 定额研究所组织中国计划出版社出版发行。 中华人民共和国住房和城乡建设部 二0一一年一月五日 3. 1总则 3.1.1为了满足市政工程项目建设的需要.规范市政工程设计概算编制方法,提高设计概算编制质量,根据建设部、财政部发布的《建筑安装工程费用项目 组成》(建标【2003】206号)的规定,结合市政工程建设特点,制定《市政工程设计概算编制办法》(以下简称本办法). 3.1.2本办法适用于城市新建、改建和扩建的给水、排水、道路、桥涵、隧道、固体废物、燃气和集中供热等市政工程项目设计概算的编制. 3.1.3设计概算或修正概算是初步设计文件或技术设计文件的重要组成部分.概算应控制在批准的建设项目可行性研究报告投资估算允许浮动幅度范围内.概算经批准后是基本建设项目投资最高限额,是编制建设项目投资计划、确定和控制建设项目投资的依据,是控制施工图设计和施工图预算的依据,是 衡量设计方案经济合理性和选择最佳设计方案的依据,是考核建设项目投资效果的依据. 3.1.4设计概算的编制单位应对概算全面负责.当由几个单位共同编制设计概算时,主体编制单位应负责统一制定概算编原则和依据、工程设备与材料价格、取费标准等的协调与统一,并汇编总概算,其他单位负责编制各自所承担部分的设计概算. 3.1.5市政工程项目设计概算的编制中,必须严格执行国家的方针、政策和有关法规制度,在调查研究的基础上,如实反映工程项目建设规模、标准、工 期、建设条件和所需投资,合理确定和严格控制工程造价. 3.1.6设计单位应按不同的设计阶段编制概算和修正概算.概算编制人员应深人现场,搜集上程所在地有关的基础资料,包括相关定额、取费标准、工资单 价、材料设备价格、运输和施工条件等,并全面了解建没项目的资金筹措、实施计划、水电供应、配套工群、征地拆迁补偿等情况. 3.1.7各省、自治区、直辖市建设主管部门,可在本办法的基础上结台当地实际情况制定补充规定,并报住房和城乡建设部备案. 3.2设计概算文件的组成 设计概算文件由封面、扉页、概算编制说明、总概算书、综合概算和单位工程概算书组成. 3. 2. 1封面及扉页的组成

建设项目总概算的编制

建设项目总概算的编制 建设项目总概算是设计文件的重要组成部分,是确定整个建设项目从筹建到竣工交付使用所预计花费的全部费用的文件。由各单项工程费用、工程建设其他费用、建设期利息、预备费、固定资产投资方向调节税和经营性项目的铺底流动资金概算组成,按照主管部门规定的统一表格进行编制。 总概算的编制说明包括以下主要内容 1)项目概况:简述建设项目的建设地点、设计规模、建设性质、工程类别、建设期、主要工程内容、主要工程量、主要设备规格、型号及数量等。 2)主要技术经济指标:项目概算总投资及主要分项投资,主要技术经济指标等。 3)资金来源:按资金来源不同渠道分别说明,如自有资金、基建贷款、外币贷款、合作投资、融资等;如发生资产租赁还应说明具体租赁方式及租金。 4)编制依据 ①列出可行性研究报告、立项批文、有关文件及设计合同、协议等设计依据; ②编制的原则、方法; ③工程费用编制依据:主要包括采用指标、设备材料价格取定、工程取费标准等依据;

④其他费用编制依据:有关的其他费用计算标准; ⑤价差调整方法以及基本预备费计算标准依据; ⑥专项费用的计算依据; 5)其他需要说明的问题。 6)总说明附表 ①根据工程类别及取费标准、工程所在地的有关政策文件,分别列出建筑、安装工程工程费用计算程序表;②具体项目概算要求的其他附表。 概算总投资由工程费用、其他费用、预备费及应列入项目概算总投资中的几项费用组成: 1)工程费用 ①市政民用建设项目的工程费用一般按以下项目排列: a主体建筑物 b辅助建筑物 ②工业建设项目的工程费用一般按以下项目排列: a主要工艺生产装置:包括直接参加生产产品和中间产品的工艺生产装置。 b辅助工艺生产装置:是指为主要生产项目服务的工程项目包括集中控制室中央试验室、机修、电修、仪修、汽修、化验、仓库工程等。 c公用工程:指为全厂统一设置的公用设施工程项目,主要包括给排水工程、供热工程、供电及电信工程、总图运输。

概算定额编制方法

概算定额 单位建筑工程概算编制方法 (一)概算定额法 概算定额法又叫扩大单价法或扩大结构定额法。 利用概算定额法编制设计概算的具体步骤如下。 1.按照概算定额分部分项顺序,列出各分项工程的名称。并计算各分项工程量。 2.确定各分部分项工程项目的概算定额单价(基价)。概算定额单价的计算公式为: 概算定额单价=概算定额人工费+概算定额材料费+概算定额机械台班使用费=∑(概算定额中人工消耗量×人工单价)+∑(概算定额中材料消耗量×材料预算单价)+∑(概算定额中机械台班消耗量×机械台班单价) 3.计算单位工程直接工程费和直接费。 将已算出的各分部分项工程项目的工程量分别乘以概算定额单价、单位人工、材料消耗指标,即可得出各分项工程的直接工程费和人工、材料消耗量。再汇总各分项工程的直接工程费及人工、材料消耗量,即可得到该单位工程的直接工程费和工料总消耗量。最后,再汇总措施费即可得到该单位工程的直接费。 4.根据直接费,结合其他各项取费标准,分别计算间接费、利润和税金。 5.计算单位工程概算造价 单位工程概算造价=直接费+间接费+利润+税金 (二)概算指标法 概算指标法将拟建厂房、住宅的建筑面积或体积乘以技术条件相同或基本相同的概算指标而得出直接工程费,然后按规定计算出措施费、间接费、利润和税金等。概算指标法计算精度较低,但由于其编制速度快,因此对一般附属、辅助和服务工程等项目,以及住宅和文化福利工程项目或投资比较小、比较简单的工程项目投资概算有一定实用价值。 1.拟建工程结构特征与概算指标相同时的计算 根据选用的概算指标的内容,可选用两种套算方法。 一种方法是以指标中所规定的工程每平方米或立方米的直接工程费单价,乘以拟建单位工程建筑面积或体积,得出单位工程的直接工程费,再计算其他费用,即可求出单位工程的概算造价。直接工程费计算公式为: 直接工程费=概算指标每平方米(立方米)直接工程费单价×拟建工程建筑面积(体积) 另一种方法是以概算指标中规定的每100m2建筑物面积(或1000m3)所耗人工工日数、主要材料数量为依据,首先计算拟建工程人工、主要材料消耗量,再计算直接工程费,并取费。 计算公式为: 100m2建筑物面积的人工费=指标规定的工日数×本地区人工工日单价 100m2建筑物面积的主要材料费=∑(指标规定的主要材料数量×地区材料预算单价) 100m2建筑物面积的其他材料费=主要材料费×其他材料费占主要材料费的百分比 100m2建筑物面积的机械使用费=(人工费+主要材料费+其他材料费)×

《通信建设工程概算、预算编制办法》

通信建设工程概算、预算编制办法通信建设工程费用定额 中华人民共和国工业和信息化部 二00八年五月

工业和信息化部文件 工信部规[2008]75号 关于发布《通信建设工程概算、预算 编制办法》及相关定额的通知 各省、自治区、直辖市通信管理局,中国电信集团公司、中国网络通信集团公司、中国移动通信集团公司、中国联合通信有限公司、中国卫星通信集团公司、中国铁通集团有限公司: 为适应通信建设发展需要,合理和有效控制工程建设投资,规范通信建设概、预算的编制与管理,根据国家法律、法规及有关规定,我部修订了《通信建设工程概算、预算编制办法及费用定额》(邮部[1995]626号)以及通信建设工程预算定额等标准。 新修订的通信建设工程概预算定额配套文件包括:《通信建设工程概算、预算编制办法》,《通信建设工程费用定额》,《通信建设工程施工机械、仪器仪表台班定额》,《通信建设工程预算定额》(共五册:第一册通信电源设备安装工程、第二册有线通信设备安装工程、第三册无线通信设备安装工程、第四册通信线路工程、第五册通信管道工程)。现予发布,自2008年7月1日起实施。 自实施之日起原邮电部《关于发布〈通信建设工程概算、预算编制办法及费用定额〉等标准的通知》(邮部[1995]626号)以及《关

于发布〈通信建设工程施工机械台班费用定额〉等2项定额标准的通知》(邮部[1996]582号)同时废止。 附件:1、通信建设工程概算、预算编制办法 2、通信建设工程费用定额 3、通信建设工程施工机械、仪器仪表台班定额 4、通信建设工程预算定额 中华人民共和国工业和信息化部(章) 二00八年五月二十四日(附件另发) 主题词:邮电通信建设预算通知 抄送:国家发展和改革委员会,财政部,住房和城乡建设部。 工业和信息化部办公厅 2008年5月27日印发

2017一建《工程经济》章节习题:建设工程项目设计概算

2017一建《工程经济》章节习题:建设工程项目设计概算 建设工程项目总概算是确定整个建设工程项目从筹建开始到竣工验收、交付使用所需的全部费用的文件,下面给大家整理了2017一建《工程经济》章节习题:建设工程项目设计概算,希望对大家有所帮助! 2017一建《工程经济》章节习题:建设工程项目设计概算1[单选题]设计概算文件是设计文件的重要组成部分,可分为单位工程概算、单项工程综合概算和建设工程项目总概算三级。建设工程项目总概算包括单项工程综合概算,但不包括()。 A.经营性项目铺底流动资金概算 B.预备费、建设期利息概算 C.流动资金概算 D.工程建设其他费用概算 参考答案:C 2[单选题] 下列单位工程概算方法中,属于建筑工程概算编制方法的是()。 A.概算定额法 B.预算单价法 C.综合吨位指标法 D.扩大单价法 参考答案:A 3[单选题]根据初步设计或扩大初步设计图纸和概算定额或概算指标及市场价格信息等编制的,用于确定各单位工程建设费用的文件是()。 A.单位工程概算 B.单项工程综合概算 C.工程建设其他费用概算 D.建设工程总概算 参考答案:A 4[单选题] 某拟建砖混结构住宅工程,结构形式与已建成的某工程相同,只是外墙保温贴面不同。类似工程外墙面为水泥砂浆抹面单价为8.95元/㎡,每平方米建筑面积消耗量为0.842㎡,新建工程外墙为贴釉面砖,每平方米建筑面积消耗量为0.82㎡,单价为49.75元/㎡,类似工程概算指标为580元/㎡,则该新建工程修正概算指标为()。 A.568.37元/㎡ B.598.2元/㎡ C.613.26元/㎡ D.645.00元/㎡ 参考答案:C 5[单选题]对于一般工业与民用建筑工程而言,单位工程概算按其工程性质分为建筑工程概算和设备及安装工程概算两大类。下列各项中属于设备及安装工程概算的是()。 A.通风及空调工程概算 B.电器及照明工程概算 C.弱电工程概算 D.热力设备及安装工程概算 参考答案:D 6[单选题] 在利用概算定额法编制设计概算时,各分部分项工程项目概算定额单价(基价)的确定,是在工程量计算完毕后,逐项套用相应概算定额单价和人工、材料消耗指标,然后分别将其填人工程概算表和()。 A.综合概算表 B.概算指标调整表 C.建设工程总概算表 D.工料分析表 参考答案:D 参考解析: 各分部分项工程项目的概算定额单价(基价)的确定方法是,工程量计算完毕后,逐项套用相应概算定额单价和人工、材料消耗指标,然后分别将其填入工程概算表和工料分析表中。故选项D正确。 7[单选题] 根据初步设计或扩大初步设计图纸和概算定额或概算指标及市场价格信息等编制的,用于确定各单位工程建设费用的文件是()。 A.单位工程概算 B.单项工程综合概算 C.工程建设其他费用概算 D.建设工程总概算 参考答案:A 8[单选题] 对于一般工业与民用建筑工程而言,单位工程概算按其工程性质分为建筑工

建设工程项目总概算的编制方法

3.建设工程项目总概算的编制方法 (1)总概算书的内容 由各单项工程综合概算、工程建设其他费用、建设期利息、预备费、经营性项目铺底流动资金组成。 (2)总概算表的编制方法 总概算由4部分组成:工程费用、其他费用、预备费、应列入项目概算总投资的其他费用(包括建设期利息和铺底流动资金)。 四、设计概算的审查内容 1.设计概算审查的意义 2.设计概算审查的内容 (1)审查设计概算的编制依据 1)合法性审查。 2)时效性审查。 3)适用范围审查。 (2)单位工程设计概算构成的审查 1)建筑工程概算的审查 [1]工程量审查 [2]采用的定额或指标的审查 [3]材料预算价格的审查 [4]各项费用的审查 2)设备及安装工程概算的审查 设备及安装工程概算审查的重点是设备清单与安装费用的计算。 [1]标准设备原价 [2]非标准设备原价 [3]设备运杂费审查 [4]进口设备费用审查 [5]设备安装工程概算审查 (3)综合概算和总概算的审查 1)审查概算的编制是否符合国家经济建设方针、政策的要求,根据当地自然条件、施工条件和影响造价的各种因素,实事求是地确定项目总投资。 2)审查概算的投资规模、生产能力、设计标准、建设用地、建筑面积、主要设备、配套工程、设计定员等是否符合原批准可行性研究报告或立项批文的标准。如概算总投资超过原批准投资估算10%以上,应进一步审查超估算的原因。 3)审查其他具体项目:①审查各项技术经济指标是否经济合理;②审查费用项目是否按国家统一规定计列,具体费率或计取标准是否按国家、行业或有关部门规定计算,有无随意列项,有无多列、交叉计列和漏项等。 (4)财政部对设计概算评审的要求 3.设计概算审查的方法 (1)对比分析法 对比分析法主要是指通过建设规模、标准与立项批文对比,工程数量与设计图纸对比,综合范围、内容与编制方法、规定对比,各项取费与规定标准对比,材料、人工单价与统一信息对比,技术经济指标与同类工程对比等。 (2)查询核实法

工程估价命题考点九:建设工程项目设计概算

1Z103000 建设工程估价 命题考点九建设工程项目设计概算 【教材解读】 一、设计概算的内容 设计概算可分为单位工程概算、单项工程综合概算和建设工程项目总概算三级,见表3-19。各级概算之间的相互关系如图3-3所示。 二、设计概算的作用 (1)设计概算是制定和控制建设投资的依据。 (2)设计概算是编制建设计划的依据。 (3)设计概算是进行贷款的依据。 (4)设计概算是签订工程总承包合同的依据。 (5)设计概算是考核设计方案的经济合理性和控制施工图预算和施工图设计的依据。 (6)设计概算是考核和评价建设工程项目成本和投资效果的依据。 三、单位工程概算的编制方法 单位工程概算的编制方法见表3—20。 四、单项工程综合概算的编制方法 单项工程综合概算是以其所包含的建筑工程概算表和设备及安装工程概算表为基础汇总编制的。当建设工程项目只有一个单项工程时,单项工程综合概算(实为总概算)还应包括工程建设其他费用概算(含建设期利息、预备费和固定资产投资方向调节税)。 单项工程综合概算编制说明主要包括编制依据、编制方法、主要设备和材料的数量及其他有关问题。 五、建设工程项目总概算的编制方法 总概算是以整个建设工程项目为对象,确定项目从立项开始,到竣工交付使用整个过程的全部建设费用的文件。将各单项工程综合概算及其他工程和费用概算等汇总即为建设工程项目总概算。 总概算价值=工程费用+其他费用+预备费+建设期利息+铺底流动资金-回收金额 【命题考点】

设计概算文件的组成;三级概算的对比;概算定额法;概算指标法;类似工程预算法;总概算。 【分析预测】 (1)利用概算定额法、概算指标法来计算单位建筑工程的概算。 (2)根据所给的条件,分析判断在估算单位建筑工程的概算时应采取何种方法。 【考题回顾】 【2010年度考试真题】 1.某单位建筑工程初步设计已达到一定深度,建筑结构明确,能够计算出概算工程量,则编制该单位建筑工程概算最适合的方法是( )。 A.类似工程预算法 B.概算指标法 C.概算定额法 D.生产能力指数法 【答案】C本题考核的是单位建筑工程概算的编制方法。建筑工程概算的编制方法有概算定额法、概算指标法、类似工程预算法。概算定额法要求初步设计达到一定深度,建筑结构比较明确时方可采用。当初步设计深度不够,不能准确地计算工程量,但工程设计采用的技术比较成熟而又有类似工程概算指标可以利用时,可以采用概算指标法编制工程概算。类似工程预算法适用于拟建工程初步设计与已完工程或在建工程的设计相类似且没有可用的概算指标的情况,但必须对建筑结构差异和价差进行调整。 2.设计概算是设计单位编制和确定的建设工程项目从筹建至( )所需全部费用的文件。 A.竣工交付使用 B.办理完竣工决算 C.项目报废 D.施工保修期满 【答案】A本题考核的是设计概算的内容。设计概算是设计文件的重要组成部分,是由设计单位根据初步设计(或技术设计)图纸及说明、概算定额(或概算指标)、各项费用定额或取费标准(指标)、设备、材料预算价格等资料或参照类似工程预决算文件,编制和确定的建设工程项目从筹建至竣工交付使用所需全部费用的文件。设计概算可分为单位工程概算、单项工程综合概算和建设工程项目总概算三级。 3.单位建筑工程概算的常用编制方法有( )。 A.概算定额法 B.预算定额法 C.概算指标法 D.类似工程预算法 E.生产能力指数法 【答案】ACD本题考核的是单位工程概算的编制方法。单位工程概算分建筑工程概算和

设计概算编制说明

设计概算编制说明 预算编制说明 一、编制范围 XXXXXXX工程初步设计,工程数量详见设计文本。 二、编制依据 1.《公路工程基本建设项目概算预算编制办法》(JTG B06-2007); 2.《公路工程概算定额》(JTG/T B06-01-2007); 3.《公路工程机械台班费用定额》(JTG/T B06-03-2007); 4.《浙江省公路工程概算预算编制补充规定》(浙交[2008]85号); 三、人工、材料价格的取定 1.人工工资按浙江省交通厅浙交[2008]85号文件通知的《浙江省公路工程概算预算编制补充规定》执行,每工日5 2.42元。 2.材料单价按《宁波建设工程造价信息》2008年10月刊中有关慈溪市材料价格信息综合取定。其中不足部分参照当地实际价格以及目前正在施工工程中的材料单价计列。 四、有关说明 1.本工程按照三类项目标准取费。[一类项目指高速公路、一级公路和有特殊要求的桥隧构造物;二类项目指二级公路(含二级加宽)项目;三类项目指三级及三级以下公路项目] 2.设备购置费和工具、器具购置费不计列。 3.土地青苗补偿和安置补助费按照工程所在地政府主管部门规定计列。 4.工程监理费按照国家发改委、建设部发改价格[2007]670号文《建设工程监理与相关服务收费管理规定》计取。

5.建设项目前期工作费包括项目建议书、工程可行性研究等前期研究费用及工程勘察费、设计费和概预算费等。本概算按国家计委、建设部计价格,2002,10号文发布的《工程勘察设计收费标准》计取设计费。[按实际计算情况叙述] 6. 工程质量监督费、定额测定费、研究试验费、施工机构迁移费、供电贴费、生产人员培训费、固定资产投资方向调节税这几项费用按照项目情况及国家现有规定均不计列。 7.本项目不使用贷款资金,不计建设期贷款利息。[按实际情况叙述] 8.本项目不计涨价预备费,基本预备费按5%计列。 五、工程造价 本工程概算总金额XXXX万元,其中建筑安装工程费用XXXX万元。 下面是赠送的保安部制度范本,不需要的可以编辑删除!!!!谢谢! 保安部工作制度 一、认真贯彻党的路线、方针政策和国家的法津法觃,按照####年度目标的要求,做好####的安全保卫工作,保护全体人员和公私财物的安全,保持####正常的经营秩序和工作秩序。 二、做好消防安全工作,认真贯彻“预防为主”的方针,教育提高全体人员的消防意识和防火知识,配备、配齐####各个楼层的消防器材,管好用好各种电器设备,确保####各通道畅通,严防各种灾害事故的发生。 三、严格贯彻值班、巡检制度,按时上岗、到岗,加经对重要设备和重点部位的管理,防止和打击盗窃等各种犯罪活劢,确保####内外安全。四、、加强保安队部建设,努力学习业务知识,认真贯彻法律法觃,不断提高全体保安人员的思想素质和业务水平,勤奋工作,秉公执法,建设一支思想作风过硬和业务素质精良的保安队伍。
