财政投资项目结算审核
财政投资项目评审流程

财政投资项目评审工作流程(一)评审前期准备阶段(1)组织结算审核小组。
接到评审委托任务后公司总经理根据项目规模、技术特点组织评审小组。
(2)资料检查与熟悉。
应安排专职资料员接收资料。
应具备下列资料(但不限于);✧批准的初步设计文件及概算书;✧建设单位与施工单位双方签定的工程承发包合同、补充协议以及有关会议纪要;✧施工图纸(含设计变更)、竣工图纸;✧工程预、结算书;✧监理单位的有关文件;✧监理单位、建设单位的签证单、隐蔽工程验收记录;✧甲供设备和材料明细表;✧招投标文件及有关资料;✧设计交底及图纸会审纪要;✧由施工单位编制、✧建设单位批准的施工组织设计和分部分项作业指导书;✧开、竣工报告;✧各项目的竣工验收资料等;由资料员收集同时逐项核对,逐一清点交接,办理签收手续。
并由资料员将资料移交项目负责人,由项目负责人分发小组各成员熟悉资料。
(3)制定评审方案。
由评审组根据项目实际情况制定评审方案,评审方案应包括项目评审程序、评审方法、评审内容、评审质量保证措施、需勘验的隐蔽工程、评审时间。
评审方案经企业技术负责人批准后实施。
(二)评审实施阶段1.初步评审阶段。
1.1、资料审核。
公司接收的资料,必须是从评审中心取得,不能从建设单位、施工单位取得。
大部分资料,通常都是由施工单位组册装订的资料。
施工单位不会把不利于自己的资料组装进去的,因此,取得资料后要仔细地去阅读资料。
在阅读资料时,要审查资料相互之间的关联性。
招投标文件、合同、补充协议、竣工图纸及现场签证是一个完整的资料体系,相互之间是补充的,若有实质性的矛盾,则需对资料表达的内容的真实性质疑,需认真的去辨别,去澄清,并要以书面的形式向评审中心反映,搞清问题的真伪。
原则是资料要从评审中心的途径得到,不完善的资料要向评审中心反应补充。
1.2、工程量的审核。
根据设计图纸、工程量计算规则,专业设备材料表、建构筑物和总图运输一览表,对已算出的工程量计算表进行审查,主要是审查工程量是否有漏算、重算和错算,审查要抓住重点详细计算和核对,其它分项工程可作一般性审查,审查时要注意计算工程量的尺寸数据来源和计算方法。

浅谈财政投资项目概、预、结算的审核

资 料 ,致 使 概算 、预算 定 额 或补 充 定 额含
有 较 多的 不 合理 性 ,同时 也 造 成概 、预 算 造 价普 遍 偏 高 结 算 项 目存 在 的主 要 现象 有 工程 量 不 实 , 多列 工程 项 目 ,现 场 签 证 记 录不 可 靠 ,巧 立 名 目人 为的提 高工 程造 价 等 。例 如 一些 施 工单 位 为 了获 得 较 高收 入 ,不是 从改 善 经营管 理 、提高 工程 质量 、 创 造社 会 信 誉等 方 面入 手 ,而 是 采用 多计 工 程量 、高 套定 额 单价 等 手段 人 为的 提高 工 程 造 价 。 另 外 由于 工 程 造 价 构 成 项 目 多 ,且变 动 频繁 ,使 计算 程 序 复 杂 , 计算 基 础 不 一 等等 均 容 易 造 成 错 误 。 二 、财政 投 资项 目概 、预 结 算 审核 的 内 容 财政投 资项 目概 、预 、结算 的审核 ,主 要 是 审核 工 程量 是 否 正确 、单 价 的套 用 是 否合理 、 费用的 计 取 是否 准 确 三方 而 为 重 点 ,在 初 步 设计 图及 施工 图 、 竣 工 图的 基 础 上结 合 施 工 合 同 、招投 标 文 件 、 会议 纪 要 以 及地 质 勘察 资 料 、 工程 变 更 签 证 ,材 料 设 备价 格 签证 、隐 蔽 工程 验 收记 录 等 竣 工 资料 ,按 照有 关 的 文件 规 定 进 行 计算核 实。
一
羹
浅谈财政 投 页 资I ◆预 ◆结算 的审核 目栅
( ) 单 价 和 费 用 的 审 核 二 工程造价定额具有科学性 、权威性 、 法令 性 ,它的 形 式 和 内容 ,计 算单 位 和 数 量标 准 任 何人 使 用 都必 须 严 格 执行 ,不 能 随意 提 高 和降 低 。 在审 核 结 算 项 目单 价 时 要注 意 如 下 几个 方 面 :送 审 结 算的 各类 单 价 、合 价 的 计 取 是 否 执 行 合 同 文 件 的 约 定 ;合 同 以外 新 增 工程 项 目单 价 的 计 取是 否符 合 合 同文 件 的 约定 ;对 于 合 同未 明 确 约定 的 项 目的 计价 ,应 由合 同 双 方补 充 约 定 , 同时 审查 补 充 约定 是 否 与 主合 同 、 政 府有 关 规 定相 符 ;对 涉及 费 用 的设 计 变 更 及现 场 签 证等 资 料 ,要审 查 其 费用 构 成 的 合 理 性 , 审 核 时 应 注 意 取 费 文 件 的 时 效 性 ,执 行 的 取 费表 是 否 与 工 程 性 质 相 符 , 费率 计 算 是 否正 确 ;材 料 、设 备单 价 的 确 定是 否 有 依据 ,价 差调 整 的 材 料是 否 符 合 文件 规 定 ;对 换 算 的定 额 单 价 的审 核 除 按 上述 要 求 外 ,还 要 弄清 允 许 换 算的 内容 是 定额 中的 人工 、材料 或 机 械 中 的全 部 还 是 部分 ?同时换算 的 方法是 否 准确 ?采用 的系 数是 否正 确 ?这些 都 将 直 接 影 响单 价 的 准 确性 ;对 补充定额 的审核 一 主要是检 查 编制 的 依 据和 方 法 是 否正 确 ,材 料预 算 价 格 、 人工 工 日及 机 械 台 班单 价 是 否合 理 。 三 工 程 造 价 的 审 核 方 法 由于 建 设 工程 的 生 产 过程 是 一 个 周期 长 、数 量 大的 生 产 消费 过 程 ,具 有 多次性 计价 的 特 点 。 因此 采用 合 理 的审 核 方 法 不 仅能 达 到 事 半功 倍 的效 果 ,而 且将 直 接 关 系到 审 查 的 质量 和速 度 。主 要 审核 方 法 有

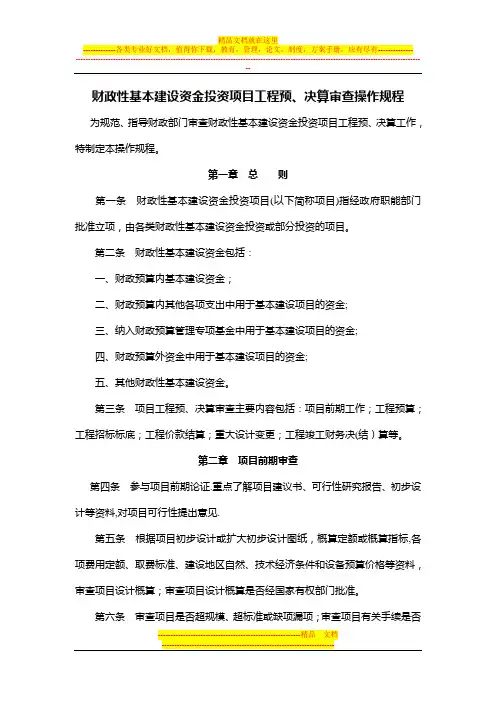

财政性基本建设资金投资项目工程预决算审查操作规程

财政性基本建设资金投资项目工程预、决算审查操作规程为规范、指导财政部门审查财政性基本建设资金投资项目工程预、决算工作,特制定本操作规程。
第一章总则第一条财政性基本建设资金投资项目(以下简称项目)指经政府职能部门批准立项,由各类财政性基本建设资金投资或部分投资的项目。
第二条财政性基本建设资金包括:一、财政预算内基本建设资金;二、财政预算内其他各项支出中用于基本建设项目的资金;三、纳入财政预算管理专项基金中用于基本建设项目的资金;四、财政预算外资金中用于基本建设项目的资金;五、其他财政性基本建设资金。
第三条项目工程预、决算审查主要内容包括:项目前期工作;工程预算;工程招标标底;工程价款结算;重大设计变更;工程竣工财务决(结)算等。
第二章项目前期审查第四条参与项目前期论证.重点了解项目建议书、可行性研究报告、初步设计等资料,对项目可行性提出意见.第五条根据项目初步设计或扩大初步设计图纸,概算定额或概算指标,各项费用定额、取费标准、建设地区自然、技术经济条件和设备预算价格等资料,审查项目设计概算;审查项目设计概算是否经国家有权部门批准。
第六条审查项目是否超规模、超标准或缺项漏项;审查项目有关手续是否完备。
第六条审查项目资金来源及落实情况.第八条审查项目前期费用开支是否符合国家有关规定。
第三章工程预算(招标标底)审查第九条要求建设单位提供项目工程施工图、预算书、工程量计算书、人工材料分析表、施工组织设计等资料。
第十条审查依据包括:工程施工图;国家和地方统一制定的工程预算定额、费用定额、人工、材料价格、价格调整指数等相关取费规定;行业主管部门制定的相关专业定额等。
第十一条审查内容包括:建设项目工程预算是否控制在概算允许范围以内:工程量计算、定额套用与换算、费用和费率计取是否合理、准确;审定项目工程预算造价.第十二条审查步骤包括:收集建设单位提供的相关资料;根据项目技术特点和具体情况,制定审查方案;组织初审;根据审查重点深入现场实地调查;复审并出具审查结论第四章工程价款结算审查第十三条根据项目答订的工程承包合同规定的按月结算、分段结算、竣工后一次结算等结算方式,结合工程进度及预付款项和工程监理情况,审查经建设单位签证的“工程价款结算帐单”,提出资金拨付意见及办理资金拨付.第五章竣工财务决算审查第十四条财政部门应积极参与工程竣工验收工作,并督促建设单位及时办理竣工财务决(结)算。
财政投资项目预结算审核中的具体有效措施分析与探讨

基本结构 ,预、结算 审核 正 是要 围绕 量 、价 、费开展 。认
真进行工 程量 复查 、在 工程量 准确查 算 的基础上进 一步 审 核单价套 用 是否 合理 、各项 取 费标 准是 否符 合现 行 规定 , 是工程 预结算 审核 所谓 “ 三板 斧” 。重点审核差异较 大的项 目,可以根据实 际情 况 采用 全 面审 核法 或者 重点 审 核法 以提 高审核的效率和效果 ,具体步骤及内容如下 : 1 1 预 结算资料的收集 .
关键词 :财 政投 资 ;工程 造价 ;预 结算 审核 ;审核 措
施 ;措 施 项 目
中 图 分 类 号 :T 7 3 U 2
文 章 编 号 :17 4 1 (0 0 4— 2 8— 3 62— 0 1 2 1 )0 06 0
的成 比例膨胀 ,因此 对工程 量 的审核是 预结算 审核 的重 中
方法 。
采用定额 计价 的工 程 预结 算 ,单 价 依 据是 工 程定 额 , 单价审核侧重点是定额套用是否合理 ,是否有 “ 低价高套 ” 现象 。采用工程量清单 计价 的结算单 价 是在 多个投标 人充 分竞争下 的最 佳报价 ,结 算 时综 合单 价一次 性包 死 ,不作
1 财政投资工程项 目预结算 审核的主要 内容与步骤
施 工 现场 ,熟 悉 工 程 状 况 。
1 2 工 程 量 的 审核 .
运 用 技阐 述 了 财 政 投 资 建
设项 目工程造价预 结 算审核 管理 的具 体 思路 与步骤 ;在 此 基础上 ,深入探讨和 总结 了工程 造价 审核 中的有效方 法和
是工 程 项 目实 施 前 、投 产 后 必 须 实 施 的两 个 重 要 造 价 管 理 流程 ,审 核 结 果 的准 确 性 直 接 影 响 建 设 投 资 ,其 中 工 程 预
财政投资项目工程预决(结)算审核论文

财政投资项目工程预决(结)算审核探讨中图分类号:f275 文献标识:a 文章编号:1009-4202(2012)06-000-01摘要由于建设工程的生产过程是一个周期长、数量大的生产消费过程, 具有多次性计价的特点。
工程预决(结)算是控制建设工程造价的重要环节,它直接关系到基本建设投资经济效益指标的分配和使用。
因此,财政投资项目工程预决(结)算的审核人员,应不断提高业务素质和思想素质,不断总结经验,从而提高工程投资的使用效益。
关键词财政审核预决(结)算审核一、前言财政投资项目工程预决(结)算审核是一门专业性、知识性、政策性、技巧性很强的工作, 也是一项细致具体的工作, 审核工作遇到的建设工程可谓各不相同, 情况千变万化, 这就需要审核人员不断地学习进取, 努力提高审核工作水平。
二、财政审核的特性财政审核政策性强:主要依据法律、法规、招投标文件、财政对基本建设的有关文件,项目审批文件,结合合同条款进行审核。
主要审核内容:项目的合法性,建设项目是否办理用地规划许可证、建设规划许可证和施工许可证等,使财政投资的建设项目不成为违章建筑,并顺利的成为固定资产。
财政审核要看概算是否审批、送审的项目总投资是否在批准概算的控制数内,是否在控制规模指标内;是否符合有关规定的程序(例如招投标程序);是否符合基本建设程序。
三、工程预决(结)算审核的主要内容预决(结)算的审核, 依据工程量清单计价有关规定,在施工图或竣工图的基础上结合招投标文件、施工合同、工程变更签证、材料设备量价签证、隐蔽工程验收记录等资料, 按照有关的文件规定进行计算核实,审定工程控制价或工程决(结)算价。
四、审核中遇到的问题1、资料问题:送审资料没把关,送审项目资料不齐,有些资料内容矛盾,重复计算。
2、造价方面的问题:(1)送审项目超概算的问题:送审的预算或建筑面积等指标超批准的概算指标。
概算指标包括规模、标准、单位工程造价。
工程建设项目应依据批准的概算指标进行建设,若超概算要报原概算部门批准。
财政投资项目的工程结算审核

1 工程结算 审核应提交 的资料
根据《 财政部关于印发财政投资评审管理暂行
办法》 财建 [0 1 5 1 ) ( 20 ] 9 号 的规定 , 财政投 资项 目
引言
工程竣工结算是指施工企业按照合 同规定的内
工程结算审核应提交 的资料 主要有 :审核 的重点, 并提 出了做好财 政投资项 目工程结算 审核 的方 法和措 施。 关键词 : 财政投资; 工程量清单 ; 结算 ; 审核
中图分类号 :U 73 3 T 2 . 文献标识 码 : B
程量清单计价的要求进行。因此 , 在工程量 清单新 计价模式下 , 如何做好财政投资项 目的工程 结算审
要的伸缩缝 。平面转角过多 , 薄弱部位就越多 , 而这
些部位由于应力集中, 往往是裂缝的多发区。 () 5 严格控制板面负筋 的保护层厚度。现浇板 负筋一般置于支座梁钢筋上面, 与梁筋绑扎在一起 。 采用铁架子或混凝 土垫块等措施 固定负筋的位置 , 可以保证板面钢筋在施工过程 中不再下沉, 从而可
资项 目, 其工程量清单 、 招标标底 、 投标报价的编制 、
合同价款的确定与调整 、 工程结算、 决算均应按照工
0 ●・ ● ・ ●・ ●・ ●・ 0 0 0 0 <>●0 ●・> ●・ > ● 争 ●0 < < ●0 ●・ <>● 0 ●0 ●0 -・ <>●0 ●0 -0 ●0 ●0 ●0 ●0
的应力作用方向与辐射 筋相一致 , 能有效地抑制裂
缝的产生。根据裂缝距板角 的距离 , 辐射筋的长度
有效地控制保护层 , 避免支座处 因负筋下沉、 保护层
厚 度 变 大 而 产 生 裂 缝 。板 的 保 护 层 厚 度 应
浅谈财政投资评审中工程结算的评审工作重点

浅谈财政投资评审中工程结算的评审工作重点摘要:财政投资的基建工程项目事关民生的方方面面,而且是我国国民经济的重要组成部分。
而在工程建造完工后,其结算的评审工作又对整个工程本身是否如期顺利地完成有着很大的影响[1]。
因此,做好工程结算的评审工作尤为重要。
在此,本人结合自身造价评审的工作实际,浅谈对财政投资评审中的工程结算的评审重点。
关键词:财政评审;工程结算;造价;评审重点工程结算评审内容的审核包括送审资料的完整性审核、投标报价的审核、工程签证及计量的审核、结算书的审核及其他相关问题的处理等,属单价合同承包的,需对合同工程量的完成情况进行审核。
一、审资料的完整性审核,工程结算送审资料应符合当地财政和住建的有关规定,包括招投标阶段文件和施工阶段文件,具体有如下:(一)招投标阶段文件1.招标文件。
2.招标使用的施工图和图纸会审纪要、设计变更图纸、补充说明等,如竣工图是在施工图的基础上手工修改,并附设计变更通知单的,可不提供施工图。
3.投标文件(含预算书、报价函、报价清单等),如经过技术标评审的,还应提交技术标书。
如报价清单(因存在不平衡报价或算术差错)有调整的,还需提供调整前、后的投标报价清单。
4.中标通知书。
5.工程承包合同、协议、补充协议。
6.最高报价值(最高限价)预算书或对外公布预算价的预算书。
(二)施工阶段文件1.竣(交)工验收证书,有工期延误需补充工期延误证明。
2.工程竣工图(应由监理单位签章确认)。
3.经批准的施工组织设计方案。
4.完整的桩基工程原始资料(包括桩位布置图和原始桩基记录)和桩基工程量汇总表,桩基工程原始资料应由监理单位签章确认,建设单位对桩基工程量汇总表签章确认。
5.工程变更和签证单。
6.工程结算书。
7.属单价合同承包方式或按实结算的项目需提供建设单位、监理单位确认及承包单位三方签章确认的合同内工程量完成签证或分部分项竣工计量表。
8.其他相关资料二、投标报价的审核,主要包括招标清单是否与审定最高的报价值一致、投标报价是否完整和存在严重不平衡报价或算术差错等,具体做好如下工作:(一)复核工程量清单原始报价是否存在算术差错,具体计算方法为:复核的分部分项工程费=Σ清单工程量×工程量清单报价的综合单价,复核的含税投标总报价=复核的分部分项工程费+投标报价的措施项目费+投标报价的其他项目费+投标报价的规费+投标报价的税金。
财政投资项目结算审核中的常见问题及对策分析

财政投资项目结算审核中的常见问题及对策分析作者:蔡晓枫来源:《现代经济信息》2014年第12期摘要:本文主要分析了财政投资项目结算审核中的常见问题,并提出相应的解决对策,以此提高对财政投资项目结算审核工作的认识和管理。
关键词:财政投资;结算审核;问题;对策中图分类号:TU71 文献标识码:A 文章编号:1001-828X(2014)06-0-02工程结算审核是财政投资项目竣工阶段的一项重要工作,是工程造价管理中不可缺少的重要组成部分,也是确保工程造价准确的有效途径。
通过结算审核,可有效减少因造价结算失误而造成的损失,避免国家资金流失,进而提高财政资金的投资实效。
因此,如何更好地做好结算审核工作就显得尤为重要了。
本文对当前财政投资建设项目结算审核工作中常见的问题进行较为系统地分析,并提出有效的解决对策。
一、财政投资项目结算审核工作中常见的问题(一)结算报审资料不完整、不规范结算报审资料未能按相关要求整理编制,涉及对施工单位不利的设计变更单、现场签证单等资料不完整报审现象普遍存在,甚至参杂一些虚假资料,而代建单位未经全面核实就盖章确认。
同时,结算资料未及时报审,导致部分工程因在结算审核时已拆除改造,无法进行现场核实。
(二)通过合同、招标文件、工程量清单及设计漏洞增加造价成本1.针对合同及招标文件漏洞,例如条款不严谨、责任方不明确、专用条款缺位等,提出工期索赔及赶工费、窝工费、材料保管费、材料二次搬运费等各种费用索赔。
2.针对工程量清单漏洞,例如清单编制范围不明确、项目特征和工作内容描述不到位等,提出清单外增加工程量签证申请。
3.针对设计缺陷,例如型号规格及技术参数描述不清等,提出设计变更申请、清单外新增材料或设备单价申请。
(三)设计变更和现场签证不严肃、不规范,导致造价成本增加1.设计变更手续不齐全,没有及时办理变更的相关审核手续,没有正式的设计变更通知单。
没有设计变更引起的工程量与投资增减的记录。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
浅谈财政投资项目结算审核
摘要:工程结算审核是财政投资评审的一部分是对工程造价控制的最后一环,能否做好财政投资建设项目的结算审核工作,关系到财政资金使用效率和项目造价控制的好坏。
随着财政投资评审工作的开展,工程结算的规范化将是一个渐进的过程。
当前政府投资项目项目结算主要存在的问题有:1.政府投资工程存在变更多、工期长;2.项目单位不及时组织竣工验收,不及时提交结算资料或提交的资料不完整,造成结算审核工作被动;3.部分项目单位不专业现场管理混乱、监理不负责没有起到真正监管作用,签证资料失真;
4.施工单位送审结算多错、漏、重复、混乱。
因此下面谈谈结算审核时需留意的问题和处理办法。
关键词:财政投资项目;工程结算;资金管理
中图分类号:f830.59 文献标识码:a 文章编号:1001-828x(2012)05-0-01
一、财政投资项目的特殊性
财政投资具有投资者、管理者和使用者相分离的特点为了实现对财政资金的有效控制,最大限度发挥财政资金的使用效益,要求相关部门对项目立项审批可行性研究、概(预)算完成情况等加以控制。
因此,财政投资项目结算审核的第一步是手续完备性的审查,审查财政投资项目是否有立项、是否依照建设审报、批复流程组织建设;是否超出批复的建设范围、建设标准和投资金额;项目竣工验收工作是否符合国家的有关规定,只有按合同完成工程并验收合
格才能进行竣工验收结算。
二、审核项目资料,熟悉合同条款
完整的结算资料是结算审核的基础。
主要包括工程结算书、立项批文、招投标文件、中介预算、施工合同、打桩记录、施工(竣工)图纸、工程变更、监理结算审核意见等。
招标文件与施工合同是结算审核的主要依据,审核工作应尊循招标文件及施工合同订立的条款特别是与工程结算有关的条款,如对工程变更价款的调整约定,包括分部分项工程项目费、措施项目费,是否有对材料价格超过约定比例如何调整的条款,还有是否有签订作为限制施工单位过高报送结算价造成审核费用支出增大而制定的条款,即送审价与审定价对比核减额超出8%部分的审核费用由施工单位承担。
三、认真勘查现场
结算审核虽然是事后审核的关键环节,但其结果的准确性受到多种因素的影响。
如隐蔽工程的不可知性和施工过程中的不可追溯性,必须依据监理或项目单位现场管理人员的确认,在竣工图纸、设计变更和工程签证完备的基础上结算审核人员应认真勘查现场,核实上述资料是否与现场实际相符,避免施工单位抽调结算资料不如实依照工程实际工程量反映到竣工资料,还有部分施工单位利用部分项目单位人员不懂专业知识故意高报乱报,材料设备是否满足设计要求,也是审核人员需要注意的。
如某政府办公楼装修工程,原设计方案中室内的门、书架、矮柜、办公桌装饰贴面均为木纹防火板,后来变更为麦哥利木饰面板,经各方确认的施工签证显示更
换的麦哥利板与需扣减木纹防火板的总量相差1.2千平方,那是不是部分按原设计施工呢,经现场勘察没有一块木纹防火板,施工单位解释签证中的麦哥利板数量为采购数量,最后该项目按原预算饰面板数量乘以两种面板的差价结算,核减8.4万元。
四、审核工程变更
核实签证资料的合法性、完备性、真实性、完整性。
审核设计变更、工程签证手续是否合理、合规。
设计变更应该是原设计单位出具的设计修改通知单,并有设计人员签名盖章、单位须盖出图章,工程签证应该是建设单位、监理单位项目负责人签名,加盖单位公章。
审核人员一般注重签证资料的手续完备性、忽略真实性、合法合规的要求,对手续完备的签证都计入结算,而政府更注重合法合规,需核依据招标文件、合同、施工图、竣工图和勘查现场,核实变更签证是否有发生、是否应为原合同包括内容,是否有减少取消项目未签证。
对有疑问的签证应当根据合同文件、现场情况、其他调查证明判断是否应该给予计量,对事实存在、发生变更的而资料不完善的需项目单位、监理单位书面解释,建设单位确认。
如审核某拆迁安置宅基地小区道路及排水工程,项目单位由于时间紧迫,未对小区道路的地质进行勘察,当施工单位进场开挖时发现30公分表层土下为淤泥层,需换填块石,由于项目周边暂无市政道路直接连通,施工期间为雨季,临时道路重车不能驶入,建设单位研究后给予签证补偿,签证仅写块石二次运输1公里,结算时施工位直接套用了建筑专业的二次运输子目,但该子目为人工运输,人工运
输1公里明显不合理,经询问现场监理、建设单位人员实际使用了小翻斗车,在各方书面确认后,在无直接可套用定额的情况下,参考市政定额中的机动翻斗车运输砼的子目给予结算,因此项核减
11.7万元。
五、复核工程量
工程量是编制工程结算的基础数据,审核工程量的重点应放在容易重复计算的项目和隐蔽工程部分。
如土方工程的开挖、回填、运输数量是否按相关规定计算,打桩记录与签证汇总数量是否一致。
对签证中有提供计算过程的要进行复算,并对各数据来源查找复核,对只有总量的签证应利用有关联项目数据来判断其合理性。
六、合同外主要材料的价格确定
结算审核时确定施工期间的特殊建筑材料价格一般比较困难,施工单位往往对询价结果提出异议,认为当时不是这个价格,有的还提供材料采购收据,并认为项目变更时已协议确定价格,因此建议项目单位在招标阶段就应会同设计单位明确各种重要材料,尽量减少在施工过程中变更,在不得不变更时项目单位应委托造价咨询机构对该材料进行市场询价,并提交询价报告作为结算依据,在确认相关签证时应明确此价格为暂定价格,仅用作工程进度款的拨付依据,最终价格结算审核时确定,为结算审核时修正错误提供条件。
合同外材料价格要严格执行招标文件、施工合同的约定来确定,询价是关键,一般采用两种办法:1.通过一两家建材信息网站查询,网站一般都能提供本地和周边城市的普通建筑材料信息价,特殊材
料则需委托网站询价;2.审核人员自己市场询价,通过电话咨询、现场走访生产厂家、经销商了解材料价格。
询价后要做好记录和整理保存。
七、审核取费与价格文件的执行情况
审核措施费用、规费、税金是否按规定计取,安全文明措施费不同专业有不同的计费基础,建筑装修、市政工程按分部分项合计计取,绿化、安装工程以人工费计取,措施项目费用的计取还要看合同的约定,审核是否有把属措施性的项目放入分部分项工程中然后计取安全文明措施费用。
规费、税金应根据项目对应时期政府相关部门颁布的文件,如2009年取消了定额测定费,现在结算的增加工程就不应计取了,还有就是需留意部分施工单位在投标时把不可以调整的税率、规费费率改变了,结算合同内项目变更时需对应调整,对于超出规定部分不予计取。
八、结语
财政投资建设项目的结算审核是专业性与政策性的有机结合。
要求审核人员除了具备专业技术知识外,还有熟悉政府相关部门的规章制度,用制度规范造价审核,用专业知识公平合理审核,从而促进建设工程市场发展,有效节约财政资金。
