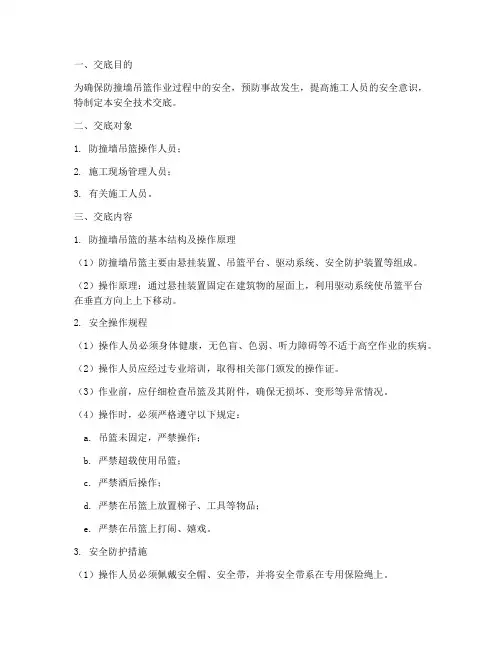

防撞墙吊篮安全技术交底模板

防撞墙吊篮安全技术交底模板

一、交底目的为确保防撞墙吊篮作业过程中的安全,预防事故发生,提高施工人员的安全意识,特制定本安全技术交底。

二、交底对象1. 防撞墙吊篮操作人员;2. 施工现场管理人员;3. 有关施工人员。

三、交底内容1. 防撞墙吊篮的基本结构及操作原理(1)防撞墙吊篮主要由悬挂装置、吊篮平台、驱动系统、安全防护装置等组成。

(2)操作原理:通过悬挂装置固定在建筑物的屋面上,利用驱动系统使吊篮平台在垂直方向上上下移动。

2. 安全操作规程(1)操作人员必须身体健康,无色盲、色弱、听力障碍等不适于高空作业的疾病。

(2)操作人员应经过专业培训,取得相关部门颁发的操作证。

(3)作业前,应仔细检查吊篮及其附件,确保无损坏、变形等异常情况。

(4)操作时,必须严格遵守以下规定:a. 吊篮未固定,严禁操作;b. 严禁超载使用吊篮;c. 严禁酒后操作;d. 严禁在吊篮上放置梯子、工具等物品;e. 严禁在吊篮上打闹、嬉戏。

3. 安全防护措施(1)操作人员必须佩戴安全帽、安全带,并将安全带系在专用保险绳上。

(2)作业时,必须保持注意力集中,发现异常情况立即停止操作。

(3)施工现场应设置安全警示标志,明确告知施工区域及注意事项。

(4)施工现场管理人员应定期对吊篮进行检查、维护,确保其安全性能。

4. 事故处理(1)发生事故时,应立即停止操作,并迅速采取紧急措施。

(2)及时上报事故情况,按照事故处理程序进行处理。

(3)事故原因调查、处理结束后,应对施工人员进行安全教育,防止类似事故再次发生。

四、交底要求1. 施工单位应将本安全技术交底内容传达给所有施工人员,确保人人知晓。

2. 施工人员应认真学习本安全技术交底内容,掌握安全操作规程。

3. 施工现场管理人员应加强对吊篮作业的监督检查,确保施工安全。

4. 施工单位应定期对施工人员进行安全技术培训,提高其安全意识。

五、附则本安全技术交底自发布之日起实施,如遇特殊情况,可根据实际情况进行调整。

防碰撞安全技术交底模板

防碰撞安全技术交底模板

一、交底项目:防碰撞安全技术二、交底目的:为确保施工现场安全生产,提高施工人员安全意识,预防碰撞事故的发生,特进行防碰撞安全技术交底。

三、交底对象:全体施工人员、施工管理人员、安全员等。

四、交底内容:1. 交底项目背景及意义(1)背景:施工现场存在多种碰撞事故隐患,如机械碰撞、车辆碰撞、人员碰撞等,严重威胁施工现场人员及设备安全。

(2)意义:通过本次交底,提高全体人员对防碰撞安全技术的认识,确保施工现场安全。

2. 防碰撞安全技术措施(1)机械防碰撞1)加强机械操作人员的安全培训,提高操作技能,严格按照操作规程作业;2)定期检查机械设备,确保设备安全可靠;3)在机械作业区域设置明显的警示标志,提醒人员注意安全;4)机械作业时,操作人员应与机械保持安全距离,避免碰撞。

(2)车辆防碰撞1)加强车辆驾驶员的安全培训,提高驾驶技能,遵守交通规则;2)车辆进出施工现场时,应减速慢行,注意观察;3)设置车辆通行道,明确车辆行驶路线;4)车辆停放时,应按指定位置停放,不得占用消防通道、疏散通道等。

(3)人员防碰撞1)加强施工人员的安全教育,提高安全意识;2)施工现场设置安全通道,确保人员通行安全;3)交叉作业时,加强现场管理,避免人员碰撞;4)设置警示标志,提醒人员注意安全。

3. 防碰撞安全管理制度(1)施工现场设立专职安全员,负责日常安全检查、巡查、整改等工作;(2)定期开展安全教育培训,提高全体人员的安全意识;(3)建立健全安全管理制度,明确各部门、各岗位的安全责任;(4)加强施工现场安全管理,确保施工现场安全。

五、交底要求1. 施工单位应将本次交底内容纳入施工现场日常安全管理;2. 施工人员应认真学习本次交底内容,提高自身安全意识;3. 安全员应加强现场安全巡查,及时发现和整改安全隐患;4. 施工单位应定期开展防碰撞安全检查,确保施工现场安全。

六、交底时间:____年____月____日七、交底人:____八、备注:本交底模板仅供参考,具体内容应根据施工现场实际情况进行调整。

防撞墙安全技术交底涂装模板

防撞墙安全技术交底涂装模板

一、工程名称:[请填写工程名称]二、交底日期:[请填写交底日期]三、施工单位:[请填写施工单位名称]四、分项工程名称:防撞墙涂装五、交底提要:为确保防撞墙涂装施工过程中的安全,特制定本安全技术交底。

所有参与施工的人员必须严格遵守以下安全措施,确保施工安全。

六、施工准备:1. 人员准备:- 所有施工人员必须经过专业培训,熟悉涂装工艺和安全操作规程。

- 作业人员应进行健康检查,确保身体健康,无影响作业的疾病。

2. 材料准备:- 涂料、稀释剂等材料应存放于通风良好的地方,并按照产品说明进行储存和使用。

- 施工前,应检查涂料和稀释剂的合格证明,确保其质量符合要求。

3. 工具准备:- 涂装工具应定期检查,确保其性能良好,无损坏。

- 高空作业工具应进行安全检查,如安全带、安全绳等。

七、安全措施:1. 人员安全:- 所有施工人员必须佩戴安全帽、防护眼镜、防尘口罩等个人防护用品。

- 高空作业人员必须佩戴安全带,并系好安全绳。

- 严禁酒后作业、疲劳作业。

2. 环境安全:- 涂装作业应在通风良好的环境下进行,如条件不允许,应采取局部通风措施。

- 施工现场应设置警示标志,禁止无关人员进入。

3. 操作安全:- 涂装过程中,应严格按照涂料说明书进行操作,不得随意更改配比。

- 使用涂料和稀释剂时,应避免吸入有害气体,必要时佩戴防毒面具。

- 使用电动工具时,应确保电源安全可靠,并采取防触电措施。

4. 火灾安全:- 涂装现场严禁烟火,禁止携带易燃易爆物品。

- 涂装工具和设备应远离火源,如电焊等。

八、应急措施:1. 触电事故:- 立即切断电源,对伤员进行心肺复苏等急救措施。

- 立即拨打急救电话,请求医疗救助。

2. 火灾事故:- 立即拨打火警电话,请求消防救助。

- 组织人员疏散,确保人员安全。

九、交底人:[请填写交底人姓名]十、被交底人:[请填写被交底人姓名及职务]十一、备注:1. 本安全技术交底适用于防撞墙涂装施工全过程。

2. 施工过程中,如遇特殊情况,应立即暂停施工,并重新评估安全风险。

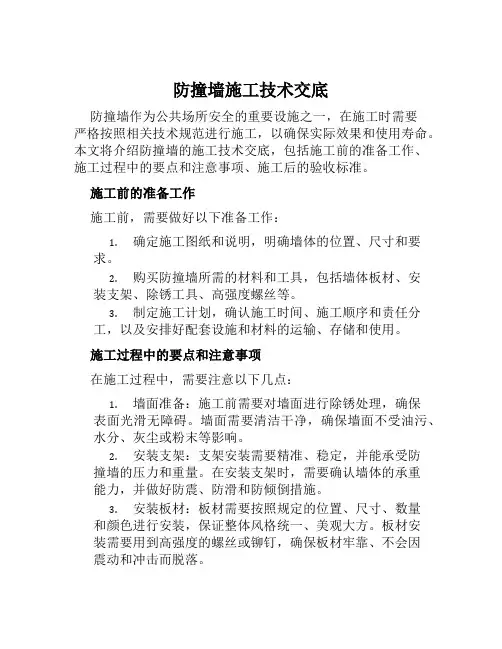

防撞墙施工技术交底

防撞墙施工技术交底

防撞墙施工技术交底防撞墙作为公共场所安全的重要设施之一,在施工时需要严格按照相关技术规范进行施工,以确保实际效果和使用寿命。

本文将介绍防撞墙的施工技术交底,包括施工前的准备工作、施工过程中的要点和注意事项、施工后的验收标准。

施工前的准备工作施工前,需要做好以下准备工作:1.确定施工图纸和说明,明确墙体的位置、尺寸和要求。

2.购买防撞墙所需的材料和工具,包括墙体板材、安装支架、除锈工具、高强度螺丝等。

3.制定施工计划,确认施工时间、施工顺序和责任分工,以及安排好配套设施和材料的运输、存储和使用。

施工过程中的要点和注意事项在施工过程中,需要注意以下几点:1.墙面准备:施工前需要对墙面进行除锈处理,确保表面光滑无障碍。

墙面需要清洁干净,确保墙面不受油污、水分、灰尘或粉末等影响。

2.安装支架:支架安装需要精准、稳定,并能承受防撞墙的压力和重量。

在安装支架时,需要确认墙体的承重能力,并做好防震、防滑和防倾倒措施。

3.安装板材:板材需要按照规定的位置、尺寸、数量和颜色进行安装,保证整体风格统一、美观大方。

板材安装需要用到高强度的螺丝或铆钉,确保板材牢靠、不会因震动和冲击而脱落。

4.瑕疵处理:在施工过程中,发现板材有瑕疵或损坏,需要及时停止施工,更换或修补瑕疵板材,保证整体效果。

5.安全措施:在施工过程中,需要配备好个人防护设备,防止人员受伤或发生意外。

同时需要制定好安全措施,尤其是在夜间施工需要做好照明设备。

施工后的验收标准防撞墙施工完成后,需要进行验收,确认产品质量和实际效果。

验收时需要注意以下几点:1.外观质量:板材的表面需要平整、光滑、无划痕、无开裂、无气泡等缺陷,保证整体效果。

2.安全性能:防撞墙需要能够承受特定的力量和摩擦,以保证公共场所的安全。

验收时需要测试防撞墙的强度、耐冲击性和抗摩擦性等性能指标,以确保实际效果符合设计要求。

3.维护标准:防撞墙需要有完善的维护标准,以保证使用寿命和外观质量。

桥面防撞墙安全技术交底模板

桥面防撞墙安全技术交底模板

一、交底对象1. 施工单位全体管理人员2. 施工队伍全体作业人员3. 质量监督、安全监管等相关人员二、交底时间[填写具体日期]三、交底地点[填写具体地点]四、交底内容一、工程概况1. 工程名称:[填写工程名称]2. 施工单位:[填写施工单位名称]3. 分项工程名称:桥面防撞墙4. 施工范围:[填写施工范围]二、施工图纸、施工方法及质量要求1. 施工图纸:[填写图纸名称及编号]2. 施工方法:[填写具体施工方法,如模板施工、钢筋绑扎、混凝土浇筑等]3. 质量要求:- 防撞墙结构尺寸准确,符合设计要求;- 钢筋间距、位置、保护层厚度符合规范要求;- 混凝土强度等级、配合比符合设计要求;- 表面平整、无裂缝、蜂窝、麻面等缺陷。

三、职业健康安全、环境技术措施1. 职业健康安全:- 作业人员必须佩戴安全帽、安全带等个人防护用品;- 高处作业时,必须系好安全带,并做好安全防护措施;- 施工现场设置安全警示标志,禁止非作业人员进入;- 严禁酒后作业、违章作业;- 定期进行安全教育培训,提高作业人员安全意识。

2. 环境保护:- 施工现场应保持整洁,及时清理施工垃圾;- 严格控制施工噪声,尽量减少对周边环境的影响;- 合理安排施工时间,减少对交通的影响;- 施工过程中产生的废水、废气等污染物,必须经过处理达标后排放。

四、施工过程中应注意的问题1. 钢筋绑扎:- 钢筋应严格按照图纸要求进行绑扎,确保钢筋间距、位置、保护层厚度符合规范要求;- 钢筋绑扎过程中,注意防止钢筋变形、扭曲;- 钢筋绑扎完成后,应进行验收,确保质量符合要求。

2. 模板施工:- 模板应选择质量合格、尺寸准确的模板;- 模板安装过程中,注意模板的垂直度和水平度;- 模板安装完成后,应进行验收,确保模板的稳定性。

3. 混凝土浇筑:- 混凝土应按照设计要求进行配合比设计,确保混凝土强度、耐久性等性能符合要求;- 混凝土浇筑过程中,注意控制浇筑速度,防止混凝土离析、流淌;- 混凝土浇筑完成后,应及时进行养护,确保混凝土强度达到设计要求。

防撞墙交底

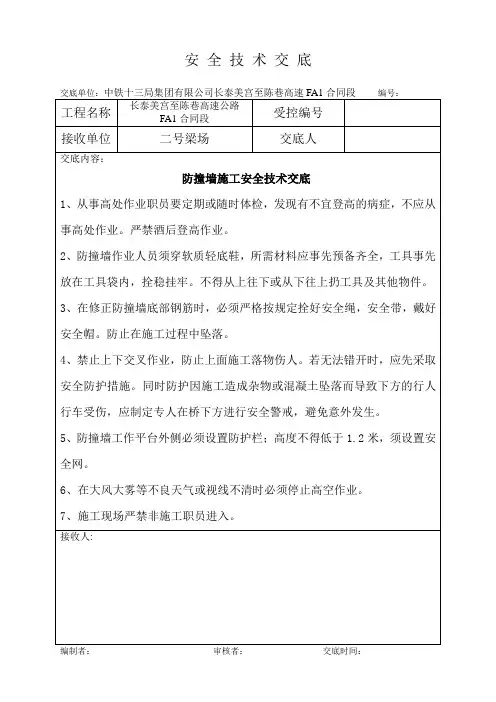

防撞墙交底
安全技术交底
交底单位:中铁十三局集团有限公司长泰美宫至陈巷高速FA1合同段编号:
工程名称
长泰美宫至陈巷高速公路FA1合同段
受控编号
接收单位
二号梁场
交底人
交底内容:
防撞墙施工安全技术交底
1、从事高处作业职员要定期或随时体检,发现有不宜登高的病症,不应从事高处作业。严禁酒后登高作业。
2、防撞墙作业人员须穿软质轻底鞋,所需材料应事先预备齐全,工具事先放在工具袋内,拴稳挂牢。不得从上往下或从下往上扔工具及其他物件。
6、在大风大雾等不良天气或视线不清时必须停止高空作业。
7、施工现场严禁非施工职员进入。
接收人:
编制者:审核者:交底时间:
,戴好安全帽。防止在施工过程中坠落。
4、禁止上下交叉作业,防止上面施工落物伤人。若无法错开时,应先采取安全防护措施。同时防护因施工造成杂物或混凝土坠落而导致下方的行人行车受伤,应制定专人在桥下方进行安全警戒,避免意外发生。
5、防撞墙工作平台外侧必须设置防护栏;高度不得低于1.2米,须设置安全网。

防碰撞安全技术交底模板

防碰撞安全技术交底模板

一、交底项目:防碰撞安全二、交底日期:年月日三、施工单位:四、分项工程名称:五、交底提要:本交底旨在明确施工现场防碰撞安全技术要求,确保施工过程中人员和设备的安全,防止事故发生。

六、交底内容:1. 安全意识教育:- 所有参与施工的人员必须充分认识到防碰撞安全的重要性,严格遵守安全操作规程。

- 定期组织安全教育培训,提高员工的安全意识和应急处理能力。

2. 安全操作规程:- 施工现场所有机械设备和车辆必须按照规定速度行驶,保持安全车距。

- 交叉作业时,应设置明显的警示标志,并指定专人指挥。

- 人员上下班时,应遵守交通规则,不得随意穿越施工区域。

3. 设备检查与维护:- 定期对施工机械设备进行检查和维护,确保其处于良好的工作状态。

- 对于存在安全隐患的设备,应立即停用并进行维修或更换。

- 所有机械设备操作人员必须经过专业培训,并取得相应资格证书。

4. 施工现场管理:- 施工现场应设置明确的警示标志,标明危险区域、安全通道等。

- 施工现场应保持整洁有序,不得堆放杂物,防止人员跌倒或碰撞。

- 施工现场应设置专人负责安全管理,对违规行为进行纠正和处罚。

5. 防碰撞措施:- 在施工现场设置安全员,负责监督施工过程中的防碰撞措施执行情况。

- 对于易发生碰撞的部位,应设置防护栏或警示带,提醒人员注意安全。

- 在施工过程中,应尽量避免人员与机械设备交叉作业,必要时采取隔离措施。

6. 应急处理:- 制定应急预案,明确事故发生时的应急处理流程。

- 定期组织应急演练,提高员工应对突发事件的能力。

- 事故发生后,应立即启动应急预案,确保人员安全并及时上报相关部门。

七、检查执行情况:- 施工单位应定期检查防碰撞安全措施的执行情况,确保各项措施落实到位。

- 对于检查中发现的问题,应立即整改,防止事故发生。

八、总结:防碰撞安全是施工现场安全管理的重要组成部分。

施工单位和所有施工人员必须高度重视,严格遵守安全操作规程,确保施工现场的安全稳定。

防撞墙安装安全技术交底模板

防撞墙安装安全技术交底模板

为确保防撞墙安装过程中的安全,预防事故发生,提高施工人员的安全意识,特进行防撞墙安装安全技术交底。

二、交底内容1. 施工准备(1)施工人员应熟悉施工图纸和施工方案,了解防撞墙的构造、尺寸和安装要求。

(2)检查施工机械、工具和材料,确保其符合安全标准。

(3)现场应设置安全警示标志,防止无关人员进入施工区域。

2. 安全技术措施(1)施工人员必须佩戴安全帽、安全带、防滑鞋等个人防护用品。

(2)高空作业时,必须使用安全绳和防坠器,确保施工人员安全。

(3)吊装作业时,必须严格按照吊装方案进行,确保吊装设备、吊装绳索和吊装点安全可靠。

(4)混凝土浇筑时,防止混凝土溅落伤人,操作人员应站在安全位置。

(5)防撞墙模板安装过程中,注意模板的稳固性,防止模板倾倒伤人。

3. 现场安全管理(1)施工区域应设置安全通道,确保人员疏散畅通。

(2)施工现场应定期进行安全检查,发现问题及时整改。

(3)加强施工现场消防管理,确保消防设施齐全有效。

4. 事故处理(1)发生事故时,立即停止施工,组织人员进行救援。

(2)保护事故现场,及时上报事故情况。

(3)根据事故原因,制定整改措施,防止类似事故再次发生。

1. 施工人员必须认真听取安全技术交底,了解施工过程中的安全风险。

2. 施工人员应遵守安全技术措施,确保自身和他人的安全。

3. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全意识和技能。

四、交底人(填写交底人姓名、职务)五、复核人(填写复核人姓名、职务)六、交底时间(填写交底日期)七、备注1. 本安全技术交底模板仅供参考,具体内容应根据实际施工情况进行调整。

2. 施工过程中如遇特殊情况,应立即停止施工,待问题解决后方可继续施工。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
模板试装
钢模板制作完成后,在正式使用前要进行试拼装,主要是看模板安装后的整体效果,模板接缝处是否平顺,有无缝隙和明显错茬,检查无误后方可正常使用。
除锈、刷油:钢模板在正式安装使用前将表面浮锈清除干净,打磨并清洗完毕后,并用脱模剂将模板表面涂抹均匀,以此保证混凝土表面关节和混凝土不沾模板。
4、测量放样
安 全 交 底 记 录
工 程 名 称
江海大道西段快速化改造工程A标
工程部位名称
工程工序名称
桥面系(防撞墙、铺装)施工
(一)防撞墙施工
1、施工准备
(1)清理桥面上的杂物以及压浆时形成的混凝土块。
(2)及时进行混凝土配比实验,配合比报告出来后及时上报监理处。
(3)测设出防撞墙边线,及时对预埋钢筋进行复位,并对防撞墙范围内的混凝土进行凿毛。
孔中心与板面的间距
±0.3
板端中心与板端的间距
0,-0.5
沿板长、宽方向的孔
±0.6
板面局部不平
1.0
板面和板侧பைடு நூலகம்度
±1.0
2、钢筋制作与安装
钢筋安装前要先清理钢筋防撞护栏底部,钢筋在加工场制作成型后运至现场,与预埋钢筋绑扎。绑扎时要保证防撞护栏两侧的砼保护层厚度,将墙体钢筋与桥面预留钢筋焊接。防断缝设置严格按照图纸说明进行,每隔10~15m中间设置一道宽度为30mm的断缝,伸缩缝处断缝设置宽度与结构预留缝一致,断缝填充物时务必保证间距按照6米一其固定牢固,保证断缝垂直度。注意伸缩缝防撞墙处需预留伸缩缝装置安装槽口,防撞护栏需预留泄水槽。钢筋及预埋件安装好后,经过现场监理工程师验收合格后,方可进行下一道工序施工。
9、模板的拆除
模板拆除时,采用人工配合吊车进行作业,拆除时首先解除横向拉筋,拆除外侧模,然后解除底端竖向拉筋,拆除底模,最后拆除内侧模。模板拆除时,要严防落物。跨长江路路口处防撞墙模板拆除时必须设置专人指挥防护,模板拆除后,进行打磨涂油进行下一次使用。
10、养护
为减少水分蒸发,避免阳光照射,防止雨淋和风吹,在砼养护期内用土工布覆盖洒水养护。
在模板支立及加固过程中,施工人员依靠吊篮进行作业,吊篮必须固定牢固,吊篮移动时人员不得在其内停留。
8、混凝土的浇注
防撞墙混凝土的技术要求:标号C30,运至工地现场塌落度16-20cm,项目部实验员对混凝土塌落度进行监控,不符合要求的不能用于浇筑。混凝土浇注时采用吊车吊送入模。防撞墙混凝土浇筑分两层进行,纵向分段长度为3m。
模板安装前后,要反复测量,对模板的线型,拼缝拉线检查,保证顺直,防撞墙标高每隔3m复测一点。同时检查支撑的牢固性,反复检查合格并经监理工程师验收后才进行下一工序。
7、模板施工吊篮
防撞墙外模约重265kg,采用简易炮车进行吊装,人工配合扶正。作业人员立于吊篮内,对外模和底模进行固定。每块底模采用3根Φ16钢筋焊接于防撞墙预埋钢筋上,防止浇筑混凝土时底模下沉。
5、施工人员要定期对吊篮进行检修,发现问题及时处理。
安全技术班组交底记录签名单
被交底人:
交底人
交底日期
6、模板安装
模板支立采用无支架施工,在防撞墙内侧桥面预埋一排φ20钢筋,在钢筋与内模之间用钢索拉紧,并用可调顶住内模。模板通过钢管斜撑及拉紧钢索来固定,模板及支撑不得有松动现象。防撞护栏内外模板采用拉杆固定,在模板底部及模板的最上端设M16对拉筋,下部对拉筋位置设在桥面铺装层下处并加设PVC套管。模板接缝处粘贴双面胶带,相邻模板的接缝错台不得大于1mm。
混凝土振捣采用插入式振捣棒进行人工振捣。振动棒移动间距不超过振动棒作用半径的1.5倍,与侧模保持5-10cm的距离。振捣密实的标准为混凝土已无显著沉落、表面呈现平坦,混凝土已不冒气泡、混凝土开始泛浆为准。对能见度低或阴角部分,以快插慢提的速度为准,整个过程的累计振捣时间为25 s左右,混凝土浇注振捣时,振动棒严禁抵触防撞体理的预埋件,确保混凝土浇注时预埋件位置不移动。
首先用全站仪在桥梁边板上准确放样,用墨线将防撞护栏内边缘弹好。每隔4m精测标高,以此为基础控制防撞护栏模板的位置和标高。
5、预埋件处理
防撞墙预埋件较多,穿线管、路灯接线箱、路灯灯座等。除穿线管外,所有的预埋铁件全部由专业的厂家进行加工,防撞墙施工时对预埋件的种类、位置进行详细的检查,不得遗漏或安错位置,对于铁制预埋件要和防撞墙钢筋点焊连接,确保浇注混凝土时预埋件位置。
2、模板制作
模板进场后,物资设备部、技术部、安质部联合对模板进行验收,对不符合设计图纸及规范要求的模板进行清退。模板制作要保证施工线型流畅、平整度和拼缝的质量。模板进入工地前要严格验收才可交付使用。
防撞墙模板制作验收按照如下规范进行:
钢模板制作
外形尺寸
长和高
0,-1
肋高
±5
面板端
≤0.5
连接配件(螺栓、卡子等)的孔眼位置
安全部分:
1、高空作业,现场的施工人员必须佩戴安全帽,挂篮上施工的人员还要配带好安全带。
2、挂篮移动时,挂篮上不得有作业人员,挂篮就位后,及时安放配重。挂篮内作业人员
3、加强现场用电管理,防漏电伤人。
4、跨路口施工尤其是长江路立交时,必须设置专人防护,施工人员必须佩戴安全带并要严防落物伤人和砸碰车辆。长江北路立交钢箱梁防撞墙施工时两侧对称同时施工,设置防抛网等。
