路缘石施工安全技术交底记录表

3.4、路缘石背后用C10细石混凝土浇筑高20cm、宽32cm的三角护角,以防止挤压导致路缘石倾斜。
3.5、路缘石安装好后应及时进行勾缝,使路缘石更好的连接,形成一个整体。勾缝时,先把缝隙中的土及杂物剔除干净,并用水润湿,然后用M10水泥砂浆勾缝,水泥砂浆灌缝必须饱满嵌实。灌缝后常温期养护不小于3d。
2、严禁酒后进入施工现场,严禁在施工现场嬉戏打闹,严禁在施工现场吸烟。
3、所有人员进入施工现场必须戴合格安全帽,系好下颚带,锁好带扣。
4、施工人员在搬动路缘石应轻拿轻放,注意不要在移动路缘石过程中被砸伤。
5、在邻近房屋下面施工作业时小心高空坠物。
6、夏季施工作业应注意防暑降温,气温超过38℃严禁施工。
3.6、路缘石砌筑应稳固、直线段顺直、曲线段圆顺、缝隙均匀;路缘石灌缝应密实,顶面平整,符合设计标高要求。
3.7、其它未明确的依照图纸及相关规范进行施工。
1.本表头由交底人填写,交底人与接受交底人各保存一份,安全员一份;
2.当做分部、分项施工作业安全交底时,应填写“分部、分项工程名称”栏;
安管表4泸州市沱江四桥及连接线工程
安全技术交底记录表
施工单位:四川公路桥梁建设集单位
四川公路桥梁建设集团有限公司泸州沱四桥一分部
分部分项工程名称
路缘石施工安全技术交底
交底部门
一分部安保科
交底人
交底时间
被交底人
交底内容:
1、进场的作业人员,必须首先参加入场安全教育培训,经考试合格后方可上岗。未经教育培训或考试不合格者,不得上岗作业。
7、作业中出现危险征兆时,作业人员应暂停作业,撤至安全区域,并立即向上级报告。未经施工技术管理人员批准,严禁恢复作业,紧急处理时,必须在施工技术管理人员指挥下进行作业。
8、作业中发生事故,必须及时抢救受伤人员,迅速报告上级,保护事故现场,并采取措施控制事故。
路缘石安装技术交底
技术交底内容:
一、施工准备 成品路缘石砼强度等级应符合设计要求,其强度不低于C30,规格为40*15*99cm。
二、施工工艺
1、路缘石基础放线:
1.1、直线段控制点为10m~15m,曲线段控制点为5m~10m,路口处控制点为1m~5m。
1.2、做好路缘石基础的定位控制点,根据现场精平路面标高测出路缘石基础高度(51cm)的控制标高并做出控制标高点。
1.3、现场需根据交底的平面控制标高点,采用带线砌筑,确保路缘石顶面平顺。
2、路缘石基础砌筑:
2.1、按路缘石基础定位控制点的位置做出一条石灰线以定位基础,以线为基准,按路缘石基础设计要求宽度为50cm,高度为51cm。
2.2、要求路缘石基础采用M7.5砂浆片石进行砌筑。
2.3、在路缘石基础控制标高点处,路缘石基础同一侧顶面相隔10m拉根线,以控制整体顶面标高。
2.4、为方便路缘石安装,建议基础砌筑时,整体向行车道一侧偏移5-10cm。
3、路缘石安装:
3.1、待路缘石基础顶面砂浆凝固后方可进行路缘石安装。
3.2、路缘石施工应根据施工图放线来确定平面位置和顶面标高逐一安装,道路直线段采用99cm路缘石;曲线半径大于15m时,一般采用49cm的路缘石;曲线半径小于15m或圆角部分,视半径大小,采用29cm的侧石,相邻路缘石接缝必须平齐。
3.3、路缘石垫层应以干硬性砂浆铺砌,砂浆强度等级应符合设计要求(采用M10砂浆),安装路缘石时先铺2cm厚的1︰3水泥砂浆再进行安装,砂浆应饱满、厚度均匀。两块路缘石之间的间距应为1cm,路缘石安装为分段安装,要在距离下段接口15m左右处开始调整路缘石的间距,避免局部缝隙过大;安装时要注意路缘石的整体垂直度。
合集下载

路缘石安全技术交底模板

路缘石安全技术交底模板

一、交底单位及时间交底单位:[填写交底单位名称]交底时间:[填写具体日期]二、工程概况1. 工程名称:[填写工程名称]2. 工程地点:[填写工程地点]3. 工程规模:[填写工程规模,如:道路长度、宽度等]4. 施工内容:[填写施工内容,如:路缘石预制、运输、安装等]三、施工安全注意事项1. 施工人员安全- 施工人员必须佩戴安全帽、手套、防尘口罩等个人防护用品。

- 高处作业人员必须系好安全带,并正确使用安全绳。

- 严禁酒后作业,确保施工人员身体状况良好。

2. 机械设备安全- 所有机械设备必须符合国家安全标准,并在使用前进行检修和保养。

- 机械操作人员必须经过专业培训,取得操作资格证。

- 机械设备操作区域应设置明显的警示标志,并保持畅通。

3. 材料运输安全- 路缘石运输过程中,应采取有效措施防止材料损坏和倾倒。

- 运输车辆应保持良好的制动性能,确保行驶安全。

- 路缘石装卸作业应使用专用吊装设备,并由专业人员进行操作。

4. 施工现场安全管理- 施工现场应设置明显的警示标志,如:警示线、警示牌等。

- 施工现场应保持整洁,不得堆放杂物,防止绊倒和摔伤。

- 施工现场应设置安全通道,确保人员疏散畅通。

四、施工技术要求1. 施工放样- 根据设计图纸,由测量组进行施工放样,确保路缘石位置准确。

- 直线段每20m设一组控制桩,曲线段每10m设一组控制桩。

- 标高控制:根据路面设计标高进行标高控制,每10m测一个标高点。

2. 路缘石安装- 路缘石安装前,应清理下基层表面,清除杂物,并进行洒水润湿。

- 路缘石安装应稳固、砂浆饱满、勾缝密实,外漏面清洁、线条顺畅。

- 平缘石不阻水,立缘石、平缘石安砌允许偏差应符合相关规范要求。

3. 施工配合比- 混凝土搅拌机、运输车等施工机械应满足施工需要,并进行保养与调试。

- 混凝土配合比应满足设计及规范要求。

五、应急预案1. 人员伤亡事故- 立即组织救援,拨打急救电话,并报告相关部门。

路缘石及步道砖作业安全技术交底

路缘石及步道砖作业安全技术交底
表日期
2016年 月 日
分部工程
分项名称
路缘石、步道砖作业
交底内容:
1.新工人必须参加入场安全教育,考试合格后方可上岗。
2.所有进入现场施工人员必须配带合格的安全帽,系好下颚带,锁紧带扣;施工现场严禁吸烟,不准许酒后上岗,禁止在施工场地内追逐打闹,施工作业时必须按规定正确使用个人防护用品,着装要整齐,严禁赤脚和穿拖鞋、高跟鞋、光背进入施工现场。
10.午休及下班时,必须有专人定时对全部散包、整包路缘石进行检查进行加固处理,严格文明施工,未用完材料必须及时收回到库房或指定地点,余料洒料废料必须做到随做随清随用,使用的水泥及其他物料的包装材料必须做到随用随收,堆码整齐,堆放到指定地点,施工用工具必须做好维护保养工作,严禁乱用滥丢,做到工完场净。
6.施工人员在搬动路缘石、步道砖时应轻拿轻放,注意不要在移动过程中被砸伤。
7.在邻近房屋下面施工作业时小心高空坠物
8.作业中出现危险征兆时,作业人员应暂停作业,撤至安全区域,并立即向上级报告。未经施工技术管理人员批准,严禁恢复作业,紧急处理时,必须在施工技术管理人员指挥下进行作业。
9. 作业中发生事故,必须及时抢救受伤人员,迅速报告上级,保护事故现场,并采取措施控制事故。
11.施工用具应严格按照操作规程使用,禁止违章操作。
交底单位
接收单位
交底人
接受交底人
3.施工时,对施工区域周围要进行围护并设置安全警示标志,施工人员要穿醒目的反光标志工作服、正确佩戴安全帽、防尘口罩等个人劳动防护用品,确保施工安全。
4.现场施工工作人员不准许有超龄、未成年、有危害性病症及残疾人,严禁高血压、心脏病、癫痫病等不适宜作业人员上岗作业。
5.倒运及装卸路缘石必须进行打包,使用叉车进行倒运,严禁使用铲车等进行倒运。

路缘石安砌施工技术交底记录

路缘石安砌施工技术交底记录
技术交底记录
年月日
工程名称
宁夏宝丰能源集团有限公司园区北路
分部工程
附属构筑物
分项工程名称
路缘石安砌施工
交底内容:
一、路缘石施工工序及工艺要求:
1、本工程道路路缘石使用材料是:机动车道部分安装侧石12*30*90,平石10*30*49.5,非机动车道与人行道部分安装平缘石10*20*45。
2、ห้องสมุดไป่ตู้量放线:
(1)机动车道平石采用C15砼做为基础垫层。
(2)路面中线校核后,在路面边缘与缘石交界处放出缘石线,直线部位每20m、路口及分隔带、也可用皮尺画圆并在桩上标明缘石顶面标高。
3、支模:
按桩的位置打白灰线,以线为准,按设计要求宽度支模。为了方便安砌路缘石一般要预留一定的操作宽度,一般不大于5cm,在支模前应保证路基平整。
4、浇筑筑C15砼垫层:
按照设计要求浇筑C15砼垫层,养护3天后方可立平石。
5、安装路缘石:
(1)安装平缘石时,先用6cm厚1:3水泥砂浆找平,再按设计标高安装平缘石;安装侧石时,先用4cm厚1:3水泥砂浆找平,再按设计标高安装侧石;平石安装前先做完C15砼垫层。
(2)侧石、平石、平缘石要安正,切忌前倾后仰,缘石顶线应顺直圆滑平顺,无凹进凸出前后高低错牙现象,侧石、平石、平缘石线要求顺直圆滑、顶面平整,符合设计标高要求。
(3)侧石、平石、平缘石安装经检查合格后,即浇筑缘石后座,并振捣密实,淋水养护。
6、勾缝:
(1)两石间用1:3水泥砂浆挤浆,先把侧石、平石、平缘石缝内的土及杂物剔除干净,并用水润湿,然后用1:1水泥砂浆勾缝,水泥砂浆灌缝必须饱满嵌实。
(2)砼石勾缝为凹缝,缝宽5mm。
(3)砂浆初凝后,用软扫帚扫除多余灰浆,并适当洒水养护,不少于3天,最后达到整齐美观。

路缘石施工安全技术交底百度文库模板

路缘石施工安全技术交底百度文库模板

一、工程概况1. 工程名称:[填写工程名称]2. 施工单位:[填写施工单位]3. 施工地点:[填写施工地点]4. 施工时间:[填写施工时间]二、安全技术交底内容1. 施工准备阶段(1)安全教育培训:对所有参与路缘石施工的员工进行安全教育培训,确保员工掌握安全操作规程。

(2)安全防护用品:施工人员必须佩戴安全帽、安全带、防尘口罩等安全防护用品。

(3)施工场地布置:施工现场应设置明显的安全警示标志,确保施工区域与通行区域隔离。

2. 施工过程(1)施工放样:由测量组对路基边线进行准确放样,直线段每20m设一组控制桩,曲线段每10m设一组控制桩。

(2)材料运输:采用农用车运输,叉车装卸,将路缘石从预制场运至安装地点。

运输过程中,应轻拿轻放,避免损坏。

(3)路缘石安装:a. 统一采用花岗岩路缘石,规格为A型、B型、C型、D型。

b. 路缘石安装前,应检查基础平整度,确保基础平整度符合要求。

c. 安装过程中,严禁施工人员站在路缘石上作业。

d. 安装完成后,对路缘石进行勾缝,确保勾缝密实。

3. 施工现场管理(1)施工现场应设置安全防护设施,如围栏、警示标志等。

(2)施工现场应保持整洁,及时清理施工垃圾。

(3)施工现场严禁吸烟、使用明火。

4. 应急预案(1)发生安全事故时,立即停止施工,并组织人员实施救援。

(2)及时向相关部门报告事故情况,并配合调查。

(3)对事故原因进行分析,制定整改措施,防止类似事故再次发生。

三、质量要求1. 路缘石强度应符合设计要求,混凝土强度应满足C30预制砼标准。

2. 路缘石安装稳固,砂浆饱满,勾缝密实,外漏面清洁、线条顺畅。

3. 路缘石外观质量要求:路缘石不应破损,平缘石不应阻水。

四、验收标准1. 路缘石施工完成后,应进行自检、互检、专检,确保工程质量符合要求。

2. 验收时,应对照设计图纸、施工规范及质量标准进行检查。

3. 验收合格后,方可进行下一道工序施工。

五、注意事项1. 施工过程中,应严格按照安全技术交底内容执行,确保施工安全。

路缘石施工安全技术交底模板

路缘石施工安全技术交底模板

一、工程概况1. 工程名称:[工程名称]2. 施工单位:[施工单位]3. 施工部位:[施工部位]4. 施工时间:[施工时间]5. 施工负责人:[施工负责人]二、施工安全措施1. 施工人员安全教育培训1.1 施工前对全体施工人员进行安全技术交底,确保每位施工人员掌握安全操作规程。

1.2 定期对施工人员进行安全教育培训,提高安全意识。

2. 施工现场安全管理2.1 施工现场设置明显的安全警示标志,确保施工区域安全。

2.2 施工现场配备必要的安全防护设施,如安全帽、安全带、防护眼镜等。

2.3 施工现场实行定人、定岗、定责制度,确保施工现场安全管理。

3. 施工机械安全3.1 施工前对施工机械进行全面的检查和维护,确保机械性能良好。

3.2 操作人员必须经过专业培训,取得操作资格证书后方可上岗。

3.3 严格执行机械操作规程,确保机械安全运行。

4. 施工材料安全4.1 施工材料应按照规范要求采购,确保材料质量。

4.2 施工材料存放应分类存放,防止混杂。

4.3 施工材料运输过程中,应采取必要的安全措施,防止材料损坏。

三、施工安全技术交底1. 施工放样1.1 施工放样前,测量组应对路基边线进行准确放样,直线段每20m设一组控制桩,曲线段每10m设一组控制桩。

1.2 施工放样时,应确保放样精度,避免因放样错误导致施工偏差。

2. 路缘石基础施工2.1 路缘石基础施工前,应清理下基层表面,清除表面的碎石、砂、土等杂物,使表面干净整洁。

2.2 路缘石基础施工过程中,应严格按照设计要求进行,确保基础稳固。

3. 路缘石安装3.1 路缘石安装前,应对路缘石进行检查,确保无裂纹、变形等缺陷。

3.2 路缘石安装过程中,应严格按照施工图纸进行,确保安装位置准确、稳固。

4. 路缘石灌缝4.1 路缘石灌缝前,应对缝内杂物进行清理,确保缝内干净。

4.2 灌缝材料应选用合格产品,确保灌缝效果。

四、应急处理措施1. 施工过程中如发生安全事故,应立即停止施工,采取应急措施,防止事故扩大。

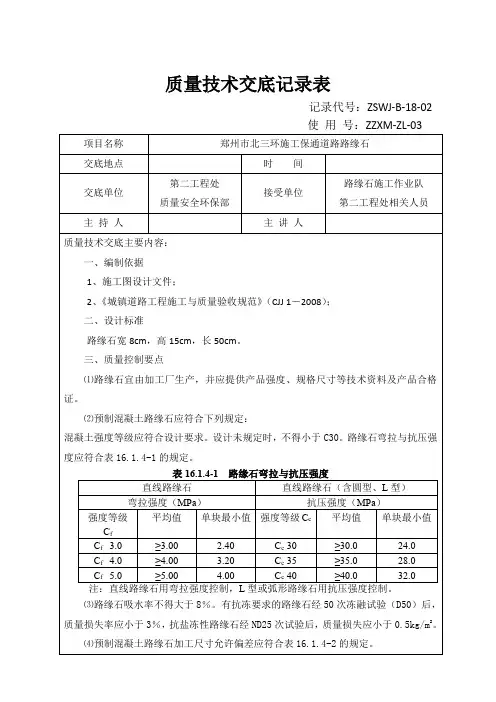

路缘石质量技术交底记录表03

路缘石质量技术交底记录表03
长度
﹢5
﹣3
宽度
﹢5
﹣3
高度
﹢5
﹣3
平整度
≤3
垂直度
≤3
⑸预制混凝土路缘石外观质量允许偏差应符合表16.1.4-3的规定。
表16.1.4-3预制混凝土路缘石外观质量允许偏差
项目
允许偏差
缺棱掉角影响顶面或正侧面的破坏最大投影尺寸(mm)
≤15
面层非贯穿裂纹最大投影尺寸(mm)
≤10
可视面粘皮(脱皮)及表面缺损最大面积(mm2)
⑶路缘石吸水率不得大于8%。有抗冻要求的路缘石经50次冻融试验(D50)后,质量损失率应小于3%,抗盐冻性路缘石经ND25次试验后,质量损失应小于0.5kg/m2。
⑷预制混凝土路缘石加工尺寸允许偏差应符合表16.1.4-2的规定。
表16.1.4-2预制混凝土路缘石加工尺寸允许偏差
项目
允许偏差(mm)
质量技术交底记录表
记录代号:ZSWJ-B-18-02
使用号:ZZXM-ZL-03
项目名称
郑州市北三环施工保通道路路缘石
交底地点
时间
交底单位
第二工程处
质量安全环保部
接受单位
路缘石施工作业队
第二工程处相关人员
主持人
主讲人
质量技术交底主要内容:
一、编制依据
1、施工图设计文件;
2、《城镇道路工程施工与质量验收规范》(CJJ 1-2008);
≤30
贯穿裂纹
不允许
分层
不允许
色差、杂色
不明显
⑹路缘石基础宜与相应的基层同步施工。
⑺安装路缘石的控制桩,直线段桩距宜为10~15m;曲线段桩距宜为5~10m;路口处桩距宜为1~5m。

人行道路缘石安全技术交底模板

一、交底单位:(填写交底单位名称)二、工程名称:(填写工程名称)三、施工部位:(填写具体施工部位,如:XX道路人行道)四、交底时间:(填写交底日期)五、交底内容:一、工程概况1. 人行道路缘石的设计要求、规格型号及材料要求。

2. 人行道路缘石施工的质量标准及验收规范。

3. 施工现场的安全防护措施及应急预案。

二、施工准备1. 施工人员的安全培训及资质要求。

2. 施工材料、设备的准备及检查。

3. 施工现场的安全防护设施布置。

三、施工工艺及注意事项1. 路缘石基础处理:- 基础施工前,应对基础表面进行平整处理,确保基础表面无松散层、积水等。

- 基础混凝土强度应符合设计要求,浇筑过程中应确保混凝土密实、无蜂窝、麻面等缺陷。

2. 路缘石安装:- 安装前,应先对路缘石进行质量检查,确保无裂缝、变形等缺陷。

- 安装时,应使用水平尺和线锤进行校准,确保路缘石安装的水平和垂直度。

- 路缘石安装后,应进行固定,防止其移位或倾倒。

3. 路缘石与路面连接:- 路缘石与路面连接处应采用沥青或水泥砂浆进行填充,确保连接牢固。

- 连接处应平整,无高低不平现象。

四、安全防护措施1. 施工现场应设置明显的安全警示标志,提醒施工人员注意安全。

2. 施工人员应佩戴安全帽、安全带等个人防护用品。

3. 施工机械操作人员应经过专业培训,确保操作熟练。

4. 施工现场应配备必要的安全防护设施,如防护栏、安全网等。

五、应急预案1. 遇到紧急情况,应立即停止施工,确保人员安全。

2. 确保施工现场附近有急救设施,如急救箱、担架等。

3. 建立应急通讯联络,确保信息畅通。

六、质量验收1. 路缘石安装完成后,应进行质量验收,确保符合设计要求。

2. 验收过程中,应对路缘石的平整度、垂直度、连接牢固度等进行检查。

七、交底结束1. 施工单位应认真执行安全技术交底内容,确保施工安全、质量。

2. 施工过程中,如遇特殊情况,应及时向交底单位报告,并采取相应措施。

八、附件1. 施工图纸及技术规范。

路缘石浇筑安全技术交底模板

一、交底单位:(填写施工单位名称)二、交底日期:(填写日期)三、工程名称:(填写具体工程名称)四、施工部位:(填写具体施工部位)五、安全技术交底内容:1. 施工人员要求:- 所有参与路缘石浇筑的施工人员必须经过专业培训,掌握路缘石浇筑的相关技术和安全操作规程。

- 施工人员必须熟悉并严格遵守国家有关安全生产的法律法规和施工规范。

- 施工人员应穿戴符合安全标准的个人防护用品,如安全帽、工作服、防护手套、防护鞋等。

2. 现场及准备情况:- 确保施工现场环境整洁,施工道路畅通,避免施工过程中发生意外。

- 水准点、导线点联测已完成,并通过项目部领导批准。

- 原材料已准备齐全,并经过检测,符合规范要求及施工需要。

- 施工配合比已确定,并满足设计及规范要求。

- 施工机械已到位,并进行了保养与调试,确保施工需要。

3. 施工工序及安全要点:- 施工放样及标高控制:- 在下基层铺砌并养生完成后,进行路缘石施工放样,根据中央分隔带宽度放出路缘石安装控制点。

- 每隔一定距离测量标高点,标高以路面设计标高为准。

- 清理下承层:- 清理下基层表面,清除表面的碎石、砂、土等杂物,确保表面干净整洁。

- 安装:- 在安装路缘石前,应设立钉桩并测设高程,挂线定位。

- 使用50px厚M7.5水泥砂浆作为垫层,确保路缘石安装平整。

- 按放线位置安砌路缘石,确保线条直顺,弯道圆滑。

4. 安全防护措施:- 施工现场应设置明显的安全警示标志,提醒施工人员注意安全。

- 施工过程中,应设置专人进行现场安全巡查,及时发现并处理安全隐患。

- 严格禁止在施工过程中吸烟、饮酒、使用手机等行为,确保施工安全。

5. 应急处置:- 施工现场应配备必要的安全防护设施和应急救援设备,如急救箱、灭火器等。

- 施工人员应掌握基本的急救知识和技能,以便在发生意外时能够及时进行处置。

六、交底总结:本次安全技术交底旨在提高施工人员的安全意识,确保路缘石浇筑施工安全顺利进行。

路缘石安装安全技术交底

10、施工前我部除了和高速公路管理部门、交警取得联系,及时汇报有关情况外还应与交通管理部门建立交通紧急救援联动机制,开辟清障车辆“绿色通道”保障道路尽快恢复正常通行。
11、交通组织所需要的标志标牌、隔离设施、上路车辆应提前做好充分准备。交通协管员、安全员要统一着装,上岗配合现场指挥、疏导交通。安全区域内设立巡视员,保证标志设置完好安全。
6、搅拌机开机后,经常注意搅拌机各部件的运转是否正常,停机时,要检查搅拌机叶片是否打弯螺丝有否打落或板动。
7、下班后及停机不用,要切断电源,锁好闸箱及操作栅门,方可离去。
8、电工要经常检查所使用的电器设备,防止漏电伤人,检查时要穿绝缘鞋,戴绝缘手套,设备外壳要有良好接地。
9、施工所用的机械设备及灯光照明设备、电源线必须经常检查,检查内容导线外皮是否破损、机械设备是否漏电,发现问题要及时处理。
交底负责人(签名)
接受交底技术管理人员签名
交底时间
年月本表一式三份,班组长、项目负责人、安全员各留存一份。
安全交底记录表
施工单位:监理单位:
工程项目名称
交底对象
路缘石安装
安
全
技
术
交
底
内
容
1、严格遵守国家的法律法规。
2、严格遵守本项目部的规章制度。
3、所以进入施工现场人员必须佩戴安全帽、反光背心等安全用品。
4、进入施工现场的工人,必须熟知本工种的一切安全技术操作规程。
5、严禁酒后作业,严禁穿高跟及带钉易滑的鞋,严禁带病及不适合本工种的操作人员上岗。
12、在施工路段的起止点,设置安全交通协管员,负责指挥车辆,疏导交通。安全员对整个施工现场进行巡视检查,发现隐患,及时处理。
13、夜间进行施工时,要设置照明用的白光灯,照明设备必须满足作业要求,并覆盖整个工作区域。夜间作业的作业控制区设置施工警示灯,所设置的交通标志具有反光功能。作业期间和结束后派专人看护照明设施。

路沿石安全技术交底记录模板

一、基本信息项目名称:________________________合同编号:________________________工程部位:________________________桩号或地点:________________________二、现场及准备情况1. 施工人员:施工人员应满足施工进度要求,并经过专业培训,了解并掌握路沿石施工的相关技术。

2. 水准点、导线点联测:水准点、导线点联测已完成上报,并通过项目部领导批准。

3. 原材料:原材料已准备好,并对各项指标进行了检测,满足规范要求及施工需要。

对各种原材料进行分隔存放,水泥搭棚存放,以防雨淋。

4. 施工机械:混凝土搅拌机、发电机、运输车等施工机械已到位,并进行了保养与调试,需满足施工需要。

5. 路沿石尺寸:罗甸至羊里段路缘石尺寸:5050×12cm;绕城线段路缘石尺寸:5050×15cm。

三、施工工序1. 水泥砼拌和(试验室取样)2. 路沿石预制3. 养生4. 施工放样5. 准备下承层(下基层)6. 路沿石安装四、安全技术交底1. 水泥砼拌和(1)采用滚筒式混凝土搅拌机拌和,拌和前测定碎石、砂的含水量,并根据天气变化调整施工配合比。

(2)各种材料的用量严格按照监理工程师批复的配合比进行控制,用磅秤称量,确保用量准确。

2. 路沿石预制(1)预制过程中,注意模板的稳固性,防止模板变形或移位。

(2)混凝土浇筑过程中,确保浇筑均匀,防止出现蜂窝、麻面等质量问题。

3. 养生(1)养生期间,保持混凝土湿润,防止出现裂缝、收缩等质量问题。

(2)养生时间根据混凝土强度要求确定,不得少于规范规定的时间。

4. 施工放样(1)放样前,对放样人员进行专业培训,确保放样准确无误。

(2)放样过程中,注意保护现场,避免对周围环境造成影响。

5. 准备下承层(下基层)(1)下承层施工前,对基层进行处理,确保基层平整、密实。

(2)下承层材料应符合规范要求,铺设过程中注意厚度和密实度。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
