JL2驻地办监理周报(7.26~8.2)LQ2标情况一、本周工作总结(09.7.26~09.8.2)1、桥梁工程工作情况:本周完成桩基13根、接柱4根,总计完成桩基148根、系梁2座、接柱4根。

2、路基工程工作情况:合计:路基工程完成产值95.60万元。

桥梁工程完成产值193.28万元,累计完成288.88万元。

(未包括衡小高速天桥拆除工程量产值计算)二、下周工作计划(09.8.3-09.8.9)1、路基工程工作计划:1)借土填方:27500m³。

2)冲击碾压:7500m2。

3)3%下路床石灰土:4000 m³。

2、桥梁工程工作计划:1)11#分离立交K19+801 桩基2棵。

2)13#分离立交K20+531 桩基3根。

3)16#中桥K21+667 2块空心板的预制。

4)18#大桥K22+285 3根桩的钻孔、灌注。

5)25#大桥Dk0+689 3根桩的钻孔、灌注。

6)27#中桥K24+586 2根桩的钻孔、灌注。

7)预制厂底座4个,天桥25m箱梁1片。

3、试验室工作计划:根据路基和结构分部的施工情况,做好常规的试验检测工作及部分标准试验。

三、需要解决的问题㈠地方问题1、1#小桥共计1.2m桩基8颗,左右个4颗,目前准备工作已经完毕,钻机1台。

该桥的问题是:跨石家庄所辖的石津灌区支渠--四干二渠,直接管辖的是魏桥管理所,施工前需要与其进行协调。

2、13#衡井立交桥两侧引道征地至今尚未完成,涉及到焦麻森村、开发区指挥部,同时,立交上部有一道高压线,直接影响着桥梁施工,安全隐患增大。

3、K18+400-K18+650右侧有一垃圾站征地拆迁未解决,并需增设一条郭屯村民通行便道,已经协调但进展缓慢,造成该段到现在无法施工;K18+500处左侧李官村有一户拆迁不到位。

(原因:隔离栅外移后,导致村民没有通行便道。

)4、肃临立交东侧引道(开发区原机械厂)拆迁不到位。

5、收费站两侧有两处工厂未拆除,无法施工。

安全施工周例会汇报PPT模板(完整版)

安全施工周例会汇报PPT模板(完整版)

存在的问题及应对措施
四、安全质量环保保证措施
4.1.1.1 安全施工: 加强高空作业的控制; 加强安全用电控制; 做好防风、防汛准备。
4.1.1.3 施工人员进入施 工现场必须戴好安全帽。
4.1 桥队 4.1.1 安全控制重点
4.1.1.2 基坑开挖:基坑 开挖按规范严格控制坡度, 并做好围护。现场由专职 安全员进行检查、巡视。
综上所述:我部除便道征迁工作没能及时完成,其余工作均已超额完成任务。
02
下周施工 进度计划
下周施工进度计划
二、下周施工进度计划
2.1 桥队
2.1.1 为3月20日迎检做准备工作。 2.1.2 对已交地进行便道施工,并完成400m便道征
迁工作。 2.1.3 平阿东便桥施工完成80%。 2.1.4 完善全线防洪方案,桩基施工方案和便桥方案
5.1.4迎检办公室已成立,相关的人员安排是: a.迎检办主任:李杰 b.副主任:李长全、曾广林、谭林虎
安全质量环保保证措施
c.现场迎检负责人:莫建军、王党生、吴建明、胡林波、何继宇、刘圆 d.迎检办成员各工点负责人、技术负责人:冯永明、李建华、任凯、 欧阳锋、张平武、黑会勇
4.2.3 环保方面: 4.2.3.1 西侧围墙外侧进行渠道清理,围墙基础做浆砌片石处理; 4.2.3.2 对于拌合站及路基主线内的弃土及废渣及时、集中处理, 堆放到指定的地点,保证施工现场整洁、畅通。
安全质量环保保证措施
会议要求落实情况 5.1 桥队 5.1.1平阿高速地域加大外协力量已略有成
功,以便桥的施工和标准作业为标志,我部已 取得了初步的胜利。
5.1.2引入线便道和标准化钢筋场,作为将 来的视线中心参观场地。为此,我部组织了专 门针对两地方的技术、安全整治,在本周已大 有改观。

工程周报表范本

工程周报表范本
项目管理中心意见:
注:1、承包商需提前准备周报表,并于周会议前一天下午3:30之前报送监理公司、监理公司需审核,审核后报送给业主审核、备案。2、本表一式三份,施工单位、监理单位、建设单位各一份。3、本表一页填写不下,请双面打印。
数量单位
设计工程量
累计完成工程量
下周计划完成量
计划完成时间
1
2
。。。。。。。
3、材料、设备进场情况(填写本周工地进场的砼、钢筋等主要材料、设备,需填写具体数量)
序号
时间
材料设备名称
规格
数量
供应商
监理审核意见
1
2
4、本周人员投入情况
钢筋工
木工
砼工
架子工
防水工
泥工
。。。。
监理审核意见
(投入是否足够)
数量(人)
工程周报表范本
致:(建设单位/监理单位)
项目名称:
合同编号:
承包商:
日期:年月日至年月日第周
1、上周工作完成情况
序号
项目、部位或结构名称
数量单位
设计工程量
上周划完成情况
累计完成工程量
形象进度(%)
原因及措施
计划完成工程量
实际完成工程量
完成率
1
2
。。。。。。。
2、下周工作计划
序号
项目、部位或结构名称
5、需业主/监理解决和协调的问题
序号
事项
责任人
要求时间
1、
需详细说明事项、责任人和时间,包括业主、监理的问题
业主/(姓名)
。。。。
业主/(姓名)
6、监理单位审核意见:
1、上周工作计划共项,其中完全完成项,执行效率为%;

工程周报制度

工程周报制度

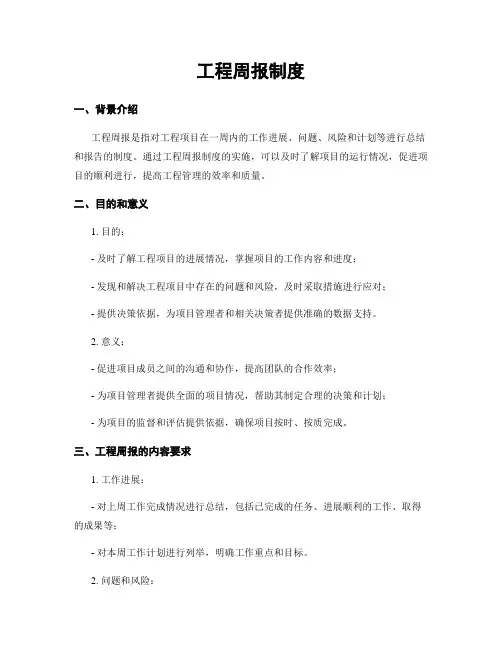

工程周报制度一、背景介绍工程周报是指对工程项目在一周内的工作进展、问题、风险和计划等进行总结和报告的制度。

通过工程周报制度的实施,可以及时了解项目的运行情况,促进项目的顺利进行,提高工程管理的效率和质量。

二、目的和意义1. 目的:- 及时了解工程项目的进展情况,掌握项目的工作内容和进度;- 发现和解决工程项目中存在的问题和风险,及时采取措施进行应对;- 提供决策依据,为项目管理者和相关决策者提供准确的数据支持。

2. 意义:- 促进项目成员之间的沟通和协作,提高团队的合作效率;- 为项目管理者提供全面的项目情况,帮助其制定合理的决策和计划;- 为项目的监督和评估提供依据,确保项目按时、按质完成。

三、工程周报的内容要求1. 工作进展:- 对上周工作完成情况进行总结,包括已完成的任务、进展顺利的工作、取得的成果等;- 对本周工作计划进行列举,明确工作重点和目标。

2. 问题和风险:- 汇报上周出现的问题和风险,包括原因、影响和解决方案;- 针对本周可能出现的问题和风险进行预测和预警,提出应对措施。

3. 资源和支持:- 汇报工程项目所需的资源情况,包括人力、物力、财力等;- 提出对工程项目所需资源的需求和支持,确保项目顺利进行。

4. 进度和计划:- 汇报工程项目的进度情况,包括已完成的进度、延期情况等;- 更新工程项目的计划,包括下周的工作计划和目标。

5. 其他事项:- 汇报与工程项目相关的其他事项,如会议纪要、合作方沟通情况等;- 提出对工程项目管理的建议和改进意见。

四、工程周报的编写要点1. 简明扼要:- 内容要准确、简明扼要,重点突出,避免冗长和废话;- 使用简洁明了的语言,确保读者能够快速理解。

2. 数据支持:- 提供数据支持,如工作完成量、进度百分比等,以便读者直观了解项目情况;- 使用图表、表格等可视化工具展示数据,提高信息传递效果。

3. 问题分析:- 对问题和风险进行分析,提供详细的原因和解决方案;- 针对可能出现的问题和风险,提前制定对策,展示项目管理者的应变能力。

施工进度周计划表

施工进度周计划表

施工进度周计划表全文共四篇示例,供读者参考第一篇示例:施工进度周计划表是施工项目管理的重要工具之一,它对项目的进度安排、任务分配和资源调配起着至关重要的作用。

通过制定周计划表,可以使项目管理者清晰地了解项目的整体进度,及时调整工作计划,保证工程按时按质完成。

一、编制施工进度周计划表的目的1、规划施工进度:编制周计划表可以让各施工人员了解本周工作的安排和任务,明确责任,提前做好准备。

2、实施监督:周计划表是施工进度监督的依据,可以帮助监理人员和项目管理者及时发现问题,促使及时解决。

3、优化资源配置:通过周计划表的制定,可以合理安排资源的使用,避免资源浪费和重复工作,提高工作效率。

1、项目概况:对项目的整体情况进行概述,包括项目名称、工程地点、施工单位等基本信息。

2、本周工作目标:明确本周的主要工作目标和重点任务,确保全体施工人员的工作重心和方向一致。

3、工作内容:逐项列出本周需要完成的具体工作内容,包括施工计划、工程量清单、人员安排等。

4、工作时间:具体说明每项工作的开始时间和预计完成时间,保证工作进度的及时性和有效性。

5、人员安排:明确每位施工人员的具体工作内容和责任,做好协调和合作,确保工作的有序进行。

6、资源配置:合理安排项目所需资源,包括材料、设备和人力等,避免资源短缺和浪费。

7、风险控制:对可能出现的风险进行评估和分析,制定相应的预防和处理措施,确保项目安全进行。

8、进度监督:设立进度监督的检查点和评估指标,及时发现错误和漏洞,做好解决和调整。

9、周报总结:对本周的工作进展和成果进行总结和评估,为下周的工作提供参考和借鉴。

1、执行计划:根据周计划表的内容和安排,全体施工人员按照分工和任务落实,积极开展工作。

2、检查评估:监理人员和项目管理者定期对工作进度和质量进行检查和评估,发现问题及时处理。

3、适时调整:根据实际情况对周计划表进行适时调整和修订,确保项目进度的顺利进行。

4、沟通协调:项目团队之间要保持良好的沟通和协调,及时解决问题和协助工作。

工程的工程周报

工程的工程周报
编号: 030
********************项目
工程周报
第 030 期
(2022 年 05 月 31 日——2022 年 06 月 06 日)
编制单位:****************有限公司
************项目部
本页空白
5.1 总包单位管理人员...................................... 10
14#楼6层顶板支模完成80%
15-03#楼区段地下室顶板钢筋绑扎完成75%
北1区地下室外墙防水保护层砌筑施工完成
北1区1-7、1-13区段地下室顶板防水保护层浇筑完成
1#楼9层外架搭设施工完成
2#楼13层顶板钢筋绑扎完成25%
3#楼14层墙柱钢筋施工
4#楼10层底板工字钢安装安装施工完成
5#楼10层墙柱钢筋绑扎完成
5.2 分包单位人员.......................................... 10
5.3 劳动力统计.............................................11
第六部份 总包资料报审统计..................................... 12
北2区A-3区段抗浮锚杆施工完成95%
机电
事项
南1区1#楼十层底板电管预埋
南1区2#楼十三层墙体水电管预埋
南1区3#楼十四层墙体水电管预埋
计划完成
完成
完成
完成
完成
完成
完成
完成
完成
完成
完成
完成
完成
完成
完成
完成
完成
完成
完成

住宅工程施工周报(3篇)

住宅工程施工周报(3篇)

第1篇一、项目概况项目名称:XX小区住宅工程项目地点:XX市XX区项目负责人:张工项目工期:预计2024年12月完工本周施工进度:已完成总工程量的40%二、本周施工进展1. 基础工程- 完成情况:基础工程已完成80%,地下车库主体结构已全部完成,正在进行地梁、柱子钢筋绑扎及模板安装。

- 预计下周计划:完成地下车库地面模板安装,开始浇筑地面混凝土。

2. 主体结构工程- 完成情况:主体结构施工已完成60%,包括部分住宅楼主体结构封顶,正在进行屋面防水层施工。

- 预计下周计划:完成剩余住宅楼主体结构封顶,开始屋面保温层施工。

3. 装饰装修工程- 完成情况:装饰装修工程开始进入室内阶段,部分住宅楼已完成水电安装和墙面抹灰。

- 预计下周计划:完成室内水电安装,开始墙面腻子批刮和基层处理。

4. 配套设施工程- 完成情况:配套设施工程包括绿化、道路、景观等,已完成30%。

- 预计下周计划:完成道路硬化,开始绿化种植和景观小品安装。

三、本周主要问题及解决方案1. 问题:部分楼层钢筋绑扎进度缓慢。

- 解决方案:加强现场管理,合理安排施工队伍,提高钢筋绑扎效率。

2. 问题:室内水电安装过程中发现部分预留孔洞位置不准确。

- 解决方案:组织技术人员重新测量,及时调整孔洞位置,确保水电安装质量。

四、下周工作计划1. 基础工程:完成地下车库地面混凝土浇筑,开始土建与装饰装修交叉施工。

2. 主体结构工程:完成剩余住宅楼主体结构封顶,开始屋面保温层施工。

3. 装饰装修工程:完成室内水电安装,开始墙面腻子批刮和基层处理。

4. 配套设施工程:完成道路硬化,开始绿化种植和景观小品安装。

5. 安全管理:加强施工现场安全管理,严格执行安全操作规程,确保施工安全。

五、下周重点关注事项1. 加强施工现场文明施工管理,确保施工环境整洁。

2. 加强质量监控,确保施工质量达到设计要求。

3. 加强安全管理,预防安全事故发生。

六、总结本周住宅工程施工进展顺利,各项工作按计划进行。

周进度表计划

周进度表计划

注:由于地质情况,上周内容完成量不是很乐观。 存在问题:1、框架-2、框架-4的图纸确认,以及其他图纸的确认。 2、现在我部进入了开挖阶段,请勘探单位、设计单位尽快到位处理地基事宜及地基验收。 3、砼搅拌站何时能提供砼?本周我方具备砼浇筑条件。 4、已到图纸何时进行设计现场交底? 5、框架-1与塔基础C1002等基础相冲突的地方如何处理,另外沉淀池是否取消毛石砼结构层?
重庆龙海石化重油深加工项目焦化装置

上周计划完成量 沉淀池基底土方开挖、平整、夯实 框架-1土方开挖 框架-3土方开挖 贮焦池基底自然地面标高测量 现场防护及临设施工完

完成率% 完成率% 完成 完成 完成 完成 完成


划本周计划完成量来自4月12日<第6周>
备注
沉淀池垫层模板支护、浇筑砼 沉淀池基础底板放线、模板支护、钢筋制作绑扎 框架-1垫层模板支护、浇筑砼、基础钢筋制作 框架-3垫层模板支护、浇筑砼、基础钢筋制作 框架-2、框架-4测量放线、土方开挖
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

洪山区城管局办公楼装修<主楼>本周计划完成工程量
一、13F卫生间防水完成,卫生间墙砖完成80%,刮腻子完成60%
隔墙完成,吊顶完成80%,网络布线、电线布置完成
二、12F卫生间防水完成,卫生间墙砖完成80%,刮腻子完成60%
隔墙完成,吊顶完成80%,网络布线、电线布置完成
三、11F卫生间防水完成,卫生间墙砖完成80%,刮腻子完成60%
隔墙完成,吊顶完成80%,网络布线、电线布置完成
四、3F 隔墙完成,吊顶完成80%
五、2F 轻钢龙骨隔墙完成60%,吊顶龙骨完成70%
六、1F 钢结构作业完成90%
武汉国成装饰工程有限公司
2010年9月6号
洪山区城管局办公楼装修<主楼>上周已完工程量
一、13F 卫生间砌体已完,地面水泥沙浆已完,刮腻子完成40%,隔
墙完成60%,吊顶完成60%,网络布线、电线完成70%
二、12F 卫生间砌体已完,隔断墙完成60%,地面水泥沙浆已完,刮
腻子完成40%,隔墙完成60%,吊顶完成60%,网络布线、
电线完成70%
三、11F 卫生间砌体已完,隔断墙完成60%,地面水泥沙浆已完,
腻子完成40%,隔墙完成60%,吊顶完成60%,网络布线、
电线完成80%。

四、3F 隔断完成40%,吊顶完成50%
五、2F 隔断完成40%
六、1F 钢结构作业完成50%
武汉国成装饰工程有限公司
2010年9月6号
洪山区城管局办公楼装修<主楼>本周计划完成工程量
一、上周计划完成工程量均已完成。

二、本周计划完成工程量如下:
1、13F卫生间墙砖、地砖、大便器安装完成,电梯间墙砖完
成,600*600硅钙板吊顶完成,走道地砖完成。

2、12F 卫生间墙砖、地砖、大便器安装完成,电梯间墙砖完
成,600*600硅钙板吊顶完成,副局长、书记办公室
背景柜完成60%.
3、11F 卫生间墙砖、地砖、大便器安装完成,电梯间墙砖完
成,600*600硅钙板吊顶完成,局长、副局长办公室
背景柜完成60%.
4、3F 厕所防水涂料完成、网络布线、电线布置完成。

5、2F 网络布线、电线布置完成80%,木芯板饰面完成,隔
断完成90%.
武汉国成装饰工程有限公司
2010年9月20日
洪山区城管局办公楼装修<主楼>本周计划完成工程量
一、上周计划完成工程量均已完成!
二、本周计划完成工程量如下:
1、12F 书记、副局长办公室背景柜完成85%。

2、11F 局长、副局长办公室背景柜完成85%,走道地
砖完成。

3、3F 电梯间墙砖完成、厕所墙砖完成。

4、2F 木芯板饰面完成、电梯间墙砖完成。

5、1F 倒地脚梁。

武汉国成装饰工程有限公司
2010年9月27日。
