给排水系统调试
给排水调试方案

给排水调试方案一、引言给排水系统是建筑物中不可或缺的基础设施之一,它的正常运行对于保障建筑物的生活和工作环境至关重要。
为了确保给排水系统的顺利运行,调试工作显得尤为重要。
本文将就给排水调试的目的、步骤以及常见问题进行详细介绍,旨在帮助读者更好地理解给排水调试的过程。
二、调试目的给排水系统调试的目的是确保系统能够正常运行,不受漏水、堵塞等问题的影响。
调试的主要目的包括以下几个方面:1. 确认系统连接的正确性:调试过程中需要仔细检查排水管道、水泵、水箱等设备之间的连接是否正确,以确保系统的正常工作。
2. 消除系统的故障:通过逐一检查和测试各个设备,发现并解决可能出现的故障,提高系统的可靠性和稳定性。
3. 确保水质与水压的达标:通过水质和水压测试等手段,保证系统所提供的水质符合标准要求,并且水压稳定可靠。
4. 节约水资源:通过调试来优化给排水系统的运行效率,降低水资源的消耗,实现节约能源的目标。
三、调试步骤给排水系统调试一般包括以下几个主要步骤:1. 检查设备安装情况:首先需要确认各个给排水设备的安装是否正确、连接是否紧固可靠,排水管道是否畅通无堵塞。
2. 逐一测试设备功能:对于给排水系统中的关键设备,如水泵、水箱等,需要进行功能测试,确保其正常运行。
3. 检查阀门的设置与调整:对于给排水系统中的各个阀门,需要检查其设置是否合理,并根据实际需要进行调整。
4. 进行水质和水压测试:通过水质检测仪器和水压计等设备,对给排水系统的水质和水压进行测试,确保其符合标准要求。
5. 测试排水效果:将给排水系统投入使用,观察水流的畅通情况,检查是否有漏水或堵塞等问题,并及时解决。
6. 总结调试结果:根据调试过程中的检测数据和观察结果,对系统的运行情况进行总结和评估,并提出优化建议。
四、常见问题及解决方法在给排水调试过程中,常见的问题包括水压不稳定、漏水、漏气等。
针对这些问题,我们可以采取以下措施进行解决:1. 水压不稳定:可以通过调整水泵的启停时间、调整水压控制器的设定值等方式来解决水压不稳定的问题。
给排水调试方案

给排水调试方案给排水系统是一个建筑物中不可或缺的系统。
在建筑物完工后,需要对给排水系统进行调试,以确保其符合设计要求,满足日常使用的需要。
给排水调试方案则是针对给排水系统的调试,将具体的调试工作进行规划、安排和实施的计划文档。
一、给排水设备调试方案1、水源调试水源调试主要是针对水源的井、泵、管道进行检测,确保水源接入到建筑物的水源系统中。
在调试水源时,可以将水源从井中取出,通过泵送至水箱中,之后从水箱中接入建筑物内部的水管系统。
这样可以确保水源流通正常、供水稳定。
2、污水处理设备调试污水处理设备调试主要包括初次调试以及正常运行的监控调试。
初次调试需要检查各项设备是否正常安装、连接,设备在运行时是否有异常声音、漏水等情况。
针对污水处理设备,还需要进行污泥浓度、水位、pH值的监测,确保设备的运行符合规定。
3、热水供应设备调试热水供应设备调试主要是针对热水器、热水管道、热水储罐等设备的检测。
在调试热水设备时,需要检查热水是否流通正常,水温是否符合设计要求。
同时,需要进行安全性检测,确保设备在运行时不会造成安全事故。
二、给排水系统的调试计划1、调试前的准备工作在进行给排水系统的调试前,需要对系统设备进行清洗、消毒、安装等工作。
检查管道是否有漏水、流速是否符合要求、是否出现堵塞现象。
同时,还需要确定所需调试的设备、调试时间和负责人员。
2、调试流程2.1 管道调试管道调试主要是监测管道的流速、压力、流量等参数。
通过监测这些参数,可以确保管道系统的运输能力符合设计要求。
调试时,可以利用流量计、压力计对设备进行监测,根据监测结果进行调整。
针对大型建筑物,需要建立清水管系统和污水管系统。
2.2 设备调试除了管道调试,还需要针对各类设备进行调试,包括水泵、污水处理设备、热水设备等。
设备调试需要针对设备运行情况进行监测和调整,保证其符合要求。
2.3 调试结束测试在完成调试后,需要进行终端测试,确保给排水系统符合设计要求和工程要求。
给排水调试记录

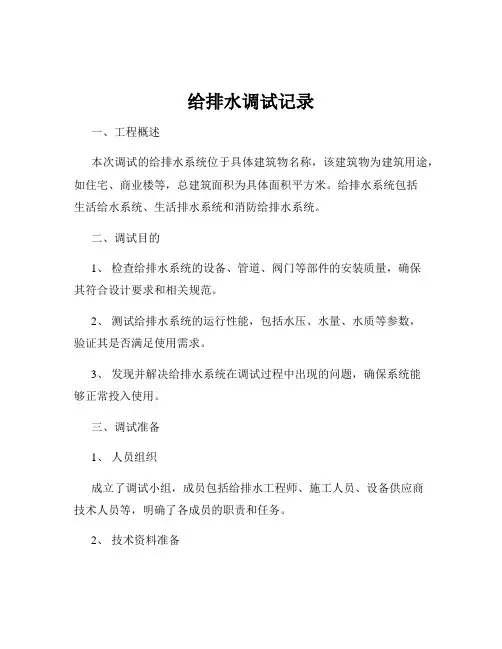

给排水调试记录一、工程概述本次调试的给排水系统位于具体建筑物名称,该建筑物为建筑用途,如住宅、商业楼等,总建筑面积为具体面积平方米。
给排水系统包括生活给水系统、生活排水系统和消防给排水系统。
二、调试目的1、检查给排水系统的设备、管道、阀门等部件的安装质量,确保其符合设计要求和相关规范。
2、测试给排水系统的运行性能,包括水压、水量、水质等参数,验证其是否满足使用需求。
3、发现并解决给排水系统在调试过程中出现的问题,确保系统能够正常投入使用。
三、调试准备1、人员组织成立了调试小组,成员包括给排水工程师、施工人员、设备供应商技术人员等,明确了各成员的职责和任务。
2、技术资料准备收集了给排水系统的设计图纸、施工方案、设备说明书等技术资料,为调试提供了理论依据。
3、调试工具和仪器准备准备了压力表、流量计、水质检测仪、扳手、螺丝刀等调试工具和仪器,并对其进行了校验和校准,确保测量数据的准确性。
4、现场条件准备给排水系统的设备和管道已安装完毕,且经过了初步的质量检查;电源、水源已接通,具备调试条件;现场清理干净,无杂物和障碍物。
四、调试内容及步骤(一)生活给水系统调试1、管道冲洗先将各楼层的给水支管阀门关闭,然后从系统的最低点向系统内注水,同时在系统的最高点进行排气,直至排出的水清澈无杂质为止。
2、水压试验对生活给水管网进行水压试验,试验压力为工作压力的 15 倍,但不得小于 06MPa。
在试验压力下,稳压 1 小时,压力降不得超过005MPa,然后在工作压力的 115 倍状态下稳压 2 小时,压力降不得超过 003MPa,同时检查各连接处不得渗漏。
3、水泵调试启动生活给水泵,检查水泵的运行状况,包括电机的电流、电压、转速、声音等,以及水泵的进出口压力、流量等参数。
调整水泵的出口阀门,使水泵的工作点在其性能曲线的高效区内。
4、水箱水位控制调试检查水箱的水位传感器和控制器的工作情况,调整水位控制参数,使水箱的水位能够保持在设定的范围内。
给排水及消防系统单机调试

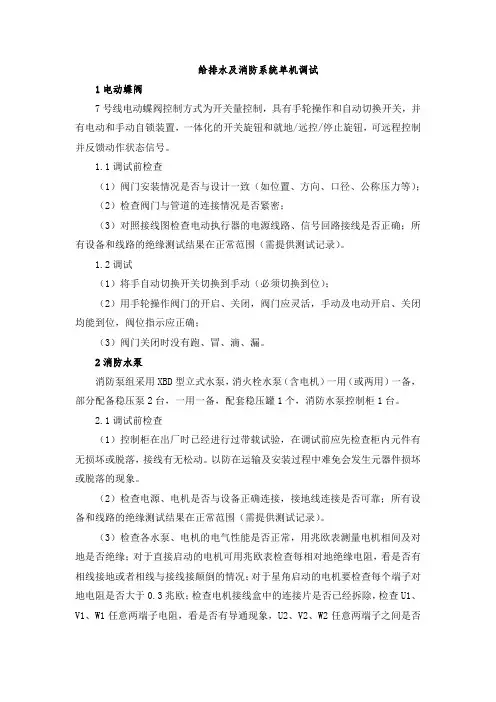

给排水及消防系统单机调试1电动蝶阀7号线电动蝶阀控制方式为开关量控制,具有手轮操作和自动切换开关,并有电动和手动自锁装置,一体化的开关旋钮和就地/远控/停止旋钮,可远程控制并反馈动作状态信号。
1.1调试前检查(1)阀门安装情况是否与设计一致(如位置、方向、口径、公称压力等);(2)检查阀门与管道的连接情况是否紧密;(3)对照接线图检查电动执行器的电源线路、信号回路接线是否正确;所有设备和线路的绝缘测试结果在正常范围(需提供测试记录)。
1.2调试(1)将手自动切换开关切换到手动(必须切换到位);(2)用手轮操作阀门的开启、关闭,阀门应灵活,手动及电动开启、关闭均能到位,阀位指示应正确;(3)阀门关闭时没有跑、冒、滴、漏。
2消防水泵消防泵组采用XBD型立式水泵,消火栓水泵(含电机)一用(或两用)一备,部分配备稳压泵2台,一用一备,配套稳压罐1个,消防水泵控制柜1台。
2.1调试前检查(1)控制柜在出厂时已经进行过带载试验,在调试前应先检查柜内元件有无损坏或脱落,接线有无松动。
以防在运输及安装过程中难免会发生元器件损坏或脱落的现象。
(2)检查电源、电机是否与设备正确连接,接地线连接是否可靠;所有设备和线路的绝缘测试结果在正常范围(需提供测试记录)。
(3)检查各水泵、电机的电气性能是否正常,用兆欧表测量电机相间及对地是否绝缘;对于直接启动的电机可用兆欧表检查每相对地绝缘电阻,看是否有相线接地或者相线与接线接颠倒的情况;对于星角启动的电机要检查每个端子对地电阻是否大于0.3兆欧;检查电机接线盒中的连接片是否已经拆除,检查U1、V1、W1任意两端子电阻,看是否有导通现象,U2、V2、W2任意两端子之间是否有导通现象,若导通则需进一步检查电机连接片是否没有拆除,或者电机电缆、电机绕组是否有接地、短路现象。
(4)检查各水泵、电机的机械性能是否正常,水泵能否手动盘动,是否进行了排气处理;(5)确认电接点压力表、电磁泄压阀等按照图纸正确接线;(6)确认管路符合运行条件,将相应的阀门打开并检查各阀门的工况是否良好,对于大功率设备,试运转时可先将出水阀门关小,起动完毕后再逐渐打开阀门,可以有效降低起动电流。
建筑给排水工程调试方案

建筑给排水工程调试方案一、调试前准备工作调试前需要对建筑给排水系统进行检查和准备工作,以确保调试工作的顺利进行。
具体包括以下几个方面:1. 系统检查:对建筑给排水系统的管道、泵浦、阀门等设备进行全面检查,确保设备完好,无损坏或漏水现象。
2. 设备准备:对于需要使用的调试设备和工具进行准备,包括水泵、压力表、流量计等设备,以及扳手、螺丝刀等工具。
3. 人员安排:确定调试人员的人数和角色分工,确保每个人明确自己的任务和职责。
4. 安全措施:对于涉及到水泵、高压水管等设备的调试过程,需要加强安全意识,做好相关的安全防护措施和应急预案。
二、调试方法建筑给排水系统的调试主要包括供水系统和排水系统的调试。
供水系统调试主要是确保供水管道畅通无误,水压稳定,水质清洁卫生;排水系统调试主要是确保排水管道畅通无阻,排水速度快,排水管理合理。
1. 供水系统调试(1)首先检查供水系统的各个部件,确保供水管道的连接完好,阀门操作灵活,水泵正常运转。
(2)对供水系统进行压力测试,通过使用压力表对供水管道的水压进行测试,确保供水管道的水压稳定。
(3)对供水系统进行流量测试,通过使用流量计对供水管道的水流量进行测试,确保供水管道的水流畅通。
(4)对供水系统进行水质测试,通过取样检测供水管道的水质,确保供水管道的水质清洁卫生。
2. 排水系统调试(1)首先检查排水系统的各个部件,确保排水管道的连接完好,排水口畅通无阻,排水泵正常运转。
(2)对排水系统进行压力测试,通过使用压力表对排水管道的水压进行测试,确保排水管道的排水速度快。
(3)对排水系统进行流量测试,通过使用流量计对排水管道的排水流量进行测试,确保排水管道的排水通畅。
(4)对排水系统进行排水管理合理性评估,通过对排水系统的管道布局和排水口设置进行评估,确保排水系统的排水管理合理。
三、调试步骤1. 建筑给排水工程调试的具体步骤如下:(1)供水系统调试步骤:① 检查供水系统的管道连接,确保无渗漏现象;② 连接压力表,对供水管道进行水压测试,记录水压值;③ 连接流量计,对供水管道进行水流量测试,记录水流量值;④ 取水样,送检测机构检测水质。
给排水系统调试方案

给排水系统调试方案排水系统的调试是确保其正常运行和达到预期效果的重要环节。
以下是一个1200字以上的排水系统调试方案。
一、调试前的准备工作1.1收集相关资料首先,收集排水系统的设计图纸、安装说明和设备运行参数等相关资料,并仔细研读。
1.2检查设备完好性检查排水系统的设备完好性,包括泵站、管道、阀门、水表等设备是否正常,并及时修复或更换损坏的设备。
1.3检查系统连通性确保排水系统的各部分连通性良好,检查管道是否有破损或堵塞的情况,并拆除任何可能阻碍水流的障碍物。
1.4清洗管道对于新安装的排水系统,应首先进行管道的清洗工作,以确保排水通畅,并防止尘土、杂物及建筑垃圾等物质入侵。
二、泵站的调试2.1检查电源接线检查泵站的电源接线是否正确,包括接地线是否良好接触、是否存在短路、漏电等现象。
必要时,使用电源仪器进行电压检测。
2.2检查泵站控制系统检查泵站控制系统的电气元件是否正常工作,包括电动机、接线盒、开关、继电器等。
如有故障或损坏的元件,及时更换或修复。
2.3调节泵站运行参数根据设计要求,调节泵站的运行参数,包括启动压力、停止压力、自动运行时间间隔等。
并确保泵站能够根据实际需要自动启停。
2.4测试泵站性能启动泵站,并测试其性能是否符合设计要求,包括流量、扬程、水压等参数。
根据测试结果,调整控制系统参数,以达到最佳运行状态。
三、管道的调试3.1检验管道材料和接口检查排水管道的材料是否符合要求,包括是否达到规定的耐压、耐腐蚀、密封性等性能。
此外,还应检查管道接口的质量,是否严密可靠。
3.2检查管道施工质量检查排水管道的施工质量,包括埋设深度、坡度、管道位置是否符合要求,并对存在的问题进行整改。
3.3进行水密性测试通过水压试验或其他适当的方法,检查排水管道的水密性。
排水管道应能承受一定的水压,而不泄漏或渗漏。
四、阀门和水表的调试4.1检查阀门设置检查排水系统中的阀门设置是否合理,并进行必要的调整。
确保阀门的位置能够方便操作和维修。
建筑给排水调试方案

建筑给排水调试方案建筑给排水系统是建筑物中非常重要的一部分,它负责供水和排水,确保建筑物内的水资源得以合理利用和排放。
因此,给排水调试方案对于确保系统的正常运行和有效使用水资源至关重要。
本方案将详细介绍建筑给排水系统的调试步骤、方法和注意事项。
一、调试步骤1. 系统检查:在进行调试之前,先对给排水系统进行全面检查。
包括检查水管是否安装牢固、阀门是否正常、水泵是否运转良好等。
确保系统没有任何漏水或故障。
2. 水质检测:检测供水的水质情况,包括水的硬度、PH值、铁锈和杂质等指标。
根据测试结果调整水处理设备,确保水质符合使用要求。
3. 给水系统调试:在给水系统调试中,首先确保水泵的运行正常。
设置适当的压力和流量,以满足建筑物的日常用水需求。
其次,检查供水管道的连接是否密封,防止漏水现象。
最后,测试各个供水点的水压和水流量,进行调整,确保供水的稳定性和均匀性。
4. 排水系统调试:在排水系统调试中,首先检查排水管道的安装情况,确保排水通畅。
其次,测试排水管道的排放速度,以保证排水的快速和高效。
同时,检查排水阀门和管道的密封性,避免漏水和异味的产生。
最后,对雨水排水系统进行测试,确保其在降雨时的畅通。
5. 设备调试:对于建筑物中的各种给排水设备,如热水器、净水器、洗衣机等,进行全面调试。
检查设备是否正常启动、运行和关闭,并确保它们与建筑给排水系统的连接正常。
二、调试方法1. 观察法:通过观察建筑物内的给排水系统,包括管道、阀门、设备等,来发现问题并进行调整。
例如,观察水管入口和出口的水流量和水压,如果不一致,可能是管道连接不密封,需要进行处理。
2. 测量法:通过使用测量仪器,如流量计、压力计等,来测试给排水系统的水流量和水压等参数。
根据测试结果,调整设备和管道的参数,以达到预期的效果。
3. 对比法:将建筑物的给排水系统与标准规范进行对比,比较其差异,并进行相应的调整。
例如,排水管道的坡度是否符合规范要求,如果不符合,需要调整管道的安装角度。
给排水工程调试及检查验收方案

给排水工程调试及检查验收方案给水系统调试调试内容:水源测试、给水泵性能测试、给水设备试验、系统联动试验。
水源测试:用压力表、流量计等仪表测定室外水源管道的压力和流量;测算水池的容积和保证用水储量的技术措施;水质的检测。
给水泵性能测试:自动和手动启动变频供水装置,应在规定时间内开始工作,并迅速达到设计流量和扬程。
给水设备试验:给水设备启动后,各参数均应满足设计要求并运行正常。
系统联动试验:从各处返回的启泵信息能启动水泵;系统联动后各用水点的压力和流量、管道压力及流速均满足设计要求;各种控制装置运行正常;阀门及器具无渗漏、损坏。
排水系统调试调试内容:卫生器具调试、排水泵调试、排水构筑物调试。
卫生器具调试:卫生器具的外观检查;做满水试验,即放水后,看水位超过溢流孔时,水流能否顺利溢出;当拉起提拉式塞子,排水应该迅速排出。
关闭水嘴后应立即关住水流,龙头四周不得有水渗出;检查冲洗器具的灵敏度和可靠程度。
排水泵调试:每台水泵电机能在泵房通过紧急停止按钮停止运行;每组排水泵应设有先后启动选择和自动交替装置使水泵交替运行。
当一台泵工作一个周期后,另一台泵在下一个周期自动转换为工作状态。
排水构筑物调试:检查构筑物的过水及贮水能力、水面流速及淤积程度等。
电气工程调试工作工艺流程送电前,首先按上表的要求对变电系统的配电柜、变压器、电缆、母线进行单体的测试,完毕后才能系统的通电试验。
在正式电调试前,对配电柜、电缆、母线先用1A小电流临时电测试,以确保进一步验证线路、设备无故障,调试流程如下:电气系统试运的准备工作为了保证送电与调试能够顺利而安全地进行,在送电与调试前需要进行精心的组织与准备,本工程调试组织与准备需进行如下工作:动力系统调试动力系统调试为变电室低压配电柜之后动力系统的调试。
动力系统调试分阶段进行,先进行配电干线送电,再进行动力设备调试,动力设备调试为我方配合设备专业进行。
配电干线送电配电干线送电是指从变电室400V/230V配电柜向各区域配电箱送电。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
给排水系统调试1.1 调试流程
1.2 调试内容
1.3 给水泵试运转及调试
1.4 潜水泵试运转及调试
运行前,放水到相应潜水泵集水坑内,水位升至高于停泵限位液面时,手动启动水泵,检查液面是否下降,若不下降,查明原因,重新启动水泵。
再次将水泵投入手动运行状态,轮换启动水泵,每台水泵做短时间运行。
运行时间不超过1min。
仔细观察水泵,检查其运行中有无不正常声响,各紧固部分有无松动现象。
水泵运行时,利用检查仪器设备,分别检查水泵电机的启动电流和运行电流,是否符合产品说明书中所标注的数值范围。
将水泵投入自动运行状态,放水到集水坑内,分别检查各限位控制的灵敏度及正确性。
