砌体结构工程施工
砌体结构工程施工

砌体结构工程施工是建筑工程中常见的一种施工方式,它主要包括砖砌、石砌、砌块砌筑等。
砌体结构工程施工的过程中,需要严格按照规范和设计要求进行,确保工程质量和安全。
下面将从施工准备、施工工艺、施工要点和施工注意事项等方面进行详细介绍。
一、施工准备1. 材料准备:砌体结构工程施工前,应准备好所需的各种材料,如砖、石、砌块、砂浆、水泥等。
材料应符合国家相关标准要求,并具有产品合格证和检验报告。
2. 设备准备:砌体结构工程施工需要用到一些专用设备,如砌块切割机、砂浆搅拌机、运输车辆等。
设备应保证正常运行,确保施工进度和质量。
3. 技术准备:施工前,应组织技术人员认真学习设计文件和施工图纸,了解施工要求和技术规范,确保施工过程中严格遵循设计意图。
4. 现场准备:施工前,应做好施工现场的清理、平整和排水工作,确保施工场地符合要求。
同时,应设置好施工临时设施,如临时道路、临时供水供电等。
二、施工工艺1. 基础施工:砌体结构工程施工前,应先进行基础施工。
基础施工应严格按照设计要求进行,确保基础的稳定性和承载力。
2. 墙体砌筑:墙体砌筑是砌体结构工程施工的重点,施工过程中应严格按照施工图纸和规范要求进行。
墙体砌筑应采用错缝搭接,搭接长度应符合规范要求。
砌体垂直度和墙体厚度应符合设计要求。
3. 柱子砌筑:柱子砌筑应严格按照设计要求进行,确保柱子的垂直度和稳定性。
柱子砌筑完成后,应进行柱子加固,防止柱子变形和倾斜。
4. 拱圈砌筑:拱圈砌筑应严格按照设计要求进行,确保拱圈的稳定性和承载力。
拱圈砌筑完成后,应进行拱圈加固,防止拱圈变形和裂缝。
5. 砌体缝处理:砌体结构工程施工中,应严格按照设计要求进行砌体缝处理。
砌体缝应采用砂浆填充,填充深度应符合规范要求。
三、施工要点1. 砌体结构工程施工应遵循先主体后围护的原则,先进行主体结构砌筑,后进行围护结构砌筑。
2. 砌体结构工程施工中,应严格按照设计要求进行施工,确保工程质量和安全。
砌体结构工程施工质量验收

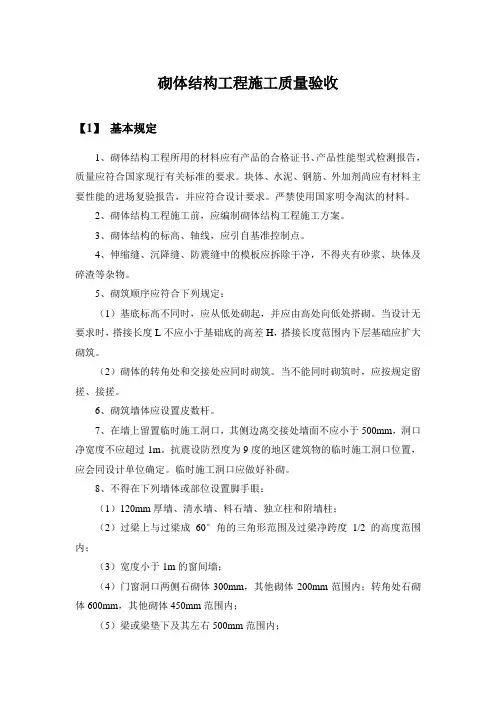

砌体结构工程施工质量验收【1】基本规定1、砌体结构工程所用的材料应有产品的合格证书、产品性能型式检测报告,质量应符合国家现行有关标准的要求。
块体、水泥、钢筋、外加剂尚应有材料主要性能的进场复验报告,并应符合设计要求。
严禁使用国家明令淘汰的材料。
2、砌体结构工程施工前,应编制砌体结构工程施工方案。
3、砌体结构的标高、轴线,应引自基准控制点。
4、伸缩缝、沉降缝、防震缝中的模板应拆除干净,不得夹有砂浆、块体及碎渣等杂物。
5、砌筑顺序应符合下列规定:(1)基底标高不同时,应从低处砌起,并应由高处向低处搭砌。
当设计无要求时,搭接长度L不应小于基础底的高差H,搭接长度范围内下层基础应扩大砌筑。
(2)砌体的转角处和交接处应同时砌筑。
当不能同时砌筑时,应按规定留搓、接搓。
6、砌筑墙体应设置皮数杆。
7、在墙上留置临时施工洞口,其侧边离交接处墙面不应小于500mm,洞口净宽度不应超过1m。
抗震设防烈度为9度的地区建筑物的临时施工洞口位置,应会同设计单位确定。
临时施工洞口应做好补砌。
8、不得在下列墙体或部位设置脚手眼:(1)120mm厚墙、清水墙、料石墙、独立柱和附墙柱;(2)过梁上与过梁成60°角的三角形范围及过梁净跨度1/2的高度范围内;(3)宽度小于1m的窗间墙;(4)门窗洞口两侧石砌体300mm,其他砌体200mm范围内;转角处石砌体600mm,其他砌体450mm范围内;(5)梁或梁垫下及其左右500mm范围内;(6)设计不允许设置脚手眼的部位。
(7)轻质墙体。
(8)夹心复合墙外叶墙。
9、脚手眼补砌时,应清除脚手眼内掉落的砂浆、灰尘;脚手眼处砖及填塞用砖应湿润,并应填实砂浆。
10、设计要求的洞口、管道、沟槽应于砌筑时正确留出或预埋,未经设计同意,不得打凿墙体和在墙体上开凿水平沟槽。
宽度超过300mm的洞口上部,应设置钢筋混凝土过梁。
不应在截面长边小于500mm的承重墙体、独立柱内埋设管线。
11、尚未施工楼板或屋面的墙或柱。
砌体结构工程施工方案

砌体结构工程施工方案一、工程概述砌体结构工程是建筑中常见的一种主要结构形式,主要由墙体和部分梁柱构成。
砌体结构施工方案的设计和实施对整个建筑的质量和安全至关重要。
二、施工准备工作1.材料准备:确保砌体材料的质量符合标准,包括砖块、石灰浆、水泥等。
2.工具设备:准备好砌筑所需的工具设备,如抹灰刀、水平仪、砂浆斗等。
3.人力组织:合理安排施工人员和班组,确保人力资源充足。
三、工程施工步骤1.基础处理:在地基基础上进行砖墙铺设之前,要先进行基础处理,确保基础平整、牢固。
2.砌墙工程:按设计要求进行墙体砌筑,注意砌体的垂直度和水平度。
3.梁柱施工:梁柱的施工应符合结构图要求,保证结构的稳固性和承重性。
4.砂浆施工:用于砌体连接的石灰浆和水泥砂浆的比例要合理,施工要均匀。
5.养护处理:施工完成后要对砌体结构进行适当的养护处理,确保墙体强度。
四、质量控制1.验收标准:待砌体结构工程完成后,需按照相关验收标准进行检查确认。
2.质量检测:施工中要定期进行质量检测,确保砌体结构的质量符合标准。
3.记录保存:对砌体结构施工过程中的重要环节和问题要及时记录保存,以备查验。
五、安全防护1.施工区域防护:施工现场要设置明显的警示标志,确保周边区域安全。
2.作业操作防护:工人在高空作业时要做好防护措施,佩戴安全带。
3.施工材料管理:施工现场要保持干净整洁,避免材料混乱堆放带来的安全隐患。
六、施工结束1.清理整理:施工完成后要对施工现场进行清理整理,确保安全无隐患。
2.交接验收:与建设方进行最终验收交接,确保砌体结构工程的质量。
七、总结砌体结构工程施工方案的设计和实施需要严格按照规范进行,注重质量控制和安全防护,确保整个施工过程顺利进行,为建筑的质量和安全提供保障。
《砌体结构工程施工规范》gb50924

《砌体结构工程施工规范》gb50924范本1:【砌体结构工程施工规范】GB50924一、总则1.1 目的本规范旨在规定砌体结构工程施工的基本要求,保证施工质量和安全。
1.2 适用范围本规范适用于砌体结构工程的施工,包括墙体、柱、梁等砌体结构元件的砌筑。
二、材料与设备2.1 砌体材料2.1.1 砖规定砖的分类、尺寸、质量要求及检验方法。
2.1.2 砂浆规定砂浆的配合比、强度等要求。
2.2 施工设备规定常用的施工设备,如吊篮、脚手架等的要求。
三、施工准备3.1 土方开挖规定土方开挖的要求,包括挖坑尺寸、坡度等。
3.2 基础处理规定基础的处理方法,包括清理、密实等。
四、墙体砌筑4.1 砌体布置规定墙体砌筑的布置方法,包括幅宽、层数等。
4.2 石膏板隔墙规定石膏板隔墙的施工方法,包括材料选择、安装要求等。
五、柱梁砌筑5.1 柱砌体规定柱砌体的砌筑方法,包括配筋、砂浆的使用等。
5.2 梁砌体规定梁砌体的砌筑方法,包括尺寸控制、配筋等。
六、施工质量与验收6.1 砌体质量规定砌体的质量要求,包括砌体的表面平整度、垂直度等。
6.2 施工验收规定砌体结构工程施工的验收方法和标准。
文档附件:附件1:砌体结构工程施工验收记录表附件2:砌体结构工程施工质量检查表法律名词及注释:1. 砌体:由砖、瓦、混凝土块等人造材料和天然石材以及粘结材料按一定的规则层砌成的建筑构件。
2. 砂浆:由水泥、砂、水按一定比例混合制成的胶结材料,用于粘结砖块或填充墙体间隙。
范本2:《砌体结构工程施工规范》GB50924一、引言1.1 文档目的本规范旨在规定砌体结构工程施工的基本要求,保证施工质量和安全。
1.2 适用范围本规范适用于砌体结构工程的施工,包括墙体、柱、梁等砌体结构元件的砌筑。
二、术语和定义2.1 墙体术语2.2 砌筑术语三、项目管理3.1 施工前准备3.1.1 地基处理3.1.2 材料准备3.2 施工组织3.2.1 人员组织结构3.2.2 施工方案四、砌体墙体施工4.1 材料验收4.1.1 砖的验收4.1.2 砂浆的验收4.1.3 砂浆砌筑的验收4.2 墙体砌筑工艺4.2.1 砌筑工序4.2.2 拉筋4.2.3 砂浆的配制4.2.4 砖的砌筑方法五、柱、梁砌筑5.1 柱砌筑5.1.1 基础处理5.1.2 配筋5.1.3 砌筑方法5.2 梁砌筑5.2.1 基础处理5.2.2 配筋5.2.3 砌筑方法六、施工质量控制6.1 施工质量要求6.1.1 砌筑质量6.1.2 强度要求6.2 施工检验与验收6.2.1 施工检验方法6.2.2 施工验收标准文档附件:附件1:砌体结构工程施工质量检查记录表附件2:砌体结构工程施工验收记录表法律名词及注释:1. 砌体:由砖、瓦、混凝土块等人造材料和天然石材以及粘结材料按一定的规则层砌成的建筑构件。
GB50203砌体结构工程施工质量验收规范

• (修改条文)烧结空心砖、小砌块和砌筑砂浆的 强度等级应符合设计要求。
• 抽检数量:烧结空心砖每10万块为一验收收批, 小砌块每1万块为一验收批,不足上述数量时按1 批计,抽检数量为1组。砂浆试块的抽检数量执行 本规范第条的有关规定。
• ①不需要对蒸压加气混凝土砌块提前浇(喷)水 湿润,不仅方便施工,而且又减少了砌块上墙含 水率,有利于对墙体收缩裂缝的控制;
• ②对外墙,由于水平灰缝厚度和竖向灰缝宽度仅2 mm~4mm,较采用一般砌筑砂浆8mm~12mm 大大减小,可减少灰缝处“热桥”的不利影响, 提高节能效果;
• ③节省砌筑砂浆,并提高砌筑功效。
60mm,高度不应超过300mm,马牙槎应先退后 进,对称砌筑。马牙槎尺寸偏差每一构造柱不应 超过2处; • 2 预留拉结钢筋的规格、尺寸、数量及位置应正 确,拉结钢筋应沿墙高每隔500mm设2Φ6,伸入 墙内不宜小于600mm(新增),钢筋的竖向移位 不应超过100mm,且竖向移位每一构造柱不得超 过2处; • 3 施工中不得任意弯折拉结钢筋。
试块不应少于3组;同一验收批砂浆只有1组或2组试 块时,每组试块抗压强度平均值应大于或等于设计 强度等级值的1.10倍;
12
• 4.0.13 当施工中或验收时出现下列情况,可采用 现场检验方法对砂浆或砌体强度进行实体检测, 并判定其强度: 1 砂浆试块缺乏代表性或试块数量不足; 2 对砂浆试块的试验结果有怀疑或有争议; 3 砂浆试块的试验结果,不能满足设计要求; 4 发生工程事故,需要进一步分析事故原因。
26
• (修改条文)填充墙砌体砌筑,应待承重主体结 构检验批验收合格后进行。填充墙与承重主体结 构间的空(缝)隙部位施工,应在填充墙砌筑14d 后进行。
• 【条文解读】填充墙顶部与承重主体结构接触处 极易产生水平裂缝,其原因是填充墙砌体砌筑后 产生的竖向收缩(沉降变形)所致。对此,新规 范将填充墙与承重主体结构间的空(缝)隙部位 的施工时间作了修改,应在填充砌筑14d后进行, 较原规范“待填充墙砌筑完并应至少间隔7d后” 的时间有所延长,这对减少和有效控制填充墙顶 部的水平裂缝是有利的。
砌体结构工程施工砖砌体和构造柱施工

4.1.4 砖砌体与构造柱施工
━(4)构造柱的允许偏差 构造柱尺寸允许偏差
项次
项目
1
柱中心线位置
2
柱层间错位
每层
柱
3
垂 直全
10m以下
度高
10m以上
允许偏差(mm) 15 8 10 15
ห้องสมุดไป่ตู้20
检查方法 用经纬仪检查 用经纬仪检查 用吊线法检查 用经纬仪或吊线法检查
用经纬仪或吊线法检查
4.1.4 砖砌体与构造柱施工
━(1)构造柱钢筋绑扎 工艺流程:预制构造柱钢筋骨架→修整底层伸出的构造柱搭接筋→安装构造柱钢筋骨架→ 绑扎搭接部位箍筋
构造柱钢筋
4.1.4 砖砌体与构造柱施工
施工要点: ━箍筋与受力钢筋垂直;箍筋弯钩叠合处错开放置。箍筋端头平直长度不小于10d(d为箍筋直 径),弯钩角度不小于135°。 ━搭接筋位置及搭接长度符合设计和规范的要求。底层构造柱竖筋与基础圈梁锚固:无基础 圈梁时,埋设在柱根部混凝土座内,当墙体附有管沟时,构造柱埋设深度应大于沟深。 ━根部箍筋应加密。 ━构造柱钢筋必须与各层纵横墙的圈梁钢筋绑扎连接,形成一个封闭框架。
在墙体中预埋环形钢筋箍示意图
4.1.4 砖砌体与构造柱施工
安装要求: ━构造柱和圈梁的模板,都必须与所在砖墙面严 密贴紧,支撑牢靠,堵塞缝隙,以防 漏浆。 ━构造柱与圈梁应连接成整体 ,在砖混房屋中形 成如框架。
4.1.4 砖砌体与构造柱施工
━(3)构造柱混凝土浇筑 ━ 混凝土应分段浇筑,分段高度为300-500mm ,亦可根据施工条件,气温高低,在保证浇捣密 实时,亦可每一楼层一次浇筑。 ━宜采用插入式振捣器,分层捣实。振捣时,振捣棒应避免直接触碰钢筋和砖墙,严禁通过砖 墙传振,以免砖墙鼓肚和灰缝开裂。 ━在新老混凝土接槎处,须先用水冲洗、湿润,再铺10-20mm厚的水泥砂浆(用原混凝土配合 比去掉石子),方可继续浇筑混凝土。 ━在砌完一层墙后和浇筑该层构造柱混凝土前,应及时对已砌筑好的独立墙体加稳定支撑,必 须在该层构造柱混凝土浇捣完毕后,才能进行上一层的施工。
最新砌体结构工程施工规范

最新砌体结构工程施工规范第一章总则为了规范和提高砌体结构工程施工质量,保障工程安全,保护环境,保障施工人员的人身安全,根据有关法律法规和工程建设的实际情况,制定本规范。
第二章施工前的准备工作2.1 施工前的技术交底2.1.1 按照设计图纸和技术要求进行技术交底,确保施工人员熟悉施工图纸和技术要求。
2.1.2 制定详细的施工方案,明确施工工艺和安全措施。
2.2 施工前的材料准备2.2.1 质量合格的砖、砌筑砂浆、粘结砂浆、隔离垫等砌体材料应保证其质量,并应做好相应的材料验收记录。
2.2.2 按照设计要求提前准备好其他需要使用的材料,如钢筋、预埋件、加固材料等。
2.3 施工前的环境准备2.3.1 清理施工区域,保持施工场地整洁。
2.3.2 确保施工区域能正常供应所需的水、电、气等生活和施工用能。
2.3.3 确保施工现场周围环境的安全,做好防护措施。
第三章砌体结构工程施工3.1 砌体材料的验收和存放3.1.1 砖应按照规范进行抽样检测,检测结果符合要求后方可使用。
3.1.2 砌筑砂浆、粘结砂浆应按照规范进行验收,验收合格后方可使用。
3.1.3 砌体材料应放置在专用的材料堆放区内,分类存放,严禁混放、乱堆。
3.2 砌体砌筑3.2.1 确保墙体的垂直度、水平度和轴线位置符合设计要求。
3.2.2 砌筑砂浆应按照规范进行配合,保证砌体之间的黏结牢固。
3.2.3 在墙体开口、洞口、接缝等处应按照设计要求设置加固构件,保证墙体的稳定性。
3.2.4 确保空间结构的准确度,确保及时设置放线、调顶。
3.3 砌体墙的绑扎和加固3.3.1 墙面结构应按照设计要求设置纵、横向的钢筋,保证墙体的抗震性能。
3.3.2 确保墙体和梁、柱的连接牢固。
3.3.3 墙体应按照设计要求设置墙柱结合部的预埋件,确保墙柱之间的连接牢固。
3.4 砌体结构的验收3.4.1 确保墙体的垂直度、水平度和轴线位置符合设计要求。
3.4.2 确保墙体表面平整、无开裂、无渗漏。
砌体结构施工方案(3篇)

第1篇一、工程概况本项目为某住宅小区,共包含8栋住宅楼,每栋楼均为地上18层,地下1层。
建筑高度为54米,基础形式为筏板基础,主体结构形式为砌体结构。
本方案针对本项目砌体结构施工进行详细规划。
二、施工组织设计1. 施工准备(1)人员组织:成立砌体结构施工项目部,由项目经理、技术负责人、施工员、质量员、安全员等组成。
(2)材料准备:提前准备足够的砖、砂浆、钢筋、模板等材料,确保施工进度。
(3)机械设备准备:准备砖墙砌筑机、砂浆搅拌机、砂浆泵、钢筋切割机、水平仪、垂直仪等机械设备。
2. 施工进度计划(1)基础施工:预计工期为2个月。
(2)主体结构施工:预计工期为6个月。
(3)装修施工:预计工期为3个月。
三、施工工艺及质量控制1. 施工工艺(1)基础施工:按照设计图纸进行施工,确保基础尺寸准确。
(2)主体结构施工:①砌筑工艺:采用砌块砌筑,砂浆采用M5水泥砂浆。
②钢筋绑扎:按照设计图纸进行施工,确保钢筋间距、保护层厚度符合规范要求。
③模板安装:采用钢模板,确保模板的牢固、平整、接缝严密。
④混凝土浇筑:采用泵送混凝土,确保混凝土浇筑密实、无蜂窝、麻面。
2. 质量控制(1)原材料质量控制:对原材料进行严格检验,确保符合设计要求。
(2)施工过程质量控制:严格执行施工规范,加强过程控制,确保施工质量。
(3)隐蔽工程验收:按照规范要求进行隐蔽工程验收,确保工程质量。
(4)质量保证体系:建立健全质量保证体系,加强质量监控,确保工程质量。
四、安全文明施工1. 安全施工(1)制定安全施工方案,明确安全责任。
(2)加强安全教育,提高员工安全意识。
(3)严格执行安全操作规程,确保施工安全。
(4)设置安全警示标志,提醒员工注意安全。
2. 文明施工(1)施工现场整洁有序,材料堆放整齐。
(2)施工人员着装整齐,佩戴安全帽。
(3)加强施工现场管理,确保施工文明。
五、环境保护1. 噪音控制:采取隔音措施,降低施工噪音。
2. 防尘措施:施工现场设置喷淋系统,减少扬尘。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
4.砂浆制备与使用
砌筑砂浆应采用机械搅拌,自投料完算起,搅拌时
间应符合下列规定 :
·水泥砂浆和水泥混合砂浆不得少于2min;
·水泥粉煤灰砂浆和掺用外加剂的砂浆不得少于3min;
·掺用有机塑化剂的砂浆,应为3~5min。
(二)砖的准备
1.砖的种类
按所用原材料分,有粘土砖、页岩砖、煤矸石砖、粉煤灰砖、
根据构造形式:(1)杆件组合式脚手架;(2)框架组合 式脚手架(门式脚手架); (3)悬挑式脚手架;(4)吊挂 式脚手架; (5)爬升式脚手架;
单排脚手架
双排脚手架
满堂脚手架
满堂脚手架
一、外脚手架 沿建筑物外围从地面搭起,既可用于外墙砌筑,又可用 于外墙装修。主要有:多立柱式、门式、桥式等。(多 立柱式应用最多,门式次之)
2.脚手架的基本要求
坚固、稳定。施工期间在允许荷载和气 候条件下,不产生变形、倾斜或摇晃现 象,确保施工人员人身安全。
有足够的宽度,满足工人操作、材料运 输、堆放的需要;一般宽度为1.5~2.0m; 砌筑用脚手架的每步架高一般为1.2~ 1.4m;装饰用脚手架的一步架高一般为 1.6~1.8m。
因地制宜,就地取材,尽量节约材料。
构造简单,装拆方便,并能多次周转使 用。
2、脚手架的分类:
根据脚手架作用:(1)结构用脚手架;(2)装饰用脚手 架;
根据脚手架使用位置:(1)外脚手架;(2)里脚手架;
根据脚手架设置形式:(1)单排脚手架;(2)双排脚手 架; (3)满堂脚手架;
根据使用材料:(1)钢脚手架;(2)木脚手架;(3)竹脚 手架;
单元2 砌体结构工程施工
பைடு நூலகம்
2.1 砌体工程认知
砌体结构的主要优点: ①容易就地取材。 ②具有良好的耐火性和较好的耐久性。 ③砌体砌筑时不需要模板和特殊的施工设备,可以节
省木材。 ④砖墙和砌块墙体能够隔热和保温,节能效果明显。
所以既是较好的承重结构,也是较好的围护结构 ⑤当采用砌块或大型板材作墙体时,可以减轻结构自
(一)多立柱式脚手架
1.钢管扣件式脚手架 A.构造要求: 1)搭设方式:双排和单排式。双排式沿墙外侧设两排立杆,
单排式仅设一排立杆,小横杆的另一端支承在墙上。(承载 能力小且稳定性差,另外在墙上留有脚手眼,因此使用高度 受到限制,一般建筑物高度在15m以上时不宜采用。)
钢管
直角扣件
旋转扣 件
3.砂浆的选择 砂浆种类选择及其等级的确定,应根据设计要求。 水泥砂浆和混合砂浆可用于砌筑潮湿环境和强度要求较高的砌体,
但对于基础一般采用水泥砂浆。 石灰砂浆宜用于砌筑干燥环境中以及强度要求不高的砌体,不宜
用于潮湿环境的砌体及基础,因为石灰属气硬性胶凝材料,在潮 湿环境中,石灰膏不但难以结硬,而且会出现溶解流散现象。
二.里脚手架 搭设于建筑物内部各层楼板上,用于内外墙的
砌筑和室内装修。常见的有折叠式、支柱式和马凳 式。
三.吊脚手架 利用吊索将吊架或吊蓝吊挂在结构物的骨架(如柱、 屋架或屋面板)上,用于砌筑围护墙或外装修。
四.悬挑脚手架 由挑梁(或挑架)
和多立柱式外脚手 架组成。可以沿建 筑物高度分段搭设 (每段10~30m)。
重,加快施工进度,进行工业化生产和施工。
砌体结构的缺点: 自重大、体积大,砌筑工作繁重。 砌体结构的发展趋势: 1、使砌体结构适应可持续性发展的要求。 2、发展高强、轻质、高性能的材料。 3、采用新技术、新的结构体系和新的设计理论。
§2.2 脚手架工程
概述: 脚手架的作用、要求及分类:
1.作用:堆放材料;为工人操作提供工作面; 材料短距离水平运输
(2)严禁先将连墙杆整层或数层拆除后再拆 脚手架。
(3)分段拆除脚手架其高差不应大于2步。
(4)当拆至脚手架下部最后一节立杆时,应 先架临时抛撑加固,后拆除连墙件。
(5)卸下的材料应以安全的方式运出或吊下, 严禁抛扔。
2.碗扣式钢管脚手架
(二)门型脚手架 P98
又称多功能门型脚手架,(是目前国际上应用较普 遍的,以形成系列产品,不仅可搭设外、里、满堂脚手 架,还可搭设用于垂直运输的井子架等。)基本单元由 门式框架、剪刀撑和水平梁或脚手板构成。将基本单元 连接起来,即构成整片脚手架。搭设高度一般限制在 45m以内,采用一定措施后可达80m。
灰砂砖和炉渣砖等;按生产工艺可分为烧结砖和非烧结砖,其中
非烧结砖又可分为压制砖、蒸养砖和蒸压砖等;按有无孔洞可分
为空心砖和实心砖。
①普通粘土砖、灰砂砖、粉煤灰砖 砖的尺寸:240×115×53
对接扣件
脚手架底座
B.搭设要点:搭设范围的地基要夯实平整,做好排水处 理。竖第一节立柱时,每6跨应暂一根抛撑(垂直于 纵向水平杆,一端支撑在地面上),直至固定件架 设好后方可拆除。)
C、脚手架的拆除:
(1)脚手架的拆除按由上而下,逐层向下的 顺序进行,严禁上下同时作业,所有连墙 杆应随脚手架逐层拆除。
脚手架系统、提 升系统。
2.3 砖砌体施工
一、砌筑材料
(一)砂浆的制备 1.砂浆的种类 砌筑砂浆有水泥砂浆、水泥混合砂浆和非水泥砂浆。 2.砂浆的等级 砌筑所用砂浆的强度等级有:M2.5,M5,M7.5,M10,
M15,M20六级。(M1、M0.4已淘汰) 砂浆强度等级以标准养护【温度20±5℃,相对湿度 大于 90%的养护箱中或室内不通风处养护】,龄期 为28d的试块抗压强度为准。
适用于高层建筑 的施工。
五.爬升脚手架 又称爬架,(仅用少量不落地的附墙脚手架,以钢筋
混凝土结构为承力点,利用提升设备沿建造物的外墙 上下移动。它吸收了吊脚手架和挂脚手架的优点,不 但可以附墙升降,而且可以节省大量脚手架材料和人 工。) 1.套架升降式爬架 P103图3-26 其升降架由外套架和内套架两部分组成。 (内套架的两个立杆分别穿入外套架的两个立杆中,使
内外套架能相对滑动,内外套架里侧各有两个支座, 可用螺栓
与墙体连接。升降架的组装在一层墙体完成后进行,逐层 提升,主体完工后,则作为装饰外架,逐层下降,直 至底层,便可拆除。)通内外套架的交替升降,就可 以完成整体爬架的升降,每次提升高度一般为1.4m。
2.交错升降式爬架
3.整体升降式爬 架
由桁架系统、
