墩台安全技术交底
墩台施工技术交底

墩台施工技术交底墩台作为铁路和公路桥梁中的一种基础结构,承担着连接桥面和地基的作用。
墩体和台基的施工技术极其重要,不仅关系到桥梁结构的牢固与稳定,还关系到行车安全和通行效率。
因此,在施工之前,必须进行墩台施工技术交底,确保施工顺利进行,达到预期的施工效果。
一、施工前准备墩台施工前需要进行充分的准备工作,包括材料配送、场地准备、施工机械准备等。
在施工前,应安排专业技术人员进行场地测量、勘察,制定详细的施工方案,并制定严格的施工计划,以确保工作进度和质量。
材料配送配送墩台施工所需的材料必须按时到达现场,并进行必要的质检工作。
墩台所需的钢筋、水泥、石料等材料必须符合国家或地方标准,具有相应的检验合格证明。
场地准备施工现场必须经过清理和整理,以确保施工场地的平整和宽敞,并进行必要的安全措施。
施工现场周围必须设有必要的警示标志,并留出安全通道,方便施工人员和行人的通行。
为防止墩台和台基位移,场地必须按照设计方案施工,并经过专业工程监理人员的验收。
施工机械准备墩台施工需要大型起重机械和混凝土搅拌车等设备,施工前必须检查机械设备的安全性能,对必要的机械和设备进行润滑、清理和维修,确保施工过程中设备的正常运作。
二、墩体施工技术墩体为桥梁的重要支撑部分,施工技术非常重要。
在墩体施工过程中必须考虑到应力、变形和温度等因素,确保墩体的结构完整和强度稳定。
墩体模板搭设墩体施工前需要先搭建模板,即搭设木架体系,然后在木架表面铺上钢板。
在模板搭设过程中,必须保证模板的平整、垂直和紧固,以确保墩台结构的垂直度和水平度。
在模板上还需要留有倾斜量及开孔孔洞、槽口等构造。
钢筋加工与焊接墩体中的钢筋加工必须符合国家或地方的标准,钢筋焊接必须进行相应的控制,以确保钢筋表面没有裂缝、氧化或锈蚀等问题。
在墩体施工过程中,必须符合国家或地方的相关标准,确保墩体钢筋的质量。
砼浇注施工墩台的砼浇注施工需要选择好砼种类,在施工前就预留出各种管道和孔洞,确保砼浇注过程中不会出现气泡、缺陷等问题。
墩身施工安全技术交底

墩身施工安全技术交底背景墩身施工是现代化建设不可或缺的过程,主要应用于建筑、铁路、公路等领域。
在实施墩身施工工作的过程中,安全问题是重中之重。
落实好施工中的安全,才能保证施工进度,保证建设质量,保证工人的生命安全。
安全技术1.施工前的安全策划:墩身施工工作前,必须制定好详细的施工安全策划,以应对施工期间可能出现的各种异常情况。
安全策划应包含安全提醒、施工安排、安全措施和应急预案等内容。
2.地基处理:在进行墩身施工之前,应先对地基进行细致的调查和处理。
如果地基不稳定,需进行地基加固处理,以保证墩身施工的工作质量和安全。
3.施工时的操作技术:墩身施工工作过程需要开挖沟槽、浇筑混凝土等操作。
操作人员需具备丰富的施工经验,掌握好施工技巧,注意操作方法和安全流程,同时注意与机械设备的协调,防止发生交通事故。
4.定期检查维护:对施工中使用的设备和工具应定期进行检查及维护工作。
只有做好了设备的维护和日常保养,才能保障设备的顺畅运行,避免因设备故障或失效而引发的事故。
安全交底安全交底是最关键的一环,它为墩身施工过程中的安全生产打下了基础。
发放安全交底票,并在员工中组织一次交底会议,确认交底的质量。
这为落实好安全生产管理提供了基础方案。
安全交底内容1.明确施工目标:对于此次施工工程及需要进行的操作作出详细说明。
2.强调安全意识:强调施工期间所需要注意的安全事项以及相应的预防措施。
3.执行规范程序:明确墩身施工操作的规范程序,规范施工队伍的各项操作及环节。
4.督促管理:对工人督促管理的责任分配、环节等详细做出解释。
5.指明风险:在交底工作中应指出可能会发生的环境或技术因素,以及应对措施。
6.给与监控:同时还要明确交底内容的监控措施,工作人员应该进行现场监督和操作。
安全交底的执行流程在接受安全交底前,所有参与施工工作的人员必须先签署确认书,以表示已经阅读并理解了施工的风险和安全措施。
在交底时,需讲解具体的工作流程,强调可能出现的各种安全风险和事故,并让参与的人员进行确认。
墩台安全技术交底

专业的论文在线写作平台

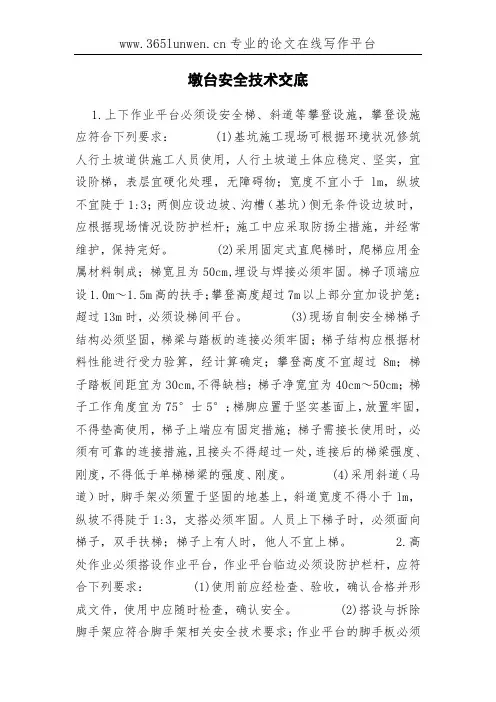

墩台安全技术交底
1.上下作业平台必须设安全梯、斜道等攀登设施,攀登设施应符合下列要求: (1)基坑施工现场可根据环境状况修筑人行土坡道供施工人员使用,人行土坡道土体应稳定、坚实,宜设阶梯,表层宜硬化处理,无障碍物;宽度不宜小于lm,纵坡不宜陡于1:3;两侧应设边坡、沟槽(基坑)侧无条件设边坡时,应根据现场情况设防护栏杆;施工中应采取防扬尘措施,并经常维护,保持完好。
(2)采用固定式直爬梯时,爬梯应用金属材料制成;梯宽且为50cm,埋设与焊接必须牢固。
梯子顶端应设1.0m~1.5m高的扶手;攀登高度超过7m以上部分宜加设护笼;超过13m时,必须设梯间平台。
(3)现场自制安全梯梯子结构必须坚固,梯梁与踏板的连接必须牢固;梯子结构应根据材料性能进行受力验算,经计算确定;攀登高度不宜超过8m;梯子踏板间距宜为30cm,不得缺档;梯子净宽宜为40cm~50cm;梯子工作角度宜为75°士5°;梯脚应置于坚实基面上,放置牢固,不得垫高使用,梯子上端应有固定措施;梯子需接长使用时,必须有可靠的连接措施,且接头不得超过一处,连接后的梯梁强度、刚度,不得低于单梯梯梁的强度、刚度。
(4)采用斜道(马道)时,脚手架必须置于坚固的地基上,斜道宽度不得小于lm,纵坡不得陡于1:3,支搭必须牢固。
人员上下梯子时,必须面向梯子,双手扶梯;梯子上有人时,他人不宜上梯。
2.高处作业必须搭设作业平台,作业平台临边必须设防护栏杆,应符合下列要求: (1)使用前应经检查、验收,确认合格并形成文件,使用中应随时检查,确认安全。
(2)搭设与拆除脚手架应符合脚手架相关安全技术要求;作业平台的脚手板必须。
墩台施工安全技术交底模板

一、交底目的为确保墩台施工过程中的安全生产,提高施工人员的安全意识和操作技能,现将墩台施工安全技术交底如下。
二、施工范围及内容1. 施工范围:本交底适用于所有墩台施工工程。
2. 施工内容:墩台基础开挖、基础处理、模板安装、钢筋绑扎、混凝土浇筑、墩台加固等。
三、安全技术措施1. 人员安全:(1)施工人员必须持证上岗,严格遵守操作规程。
(2)参加施工的全体人员必须按规定佩戴安全防护用品及安全帽,高空作业人员必须佩戴安全带。
(3)患有高血压、心脏病等不适于高空作业的人员不得进行高空作业。
2. 施工现场安全:(1)施工场地平整到位,基坑周围开挖排水沟,保证排水系统畅通。
(2)模板内外均应安设稳固的支撑,落地处要加设垫木,并有防支点滑动措施。
(3)起重机械设备设专人操作并配指挥人员,定责定岗;上岗前进行技术培训,指定专项制度和指挥联络方法,考核合格后,持证上岗。
3. 脚手架安全:(1)搭设脚手架平台、脚手板、栏杆并加设防护网及上下扶梯。
(2)脚手架除能够承受一定荷载外,还要具有良好的稳定性、牢固性和可靠性保证施工过程中不发生坍塌。
(3)工作人员在行走时不得踏在探头板上。
脚手架经过大风大雨后,必须进行安全检查,遇到倾斜、下沉、松扣等应及时修复。
4. 混凝土浇筑安全:(1)使用吊斗进行混凝土灌注时,线通知。
(2)平台上应规定人群荷载和堆放材料的限量标准。
材料的均匀摆放,不得多人聚集一处。
(3)浇筑过程中,严禁在模板上行走或放置工具、材料等。
四、应急处置1. 发生安全事故时,立即停止施工,组织人员撤离现场,并向有关部门报告。
2. 对受伤人员进行急救,并立即送往医院救治。
3. 保护现场,配合相关部门进行调查和处理。
五、交底要求1. 施工单位应将本交底作为施工过程中的重要依据,严格执行。
2. 施工人员应认真学习并掌握本交底内容,提高安全意识。
3. 施工过程中,发现安全隐患,应立即采取措施予以消除。
4. 本交底自发布之日起生效,如有变更,以最新版本为准。
墩台身施工安全技术技术交底

当墩柱施工现场发生人身伤害事故时,按下列程序进行应急救援。
A、报告
B、现场紧急救护、紧急救险
C、保护事故现场
D、善后处理
及时报告应包括以下内容:兼职安全员立即报告安全保障部,事故发生后,现场负责人必须迅速抢救伤员,同时派人严格保护事故现场。安全保障部对事故发生的时间,地点,事故发生的原因、简要经过、伤亡人数、直接经济损失进行初步估计。
2.设置纵、横向扫地杆,纵向扫地杆采用直角扣件固定在距底座上方不大于200mm处立杆上,横向扫地杆固定在紧靠纵向扫地杆下方的立杆上。为增加支架的稳定性,支撑外侧设十字剪刀撑。
3.高处作业穿软底防滑鞋,作业工人上下的爬梯、踏板做到牢固、可靠,进入施工现场,必须正确佩戴安全帽。
4.高处作业遇有架空输电线路时,与电线路保持规定的安全距离(10KV以下不得小于0.7m,20-35KV不得小于1m,44KV不得小于1.2m)。当保持安全距离有困难时,采取停电或可靠的安全防护措施。
2.加强对施工人员进行环境保护的有关法律、法规教育,是施工人员牢固树立环保意识,自觉遵守《环境保护法》及地方政府有关法规、条例、严格按设计施工。
3.生活垃圾定点堆放,掩埋覆盖,严禁四处乱扔。杜绝焚烧有毒废料(废机油、废塑料等)。从当地地表及地下水抽取水源时,盛水和抽水器具保持清洁,避免污染水源,并且注意节约用水。
1)、各种应急工具:安全带、安全帽、安全网、夜间照明灯、临时救护担架及常用的救护药品,小夹板,车辆等及时到位。
2)、急救电话120。
3)、迅速将伤员脱离危险地方,移至安全地带。
编制:审核:签收:日期:年月日
注:一式二份,一份作为施工依据,一份留存备查,并办理交接手续。
安全技术交底书
墩台模板安全技术交底模板

一、交底目的为确保墩台模板施工过程中的安全,预防安全事故的发生,特进行本次安全技术交底。
二、交底内容1. 施工人员安全培训(1)参加施工的全体人员必须经过专业培训,掌握墩台模板施工的相关知识和技能。
(2)施工人员应熟悉本岗位的安全操作规程,严格遵守安全规定。
(3)施工人员应掌握应急救援措施,提高自我保护能力。
2. 施工现场安全措施(1)施工现场应设置明显的安全警示标志,警示人员注意安全。
(2)施工现场应设置安全通道,保证人员通行畅通。
(3)施工现场应设置临时设施,如防护栏杆、安全网等,防止坠落事故发生。
3. 墩台模板施工安全要求(1)模板安装前,应检查模板及支撑系统,确保其符合设计要求,无变形、损坏等情况。
(2)模板安装时,应使用合适的工具和设备,严禁使用撬棍、铁锤等硬物敲打模板。
(3)模板支撑系统应稳固,支撑点间距应符合设计要求,防止模板变形或倾覆。
(4)模板支撑系统应采用双排支撑,底部应设置垫木,防止支撑点滑动。
(5)模板安装过程中,严禁人员站立在模板上,防止坠落事故发生。
4. 起重吊装安全措施(1)起重吊装作业前,应对起重设备进行检查,确保其完好、有效。
(2)起重吊装作业时,应使用专用吊具,严禁使用非标准吊具。
(3)起重吊装作业时,应设置警戒区域,防止无关人员进入。
(4)起重吊装作业时,应使用信号指挥,确保操作人员与指挥人员沟通顺畅。
(5)起重吊装作业时,应确保吊装物稳固,防止吊装物脱落。
5. 临时设施安全措施(1)临时设施如脚手架、安全网等,应按设计要求进行搭设,确保其稳固可靠。
(2)临时设施在使用过程中,应定期检查,发现隐患及时整改。
(3)临时设施周围应设置警示标志,防止人员误入。
6. 应急救援措施(1)施工现场应配备应急救援器材,如急救箱、灭火器等。
(2)施工人员应熟悉应急救援器材的使用方法,提高应急处置能力。
(3)发生事故时,应立即启动应急预案,迅速进行救援。
三、交底要求1. 施工人员应认真学习本次安全技术交底内容,掌握墩台模板施工的安全操作规程。
墩身施工安全技术交底

换;易导致物体坠落打击
13、施工临时用电不规范:乱拉乱接电线、电缆线未架空或埋
1 / 14
墩身施工安全技术交底
地、配电箱无门无锁或箱内堆放杂物、电器设备未接地接零、一闸 控制多机、开关箱未安装漏电保护器、非专业电工接电或拆卸安装 维修电器设备、使用接线柱裸露的瓦式照明灯具、电缆线老化破损、 电缆线敷设在脚手架上等;易导致高触电事故
3、墩身模板螺栓未上紧或漏上;易导致混凝土浇筑时模板暴模
4、脚手架搭设不规范,未设置剪刀撑、斜撑,未拉缆风绳;易
导致脚手架倒塌
5、脚手架操作平台堆放材料超重、超限;易导致脚手架倒塌或
操作平台垮塌
6、脚手架操作平台未设置防护、脚手板未满铺、脚手板未固定、
有探头板;易导致高处坠落
7、未搭设爬梯,高处作业人员上下攀爬脚手架或墩身模板;易
4.起重吊装作业安全措施 4.1、操作人员应佩带安全帽; 4.2、作业前,应检查操纵机构和各种安全装置,确保其齐全有 效、灵活可靠,吊具(钢丝绳、绳卡、挂钩等)应符合作业要求, 各支角下垫板是否牢固、稳定,严禁用钢筋钩代替卡环。 4.3、指挥员应配备哨子、旗子等,指挥信号要明确、统一,当 指挥信号不明确时,起重工应发出询问信号,信号不明时严禁吊装; 4.4、严禁超负荷起吊,按重量不同适时把握好起吊半径; 4.5、被吊物必须捆绑牢固,其上面不得有人员或浮放的物件、 工具等; 4.6、不得歪拉斜拽吊物,要确保被吊物受力均衡,起吊回转, 卸物时要平稳无冲动; 4.7、禁止在吊运过程中进行检修; 4.8、起重吊装作业应和高压线路保持足够的安全距离;
3.7、高处作业不易上下重叠,确需在高处上下重叠作业时,应 在上下两层中间密铺板隔离或采用其它隔离设施。
3.8、当高处作业遇有架空输电线路时,应保持一定的距离,当 保持安全距离有困难时,应做好一定的防护措施。
桥墩施工安全技术交底

技术交底书工程名称施工单位施工部位交底时间墩台身施工安全技术交底1、模板模板进场后,要组织相关人员进行验收、试拼装。
①、模板安装前进行验收,尺寸是否符合结构设计,有无质量缺陷。
安装拆除是否可行方便,节点连接是否合理,并制定安装拆除方案。
②、墩身模板安装应按设计和施工说明循序拼装,模板及其支架必须采取有效的防倾覆临时固定措施。
③、安装作业高度超过两米时必须搭设脚手架平台,不得站在下层模板上安装上层模板,中途停歇应将已就位的模板固定牢固。
④、模板安装时上下应有人接应,严禁抛掷,且不得将支架搭在模板上,也不得将模板与支架或操作平台联成一体。
⑤、已安装好的模板上的实际荷载不得超过设计值,已承受荷载的支架和附件,不得随意拆除或移动。
⑥、垂直吊运模板时应设专人指挥,统一信号,密切配合,吊运散装模板时必须码放整齐,待捆绑牢固后方可起吊。
五级风以上应停止吊运作业。
⑦、模板拆除:混凝土达到规定强度后方能拆除模板;拆除模板应依据设计规定的顺序和方法进行,无规定时可按先支的后拆,后支的先拆,先拆非承重模板,后拆承重模板及支架的顺序进行;拆除的模板必须随拆随清理,以免钉子扎脚、阻碍通行发生事故;拆除时下方不能有人,防止砸伤;模板拆除不能硬撬,导致大片散落;用吊车拆模时应待模板松动并栓牢方可移除,不得硬拉硬拽。
2、墩身平台①、墩身施工平台实行全封闭安全防护措施,平台顶四周的栏杆高度不小于1.2m,栏杆间用多道钢筋连起。
栏杆及整个平台吊架外侧满挂密目安全网。
②、在墩下通道处设置安全防护棚,保证施工车辆和人员的安全。
③、平台上堆放设备材料要均匀对称,防止平台偏斜和倾覆。
④、为防止大风对高墩墩身施工的影响,采取抗风措施。
⑤、为防止桥墩产生偏压现象,影响桥墩安全,桥下不得随意弃碴。
3、钢筋安装①、高空作业时,不得将钢筋集中堆放,也不要把工具随意丢在脚手板上,以免滑下作人。
②、手工搬运钢筋必须带好手套,多人运送钢筋,起落、转、停动作要一致,人工上下传递不得在同一垂直线上。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
5、墩身混凝土施工
11)模板及其支架在安装过程中,必须设置防倾覆的临时固定设施。模板采用分段连接整体吊装时,应连接牢固。起吊安装过程中,应拴溜绳,不得碰撞模板和脚手架。
12)模板安装过程中,使用的用电设备的各种电线必须保证其绝缘良好并悬空,不得随意拖挂在模板上。
13)施工中施工人员必须戴手套,以防止锐器扎伤或防止被电焊烫伤。
3)作业前检查使用的工具是否存在隐患,如手柄有无松动、断裂等,手持电动工具的漏电保护器应试机检查,合格后方可使用,操作时应戴绝缘手套。
4)安全梯不得缺档,不得垫高。安全梯上端应绑牢,下段应有防滑措施,严禁两名以上作业人员在同一梯上作业。
(接下页)
交底人
复核人
接受人
技术交底书
施工单位:************公司编号:***********-001
5)施工中施工人员必须保证精神饱满,不得疲劳作业,坚决禁止在墩身上打盹或睡觉。
6)施工中坚决禁止双层作业。
7)混凝土输送泵防护罩必须齐全,在运转中有专人监控、操作,不作业时必须关闭上锁。
8)作业人员在混凝土输送泵料斗内清理残余砼前,必须切断电源,并在开关处悬挂作业提示牌。
9)施工完成后必须及时清理工作平台上的杂物,防止掉落伤人。
3、施工脚手架
1)脚手架搭设前应进行受力检算。脚手架的地基应坚实,满足承载力的要求,四周排水应通畅。
(接下页)
交底人
复核人
接受人
技术交底书
施工单位:************公司编号:***********-001
工程名称
**************特大桥
施工队伍
承台、墩身施工队
分项工程
墩台身
、刚度和稳定性,能承受施工过程中可能产生的
各项荷载。
3)墩(台)身混凝土施工应加强对模板支撑系统和变形的检查。
4)墩身钢筋安装应搭设支架临时加固,防止钢筋骨架倾覆。
5)脚手架、工作平台应搭设牢固,不得与模板及其支撑体系联结。平台、步梯应
设围栏,周边应张挂密目安全网。
6)墩台施工靠近既有道路时应采取可靠的安全防护措施,确保过往行人和车辆的
工程名称
**************特大桥
施工队伍
承台、墩身施工队
分项工程
墩台身
交底日期
交底内容:
(续上页)
5)高处作业时,材料必须码放平稳、整齐。手用工具应放入工具袋内,不得乱扔乱放,扳手应用小绳系在身上,使用的铁钉等小部件不得含在嘴中。
6)拆除大模板必须设专人指挥,参与拆模的施工人员与起重机或塔吊驾驶员应协调配合,做到稳起、稳落、稳就位。在起重机机臂或塔吊大臂的回转范围内不得有无关人员。
6)工作前应先检查使用的工具是否牢固,扳手等工具必须用绳链系挂在身上,钉子螺栓等小部件必须放在工具袋内,以免掉落伤人。工作时要思想集中,防止钉子扎脚和空中滑落。
7)安装模板时操作人员应有可靠落脚点,并应站在安全地点进行操作,必须要避免上下在同一垂直面工作。墩上及墩下操作人员要主动避让吊物,增强自我保护和相互保护的安全意识。
施工单位:************公司编号:***********-001
工程名称
**************特大桥
施工队伍
承台、墩身施工队
分项工程
墩台身
交底日期
交底内容:
(续上页)
5)高处和临边洞口作业应设护栏,张安全网,如无可靠防护措施,必须佩带安全带,扣好带扣,并将安全带悬挂于稳定、牢固处。高空、复杂结构模板的安装与拆除,事先应有切实的安全措施,即安全带严禁悬挂于晃动及不稳定的没有安全保证的钢筋或模板上,需悬挂于未拆除拉筋的承重模板或已进行过混凝土施工后的钢筋露头处。
1)模板不应与脚手架联接,模板拆除时,应划分作业区,悬挂警示标志,并按规定的拆模程序进行。
2)拆除区域设置警戒线且专人监护、留有未拆除的悬空模板及模板工程经过验收手续。
3)模板上施工荷载不超过规定,模板上堆料均匀。
4)高度在2m以上作业处应设置可靠立足点、走道垫板稳固。
(接下页)
交底人
复核人
接受人
技术交底书
1)墩上混凝土施工时现场施工人员必须做好安全防护,必须佩带安全帽、安全绳、安全带,以防高空掉落。
2)施工用各种工具必须摆放整齐,并放于平台靠内侧位置,以防止掉落墩下,造成人员伤害。
3)施工中所用的振捣泵在使用前必须检查是否漏电,所使用电线的绝缘是否良好,机具的摆放是否整齐稳固,否则不准开工。
4)夜间施工的照明设备必须齐全。
4、墩(台)身模板拆除
1)进行模板拆除作业时,当施工高度大于两米时,参与施工人员必须佩带安全带、安全绳、安全帽,不得穿硬底鞋。凡进入拆模施工场地的人员必须佩带安全帽,并尽量远离或绕行。
2)拆模高空作业中,安全绳的上端必须牢固绑在本施工段的最顶层的牢固处,如墩身主筋的未施工部分底部或最上层模板的直板模位置,安全绳的长度应满足施工中的来回移动,但下端离地面高度至少两米以上。安全绳一旦绑定,施工中不得移除,施工人员将安全绳的末端捆绑于上身位置,或与身上的安全带牢固连接。当施工人员到达施工位置后,必须将本身捆绑的安全带的上端挂在所拆模板的上层模板上,其上层模板必须是一个牢固连接在一起的整体,且未松动任何一颗螺栓。
交底人
复核人
接受人
5)在脚手架使用期间,严禁松动或拆除任何受力杆件。脚手架荷载不超过规定,施工荷载堆放均匀,有积雪、杂物及时清理。
6)作业平台应满足承载力要求并搭设牢固,平台上应设栏杆及梯步,作业层下有措施防护。墩台高度超过2m时,应张挂安全网。
7)脚手架施工处所应设置禁止、警告、指令标志,标志的制作和安装应符合《铁路建设项目现场安全文明标志》-铁禁3、4、6和铁警7、11、12及铁指7、9要求。
交底内容:
(续上页)
2)当脚手架搭设较高或风力较大时,应增设缆风绳并锚固牢靠,必要时与桥墩拉结。
3)搭拆脚手架时,施工区域应设警戒标志。严禁将模板支架、缆风绳、混凝土输送泵管等固定在脚手架上或悬挂在塔吊设备上。
4)脚手架基础应坚固平实,应按规定设置剪刀撑,底部纵横连结、脚手板铺满,无探头板。脚手架高度在7m以上,架体与机构物拉结。
8)支模应按规定的作业程序进行,即先安装有固定支撑的可独立保证其稳定性的模板,然后再安装其余的圆弧段模板,要紧挨着已安装并已加固稳定的直板模安装,按照顺序,模板未固定前不得进行下一道工序。严禁在连接件和支撑上攀登上下。
9)支模时,操作人员不得站在模板上,应设立人板,工作平台,以便操作人员站立。
10)支模过程中,如需中途停歇,应将支撑、搭头、柱头板等钉牢。拆模间歇时,应将已活动的拆除连接的模板、牵杠、支撑等运走或妥善堆放,防止因踏空、扶空而坠落。模板上有预留洞者,应在安装后将洞口盖好,混凝土板上的预留洞,应在模板拆除后即将洞口盖好。
安全。
7)当墩台位于陡坡处时,应按设计要求及时施工边坡支护及排水工程。
8)隧道或路堑的弃碴,严禁倾倒在墩台一侧,以免造成偏压。
9)桥涵墩台施工中的起重吊装、施工用电、现场防火、高处作业、危险物品、季节性施工、钢筋、模板和混凝土施工等应符合《铁路工程基本作业施工安全技术规程》的相关规定。
2、墩(台)身模板安装
技术交底书
施工单位:************公司编号:***********-001
工程名称
**************特大桥
施工队伍
承台、墩身施工队
分项工程
墩台身
交底日期
交底内容:
1、一般规定
1)墩台施工作业过程中应考虑下列主要危险源、危害因素:a、塔吊基础不牢固;塔吊未与桥墩进行可靠连接。b、施工电梯超载运行。c、墩(台)身钢筋安装无可靠的固定措施;d、混凝土施工时模板支撑不牢固;e、脚手架、工作平台搭设不牢固。f、高处作业时上下重叠施工,未按规定设置防护棚等安全防护设施。g、模板及脚手架拆除顺序及措施不当。h、起重吊装违规操作。i、作业人员不按规定佩戴劳动防护用品。j、高墩模板爬升体系未设置保险装置;
