浅谈招标控制价
浅谈工程招标控制价的编制、作用及发展趋势

浅谈工程招标控制价浅谈工程招标控制价的编制的编制的编制、、作用及发展趋势作用及发展趋势内容提要内容提要::在我国工程建设中引入工程招标投标竞争机制已有多年了, 由于推行招标投标竞争制, 我国的建筑市场发生了根本性的转变, 即由原来的卖方市场变为现在的买方市场。
从而业主能择优选择施工单位, 达到了缩短工期、降低成本、保证质量, 最大限度地发挥投资效益的目的。
在建设工程招投标活动中, 招标控制价的编制是工程招标中重要的环节之一, 是评标、定标的重要依据, 且工作时间紧, 是一项比较繁重的工作。
招标控制价的编制一般由招标单位委托由建设行政主管部门批准具有与建设工程相应造价资质的中介机构代理编制, 招标控制价应客观、公正的反映建设工程的预期价格, 也是招标单位掌握工程造价的重要依据, 使招标控制价在招标过程中显示出其重要的作用。
因此, 招标控制价编制的合理性、准确性直接影响工程造价。
为此, 就工程招标控制价的编制、作用及其发展做一简单的阐述。
一、招标控制价的编制方法1 、以平方米造价包干为基础的标底当住宅工程采用标准图、批量建设时, 可用以平方米包干为基础的标底, 这种平方米包干为基础的招标控制价, 其价格由编制单位根据标准图测算工程量、依据有关计价办法编制出标准住宅工程每平方米造价, 在具体工程招标时, 结合实际装修, 室内设备的配备情况, 调整平方米造价。
另外,它因为地基的情况不同,一般采用平方米造价包干,而基础部分按施工图纸单独计算, 然后合在一起构成完整的招标控制价。
这种以平方米造价包干为基础的招标控制价编制方法,工程量计算比较简单,但是被限定在必须采用标准图进行施工,而且在制定平方米包干时,事先也必须做详细的工程量计算工作,因而一般不是普遍使用。
2 、以施工图预算为基础的招标控制价(1) 单价法编制招标控制价单价法是用事先编制好的分项工程的单位估价表来编制施工图预算的方法。
按施工图计算的各分项工程的工程量,并乘以相应单价,汇总相加,得到单位工程的人工费、材料费、机械使用费之和;再加上按规定程序计算出来的其他直接费、现场经费、间接费、计划利润和税金,便可得出单位工程的施工图预算价。
浅谈招标控制价的合理确定

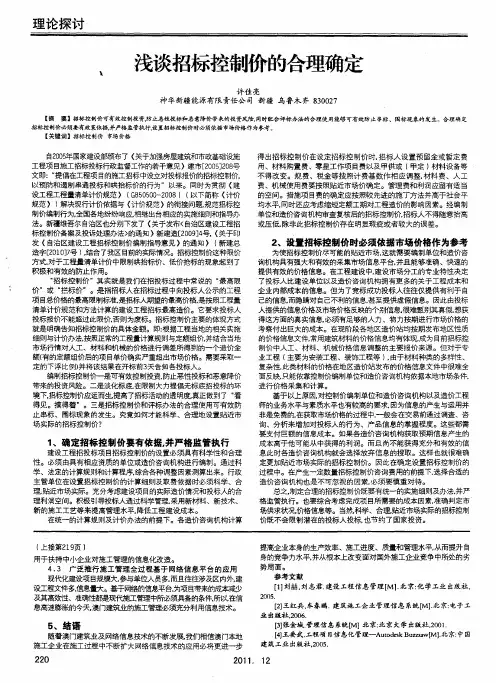

浅谈招标控制价的合理确定
许 佳 亮 神华新Fra bibliotek能源有限责任公 司 新疆 鸟鲁木 齐 8 0 2 307
【 摘 要 】招标控制价可有效控制投资. 防止恶性投标和恶意降价带来的投资风险, 同时配合评标办法的合理使 用能够可有效防止 串标、围标现象的发生。合理确 定
招标控制价必须要有政策依据, 并严格监管执行, 设置招标控制价时|须依据市场价格作为参考 。 必 【 关键词】招标控制价 市场价格
自 05 国家建设部颁布 了 《 20年 关于加强房屋建筑和市政基础设施 工程项 目施工招标 投标 行政 监督 工作 的若干意见 )建市 [ 0]0号 2 528 0 文即:“ 提倡在工程项 目的施工招标 中设立对投标报价的招标控 制价, 以预防和遏制 串通 投标和 哄抬标价的行 为”以来。同时为贯彻 ( 建 设工程工程量清单计价规范 ) ( B 00- 08) ( G5 50 20 以下简称 《 计价 规范 ) ) 解决现行计价依据与 ( 计价规范 》的衔接问题。 规范招标控 制价编制行为. 全国各地纷纷 响应, 出台相应的实施细则和指导办 相继 法。新疆维吾尔 自治区也分 别下发 了 < 关于发布< 自治区建设工程招 标控制价备案及投诉处理办法> 的通 知 》 新建造 [094 ( 于印 20 ]号. 关 发 <自 区建设工程招标控制价 编制 指导意见 >的通知 > ( 建总 治 新 造字 [ 1]号 )结合 了我区 目 2 07 0 。 前的实际情况。招标控 制价这种限价 方式。 工程量 清单 计价 中限制哄抬标价 、低价抢 标的现 象起到了 对于 积极和 有效的防止 作用。 “ 招标 控制价 ”其实就是 我们在招投标过程 中常说的 ” 最高 限 价 ”或 “ 拦标价 ”。是指 招标 人在招标过程中 向投标 人公示的工程 项 目总价格的最高限制标准。 是招标人期 望的最高价格。 是按照工程量 清单 计价 规范和方 法计 算的建设工程招标最高造价 。它要求投标 人 投标 报价 不能超过此限价. 为废标。招标控制价主要的体现方式 否则 就是 明确 告知招标 控制价 的具 体金额 。即: 根据工程 当地的相关实施 细则与计价 办法, 按照正常的工程量计算规则与定额组价。 并结合 当地 市场行情对人 工、材料和机械的价格进行调 差所 得到的一个造价 金 额( 有的定额组价 后的项目单价 确实严重超 出市场价格 。需要采取 一 定的下浮 比例) 并将该结果在开标前 3 天告知各投标 人。 编制招标控制价一是可有效控制投 资。 防止恶性 投标 和恶意降价 带来的投资风险。二是淡化标底。 在限制大 力提倡无标底 招投标 的环 境下。 招标控制价 应运而生 提高了招标活动的透明鹿 真正做到 了 “ 看 得见 。摸得 着”。三是招标控 制价和 评标办法的合理 使用可有效防 止 串标 、围标现象的发生。 究竟如何 才能科学 、合理地 设置贴近市 场 实际的招标控 制价?
浅谈招标控制价编制中存在的问题及建议

浅谈招标控制价编制中存在的问题及建议2中联国际工程管理(吉林)有限公司吉林长春130000摘要:招标控制价是对招标工程限定的最高工程造价,在招投标过程中具有非常重要的作用。
本文对招标控制价在实际操作过程中存在的问题进行探讨,并依据现行的政策提出合理的建议,在以后进行招标控制价编制时,更加高效准确地完成,更好地发挥招标控制价投资控制作用,防止资金浪费和流失,促进工程项目顺利的开展。
关键词:招标控制价;招标;问题;对策引言招标控制价是招标人根据国家或省级、国务院有关部门、建设主管部门颁发的有关计价定额和计价办法,《建设工程工程量清单计价规范》,招标文件及招标工程量清单,结合工程具体情况编制的最高投标限价。
国有资金投资的工程建设项目实行工程量清单招标,并应编制招标控制价,招标控制价的金额直接影响工程招标的结果。
目前在工程量清单模式下编制的招标控制价,存在的问题很多。
本文对招标控制价存在的问题进行探讨与分析,并提出相应的建议。
一、招标控制价在实际操作过程中存在的问题1.造价编制人员缺乏从业经验近些年,随着建筑行业的发展,从事工程造价的人员不断增多,大多为刚刚离校的毕业生或者社会上非本专业毕业人员,还未系统的学习过专业知识及计价定额,对国家有关概预算编制的相关法律法规不清楚不熟悉,更缺乏从事具体工作的实践经验,导致招标控制价的编制水平与实际需要还存在一定的差距。
2.部分计价定额缺项,没有适用的定额子目。
我国工程造价的编制主要依据地区、行业计价定额,而计价定额的更新时间为5年,随着科技的高速发展,新技术、新工艺、新材料的不断更新,使得我们的计价定额相对于新技术来讲相对滞后一些,对于新的工艺及材料缺乏适用的定额子目,这就给从事造价的人员带来了很多挑战,也给我们的造价编制带来很多的不确定性。
3.招标控制价编制说明不完善大部分招标控制价的编制说明太过于简单,不够完整,导致从业人员在编制过程中遇到难题与困惑时,得不到具体的帮助与指导作用,这也导致了投标人不能合理解析招标控制价的真实内容,从而错过制定最合理的投标价的机会。
浅谈招标控制价

浅谈招标控制价招标控制价是指在招标过程中确定的最高限价,是为了控制工程造价而设定的一个重要指标。
在实际工程项目中,招标控制价的制定对于保障工程质量、合理分配资源、控制项目成本等方面起着至关重要的作用。
本文将从多个方面对招标控制价进行浅谈。
一、招标控制价的概念1.1 招标控制价的定义招标控制价是指在招标阶段确定的对工程项目总造价的控制上限,是各参预方在招标过程中必须遵守的一个重要指标。
1.2 招标控制价的作用招标控制价的设定有助于规范工程造价,保障工程质量,避免因造价超支而导致的工程停滞等问题。
1.3 招标控制价的制定原则招标控制价的制定应根据工程的实际情况、市场行情、工程特点等因素进行科学合理的评估,确保招标控制价的准确性和合理性。
二、招标控制价的制定方法2.1 依据市场行情确定招标控制价的制定应参考市场行情,结合当地的工程造价水平和物价指数等因素进行合理评估。
2.2 结合工程特点进行评估招标控制价的制定还应考虑工程的规模、施工难度、工期等特点,确保招标控制价与工程实际情况相符。
2.3 充分沟通商议确定在制定招标控制价过程中,各参预方应充分沟通商议,确保招标控制价的确定得到各方的认可和支持。
三、招标控制价的管理与监督3.1 设立专门管理机构在工程项目中,应设立专门的管理机构对招标控制价进行监督管理,确保招标控制价的执行。
3.2 定期评估调整招标控制价应定期进行评估,根据工程实际情况和市场变化等因素进行调整,确保招标控制价的准确性和合理性。
3.3 加强监督力度对于违规超支的情况,应加强监督力度,及时制止,确保工程项目按照招标控制价进行施工。
四、招标控制价的风险与挑战4.1 市场波动风险市场行情的波动可能导致招标控制价的不许确性,增加工程项目的风险。
4.2 工程变更风险工程项目中的变更可能导致招标控制价的调整,增加工程项目的成本。
4.3 管理不当风险对于招标控制价的管理不当可能导致工程项目的超支,影响工程的质量和进度。
浅谈招标控制价与施工图预算的区别

浅谈招标控制价与施工图预算的区别摘要:经济的发展,社会的进步推动了我国综合国力的提升,也带动了建筑工程行业发展的步伐,招标是建筑工程的重要工序。
本文主要对招标控制价与施工图预算的区别做论述,详情如下。
关键词:招标控制价;施工图;预算引言消耗量定额和应用消耗量定额确定工程造价的方法在近几年受到不少质疑,但在大量以国有资金为主的建设项目的投资控制、造价确定工作中,由造价管理机构编制的消耗量定额仍然是最受建设各方认可、最具公信力的计价依据,仍得到广泛应用。
1招标控制价概述招投标阶段的成本控制研究的目的不仅仅局限于获得低价合同定额,而是立足于执行结果与项目最终建设成本的联系,系统性、整体性地分析招标的组织形式、评标方法、合同管理等对后续工程建设行为和成本控制的影响。
建设项目的交易具有前置性、连续性和复杂性的特点。
前置性体现为:招标过程中投标人提供的是工程实施的方案,是根据工程实际需求和工程经验得到的预测性质的计划,交易先于建设行为发生,不确定性较强。
连续性体现为:交易过程长,交易覆盖生产施工的全过程且各环节之间相互影响。
复杂性则体现为:建设项目受到多重因素的影响,如自然条件限制、市场价格波动、相关政策变化等。
2招标控制价与施工图预算的区别2.1施工图预算的编制依据(1)现行的建筑工程预算定额,据以确定按分部分项工程划分的单位产品的人工、机械、材料消耗量;(2)现行的地区单位估价表、费用定额,据以确定本地区的基价水平。
2.2作用不同招标控制价是招标文件的重要组成部分之一,招标控制价编制是招标投标的一个环节,是业主对期望购买的建筑服务产品预期值的最大限额。
正如市场买卖商品,是买主的一个最高预期值。
投标报价则是卖主(建筑服务供应商)的报价。
《建设工程质量管理条例》第10条规定:“建设工程发包单位不得迫使承包方以低于成本的价格竞标,不得任意压缩合理工期。
”不得迫使,从另一个方面去理解就是可以自愿低于成本竞标。
3完善招标控制价与施工图预算的措施3.1最高投标限价一是进一步放开市场管制,改进现有以定额为基础的报价机制,强化价格信息市场化和更新速度化,提高信息质量,鼓励和培育专业化研究机构或专业协会组织,尊重和体现价格信息的知识产权属性和价值属性;二是改革现有基本建设投资控制管理体制,加强概算编制和审查质量,建立批复概算动态监控和调整机制,尤其是开工时间明显滞后于概算批复时间的项目,强化对开工时效的监管,对于确因客观情况导致开工时间明显滞后的,在开工前再进行一次概算评审,该调整的要及时调整;三是提高造价咨询行业执业水平和成果质量,加强行业监管和行业自律,对咨询机构及其从业人员编制的招标限价建立后评价机制,对于多次出现成果质量差、严重偏离市场价格实际的,可考虑降低单位资信,限制相关人员执业资格注册延续或延长继续教育时间;四是强化政府或行业对最高投标限价报备成果的监督复查,对于恶意压低限价的招标人,加大行政执法力度,涉及犯罪的要追究主要人员的刑事责任,以维护公平合理的招投标市场秩序。
浅谈招标控制价的重要性及存在的问题

浅谈招标控制价的重要性及存在的问题摘要:招标控制价是招标人根据国家或省级行业建设主管部门颁发的有关计价依据和办法,是对招标工程限定的最高工程造价。
有的省、市又称拦标价、预算控制价、最高报价值。
本文针对招标控制价的重要性及招标控制价编制中存在的问题进行了分析,并针对存在的问题,提出相应的解决方法和措施,规避或尽量减轻其负面作用。
关键词:招标控制价重要性问题Abstract: Tender price control is the tendered according to national or provincial construction industry issued by competent authorities about the valuation basis and method. It is limited to the highest bidding engineering project cost. Some provinces and cities has budget control block bid price with the highest reported value. This paper analyzes in view of the bidding price control and the importance of the bidding price control of the problems, and based on the existing problems, it puts forward the corresponding solving methods and measures to avoid or reduce the negative effect as far as possible.Key Words: tender control price, importance, problem前言:招标控制价是《建设工程工程量清单计价规范》(GB50500-2008)新增术语之一,是指招标人招标人根据国家或省级行业建设主管部门颁发的有关计价依据和办法,按设计施工图纸计算的,对招标工程限定的最高工程造价。
浅谈招标控制价

浅谈招标控制价招标控制价是指在招标过程中,为了保证公平竞争和合理定价,对招标项目进行限制的最高价格。
它是招标文件中的一个重要参数,对于招标方和投标方都具有重要意义。
本文将从招标控制价的定义、制定原则、影响因素和实施方法等方面进行详细阐述。
一、招标控制价的定义招标控制价是指在招标过程中,为了防止恶性竞争和不合理报价,对招标项目进行限制的最高价格。
它是招标文件中的一个重要参数,用于指导投标方合理报价,保证公平竞争和合理定价。
二、招标控制价的制定原则1. 公平原则:招标控制价应当公平、公正、公开地制定,不偏袒任何一方。
2. 合理原则:招标控制价应当合理、科学地制定,充分考虑招标项目的实际情况和市场价格水平。
3. 透明原则:招标控制价的制定过程应当透明,所有参预方都应当知晓和理解招标控制价的制定依据和方法。
三、招标控制价的影响因素1. 市场价格水平:市场价格水平是制定招标控制价的重要参考依据,通常通过市场调研和价格指数等方式获取。
2. 工程项目特点:不同的工程项目具有不同的特点,例如规模、难度、技术要求等,这些特点会对招标控制价产生影响。
3. 技术要求:工程项目的技术要求越高,投标方为了满足这些要求可能需要更高的成本,从而影响招标控制价的制定。
4. 市场竞争程度:市场竞争程度越高,投标方为了争取项目可能会降低报价,从而影响招标控制价的制定。
四、招标控制价的实施方法1. 历史数据法:根据过去类似项目的价格水平和经验,结合市场调研和价格指数等数据,制定招标控制价。
2. 成本法:根据工程项目的成本构成和市场价格水平,计算出合理的招标控制价。
3. 经验法:根据类似项目的经验数据,结合市场价格水平,制定招标控制价。
4. 专家评审法:邀请相关领域的专家进行评审,根据专家的意见和建议,制定招标控制价。
五、总结招标控制价在招标过程中起到了重要的作用,它能够保证公平竞争和合理定价,防止恶性竞争和不合理报价的浮现。
招标控制价的制定应当遵循公平、合理、透明的原则,同时考虑市场价格水平、工程项目特点、技术要求和市场竞争程度等因素。
浅谈招标控制价

浅谈招标控制价招标控制价是指在招标过程中,为了确保公平、公正、公开的原则,对招标项目的价格进行限制和控制的一种制度。
招标控制价的设定旨在防止恶性竞争、价格虚高和不合理的投标行为,保障招标项目的合理定价和质量。
一、招标控制价的制定依据招标控制价的制定应基于市场调研、成本估算和项目需求等多方面因素,确保招标项目的价格合理、公正、透明。
制定招标控制价时,应参考以下几个方面:1. 市场调研:了解市场行情、行业价格水平和竞争情况,为招标控制价的设定提供参考依据。
2. 成本估算:对招标项目的成本进行估算,包括材料费用、人工费用、设备费用等,确保控制价不低于成本价。
3. 项目需求:根据项目的具体需求和技术要求,制定相应的招标控制价,确保项目质量和效果。
二、招标控制价的作用和意义1. 防止恶性竞争:通过设定招标控制价,可以避免供应商之间的恶性竞争,防止价格虚高,保证项目的合理定价。
2. 保障项目质量:招标控制价的设定可以引导供应商提供合理的报价,确保项目的质量和效果。
3. 维护公平竞争环境:招标控制价的制定可以建立公平、公正、公开的招标环境,避免不合理的投标行为,维护市场竞争秩序。
三、招标控制价的设定方法招标控制价的设定方法可以根据具体情况采用不同的方式,常见的有以下几种:1. 历史数据法:通过分析历史招标项目的价格数据,结合市场行情和成本情况,制定相应的招标控制价。
2. 市场调研法:通过对市场行情和竞争情况的调研,确定招标控制价的上限和下限,确保价格的合理性。
3. 成本估算法:根据招标项目的具体成本情况,包括材料费用、人工费用、设备费用等,计算出招标控制价。
4. 经验法:根据相关行业的经验和惯例,结合项目的具体情况,制定招标控制价。
四、招标控制价的监管和执行招标控制价的监管和执行是确保招标过程公正、透明的重要环节。
相关部门应加强对招标控制价的监管,确保供应商按照控制价进行报价,并对违规行为进行处罚。
同时,招标方也应加强对招标过程的监督,确保招标控制价的执行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
摘要招标控制价是指招标人根据国家或省级、行业建设主管部门颁发的有关计价依据和办法,按设计施工图纸计算的,对招标工程限定的最高工程造价。
本文首先对招标控制价的产生背景进行描述,从招标控制价的基本定义着手,阐述其存在的意义和作用,并和标底价进行对比区分;其次探讨招标控制价的管理问题,对相关政策文件进行描述,剖析招标控制价的无效处理和争议处理;最后,对目前招标控制价发展存在的问题进行一一探讨,并针对目前存在的这些问题提出了针对性的措施。
关键词:招投标;造价;计价;招标控制价浅谈招标控制价一、研究背景随着我国社会主义市场经济的不断发展和完善,建筑行业的工程造价管理也经历了从“指令性定价、量价合一”的定额计价模式,发展到“市场竞争、量价分离”的工程量清单计价模式,并逐步探索全过程工程造价管理的技术方法[1]。
2003年,建设部结合广东、天津、吉林等试点省市推行工程量清单招标的经验,发布了国家标准《建设工程工程量清单计价规范》,工程量清单招标作为强制性规范在全国范围内推行,标志着我国工程造价管理由“量价合一、政府定价”的传统模式向“政府宏观调控、企业自主报价”的市场模式的重大转变。
近年来随着工程造价改革的不断深化,各地在计价依据的改革、招标投标、合同管理等方面做了许多探索和实践工作,旨在构建“计价依据”、“招标投标”和“合同管理”三位一体的工程造价管理体系,并取得了一定的经验。
基于工程造价管理改革持续深入的要求,住房和城乡建设部以第63 号公告,批准《建设工程工程量清单计价规范》为国家标准,自2008年12月1日起实施。
该《计价规范》总结了原规范实施五年以来的经验,针对执行中存在的问题进行了合理修订。
该《计价规范》是推行工程量清单计价改革的重要基础,工程量清单计价是工程造价工作管理的必要改革工作,其重要性不言而喻,对于现有的规范,以及在建设工程中发生的计价行为以及整个造价市场的运转和整个机制管理都是至关重要的。
在现有的市场经济发展态势下,工程造价的计价工作并不单一的基于社会平均消耗量和价格水平的计划经济模式下的平均社会成本,还应该着重强调的是建设工程承包人的个别消费水准。
多年的实践证明,我国工程造价的计价道路未来的发展趋势就是工程量清单计价,建设企业自主报价。
市场经济的规则决定了工程量清单计价的核心及时就是个别成本、市场形成价格[2]。
但毕竟我国的工程量清单计价的变革和推行还不到十年的时间,与国际工程相比较起步较晚,仍处于理论研究与实践相结合的初步阶段,在实际应用过程中还存在诸多问题没能有效解决,与国际惯例靠拢还有距离,计价模式的改革与招标投标、合同管理等方面的体系尚未完全建立等。
因此,进一步研究工程量清单计价的发展和应用十分重要。
尤其是“招标控制价”作为《计价规范》的新术语,是招投标领域的新生事物,如何理解和把握它在工程招标投标中的作用等,进而促进我国建筑市场的良性发展,是工程造价从业人员将来研究的方向。
二、招标控制价的定义招标控制价是指招标人根据国家或省级、行业建设主管部门颁发的有关计价依据和办法,按设计施工图纸计算的,对招标工程限定的最高工程造价。
其是反映招标人对招标工程造价期望的最高控制值,投标人的投标报价高于招标控制价的,其投标报价应予以拒绝。
(一)招标控制价的提出推行工程量清单计价后,开放、竞争的建筑市场的逐步建立,逐步形成“企业自主报价、市场竞争定价”的竞争体制,同时招标时评标定价的管理方式也发生了根本性的变化。
但也应看到,招投标过程中也存在违规操纵、互相串通、明招暗定等诸多不规范的运作。
如有些投标单位为了中标,私下与招标人串通,投标人之间相互围标,以不正当手段中标,甚至标书都出自内定的投标单位,以达到围标串标的目的;还有的投标人相互串通、围标,谁中标就分割一定比例的利润给大家;还有低价抢标、挂靠投标或者弄虚作假、骗取中标等现象也有发生;一些工程在施工招标中也出现了所有投标人的投标价均高于招标人的标底,即使是最低价,招标人也不能接受。
因此,为了解决这一现象,2005 年原建设部提出“提倡在工程项目的施工招标中设立对投标报价的最高限价”的意见。
在颁发这一意见以后,各地方也相继出台了对应的各种政策和规定。
同时,对于“最高限价”的使用,各地在使用过程中衍生出种种问题,如最高报价值、拦标价、最高限价、预算控制价、最低“拦标价”等等。
因此《建设工程工程量清单计价规范》定义了一个统一的专业名词,称为“招标控制价”。
(二)招标控制价的作用招标控制价是在实行设置投标限价制度的基础上,加强对招标投标活动的监督管理,进一步建立完善有形建筑市场监管的制度体系,对投标价进行封顶的,是招标人对招标工程的最高控制值。
其目的主要有以下几点:1.有利于审核施工图设计是否符合设计概算。
如果招标控制价超过了设计概算,业主就要及时考虑追加投资或修改设计、降低标准,来满足自身投资能力。
2.可有效控制投资,防止恶性哄抬报价、大大降低投资风险。
3.提高了透明度,避免了暗箱操作等违法活动的产生。
从信息角度看,招投标阶段中招标人与投标人之间存在着明显的信息不对称,招标人要综合考虑投标人的业绩、资质、报价等选择投标人;另一方面,投标人不了解招标人的标底价格或期望价格,也存在对招标人的选择问题,希望选择信誉高、有资金实力的招标人[3]。
而招标控制价的设立在一定程度上弱化的这种不对称关系,提高了透明度。
4.可促使各投标人自主报价、公平竞争,符合市场规律。
投标人自主报价,不受标底的左右。
招标控制价的项目设置、综合单价与组价等和投标报价中的清单项目均是基于统一的工程量清单项目和结合工程现场实际考虑的施工方案等,这些一致性,就可以通过二者之间各清单项目报价的比较,较容易发现投标报价的不平衡报价、低于成本价报价等问题,从而检验投标报价的合理性。
5.既设置了控制上限又尽量地减少了业主对评标基准价的影响。
招标控制价作为评价投标人所报单价和总价合理性的重要参考依据,合理的确定招标控制价是在对现有的材料、机械、工艺、技术等多方面进行分析对比研究,并结合项目自身的特点,在满足招标要求的前提下,形成招标人和投标人互利的局面。
因此,招标控制价在工程量清单计价招投标活动中,对保护招标人的利益和规范投标人的投标报价行为都具有重要作用。
(三)标底与招标控制价的区别招标控制价是在工程发包的过程中,由招标人根据有关计价规定计算的工程造价,其作用是招标人用于对招标工程发包的最高控制限价,有的地方也称拦标价、预算控制价。
标底是招标工程的预期价格,它反映的是建设项目的资金额度,从而划定招标单位在财务上所应当承担的责任。
建设项目招标的标底,由招标单位控制总的造价,在这个报价上来评价投标者的报价是否合理,中标都要按照报价签订合同,所以标底是招标人对工程的心理价位。
标底和招标控制价的区别在于:①招标控制价(拦标价)是最高限价,投标价如超过则为废标。
标底是心理价位,接近标底的投标报价得分最高,但在报价均高于标底时,最低的投标价仍能中标。
②招标控制价是公开的,标底是绝对保密的。
三、招标控制价的管理(一)招标控制价的相关文件规定1.一个工程只能设立一个招标控制价。
2.招标控制价应当作为招标文件的组成部分一齐发出和公布。
招标人应当在招标文件中载明招标控制价的设立方法和公布的内容。
招标控制价公布的内容,应当具体包括工程量清单及其综合单价或单项费用、主要材料价格等,不得采用以工程总价金额方式公布[4]。
3.招标控制价不应上调或下浮。
近年来,在各地的建筑市场中,由于竞争激烈,出现了有的招标人索性把按编制的招标控制价下调某一百分比来公布,如下调10%-15%等。
而一般情况下,中标的投标报价要比公布的招标控制价低10%左右,这样一来,要想中标,投标人只能以更低的价格来报价,这对合理利润的投标人而言只能忍痛割爱,或者恶性竞争,可能会导致施工过程中的计价纠纷,甚至会造成安全事故和质量隐患等。
同时,招标控制价的特点和作用决定了招标控制价无需保密,为体现工程招标的公开、公平、公正原则,防止招标人有意抬高或压低工程造价,因此规定招标人应在招标文件中如实公布招标控制价,不得上调或下浮。
4.投标人应实质性响应招标文件的要求,其投标总价不得高于招标控制价。
招标人要求投标报价的有关项目费用,不得高于招标控制价相对应的项目费用(如:投标报价的综合单价不得大于招标控制价公布的综合单价),应当在招标文件中载明。
5.招标人应当在发出招标文件10 日前将招标控制价及有关资料报送工程所在地工程造价管理机构备查。
招标控制价发生修改的,招标人应当在招标控制价修改后的7 日内,将该招标控制价按照前述要求报送备查。
(二)招标控制价的无效处理相关法规规定中有编制的方法不正确或内容不完整的;招标控制价不作为招标文件的组成部分一起发出和公布的;一个工程设立两个以上招标控制价的;投标人对公布的招标控制价有异议,招标人未及时核实或不据实调整的。
从这里看出,招标控制价的无效主要是招标人的责任问题,因此,强调招标人在工程招标中要依法照章办事。
(三)招标控制价的争议处理鉴于规范明确规定招标控制价不应上调或下浮,地方上都有相应的处罚规定。
但在相关政策与处罚规定的执行过程中很难对其抬高的或压低的幅度进行准确的量化评价,这一点急需在未来的建设实践中完善。
投标单位对招标单位提出的招标控制价不认可时,要在开标之前5天向对应的监管部门投诉。
在收到投标单位的投诉之后,招标监管部门应当会同造价管理部门对投诉做出及时的处理,若的确是招标单位做出错误的行为,应立即责令其改正。
这一权利对承包单位的报价具有重大的影响。
因此,投标单位在报价前,要针对性的复核招标控制价,主要复核内容着重在招标控制价中是否考虑了投标人的风险范围、措施项目是否齐全和费用是否合理等几个方面。
四、招标控制价编制存在的问题1、造价行业准入制度的问题目前,我国工程造价行业实习的是执业资格制度,对于造价工程师以及造价员等资格考试有着严格的要求。
但是在实际过程中,对于从业经验这一规定无法做到有效的控制,许多从业经验人员不具备规定的从业经验,却取得了资格证。
这样,导致许多造价工作人员对实际造价工作没有一定的操作经验,个人技能也达不到要求。
2、预算定额相对滞后预算定额仍然是工程造价的核心依据,而预算定额的更新换代时间较长,一般10年一次,这样,随着新技术的不断研发,新的造价理念不断涌现,直接导致现有的预算定额相对技术更新大大的落后,尤其是对于一些采用新材料、新工艺的前沿技术,都缺乏相应的预算定额子目,这给工程造价人员的工作带来了不小的麻烦。
依靠这种滞后的预算定额编制合理的招标控制价是很难实现的。
3、忽略了风险因素规范明确的规定了,招标控制价的综合单价中应该包括招标文件中规定的投标人应当承担的风险费用,但是在实际的编制过程中,经常忽略了这一点。
