高厂变试验作业指导书
高处作业指导书

高处作业指导书1、一般要求1.1凡在两米或以上有可能坠落的高处工作,都是高处作业,都必需实行必要的防护措施。
1.2常常从事高处作业的人员要定期进行体格检查。
凡患高血压、心脏病、贫血病、癫痫病以及其他不适于高处作业的疾病,不得从事高处作业。
饮酒后禁止高处作业。
首次从事十米以上高处作业的人,作业前要进行体检。
1.3在六级强风、大雨、大雪、大雾等恶劣气候条件下或者夜间禁止露天高处作业。
必需在这种条件下工作时,应实行平安措施,并向安质部办理危急工作申请手续。
1.4高处作业人员要衣着灵活。
禁止穿喇叭裤,禁止赤脚,禁止穿硬底鞋、高跟鞋、拖鞋。
1.5假如上下两层同时工作,两层间必需有防护棚或其他隔离措施,否则禁止在下方工作。
1.6工具要放在工具袋内或用绳子拴上,材料要有次序地码放整齐,做到干活脚下无障碍物,以免工具材料落下伤人。
1.7高处作业禁止抛掷,必需用绳索绑牢上下传递,下面要有人照料,并设标志,禁止行人通过。
1.8高处切割或拆除时,应当将要割落拆除的物体接住,或打眼拴住,以免落下伤人。
1.9进入施工区要戴平安帽。
戴平安帽的要求《正确使用防护用品》。
1.10对脚手板、斜道、扶梯、跳板应随时清扫。
有泥或冰雪时,必需准时清除,必要时应实行防滑措施。
11.常常检查工具有没有甩脱的可能,有可能脱头的要准时处理。
12.禁止从各种脚手架爬上爬下,禁止乘坐吊篮、吊笼等非乘人的设备。
13.在有可能坠落的场所工作应当使用平安带。
使用平安带的要求见《正确使用防护用品》。
14.在吊篮口、升降口、爬梯口工作应面对口外,禁止背向口外,以防失足。
2、脚手架2.1使用脚手架要留意检查是否合乎下列要求:2.1.1脚手架坚固、稳定、不摇不晃。
2.1.2钢管脚手架架应用外径48~51㎜,避厚3~3.5㎜和钢管,长度以4~6.0m和2.1~2.3m为宜。
有严峻锈蚀弯曲、压扁或裂纹的不得使用。
2.1.3扣件应有出厂合格证,发觉有脆裂、变形、滑丝的禁止使用。
电力变压器局部放电试验作业指导书

电力变压器局部放电试验作业指导书一、试验目的电力变压器是电力系统中不可或缺的重要设备之一,为了保证其正常运行和延长使用寿命,需要进行局部放电试验。
本作业指导书的目的是为试验人员提供详细的操作步骤和注意事项,确保试验的准确性和安全性。
二、试验内容1. 试验前准备试验前需确认试验设备的运行状态良好,包括变压器的绝缘状态、试验仪器的正常工作等。
同时,需要了解变压器的基本情况、试验要求和试验标准。
2. 试验仪器准备准备好局部放电试验仪器,包括放电测量仪、高压测试变压器、峰值表、数字示波器等。
确保仪器的准确性和稳定性。
3. 试验操作步骤(1)试验前检查确认试验对象的电压等级和型号,并检查变压器的外观、绝缘状况等是否符合要求。
同时,检查所有连接线路的接触是否良好。
(2)试验装置连接将试验仪器与被测变压器的高压侧和低压侧进行连接,确保连接线路的正确性。
同时,接地线路的接地电阻应达到规定要求。
(3)试验参数设置根据试验要求设置好试验参数,包括电压等级、试验时间、损耗公差等。
(4)试验开始打开试验仪器,开始进行局部放电试验。
期间需要注意观察试验仪器的显示情况,如出现异常情况应立即停止试验。
(5)试验记录和分析试验过程中需记录试验参数和仪器测得的数据,包括放电量、放电形态等。
试验结束后,对数据进行分析和评估,判断变压器的绝缘状态。
4. 试验安全操作在进行局部放电试验时,要注意保持试验环境的干燥和清洁,确保试验的准确性。
同时,操作人员必须佩戴防静电手套、防静电鞋等防护措施,防止电流通过人体造成伤害。
三、试验注意事项1. 试验操作前要进行试验设备的检查,确保其正常工作。
2. 进行试验前要详细了解试验对象的基本情况和试验要求,以便合理设置试验参数。
3. 试验结束后要对试验数据进行及时的记录和分析,评估被测变压器的绝缘状况。
4. 在试验过程中要实时观察试验仪器的显示情况,如发现异常情况应立即停止试验。
5. 进行试验时要保持操作环境的干燥和清洁,确保试验结果的准确性。
高压电工作业培训内容

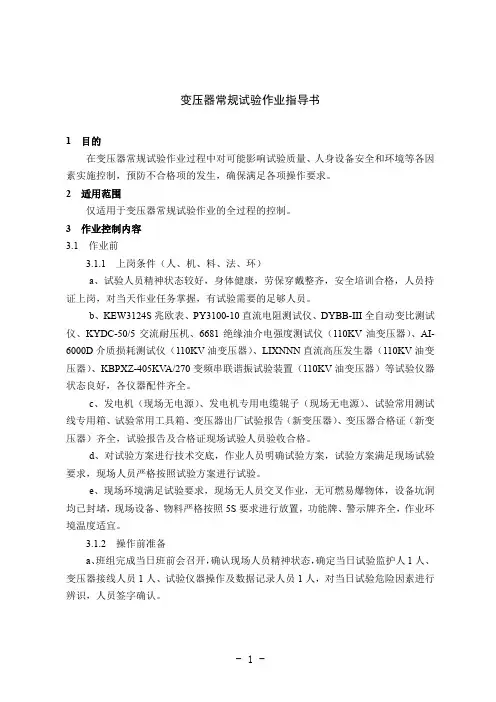

变压器常规试验作业指导书1 目的在变压器常规试验作业过程中对可能影响试验质量、人身设备安全和环境等各因素实施控制,预防不合格项的发生,确保满足各项操作要求。
2 适用范围仅适用于变压器常规试验作业的全过程的控制。
3 作业控制内容3.1 作业前3.1.1 上岗条件(人、机、料、法、环)a、试验人员精神状态较好,身体健康,劳保穿戴整齐,安全培训合格,人员持证上岗,对当天作业任务掌握,有试验需要的足够人员。
b、KEW3124S兆欧表、PY3100-10直流电阻测试仪、DYBB-III全自动变比测试仪、KYDC-50/5交流耐压机、6681绝缘油介电强度测试仪(110KV油变压器)、AI-6000D介质损耗测试仪(110KV油变压器)、LIXNNN直流高压发生器(110KV油变压器)、KBPXZ-405KV A/270变频串联谐振试验装置(110KV油变压器)等试验仪器状态良好,各仪器配件齐全。
c、发电机(现场无电源)、发电机专用电缆辊子(现场无电源)、试验常用测试线专用箱、试验常用工具箱、变压器出厂试验报告(新变压器)、变压器合格证(新变压器)齐全,试验报告及合格证现场试验人员验收合格。
d、对试验方案进行技术交底,作业人员明确试验方案,试验方案满足现场试验要求,现场人员严格按照试验方案进行试验。
e、现场环境满足试验要求,现场无人员交叉作业,无可燃易爆物体,设备坑洞均已封堵,现场设备、物料严格按照5S要求进行放置,功能牌、警示牌齐全,作业环境温度适宜。
3.1.2 操作前准备a、班组完成当日班前会召开,确认现场人员精神状态,确定当日试验监护人1人、变压器接线人员1人、试验仪器操作及数据记录人员1人,对当日试验危险因素进行辨识,人员签字确认。
b、组织召开现场工前会,对现场试验环境与试验条件进行确认,对辨识出的危险因素布置管控措施,各作业人员到位。
c、检查试验用工具状态,工器具归类明确地点摆放,防止造成人员伤害。
电厂建设-主变、高厂变卸车就位作业指导书

1工程概况3计划进度4工程准备5作业程序6施工技术措施7质量标准8安全技术措施9工程建设标准强制性条文10应急救援预案一工程概况变压器基本情况主变重量:200t数量:3台高厂变重量:90t数量:1台二编制依据2.1 甲方提供的制造图、规格尺寸重量等2。
2 《电力建设安全健康与环境管理工作规定》国电电源[2002]49号2。
3 《国家电网公司电力建设起重机械安全管理重点措施(试行)》国家电网公司2.4 我公司多年来成功完成大件就位的施工经验2。
5 电力建设安全工作规程(电厂部分)DLS0093-1997三变压器就位日程安排:预计8月30日至9月10日。
四工程准备4。
1 施工组织为安全、优质、按时完成徐州茅村电厂变压器设备卸车就位任务,我公司将成立卸车项目工程部。
项目部作为公司的派出机构代表公司全面行使职权,负责本工程的对外业务联系和内部组织、协调、管理,确保变压器在施工全过程中处于受控状态,争取创单项优质工程。
4。
1。
1人员准备4.1.3工具、材料配备4.3 项目部主要人员分工4.3。
1 项目领导小组:负责此项目的组织协调,各工序间的详细安排,负责整个运输过程所相关的各单位、部门等的联系及工作落实,负责与甲方之间的联系和配合,落实各项经济和技术指标的完成。
4.3。
2 专职安全和质量监督:负责项目运输、吊装、就位全过程的安全监督和质量控制。
4。
3.3 基础就位负责:负责将停放在基础旁的主变按甲方提供的纵、横中心正确将变压器就位在基础上。
4.4施工总体安排4。
4。
1总体指导思想认真贯彻公司质量方针,本着安全第一、用户至上的思想,合理组织,精心施工,确保主变安装就位.4。
4。
2施工安排根据甲方及业主要求,在人员、资金、技术、设备等方面给予重点保障,确保各项工作到位。
1)选派相关技术人员,根据甲方及业主要求编制施工技术方案。
2)按照甲方及业主要求选派具有丰富经验的人员配合做好各方面的工作。
3)与甲方和业主及有关管理部门积极配合,完善及调整相关工作。
高压试验作业指导书

6.3 高压试验作业指导书6.3.1结构由封面、范围、引用文件、试验准备、试验程序、试验总结、指导书执行情况评估和附录八项内容组成。
6.3.2内容及格式6。
3.2。
1封面a)内容由试验名称、编号、编制人及时间、审核人及时间、批准人及时间、试验负责人、试验工期、编写单位八项内容组成。
1)试验名称包含:试验地点、设备的电压等级、编号和试验的性质.如:“×××变电站×××kV×××线×××断路器大修试验指导书”。
2)编号应具有唯一性和可追溯性,便于查找。
可采用企业标准编号,Q/×××,位于封面的右上角。
3)编制人及时间负责作业指导书的编写.在指导书编写人一栏内签名,并注明编制时间。
4)审核人及时间负责作业指导书的审批,对编写的正确性负责。
在指导书审批人一栏内签名,并注明审核时间.5)批准人及时间作业指导书执行的许可人.在指导书批准人一栏内签名,并注明批准时间。
6)试验负责人组织执行作业指导书,对试验的安全准确负责.在指导书试验负责人一栏内签名。
7)试验工期现场作业具体工作时间.8)编制部门指作业指导书的具体编写单位。
b)格式6.3。
2.2范围对作业指导书的应用范围做出具体的规定。
如:本作业指导书针对×××变电站×××kV××线×××断路器大修试验工作,仅适用于该断路器的大修试验工作.6。
3.2.3引用文件明确编写作业指导书所引用的法规、规程、标准、设备说明书及企业管理规定和文件(按标准格式列出)。
6。
3.2.4试验前准备6。
3。
2.4.1准备工作安排a)内容1)明确作业项目、确定作业人员并组织学习作业指导书.2)明确准备检修所需仪器仪表的时间和要求;3)核定工作票的时间和要求;b)格式6。
主变压器、启备变高厂变卸车就位施工作业指导书

目录一、编制依据 (3)二、工程概况 (3)三、主要工程量 (3)四、作业条件 (3)五、主要施工工序 (5)六、QA检查单 (8)七、安全、文明施工及环境管理 (8)八、施工安全风险与文明施工预测控制计划表 (9)九、绿色施工措施 (12)十、应急保障措施 (12)一、编制依据《工程建设施工企业质量管理规范》 GB/T50430-2007;《电力建设安全工作规程》(火力发电厂) DL5009.1—2014;《工程建设标准强制性条文》(电力工程部分) ;《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GB 50148-2010;《建筑电气工程施工质量验收规范》GB 50303-2015;《电气装置安装工程高压电器施工及验收规范》GB 50147-2010;《电力建设安全健康与环境管理工作规定》国电电源[2002]49号河南省电力勘测设计院工程设计图纸资料及相关说明;湖北省建设有限公司******2×100MW燃煤发电工程《施工组织总设计》;部分设备厂家技术资料;二、工程概况根据现场施工安排,******2×1000MW新建工程1#机组工程,主变、启备变和高厂变由拖车运输到施工现场,然后安全卸车、准确就位,由变压器技术协议提供数据,根据现场实际情况,主变、启备变和高厂变采用400t履带呆直接卸车就位。
三、主要工程量3.1主变、启备变和高厂变采用履带吊直接吊装就位。
四、作业条件4.1项目开工前的准备:4.1.1施工人员熟悉作业流程及安全措施,并接受详细的安全技术交底。
4.1.2运输拖车行走和卸车位置地面坚实、平整。
4.1.3变压器安装方向、中心线已明确。
4.1.4变压器基础已清理干净。
4.1.5 拖车行走路线回填并压实。
4.1.6所有施工人员、现场负责人、技术人员、安全员全部就位。
4.2主要材料准备4.2.1 卸车所用的工器具均已准备就绪。
4.2.2 卸车用的设备已准备好,并经检验合格。
变压器检验作业指导书
变压器检验作业指导书标题:变压器检验作业指导书引言概述:变压器是电力系统中重要的电气设备之一,其正常运行对电力系统的稳定性和可靠性具有重要影响。
为了确保变压器的安全运行,需要进行定期的检验工作。
本文将详细介绍变压器检验的作业指导书,以帮助工作人员正确进行变压器检验。
一、检验前准备工作:1.1 确定检验目的与范围:在进行变压器检验前,需要明确检验的目的和范围,例如是否是例行检验还是故障检修检验。
1.2 确定检验时间与地点:根据变压器的运行情况和工作安排,确定检验的时间和地点,以便安排好相关人员和设备。
1.3 准备检验工具与设备:根据检验的要求,准备好相应的检验工具和设备,如检测仪器、测量仪表等。
二、外观检查:2.1 外观检查变压器本体:对变压器的外观进行检查,包括外壳、冷却装置、连接件等的完好性和泄漏情况。
2.2 外观检查绝缘子与引线:检查变压器绝缘子和引线的外观情况,包括是否有破损、污秽、腐蚀等问题。
2.3 外观检查附属设备:对变压器的附属设备进行外观检查,如油箱、开关、保护装置等,确保其正常运行。
三、电气性能检查:3.1 绝缘电阻测量:使用绝缘电阻测量仪对变压器的绝缘电阻进行测量,以判断绝缘性能是否符合要求。
3.2 变比测量:使用变比测试仪对变压器的变比进行测量,以检查是否存在变比异常或误差。
3.3 负载损耗测量:通过测量变压器的负载损耗,判断变压器的负载能力和效率是否正常。
四、油质检查:4.1 油质外观检查:对变压器的绝缘油进行外观检查,包括颜色、浑浊度、气味等的观察。
4.2 油质分析检测:通过取样分析变压器绝缘油的物理性质和化学指标,判断油质是否正常。
4.3 油位与油温检测:检查变压器的油位和油温是否在正常范围内,以确保变压器正常运行。
五、运行试验:5.1 空载试验:在变压器无负载情况下进行试验,观察和测量变压器的空载电流、空载损耗等参数。
5.2 负载试验:在变压器负载情况下进行试验,观察和测量变压器的负载电流、负载损耗等参数。
项目主变、启备变和高厂变卸车就位作业指导书
目录一、编制依据 (2)二、工程概况 (2)三、主要工程量 (2)四、作业准备及作业环境条件 (2)五、主要施工工序 (4)六、QA检查单 (7)七、安全、文明施工及环境管理 (7)八、施工安全风险与文明施工预测控制计划表 (8)九、绿色施工措施 (11)十、应急保障措施 (11)第 1 页一、编制依据《工程建设施工企业质量管理规范》 GB/T50430-2007;《电力建设安全工作规程》(火力发电厂) DL5009.1—2014;《工程建设标准强制性条文》(电力工程部分);《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GB 50148-2010;《建筑电气工程施工质量验收规范》GB 50303-2015;《电气装置安装工程高压电器施工及验收规范》GB 50147-2010;《电力建设安全健康与环境管理工作规定》国电电源[2002]49号;省电力勘测设计院工程设计图纸资料及相关说明;省工程有限公司******2×100MW燃煤发电工程《施工组织总设计》;部分设备厂家技术资料。
二、工程概况根据现场施工安排,******2×100MW新建工程1#机组工程,主变、启备变和高厂变由拖车运输到施工现场,然后安全卸车、准确就位,由变压器技术协议提供数据,根据现场实际情况,主变、启备变和高厂变采用400t履带吊直接卸车就位。
三、主要工程量3.1主变、启备变和高厂变采用履带吊直接吊装就位。
四、作业准备与作业环境条件4.1作业人员的资格要求、劳动力组织项目负责人: 1人(具相关资质)作业组长: 1人(高级工以上)技术员: 1人(具相关资质)安全员: 1人(具相关资质)质检员: 1人(具相关资质)起重工: 3人(具相关资质)安装工: 5人(必须经过安全技术交底)4.2项目开工前的准备:4.2.1施工人员熟悉作业流程及安全措施,并接受详细的安全技术交底。
4.2.2运输拖车行走和卸车位置地面坚实、平整。
变电工程电气设备检修作业指导书(高压)
变电工程电气设备检修作业指导书(高压)1. 概要本指导书旨在提供变电工程电气设备的检修作业指导,确保操作人员在高压电气设备的检修工作中能够遵循正确和安全的程序。
2. 安全指示在进行高压电气设备的检修作业之前,操作人员必须严格遵循以下安全指示:- 穿戴符合规定的个人防护装备。
- 熟悉工作现场的相关安全规程,如应急疏散路线和紧急停电开关位置。
- 在检修作业期间,严禁擅自关闭关键设备或断开电源。
- 在进行工作之前,确保设备已经停止运行并进行有效的电气隔离。
3. 检修程序以下是高压电气设备检修的基本程序:1. 检查检修工具和设备的完好及可靠性。
2. 使用标准的工作票或检修单进行作业记录。
3. 根据工作票或检修单的要求,进行设备的电气隔离,并确保设备处于安全状态。
4. 进行设备的外观检查,确保没有异常现象和可疑故障。
5. 进行设备的电气参数测试,例如电压、电流等。
6. 检查设备的连接线路和接线端子,确保没有松动或腐蚀。
7. 检查设备的绝缘状况,使用合适的测试设备进行绝缘测量。
8. 清洁设备的内部和周围区域,确保设备的正常运行。
9. 如果发现故障或异常,及时记录并报告相关负责人。
10. 完成检修后,撤除设备的电气隔离,并进行必要的试验和复电操作。
4. 注意事项- 检修作业期间,操作人员应密切注意设备的运行状况和安全指示灯的状态,发现异常应及时采取措施。
- 检修作业应由经过专业培训并持有相关资质证书的人员进行。
- 工作票或检修单应详细记录每一个检修步骤和操作,以便追溯和备案。
5. 总结本指导书提供了变电工程电气设备检修作业的基本指导,操作人员在进行检修作业时应严格遵守安全指示和程序,确保工作的顺利进行和设备的安全运行。
{签名、日期}。
35kV变压器常规试验作业指导书
35kV变压器常规试验作业指导书一、试验目的本试验旨在对35kV变压器进行常规试验,验证其性能和安全可靠性,确保其正常运行。
二、试验范围本试验涵盖以下常规试验项目:1. 绝缘电阻测量试验2. 绝缘油介质电阻测量试验3. 有载分接开关试验4. 空载损耗和空载电流测量试验5. 短路阻抗测量试验6. 负载损耗和负载电流测量试验7. 零序电流测量试验8. 静态机械特性试验三、试验准备1. 准备好试验仪器和设备,包括绝缘电阻测量仪、电流互感器、电压互感器、功率计等。
2. 确保试验仪器和设备的校准有效期内,并进行必要的校准。
3. 检查变压器的接线情况,确保接线正确可靠。
4. 确保试验环境符合要求,包括温度、湿度等。
四、试验步骤1. 绝缘电阻测量试验a. 将绝缘电阻测量仪的电极分别连接到变压器的高压绕组和地线上。
b. 施加适当的直流电压,记录电流和电压值。
c. 根据测量结果计算绝缘电阻值,并与标准值进行比较。
2. 绝缘油介质电阻测量试验a. 将绝缘油介质电阻测量仪的电极分别浸入变压器绝缘油中。
b. 施加适当的直流电压,记录电流和电压值。
c. 根据测量结果计算绝缘油介质电阻值,并与标准值进行比较。
3. 有载分接开关试验a. 操作有载分接开关,将变压器的分接头切换到不同位置。
b. 在每一个分接头位置下,测量变压器的负载损耗和负载电流。
c. 记录测量结果,并与标准值进行比较。
4. 空载损耗和空载电流测量试验a. 断开变压器的低压侧负载,使之处于空载状态。
b. 测量变压器的空载损耗和空载电流。
c. 记录测量结果,并与标准值进行比较。
5. 短路阻抗测量试验a. 将短路电压表的电极分别连接到变压器的高压绕组和低压绕组上。
b. 施加适当的电压,记录电流和电压值。
c. 根据测量结果计算短路阻抗值,并与标准值进行比较。
6. 负载损耗和负载电流测量试验a. 连接适当的负载到变压器的低压侧。
b. 测量变压器的负载损耗和负载电流。
c. 记录测量结果,并与标准值进行比较。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1.目的:
为了保证**电厂二期工程(2×900MW)#6标段变压器设备安装的施工质量,检验变压器安装质量和设备质量符合有关规程规定,保证变压器安全投运。
2.适用范围:
适用于**电厂二期工程(2×900MW)#6标段高压厂用变压器交接试验。
3.编制依据:
3.1.SIEMENS 施工图纸及安装手册
3.2.《电力建设安全工作规程》(火力发电厂部分)
3.3.《电气装置安装工程电气设备交接试验标准》(GB50150—91)
4.试验项目:
4.1.测量绕组连同套管的直流电阻。
4.2.检查所有分接头的变压比和变压器的接线组别。
4.3.测量绕组连同套管的绝缘电阻。
4.4.测量铁芯和夹件对外壳的绝缘电阻。
4.5.绝缘油试验。
4.6.检查相位。
5.试验人员:
5.1.试验负责人一名。
5.2.试验人员三名。
6.试验条件:
6.1.变压器本体及其附件均安装结束,并经质检验收合格。
6.2.变压器本体及铁芯接地施工完毕。
6.3.变压器本体及分接头切换开关已注油至运行油位,且静置20小时以上。
6.4.变压器附近的有关沟道施工完毕,现场已清理平整。
6.5.变压器技术文件和出厂试验报告齐全。
6.6.当变压器处于真空状态下时,禁止任何试验测试。
7.试验方案:见附图一。
8.试验方法:
8.1.测量绕组连同套管的直流电阻:
8.1.1.试验接线:
测试直流电阻接线图
8.1.2.试验仪器:微欧快速测量仪
8.1.3.试验步骤:
17.检查试验接线。
18.测量高压绕组在各分接位置的线间直流电阻。
19.测量低压绕组1每相直流电阻。
20.测量低压绕组2相直流电阻。
21.记录数据同时记录变压器的上层油温。
22.记录表格:
23.线间的最大不平衡率小于1%,相间的最大不平衡率小于2%。
24.换算到同一温度下,与出厂值比较相应变化小于2%。
25.最大不平衡率计算公式:(%)=(Rmax-Rmin)/Rave。
26.温度换算公式:R1=(235+t1)R2/(235+t2)
8.1.5.安全注意事项:
27.测试导线应有足够的截面;
28.测量过程中不得操作变压器的分接开关;
29.测量时应认真记录绕组温度;
30.更换试验接线时,一定要先断开试验电源;
31.变压器本体及高、低压侧出线上禁止有人工作。
8.2.检查所有分接头的变压比和接线组别。
8.2.1.试验接线:将变压器高低压绕组对应接入变比电桥的相应接线端子。
8.2.2.试验仪器:变比电桥。
8.2.3.试验步骤:
32.检查试验接线。
33.测量高压绕组各分接位置对低压绕组1的变比。
34.测量高压绕组对低压绕组1的接线组别。
35.测量高压绕组各分接位置对低压绕组2变比。
36.测量高压绕组对低压绕组2 接线组别。
37.记录表格:
8.2.5.安全注意事项:
38.特别注意变压器高、低压侧测试线不要接反;
39.电桥应接地;
40.更换试验接线时,一定要先断开试验电源;
41.变压器本体及高、低压侧出线上禁止有人工作。
8.3.测量绕组连同套管的绝缘电阻:
8.3.1.试验接线:
42.将变压器各侧绕组的出线端分别短接,被测绕组接入摇表,非被测绕组接地。
43.测量时若环境湿度大于70%,应加屏蔽。
8.3.2.试验仪器:2500V摇表。
8.3.3.试验步骤:
44.检查试验接线。
45.擦去表面污垢。
46.将变压器与外部连线全部拆除,进行接地放电,时间不小于10分钟。
47.记录1分钟绝缘电阻,同时记录温度和湿度。
48.测量高压绕组对低压绕组1、2及地绝缘电阻。
49.测量低压绕组1对高压绕组、低压绕组2及地绝缘电阻。
50.测量低压绕组2对高压绕组、低压绕组1及地绝缘电阻。
51.测量高压绕组、低压绕组1对低压绕组2及地绝缘电阻。
52.测量高压绕组、低压绕组1、2对地绝缘电阻。
53.记录表格:温度:湿度:
8.3.5.安全注意事项:
54.被测绕组应短接测量(包括中性点引出端)。
55.未被测绕组应短路接地。
56.测量后应充分放电。
时间不小于10分钟。
8.4.测量与铁芯绝缘的各紧固件及铁芯接地线引出套管对外壳的绝缘电阻:
8.4.1.试验仪器:采用500V兆欧表测量。
56.3.1.试验步骤:
57.注油前应检查铁芯对地绝缘电阻。
58.安装结束后,分别检查铁芯和夹件对外壳的绝缘电阻。
59.记录表格:
59.3.2.安全注意事项:测量结束后应充分放电。
放电时间不小于2分钟。
8.5.变压器绝缘油试验:
8.5.1.对变压器绝缘油应取样进行简化分析和电气强度试验。
简化分析委托油务化学专
业进行;电气强度试验采用试油机进行。
8.5.2.试验步骤:
60.准备注入变压器之前的油做简化分析。
61.注入变压器之后的油做电气强度试验。
62.试验前电极和油杯及取样油瓶应用无水酒精洗净烘干,用标准量规检查电极间的距
离。
63.取样用有磨口塞的广口的无色玻璃瓶,取样应在晴天进行,从油箱下部的放油孔中
取出,先放油冲洗管道和油瓶,再注入绝缘油,油样取好后加盖,在瓶上写明油样的名称和取样日期。
64.油样在试验室放置相当时间,直到油样接近室温,才用被试油将油杯和电极冲洗3
次,再将油沿杯壁慢慢注入油杯,盖上玻璃盖静止15分钟。
65.控制箱电流整定为3A,电压从零升起,升压速度为3kV/S,直到油隙击穿,记录击
穿电压值。
66.调压器下降置零,拉开电源,拨开电极上的游离碳,静止5分钟,再进行下一次试
验。
67.总共进行5次试验,取5次平均值为油的平均击穿电压。
8.5.3.数据分析:油的电气强度不应低于50kV。
8.5.4.安全注意事项:
68.试验时宜在室温15到35℃和湿度不高于75%的情况下进行。
69.试验区域应拉安全绳,并挂警示牌。
70.接地牢固可靠,且接地线的截面不小于4mm2。
71.在确认电源断开后,方可处理油杯中的杂质。
8.6. 检查相位:变压器各侧的相位必须与对应系统的相位一致。
9.环境因素分析:
本试验影响环境的因素:废弃白布、乙烯带、变压器油等。
废弃白布、乙烯带等设专人保管,废料分类处理,油到入废油桶中。
10.风险分析与防范措施:
10.1.本项目试验的主要危险因素有:高压电击、高空坠落。
10.2.重要控制环节及对策:
10.2.1.在变压器上接线或操作时,必须有防滑落措施。
二米以上的高处作业,作业人
员必须系好安全带。
10.2.2.变压器的外部母线连接好后做试验时,应拆除外母线,禁止有人在外部母线上
工作,以免发生危险。
10.2.3.试验场地四周装设安全警戒带,并悬挂“止步、高压危险”标示牌,并有专人
监护。
无关人员禁止入内。
10.2.4.进行高压试验时,试验设备必须可靠接地,且接地线的截面不小于4mm2。
10.2.5.试验工作前,须进行安全交底,设定监护人,按作业程序工作,并严格遵守安
规关于电气试验的有关规定。
10.2.6.严禁与安装工作交叉作业。
10.2.7.合闸前必须先检接线,将调压器调至零位,并通知现场人员离开高压试验区域。
10.2.8.试验中如发生异常情况,应立即断开电源,并接地放电后方可进行检查。
10.2.9.高压试验必须有人监视操作,加压过程中,工作人员应精神集中。
附图一:
高压厂用变压器试验方案。
