110KV主变压器安装作业指导书(改)要点

合集下载

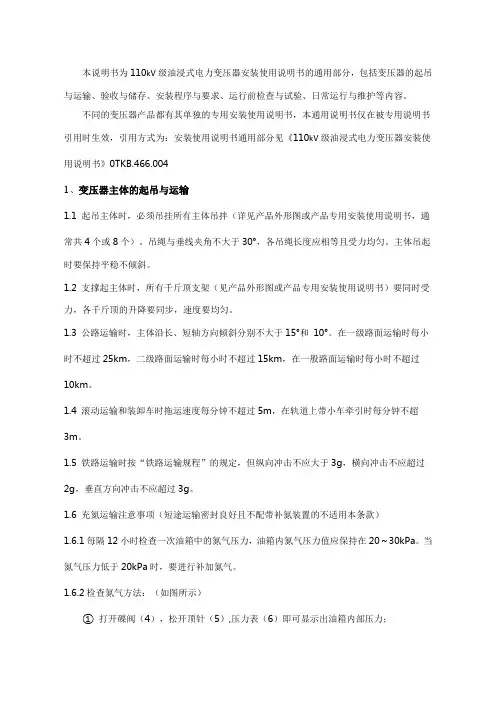

110kV变压器安装使用说明书

110kV变压器安装使用说明书
1工程领导人2现场总指挥3制造厂代表4安装技术负责人5工具保管人6起重负责人7安全监察负责人8质量检验负责人及成员9试验负责人10油务负责人11真空处理及注油负责人12安装工人
本说明书为110kV级油浸式电力变压器安装使用说明书的通用部分,包括变压器的起吊与运输、验收与储存、安装程序与要求、运行前检查与试验、日常运行与维护等内容。
(3)油箱内氧气含量少于18%时,人员不得入内。
(4)组部件的起重和搬运按有关规定和产品说明书规定进行。
(5)现场明火作业时必须有防范措施和灭火措施。
(6)高电压试验应有试验方案,并在方案中明确安全措施。
(7)拆卸、装配零部件时,必须不少于2人进行。
(8)上下传递物件,必须系绳传递,严禁抛掷。4、变压器总体安装前的检查
1.2支撑起主体时,所有千斤顶支架(见产品外形图或产品专用安装使用说明书)要同时受力,各千斤顶的升降要同步,速度要均匀。
1.3公路运输时,主体沿长、短轴方向倾斜分别不大于15°和10°。在一级路面运输时每小时不超过25km,二级路面运输时每小时不超过15km,在一般路面运输时每小时不超过10km。
1.4滚动运输和装卸车时拖运速度每分钟不超过5m,在轨道上带小车牵引时每分钟不超3m。
1.5铁路运输时按“铁路运输规程”的规定,但纵向冲击不应大于3g,横向冲击不应超过2g,垂直方向冲击不应超过3g。
1.6充氮运输注意事项(短途运输密封良好且不配带补氮装置的不适用本条款)
1.6.1每隔12小时检查一次油箱中的氮气压力,油箱内氮气压力值应保持在20~30kPa。当氮气压力低于20kPa时,要进行补加氮气。
(2)当箱内氮气压力低于10kPa时,应按1.6条规定补加氮气,补充的氮气纯度为99.99%以上,露点应≤-40℃。

110kV主变施工作业指导书

110kV主变施工作业指导书

#1、主变压器吊罩安装作业指导书批准:日期:年月日审核:日期:年月日日期:年月日编写:日期:年月日中国能源建设集团江苏省电力建设第三工程公司霞浦延亭风电场工程土建施工及设备安装调试工程项目部年月日目录1、适用范围 (1)2、编制依据 (1)3、作业流程 (2)4、工艺流程说明及主要质量控制要点 (3)4.1、作业准备 (3)4.2、变压器油品质要求 (6)4.3、安装前的检查和试验 (7)4.4、主变吊罩检查 (7)4.5、附件安装 (9)4.6、内部检查和接线 (10)4.7、抽真空处理和真空注油 (12)4.8、热油循环 (13)4.9、电缆排列与二次接线 (13)4.10、现场检查与试验 (13)5、危险点辨识及预控措施 (14)6、工艺质量要求 (15)7、质量通病防治措施 (17)8、强制性条文 (17)9、环境因素识别与预控 (198)10.1、环境因素识别 (19)10.2、环境因素汇总及评价表 (20)1、适用范围本作业指导书适用于霞浦延亭风电场工程土建施工及设备安装调试工程。

主变主要参数:型号:SZ11-50000/110容量:50 MVA额定电压(kV):(110±8*1.25%)/10.5额定频率:50HZ联结组标号:YNd11冷却方式:ONAN产品代号:JRB.714.6496.1总重:85460 kg充油运输重:59150kg器身吊重:37205kg绝缘油重:20915kg上节油箱吊重:6070kg绝缘油型号:新疆克拉玛依25#油制造厂家:福州天宇电气股份有限公司2、编制依据2.1《电气装置安装工程_电力变压器、油浸电抗器、互感器施工及验收规范》GB50148-2010。

2.2《电气装置安装工程质量检验及评定规程》(DL/T5161.1-5161.17-2002)。

2.3《国家电网公司输变电工程标准工艺(一):施工工艺示范手册》。

2.4《国家电网公司输变电工程标准工艺(三):工艺标准库》。

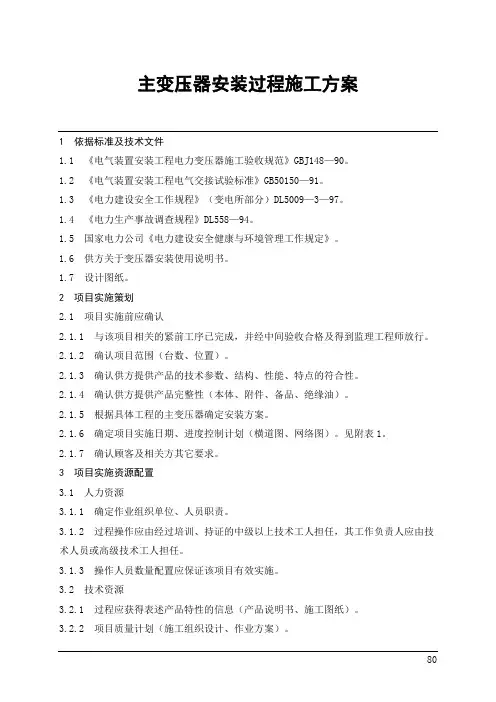

110千伏主变压器安装施工方案

110千伏主变压器安装施工方案

主变压器安装过程施工方案1 依据标准及技术文件1.1 《电气装置安装工程电力变压器施工验收规范》GBJ148—90。

1.2 《电气装置安装工程电气交接试验标准》GB50150—91。

1.3 《电力建设安全工作规程》(变电所部分)DL5009—3—97。

1.4 《电力生产事故调查规程》DL558—94。

1.5 国家电力公司《电力建设安全健康与环境管理工作规定》。

1.6 供方关于变压器安装使用说明书。

1.7 设计图纸。

2 项目实施策划2.1 项目实施前应确认2.1.1 与该项目相关的紧前工序已完成,并经中间验收合格及得到监理工程师放行。

2.1.2 确认项目范围(台数、位置)。

2.1.3 确认供方提供产品的技术参数、结构、性能、特点的符合性。

2.1.4 确认供方提供产品完整性(本体、附件、备品、绝缘油)。

2.1.5 根据具体工程的主变压器确定安装方案。

2.1.6 确定项目实施日期、进度控制计划(横道图、网络图)。

见附表1。

2.1.7 确认顾客及相关方其它要求。

3 项目实施资源配置3.1 人力资源3.1.1 确定作业组织单位、人员职责。

3.1.2 过程操作应由经过培训、持证的中级以上技术工人担任,其工作负责人应由技术人员或高级技术工人担任。

3.1.3 操作人员数量配置应保证该项目有效实施。

3.2 技术资源3.2.1 过程应获得表述产品特性的信息(产品说明书、施工图纸)。

3.2.2 项目质量计划(施工组织设计、作业方案)。

3.2.3 作业指导书。

3.2.4 作业技术交底a) 项目总交底应在项目实施前3天进行;b) 子过程交底应在实施前1天进行;c) 技术交底应具有实施证据。

3.2.5 安全措施3.2.5.1 进入现场作业区的人员必须正确佩带安全帽,正确使用个人劳动防护用品。

3.2.5.2 对参加项目施工的作业人员,在作业前必须进行安全技术交底。

3.2.5.3 所使用的工器具,都应符合技术标准,并应在使用前进行外观检查,不合格者严禁使用。

变压器安装作业指导书

变压器安装作业指导书

110kV 五XX池变电站新建工程变压器安装作业指导书XX维科锐电力XX公司110kV五XX池变电站新建工程施工工程部年月日年月日编写:年月日目录1.工程概述1.1编写依据2.施工准备2.1施工方案2.2技术资料、人员、机械的配备2.3平安、技术交底2.4施工现场的准备与布置3.施工方法及技术要求3.1施工流程3.2施工方法4质量标准及工艺要求4.1 质量标准4.2 工艺规定5平安考前须知5.1危险点分析5.2 平安考前须知6文明施工、环境保护及成品保护措施6.1文明施工措施6.2环境保护措施6.3成品保护措施7工器具配置表8附加说明1工程概述1.1 编制依据1.1.1 ?国家电网公司输变电标准化施工作业手册?〔变电工程分册〕;1.1.2 ?电力建立平安工作规程?变电所局部〔DL5009.3-97〕1.1.3 ?电气装置安装工程质量检验及评定规程?〔DL/T5161-2002〕;1.1.4 ?工程建立标准强制性条文?电力工程局部〔建标[2006] 102 号〕;1.1.5 ?电气装置安装工程电气设备交接试验标准?〔GB50150-2006〕1.1.6设计图纸及厂家说明书1.1.7公司管理体系程序文件1.1.8产品主体技术文件2施工准备2.1 施工方案2.1.1变压器总体安装前的检查;2.1.2变压器总体安装2.1.3安装变压器套管;2.1.4本体抽真空、注油、热油循环;2.1.5密封性能试验,油箱油试验;2.2技术资料、人员、机械的配备2.2.1技术资料施工图纸、产品说明书及出厂试验报告、施工作业指导文件,施工安装调试记录表,施工技术交底等;2.2.2人员配备工程负责人:白文龙技术负责人:赵洪峰平安负责人:宋驰宇质量负责人:冯江现场安装负责人:孙清林吊车司机:X长海2.2.3主要工器具准备名称规格单位数量吊车12T台1型号: VH060RS流量: 6000L/h 总功率:真空净油机192kW台1总重: 3000kg XX ABB变压器制造型号:VG4200 流量:4200m3/h 总功率:26kW真空泵总重: 1200kg XX ABB变压器制台1造油罐3000kg台22.3平安技术交底2.3.1对参与施工的全体作业人员应进展平安技术交底,并做好平安技术交底记录,参加交底人员应由本人签字。

110kV升压站设备安装工程变压器安装作业指导书

110kV升压站设备安装工程变压器安装作业指导书

变压器安装作业指导书大唐宁夏灵武110kV升压站设备安装工程变压器安装作业指导书1目的确定本作业项目的各项质量、安全、文明施工要求,确定施工方法、技术措施,指导本作业项目的施工作业,以确保本项目符合达标投产、优质工程要求,并能科学、合理的组织施工,特编制本作业指导书。

2范围主变压器安装。

3引用文件3.1《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》 GBJ148-903.2《电力建设安全工作规程(变电所部分)》 DL 5009.3-19973.3《变电所管理规范(试行)》3.4《防止电力生产十八项电网重大反事故措施》国家电网生技[2005]400号3.5《国家电网公司输变电优质工程评选办法(2006版)》国家电网基建[2005]253号3.6《国家电网公司输变电工程达标投产考核办法》(2005版,国家电网基建[2005]225号)3.7《国家电网公司电力建设安全健康与环境管理工作规定》(国家电网工[2003]168号)变压器安装作业指导书3.8《工程建设标准强制性条文》(电力工程部分) 2006版;3.9工程设计文件及施工图纸变压器安装作业指导书4工程概况主变压器安装工程概况表表1变压器安装作业指导书5 标准化作业流程图主变压器安装标准化作业流程图变压器安装作业指导书6 施工前准备6.1作业人员要求主变压器安装作业人员要求表6.2作业人员分工6.2.1组织分工及职责主变压器安装组织分工及职责表表3序号组织分工职责责任人备注1 施工负责人由项目部施工副经理担任,负责变压器安装全面工作。

赵忠民变压器安装作业指导书6.2.2作业分工变压器安装作业指导书6.3施工机械设备及工器具准备变压器安装作业指导书变压器安装作业指导书6.4施工材料准备变压器安装作业指导书6.5危险点分析及安全控制措施主变压器安装作业危险辩识、分析评价及风险控制措施表表7变压器安装作业指导书变压器安装作业指导书6.6环境因素分析及环境控制措施变压器安装作业指导书2 主变吊装主变吊装产生噪声、尾气噪声超过一定限度,对人群健康产生影响。

110KV主变压器安装作业指导书(改)要点

110KV主变压器安装作业指导书(改)要点

中国能源建设集团湖南火电建设有限公司作业指导书编制单位湖南火电建设有限公司安徽金寨新皇明110KV变电工程项目部工程名称安徽金寨新皇明110KV变电工程单位工程主变压器系统设备安装项目编号版次名称:110KV主变压器系统设备安装编制日期初审日期批准日期目录1 编制依据 (1)2 工程概况以及施工范围 (1)3 施工作业人员配备与人员资格 (2)4 施工所需机械装备及工器具量具、安全防护用品配备 (2)5 施工条件及施工前准备工作 (3)6 作业程序方法及要求 (4)7 质量控制及质量验收 (10)8 标准工艺施工控制要点及示例 (11)9 安全文明施工及环境管理要求和措施 (17)10强制性条文相关条例 (18)1 编制依据1.1《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》[GB50148-2010]1.2《电气装置安装工程电气设备交接试验标准》GB 50150—20061.3《电力设备预防性试验规程》Q/CSG 10007—20041.4《电气装置安装工程高压电气施工及验收规范》GB50147-20101.5《国家电网公司电力安全工作规程》(变电部分)2013年版1.6《国家电网公司27项通用制度》2015版1.7《国家电网公司输变电工程施工安全风险识别、评估及预控措施管理办法》(国网(基建/3)176-2014)1.8《电力建设安全工作规程》(变电所部分)(DL5009.3-2013)1.9《输变电工程建设标准强制性条文实施管理规程》(国家电网公司2013年版);1.10《国家电网公司输变电工程质量通病防治工作要求及技术措施》(基建质量[2010]19号)1.11国家电网公司输变电工程标准工艺(三)工艺标准库(2012年版)1.12国家电网公司输变电工程标准工艺(一)施工工艺示范手册(2012年版)1.13《国家电网公司输变电工程施工工艺示范光盘》1.14《电力建设施工质量验收及评定规程》(DL/T 5210.1—2012)1.15设计院图纸1.16生产厂家产品说明书、出厂文件及厂家提供的图纸1.17公司《质量、安全健康、环境管理手册》(2014)1.18《安徽金寨新皇明110kV变电工程项目管理施工组织设计》2 工程概况以及施工范围2.1工程概况2.1.1安徽金寨新皇明110kV变电工程主变压器是采用山东泰开变压器厂生产的三相双三绕组有载调压油浸自冷式变压器。

主变压器安装方案

主变压器安装方案

乌鲁木齐建材园110千伏变电站工程主变压器安装作业指导书中国葛洲坝集团电力有限责任公司乌鲁木齐建材园110千伏输变电站工程施工项目部二零一六年十一月审批:年月日审核:年月日编制:年月日目录1. 适用范围 (1)2. 编写依据 (1)3. 作业流程 (2)4. 作业准备 (3)5.作业方法 (4)6.关健环控制措施 (14)7. 质量控制措施及检验标准 (16)1. 适用范围本施工方案适用于乌鲁木齐建材园110千伏变电站工程变压器安装,变压器型号SZ11-50000/110,为了保证产品在安装过程的顺利进行,特制定以下变压器安装方案。

2. 编写依据3. 作业流程见作业(工序)流程图 3-1图3-1 作业流程图4. 作业准备人员配备工器具及仪器仪表配置5.作业方法施工准备技术资料:设计图纸、施工规范、安全措施;人员组织:技术负责人、安装负责人、安全质量负责人和技能人员;机具的准备:按施工要求准备机具并对其性能及状态进行检查和维护;施工材料准备:海绵、布条、无水乙醇、滤油纸、铁丝、螺栓等。

变压器本体到达现场后应立即进行下述检查检查本体外表是否变形、损伤及零件脱落等异常现象,会同厂家、监理公司、建设单位代表检查变压器运输冲击记录仪,记录仪应在变压器就位后方可拆下,冲击加速度应在3g以下,由各方代表签字确认并存档。

由于110kV及以上变压器为充干燥空气(氮气)运输,检查本体内的干燥空气(氮气)压力是否正压(~),并做好记录。

变压器就位后,每天专人检查一次并做好检查记录;如干燥空气(氮气)有泄漏,要迅速联系变压器的厂家代表解决。

就位时检查好基础水平及中心线应符合厂家及设计图纸要求,按设计图纸核对相序就位,并注意设计图纸所标示的基础中心线与本体中心线有无偏差。

本体铭牌参数应与设计的型号、规格相符。

为防止雷击事故,就位后应及时进行不少于两点接地,接地应牢固可靠。

本体卸车、就位主变压器本体卸车、就位主要由厂家负责,我方配合施工;本方案主要讲述主变本体卸车、就位方法。

110KV变电站作业指导书资料

110KV变电站作业指导书资料

英山过路滩110KV变电站主变压器安装施工方案过路滩110KV变电站一期安装主变压器一台(50000KVA,由于主变压器安装工作工作量大,工序复杂。

为使安装工作在确保安全、进度、质量的前提下顺利完成,特制定安装作业指导书供现场作业班组遵照执行。

1 .施工内容主变压器1台:型号:SZ11-50000/110,电压等级:110±8*1.25%/10KV,接线组别:YN,D1102 .安装前的准备工作:工器具、材料准备:真空滤油机1台。

干湿温度计一只。

油柜1个。

防雨、尘塑料布、白布、棉纱等足够。

其他常用工器具。

开箱验收按装箱单验收所列各项是否齐全,并收集好各种资判(包括配件合格证);将表计、气体继电器、压力释放阀、测温装置及其它小型配件放于干燥的室内。

检查油箱各密封处是否有渗漏油现象,如有应作好标记充油套管的油位应正常,无渗油,瓷体无损伤。

根据冲出记录仪来检查设备在运输和装卸中的受冲击情况。

取变压器本体及油柜中油样分别进行油试验和化验。

3 .变压器安装:新主变现场核对变压器本体进行吊罩检查。

本体及附件安装根据厂家资料确定钟罩沿瓦斯继电器管道方向是否有升高坡度,如没有,应调整轨道水平,以确保种罩顶沿气体继电器方向有1-1.5%的升高坡度。

所有法兰连接处应用专用耐油密封垫(圈)密封,法兰连接面应平整、清洁,密封垫应擦拭干净;密封垫的压缩量不宜超过其厚度的1/3。

有载调压开关的操动机构、电动机、传动齿轮和连杆应固定牢靠,且操作灵活,无卡阻现象,转动部分的接触处应涂润滑脂;位置指示器应动作正常,指示正确;切换装置在极限位置时,具机械连锁与极限开关的电气连锁动作应正确。

储油柜在安装时胶囊沿长度方向应与储油柜的长轴保持平行,不应扭曲,胶囊口的密封应良好,呼吸应通畅;油位表动作应灵活,油位表的指示必须与储油柜的真实油位相符,油位表的信号接点位置正确。

浮简式油位表安装时应注意调好定位块。

升高座安装前,应先完成电流互感器的试验,检查端子板应无渗油现象;安装时CT铭牌面向油箱外侧,放气塞位置应在升高座最高处。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录1 编制依据 (1)2 工程概况以及施工范围 (1)3 施工作业人员配备与人员资格 (2)4 施工所需机械装备及工器具量具、安全防护用品配备 (2)5 施工条件及施工前准备工作 (3)6 作业程序方法及要求 (4)7 质量控制及质量验收 (10)8 标准工艺施工控制要点及示例 (11)9 安全文明施工及环境管理要求和措施 (16)10强制性条文相关条例 (17)1 编制依据1.1《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》[GB50148-2010]1.2《电气装置安装工程电气设备交接试验标准》GB 50150—20061.3《电力设备预防性试验规程》Q/CSG 10007—20041.4《电气装置安装工程高压电气施工及验收规范》GB50147-20101.5《国家电网公司电力安全工作规程》(变电部分)2013年版1.6《国家电网公司27项通用制度》2015版1.7《国家电网公司输变电工程施工安全风险识别、评估及预控措施管理办法》(国网(基建/3)176-2014)1.8《电力建设安全工作规程》(变电所部分)(DL5009.3-2013)1.9《输变电工程建设标准强制性条文实施管理规程》(国家电网公司2013年版);1.10《国家电网公司输变电工程质量通病防治工作要求及技术措施》(基建质量[2010]19号)1.11国家电网公司输变电工程标准工艺(三)工艺标准库(2012年版)1.12国家电网公司输变电工程标准工艺(一)施工工艺示范手册(2012年版)1.13《国家电网公司输变电工程施工工艺示范光盘》1.14《电力建设施工质量验收及评定规程》(DL/T 5210.1—2012)1.15设计院图纸1.16生产厂家产品说明书、出厂文件及厂家提供的图纸1.17公司《质量、安全健康、环境管理手册》(2014)1.18《安徽金寨新皇明110kV变电工程项目管理施工组织设计》2 工程概况以及施工范围2.1工程概况2.1.1安徽金寨新皇明110kV变电工程主变压器是采用山东泰开变压器厂生产的三相双三绕组有载调压油浸自冷式变压器。

变压器本体采用充干燥氮气运输方式。

2.1.2此变压器的主要参数如下:型号:SZ12—100000/110 电压比:115±8×1.25%/37频率:50HZ冷却方式:自冷式2.2施工范围本项目的施工范围包括:变压器基础的检查和校验,变压器基础接地,配合变压器就位,变压器存放时的保管,变压器油处理,变压器器身检查,变压器附件安装,变压器外表清理及补漆、配合试运行等。

3 施工作业人员配备与人员资格3.2参加作业人员的素质要求:3.2.1施工人员身体检查合格且必须经过三级安全教育并考试合格;3.2.2接受过技术交底,懂得变压器结构、工作原理、熟悉变压器器身检查方法、内容和质量要求,会操作主要的工机具和日常维护;3.2.3施工负责人必须是组长或组长以上岗位,且参加过2台50MV A及以上容量变压器的安装工作。

5 施工条件及施工前准备工作5.1施工人员必须对本变压器有一定的了解,熟悉相关图纸和技术文件,并对周围的施工环境制定出相应的安全施工措施。

5.2应在安装前组织施工人员进行技术交底,包括施工进度、计划流程和安全措施。

5.3施工场地应坚实、平整,电源(三相五线,50kW)、水源应布置到合理的位置,并采取保护措施。

5.4与变压器有关的土建基础已交安,所有尺寸应复核无误差。

5.5施工用的工机具准备齐全,并经过验收合格并贴有合格证。

6 作业程序方法及要求6.1作业程序流程图6.2作业方法及要求6.2.1变压器基础验收变压器就位前应对土建基础进行验收,按设计院图纸和厂家要求进行复核,具体要求如下:6.2.1.1标高应准确,所有土建预埋件标高应按设计要求在±3mm以内;6.2.1.2中心测量准确,基础中心线偏差不大于±3mm;6.2.1.3复核变压器10kV低压侧与母排连接尺寸应在设计范围内,如有误差,可适当对母排进行调整。

6.2.2变压器及附件验收6.2.2.1变压器到货后应验证产品铭牌及合格证明书,按订货合同逐项与产品铭牌进行校对;6.2.2.2查看主体有无损伤、破裂,如果有则必须联系制造厂并进行内部检查;6.2.2.3检查冲撞记录仪的记录,应控制在3g以下,应对冲击记录、本体外观进行会签;6.2.2.4检查气压,不同温度对应不同允许值,允许气压值应在0.01-0.03Mpa之间;6.2.2.5按变压器“出厂技术文件”查对技术文件是否齐全;6.2.2.6按变压器厂“拆卸一览表”与制造厂家共同检查所拆卸零、部件与组件是否齐全,有无损伤。

6.2.3变压器储存和保管6.2.3.1变压器运抵现场后应立即检查产品运输过程中是否受潮,初步判断标准为:1、带油运输时按要求做绝缘油检测试验,标准为:(电气强度≥40kV,含水量≤15ppm,tgδ(介损)≤0.5%(90℃时))2、充气运输时检查各线圈间及线圈对地之间绝缘,标准为:绝缘电阻R60≥出厂值的85%(2500V摇表)吸收比R60 /R15≥出厂值的85%(2500V摇表)充气压力:0.01Mpa ~0.03Mpa6.2.3.2如不符合上述一项要求,则表明器身已受潮,应与制造厂联系重新对器身进行干燥处理。

6.2.3.3存放过程中,每天至少要巡查两次,对箱内压力做记录,如气体泄漏率大,要及时处理,防止器身受潮。

6.2.4绝缘油的交接、储存与验收6.2.4.1绝缘油运抵现场后,应由制造厂、油供应商和安装单位进行认证,对绝缘油的数量、质量进行确认;6.2.4.2安装单位接受绝缘油后,应抽样进行检测,以进一步确定绝缘油质量;6.2.4.3绝缘油运抵现场后,储存油的油罐内部应清洁、无油泥和杂质,否则应进行清洗,方可将油注入。

并应密封各管口,以防潮气进入;6.2.5变压器就位6.2.5.1本变压器厂家发货到场后直接卸车在变压器基础上。

6.2.5.2变压器就位前检查油箱内充气压力应为正压(标准:0.01 MPa ~0.03 MPa),变压器三维冲撞仪记录数据满足要求(标准:加速度3g以下),参建各方会签确认后方可进行卸车。

6.2.5.3变压器开始就位前电气技术人员对起重人员及电气人员进行技术交底。

6.2.5.4变压器卸车操作由专业起重人员按主变卸车就位施工方案进行,电气施工人员配合。

6.2.5.5电气施工人员在变压器本体上划出横、纵向中心线。

并对起重人员进行交底,共同确保变压器就位尺寸准确。

6.2.5.6变压器起吊、松钩或平推动作必须缓慢,防止对变压器造成冲击。

6.2.5.7变压器就位后搭保护架或用帆布进行成品保护。

6.2.5.8变压器就位后对氮气压力进行跟踪记录,每天记录跟踪二次(早晚各一次),直到破氮后。

压力低于0.01 MPa应及时补冲氮气到规范值,变压器就位后应检查铁芯、夹件对地绝缘测试。

6.2.6外附件安装外附件安装是使变压器器身暴露在大气中的作业,所以作业中要向主体油箱内吹入干燥空气,干燥空气吹入主体油箱前,干燥空气发生装置要试运行,确认干燥空气的露点为-40。

C以下,并确认装置产生的干燥空气无水、锈斑及垃圾出现。

6.2.6.1散热器安装1、将散热器支架在对准中心后装在本体上,螺栓先预紧一次,暂不紧固;2、关闭所有通向散热器的蝶阀,将下部导油管、导油盒按配管符号装于变压器本体上,再将上部导油管、导油盒按配管符号对准后安装,然后将上下导油盒安装时清洗油路法兰面、更换密封圈,均匀紧固螺栓;3、用钢丝绳在散热器上部专用吊耳吊起,下部垫好枕木。

起吊至支架位置,将上部油管于变压器本体侧导油盒对准,下部油管则与下部导油盒对准,临时固定螺栓;按此方法依次安装散热器,全部散热器安装结束后,检查各散热器的出入口,有否扭转,全部散热器要调整到一致;4、安装散热器底部横梁及散热器支承液压顶,调整完毕后支承液压顶应在土建预埋铁中心;5、安装结束后所有临时紧固的螺栓要全部紧固。

6.2.6.2油枕装配1、放掉油枕内的压缩空气,检查橡胶囊上有无损伤,检查油面计浮子及连杆上有无损伤;2、检查完毕后向橡胶囊内送干燥空气,使橡胶囊鼓起,鼓起量约为20%;3、用钢丝绳吊起油枕专用吊耳,吊至本体油枕支架处,在安装孔内插入导向杆慢慢放下,接触到安装部位后,将螺栓紧固。

6.2.7内部检查6.2.7.1有下列条件之一的,需进行器身检查:1、制造厂或建设单位认为应进行器身检查的2、运输和装卸过程中,冲撞加速度出现大于3g或冲撞加速度监视装置出现异常情况时,应由建设、监理、业主、施工、运输和制造厂等单位代表共同分析原因并出具正式报告。

必须进行运输和装卸过程分析,明确相关责任,并确定进行现场器身检查或返厂进行检查和处理。

6.2.7.2内部检查的条件1、雨、雪、雾和风沙天气,或者相对湿度大于80%时,不能进行检查;2、因为油箱为带干燥氮气运输,内检人员可直接进入内部检查,但检查过程中必须向内吹入干燥空气,保持湿度在50%;3、检查人员应穿专用的无纽扣工作服,戴入的工具要制定点检表,且工具要用绳子栓住,防止掉落;照明采用有保护罩的灯泡或干电池作业灯;4、器身停留在空气中的时间自开始到工作结束为止,符合如下规定;空气相对湿度不超过50%,不超过24小时。

空气相对湿度不超过80%,不超过12小时6.2.7.3内部检查内容1、打开手孔,检查内部引线夹持、紧固情况;2、铁芯检查:铁芯应无变形,铁芯应一点接地,解开铁芯、铁轭、穿芯螺栓和压钉间的接地连线(或连片),相互之间绝缘应良好,铁轭与夹件间的绝缘垫应良好;铁芯无移位变形及所有绝缘垫无松动,箱壁与导体的最近点应满足电气距离,各金属构件螺丝紧固到位无松动;3、线圈检查:线圈绝缘层应完整,无缺损、变位现象,线圈应排列整齐,间隙均匀,油路无阻塞,绕组的压钉应紧固,防松螺母应拧紧;4、引线检查:引线绝缘包扎牢固、无破损、拧弯现象,固定牢固,固定支架紧固,引线裸露部分无毛刺、尖角、焊接良好;5、有载调压开关触头接触良好,分合可靠,切换接点必要时应用塞尺检查,然后调至额定分接位置;6、油箱内清洁无油泥、水滴和金属粉末等杂物;所有紧固螺栓紧固。

7、绝缘支撑及引线托架完好无损,其结构胶木螺栓用手不能拧动;6.2.7.4绝缘电阻检查1、通过套管向外部引出的铁心及夹件结构件的接地端子和油箱的绝缘电阻,用1000V摇表测定,确认都在200MΩ以上;2、BCT的绝缘电阻检测用500V摇表测定,确认在10MΩ以上。

6.2.7.5套管安装1、套管吊装时,应在瓷套上包上保护材料后再固定吊绳;2、检查套管表面应无裂缝、伤痕;套管、法兰颈部及内壁清洁干净;3、引线根部不得受拉、扭及弯曲;4、引线同导电杆采用螺栓连接时,螺栓紧固值符合规范及厂家技术文件要求;用皱纹纸进行内部引线绝缘时,要延长约60%,以1/2搭接,包至指定厚度;5、内部引线连接完毕后检查其与其他结构件是否保持足够的距离;6、检查是否有工具及材料遗留在内部。
