10kv杆架式变压器安装作业指导书最新版本
变压器安装指导书.doc

N Q:10KV配电变压器安装作业指导书(范本)配变名称:配变编号:编写:年月日审核:年月日批准:年月日作业负责人:_________________________湖北省电力公司1范围本作业指导书适用于湖北省电力公司系统县级供电单位(含代管、股份制)配网变压器安装作业。
2规范性引用文件下列文件中的条款通过在本指导书的引用而成为本作业指导书的条款。
凡是注日期的引用文件,其随后所有的修改单(不包括戡误的内容)或修订版均适用本作业指导书;然而,鼓励根据本程序达成协议的各方研究是否可使用这些文件的最新版本。
凡是不注日期的引用文件,其最新版本适用本作业指导书。
DL 493-2001《农村安全用电规程》SDJ 8-79《电力设备接地设计技术规程》DL/477-2001《农村低压电气安全工作规程》DL/T499-2001《农村低压电力技术规程》3作业条件温度-40至+ 40摄氏度,在良好的天气进行,且空气相对湿度一般不高于80%。
4作业前的准备11绝缘棒根112液压钳把1 5作业流程图6作业程序及作业标准配电变压器应安装在负荷中心,保证供电半径380V小于0.5千米,220V小于1.5千米。
柱上配电变压器安装,其底座距地面不应小于2. 5米;露天落地安装的变压器四周应设置安全围栏,围栏高度不低于1.8米,栏条间净距不大于0. 1米,围栏距变压器的外廓净距不应小于0.8米,变压器底座基础应高出最大洪水位,但不低于0.3米;室内安装变压器应有良好的自然通风,变压器外廓距后、侧墙壁净距不应小于0.6米,与门0. 8 米。
引下线应采用耐气候型绝缘电线。
高、低压引线对地安全距离:高压:不小于3. 5米;低压:不小于2. 5米。
引下线间距离:高压:不小于300毫米;低压:不小于150毫米。
围栏外应装设醒目的安全警告牌。
配电变压器要有可靠的“三位一体”接地,其接地电阻100千伏安及以下小于或等于10欧,100千伏安以上小于或等于4欧,接地引线圆钢不小于①8毫米,扁铁不小于4x40毫米,中间不能有接头。
10kV线路安装架空变台电杆作业指导书

编号:Q/BC-AZ-019 10kV线路安装架空变台电杆作业指导书
(范本)
编写:年月日
审核:年月日
批准:年月日
工作负责人:
作业日期年月日时至年月日时
天津电力公司北辰供电分公司
1范围
本作业指导书适用于天津电力公司北辰供电分公司10kV线路停电安装架空变台电杆作业。
2 引用文件
国家电网公司电力安全工作规程(电力线路部分)
DL/T 599-1996《城市中低配电网改造技术导则》
DL/T 5106-1999《跨越电力线路架线施工规程》
DL/T 5131-2001《农村电网建设与改造技术导则》
DL/T 5009.2—2004《电力建设安全工作规程》第二部分:架空电力线路
GB50173-92 《电气装置安装工程35KV及以下架空线路施工及验收规范》
DL/602-96 《架空绝缘配电线路施工及验收规范》
DL/T692-1999 《电力行业紧急救护工作规范》
ZDGC 0071《安全生产工作规定》
3 作业准备
3.1准备工作安排
3.2 召开班前会
3.3人员要求
3.4工器具。
10KV架设线路作业指导书

10KV架设路线作业指导书一、任务背景随着电力行业的快速发展,10KV架设路线作业成为了一项重要的任务。
为了确保作业的安全和高效进行,制定一份详细的作业指导书是必要的。
本文将按照任务名称提供的要求,编写一份10KV架设路线作业指导书,以确保作业人员能够准确、规范地进行作业。
二、作业准备1. 工具准备- 绝缘手套:确保工作人员的安全,防止电击事故的发生。
- 钢丝绳:用于吊装路线杆塔和设备,确保安全坚固。
- 手持测量工具:如电压表、电流表等,用于测量路线电压和电流。
- 施工工具:如螺丝刀、扳手、电缆剥皮刀等,用于安装和连接路线设备。
2. 资料准备- 设计图纸:包括路线走向图、杆塔布置图等,用于指导作业人员的具体操作。
- 施工方案:详细描述了作业的步骤和要求,包括杆塔安装、路线连接等。
3. 人员准备- 作业人员:具备相关电力作业经验,熟悉操作规程和安全注意事项。
- 监督人员:负责指导作业人员,确保作业过程中的安全和质量。
三、作业步骤1. 杆塔安装- 根据设计图纸确定杆塔的位置和数量。
- 使用钢丝绳进行吊装,确保杆塔安装坚固。
- 按照施工方案的要求,进行杆塔的基础固定和调整。
2. 路线连接- 根据设计图纸确定路线的走向和连接方式。
- 使用绝缘手套和施工工具,进行路线设备的安装和连接。
- 使用手持测量工具,检测路线的电压和电流是否正常。
3. 安全检查- 检查杆塔和路线设备的安装是否坚固,有无松动或者损坏。
- 检查路线的绝缘状况,确保没有漏电风险。
- 检查接地装置,确保安全接地。
4. 试运行- 在安全的情况下,进行路线的试运行,检测路线的电流和电压是否正常。
- 检查路线设备的运行状态,确保没有异常情况。
四、安全注意事项1. 严格按照作业指导书和施工方案进行操作,不得擅自修改或者忽略。
2. 在进行作业前,必须进行安全培训,了解相关安全规定和操作流程。
3. 在作业过程中,必须佩戴绝缘手套,确保工作人员的安全。
4. 严禁在电力路线附近进行其他非相关作业,以免发生电击事故。
变压器安装作业指导书

变压器、箱式变电所安装作业指导书一、适用范围适用于一般工业与民用建筑电气安装工程10kV及以下中小型室内变压器及箱式变电所的安装。
二、施工准备1技术准备1.1熟悉图纸资料,弄清设计图的设计内容,注意图纸和产品技术资料提出的具体施工要求。
1.2考虑与主体工程和其他工程的配合问题,确定施工方法。
1.3技术交底。
施工前要认真听取工程技术人员的技术交底,弄清技术要求,技术标准和施工方法。
1.4必须熟悉有关电力工程的技术规范。
2设备及材料要求2.1变压器应装有铭牌。
铭牌上应注明制造厂名,额定容量,一、二次额定电压,电流,阻抗电压及接线组别等技术数据。
2.2变压器的容量、规格及型号必须符合设计要求。
附件、备件齐全,并有出厂合格证及技术文件。
2.3干式变压器的局放试验PC值及噪声测试器dB(A)值应符合设计及标准要求。
2.4带有防护罩的干式变压器,防护罩与变压器的距离应符合标准的规定。
2.5查验箱式变电所合格证和随带技术文件,箱式变电所应有出厂试验记录。
2.6外观检查。
有铭牌,箱门内侧应有主回路线路图、控制线路图、操作程序和使用说明,以及附件齐全,绝缘件无损伤、裂纹,箱内接线无脱落脱焊,箱体完好无损,表面涂膜应完整。
2.7安装时所选用的型钢和紧固件、导线的型号和规格应符合设计要求,其性能应符合相关技术标准的规定。
紧固件应是镀锌制品标准件。
2.8型钢:各种规格型钢应符合设计要求,并无明显锈蚀;螺栓:除地脚螺栓及防震装置螺栓外,均应采用镀锌螺栓,并配相应的平垫圈和弹簧垫。
2.9其他材料:蛇皮管、耐油塑料管、电焊条、防锈漆、调合漆及变压器油,均应符合设计要求,并有产品合格证。
三、施工工艺1变压器1.1工艺流程设备点件检查---变压器二次搬运---变压器稳装---附件安装----变压器吊芯检查及交接试验---送电前检查----送电运行验收。
1.2操作工艺(1)设备点件检查1)设备点件检查应由安装单位、供货单位会同建设单位代表共同进行,并做好记录。
变压器更换及安装作业指导书

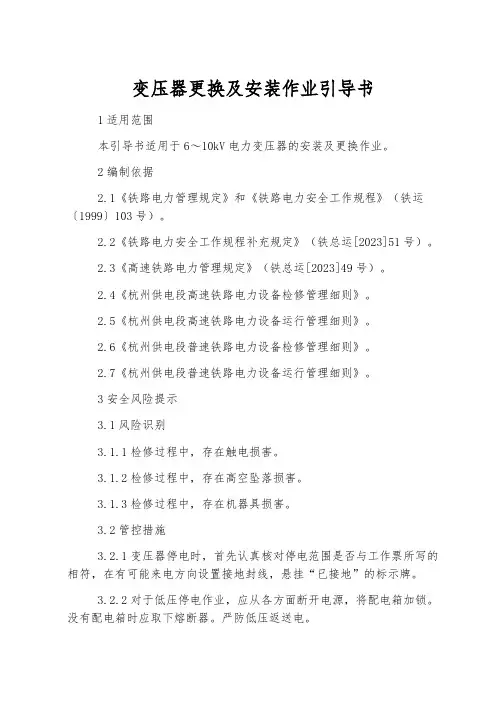

变压器更换及安装作业引导书1适用范围本引导书适用于6~10kV电力变压器的安装及更换作业。
2编制依据2.1《铁路电力管理规定》和《铁路电力安全工作规程》(铁运〔1999〕103号)。
2.2《铁路电力安全工作规程补充规定》(铁总运[2023]51号)。
2.3《高速铁路电力管理规定》(铁总运[2023]49号)。
2.4《杭州供电段高速铁路电力设备检修管理细则》。
2.5《杭州供电段高速铁路电力设备运行管理细则》。
2.6《杭州供电段普速铁路电力设备检修管理细则》。
2.7《杭州供电段普速铁路电力设备运行管理细则》。
3安全风险提示3.1风险识别3.1.1检修过程中,存在触电损害。
3.1.2检修过程中,存在高空坠落损害。
3.1.3检修过程中,存在机器具损害。
3.2管控措施3.2.1变压器停电时,首先认真核对停电范围是否与工作票所写的相符,在有可能来电方向设置接地封线,悬挂“已接地”的标示牌。
3.2.2对于低压停电作业,应从各方面断开电源,将配电箱加锁。
没有配电箱时应取下熔断器。
严防低压返送电。
3.2.3用摇表测量变压器的绝缘电阻时,应由两个人进行,并从各方面断开电源,检查无电和确认设备上无人工作后方可进行,在测量前后必需将变压器高处与低处压侧对地放电,在测量中禁止任何人触及设备。
3.2.4安全员对进入现场人员的安全防护用品进行检查,确保人员正确佩戴安全帽。
3.2.5运输变压器时,使用垫木方式和大绳固定防止变压器在车上滑动,严禁人货混载。
3.2.6拆除、安装变压器时设专人指挥,有明确的信号,统一指挥,统一行动,防止变压器脱落砸伤人员,不得盲目蛮干。
3.2.7起重指挥人员必需持证上岗,变压器装卸起吊点选择要合适、绑扎坚固。
3.2.8施工区域做好围蔽及警示标志措施,防止外人误入工作区域。
3.2.9项目负责人对特种作业人员资质进行审核,确保特种作业人员资质符合要求。
3.2.10确认变压器输出电压、相位、相序无误后,方能向用户送电。
10KV架空线路安装作业指导书

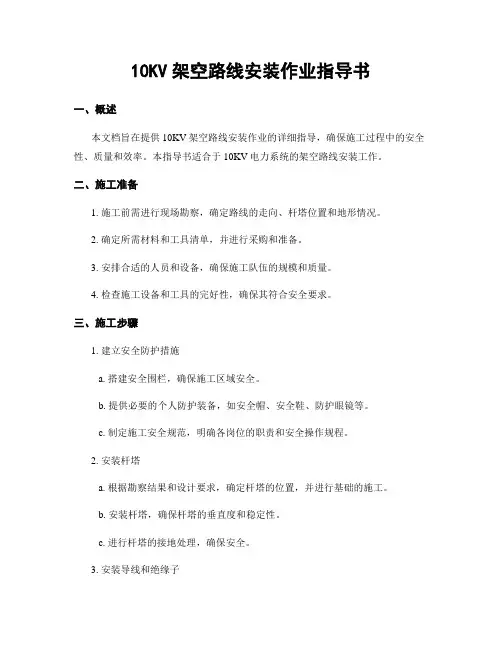

10KV架空路线安装作业指导书一、概述本文档旨在提供10KV架空路线安装作业的详细指导,确保施工过程中的安全性、质量和效率。
本指导书适合于10KV电力系统的架空路线安装工作。
二、施工准备1. 施工前需进行现场勘察,确定路线的走向、杆塔位置和地形情况。
2. 确定所需材料和工具清单,并进行采购和准备。
3. 安排合适的人员和设备,确保施工队伍的规模和质量。
4. 检查施工设备和工具的完好性,确保其符合安全要求。
三、施工步骤1. 建立安全防护措施a. 搭建安全围栏,确保施工区域安全。
b. 提供必要的个人防护装备,如安全帽、安全鞋、防护眼镜等。
c. 制定施工安全规范,明确各岗位的职责和安全操作规程。
2. 安装杆塔a. 根据勘察结果和设计要求,确定杆塔的位置,并进行基础的施工。
b. 安装杆塔,确保杆塔的垂直度和稳定性。
c. 进行杆塔的接地处理,确保安全。
3. 安装导线和绝缘子a. 根据设计要求,安装导线,并进行拉线和张力测试,确保导线的合适张力。
b. 安装绝缘子,确保其正确安装和绝缘性能。
4. 安装附属设备a. 安装避雷器、刀闸、熔断器等附属设备,确保其正确安装和可靠性。
b. 进行附属设备的接地处理,确保安全。
5. 进行绝缘检测和接地测试a. 使用绝缘测试仪对导线和绝缘子进行绝缘测试,确保其绝缘性能符合要求。
b. 进行接地测试,确保接地电阻符合要求。
6. 进行验收和记录a. 对安装工作进行全面的验收,确保符合设计要求和安全标准。
b. 记录施工过程中的关键数据和问题,并及时解决。
四、安全注意事项1. 施工人员必须佩戴个人防护装备,并遵守安全操作规程。
2. 施工现场必须设置警示标志和安全围栏,确保施工区域安全。
3. 施工设备和工具必须经过检查和维护,确保其正常运行和安全性。
4. 施工过程中,严禁使用损坏的材料和设备,必要时进行更换。
5. 施工人员必须熟悉相关电力知识和操作技能,确保施工质量和安全。
五、总结本指导书详细介绍了10KV架空路线安装作业的步骤和注意事项,确保施工过程中的安全性、质量和效率。
10kV干式变压器安装作业指导书

10kV干式变压器安装作业指导书协调,保证母线桥的水平度和垂直度符合要求。
5.4变压器的安装5.4.1按设计要求将变压器吊装到基础型钢上,用水平仪检测变压器的水平度和垂直度,调整合格后,用螺栓将变压器与基础型钢连接牢固。
5.4.2安装变压器附件,包括油位计、温度计、压力表、放油口等,按照产品使用说明书的要求进行安装,确保附件的正常使用。
5.5母线桥的安装5.5.1根据设计要求安装母线桥,保证母线桥的水平度和垂直度符合要求。
5.5.2将母线桥与变压器连接,确保接触良好,无松动现象。
5.6带电试运行5.6.1进行带电试运行前,应检查变压器及附件的接线是否正确,各接线处是否紧固,无短路、漏电等现象。
5.6.2进行带电试运行时,应按照产品使用说明书的要求进行操作,记录各项数据,并进行监测,确保变压器正常运行。
6.安全措施6.1施工前,应进行安全交底,明确各人员的责任和安全要求。
6.2施工过程中,应严格按照施工程序和方法进行操作,保证安全。
6.3施工现场应设立安全警示标志,保持施工现场的整洁和安全。
6.4施工结束后,应进行安全检查和验收,确保施工过程中未发生任何安全事故。
7.质量要求7.1基础型钢制作及安装符合设计要求,平整、牢固、水平度和垂直度符合要求。
7.2变压器及附件安装符合产品使用说明书的要求,接线正确,紧固可靠。
7.3母线桥安装符合设计要求,水平度和垂直度符合要求,与变压器连接良好。
7.4带电试运行正常,各项数据符合要求,无短路、漏电等现象。
8.验收及记录8.1施工结束后,应进行验收,验收合格后方可投入使用。
8.2应对施工过程中的各项数据进行记录,包括基础型钢制作及安装记录、变压器及附件安装记录、母线桥安装记录、带电试运行记录等。
在干式变压器的安装时,应先去除包装箱,吊放在滚杠上,缓缓推至槽钢基础旁。
必要时可在变压器下部1/3处的锁架上用葫芦牵引。
干式变压器直接固定在型钢上时,用三脚扒杆加葫芦起吊变压器就位,用水平仪、铅锤线、钢尺测量就位偏差,用垫铁皮之法减少偏差至优良范围以内,薄铁皮之间以及薄铁与基础型钢间用电焊点牢,并在变压器底座上作好对应标记。
10kV台架式配变安装作业指导书

编号:Q/ 10kV台架式配变及控制箱安装作业指导书
批准:年月日
审核:年月日
编写:年月日
作业负责人:
作业日期年月日时至年月日时
宜昌光源电业责任有限公司
2.范围
本作业指导书适用于10kV 台架配变及控制箱安装作业。
3.引用
3.1 国家电网安监[2009]664号《国家电网公司电力安全工作规程(线路部分)》
3.2 DL/T572-95 《电力变压器运行规程》
3.3 GB/T19001-2000 质量管理体系要求
3.4 GBJ 148-1990 电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范
3.5 GB 50173-1992 电气装置安装工程35KV及以下架空电力线路施工及验收规范
3.6 SD292-1988《架空配电线路及设备运行规程》
3.7国网公司《现场标准化作业指导书编制导则》
3.8 GB 50169-2006 电气装置安装工程接地装置施工及验收规范
4.安装前准备
4.1准备工作安排
4.2人员要求
4.3工器具(根据工程情况组织工器具)
4.4材料(根据现场实际组织材料)
4.5危险点分析
4.6安全预控
4.7人员分工
5、作业程序5.1、开工
5.2、作业内容及标准
5.3完工
6、验收总结
7、指导书执行情况评估。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
中国铁建大桥工程局集团有限公司施工过程控制标准化管理手册(电务分册)
编号:
10kv杆架式变压器安装
作业指导书
编制:______________ 黄晓辉_____________________
审核:__________________________________________
批准: _________________________________________
2016年4月17日发布2016年4月18日实施
中国铁建大桥工程局集团有限公司
目录
1. 编制依据 (1)
2. 适用范围 (1)
3. 作业准备 (1)
3.1技术准备 (1)
3.2工器具及设备准备 (1)
4. 人员、主要工器具及仪器仪表配置 (1)
5. 施工工艺流程图 (3)
6. 施工作业方法及要求 (4)
7. 质量控制要点 (6)
8. 安全及环保要求 (7)
8.1安全要求 (7)
8.2环保要求 (7)
10kv杆架式变压器安装作业指导书
1. 编制依据
《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GBJ148-1990
《电气装置安装工程35KV及以下架空电力线路施工及验收规范》GB50173-1992
《电气装置安装工程接地装置施工及验收规范》GB50169-2006
《铁路电力工程施工质量验收标准》TB10420-2003
设备厂家安装使用说明书及相关资料
2. 适用范围
适用于10KV杆架式变压器安装作业
3•作业准备
3.1技术准备
(1)对参与10KV杆架式变压器安装作业人员进行技术交底,同时进行岗前教育培训。
(2 )组织作业人员学习作业指导书,使全体作业人员熟悉作业内容、进度要求、作业标准、安全注意事项。
3.2工器具及设备准备
准备好施工所需仪器仪表、工器具、杆架式变压器安装使用说明书、相关材料和相关图纸。
仪器仪表、工器具应试验合格,满足本次杆架式变压器安装作业要求,材料应齐全,图纸及资料应附合现场实际情况。
4. 人员、主要工器具及仪器仪表配置
5. 施工工艺流程图
施工条伸
__________ ______________
Jv
施工堆备
吏蛋器安裝
I L
下搂试验二序
图i施工工艺流程图。
