设备基础二次灌浆施工方案

合集下载

二次灌浆施工方案

二次灌浆施工方案

1 工程概况本次设备基础二次灌浆主要针对锅炉基础框架柱、汽机安装基座和全厂设备基础,本次采用YB60-III 型高强无收缩灌浆料,现场加水搅拌后即可使用,具有早强、高强、大流动性,微膨胀行等特点。

生产厂家为湖南岳阳市远博新型材料科技有限公司。

本方案根据现场实际情况,并结合厂家给具的施工方法制定,符合《砼结构工程施工及验收规范( GB50204、《砼设计规范》(GBJ10及《水泥基灌浆材料施工技术规范》(YB/T9261-98)中的相关规定。

2 施工准备2.1 现场准备( 1)所需机械、机具已经进场并经过检修合格,机具、工具的安全性已经过检查。

( 2)提出物资计划,并催促材料及物资及时进场。

(3)编制相关的施工进度计划,并确定劳动力人数,确保施工能够顺利进行。

( 4)现场可采用搅拌机搅拌,也可进行人工搅拌,可根据现场实际情况由工长具体确定,具体施工时,如在冬季施工时,室外温度较低,搅拌时应在厂房内部,如确实需要在室外搅拌,必须搭设暖棚,并保证温度在5C以上, 并用热水搅拌,水温25C-30 C,但不得高于30C。

2.2 技术准备( 1)技术人员及施工人员已熟悉图纸及规范要求,掌握灌浆部位的细部尺寸,具体见下图示。

( 2)在施工前,现场管理人员、施工人员必须进行进行技术交底,技术交底由项目部管理人员组织进行,并严格强调责任到人;现场责任工程师和施工队技术管理人员应熟悉施工现场和施工要求。

3)作业所需的灌浆料已经经过复试合格并报验完成2.3 人员准备作业人员必须具备灌浆的基本知识和操作技能,熟悉本工作的操作常识和规程,能熟练操作本工种的机具。

2.4 工具、器具准备(1)搅拌机、水桶、模板、测量器具、磅秤、养护用塑料布、草袋(可根据温度确定,环境温度大于5°时可不用)、清洁用棉纱、破布、空压机、竹条或钢筋(前端弯成钩头,主要用于灌浆时导流用)、漏斗等。

3 灌浆操作一个独立的灌浆区域的灌浆作业应连续,材料、人力都要有足够的准备,除管理人员坚守岗位外,施工人员应稍有富余,以便应付突发事件。

设备基础二次灌浆高度

设备基础二次灌浆高度

设备基础二次灌浆高度一、引言设备基础二次灌浆高度在设备安装与运行中起着至关重要的作用。

良好的二次灌浆可以提高设备的稳定性和抗振性能,确保设备安装精度,延长设备使用寿命。

本文将对设备基础二次灌浆的必要性、材料选择、施工要点、常见问题及解决方案进行详细阐述,以期为从业者提供实用的指导。

二、设备基础二次灌浆的必要性1.提高设备基础的稳定性:二次灌浆能填充设备基础与混凝土基础之间的空隙,使设备基础更加稳固,承受设备运行过程中的各种载荷。

2.确保设备安装精度:二次灌浆可使设备与基础紧密连接,降低设备安装过程中的误差,保证设备运行的平稳性。

3.增强设备抗振性能:二次灌浆能提高设备基础的的整体性,降低设备振动对基础的影响,延长设备使用寿命。

4.延长设备使用寿命:良好的二次灌浆可以减小设备运行过程中的磨损,降低设备故障率,延长设备使用寿命。

三、二次灌浆的材料选择1.水泥浆:具有良好的强度、抗渗性和耐久性,适用于一般设备基础的二次灌浆。

2.环氧砂浆:具有高强度、抗渗、抗腐蚀性能,适用于对强度和耐久性要求较高的设备基础。

3.聚合物水泥浆:具有良好的流动性和自流平性能,适用于大体积设备基础的二次灌浆。

四、二次灌浆施工要点1.施工前准备:1.1 设备基础清理:清除基础表面的油污、灰尘等杂物,确保基础表面干净。

1.2 模板制作与安装:根据设备基础尺寸和灌浆厚度制作模板,保证模板的平整度和严密性。

1.3 灌浆材料准备:按设计要求准备合适的灌浆材料,注意材料的保质期和储存条件。

2.施工过程中注意事项:2.1 浆体配比:根据设计要求,合理配置灌浆材料的比重和成分。

2.2 灌浆压力与速度:控制灌浆过程中的压力和速度,避免浆体泄漏或破裂。

2.3 温度控制:确保灌浆过程中的温度适宜,避免浆体凝固不均匀。

2.4 填充程度与捣实:观察浆体填充情况,适时调整灌浆速度,确保灌浆充实且捣实。

3.施工后养护与检测:3.1 养护措施:根据灌浆材料的要求,采取适当的养护措施,如湿养护、温度控制等。

设备基础二次灌浆方法

设备基础二次灌浆方法

武钢烧结厂五烧车间烟气脱硫工程设备基础二次灌浆层浇筑砼施工方案武汉钢铁集团宏信置业发展有限公司2013年12月20日武钢烧结厂五烧车间烟气脱硫工程设备基础二次灌浆层浇筑砼施工方案一、工程概况:武汉钢铁(集团)拟在武钢烧结厂五烧车间兴建烟气脱硫环保工程,本工程建筑物包括脱硫塔、浓缩塔、硫铵车间、硫铵溶液罐等。

脱硫塔土建基础直径16米,高2.0米,浓缩塔土建基础直径为12.5米,高1.75米。

现脱硫塔、浓缩塔设备底板支架现已安装完毕,根据设计图纸的要求,现需对设备基础进行二次浇筑。

二、施工准备1、设备依据施工图纸已坐标定位。

2、各项安装要求已达到规范要求。

3、预留地脚孔或设备底座与基础之间的灌浆,应符合国家标准的规定。

4、预留孔灌浆前,地脚孔内已清理、无杂物。

5、基础表面清理干净,应先用稀灰浆洒地脚孔。

三、施工技术要求:1、设备基础二次浇筑的混凝土采用商品砼。

2、设备基础二次浇筑混凝土标号为C30细石混凝土。

3、灌浆开始后,必须连续进行,不能间断,并尽可能缩短灌浆时间。

4、浇筑砼必须要用振动器进行振捣密实,确保二次浇筑的混凝土与设备部件紧密咬合。

并用抹子抹平并收光,确保砼表面光滑平整,并用抹子抹平,混凝土浇筑完毕后必须养护28天后方可使用。

四、施工程序设备基础二次灌浆步骤:设备底板支架安装→清除螺栓表面油污及铁锈→螺栓孔内表面、基础表面浇水湿润→灌浆→养护。

1、进行浇筑时,用水管清洗浇筑部位的灰尘、泥污,然后用风管吹干,随后进行洒水浇筑。

2、使用高频砼振动器振捣严实。

严禁出现蜂窝状现象。

五、二次灌浆施工1、二次灌浆前应检查垫铁是否点焊定位。

2、当设备底座下,不需全部灌浆时,应敷设内模板。

3、外模板至设备底座面外缘距离不宜小于60mm,模板拆除后,表面应进行抹面处理。

4、二次灌浆层的用料,采用细石混凝土。

5、二次灌浆时,必须连续进行浇灌,设备底部与二次灌浆层相结合的表面,必须充满并捣实。

6、灌浆结束,清理现场及设备表面,做到工完料净场地清。

二次灌浆施工方案

二次灌浆施工方案

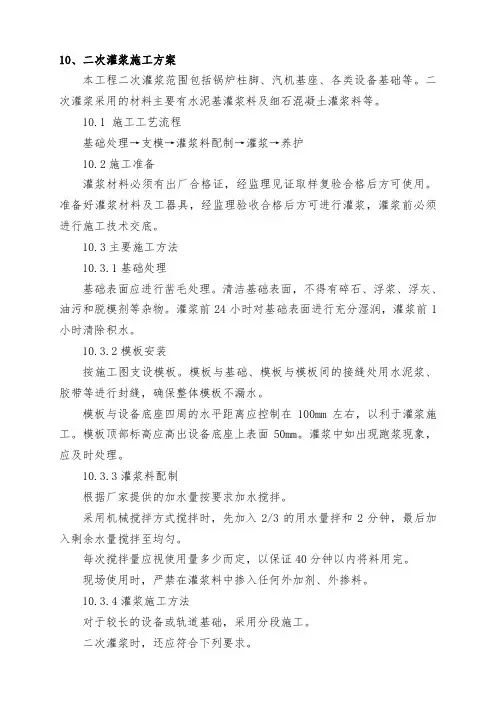

10、二次灌浆施工方案本工程二次灌浆范围包括锅炉柱脚、汽机基座、各类设备基础等。

二次灌浆采用的材料主要有水泥基灌浆料及细石混凝土灌浆料等。

10.1 施工工艺流程基础处理→支模→灌浆料配制→灌浆→养护10.2施工准备灌浆材料必须有出厂合格证,经监理见证取样复验合格后方可使用。

准备好灌浆材料及工器具,经监理验收合格后方可进行灌浆,灌浆前必须进行施工技术交底。

10.3主要施工方法10.3.1基础处理基础表面应进行凿毛处理。

清洁基础表面,不得有碎石、浮浆、浮灰、油污和脱模剂等杂物。

灌浆前24小时对基础表面进行充分湿润,灌浆前1小时清除积水。

10.3.2模板安装按施工图支设模板。

模板与基础、模板与模板间的接缝处用水泥浆、胶带等进行封缝,确保整体模板不漏水。

模板与设备底座四周的水平距离应控制在100mm左右,以利于灌浆施工。

模板顶部标高应高出设备底座上表面50mm。

灌浆中如出现跑浆现象,应及时处理。

10.3.3灌浆料配制根据厂家提供的加水量按要求加水搅拌。

采用机械搅拌方式搅拌时,先加入2/3的用水量拌和2分钟,最后加入剩余水量搅拌至均匀。

每次搅拌量应视使用量多少而定,以保证40分钟以内将料用完。

现场使用时,严禁在灌浆料中掺入任何外加剂、外掺料。

10.3.4灌浆施工方法对于较长的设备或轨道基础,采用分段施工。

二次灌浆时,还应符合下列要求。

(1)二次灌浆时,应从一侧或相邻的两侧多点进行灌浆,直至从另一侧溢出为止,以利于灌浆过程中的排气。

不得从四侧同时进行灌浆。

(2)灌浆开始后,必须连续进行,不能间断。

并尽可能缩短灌浆时间。

(3)在灌浆过程中严禁振捣。

必要时可用灌浆助推器沿灌浆层底部推动灌浆料,严禁从灌浆层中、上部推动,以确保灌浆层的匀质性。

(4)设备基础灌浆完毕后,应在灌浆后3~6小时沿设备边缘向外切45度斜角以防止自由端产生裂缝,如无法进行切边处理,应在灌浆后3~6小时后用抹刀将灌浆层表面压光。

10.3.5养护灌浆完毕后30分钟内应立即覆盖薄膜并加盖湿草或岩棉被养护,保持湿润。

二次灌浆

二次灌浆

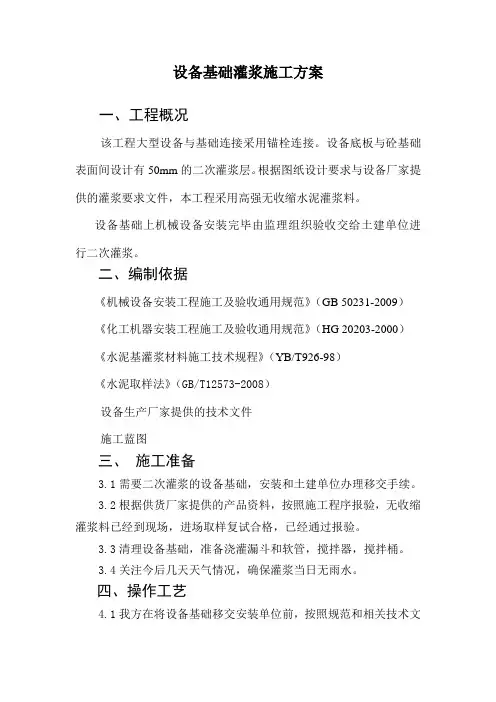

设备基础灌浆施工方案一、工程概况该工程大型设备与基础连接采用锚栓连接。

设备底板与砼基础表面间设计有50mm的二次灌浆层。

根据图纸设计要求与设备厂家提供的灌浆要求文件,本工程采用高强无收缩水泥灌浆料。

设备基础上机械设备安装完毕由监理组织验收交给土建单位进行二次灌浆。

二、编制依据《机械设备安装工程施工及验收通用规范》(GB 50231-2009)《化工机器安装工程施工及验收通用规范》(HG 20203-2000)《水泥基灌浆材料施工技术规程》(YB/T926-98)《水泥取样法》(GB/T12573-2008)设备生产厂家提供的技术文件施工蓝图三、施工准备3.1需要二次灌浆的设备基础,安装和土建单位办理移交手续。

3.2根据供货厂家提供的产品资料,按照施工程序报验,无收缩灌浆料已经到现场,进场取样复试合格,已经通过报验。

3.3清理设备基础,准备浇灌漏斗和软管,搅拌器,搅拌桶。

3.4关注今后几天天气情况,确保灌浆当日无雨水。

四、操作工艺4.1我方在将设备基础移交安装单位前,按照规范和相关技术文件对设备基础表面进行处理。

按照规范要求基础表面进行凿毛处理,每100mm*100mm/3`5个点,深10mm,以暴露坚硬混凝土的表层;如设备厂家对基础表面处理有特别技术要求的,按厂家技术指导文件执行,清扫设备基础表面,不得有碎石、浮灰、油污和脱模剂等杂物。

待安装单位联合相关单位验收合格,并进行设备安装作业完成后,向我公司发出设备基础灌浆委托单。

4.2我方在接到安装单位设备基础灌浆委托单后,立即组织相关方和总包专业工程师对设备基础进行灌浆前的检查,确定设备在一次灌浆前已经初步找平、找正,预埋螺栓已经找正且离预留洞壁大于15mm,检查合格后,由总包专业工程师通知监理、业主对设备一次灌浆就绪进行检查验收,合格后,开始对基础浇水湿润。

4.3灌浆料的配制:在灌浆料运出保存室前,检查其是否过期,有无结块,如有过期或结块现象出现,不得使用。

设备基础冬季二次灌浆

设备基础冬季二次灌浆

设备基础冬季二次灌浆一、设备基础冬季二次灌浆的目的设备基础冬季二次灌浆是在冬季对设备基础进行加固处理的一种施工方法。

由于冬季气温较低,设备基础可能会出现收缩、沉降等现象,导致设备安装精度下降,甚至影响设备的正常运行。

为了解决这些问题,采用二次灌浆的方法对设备基础进行加固和调整,以确保设备的稳定运行和精度要求。

二、设备基础冬季二次灌浆的施工要点1.灌浆前准备在灌浆前,需要将基础表面清理干净,并按照设计要求设置模板。

对于灌浆料的选择也是十分重要的,必须符合工程要求,同时也要保证其具有足够的流动性和较小的收缩率。

在搅拌灌浆料时,应按照规定的配合比进行配料,并保证搅拌均匀。

2.灌浆施工在灌浆施工过程中,应按照自下而上的顺序进行灌浆,以避免设备基础产生过大的侧向压力。

同时,应确保灌浆料的填充密实,避免出现空洞和气泡。

在灌浆过程中应及时清理溢出的灌浆料,保证施工面的清洁。

3.养护与检测在灌浆完成后,应按照相关规定进行养护处理,以保证灌浆料达到设计强度。

同时,需要对灌浆层进行检测,确保其承载力和稳定性符合要求。

在养护和检测过程中发现问题时应及时采取补救措施。

三、设备基础冬季二次灌浆的注意事项1.温度控制由于冬季气温较低,应注意对灌浆料的温度进行控制,避免因温度过低导致灌浆料受冻或硬化速度过快。

在施工过程中,应采取保温措施,如使用热水搅拌等,以保证灌浆料的温度在适宜范围内。

2.防止收缩在灌浆料硬化过程中,应注意防止其收缩过大导致灌浆层出现裂缝。

为减小收缩率,可以采取在灌浆料中添加膨胀剂等措施。

3.确保均匀性在搅拌灌浆料时,应注意确保其均匀性,避免出现离析现象。

同时,在灌浆过程中应确保填充密实,避免出现空洞和气泡。

4.控制压力在灌浆过程中,应注意控制灌浆压力,避免因压力过大导致设备基础受到过大的侧向压力而产生变形或损坏。

5.养护与检测在灌浆完成后,应按照相关规定进行养护处理,并按照要求进行承载力和稳定性检测。

发现问题时应及时采取补救措施。

设备基础二次灌浆方案

设备基础二次灌浆方案

武钢烧结厂五烧车间烟气脱硫工程设备基础二次灌浆层浇筑砼施工方案武汉钢铁集团宏信置业发展有限公司2013年12月20日武钢烧结厂五烧车间烟气脱硫工程设备基础二次灌浆层浇筑砼施工方案一、工程概况:武汉钢铁(集团)拟在武钢烧结厂五烧车间兴建烟气脱硫环保工程,本工程建筑物包括脱硫塔、浓缩塔、硫铵车间、硫铵溶液罐等。

脱硫塔土建基础直径16米,高2.0米,浓缩塔土建基础直径为12.5米,高1.75米。

现脱硫塔、浓缩塔设备底板支架现已安装完毕,根据设计图纸的要求,现需对设备基础进行二次浇筑。

二、施工准备1、设备依据施工图纸已坐标定位。

2、各项安装要求已达到规范要求。

3、预留地脚孔或设备底座与基础之间的灌浆,应符合国家标准的规定。

4、预留孔灌浆前,地脚孔内已清理、无杂物。

5、基础表面清理干净,应先用稀灰浆洒地脚孔。

三、施工技术要求:1、设备基础二次浇筑的混凝土采用商品砼。

2、设备基础二次浇筑混凝土标号为C30细石混凝土。

3、灌浆开始后,必须连续进行,不能间断,并尽可能缩短灌浆时间。

4、浇筑砼必须要用振动器进行振捣密实,确保二次浇筑的混凝土与设备部件紧密咬合。

并用抹子抹平并收光,确保砼表面光滑平整,并用抹子抹平,混凝土浇筑完毕后必须养护28天后方可使用。

四、施工程序设备基础二次灌浆步骤:设备底板支架安装→清除螺栓表面油污及铁锈→螺栓孔内表面、基础表面浇水湿润→灌浆→养护。

1、进行浇筑时,用水管清洗浇筑部位的灰尘、泥污,然后用风管吹干,随后进行洒水浇筑。

2、使用高频砼振动器振捣严实。

严禁出现蜂窝状现象。

五、二次灌浆施工1、二次灌浆前应检查垫铁是否点焊定位。

2、当设备底座下,不需全部灌浆时,应敷设内模板。

3、外模板至设备底座面外缘距离不宜小于60mm,模板拆除后,表面应进行抹面处理。

4、二次灌浆层的用料,采用细石混凝土。

5、二次灌浆时,必须连续进行浇灌,设备底部与二次灌浆层相结合的表面,必须充满并捣实。

6、灌浆结束,清理现场及设备表面,做到工完料净场地清。

水泵基础二次灌浆做法

水泵基础二次灌浆做法

水泵基础二次灌浆做法水泵基础二次灌浆是指在水泵基础施工完成后,为了加固和加固基础的稳定性,进行的一种灌浆加固工艺。

下面我会从多个角度来介绍水泵基础二次灌浆的做法。

首先,水泵基础二次灌浆的做法包括以下几个步骤:1. 准备工作,清理基础表面的杂物和污垢,确保基础表面干净。

2. 灌浆材料准备,选择适合的灌浆材料,一般使用水泥浆或者特殊的灌浆材料。

3. 灌浆孔的设置,在水泵基础周围开孔,一般孔的直径和间距需要根据具体的工程要求来确定。

4. 灌浆施工,将灌浆材料按照一定比例调配好,然后通过泵送或者注浆的方式将灌浆材料注入到预设的孔洞中,直到填满孔洞并且达到设计要求的浇筰密实度。

5. 检查验收,灌浆完成后需要对灌浆的效果进行检查,确保灌浆材料填充均匀、密实,并且符合设计要求。

其次,水泵基础二次灌浆的做法需要注意以下几个关键点:1. 灌浆材料的选择,根据基础的具体情况和工程要求选择合适的灌浆材料,确保其具有良好的流动性和充填性。

2. 灌浆孔的设置,灌浆孔的设置需要均匀分布在基础周围,并且要考虑到孔洞的深度和密度,以及与基础的结合情况。

3. 施工工艺,在灌浆施工过程中需要控制好灌浆材料的流动速度和压力,确保灌浆材料能够充分填充孔洞并且达到设计要求的密实度。

4. 质量验收,灌浆完成后需要进行质量验收,包括对灌浆效果的检查和测试,确保灌浆质量符合设计要求。

最后,水泵基础二次灌浆的做法对于基础的加固和稳定起着至关重要的作用。

通过合理的施工工艺和严格的质量控制,可以确保灌浆效果达到设计要求,提高基础的承载能力和稳定性,从而保障水泵设备的正常运行和安全使用。

总的来说,水泵基础二次灌浆的做法需要在施工前做好准备工作,选择合适的灌浆材料,严格控制施工工艺,并且进行质量验收,以确保灌浆效果符合设计要求,从而达到加固和稳定基础的目的。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

设备基础二次灌浆施工方案
设备基础二次灌浆是指在设备基础周围和底部添加一层二次灌浆层,
以提高基础的强度和稳定性。

二次灌浆施工方案需要考虑多个因素,包括
施工材料选择、施工工艺、施工步骤和质量控制等。

以下是一个设备基础
二次灌浆施工方案的详细描述。

1.材料选择
(1)灌浆材料:根据基础的设计要求,选择适合的二次灌浆材料,
常用的灌浆材料包括高强度水泥、石英砂和高性能添加剂等。

(2)基础清洁剂:在施工前,对设备基础必须进行彻底清洁,以确
保灌浆材料能与基础充分接触。

清洁剂可以选择酸洗剂或碱洗剂等。

2.施工工艺
(1)基础处理:在施工前,必须对设备基础进行处理,除去表面的
杂质和损坏层。

对于有裂缝的基础,应先进行修复,以确保基础的整体性。

(2)灌浆孔安装:根据设计要求,在基础周围和底部布置适量的灌
浆孔。

孔的直径和间距应符合设计要求,并保持孔洞的纵横均匀分布。

(3)施工工具准备:准备好灌浆设备和工具,包括灌浆泵、搅拌器、刮板等。

确保这些设备和工具运行正常,并按照要求进行安装和调试。

(4)灌浆施工:将灌浆材料按照一定比例进行混合,并通过灌浆泵
注入灌浆孔中。

通过搅拌器和刮板,确保灌浆材料均匀分布,充实基础空间。

3.施工步骤
(1)灌浆孔预处理:在进行灌浆前,用清洁剂对灌浆孔进行清洗,除去杂质和灰尘。

(2)灌浆材料混合:按照规定的比例将灌浆材料放入搅拌器中,用刮板搅拌均匀。

确保灌浆材料质量稳定且无团块。

(3)灌浆施工:将灌浆材料倒入灌浆泵中,通过泵送装置将灌浆材料注入灌浆孔中。

在注浆的过程中,要注意保持一定的泵送压力和速度,以确保灌浆材料能充分填充灌浆孔。

(4)灌浆孔封堵:在注浆完成后,用水泥浆或密封胶对灌浆孔进行封堵,防止灌浆材料流失。

4.质量控制
(1)施工现场管理:在施工过程中,要确保施工现场干净整洁,避免杂质进入灌浆孔中。

(2)施工记录:对施工过程进行记录,包括施工时间、灌浆材料使用量、灌浆孔布置情况等。

及时记录问题和处理结果,为后续质量验收提供依据。

(3)质量验收:对灌浆质量进行验收,包括灌浆材料的强度测试、灌浆孔的密实度检查等。

确保灌浆质量符合设计要求。

以上是一个设备基础二次灌浆施工方案的详细描述。

通过选用适合的材料、严格按照工艺执行步骤,以及加强质量控制,可以保证二次灌浆施工质量,提高设备基础的强度和稳定性。
