临时占道交通疏解方案

合集下载

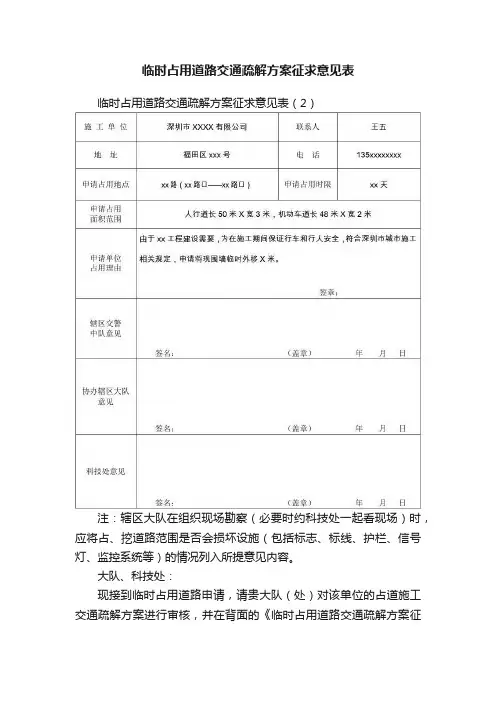

临时占用道路交通疏解方案征求意见表

临时占用道路交通疏解方案征求意见表
大队、科技处:
现接到临时占用道路申请,请贵大队(处)对该单位的占道施工交通疏解方案进行审核,并在背面的《临时占用道路交通疏解方案征求意见表》提出审核意见。
年月日
辖区大队在组织现场勘察必要时约科技处一情况列入所提意见内容
临时占用道路交通疏解方案征求意见表
临时占用道路交通疏解方案征求意见表(2)
注:辖区大队在组织现场勘察(必要时约科技处一起看现场)时,应将占、挖道路范围是否会损坏设施(包括标志、标线、护栏、信号灯、监控系统等)的情况列入所提意见内容。

临时占用道路疏导方案

临时占用道路疏导方案

临时占用道路疏导方案1. 引言在城市道路交通管理中,临时占用道路是常见的情况。

这种情况可能是由于施工、活动、事故或其他紧急情况引起的。

临时占用道路可能会导致交通拥堵、行车不便以及安全隐患。

因此,需要制定有效的临时占用道路疏导方案,以保证交通的顺畅和安全。

本文将介绍临时占用道路疏导方案的制定流程、具体措施和实施步骤,旨在为相关部门或个人提供参考和指导。

2. 制定流程制定临时占用道路疏导方案的流程通常包括以下几个步骤:2.1 评估交通情况在制定疏导方案之前,需要对占用道路的交通情况进行评估。

包括道路的通行能力、交通流量、交通流向等因素的分析和调查。

这有助于确定疏导方案的重点和优先级。

2.2 确定疏导措施根据交通情况的评估结果,结合道路占用的具体原因和时间,确定合适的疏导措施。

疏导措施可以包括交通信号灯的调整、临时交通标志的设置、交通警察的指挥等。

2.3 编制疏导方案依据确定的疏导措施,编制详细的疏导方案。

方案应包括临时交通标志的布设位置、交通信号灯的时序表、交通警察的指挥路线等具体内容。

2.4 评估和修改对编制的疏导方案进行评估,根据评估结果进行必要的修改和调整。

评估主要包括方案的可行性、安全性和效果等方面的考虑。

3. 具体措施根据不同情况,制定临时占用道路疏导方案时可以采取多种具体措施,以下为常见的疏导措施范例:3.1 交通信号灯调整根据道路占用情况和交通流量,调整交通信号灯的时序表,以保证交通流畅。

特别是在交通高峰期,可以增加道路占用方向的绿灯时间,减少等待时间。

3.2 临时交通标志设置设置临时交通标志,引导车辆绕行或减速。

临时交通标志的设置位置要根据道路情况进行综合考虑,以确保车辆能够清晰地看到并做出相应的行驶调整。

3.3 交通警察指挥派遣交通警察现场指挥,引导车辆绕行、变换车道或减速。

交通警察的指挥应根据道路情况和交通流量的变化进行灵活调整,以保证交通的顺畅和安全。

3.4 道路护栏设置在临时占用道路的边缘设置道路护栏,防止车辆误入占用区域,确保施工或其他活动的安全进行。

占道交通疏解方案

占道交通疏解方案

占道交通疏解方案目录一、概述 (3)1.1 背景介绍 (3)1.2 目的和意义 (4)1.3 方案适用范围 (4)二、现状分析 (5)2.1 交通流量统计 (6)2.2 现有疏解措施评估 (7)2.3 存在问题分析 (8)三、疏解目标与原则 (9)3.1 疏解目标 (10)3.2 疏解原则 (10)3.3 疏解效果预期 (11)四、疏解方案设计 (12)4.1 交通组织调整 (13)4.1.1 限行措施 (14)4.1.2 交通信号优化 (15)4.1.3 非机动车道建设 (16)4.2 道路扩容改造 (17)4.2.1 增设车道 (18)4.2.2 改善道路结构 (19)4.3 交通节点优化 (20)4.3.1 交通信号灯设置 (21)4.3.2 交通标志线完善 (22)4.4 其他配套措施 (23)4.4.1 公共交通优化 (24)4.4.2 停车设施建设 (26)五、实施计划与步骤 (27)5.1 短期计划 (28)5.1.1 关键时间节点 (29)5.1.2 具体任务分解 (30)5.2 中长期计划 (30)5.2.1 发展规划 (32)5.2.2 进度安排 (33)六、风险评估与应对措施 (34)6.1 风险评估 (35)6.1.1 技术风险 (36)6.1.2 经济风险 (37)6.1.3 社会风险 (38)6.2 应对措施 (39)6.2.1 技术改进 (40)6.2.2 经济补偿 (41)6.2.3 社会沟通 (42)七、效果评估与持续改进 (44)7.1 效果评估指标 (45)7.1.1 交通流量变化 (46)7.1.2 交通拥堵状况 (48)7.1.3 社会公众反馈 (49)7.2 持续改进机制 (50)7.2.1 数据收集与分析 (51)7.2.2 改进措施制定 (52)7.2.3 定期评估与调整 (53)一、概述随着城市经济的快速发展和机动车保有量的不断增长,道路交通压力日益凸显,特别是在繁华商业区、居民密集区以及大型公共设施周边,交通拥堵和停车难问题尤为突出。

占用机动车道的交通疏导方案

占用机动车道的交通疏导方案

占用机动车道的交通疏导方案1.交通组织措施(1)在交通疏解路段设置相应的交通标志标牌.标线.护栏等设施。

(2)在疏解路口设置临时岗亭,由指定专门人员分班24小时值守。

(3)在施工路段及外围发生一般交通事故和车辆抛锚时,在做好现场标记的前提下,及时将事故.抛锚车辆移至路边,恢复正常行驶。

(4)合理安排好施工工期,重点部位采取交叉作业的方式,坚决杜绝占路不施工的现象。

(5)运输车辆严格按有关部门的规定,在允许的线路上通行,并在进出施工区专用通道口派专人指挥,以保障车辆出入安全。

(6)项目部与管理部门积极配合协调,合理疏导,确保工程顺利进行。

2.交通围挡:1)在围挡外侧的底面涂刷黄黑相间的倾斜线条,线宽及间距均为20cm,倾角为45度。

2)在坡面场地时,围挡顶面采用错台设置(如下图),严禁采用斜坡过渡形式。

3)围挡顶部应间隔10m设置一个红色警示灯,保障夜间市民通行安全。

4)围挡表面根据集团公司“VIS视觉识别系统”和业主的宣传主题连续张贴相关的喷绘,并安排保洁人员定期清洗。

5)围挡顶部预留刀旗插口,间隔10m设置,彩旗颜色为红.黄.蓝.绿相间设置。

3.交通标志交通标志的设置与布局,参照《城市道路交通标志和标线设置规范》GB51038-2015规范需求。

施工绕行标志应该设置在封闭道路上游交叉路口的各进口方向路侧。

各作业区封闭路口应设置施工标志.道路封闭标志.道路绕行牌.限速禁令标志牌.窄路标志牌.减速慢行标志牌。

在封闭门前设置防撞墩.LED警示灯.禁止驶入标志牌.禁止停车标志牌。

封闭围挡范围内沿道路方向安装警示灯,平交路口配置专职交通协管员疏解交通.指挥施工车辆出行。

改移后的双向车道设置水马分隔行车道,各个交叉楼口设置可移动的围挡。

标志牌反光材料及照明应采用环保节能材料,标志板面在白天和夜间的颜色应满足国家标准,并采用反光膜。

底板采用铝合金板.挤压成型的铝合金型材.薄刚板.合成树脂板等板材制作。

4.交通疏导措施(1)施工前与政府及交警部门充分沟通协商,依据交通规划部门在根据道路车流量及主要路口渠化率等因素综合考虑后,形成正式的交通疏导方案,并在施工前根据需求向市民公示。

占道施工安全防护及交通疏解方案

占道施工安全防护及交通疏解方案

缺陷修复《占道施工专项安全及交通疏解方案》2018年12月8日目录一、工程项目及概况: (1)二、施工安全设施设置依据 (4)三、施工管理措施 (4)四、施工安全防护及交通疏解 (6)五、施工安全防护及交通疏解配置的设施数量 (17)六、附件: (18)《占道施工安全防护及交通疏解方案》一、工程项目及概况:3.施工期限:自2019年4月20日至2019年10月19日止,共182天。

4.施工作业:缺陷修复作业时间安排在上午8:00点至下午18:00点进行(如没有施工任务的情况下则不安排工作人员上路作业,遇特殊紧急情况除外),晚上不安排施工;根据不同的施工内容分别采用选择短期、临时或移动方式占用相应的车道或紧急停车带进行施工,每天(次)进场进行施工前都按规范要求在施工现场先设置好施工安全及交通疏解设施,安排专职安全人员现在指挥,在确保满足安全施工要求的情况下才进行施工作业,安全防护及交通疏解布控设施随施工路段的转移而随同设置,在每路段施工完毕时立即清理现场并拆除安全防护及交通疏解布控设施,恢复该路段的正常交通通行,非施工作业期间不设置施工时使用的施工安全防护及交通疏解设施。

5.施工作业方式:路面施工作业占用车道根据施工所在位置的车道情况而定,通常有下列12种占用车道进行施工情况:1)施工路外侧单柱标志、标线、护栏、警示灯、轮廓标等设施时需采用短期或临时方式占用应急车道进行施工作业,小客车道和快车道、慢车道保持正常通行(参照作业区布控图01所示)。

2)施工慢车道和应急车道门架标志、悬臂杆标志、标线、警示灯、反光道钉等设施时需采用短期占用慢车道和应急车道进行施工作业,小客车道和快车道保持正常通行,慢车道车辆改向快车道和小客车道通过作业区(参照作业区布控图02所示)。

3)施工快车道和慢车道门架标志、标线等设施时(特殊情况下)需采用短期占用快车道和慢车道进行施工作业,小客车道保持正常通行,快车道和慢车道车辆改向小客车道通过作业区,如遇车流量较多情况下,则视情况让部分车辆走应急车道分流(参照作业区布控图03所示)。

临时占道实施方案

临时占道实施方案

临时占道实施方案一、背景。

为了保障城市道路交通畅通和市民出行安全,我市决定对部分道路进行临时占道施工,现制定本方案,以确保施工期间交通秩序井然,减少对市民出行的影响。

二、施工范围。

本次临时占道实施方案涉及我市A、B、C三条主干道路,具体包括A路段由XX路至XX路,B路段由XX路至XX路,C路段由XX路至XX路。

三、施工时间。

施工时间定于每日晚上22:00至次日凌晨5:00,共计7个小时。

施工期间将临时占用部分车道,但不影响交通主干道的通行。

四、施工内容。

1. 针对A、B、C三条主干道路,施工人员将进行路面修复和管线维护工作。

2. 施工期间将设置临时交通标识和警示牌,引导车辆绕行或减速慢行。

3. 施工现场将配备专业人员进行交通疏导,确保车辆和行人的安全通行。

五、施工管理。

1. 施工单位应提前向交通管理部门申请占道施工许可,并按照许可要求进行施工。

2. 施工单位需配备足够的施工人员和设备,确保施工质量和进度。

3. 施工现场应设置明显的警示标识,确保施工区域的安全通行。

4. 施工结束后,施工单位应及时清理施工现场,恢复道路交通秩序。

六、交通保障。

1. 交通管理部门应加强对施工现场的监督和指导,确保施工期间交通秩序良好。

2. 交通管理部门应及时发布交通管制信息,提醒市民避开施工区域,合理规划出行路线。

七、风险防范。

1. 施工单位应加强安全教育,确保施工人员遵守安全操作规程,严格遵守交通安全法规。

2. 施工单位应配备应急救援人员和设备,应对可能发生的交通事故进行及时处置。

八、总结。

本次临时占道实施方案经过充分论证和协商,能够有效保障施工期间的交通秩序和市民出行安全。

各相关部门和单位应密切配合,确保方案的顺利实施,为城市交通发展和市民出行提供良好保障。

临时占道(人行道、绿化带)交通疏解方案

临时占道(人行道、绿化带)交通疏解方案

目录第 1 章工程概况 ..................................................1.1工程概况 (2)1.2周边交通情况 (2)1.3周边管线情况 (4)1.4编制说明 (5)第 2 章交通疏解方案 ............................................2.1.2交通疏解实施方案........2.2临时占道交通疏解图 .............2.3交通疏解组织机构及人员安排2.4临时占道时间 ............................ 第 3 章管理措施及注意事项2.1 临时占道交通疏解方案 (6)2.1.1 指导思想和原则 (6) (6) (7).............. 7 8 . (9)第1 章工程概况1.1工程概况本工程为星河湾中心基坑支护和土方工程,设计场地标高8.0m,基坑面积约9447㎡,周长约389m,开挖深度约15.2m,土方开挖量约14.4 万m3。

基坑围护结构采用800mm 厚地下连续墙+两道钢筋混凝土支撑的支护形式。

地下连续墙兼做主体结构地下室侧壁,为永久性结构,使用年限为50年。

本工程基坑支护设计使用年限为2 年。

1.2周边交通情况本工程场地位于珠江与新港东路之间,北侧紧邻琶洲大道(双塔路),西侧临近广州市农科所,南侧为正通驾校场地,东侧为在建项目,两层地下室,现已施工完成至地上二层。

基坑北侧紧邻的琶洲大道(双塔路)为本项目施工临时出入、接入市政道路的唯一通道。

琶洲大道(双塔路)为单向(由西向东)三车道(宽9m),交通比较繁忙,车道两侧均设有人行道及绿化带,道路北侧为河涌。

本工程建设用地红线(围墙)距离琶洲大道南侧路侧石9m,其中人行道宽6m,绿化带宽3m。

图 1-1 工程周边地理位置示意图图 1-2 双塔路(视角为由西往东,单向三车道)图 1-3 双塔路车道变化处及北侧绿化带、人行道(视角为由西往东)图 1-4 双塔路南侧绿化带、人行道(工地围蔽外,视角为由东往西)1.3周边管线情况根据现场勘察,本工程拟临时占道开设出入口范围内的管线较少,且平行于道路埋设,位于人行道、绿化带下方,在占道人行道、绿化带改造期间、占用施工期间,需对影响范围的管线进行保护。

临时占道(人行道、绿化带)交通疏解方案

临时占道(人行道、绿化带)交通疏解方案

目录第1章工程概况 (2)1.1 工程概况 (2)1.2 周边交通情况 (2)1.3 周边管线情况 (4)1.4 编制说明 (5)第2章交通疏解方案 (6)2.1 临时占道交通疏解方案 (6)2.1.1 指导思想和原则 (6)2.1.2 交通疏解实施方案 (6)2.2 临时占道交通疏解图 (7)2.3 交通疏解组织机构及人员安排 (7)2.4 临时占道时间 (8)第3章管理措施及注意事项 (9)第1章 工程概况1.1 工程概况本工程为星河湾中心基坑支护和土方工程,设计场地标高8.0m ,基坑面积约9447㎡,周长约389m ,开挖深度约15.2m ,土方开挖量约14.4万m ³。

基坑围护结构采用800mm 厚地下连续墙+两道钢筋混凝土支撑的支护形式。

地下连续墙兼做主体结构地下室侧壁,为永久性结构,使用年限为50年。

本工程基坑支护设计使用年限为2年。

1.2 周边交通情况本工程场地位于珠江与新港东路之间,北侧紧邻琶洲大道(双塔路),西侧临近广州市农科所,南侧为正通驾校场地,东侧为在建项目,两层地下室,现已施工完成至地上二层。

基坑北侧紧邻的琶洲大道(双塔路)为本项目施工临时出入、接入市政道路的唯一通道。

琶洲大道(双塔路)为单向(由西向东)三车道(宽9m ),交通比较繁忙,车道两侧均设有人行道及绿化带,道路北侧为河涌。

本工程建设用地红线(围墙)距离琶洲大道南侧路侧石9m ,其中人行道宽6m ,绿化带宽3m 。

图1-1 工程周边地理位置示意图赫基基坑星河湾中心基坑废弃驾校训练场 A6A7图1-2 双塔路(视角为由西往东,单向三车道)图1-3 双塔路车道变化处及北侧绿化带、人行道(视角为由西往东)图1-4 双塔路南侧绿化带、人行道(工地围蔽外,视角为由东往西)1.3 周边管线情况根据现场勘察,本工程拟临时占道开设出入口范围内的管线较少,且平行于道路埋设,位于人行道、绿化带下方,在占道人行道、绿化带改造期间、占用施工期间,需对影响范围的管线进行保护。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

长沙轨道交通2号线长沙大道站地下空间开发工程临时占道交通疏解方案
编制:
审核:
审批:
2013年11月24日
长沙轨道交通2号线长沙大道站地下空间开发工程
施工临时占道交通疏解方案
1.编制依据
1.1长沙轨道交通2号线长沙大道站地下空间开发工程设计图。

1.2 现有交通情况。

1.3长沙大道和沙湾路现场情况的摸底调查:
1.4《道路交通标志和标线》(GB 5768-2009):
1.5《公路养护安全作业规程》(JTG H30-2004):
1.6《公路交通标志和标线设置规范》(JTG D82-2009)。

2.工程概况
2.1运达中心广场位于地铁二号线长沙大道站1#出入口周边,为了把地铁人流引入运达广场,同时也是为了更好的疏导地铁人流,拟建设一条人行地下通道连接地铁二号线1#出入口到运达广场。

2.2长沙轨道交通2#线长沙大道站地下空间开发项目工程位于长沙大道与沙湾路交叉口西侧,横穿长沙大道,主体位处地下12米左右,连接南面的地铁1#出入口和北面的运达广场,长110.3m,最宽处18.5m,总建筑面积2396.21平方米。

施工时须临时占用长沙大道部分道路及长沙大道与沙湾路交叉口部分道路。

3.原道路情况:
施工段长沙大道主道为高架桥,东西走向,东通向京珠高速,西接二环线,两侧为辅道,通向沙湾路,沙湾路和长沙大道交叉路口四周大部分为新开发商住区和在建商务区,行人不多、但长沙大道为进出城主道,车辆交通比较繁忙。

沙湾路为城市主道车流量也较大。

长沙大道总道路宽70m,中间为直行高架桥,宽17m,两侧道路为 4.5m(绿化带)+0.5m(路缘带)+4+3.75x2m(机动车道)+4.5m (非机动车道)+5.5m(人行道)=26.5m
4、交通疏解的原则:
交通配合是城市施工必不可少的一项重要工作,在施工期间我们将遵循:“服从指挥、合理安排、科学疏导、适当分流、专人负责、确保畅通”的原则,切实做好交通配合工作,保证施工期间的交通通畅。

1.坚持“以人为本”,充分考虑市民长期以来形成的出行习惯,尽可能降低对道路现有车道的调整幅度,减少调整给市民出行所带来的不便。

2.坚持与施工计划保持“一致性”原则,在制定施工期间的交通疏解方案时,按分期施工方案进行交通疏解,保证交通疏解方案以及实施时间与道路交通施工一致性,保证疏解方案顺利实施。

3.充分利用现有道路资源,争取做到疏解车道数不少于原车道数,最大限度保障机动车日常交通。

4.按照“先补后占”的原则进行临时道路施工和疏解车道的划分。

5.确保施工期间,行人、车辆与施工的安全,降低行人、车辆及施工等风险。

6.标线施划时,应尽量减小标线偏折角度,增加变化段的直线长度,加大转折点的转弯半径,保证行车顺畅。

4.交通疏解方案
长沙轨道交通2#线长沙大道站地下空间开发项目工程施工时须临时占用长沙大道高架桥下部分辅道及长沙大道与沙湾路交叉口部分道路。

保证施工期间长沙大道辅道的交通畅通和不影响附近居民的出行,根据现场实际道路状况,使施工期间道路畅通,交通疏解合理、有序、安全。

在工程整个施工期间,根据线路与附近道路的关系,拟定疏解方案如下:
4.1运达地下通道施工为保证长沙大道高架桥两侧辅道的正常通行,分四期施工,分别为预备期、一期、二期、恢复期,预备期主要为人行道该行车路面管线迁改及保护,工期较短,一期施工长沙大道中间部分,二期施工南北两侧部分。

恢复期为二期占道道路和人行道恢复施工。

4.2 预备期只占用两侧长沙大道两侧辅道人行道,占道长度北侧为66.7m,南侧为55m。

合并两侧辅道非机动车道和人行道,路面宽为两侧道路为4.5m(绿化带)+0.5m(路缘带)+3.75x2+4m(机动车道)+3.5m(非机动车道)+0.5m(路缘带)=20.5m。

详见预备期工程施工交通疏解平面图。

4.3一期施工占用长沙大道与沙湾路交叉口西侧长沙大道高架桥下中间部分,占道长度86m,围挡后,北侧辅道改道长度为123m,改道后保持原有三个机动车道,合并非机动车道和人行道,道路宽度为0.5m(路缘带)+3x3m(机动车道)十3.5m(人非混行道)=13m;南侧辅道改道长度为118m,改道后保持原有三个机动车道,合并非
机动车道和人行道,道路宽度为0.5m(路缘带)+-3x3m(机动车道)+2m(人非混行道)=11.5m。

详见一期工程施工交通疏解平面图。

4.4二期施工围挡后长沙大道高架桥北侧辅道改道长度为120m,改道后保持原有三个机动车道,合并非机动车道和人行道,道路宽度为0.5m(路缘带)+3×3.5m(机动车道)+3m(人非混行道)+1m(路缘带)=15m;南侧辅道改道长度为120m,由于长沙大道南侧辅道在本通道及西侧位置桥下净空可满足机动车辆通行,故在南侧交通疏解时利用桥下3m宽度范围,布置机动车道;改道后保持原有三个机动车道,合并非机动车道和人行道,道路宽度为3*3.25m(机动车道)+2.25m(人非混行道)=12m。

二期施工围挡占用沙湾路路口处人行道,保持正常行车道,详见二期工程施工交通疏解平面图。

4.5 一、二期施工改道后车道变窄,为确保行车安全,通过改道交通疏解路段减速至20km/h,分别在长沙大道和沙湾路相应位置设置减速标志和减速终点标志,具体位置见交通疏解平面图。

4.6 既有围挡外临时占道时间
4.6.1 预备期:2013年12月1日至2013年元月15日(共45天)4.6.2 第1期:2014年元月15日至2014年6月30日(共167天)。

4.6.3第2期:2014年7月1日至2014年11月30日(共153天)4.6.4 恢复期:2014年12月1日至2014年12月20日(共20天)5.交通疏解标志:
5.1、交通标志分期分阶段设置,具体设置见交通疏解各阶段图。

5.2、如有不足之处,按公安交警部门的指导要求进一步完善设置。

6.交通安全保证措施:
6.1施工前积极与当地各级行政及公安交警部门协商,严格按批准的方案的范围、期限进行施工。

6.2在施工范围内与车行道之间用施工护拦分隔,同时按要求用隔离护栏将车道与施工围挡区域形成缓冲区域,防止车辆及非施工人员进入施工场地;
6.3施工材料及机械停放一律在施工范围内,不准占用行车通道及人非车道。

6.4机械进退场尽量选择行车较少的时段,避免造成交通阻塞;6.5在工地施工地段每天派专人清扫施工现场和附近的道路,并且对现场的机动车道洒水清洗。

6.6 在进入施工路段出入口设置大型提示减速慢行标志。

6.7施工场地设置交通疏导员,人数满足要求,保证机动车辆与行人正常、安全、有序通行
6.8围挡施工、交通标志施工时间尽量安排在晚上或者交通压力不大的时候,保证交通畅通。

6.9 在围挡立柱项安装低压黄闪警示灯,保证夜间车辆行驶安全。

6.10 在围挡、护栏及绿化合理设置线形诱导标志。

6.11 因牵涉到路面行车、既有桥梁、周边房屋建筑安全,必须采用严格按设计要求做好边坡防护。

7.交通组织配套措施:
7.l 在分流点路口设置临时执勤岗亭,由交警部门安排人员分班24
小时值守。

7.2 在施工路段及外围发生一般交通事故和车辆抛锚时,在做好
现场标记的前提下,及时将事故、抛锚车辆移至路边,恢复正常行驶。

7.3 合理安排好施工工期,重点部位采取交叉作业的方式,坚决杜绝占路不施工的现象。

7.4 施工单位的运输车辆,应严格按有关部门的规定,在允许的线路上通行,并在进出施工区专用通道口派专人指挥,以保证车辆出入安全。

7.5 工程项目部与管理部门积极配合协调,合理疏导,确保工程顺利进行。

7.6主体施工单位和监理公司必须保证路基牢固、路面平整,围挡整齐完好,以保障车辆顺利通行
8.施工注意事项及建议:
8.1 充分利用电视、广播、报纸等新闻媒体大力进行宣传,向社会公告施工期间的交通组织措施,让过往驾驶员提前知晓并调整出行线路。

8.2 要随时对道路进行维护、保养,确保路基牢固、路面平整,确保车辆通行顺畅。

8.3做好分流前的各项准备,选择…个合适的时间进行道路封闭。

8.4交通分流后,封闭的路段先期暂缓对路面进行大规模的改造,让分流车辆试行一周无大碍后,即进行正式施工。

如分流中出现新的情况、问题,应及时调整、完善分流方案。

8.5对危及人身安全的重大隐患,由相关责任人立即作出整改。

9.施工保证措施:
9.1严格按施工组织设计和交通组织方案执行,确保道路基本畅通,安全有序。

9.2因牵影响路面交通,须请交警队配合及办理相关手续。

2013年11月24日。
