03吸收塔脚手架搭设
吸收塔及原净烟道脚手架搭设施工方案.doc

吸收塔及原净烟道脚手架搭设施工方案.doc鹤壁鹤淇发电有限责任公司660MW机组#1脱硫吸收塔检修脚手架搭设技术要求一、工程概况及内容:鹤壁鹤淇发电有限责任公司660MW机组#1机组脱硫吸收塔内部检修工程,吸收塔直径为18m,总高度为36m。
本要求是针对吸收塔塔体防腐所编制的脚手架搭、拆施工方案的依据。
#1脱硫系统将停运检修,为了满足吸收塔喷淋层大梁补焊、衬胶及喷淋层处塔壁防腐、防磨施工需要,需在脱硫塔内搭设多层检修架子具体内容如下:1、吸收塔零米向上搭设20米高满堂脚手架(满堂红),要求:1)吸收塔底部满铺15mm厚胶板,防止架杆损坏底部防腐。
2)脚手架与吸收塔壁水平距离为300mm,严禁架杆碰触塔壁。
3)2A、2B喷淋层大梁下方1.5米处满铺架板,以便于大梁焊补、衬胶施工需要。
4)2A、2B喷淋层喷头处塔壁需进行防腐、防磨施工。
因此,需在此敷设4层环形架板。
5)吸收塔所有外接管口处均敷设架板进行检查。
2、吸收塔收集器向上搭设15米高满堂脚手架(满堂红),要求:1)环形架子与吸收塔壁水平距离为300mm2)2C、2D、2E喷淋层大梁下方1.5米处满铺架板,以便于大梁焊补、衬胶施工需要。
3) 吸收塔所有外接管口处均敷设架板进行检查。
4)除雾器有管道断裂,因此需在环形收集器上增加一层架子,尺寸约为:17×1.2×4(米),位置视现场检修需要而定。
5)2C、2D、2E喷淋层喷头处塔壁需进行防腐、防磨施工。
因此,需在此敷设6层环形架板。
3、吸收塔外防腐检查所需零星架子,高度如超过3米,包括在本立项范围内。
4、所有架杆两头要有保护用的橡胶封头。
二、依据2.1《电力建设安全工作规程》火力发电厂部分2.2《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)2.3《施工组织设计》2.4《电力建设安全健康与环境管理工作规定》三、作业前必须具备的条件和应做的准备3.1作业前必须具备的条件a.吸收塔脚手架子搭设前施工方案须编制完毕,经审批合格。
吸收塔脚手架搭设施工方案

吸收塔脚手架搭设施工方案一、工程概况及工程目标吸收塔是化工行业中常见的一种设备,其主要功能是进行气液反应,吸收和分离。
在吸收塔的施工过程中,搭设脚手架是必要的,以提供施工作业人员的安全作业环境。
本方案将详细介绍吸收塔脚手架的搭设施工方案。
二、施工准备工作1.现场勘测:确定吸收塔的位置、高度、尺寸,了解场地地形,确定搭设脚手架的具体要求。
2.材料准备:准备所需的脚手架材料,包括钢管、钢板、螺栓、脚手架支撑杆等。
3.人员配置:安排熟悉搭设脚手架工作的工人,并进行相关培训,确保施工人员的安全作业认知。
三、脚手架搭设方案1.脚手架设计:根据吸收塔的尺寸和高度,进行脚手架的设计和计算,确保脚手架的稳定性和安全性。
2.安装扣件:首先安装脚手架的基础支撑杆,然后根据设计方案,依次安装横向杆、纵向杆和斜杆,并使用螺栓进行固定。
3.搭设脚手架框架:根据设计方案,搭设脚手架的主框架,确保平整、水平。
在主框架的两侧,安装相应的斜杆加固。
4.断面支撑:根据吸收塔的高度,设置适当的断面支撑,以增加脚手架的稳定性,并使用垫板进行加固。
5.加装脚手架板、踏板和防护栏杆:根据脚手架的高度,依次加装脚手架板、踏板和防护栏杆,以提供安全的作业环境。
6.检查和修整:搭设脚手架后,必须进行全面检查,确保脚手架的稳定性和安全性。
对出现的问题进行及时修整和加固。
四、施工安全措施1.工地标志:在吸收塔施工现场的入口处设置明显的施工标志,警示人员进入施工区域。
2.安全教育:对参与吸收塔脚手架搭设的工人进行安全教育,强调安全作业注意事项,理解搭设方案,在施工过程中注重个人安全。
3.安全防护:在脚手架搭设过程中,工人必须佩戴安全帽、安全鞋等个人防护装备,以确保施工作业的安全。
4.定期检查:在吸收塔脚手架施工过程中,定期进行脚手架的检查,及时发现并处理安全隐患,确保施工安全。
五、施工实施步骤1.按照施工准备工作进行现场勘测,了解吸收塔的具体情况。
2.进行脚手架搭设方案的制定和设计。
吸收塔内部安全脚手架搭设方案

吸收塔内部安全脚手架搭设方案
一、背景
吸收塔是化工厂中常见的设备,其内部维修和保养需要搭设安
全脚手架。
本方案旨在提供一种安全可靠的吸收塔内部安全脚手架
搭设方案。
二、搭设方案
1. 准备工作
- 在搭设脚手架前,必须进行全面的风险评估,并采取相应的
安全措施。
- 检查吸收塔的结构和材料,确保其能够承受脚手架的重量。
2. 脚手架选型
根据吸收塔的尺寸和高度选择合适的脚手架类型,如钢管脚手架、铝合金脚手架等。
脚手架必须具备足够的稳定性和承载能力。
3. 搭设步骤
- 搭设脚手架的顺序应该从下往上进行,确保稳定性和安全性。
- 在吸收塔内部墙壁上安装水平横梁作为脚手架的基础。
- 上下脚手架之间连接采用可靠的连接件,如扣件等,以确保
整体结构的稳定。
4. 安全措施
- 在脚手架上设置防护栏杆和安全网,以防止人员从高处坠落。
- 为搭设脚手架的工人提供必要的防护装备,如安全帽、安全
带等。
- 定期检查脚手架的稳定性和承载能力,并进行维修和更换。
三、注意事项
1. 严格按照安全操作规程进行搭设,确保人员的安全。
2. 遵守相关法律法规,如固定液压扣件、脚手架的承重限制等。
3. 在搭设过程中,严禁擅自改变或移动脚手架结构,以免引发
安全事故。
四、总结
本方案提供了一种安全可靠的吸收塔内部安全脚手架搭设方案。
在搭设过程中,必须严格遵守安全操作规程,并采取相应的安全措施,以确保人员的安全和设备的正常运行。
吸收塔塔内脚手架搭设专项方案

前言本专项施工方案在危大工程中的定位:根据危险性较大的分部分项工程专项施工方案,按《危险性较大的分部分项工程安全管理办法》执行,并结合国务院393号令《建设工程安全生产管理条例》进行编制。
序号工程名称需单独编制特殊施工方案(危险性较大的分部分项工程)需专家论证的专项施工方案(超过一定规模的危险性较大的分部分项工程)5 脚手架工程1)搭设高度24m及以上的落地式钢管脚手架工程。
2)附着式整体和分片提升脚手架工程。
3)悬挑式脚手架工程。
4)吊篮脚手架工程。
5)自制卸料平台、移动操作平台工程。
6)新型及异型脚手架工程。
1)搭设高度50m及以上落地式钢管脚手架工程。
2)提升高度150m及以上附着式整体和分片提升脚手架工程。
3)架体高度20m及以上悬挑式脚手架工程。
以上1项内容,摘自《危险性较大的分部分项工程安全管理办法》建办质[2018]31号8《电力建设安全生产监督管理办法》(电监安全[2007]38号文)规定,对下列达到国家规定的危险性较大的分部分项工程编制专项施工方案,并附具安全验算结果。
1)基坑支护与降水工程、围堰工程、沉井工程;2)土方和石方开挖工程;3)模板工程、脚手架工程;4)起重吊装工程、钢结构工程;5)高空、水上、潜水、带电作业;6)拆除工程、爆破工程、地下工程;7)锅炉和汽机管道吹扫、锅炉酸洗作业;8)高压容器压力试验;9)国家有关部门规定的其它危险性较大的工程。
本方案编制与实际施工情况属于落地式钢管脚手架工程。
本工程脚手架搭设高度为0~42米。
以上列表序号第5项为本专项施工方案参照依据条件,实际施工情况对比后未满足超过一定规模危险性较大的分部分项工程需专家论证的专项施工方案。
目录一、工程概况.............................................................. - 1 -1.1工程简介........................................................... - 1 -1.2编制目的........................................................... - 1 -1.3脚手架搭拆范围与时间............................................... - 1 -二、编制依据.............................................................. - 1 -三、施工机械及人力配备.................................................... - 2 -3.1劳动力需求......................................................... - 2 -3.2主要施工机械、工器具需求........................................... - 2 -四、脚手架材料验收........................................................ - 3 -4.1 脚手架管.......................................................... - 3 -4.2 扣件.............................................................. - 3 -4.3脚手板............................................................. - 3 -5.1脚手架施工程序..................................................... - 4 -5.2脚手架基础层施工................................................... - 4 -5.3立杆设置........................................................... - 4 -5.4纵、横向水平杆..................................................... - 5 -5.5剪刀撑与横向斜撑设置............................................... - 6 -5.6脚手板铺设要求..................................................... - 6 -5.7防护栏杆及塑料套头................................................. - 7 -5.8连墙件............................................................. - 7 -5.9步道施工........................................................... - 8 -5.10脚手架拆除方法.................................................... - 8 -5.11吸收塔内侧满堂脚手架计算书........................................ - 8 -六、本项目施工时应该执行的强制性条文及具体措施........................... - 16 -6.1 《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011 .............. - 16 -6.2 《建筑施工高处作业安全技术规范》JGJ80-2016 ....................... - 16 -6.3《建筑机械使用安全技术规程》JGJ33-2012 ........................... - 17 -七. 施工质量保证措施..................................................... - 17 -7.1材料质量要求...................................................... - 17 -7.2脚手架应符合的要求................................................ - 17 -7.3纵向水平杆应符合的要求。
吸收塔脚手架搭设方案

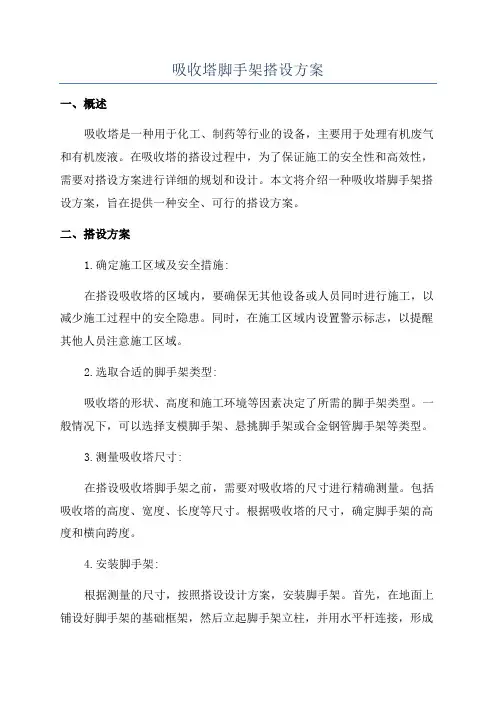

吸收塔脚手架搭设方案一、概述吸收塔是一种用于化工、制药等行业的设备,主要用于处理有机废气和有机废液。
在吸收塔的搭设过程中,为了保证施工的安全性和高效性,需要对搭设方案进行详细的规划和设计。
本文将介绍一种吸收塔脚手架搭设方案,旨在提供一种安全、可行的搭设方案。
二、搭设方案1.确定施工区域及安全措施:在搭设吸收塔的区域内,要确保无其他设备或人员同时进行施工,以减少施工过程中的安全隐患。
同时,在施工区域内设置警示标志,以提醒其他人员注意施工区域。
2.选取合适的脚手架类型:吸收塔的形状、高度和施工环境等因素决定了所需的脚手架类型。
一般情况下,可以选择支模脚手架、悬挑脚手架或合金钢管脚手架等类型。
3.测量吸收塔尺寸:在搭设吸收塔脚手架之前,需要对吸收塔的尺寸进行精确测量。
包括吸收塔的高度、宽度、长度等尺寸。
根据吸收塔的尺寸,确定脚手架的高度和横向跨度。
4.安装脚手架:根据测量的尺寸,按照搭设设计方案,安装脚手架。
首先,在地面上铺设好脚手架的基础框架,然后立起脚手架立柱,并用水平杆连接,形成一个稳定的框架。
接下来,根据吸收塔的高度和横向跨度,安装横向和纵向的主要承重杆、斜撑杆等,加强脚手架的稳定性。
在吸收塔的外部,可以设置临时平台,方便操作人员进行安装和维修工作。
临时平台通常由水平杆、斜撑杆、脚手板等组成,确保操作人员的安全和工作效率。
6.安装安全装置:在吸收塔的搭设过程中,还需要安装一些安全装置,如安全网、安全扶手、安全带等,以确保操作人员的安全。
7.检查和测试:在脚手架搭设完成后,需要进行检查和测试,确保脚手架的稳定性和安全性。
检查脚手架的连接部位是否牢固,测试整个脚手架的负荷能力,以保证吸收塔在使用过程中的安全性。
三、安全措施1.施工现场的保护:在搭设吸收塔脚手架的施工现场,应设置警示标志,进行防护及灯光提示,警戒线范围内任何人员都不得靠近。
确保现场的安全环境。
2.操作人员的安全:进行搭设吸收塔脚手架的操作人员需要接受专门的培训,并佩戴个人防护设备,如安全帽、安全带等,确保个人安全。
吸收塔内部脚手架施工方案

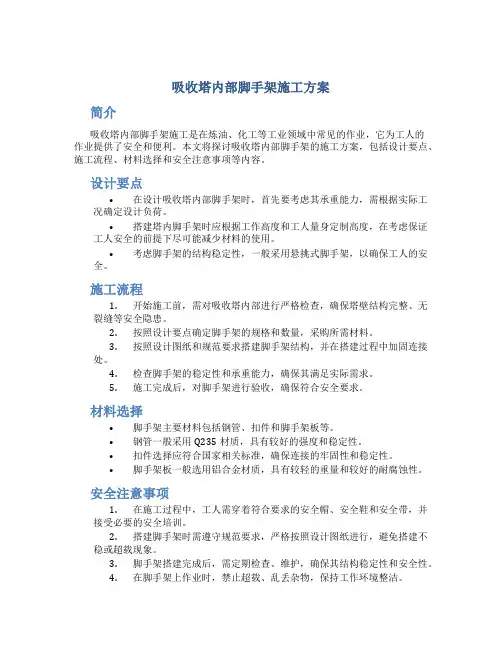

吸收塔内部脚手架施工方案简介吸收塔内部脚手架施工是在炼油、化工等工业领域中常见的作业,它为工人的作业提供了安全和便利。
本文将探讨吸收塔内部脚手架的施工方案,包括设计要点、施工流程、材料选择和安全注意事项等内容。
设计要点•在设计吸收塔内部脚手架时,首先要考虑其承重能力,需根据实际工况确定设计负荷。
•搭建塔内脚手架时应根据工作高度和工人量身定制高度,在考虑保证工人安全的前提下尽可能减少材料的使用。
•考虑脚手架的结构稳定性,一般采用悬挑式脚手架,以确保工人的安全。
施工流程1.开始施工前,需对吸收塔内部进行严格检查,确保塔壁结构完整、无裂缝等安全隐患。
2.按照设计要点确定脚手架的规格和数量,采购所需材料。
3.按照设计图纸和规范要求搭建脚手架结构,并在搭建过程中加固连接处。
4.检查脚手架的稳定性和承重能力,确保其满足实际需求。
5.施工完成后,对脚手架进行验收,确保符合安全要求。
材料选择•脚手架主要材料包括钢管、扣件和脚手架板等。
•钢管一般采用Q235材质,具有较好的强度和稳定性。
•扣件选择应符合国家相关标准,确保连接的牢固性和稳定性。
•脚手架板一般选用铝合金材质,具有较轻的重量和较好的耐腐蚀性。
安全注意事项1.在施工过程中,工人需穿着符合要求的安全帽、安全鞋和安全带,并接受必要的安全培训。
2.搭建脚手架时需遵守规范要求,严格按照设计图纸进行,避免搭建不稳或超载现象。
3.脚手架搭建完成后,需定期检查、维护,确保其结构稳定性和安全性。
4.在脚手架上作业时,禁止超载、乱丢杂物,保持工作环境整洁。
以上是吸收塔内部脚手架施工方案的相关内容,只有合理的施工设计和严格的施工管理,才能确保吸收塔内部脚手架的安全性和可靠性,为工人的作业提供安全保障。
吸收塔脚手架搭设及拆除施工规划方案

汲取塔脚手架搭设及拆掉专项施工方案编制:审查:赞同:2015-12-09目录1.施工概略 (1)2.依照的图纸、文件及标准 (1)3.脚手架结构 (1)4.施工准备 (2)5.主要搭设程序 (2)6.脚手架拆掉 (4)7.注意事项 (4)8.安全措施 (4)脚手架安全承载力计算 (6)附表 1 脱硫设备烟道安装工程强迫性条则履行状况检查表附表 2:绿色施工实行计划表工作危险源辨别( JHA)重要风险作业及控制举措重要环境要素及控制举措表重要风险作业危险控制举措考证表#4 汲取塔脚手架搭设及拆掉1.施工概略热电生产中心撤消旁路烟道改造项目,新建#4 汲取塔,汲取塔上部直径φ3.8m 、下部直径φ 8.6m ,汲取塔顶标高 40m 。
现阶段汲取塔需要搭设的脚手架有:汲取塔原烟道进口组合安装用脚手架搭设、汲取塔内部施工脚手架搭设。
2.依照的图纸、文件及标准工程建设标准强迫性条则《电力工程部分》2011 版电力建设安全工作规程电力建设安全健康与环境管理工作规定 2002-01-21建筑施工扣件式钢管脚手架安全技术规范JGJ130-2011建筑施工特种人员管理规定 2008《火电厂烟气脱硫工程施工质量查收及评定规程》(DLT 5417-2009)《建设工程安全生产管理条例》 2000 年 1 月 30 日公布并实行火力发电建设工程启动试运及查收规范 DL/T5437 -2009总平面图、汲取塔安装图纸3.脚手架结构3.1 汲取塔内部施工脚手架搭设①在汲取塔内部中心搭设井字架,高度至塔内顶部以下 1m 处;井字架横向纵向均设置 6 排立杆,立杆间距均为,井字架立面设置剪刀撑。
②沿汲取塔内壁整圈搭设环形双排脚手架,高度至塔顶以下1m 处;双排脚手架宽度,凑近筒壁立杆间距,,脚手架每层高度不超过,环形脚手架与塔中心的井字脚手架相连,使之更坚固稳固,注意小横杆要与塔壁留有起码 150mm-200mm 的空隙,每层脚手架上铺设双跳板并绑扎。
评审后-吸收塔内外脚手架搭设施工方案

重庆合川双槐电厂二期扩建工程吸收塔内外脚手架搭设及拆除施工方案编写:审核:批准:中电投远达环保工程有限公司合川项目部年月日重庆合川双槐电厂二期扩建工程吸收塔内外脚手架搭设及拆除施工方案编写:审核:批准:黑龙江恒泰建设集团有限公司双槐电厂项目部年月日目录1. 施工概况 (1)2. 依据的图纸、文件及标准 (1)3. 脚手架构造 (1)4. 施工准备 (3)5. 主要搭设程序 (3)6. 脚手架的拆除 (5)7. 质量标准 (5)脚手架安全稳定计算书 (8)吸收塔内外脚手架搭设及拆除1.施工概况重庆合川双槐电厂二期扩建工程,多污染物协同控制一体化工程(脱硫部分),吸收塔上部直径φ16.5m、下部直径φ19m,吸收塔顶标高44.5m。
现阶段吸收塔需要搭设的脚手架有:吸收塔内部施工脚手架、吸收塔外部施工脚手架。
2.依据的图纸、文件及标准2.1工程建设标准强制性条文《电力工程部分》2006版2.2电力建设安全工作规程DL5009.1---20022.3电力建设安全健康与环境管理工作规定2002-01-212.4建筑施工扣件式钢管脚手架安全技术规程JGJ130-20112.5建筑施工特种人员管理规定20082.6《火电厂烟气脱硫工程施工质量验收及评定规程》(DLT 5417-2009)2.7《建设工程安全生产管理条例》2000年1月30日发布并实施2.8火力发电建设工程启动试运及验收规程DL/T5437-20092.9总平面图、吸收塔安装图纸3.脚手架构造3.1吸收塔内部施工脚手架搭设①在吸收塔内部中心搭设6m×6m井字架,高度至塔内顶部以下0.5m处;井字架横向纵向均设置6排立杆,立杆间距均为1m,井字架四个立面设置剪刀撑。
②沿吸收塔内壁整圈搭设环形双排脚手架,高度至塔顶以下0.5m处;双排脚手架宽度1.5m,靠近筒壁立杆间距2m,内侧依次为1.68m、1.35m,脚手架每层高度1.8m,环形脚手架与塔中心的井字脚手架相连,使之更牢固稳定,注意小横杆要与塔壁留有至少150mm的间隙。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
江苏新海发电有限公司11、12#燃煤锅炉烟气脱硫工程吸收塔脚手架搭设
施
工
技
术
方
案
武汉凯迪电力环保有限公司新海项目经理部
二00七年元月二十五日
1、工程概况
新海电厂2×220MW燃煤锅炉烟气脱硫工程是由武汉凯迪电力股份有限公司总承包,建设一个投资低、运行维护费用经济合理、运行方便的副产品利用型烟气脱硫系统。
、该工程包含烟气主流程系统和石灰乳制备系统及石膏处理系统两个辅助系统,共三个系统。
其中烟气主流程系统为从11、12#炉后引风机出来的未处理烟气升压风机升压GGH加热器加热吸收塔脱硫处理GGH加热器加热烟囱。
、本次安装的脚手架为吸收塔进行安装时所用脚手架,搭设在吸收塔筒体的内外侧,吸收塔筒体高为31.6m,脚手架的搭设需满足整个吸收塔安装的要求。
2、编制依据
、《新海电厂脱硫工程施工组织设计》。
、图纸:
《吸收塔制作图》武汉凯迪电力股份有限公司J0301。
、引用技术规范及标准:
《建筑安装登高架设作业》;
《电力建设安全工作规程》(火力发电厂部分)DL/;
《电力建设安全健康与环境管理工作规定》
3、构造设计
、由于该脚手架服务对象为吸收塔圆形筒体,因此该脚手架设计为多边形封闭式双排脚手架(设计参数及形状见附图一)。
4、作业范围及工程量
、作业范围为:吸收塔安装区域,占地面积约为200m2。
、主要工程量及材料:沿吸收塔壳体内外侧周围搭设多边形封闭式双排脚手架,合计约40吨。
吸收塔脚手架主要工程量及措施用料见下表:序号名称规格型号单位数量备注
1脚手管ф48××6000根500随工程随时
2脚手管ф48××4000根60随工程随时
3脚手管ф48××2500根1000随工程随时
4脚手管ф48××2000根1500随工程随时
5扣件十字只6000随工程随时
6扣件接头只600随工程随时
7扣件转向只100随工程随时
8脚手板50×250×2000块1000随工程随时
9安全网大眼㎡800随工程随时
10铅丝8-12#kg400随工程随时
11其它随工程随时
附录一、安全危害辨识及对策工程项目:新海发电厂吸收塔脚手架搭设
工程项目:新海发电厂吸收塔脚手架搭设
注:控制方法:W:见证;H:停工待检;S:连续监护;A:提醒;R:记录确认。
控制时机:P:作业开始前;D:每天至少一次;Z:每周一次(4Z:每月一次,12Z:每季一次);T:活动连续过程停顿或中断后重新开始作业前。
