龙湖地产公司拿地标准工作流程[115050]

合集下载

龙湖地产集团计划运营龙湖商业地产全流程计划时间管控表

龙湖地产集团计划运营龙湖商业地产全流程计划时间管控表

龙湖地产集团计划运营龙湖商业地产全流程计划时间管控表序号计划级别工作项WBS结构一、土地获取JT-01集团取得国土证WBS结构二、项目启动JT-02集团组建项目团队DQ-01地区确定建筑方案、精装方案设计单位DQ-02地区确定施工图设计单位JT-03集团商业研策定位会成果审批通过JT-04集团完成商业总图及概念平面DQ-03地区确定各市政专项方案JT-05集团启动会成果审批通过DQ-04地区提交目标成本(启动版)DQ-05地区编制物业前介计划及交底WBS结构三、设计及报建JT-06集团方案设计成果政府相关部门审核通过DQ-06地区提交目标成本(基准版)DQ-07地区完成初步勘查DQ-08地区完成基坑支护方案设计及论证DQ-09地区取得建设用地规划许可证JT-07集团完成业态落位及铺面划分(初设版)DQ-10地区完成初步设计JT-08集团取得消防审查报告JT-09集团初步设计成果政府相关部门审核通过DQ-11地区电梯及扶梯参数确定JT-10集团完成业态落位及铺面划分(施工图版)JT-11集团取得建设工程规划许可证DQ-12地区完成施工图设计(施工正式版)DQ-13地区施工图预算审批完成JT-12集团完成幕墙招标图设计DQ-14地区完成景观方案设计DQ-15地区完成精装修方案设计JT-13集团完成室外灯光方案设计DQ-16地区完成室内灯光方案设计DQ-17地区完成导视方案设计DQ-18地区完成弱电方案设计DQ-19地区完成室内综合管网设计JT-14集团完成采光顶方案设计DQ-20地区完成车库划线设计WBS结构四、施工准备及施工DQ-21地区提交招标采购计划JT-15集团总承包单位定标JT-16集团取得施工许可证JT-17集团基坑支护及土方工程开工DQ-22地区完成土方及妆基施工JT-18集团主体结构施工至正负零JT-19集团超市、影院、冰场主力店合同签约完成JT-20集团招商启动会DQ-23地区幕墙施工单位定标DQ-24地区土建总包向机电施工单位移交场地JT-21集团主题结构封顶DQ-25地区完成屋面防水施工DQ-26地区完成采光顶封闭施工JT-22集团完成商业公区精装修样板段施工DQ-27地区完成扶梯安装DQ-28地区完成货梯安装JT-23集团已签约主、次力店交房条件交底及确认DQ-29地区已签约餐饮商铺交房条件交底及确认JT-24集团完成外装施工DQ-30地区完成夜景照明施工JT-25集团全部招商达到30%DQ-31地区完成消防系统施工DQ-32地区完成生化池、隔油池安装DQ-33地区完成机电综合测试JT-26集团全部招商达到60%WBS结构五、市政及配套DQ-34地区正式通水JT-27集团正式通电JT-28集团具备供热条件JT-29集团正式通气到厨房末端DQ-35地区道路面层施工完成WBS结构六、公共区域精装修工程DQ-36地区土建总包向公区精装单位移交场地DQ-37地区公共部位精装修施工完成DQ-38地区商管、物业用房移交WBS结构七、验收及移交JT-30集团消防验收JT-31集团向主力店移交精装场地JT-32集团开业启动会JT-33集团规划验收JT-34集团竣工验收及备案DQ-39地区主力店精装修施工完成DQ-40地区商铺精装修施工完成DQ-41地区室外景观施工完成WBS结构八、开业JT-35集团开业仪式JT-36集团项目后评估前置任务交付物建设工程规化许可证取得前30天证件扫描件开业前44个月OA公告页面截屏开业前44个月合同审批OA链接组建项目团队后1个月合同审批OA链接开业前42个月商业研策定位会成果商业研策定位会审批通过后1个月商业总图及概念平面图会审纪要商业研策定位会审批通过后1.5个月市政专项方案会审纪要商业研策定位会审批通过后3个月商业启动会成果启动会审批通过后5个工作日目标成本(启动版)审批页面截屏启动会审批通过后20日物业前介计划启动会审批通过后1个月方案审核意见报告扫描件方案设计成果审核通过后30个工作日目标成本(基准版)审批页面截屏初步勘查报告封面扫描件基坑支护图纸会审纪要证件扫描件方案设计成果审核通过后1个月业态落位及铺面划分图(初设版)方案设计成果审核通过后2个月初步设计图纸会审纪要初步设计完成后1个月消防审查报告扫描件方案设计成果政府审核通过后3个月初步设计审核意见报告扫描件初步设计成果审核通过后2个月电梯及扶梯参数表初步设计成果审核通过后1个月业态落位及铺面划分图(施工图版)证件扫描件初步设计成果审核通过后5个月施工图会审纪要施工正式版施工图完成后60日目标成本(施工图预算调整版)审批页面截屏初步设计成果审核通过后6个月幕墙招标图纸会审纪要方案设计成果审核通过后2个月景观方案会审纪要方案设计成果审核通过后2个月精装修方案会审纪要幕墙招标图设计完成前3个月室外灯光方案会审纪要精装修方案设计完成后3个月室内灯光方案会审纪要与精装修方案设计同步完成导视方案会审纪要初步设计成果审批通过后2个月弱电方案会审纪要与施工图设计同步完成管网综合图纸会审纪要与精装修方案设计同步完成采光顶方案会审纪要开业前6个月车库划线图纸会审纪要初步设计成果审核通过后2个月招标采购计划表开业前34个月定标报告链接证件扫描档开业前33个月现场形象速度照片开工后6个月现场形象速度照片开工后12个月现场形象速度照片开业前21个月主力店签约合同审批页面截屏开业前21个月招商启动会成果审批链接开业前20个月定标报告链接开工后15个月移交文件扫描档主体结构施工至正负零后5个月现场形象进度照片主体结构封顶后3个月现场形象进度照片主体结构封顶后3个月现场形象进度照片主体结构封顶后3个月现场点评纪要主体结构封顶后5个月现场形象进度照片开业前12个月现场形象进度照片开业前12个月会议纪要开业前9个月会议纪要主体结构封顶后8个月现场形象进度照片完成外装施工后2个月现场形象进度照片开业前8个月商业CRM系统截屏开业前7个月现场形象进度照片开业前6个月现场形象进度照片开业前6个月开业前4个月商业CRM系统截屏开业前8个月开业前8个月开业前8个月开业前1个月开业前2周现场形象进度照片主体结构封顶后3个月移交文件扫描件开业前6个月现场形象进度照片开业前4个月移交文件扫描件开业前6个月证件扫描件开业前6个月移交文件扫描件开业前4个月开业启动会成果审批链接开业前3个月证件扫描件开业前2个月证件扫描件开业前1个月现场形象进度照片现场形象进度照片现场形象进度照片项目基准点开业后3个月项目后评估成果责任岗位责任部门项目投资发展经理投资发展部项目负责人运营部项目研发经理研发部项目研发经理研发部项目负责人运营部项目研发经理研发部项目研发经理研发部项目负责人运营部项目成本经理造价采购部项目物业经理物业公司项目投资发展经理投资发展部项目成本经理造价采购部项目研发经理研发部项目研发经理研发部项目投资发展经理投资发展部项目招商经理商运部项目研发经理研发部项目投资发展经理投资发展部项目投资发展经理投资发展部项目研发经理研发部项目招商经理商运部项目投资发展经理投资发展部项目研发经理研发部项目成本经理造价采购部项目研发经理研发部项目研发经理研发部项目研发经理研发部项目研发经理研发部项目研发经理研发部项目研发经理研发部项目研发经理研发部项目研发经理研发部项目研发经理研发部项目研发经理研发部项目成本经理造价采购部项目成本经理造价采购部项目工程经理工程部项目工程经理工程部项目工程经理工程部项目工程经理工程部项目招商经理商运部项目招商经理商运部项目成本经理造价采购部项目负责人运营部项目工程经理工程部项目工程经理工程部项目工程经理工程部项目精装经理工程部项目工程经理工程部项目工程经理工程部项目商运技术负责商运部项目商运技术负责商运部项目工程经理工程部项目工程经理工程部项目招商经理商运部项目工程经理工程部项目工程经理工程部项目工程经理工程部项目招商经理商运部项目工程经理工程部项目工程经理工程部项目工程经理工程部项目工程经理工程部项目工程经理工程部项目负责人运营部项目精装经理工程部项目工程经理工程部项目投资发展经理投资发展部项目负责人运营部商业运营经理商运部项目投资发展经理投资发展部项目负责人运营部商业运营经理商运部商业运营经理商运部项目景观经理工程部项目负责人运营部项目负责人运营部。

开发商拿地流程

开发商拿地流程

开发商拿地流程开发商拿地是房地产开发的第一步,也是整个项目的基础。

在中国的土地制度下,土地属于国家所有,开发商只能通过出让、转让等方式获取土地使用权。

因此,开发商拿地流程是非常重要的,下面将介绍一般的拿地流程。

首先,开发商需要确定自己的发展战略和目标,明确自己要开发的项目类型、规模和定位。

这是拿地的前提,也是整个项目的规划基础。

开发商需要根据市场需求、自身实力和资源情况,确定拿地的方向和重点。

其次,开发商需要进行土地市场调研,了解目标城市或地区的土地供应情况、政策规定、市场价格等信息。

这是为了更好地把握市场动态,找准拿地的时机和地点。

同时,也需要了解土地性质、用途、规划条件等,确保拿地后能够顺利开发。

接着,开发商可以通过多种渠道获取土地资源,如土地拍卖、挂牌出让、协议转让等方式。

在选择拿地方式时,需要综合考虑土地位置、规划条件、竞争情况、成本等因素,做出合理的决策。

一旦确定了目标土地,开发商需要参与土地竞买或谈判过程,制定拿地策略,争取最有利的条件。

这需要开发商具备一定的谈判能力和风险把控能力,同时也需要与政府部门、土地所有者等各方进行有效沟通和协商。

拿地成功后,开发商需要及时办理土地使用权证、规划许可证等手续,确保土地的合法性和开发的合规性。

同时,还需要进行项目前期规划、设计、融资等工作,为后续的开发建设做好准备。

最后,开发商需要在拿地后尽快启动项目建设,按照规划和设计要求进行开发,确保项目质量和进度。

同时,还需要与相关部门和社会各方保持良好的沟通和合作,解决项目开发中出现的各种问题,促进项目顺利推进。

总的来说,开发商拿地流程是一个复杂的过程,需要开发商具备全面的能力和素质。

只有合理规划、精准定位、灵活应对,才能在激烈的市场竞争中脱颖而出,实现项目的成功开发和运营。

希望以上内容能对开发商拿地流程有所帮助,谢谢阅读。

完整版房地产拿地流程及技巧

完整版房地产拿地流程及技巧

完整版房地产拿地流程及技巧房地产拿地是指开发商购买土地用于房地产项目的过程。

这是房地产开发中至关重要的一步,成功的拿地流程和技巧直接影响着整个项目的成败。

本文将详细介绍完整版的房地产拿地流程,并分享一些拿地的技巧,帮助读者了解和应用于实践当中。

1. 拿地前准备阶段在正式拿地之前,开发商需要进行一系列的准备工作,以确保拿地的顺利进行。

这包括以下几个方面:市场调研:了解所在地区的房地产市场情况,包括供需关系、竞争对手情况、政策法规等。

只有对市场有全面了解,才能做出明智的决策。

财务规划:评估项目的可行性和风险,并制定合理的财务计划。

考虑购置土地的成本、建设投资、销售预期等因素,确保项目的盈利能力。

团队组建:组建专业的拿地团队,包括市场分析师、法律顾问、土地评估师等,以确保团队的专业性和高效性。

2. 拿地流程下面将介绍典型的房地产拿地流程,每个步骤都至关重要,需要认真执行。

2.1 土地调研与选址在拿地流程中的第一阶段,开发商需要进行土地调研和选址工作。

这包括以下几个步骤:确定目标区域:根据市场调研的结果,确定适合项目发展的地区。

土地调研:对目标区域内的土地进行详细调研,包括土地的规划用途、限制条件、地形地势、周边配套设施等。

选址考虑因素:综合考虑目标区域的发展潜力、现有竞争情况、交通便利性等因素,选取最适合项目的土地。

2.2 拿地谈判与合同签订在确定目标土地后,开发商需要与土地所有者进行谈判,并最终签订购地合同。

谈判策略:制定拿地谈判策略,包括土地价格、付款方式、交易条件等的议定。

合同起草:由法律顾问起草合同,确保合同条款合法合规,并保护开发商的权益。

洽谈与签订:通过与土地所有者的洽谈,确定最终的购地条件,并签订购地合同。

2.3 审批与手续办理完成购地合同签订后,开发商需要办理相关的审批与手续,以确保项目能够合法开展。

土地规划审批:按照土地规划要求,提交相关申请并进行审批。

建设用地预审:根据规定,提交建设用地预审申请,等待审批结果。

房地产开发商怎样拿地?拿地的程序?要办些什么手续,准备什么材料?

房地产开发商怎样拿地?拿地的程序?要办些什么手续,准备什么材料?

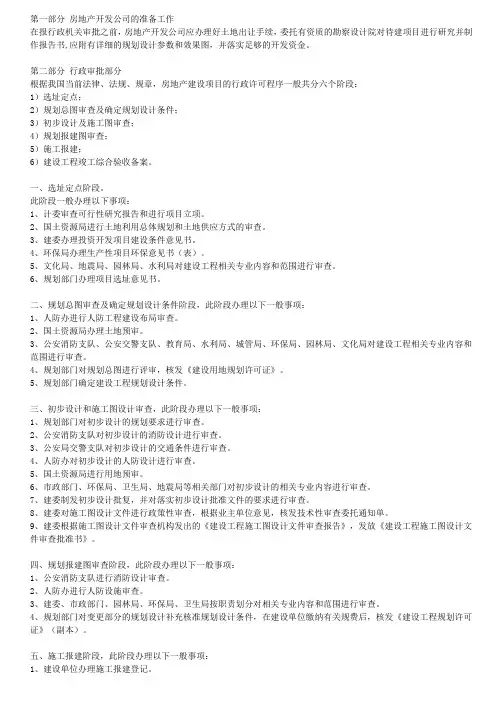

第一部分房地产开发公司的准备工作在报行政机关审批之前,房地产开发公司应办理好土地出让手续,委托有资质的勘察设计院对待建项目进行研究并制作报告书,应附有详细的规划设计参数和效果图,并落实足够的开发资金。

第二部分行政审批部分根据我国当前法律、法规、规章,房地产建设项目的行政许可程序一般共分六个阶段:1)选址定点;2)规划总图审查及确定规划设计条件;3)初步设计及施工图审查;4)规划报建图审查;5)施工报建;6)建设工程竣工综合验收备案。

一、选址定点阶段。

此阶段一般办理以下事项:1、计委审查可行性研究报告和进行项目立项。

2、国土资源局进行土地利用总体规划和土地供应方式的审查。

3、建委办理投资开发项目建设条件意见书。

4、环保局办理生产性项目环保意见书(表)。

5、文化局、地震局、园林局、水利局对建设工程相关专业内容和范围进行审查。

6、规划部门办理项目选址意见书。

二、规划总图审查及确定规划设计条件阶段,此阶段办理以下一般事项:1、人防办进行人防工程建设布局审查。

2、国土资源局办理土地预审。

3、公安消防支队、公安交警支队、教育局、水利局、城管局、环保局、园林局、文化局对建设工程相关专业内容和范围进行审查。

4、规划部门对规划总图进行评审,核发《建设用地规划许可证》。

5、规划部门确定建设工程规划设计条件。

三、初步设计和施工图设计审查,此阶段办理以下一般事项:1、规划部门对初步设计的规划要求进行审查。

2、公安消防支队对初步设计的消防设计进行审查。

3、公安局交警支队对初步设计的交通条件进行审查。

4、人防办对初步设计的人防设计进行审查。

5、国土资源局进行用地预审。

6、市政部门、环保局、卫生局、地震局等相关部门对初步设计的相关专业内容进行审查。

7、建委制发初步设计批复,并对落实初步设计批准文件的要求进行审查。

8、建委对施工图设计文件进行政策性审查,根据业主单位意见,核发技术性审查委托通知单。

9、建委根据施工图设计文件审查机构发出的《建设工程施工图设计文件审查报告》,发放《建设工程施工图设计文件审查批准书》。

龙湖拿地到交付标准工序工期标准

龙湖拿地到交付标准工序工期标准

龙湖拿地到交付标准工序工期标准龙湖拿地到交付标准工序与工期一、龙湖土地拓展阶段标准工序及工期1、龙湖投资决策本阶段以获得土地信息为工作编制的起始点2、土地购买本阶段以获得土地公示为工作编制的起始点。

3、交地本阶段以获得土地中标通知书为工作编制的起始点。

4、取得设计条件本阶段以获得土地中标通知书为工作编制的起始点。

二、报建阶段标准工序及工期重点提示:增加开发与设计部门与相关职能部门平时沟通计划,但平时沟通不能完全确保方案上会后无意见,编制计划时须充分考虑。

1、方案报建本阶段以获得方案图纸完成为工作编制的起始点,报建前准备工作完成时间与方案图纸完成同步。

2、初步设计方案报建本阶段以获得初步设计图纸完成为工作编制的起始点,报建前准备工作完成时间与初步设计图纸完成同步。

初步设计在作完方案设计与方案报建资料准备阶段即可开始。

3、施工图报建本阶段以施工图图纸完成为工作编制的起始点,报建前准备工作完成时间与施工图图纸完成同步。

施工图设计在完成建委审查后阶段即可开始。

三、建筑设计阶段标准工序及工期1、开发预案阶段2、概念设计3、方案设计4、地质勘查设计5、初步设计6、施工图设计7、精装图设计8、导视系统设计9、售楼处.样板房设计四、非样板区景观设计标准工序及工期1、概念设计阶段本阶段以领取方案上会的会议纪要前30个d做为工作编制的起始点,开始景观概念设计单位的招选工作2、景观方案设计阶段本阶段方案设计准备阶段完成时间与概念方案完成时间同步完成。

3、景观扩初设计阶段本阶段以完成景观方案交底会为起点。

4、景观施工图设计阶段景观施工图设计准备与景观扩初同时完成。

5、景观施工图移交阶段本阶段以完成景观施工图为起点。

五、样板区景观设计标准工序及工期1、样板区景观方案、扩初设计本阶段以完成景观方案为起点。

2、样板区施工图设计本阶段施工图准备阶段与扩初完成时间同步。

六、龙湖工程标准工序及工期1、施工准备阶段2、施工阶段3、验收及交房阶段4、住宅工程合理工期计算表计算示例,条件是:考虑场地土方平整和小区主要硬化道路基层施工、考虑总包提前到桩基施工阶段进场做施工前准备,预制桩、六层多层毛坯房、斜屋面、跨雨季和春节施工5、龙湖标准预售工期说明:1)浅基础按天然地基考虑,未考虑人工地基的处理时间;2)表中桩基工程的工期已包括了桩基检验的时间;3)表中数据均考虑了总包提前进场的条件。

房地产开发拿地流程图

房地产开发拿地流程图

房地产开发拿地流程图
土地获得流程一般包括以下几个步骤:
1.制定土地拓展战略:公司需要及时收集拓展城市土地信息,并进行市场基础研究,以制定土地拓展战略。

2.地块信息初步筛选:公司要关注各地地块信息并进行分析,汇总后上报总经办,编制城市基础拓展报告。

3.地块现场踏勘:评估小组进行初步判断后,对关注的地块进行现场踏勘,进行二次判定和综合分析判断。

4.编制项目建议书:公司根据现场踏勘结果,提供项目规划、设计方案等信息,编制项目建议书并进行审批。

5.参加竞拍:公司准备参加竞拍,购买土地标书并缴纳保证金,编制土地竞拍方案,进行竞争对手分析。

6.获得土地:如果拍中,则获得土地;如果未中拍,则信息入库,结束流程。

上述流程需要各部门之间的协调与配合,包括办事处、投资发展部、市场研究、设计部、财务部、总经理等部门,以综合实力与状况支持公司发展战略。

同时,公司需要不断追踪未拍众地块的后续发展,以保持市场竞争力。

房地产拿地流程

房地产拿地流程

房地产拿地流程
在房地产开发中,拿地是一个至关重要的环节。

拿地流程的顺利与否直接影响着后续项目的发展和成败。

下面我将详细介绍房地产拿地流程。

首先,拿地前需要进行充分的市场调研和分析。

开发商需要对目标区域的土地资源、市场需求、政策法规等进行深入了解,以便确定最适合开发的地块。

其次,确定拿地策略。

开发商需要根据市场需求和自身实力制定拿地策略,包括拿地方式、拿地规模、拿地定位等,确保拿地行为符合公司整体发展战略。

然后,进行土地资源整理和筛选。

在确定了拿地策略后,开发商需要通过土地资源整理和筛选,找到符合公司需求和战略定位的目标地块。

接着,进行土地成交谈判。

一旦确定了目标地块,开发商需要与土地所有者进行成交谈判,商定土地价格、使用权期限、土地用途等关键条款,最终达成拿地协议。

最后,完成土地过户手续。

在谈判达成一致后,开发商需要完
成土地过户手续,包括土地权属证书办理、土地使用权登记等程序,确保土地合法权益的转移。

总的来说,房地产拿地流程是一个复杂而又关键的环节,需要
开发商具备丰富的市场经验和专业知识,以及良好的谈判能力和执
行力。

只有在拿地流程中做好每一个环节的工作,才能确保项目后
续的顺利开发和运营。

希望以上内容能对您有所帮助。

项目拿地流程

项目拿地流程

项目拿地流程在房地产行业中,项目拿地是一个非常重要的环节,它直接关系到开发商的项目规划、建设和销售等后续工作。

因此,项目拿地的流程非常关键,需要经过严谨的策划和执行。

下面将详细介绍项目拿地的流程。

第一步,市场调研和分析。

在决定拿地之前,开发商首先需要进行市场调研和分析。

这包括对目标城市或区域的经济发展情况、人口结构、房地产市场供需情况、竞争对手的项目情况等进行全面的了解。

通过市场调研和分析,开发商可以确定目标市场的潜力和发展方向,为后续的拿地工作提供有力的支持。

第二步,确定项目定位和规划。

在市场调研和分析的基础上,开发商需要确定项目的定位和规划。

这包括确定项目的类型(住宅、商业、写字楼等)、目标客群、项目规模、配套设施等。

通过确定项目定位和规划,开发商可以更好地把握市场需求,为后续的拿地工作提供明确的方向。

第三步,寻找拿地机会。

一旦确定了项目定位和规划,开发商就需要开始寻找拿地机会。

这包括通过土地拍卖、协商出让、二级市场等渠道,寻找符合项目规划的土地资源。

在寻找拿地机会的过程中,开发商需要密切关注市场动态,抓住时机,争取拿地的机会。

第四步,土地评估和谈判。

当找到符合项目规划的土地资源后,开发商需要进行土地评估和谈判。

土地评估包括对土地的位置、规划用途、土地性质、周边配套等进行综合评估,确定土地的开发潜力和价值。

在土地评估的基础上,开发商需要与土地所有者进行谈判,确定土地的出让条件和价格。

第五步,签订土地出让合同。

在谈判达成一致后,开发商需要与土地所有者签订土地出让合同。

土地出让合同是双方约定的法律文件,包括土地出让的条件、价格、支付方式、使用期限、用途等内容。

签订土地出让合同是项目拿地的关键一步,需要严格遵守法律法规,确保合同的合法性和有效性。

第六步,办理土地手续。

在签订土地出让合同后,开发商需要及时办理土地手续。

这包括向国土资源部门申请土地使用证、规划许可证、施工许可证等相关手续,确保土地的合法使用和开发。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

龙湖地产公司拿地标准工作流程[115050]
龙湖地产公司拿地标准工作流程
主要流程:发展部目标地块信息分析---提供总经理核准(通过)---组建临时前期工作小组---分析、研讨、测算---形成报告报总经理审批---向投委会汇报
前期主要工作及参与人员:
1、地块的信息收集、初步调研;
工作内容:
1)信息收集:取得意向红线、地形图、区域控规、地块规划指标;
2)初步调研:地块现状、周边现状、周边规划、土地权属、周围重要信息调查、地块竞争对手;
3)完成发展部地块调研表;
参与人:发展部项目责任人、发展部投资分析专员、发展部经理
时间要求:3个工作日。

2、区域公司总经理审批;
内容要求:
1)向地区公司总经理汇报目标地块情况;
2)总经理对发展部地块调研表进行审批;
3)如果审批通过则纳入前期工作小组研讨范围;
参与人:发展部项目负责人、发展部投资分析专员、发展部经理、发展副总、地区公司总经理;
时间要求:2个工作日。

3、目标地块分析研讨;
内容要求:
1)对地块的地形、地貌、地质、坡向、景观进行分析,并分析地块与周边道路、规划的关系,根据地块规划指标,确定地块适合的产品形态及可能的产品组合;
2)根据市场现状及竞争情况,明确项目的目标客户,确定项目的市场定位,提出市场能够接受的产品形态;
3)确定项目预案设计的思路,提出项目独特的营销亮点;
参与人:发展部项目负责人、发展部投资分析专员、发展部经理、发展副总、研发部设计总监、研发部经理、营销部经理、工程副总、地区公司总经理;
时间要求:5-10个工作日。

4、项目预案实施;
内容要求:
1)项目规划预案:根据项目预案设计的思路,提供两种以上的产品组合预案,包括总平面图、鸟瞰图、分区及道路布置考虑、经济指标;
参与人:发展部项目负责人、发展部投资分析专员、发展部经理、研发部设计总监、研发部经理、营销部经理;
时间要求:10个工作日。

2)市场调查分析:区域经济、区域产业、区域规划、区域比较、目标人群、消费习惯、消费心理、市场定位、价格预测等;
参与人:发展部项目负责人、发展部投资分析专员、研发部设计总监、营销部经理、营销市调组;
时间要求:15个工作日。

5、项目预案研讨;
内容要求:
1)对项目预案成果进行分析研讨,结合市调结论,调整规划预案;
2)确定项目分期原则;
3)确定项目切入点和推盘进度;
4)确定项目销售及价格策略;
参与人:发展部项目负责人、发展部投资分析专员、发展部经理、研发部设计总监、研发部经理、营销部经理、工程副总、地区公司总经理;
时间要求:5个工作日。

6、编制汇报材料;
内容要求:
项目专题报告:项目区域介绍、目标地块介绍、项目SWOT分析、市场调查报告、项目定位及目标客户、项目规划预案、项目经济测算;
参与人:发展部项目负责人、发展部投资分析专员、计财部投资分析专员;
时间要求:5个工作日。

7、向投委会汇报;
内容要求:
1)发送项目专题报告;
2)带投委会成员踏勘现场;
参与人:发展部项目负责人、投委会成员
时间要求:3个工作日。

感谢您的阅读!。
