安置房交房标准(最新版本)
安置区住宅交付标准

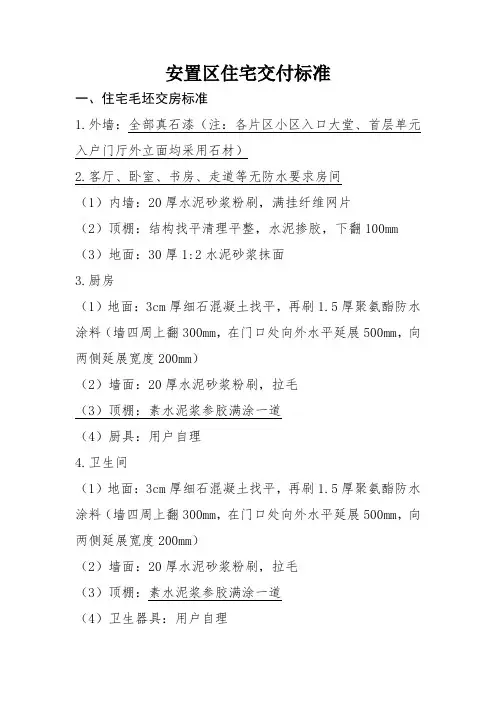

安置区住宅交付标准一、住宅毛坯交房标准1.外墙:全部真石漆(注:各片区小区入口大堂、首层单元入户门厅外立面均采用石材)2.客厅、卧室、书房、走道等无防水要求房间(1)内墙:20厚水泥砂浆粉刷,满挂纤维网片(2)顶棚:结构找平清理平整,水泥掺胶,下翻100mm (3)地面:30厚1:2水泥砂浆抹面3.厨房(1)地面:3cm厚细石混凝土找平,再刷1.5厚聚氨酯防水涂料(墙四周上翻300mm,在门口处向外水平延展500mm,向两侧延展宽度200mm)(2)墙面:20厚水泥砂浆粉刷,拉毛(3)顶棚:素水泥浆参胶满涂一道(4)厨具:用户自理4.卫生间(1)地面:3cm厚细石混凝土找平,再刷1.5厚聚氨酯防水涂料(墙四周上翻300mm,在门口处向外水平延展500mm,向两侧延展宽度200mm)(2)墙面:20厚水泥砂浆粉刷,拉毛(3)顶棚:素水泥浆参胶满涂一道(4)卫生器具:用户自理5.阳台:半封闭式(1)地面:3cm厚细石混凝土找平,再刷1.5厚聚氨酯防水涂料(注:墙四周上翻300mm,在门口处向外水平延展500mm,向两侧延展宽度200mm)(2)墙面:水泥砂浆找平(设计有给水点时刷聚氨酯防水涂料)(注:阳台有保温要求的墙面按照保温墙面施工,其余均采用水泥砂浆找平)(3)顶棚:结构找平清理平整,水泥掺胶,下翻100mm (4)栏杆:玻璃栏板,6.主楼及车库地下室、汽车坡道:(1)地面:素水泥浆一道,100厚C25细石混凝土,(内配φ4@150钢筋网片,初凝时撒金刚砂面层,(分两次铺撒,揉压抹平,收面切缝),固化处理(设备间地面20厚水泥砂浆找平)(2)墙面:无机耐水防霉腻子二遍,涂刷防霉涂料(底漆一遍,面漆二遍)(3)顶棚:防霉腻子两遍批平7.强弱电间、电信间、监控机房、水泵房、风机房、变压器室等设备用房(1)地面:5cm厚细石混凝土找平,再刷1.5厚聚氨酯防水涂料(2)墙面:防霉防潮腻子两遍(3)顶棚:防霉防潮腻子两遍8.除以上其他设备房(1)地面:5cm厚细石混凝土找平(2)墙面:防霉防潮腻子两遍,涂刷防霉涂料(底漆一遍,面漆二遍)(3)顶棚:防霉防潮腻子两遍,涂刷防霉涂料(底漆一遍,面漆二遍)9.楼梯间:(1)地面:楼梯间为水泥收光地面,踢脚线、水泥砂浆挡水台,刷灰色丙烯酸涂料(2)墙面:白色乳胶漆面层(3)顶棚:白色乳胶漆面层(4)栏杆:不锈钢扶手不锈钢栏杆10.公区(入户大堂、电梯前室等):(注:含电梯前室至入户门所在区域)(1)地面:1200*600浅灰色仿石材地砖(中档)(2)墙面:1200*600米白色仿石材墙砖(中档)(连廊:刷白色无机涂料)(3)顶棚:首层入户大堂为50系列轻钢龙骨,9.5mm厚双层纸面石膏板,白色乳胶漆;二层以上为成品石膏线,原顶白色乳胶漆;地下前室为成品石膏线,原顶白色防水乳胶漆;连廊为原顶白色乳胶漆。
安置房交房标准和流程

安置房交房标准和流程安置房是指政府为了改善城市环境、解决居民住房问题而进行的房屋安置工作。
在城市更新、土地征收、城市规划等过程中,可能会涉及到居民的搬迁安置工作,因此了解安置房交房标准和流程对于居民来说是非常重要的。
下面将详细介绍安置房交房标准和流程。
一、安置房交房标准。
1. 房屋质量标准,安置房的建筑质量应符合国家相关标准,房屋结构、安全设施等应当完备。
2. 配套设施标准,安置房周边的基础设施应完备,包括但不限于学校、医院、商场、公园等,以满足居民日常生活需求。
3. 绿化率标准,安置房小区的绿化率应符合国家相关标准,保证居民有良好的居住环境。
4. 交通便利标准,安置房小区周边交通应便利,公交、地铁等交通设施应当完善。
5. 产权证办理标准,居民购买安置房后,应及时办理产权证手续,确保房屋归属清晰。
二、安置房交房流程。
1. 签订购房合同,居民首先需要与开发商签订购房合同,合同中应明确房屋质量、交房时间、配套设施等内容。
2. 缴纳首付款,根据购房合同约定,居民需要按时缴纳首付款。
3. 等待交房,在开发商按照合同约定的时间内完成安置房建设后,居民需要耐心等待开发商通知交房时间。
4. 签订交房协议,居民在收到开发商交房通知后,需与开发商签订交房协议,确认房屋交付情况。
5. 办理产权证手续,在签订交房协议后,居民需要及时办理产权证手续,确保房屋归属清晰。
6. 入住安置房,完成产权证手续后,居民即可入住安置房,开始新的生活。
以上就是安置房交房标准和流程的详细介绍,希望对您有所帮助。
在购房过程中,居民需要仔细阅读购房合同,确保自己的权益不受损害。
同时,在交房流程中,要与开发商保持良好的沟通,及时了解交房进度,确保顺利入住安置房。
希望您能在安置房交房过程中顺利完成,享受美好的居住环境。
交付标准完成版

交付标准完成版句容市北部新城安置小区住宅工程已经完成,并且按照以下标准进行了交房。
1.公共部位装修标准外立面:外墙采用50厚复合发泡水泥板保温层,20厚聚合物防水砂浆,30厚火烧石花岗石板铺面,细石砼找平1:2水泥砂浆抹面,压实赶光。
单元主入口室外台阶、自行车坡道、疏散口室外台阶和汽车坡道采用30厚火烧石花岗石板铺面,并配有不锈钢圆管护栏。
无障碍坡道栏杆采用水泥金刚砂防滑条。
天棚和地下车库顶棚采用3厚水泥腻子+2厚耐水腻子+涂料饰面。
主楼地下室顶棚采用腻子找平+白色防霉乳胶漆(一底两涂)。
墙面:住宅室内、厨房、卫生间和阳台采用3厚水泥腻子+2厚耐水腻子+涂料饰面。
楼梯间、前室、地下正负零以上采用白色防霉乳胶漆,地下车库内墙采用涂料饰面。
电梯厅、走道、前室和各类管井采用8-10厚防滑地砖,干水泥擦缝,踢脚砖样式待定。
楼梯间采用水泥砂浆,楼梯踏步设置防滑条。
地面:住宅内墙(含外墙内侧)(住宅户内不做)采用原设计细石混凝土墙面。
2.室内部位装修标准天棚:同原设计。
墙面:同上。
地面:住宅室内、厨房、卫生间和阳台采用原设计全是白色防霉乳胶漆。
楼梯间、前室、地下正负零以下采用一底两面耐水腻子、砂纸找平。
厨房和卫生间的地面需要先找平,然后涂上20厚的聚合物保温砂浆和30厚的C25细石混凝土,并用1:1的水泥沙子进行抹光。
在此基础上,再涂上两道1.5厚的聚氨酯防水层,最后再找平一次。
对于住宅内的厨房和阳台,以及卫生间的防水,需要使用同样的方法和材料进行处理。
其他门窗的安装则按照原设计进行,用户需要自行处理。
在设施安装方面,电缆和电线需要使用符合国家标准规范的常用型号铜芯电缆。
配电表箱和强电变压器柜需要使用碳钢材质,并由南京建工采购和安装,除此之外的表箱由供电部门配套供应。
照明灯具需要使用40W的白炽灯、1X18W的节能灯、18W的防水防尘灯或1X28W的单管荧光灯。
强电管井和线缆桥架需要使用防火桥架和热镀锌防腐处理钢板。
安置房交房标准

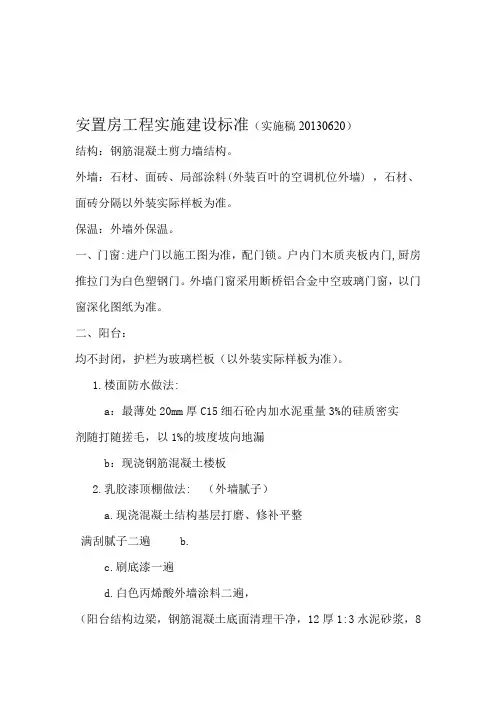

安置房工程实施建设标准(实施稿20130620)结构:钢筋混凝土剪力墙结构。
外墙:石材、面砖、局部涂料(外装百叶的空调机位外墙) ,石材、面砖分隔以外装实际样板为准。
保温:外墙外保温。
一、门窗:进户门以施工图为准,配门锁。
户内门木质夹板内门,厨房推拉门为白色塑钢门。
外墙门窗采用断桥铝合金中空玻璃门窗,以门窗深化图纸为准。
二、阳台:均不封闭,护栏为玻璃栏板(以外装实际样板为准)。
1.楼面防水做法:a:最薄处20mm厚C15细石砼内加水泥重量3%的硅质密实剂随打随搓毛,以1%的坡度坡向地漏b:现浇钢筋混凝土楼板2.乳胶漆顶棚做法: (外墙腻子)a.现浇混凝土结构基层打磨、修补平整满刮腻子二遍 b.c.刷底漆一遍d.白色丙烯酸外墙涂料二遍,(阳台结构边梁,钢筋混凝土底面清理干净,12厚1:3水泥砂浆,8厚1:2水泥砂浆,满刮腻子二遍,刷底漆一遍,外刷浅米黄色(同外墙浅米色面砖)丙烯酸外墙涂料二遍)三、套内:1.内墙(除卫生间、厨房以外的室内房间内墙):白色普通乳胶漆内墙,做法选用05YJ1-39-内墙6, 05YJ1-82-涂24。
2.楼面(除卫生间、厨房以外的室内房间楼面):30mm厚C15细石混凝土楼面找平搓毛;3. 顶棚:乳胶漆顶棚做法:a.钢筋混凝土结构基层打磨,修补平整(结构梁及飘窗顶板外粉12mm厚水泥砂浆,做法选用05YJ1-67-顶4)b.满刮腻子二遍,c.刷底漆一遍d.白色乳胶漆二遍4.踢脚:水泥砂浆踢脚外刷灰色内墙涂料,做法选用05YJ1-39-内墙6,05YJ1-82-涂24(踢高为150高)。
四、卫生间:米高2.4内墙:面砖内墙,面砖贴至 1.a.白水泥勾缝b.5-7厚面砖(300x450)c.4厚强力胶粉泥粘接层,揉挤压实d.1.7m高1.5厚水泥基防水材料,与地面防水聚氨酯搭接0.1me.8厚1:2.5水泥砂浆f.12厚1:3水泥砂浆g.素水泥浆一道甩毛2.4米以上水泥砂浆内墙,做法选用05YJ1-39-内墙6,2.楼面为防水楼面(卫生间完成面比相邻房间高10mm):做法: a:4~5厚陶瓷锦砖铺实拍平(300X300),水泥浆擦缝 b:20厚1:2水泥砂浆c:1.5厚聚氨酯防水涂料,面散黄砂,四周沿墙上翻0.2m高d: 刷基层处理剂一遍e: C15细石混凝土1%坡度坡向地漏,最薄处不小于30 厚f:现浇钢筋混凝土楼板3.顶棚做法: a:PVC集成吊顶b:现浇混凝土结构基层打磨、修补平整4.按施工图位置安装普通座便器及普通面盆(型号以样板为准)。
济南市安置房交房标准

济南市安置房交房标准济南市安置房交房标准是指在政府安排下,将符合条件的安置对象安置在政府购买或征用的安置房屋中,并按照一定标准进行交房的程序和要求。
济南市安置房交房标准是保障安置对象合法权益,规范安置房交房流程,促进城市安置工作的有序进行,确保安置房交房工作的公开、公平、公正。
首先,济南市安置房交房标准要求安置房的基本设施完备。
安置房应当具备基本的居住设施,包括但不限于供水、供电、供气、供热等基础设施,以及卫生间、厨房等生活设施。
此外,安置房还应当配备相应的消防设施和安全设施,确保安置对象的生命安全和财产安全。
其次,济南市安置房交房标准要求安置房的建筑质量符合相关标准。
安置房的建筑结构、材料、装修等应当符合国家相关标准和规定,保证安置房的使用寿命和安全性。
同时,安置房的环境卫生和周边环境也应当符合相关要求,确保安置对象的居住环境卫生和舒适。
再次,济南市安置房交房标准要求交房程序合法公正。
政府及相关部门应当依法组织安置房的交房工作,对符合条件的安置对象进行公正合法的交房手续办理。
交房程序应当公开透明,确保安置对象的知情权和参与权,杜绝任何形式的强迫交房和变相收费。
最后,济南市安置房交房标准要求相关部门对安置房进行定期检查和维护。
政府及相关部门应当建立健全的安置房管理机制,定期对安置房进行安全检查和维护,及时处理安置房存在的安全隐患和质量问题,保障安置对象的居住安全和权益。
综上所述,济南市安置房交房标准是保障安置对象合法权益,规范安置房交房流程的重要保障。
政府及相关部门应当严格执行安置房交房标准,确保安置房交房工作的公开、公平、公正,为城市安置工作的有序进行提供有力保障。
大李西岗安置房交房标准

中原区大李-西岗(1-2组)安置房项目交房标准1 范围:本标准适用于中原区大李-西岗(1-2组)棚户区改造安置房交付标准管控,未尽之处参照公务员小区标准。
2职责:项目部、监理公司、总分包施工单位负责按照本标准执行,按时保质完成施工验收。
3 实施办法3.1由各项目的总分包单位负责人根据工程进度、工期及施工单位总体水平,负责选定一个地块的一个单元的标准层作为毛坯房交付样板间,提前按此要求标准完成样板层或样板间。
3.2样板间完成后,由甲方项目部组织进行检查,若检查通过,则以此样板间为标准,全面推广予以实施;各总包单位和监理公司分别建立分户验收资料档案,并详实标注分户验收数据。
4 设计要求5 设计中的构造做法表6 室外墙部分——外墙涂料部分1、室外墙面严禁渗漏。
2、从室内看外墙面应平整、洁净、无污染、缺损和裂痕。
颜色和花纹应协调一致,无明显色差,无明显修痕。
3、不同材料界面交界处均使用美纹纸,界面清晰;墙面分格缝应横平竖直、深浅一致、宽窄均匀、光滑顺直。
4、阴阳角交汇处,线条顺直,无缺损及修痕。
5、外墙阴嘴、滴水线无缺损,流水坡向应正确、顺直。
如图:阴阳角交汇处,线条顺直,无缺损及修痕。
阳台外墙滴水线无缺损、顺直,不同界面清晰飘窗鹰嘴流水坡向应正确、胶缝顺直饱满如图:公务员小区室外门窗实景 7 室内墙部分1、抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓,面层应无爆灰和裂缝。
2、腻子墙面粘结牢固,不得起皮、掉粉;阴阳角方正顺直,墙面整体平整无接缝。
3、厨卫墙面光滑、洁净、颜色均匀;无抹纹、无浮沙(采用细砂纸进行打磨,最后用水清洗)。
4、预留洞口规范:孔洞、盒周围的抹灰表面应整齐、光滑;管道后面的抹灰表面应平整。
5、不同界面清爽(采用美纹纸进行粘贴)。
公共部分:公务员小区室内疏散楼梯(三层以下有面砖)疏散通道楼梯间的栏杆扶手高度为900mm,测量标准如图公务员小区公用前室实景室内部分房间清洁标准、窗台低于900mm的窗户需设置防护栏杆卫生间防水厨卫墙面光滑、洁净、颜色均匀;无抹纹及无浮沙。
交房条件和交房标准

交房条件和交房标准一、交房条件1.房屋施工已完成,达到入住条件。
房屋施工已完成,包括主体结构、室内外装修、水电暖等设施施工均已完成,符合相关标准和设计要求。
同时,房屋已通过竣工验收,具备入住条件。
2.供水、供电、供气、供暖等设施完备,符合使用要求。
供水、供电、供气、供暖等设施应安装到位,能够正常供应和使用。
相关配套设备如水泵、变压器、锅炉、燃气设备等应已安装完毕,并能够正常运转。
3.小区内道路、绿化、环卫等设施建设完成。
小区内道路应已铺设完毕,具备通行条件。
绿化、环卫设施如公园、绿化带、垃圾分类处理设备等应已建设完成,符合相关标准和设计要求。
4.物业管理中心已建立,可提供服务。
物业管理中心应已建立,配备有专业的物业管理人员和服务人员,能够提供安保、维修、保洁等服务。
同时,相关的管理制度和收费标准应已明确告知业主。
5.产权登记手续已办理完毕,可办理产权证。
房屋产权登记手续应已办理完毕,业主可以办理房屋产权证。
相关的税费和办证程序应已明确告知业主。
二、交房标准1.房屋质量符合国家及地方标准。
房屋质量应符合国家及地方的相关标准和规定,确保结构安全、设施完善、装修美观。
在交房时,开发商应提供质量检测报告和技术资料等证明文件。
2.水电气暖等设施安装到位,可正常使用。
水电气暖等设施应按照设计要求安装到位,包括水管、电线、燃气管道、暖气片等设备,确保能够正常供应和使用。
在交房时,应进行水电气暖等设施的验收,并记录验收结果。
3.室内装修及家具配置符合设计要求。
室内装修和家具配置应符合设计要求和合同约定,装修材料和家具应选用符合环保和安全标准的品牌和型号。
在交房时,应进行室内装修和家具配置的验收,并记录验收结果。
4.小区内公共区域绿化、环卫设施完善。
小区内公共区域应进行绿化和环卫设施的建设和完善,包括公园、绿化带、垃圾分类处理设备等。
在交房时,应进行小区公共区域绿化和环卫设施的验收,并记录验收结果。
5.物业管理中心提供服务,包括安保、维修等。
安置房交房方案

安置房交房方案1. 项目概述安置房交房方案是指在城市发展和规划中,为了满足城市化进程中出现的房屋拆迁、城市改造等情况下的人群居住需求而建设的住房项目。
安置房交房方案不仅涉及房屋的建设和交付,还包括配套设施、社区规划等方面。
2. 安置房建设原则为了保障居民的居住权益,安置房交房方案需要遵循以下原则:2.1 公平原则安置房的分配应该公平合理,不能偏袒某个群体或个人。
公平原则是保障社会公正的基础,任何群体或个人都应该享受到公平的分配。
2.2 优质原则安置房的建设应该注重质量,提供舒适、安全的居住环境。
安置房的建设不仅包括房屋本身的质量,还包括相关的基础设施、公共服务设施等。
2.3 文化传承原则在安置房交房方案中应充分考虑当地的历史文化传承,尊重当地文化特色,避免一刀切的规划和设计。
3. 安置房交付流程安置房交房方案的交付流程一般包括以下几个阶段:3.1 前期准备阶段前期准备阶段是安置房交付的关键阶段,包括项目立项、规划设计、拆迁安置方案的制定等工作。
在这个阶段,需要进行必要的土地取得、资金筹集、与当地政府和相关部门的协商等。
3.2 建设阶段建设阶段是安置房交付的核心阶段,包括土地准备、基础设施建设、房屋建设等工作。
在建设阶段,需按照规划设计图纸,进行土地平整、房屋建造、设备安装等工作。
3.3 房屋验收阶段房屋验收阶段是安置房交付的重要环节,包括交付前的房屋质量检查、安全检查、验收手续等。
房屋验收应由业主、建设单位和相关部门共同参与,确保房屋质量符合相关标准和规定。
3.4 交付阶段交付阶段是安置房交付的最后阶段,包括购房合同的签订、房屋交付、产权登记等。
在这个阶段,需要确保购房合同的合法性,完成房屋交付手续,并将房屋产权正式登记到购房者的名下。
4. 安置房交房方案的实施措施4.1 制定规范针对不同的地区和情况,制定不同的安置房交房方案的规范和标准。
这些规范和标准应包括房屋建设的时限、建设质量的要求、社区配套设施的配置等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
安置房交房标准
一、住宅室内装饰
1.标准房间(客厅、餐厅、卧室)
(1)地面:水泥豆石地面压光
(2)墙面:满刮腻子,白色乳胶漆面。
(3)踢脚:深灰色调和漆,高120mm。
(4)顶棚:满刮腻子,白色乳胶漆面。
2.厨房、卫生间
(1)地面:防滑地砖(规格300×300mm)。
(2)天棚:刮腻子。
(3)墙面:高度2.2米以下为瓷砖,2.2米以上刮白色腻子。
(4)厨房:瓷砖面灶台,陶瓷洗菜盆一套(洗菜盆安装混合水龙头)。
(5)卫生间:卫生间蹲便器安装一套,洗面盆一套(洗脸盆安装混合水龙头)
(6)备注:灶具、淋浴器、浴缸及热水器等用户自理。
3.阳台
(1)地面:水泥豆石压光地面。
(2)墙面:同相邻外墙面做法。
(3)顶棚:满刮白色腻子。
4.门窗
(1)入户门、防火门:钢质防护入户门,入户门需带门脸,入户
门为防火门时,应满足相应的防火等级要求。
(2)内门:木制夹板门,浅黄色调和漆,局部塑钢玻璃门
(3)外墙门窗:塑钢门窗、白色中空玻璃,厨卫、公共楼梯间为单玻塑钢门窗。
(4)单元门:带楼宇对讲系统钢质自闭式安全门。
5.楼梯间
(1)地面:水泥砂浆地面压光附设防滑条。
(2)踢脚线:深灰色调和漆,高120mm。
(3)墙面:刮腻子,白色无机涂料面。
(4)顶棚:刮腻子,白色无机涂料面。
6.室内照明
所有房间均设置不低于一盏白炽灯,并设置不低于一个插座(两孔、三孔并联),预留空调电源回路。
三、其它
1. 给、排水
一户一表,IC卡计量,水龙头安装到位。
2.天然气
天然气一户一表安装到户。
3. 电气
电表一户一表安装到位。
4.视讯
单元门及户内设置非可视对讲系统。
户内客厅设置电视、电话点位各一个,主卧设置一个网络点位(主
卧预留电视、电话通道各一个)
备注:以上所列装饰材料、配件、成品样品需经设计研发部确认,并分户打样由公司确认。
