模板工程专项施工方案(免费)

合集下载

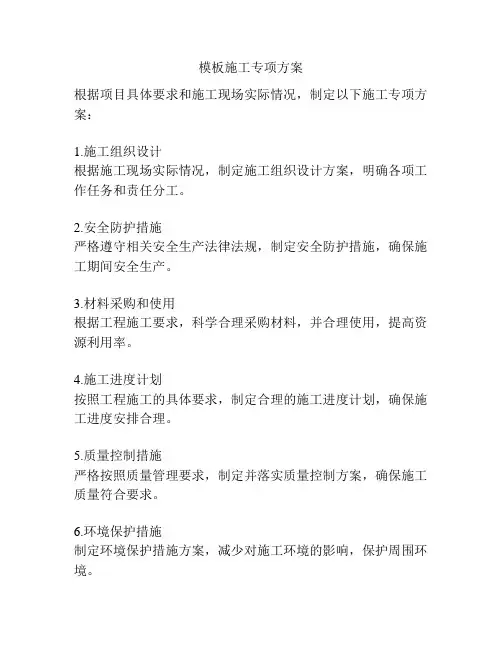

模板施工专项方案

模板施工专项方案

模板施工专项方案
根据项目具体要求和施工现场实际情况,制定以下施工专项方案:
1.施工组织设计
根据施工现场实际情况,制定施工组织设计方案,明确各项工作任务和责任分工。

2.安全防护措施
严格遵守相关安全生产法律法规,制定安全防护措施,确保施工期间安全生产。

3.材料采购和使用
根据工程施工要求,科学合理采购材料,并合理使用,提高资源利用率。

4.施工进度计划
按照工程施工的具体要求,制定合理的施工进度计划,确保施工进度安排合理。

5.质量控制措施
严格按照质量管理要求,制定并落实质量控制方案,确保施工质量符合要求。

6.环境保护措施
制定环境保护措施方案,减少对施工环境的影响,保护周围环境。

7.施工人员管理
合理安排施工人员,做好施工人员的培训和管理,并确保施工人员的安全。

8.施工设备管理
合理安排施工设备,保证施工设备的安全使用,保障施工设备的正常运转。

模板专项施工方案2

模板专项施工方案2

模板专项施工方案2
一、项目背景
本文档旨在针对模板专项工程的施工方案进行详细规划和说明,确保施工过程高效顺利。

二、施工准备
1.进行施工前的规划和设计,确定设计方案及施工步骤。

2.确认施工所需材料及设备,并做好采购准备。

3.安排施工人员及施工队伍,明确工作分工和责任。

三、施工流程
1.清理施工现场及周边环境,确保安全无障碍。

2.进行模板的安装和调整,确保符合设计要求。

3.进行混凝土浇筑,确保浇筑质量和施工进度。

4.进行模板拆除及表面修整,保证工程质量。

四、质量控制
1.施工过程中进行质量检查,及时发现和解决问题。

2.确保施工人员按照操作规范进行施工,提高工程质量。

3.确保材料及设备的质量符合要求,避免出现质量问题。

五、安全防护
1.施工现场设置明显的安全警示标志,确保工人安全施工。

2.工人穿戴符合要求的安全防护装备,做好安全防护工作。

3.定期进行安全培训和演练,提高工人安全意识和应急处置能力。

六、施工总结
本文档对模板专项施工方案进行了详细的规划和说明,希望能够对施工工作提供帮助,确保工程顺利进行并保证工程质量。

以上为模板专项施工方案的具体内容,如有任何问题或需要进一步了解,欢迎随时咨询。

模板工程专项施工方案

模板工程专项施工方案

模板工程专项施工方案(一)技术准备项目总工组织项目经理部技术、生产人员熟悉图纸,认真学习掌握施工图的内容、要求和特点,同时针对有关施工技术和图纸存在的疑点做好施工记录。

通过会审,对图纸中存在的问题,与设计、建设、监理单位共同协商解决,取得一致意见后,办理图纸会审记录,作为施工图的变更依据和施工操作依据。

熟悉各部位截面尺寸、标高,制定模板初步设计方案。

(二)机具准备主要施工机具及工具准备如表所示:(三)材料准备根据所需材料提前考察,选用相关材料厂家,根据工程进度情况及时购买材料进场备用。

为了确保工程质量和安全目标,在材料上选用15厚、1830×915九合松木胶板作为结构构件的模板;木档采用50×100方木(墙柱内楞外钢管);采用可铸锻铁制作的扣件;钢管使用Ф48×3.0无缝钢管(壁厚不得小于3.0mm)。

采用材料、材质应符合现行国家标准,使用前按有关规定进行抽样送检。

四、结构构件情况及模板支撑搭设参数柱、梁、板截面尺寸及搭设参数详见下表:(单位:㎜)五、施工部署本工程模板种类主要有剪力墙模板,连梁、框架梁模板,楼梯、楼板模板等类型。

结构构件较大、较重对模板安装和支撑都有较高要求。

我们必须认真对待,仔细研究,贯彻落实。

1、材料进场,必须由质量员检查合格后方可投入使用;2、施工机械进场必须由安全员初验,公司复验合格后方可使用;3、为节省原材料和提高模板的周转率定10名专业人员配模;4、成立专门研究小组,讨论模板设计的安全性、可行性和经济性。

5、方案制定后进行传阅和登记,务必使专业班组和管理人员领会设计意图,保证现场与方案的一致性;六、模板安拆操作工艺(一)模板安装前准备工作a、模板拼装模板组装要严格按照模板图尺寸拼装成整体,并控制模板的偏差在规范允许的范围内,拼装好模板后要求逐块检查其背楞是否符合模板设计,模板的编号与所用的部位是否一致。

b、模板的基准定位工作首先引测建筑的边柱或者墙轴线,并以该轴线为起点,引出每条轴线,并根据轴线与施工图用墨线弹出模板的内线、边线以及外侧控制线,施工前5线必须到位,以便于模板的安装和校正。

工地模板工程专项施工方案(3篇)

工地模板工程专项施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX项目2. 工程地点:XX市XX区XX路XX号3. 工程规模:总建筑面积XX万平方米,建筑层数XX层4. 施工单位:XX建筑工程有限公司5. 设计单位:XX建筑设计研究院6. 监理单位:XX工程建设监理有限公司二、模板工程概述模板工程是建筑工程中不可或缺的一部分,其质量直接影响到结构安全、施工进度和成本控制。

本方案旨在制定一套科学、合理的模板工程专项施工方案,确保工程质量和安全。

三、施工准备1. 人员准备- 模板工程技术人员需具备相应的专业知识和施工经验,负责施工方案的编制、现场指导和质量监督。

- 施工人员需经过专业培训,掌握模板工程的操作技能和安全知识。

2. 材料准备- 模板材料:选用符合国家标准的钢模板、木模板等,确保其强度、刚度和稳定性。

- 支撑体系:选用质量可靠的支撑杆、扣件、斜撑等,确保支撑体系的稳定性和安全性。

- 连接件:选用高强度、耐腐蚀的连接件,如螺栓、扣件等。

3. 设备准备- 模板吊装设备:如起重机、卷扬机等。

- 钻孔设备:如电钻、气钻等。

- 测量仪器:如水准仪、全站仪等。

4. 施工方案编制- 根据工程特点和施工要求,编制详细的模板工程专项施工方案,明确施工工艺、质量标准和安全措施。

四、施工工艺1. 模板设计- 根据结构设计图纸和施工要求,进行模板设计,确保模板的尺寸、形状和结构合理。

- 模板设计需考虑模板的强度、刚度和稳定性,以及施工过程中的变形和误差。

2. 模板制作- 模板制作应严格按照设计图纸和施工要求进行,确保模板的尺寸和形状准确。

- 模板表面应平整、光滑,无裂缝、翘曲等缺陷。

3. 支撑体系搭设- 根据模板设计和施工要求,搭设支撑体系,确保其稳定性和安全性。

- 支撑体系应与模板牢固连接,防止因支撑体系失稳导致模板变形或坍塌。

4. 模板安装- 模板安装应按照施工顺序进行,确保模板的定位准确、连接牢固。

- 安装过程中应检查模板的垂直度和水平度,确保其符合设计要求。

工地模板工程专项施工方案

工地模板工程专项施工方案

工地模板工程专项施工方案一、工程概况本工程位于XX市XX区,占地面积XX平方米,主要包括建筑物、道路、排水和绿化等工程内容,总投资XX万元。

施工单位为XX建筑工程有限公司,施工期为XX年XX月至XX年XX月。

二、施工准备1. 施工人员组织施工人员包括项目经理、施工队长、安全员、机械操作人员、施工工人等,按照施工计划进行组织和安排。

2. 施工设备准备根据工程需要,准备好各种机械设备、施工车辆、工具和仪器等。

3. 施工材料准备根据工程设计和规划,准备好各种建筑材料、沙、石、水泥、钢材等。

4. 安全防护准备组织施工人员进行安全教育培训,提供必要的安全防护用品,确保施工安全。

5. 施工场地布置对施工场地进行布置,包括搭建临时工棚、设置施工标志、划定施工区域等。

三、施工工艺1. 土方开挖根据工程设计要求,进行土方开挖和整平,确保地基平整。

2. 基础施工进行地基处理和基础施工,包括打桩、浇筑混凝土等。

3. 主体结构施工按照建筑设计图纸,进行主体结构施工,包括梁柱墙体、楼板等。

4. 安装工程进行设备安装、管道敷设、电气线路铺设等。

5. 装饰装修进行室内外装饰装修工程,包括墙面涂料、地面铺装、门窗安装等。

6. 道路、排水、绿化工程进行道路铺设、排水系统建设和绿化工程施工。

四、施工组织1. 项目经理负责整个工程的施工管理和协调工作,制定并执行施工计划。

2. 施工队长负责具体施工过程中的指挥和管理工作,确保施工进度和质量。

3. 安全员负责施工现场的安全管理和事故预防工作,定期进行安全检查和隐患排查。

4. 机械操作人员负责机械设备的操作和维护工作,确保设备正常运转。

5. 施工工人按照工艺要求进行具体施工工作,保证施工质量。

五、施工质量控制1. 严格按照工程设计和规范要求进行施工,确保施工质量。

2. 进行施工过程中的质量检查和验收,及时发现和纠正施工中的质量问题。

3. 对关键节点和重要部位进行专项质量检查,确保施工质量达标。

高大模板工程专项施工方案

高大模板工程专项施工方案

(一)高大墙模安装1、墙模板采用钢模板、覆膜胶合板,用Ф12穿墙对拉螺杆及钢筋内撑控制墙厚,使用的穿墙螺杆必须在中间加焊三道止水片,对拉螺杆与Ф48钢管背杠扣紧,模板整体刚度的加强由纵横、钢管背杠承担,墙体整体稳定采用钢管撑加花篮螺栓调整斜拉杆紧固法。

2、施工要点(1)安装前的准备工作1)大模板安装前应进行技术交底;2)模板进场后,应依据模板设计要求清点数量,核对型号清理表面;3)组拼式大模板在生产厂或现场预拼装,用醒目字体对模板编号,安装时对号入座;4)大模板应进行样板间试安装,经验证模板几何尺寸、接缝处理、零部件准确无误后方可正式安装;5)大模板安装前必须放出模板内侧线及外侧控制作为安装基准;6)合模前必须将内部处理干净,必要时在模板底部可留置清扫口;7)合模前必须通过隐蔽工程验收;8)模板就位前应涂刷隔离剂,刷好隔离剂的模板遇雨淋后必须补刷;使用的隔离剂不得影响结构工程及装修工程质量。

(2)大模板的安装应符合下列规定1)大模板安装应符合模板设计要求;2)模板安装时按模板编号遵循先内侧、后外侧的原则安装就位;3)大模板安装时根部和顶部要有固定措施;4)模板支撑必须牢固、稳定,支撑点应设在坚固可靠处,不得与脚手架拉结;5)混凝土浇筑前应在模板上作出浇筑高度标记;6)模权安装就位后,对缝隙处应采取有效的堵缝措施;(二)危险源识别及措施1、对模板支架体系进行设计,报相关部门及监理单位审核,经专家论证后实施,搭设前组织施工班组全体人员进行书面技术交底和安全交底;2、现场使用的钢管扣件材料有材质合格证件。

在脚手架施工过程,应随时对脚手架杆件间距、步距、垂直度、扣件拧紧程度进行检查;3、在模架施工过程中,模板堆高小于设计的施工荷载,并按要求同步搭设剪刀撑;4、模架施工完毕后,按本方案组织对其进行检查验收,验收完成后,任何人不得擅自拆改脚手架杆件。

混凝土浇捣过程中模板上施工荷载不得超过规定范围,堆料要均匀,不得集中堆放。

模板工程专项施工方案

模板工程专项施工方案

一、模板工程施工方案(一)编制依据、工程概况1.编制依据:根据《建筑施工安全检查标准》(JGJ59-99)等有关的标准、规范,依据本工程的施工组织设计,结合施工现场实际情况及本工程的工程特点而编制。

2.工程概况:本工程位于西宁市盐庄村安置小区3#、4#住宅楼工程,砖砌体结构6层住宅楼,建筑面积9639.8 m2。

(二)模板和支撑的形式选择:为了保证构件各部位形状尺寸和相互位置、标高复合设计要求,模板系统应具有足够的强度、刚度和稳定性,能可靠的承受新浇筑混凝土的自重和侧压力,以及在施工过程中产生的荷载,并便于钢筋的绑扎与安装,混凝土的浇筑及养护等工艺要求。

根据本工程的特点,模板工程采用组合钢模板及木模板,支撑以钢管支撑为主。

(三)模板支撑系统设计:1.模板材料的选用:(1)木模板及其支撑的材质:采用竹胶模板,材质应符合《木结构工程施工及验收规范》BGJ206-83中承重结构选材标准;材质不宜低于Ш等材。

支撑木杆应选用松木或杉木,不采用杨木、柳木、桦木、椴木等易变形、开裂的木材。

木杆不使用有腐朽、折裂、枯节等庇病的木材,支撑木杆的连接结合,宜采用钉等,不宜使用铁丝或麻绳等绑扎。

木料上有节疤、缺口等庇病的部位,应放在模板的背面或截去。

钉子的长度应为模板厚度的2-2.5倍。

(四)模板制作、安装的工作方法和要求1.模板的配制原则:a.要保证混凝土结构和构件各部分形状、尺寸以及相互位置的准确性。

b.具有足够的强度、稳定性和刚度,并能可靠的支撑新浇混凝土的重量或侧压力,以及施工过程中附加给模板的全部荷载。

c.结构简单、装拆方便、并且便于钢筋的绑扎、安装和混凝土的浇筑、养护。

d.模板接缝严密、不得漏浆。

2.基础模板基础的特点是高度一般不大而体积较大,基础模板利用地基进行支撑。

3.柱子模板a.柱子的断面尺寸不大而比较高,因此,柱子模板的构造和安装主要保证垂直度及抵抗新浇混凝土的侧压力,与此同时,也是便于浇筑混凝土、清理垃圾与钢筋绑扎的配合问题。

模板专项施工方案(最新)

模板专项施工方案(最新)

模板专项施工方案(最新)
一、施工准备
施工前需进行周密的准备工作,包括但不限于: - 确定施工地点及环境情况 - 评估施工材料及设备需求 - 制定详细的施工计划及时间安排 - 检查施工人员的资质及安全防护措施
二、施工流程
1.备料阶段:
–确认施工所需材料及数量
–对施工区域进行清理和准备工作
2.模板制作阶段:
–制作模板前,对模板进行检查以确保质量
–使用合适的材料制作模板,保证规格准确
3.模板安装阶段:
–在施工现场安装模板,确保平整度和牢固性
–根据设计要求调整模板位置及尺寸
4.混凝土浇筑阶段:
–搅拌混凝土并进行均匀的浇筑
–控制浇筑速度并严格按照设计要求进行施工
5.模板拆除及收尾阶段:
–建筑物达到设计强度后,及时拆除模板
–进行施工现场清理和整理工作
三、施工质量控制
1.施工前需对施工材料和设备进行检查,确保质量合格
2.施工过程中,及时调整施工方式以保证施工质量
3.施工完成后进行质量检验,确保各项指标符合要求
4.对施工过程中的问题及时进行记录和反馈,做好施工记录
四、安全环保措施
1.施工现场应设置明显的安全警示标志,确保施工人员安全
2.施工人员需配备必要的安全防护用具,如安全帽、手套等
3.对施工现场进行定期检查,消除安全隐患
4.确保施工过程中不对环境造成污染,并做好垃圾分类处理工作
五、施工总结与建议
针对此次施工过程中的优点和不足,及时总结经验教训,提出改进建议,为日后的施工工作提供参考。

以上为模板专项施工方案的基本内容,希望能为施工工作提供一定的参考和指导。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第一节编制依据混凝土结构设计规范》GB50010-2002
建筑施工计算手册》
建筑结构荷载规范》GB50009-2001
建筑地基基础设计规范》GB50007-2002
建筑施工安全检查标准》JGJ59-99 现行“建筑工程质量验收规范”本工程施工图纸等有关文件。

第二节工程概况
1. 本工程为禹州市恒达•阳光城一阳光御园(G地块)12#、
16#楼,工程建设地点位于禹州市寨子村,西邻颍川大道,东挨朱寨路,北接大同路,南依行政北路,解放路路西。

2. 本工程地下一层、地上二十六层,12#楼建筑物总高度为78.300 米,16#楼建筑物总高度为79.700 米, 12#楼总建筑面积为,20166.27 平方米,1 6#楼总建筑面积为15035 平方米。

建筑结构形式为剪力墙结构,建筑物耐火等级为一级,建筑合理使用年限50 年。

第三节施工准备
1)、技术准备:
熟悉图纸,进行实地现场调查研究,根据现场条件进行拼装模板。

2)、主要机械设备安排
模板工程施工中,主要机具设备选用如下:
1)、圆盘锯:3台,备用1 台,用于制作;
2)、手工锯:10台。

3)、模板材料的选用
在施工中为克服涨模、接头错位、漏浆、断面不方正等缺陷,根据以往
施工经验并加以改进,并以模板质量要求进行模板工程的施工及验收。

其主要材料选用如下:
1)、模板:采用光滑坚硬的双面酚醛树脂覆盖面胶合板。

2 )、木方:采用60 X 80无曲双面刨光顺直的硬质木方;
(4)、专业施工队伍准备:根据确定的现场管理机构,选择高素质的专业班组进行模板工程的施工。

(6)、作业条件准备:
(1)、向作业班组进行详细的质量、安全技术交底,并作好职工安全三级教育,下达工程施工任务,便班组明确有关质量、安全、进度
(2)、清理现场,做好工作面准备,检查垂直和水平运输是否通畅,施工机具是否准备妥当;
(3)、施工机具就位并进行了试运转,做好维修保养等工作,以保证机械正常运转;
(4)、清查材料的规格、质量、数量等是否符合要求。

第四节模板制作安装1、模板的制作(1)、熟悉图纸,严格按图纸要求进行下料,保证工程结构和构件各部位形状尺寸和相互位置的正确;
(2)、构造简单化,装、拆方便,并便于钢筋的绑扎与安装;
(3)、模板拼缝严实,不得有漏浆现象;
(4)、钉子长度为木板厚度的1.5-2.5 倍,每块木板与木档相叠处至少钉2 个钉子,第二块板的钉子要转向第一块模板方向斜钉;
(5)、柱模为采用双层胶合扳拼成36 厚的定型板,柱模、梁侧模配制
各一套,周转使用;
(6)、配制好的模板应有编号,写明规格,分别堆放保管,以免错用。

2、模板及支撑的安装
模板安装前必须将模板表面清理干净,清扫安装部位的垃圾及杂物,模板拆除时应在砼强度能保证其构件不变形和棱角保证完整时,方可拆除,拆除时且不得任意乱敲,模板拆除后应及时对其清理,涂刷脱模剂,并按编号顺序整齐堆放好,脱模剂不得使用废机油,应使用专用的脱模剂。

(1)、模板支撑施工搭设满堂钢管脚手撑架,撑架的立杆间距层高在
3.6M 以下的为
600 x 600mm步距600。

撑架搭设先放线、后布小横杆立立杆,立杆底部加垫板,不得有松动现象,防止因种种原因下滑及破坏下陷。

2)、为了保证模板的侧向刚度,模板加固采用镰刀卡,纵横向间距均按@500m布设。

(2)、柱子模板安装:
1)、柱子模板均采用胶合板,安装前与木方加工成定型模板以增强模板的刚度。

竖楞木方间距少于300,且每侧不少于2 根;
2)、相连两板的接缝高低差不得大于2 毫米,若因模板厚薄不一致,则应统一选材,将少量不规则模板刨平直,方可使用;
3)、如柱宽大于600,则应用对拉螺栓加固,间距同柱箍。

4)、柱脚下设150x 150 的清扫口,待柱模安装完毕,内面垃圾
清理干净后,再将其封闭。

5)、模板作法
严格控制各块板的标高,其平整度控制在2 毫米内,拼缝小于0.5 毫米,对于大于0.5 毫米的用胶带纸顺缝满贴,防止漏浆。

第五节模板验收模板安装完毕后,须经过项目
部质检员的验收,质量合格后,方可进行下道工序的施工。

第六节模板拆除
1、模板拆除的控制要求
(1)、模板拆除时必须待砼强度达到规定要求后方可进行;
(2)、模板拆除过程中要注意保护己浇筑好的砼构件;
(3)、拆模顺序以“先支后拆,后支先拆,先拆非承重构件,后拆除承重件”的原则
(4)、拆下的材料应及时运走、清理、整堆。

2、准确控制拆模时间
(1)悬挑构件其混凝土达到100%强度时才能抽底模。

(2)其他梁板不宜过早拆模,待强度80%时才能拆底模。

(4)、拆模时,内、外模要协调进行,保证结构变形一致,不因模板的约束产生裂缝;
(5)、拆模时,注意勿使砼的结构受损。

3、施工拆模注意事项
(1)、不能使用撬棍沿边硬撬;
(2)、拆模后,要及时做好预埋件、预留孔洞竣工测量(复核)工作;
(3)、孔口尺寸,孔壁垂直度误差超出规范要求,要尽早修复;
(4)、对易破坏的预埋件应设置隔栏或砖墩作显著标志保护;
(5)、对预留孔洞作固定围栏保护,即防止孔口棱角破坏和对后续
工作起安全围护作用;
(6)、拆除柱、墙、梁、板模板时,应设防护栏和警示标牌,严禁非操作人员进入作业区。

第七节模板施工中的质量控制措施
1、质量控制要点
本工程大量梁板采用木模,其施工质量控制措施主要有以下几
点:
八、、•
(1)、保证其位置、形状、尺寸均符合设计要求,误差值在规范范围之内;
(2)、模板接缝要严实、平整、光滑,不得变形、裂缝,砼浇捣时不发生漏浆现象。

(3)、由于施工采用分层进行施工,其支撑体系必须保证砼下层有足够的强度后方可进行施工;
(4)、在支撑体系各支柱离地20cm 处设一道横杆加固,中间各立杆之间设适当斜撑、剪刀撑,以保证架体的整体稳定性;
(5)、在每一段模板支撑好后,应严格进行自检,主要是验收其标高、尺寸偏差、预埋件、预留孔洞位置及支撑体系牢固与否,并认真作好自检记录;
(6)、梁、柱支模时其截面尺寸允许比设计尺寸小于3mn,但不得
大于设计尺寸;
7)、模板安装允许偏差及预埋件、预留洞允许偏差允许值见下表:
(8)、模板的周转次数要符合相应规定,以保证砼构件的质量;
(9)、模板支撑牢固,严格控制模板系统的质量,应确保模板系统有足够的刚度;
(10)、砼浇筑前,模板要充分湿润,避免模板在施工中遇水后膨胀而拉裂波面;
2、模板工程质量通病的防治
(1)、柱模板容易产生的问题:柱位移、截面尺寸不准、混凝土保护层过大或过小、柱身扭曲、梁柱接头偏差大等;
防止方法:支模前按墨线校正钢筋位置,钉好压脚板;转角部位。

相关文档
最新文档
