砂石路施工组织设计

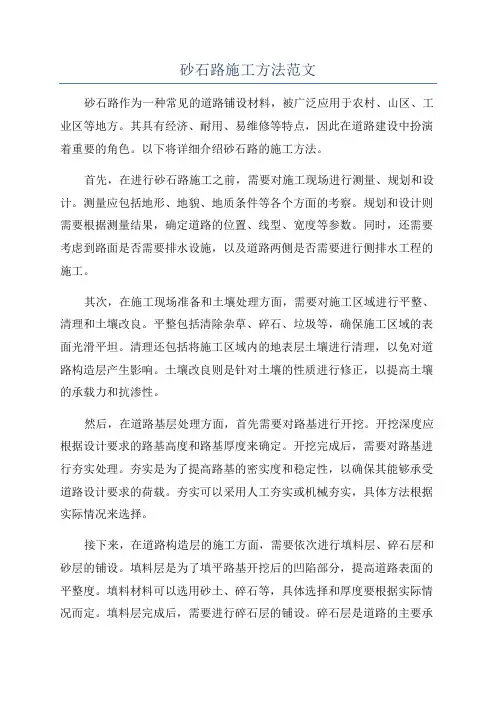

砂石路施工方法范文

砂石路施工方法范文砂石路作为一种常见的道路铺设材料,被广泛应用于农村、山区、工业区等地方。
其具有经济、耐用、易维修等特点,因此在道路建设中扮演着重要的角色。
以下将详细介绍砂石路的施工方法。
首先,在进行砂石路施工之前,需要对施工现场进行测量、规划和设计。
测量应包括地形、地貌、地质条件等各个方面的考察。
规划和设计则需要根据测量结果,确定道路的位置、线型、宽度等参数。
同时,还需要考虑到路面是否需要排水设施,以及道路两侧是否需要进行侧排水工程的施工。
其次,在施工现场准备和土壤处理方面,需要对施工区域进行平整、清理和土壤改良。
平整包括清除杂草、碎石、垃圾等,确保施工区域的表面光滑平坦。
清理还包括将施工区域内的地表层土壤进行清理,以免对道路构造层产生影响。
土壤改良则是针对土壤的性质进行修正,以提高土壤的承载力和抗渗性。
然后,在道路基层处理方面,首先需要对路基进行开挖。
开挖深度应根据设计要求的路基高度和路基厚度来确定。
开挖完成后,需要对路基进行夯实处理。
夯实是为了提高路基的密实度和稳定性,以确保其能够承受道路设计要求的荷载。
夯实可以采用人工夯实或机械夯实,具体方法根据实际情况来选择。
接下来,在道路构造层的施工方面,需要依次进行填料层、碎石层和砂层的铺设。
填料层是为了填平路基开挖后的凹陷部分,提高道路表面的平整度。
填料材料可以选用砂土、碎石等,具体选择和厚度要根据实际情况而定。
填料层完成后,需要进行碎石层的铺设。
碎石层是道路的主要承载层,可以采用多层铺设的方式,每层用夯实机进行夯实,以提高碎石层的密实度和稳定性。
最后,在碎石层上铺设一层细砂,称为砂层。
砂层的主要作用是填补碎石层的空隙,使其更加均匀牢固。
最后,在砂砾路的养护和保养方面,需要定期进行巡查和维修。
巡查主要是为了发现道路病害和安全隐患,及时采取措施进行修复和整治。
维修的方式可以是喷洒沥青、修补破损的道路面、修复断裂的土石体等。
此外,还需要对道路进行除草、清扫、清理排水设施等保养工作,以确保道路的使用性能和使用寿命。

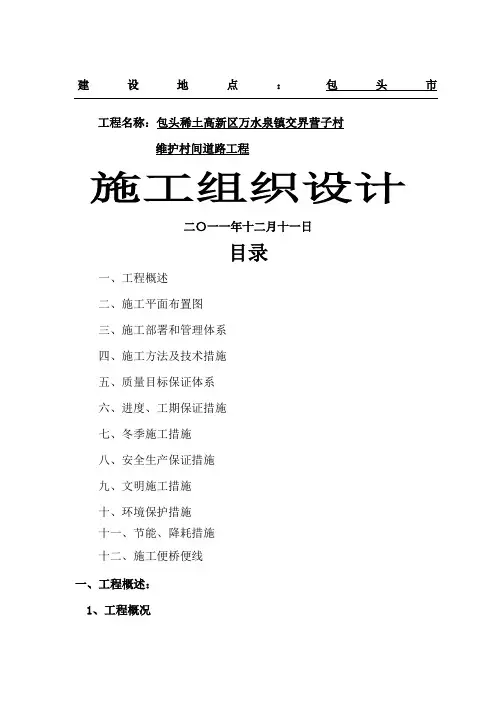

砂石路现场施工组织设计

建设地点:包头市工程名称:包头稀土高新区万水泉镇交界营子村维护村间道路工程施工组织设计二〇一一年十二月十一日目录一、工程概述二、施工平面布置图三、施工部署和管理体系四、施工方法及技术措施五、质量目标保证体系六、进度、工期保证措施七、冬季施工措施八、安全生产保证措施九、文明施工措施十、环境保护措施十一、节能、降耗措施十二、施工便桥便线一、工程概述:1、工程概况本工程为包头稀土高新区万水泉镇交界营子村维护村间道路工程。
2.工程特点:道路建设施工、道路工程的开工建设,对于沿线居民的生产、生活条件将带来显着的变化。
3.工程量情况:本工程为包头稀土高新区万水泉镇交界营子村维护村间道路工程,全长4800米,行车道面积24300平方米。
横断面为一块板型式。
包头稀土高新区万水泉镇交界营子村维护村间道路工程,长1800米,6米行车道;包头稀土高新区万水泉镇交界营子村村内巷道路,长3000米,4.5米路宽。
道路道结构采用20cm天然砂砾。
3.工期:本工程计划开工日期为2011年12月10日计划开工,2011年12月30日计划竣工,施工总工期:20日历天。
4、执行相关规范《市政道路工程质量检验评定标准》(CJJ1-90),《城市道路路基工程施工及验收规范》。
二、施工平面布置图(见附图)1、施工现场规划本工程工作量大,施工作业面长,为保工期,减少有效工作时间浪费,沿线设项目办公室主要以符合施工需求和卫生条件的附近民用建筑房屋为主,其生活区占地总面积约100 m2,机械及材料堆放场面积约200m2。
(总平面图见附图)2、现场施工用水用电施工用水用电开工前需甲方尽快联系有关部门就近确定取用水电位置,我公司设专业人员,按相关用水用电规范布设临时用水用电线路,确保施工用水用电安全,水源无法敷设处,采用10-12T水车拉水施工。
三、施工部署和管理体系1、施工部署(1)施工流水方向本工程施工线路较长,工作量较大,计划分为两个施工段,进行施工作业:第一施工段:包头稀土高新区万水泉镇交界营子村村内巷道路第二施工段:包头稀土高新区万水泉镇交界营子村维护村间道路工程。

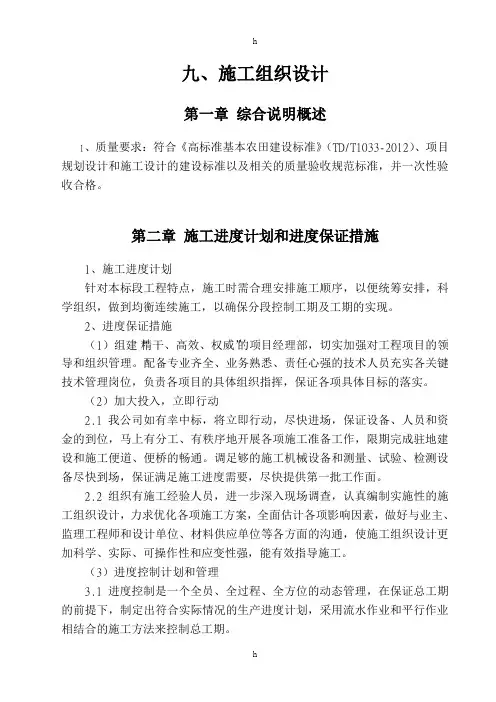

砂石路施工组织设计

九、施工组织设计第一章综合说明概述1、质量要求:符合《高标准基本农田建设标准》(TD/T1033-2012)、项目规划设计和施工设计的建设标准以及相关的质量验收规范标准,并一次性验收合格。
第二章施工进度计划和进度保证措施1、施工进度计划针对本标段工程特点,施工时需合理安排施工顺序,以便统筹安排,科学组织,做到均衡连续施工,以确保分段控制工期及工期的实现。
2、进度保证措施(1)组建“精干、高效、权威”的项目经理部,切实加强对工程项目的领导和组织管理。
配备专业齐全、业务熟悉、责任心强的技术人员充实各关键技术管理岗位,负责各项目的具体组织指挥,保证各项具体目标的落实。
(2)加大投入,立即行动2.1我公司如有幸中标,将立即行动,尽快进场,保证设备、人员和资金的到位,马上有分工、有秩序地开展各项施工准备工作,限期完成驻地建设和施工便道、便桥的畅通。
调足够的施工机械设备和测量、试验、检测设备尽快到场,保证满足施工进度需要,尽快提供第一批工作面。
2.2组织有施工经验人员,进一步深入现场调查,认真编制实施性的施工组织设计,力求优化各项施工方案,全面估计各项影响因素,做好与业主、监理工程师和设计单位、材料供应单位等各方面的沟通,使施工组织设计更加科学、实际、可操作性和应变性强,能有效指导施工。
(3)进度控制计划和管理3.1进度控制是一个全员、全过程、全方位的动态管理,在保证总工期的前提下,制定出符合实际情况的生产进度计划,采用流水作业和平行作业相结合的施工方法来控制总工期。
3.2利用微机管理,对进度的各项指标每天进行监控、调整,抓住关键工序合理组织施工3.3各部门进度管理责任为使工程进度能有效的得到控制,项目部每星期对各部门下达一次星期进度计划和月度调整计划,明确进度管理责任,使进度目标责任分解到各部门、各科室、各班组直至每名职工。
建立各部门进度管理责任制,并结合工程质量、成本,在项目经理领导下,对各部门、各单位、各班组进行检查、考核,使考核结果与职工利益挂钩。

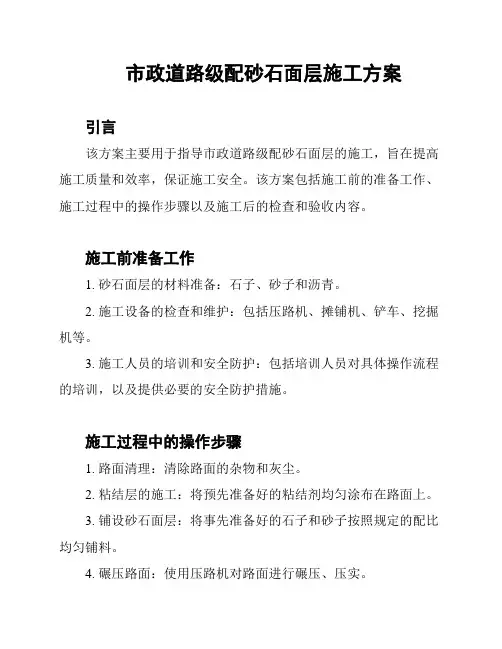

市政道路级配砂石面层施工方案

市政道路级配砂石面层施工方案
引言
该方案主要用于指导市政道路级配砂石面层的施工,旨在提高施工质量和效率,保证施工安全。
该方案包括施工前的准备工作、施工过程中的操作步骤以及施工后的检查和验收内容。
施工前准备工作
1. 砂石面层的材料准备:石子、砂子和沥青。
2. 施工设备的检查和维护:包括压路机、摊铺机、铲车、挖掘机等。
3. 施工人员的培训和安全防护:包括培训人员对具体操作流程的培训,以及提供必要的安全防护措施。
施工过程中的操作步骤
1. 路面清理:清除路面的杂物和灰尘。
2. 粘结层的施工:将预先准备好的粘结剂均匀涂布在路面上。
3. 铺设砂石面层:将事先准备好的石子和砂子按照规定的配比均匀铺料。
4. 碾压路面:使用压路机对路面进行碾压、压实。
5. 完成路面标线:涂刷好路面标线。
施工后的检查和验收内容
1. 砂石面层的平整度和密实度:使用仪器测量,符合要求标准。
2. 路面标线是否清晰:路面标线的宽度和颜色符合要求标准。
3. 石子是否掉落:路面无石子掉落,路面平整。
4. 检查施工工艺:施工工艺符合相关国家标准。
结论
通过本施工方案,可确保市政道路级配砂石面层的施工质量和
效率,并保证施工安全。
同时,为了确保效果更加稳定,施工后还
需定期对路面进行检修和维护。

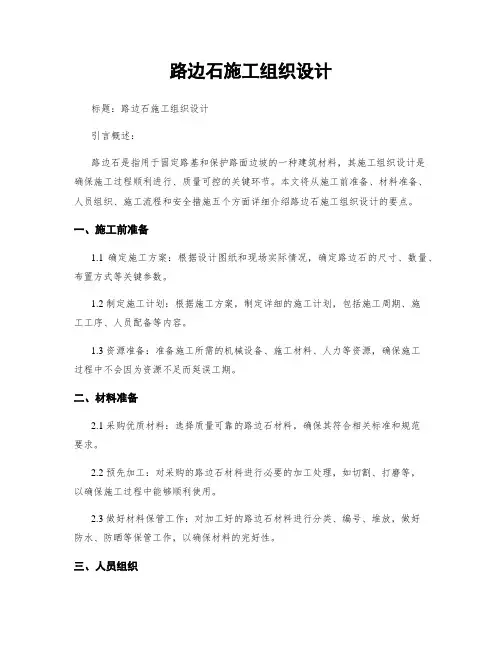

路边石施工组织设计

路边石施工组织设计标题:路边石施工组织设计引言概述:路边石是指用于固定路基和保护路面边坡的一种建筑材料,其施工组织设计是确保施工过程顺利进行、质量可控的关键环节。
本文将从施工前准备、材料准备、人员组织、施工流程和安全措施五个方面详细介绍路边石施工组织设计的要点。
一、施工前准备1.1 确定施工方案:根据设计图纸和现场实际情况,确定路边石的尺寸、数量、布置方式等关键参数。
1.2 制定施工计划:根据施工方案,制定详细的施工计划,包括施工周期、施工工序、人员配备等内容。
1.3 资源准备:准备施工所需的机械设备、施工材料、人力等资源,确保施工过程中不会因为资源不足而延误工期。
二、材料准备2.1 采购优质材料:选择质量可靠的路边石材料,确保其符合相关标准和规范要求。
2.2 预先加工:对采购的路边石材料进行必要的加工处理,如切割、打磨等,以确保施工过程中能够顺利使用。
2.3 做好材料保管工作:对加工好的路边石材料进行分类、编号、堆放,做好防水、防晒等保管工作,以确保材料的完好性。
三、人员组织3.1 人员培训:对施工人员进行必要的技术培训,提高其对路边石施工的认识和技能水平。
3.2 分工明确:根据施工计划,对施工人员进行合理分工,明确各自责任和任务,确保施工过程有序进行。
3.3 安全管理:加强对施工人员的安全教育和管理,提高其安全意识,做好施工现场的安全防护工作。
四、施工流程4.1 基础处理:在路边石施工前,对施工基础进行必要的处理,确保路边石的稳固性和耐久性。
4.2 布石定位:根据设计要求和实际情况,对路边石进行精确的布石定位,保证其位置准确、整齐。
4.3 固定施工:采用适当的施工方法和工艺,对路边石进行固定施工,确保其与路基、路面的紧密连接。
五、安全措施5.1 安全防护设施:在施工现场设置必要的安全防护设施,如警示标志、安全带等,保障施工人员的安全。
5.2 安全检查:定期对施工现场进行安全检查,及时发现和解决安全隐患,确保施工过程安全可控。

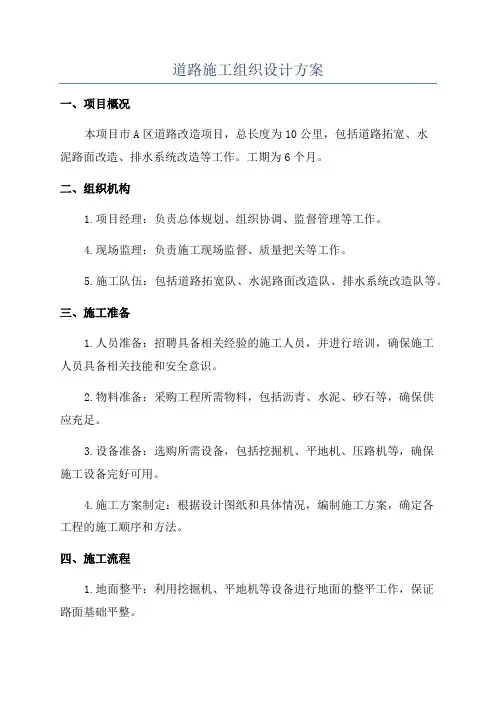

道路施工组织设计方案

道路施工组织设计方案一、项目概况本项目市A区道路改造项目,总长度为10公里,包括道路拓宽、水泥路面改造、排水系统改造等工作。
工期为6个月。
二、组织机构1.项目经理:负责总体规划、组织协调、监督管理等工作。
4.现场监理:负责施工现场监督、质量把关等工作。
5.施工队伍:包括道路拓宽队、水泥路面改造队、排水系统改造队等。
三、施工准备1.人员准备:招聘具备相关经验的施工人员,并进行培训,确保施工人员具备相关技能和安全意识。
2.物料准备:采购工程所需物料,包括沥青、水泥、砂石等,确保供应充足。
3.设备准备:选购所需设备,包括挖掘机、平地机、压路机等,确保施工设备完好可用。
4.施工方案制定:根据设计图纸和具体情况,编制施工方案,确定各工程的施工顺序和方法。
四、施工流程1.地面整平:利用挖掘机、平地机等设备进行地面的整平工作,保证路面基础平整。
2.排水系统改造:根据设计要求,进行排水系统的改造,包括排水管道的敷设、雨水收集池的建设等。
3.道路拓宽:根据设计要求,进行道路的拓宽工作,包括土方开挖、边坡处理等。
4.水泥路面改造:进行水泥路面的改造工作,包括水泥铺设、砼浇筑、平整等。
5.交通标志标线:根据设计要求,进行交通标志和标线的标注工作,确保道路交通安全。
6.清理整理:对施工现场进行清理整理,清除垃圾、临时设施等。
五、安全管理1.安全技术交底:施工前,对施工人员进行安全技术交底,告知施工注意事项和应急处理方法。
2.安全防护设施:在施工现场设置安全标识牌、警示标志,并对施工人员配备安全帽、安全绳等安全防护设施。
3.安全巡查:定期进行安全巡查,发现问题及时处理,防止事故发生。
4.应急处理:设置应急预案,安排专人进行事故应急处理,保障施工期间的安全。
六、质量控制1.定期检查:定期对施工工艺进行检查,确保施工质量符合设计要求。
2.质量记录:建立施工质量记录,包括施工工艺记录、质量验收记录等,便于质量管理和追溯。
3.质量验收:在施工完成后进行质量验收,确保道路改造工程的质量符合规定标准。
砂石田间道施工方案

砂石田间道施工方案一、项目概述本方案旨在提供砂石田间道的全面施工方案,确保道路建设质量、安全和环保要求得到满足。
本工程主要涉及砂石道路的施工,包括但不限于路基处理、砂石铺设、压实整型、排水系统设计、交通安全设施设置等环节。
二、施工准备施工现场勘查,了解地形地貌、地质条件、气候环境等。
编制详细的施工组织设计,明确施工顺序、人员分工、设备配置等。
准备所需的施工材料、设备和劳动力。
三、材料要求砂石材料应符合设计要求,具有足够的强度和耐久性。
其它辅助材料,如结合料、填充料等,也应满足相应的质量标准。
四、路基处理对原地面进行清理,去除杂物、植被等。
挖填土方,按照设计要求进行路基整形。
路基应具有良好的排水性能,确保不积水。
五、砂石铺设按照设计要求的厚度和宽度进行砂石铺设。
确保砂石层平整、密实,无明显坑洼。
六、压实与整型使用合适的压路机对砂石层进行压实,确保密实度达到设计要求。
对砂石层进行整型,使其表面平整、线形流畅。
七、排水系统设计根据地形和气候条件,设计合理的排水系统。
排水设施应畅通无阻,确保道路在雨季也能正常使用。
八、交通安全设施设置明显的交通标志和标线,保障行车安全。
在必要路段设置护栏、警示桩等安全设施。
九、质量检验与验收对施工过程中的各道工序进行质量检验,确保符合设计要求。
竣工后进行全面验收,确保道路质量达到预定标准。
十、环境保护措施施工过程中应减少对环境的影响,如降低噪音、减少扬尘等。
合理利用资源,减少浪费,提高施工效率。
十一、安全施工要求施工现场应设置安全警示标志,提醒人员注意安全。
施工人员应佩戴安全帽、手套等防护用品。
定期对施工设备进行维护保养,确保其安全运行。
十二、后期维护与管理定期对道路进行检查和维护,确保道路畅通无阻。
对损坏的路段及时进行修复,保障道路的正常使用。
通过以上方案的实施,我们可以确保砂石田间道建设的顺利进行,并为农田的交通运输提供坚实的基础。
同时,我们也将注重环境保护和安全施工,为当地农民和居民创造一个安全、舒适的生活环境。
田间砂砾石道路工程(山皮石路基)

田间道路工程(山皮石路基)一、路基平整施工方案1、技术准备组织项目部有关工程技术人员熟悉图纸。
在施工组织设计和指导下,进一步细化编制各项工程的施工方案,从而确保工程施工中的各项工作顺利进行。
项目部施工管理人员应明确各自的职责,确保工程施工各种施工规范,技术操作规程的执行、监督到位。
做好工程的技术、操作规程、质量工艺和安全交底工作,层层落实,并将书面交底材料存档。
2、路基整平路基整平以机械化施工为主,基本机械配备组合方式为:推土机清理场地,振动压路机碾压原地面,挖掘机装土,自卸车运输。
(1)、路基用地范围内的既有房屋、道路、河沟、通讯、电力设备、上下水道及其它建筑物,均应协助有关部门事先拆迁或改造;对于路基附近的危险建筑予以适当加固;对文物古迹应妥善保护。
(2)、路基用地范围内的树木、灌木丛等均应在施工前砍伐或移植清理,砍伐的树木应移置于路基用地之外,进行妥善处理。
填方高度大于1m的允许保留树根但根部露出地面不得超过20cm。
取土坑范围内的树根应全部挖除。
(3)、在填方和借方地段的原地面应进行表面清理,清理深度应根据种植土厚度决定,清出的种植土应集中堆放。
(4)、施工放样:根据设计提供的控制点及有关数据,恢复中桩,放出边桩。
(5)、路基修整压实:确定压实遍数,填料的质量,压路机行车速度,并以此指导施工。
(6)、每段路基整平完成后,测定标高,再配合人工进行精平,使平整度、高程控制在规范允许偏差范围以内。
3、质量保证措施为了确保工程高质量完成,做到高标准,严要求;建立和采取以下的质量保证体系。
3.1、采取的质量保证措施如下:(1)严格按照施工技术规范要求进行施工并按受监理工程师监督,把好工序质量关。
(2)坚持三级质量检查验收制度,上一道工序完工后,经初检、复检、会检验收合格现场监理签字认可后,才能允许进入下一道工序施工。
(3)坚持三级技术交底制度,规范操作程序,通过技术交底的方式,将工序施工意图,施工质量要求,实施过程中的注意事项,质量预控措施,自上而下彻到每一个环节和施工队伍中去。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录第1章总体施工组织布置及规划第2章主要工程项目的施工方案、方法与技术措施第3章工期的保证体系及保证措施第4章工程质量管理体系及保证措施第5章安全生产管理体系及保证措施第6章环境保护、水土保持保证体系及保证措施第7章文明施工、文物保护保证体系及保证措施第1章总体施工组织布置及规划一、工程目标管理1、施工管理为满足业主和招标文件、合同条款要求,实现本工程的各项管理目标,在施工全过程中,对工期、质量、安全、文明施工、环保及水土保持、对外协调、文物保护等方面实行全过程、全方位管理。
建立健全相应的专职机构,明确管理职责,建立严格的管理制度。
制定严密、有效管理措施,狠抓落实及狠抓过程控制,全面体现一流管理,一流施工水平,创建一流的工程质量。
2、施工管理目标为了建精品工程、样板工程,体现一流的管理水平,我单位的各项管理目标如下:①质量目标分项工程一次验收合格率100%、分部工程合格率100%,优良率98%以上,单位工程达到优良等级;竣工文件收集及时、内容详实、文字标准;确保达到优质工程标准,将该工程建成精品工程、样板工程。
②工期目标计划工期:120日历天③安全目标杜绝因工死亡事故,现场施工人员的年轻伤负率不大于3‰,重伤率不大于0.6‰,不发生重大事故、重大交通事故和火灾事故,建成安全线。
④文明施工和环境保护目标实现标准化样板工地,创一流施工环境,文明施工,不发生争端事件和治安案件,体现一流施工管理。
建成景观线、生态线。
四、分阶段施工计划安排⑴施工准备--⑵路面底基层--⑶路面基层--⑷路面面层-- ⑸边沟--⑹安保工程--⑺竣工交验六、组织机构项目管理机构一览表第2章主要施工项目的施工方案、方法与技术措施一、施工准备:1、开工前,对土石方施工机械进行检修、保养。
及早配备、采购所需的机械及零配件,以确保施工顺利进行。
2、临时设施:现场办公及生活设施利用已有建筑物。
3、工地临时供水、供电开工前,由我项目经理部与当地相关人员联系,就近提供共300千瓦的电源,沿线布置供电线路连通各施工点。
同时我项目经理部在施工现场自己配备两台75千瓦的发电机组,以备突然停电或是用电高峰期的不时之需,以保证施工用电。
施工用水亦是向当地借用。
另在我项目经理部驻地设置排水边沟,将生活污水排入污水沉淀池中二、路基施工技术准备:1、技术准备:⑴、工程开工前,应仔细审查图纸、文件,熟悉工程情况,领会设计意图。
对图纸上认为不明确之处,应及时上报监理工程师解决。
⑵、工程开工前,应对收到监理工程师提供的工程测设资料及测量标志按有关测量规范恢复定线测量,并将测量结果提交监理工程师批准。
⑶、提前对工程沿线土质及借土场取代表性的土样,进行天然密实度、含水量、液限、塑性指数等试验,对粗粒土应进行颗粒分析,天然密度试验;用于填方的土样,应测定其最大干密度,最佳含水量,并将上述测试结果报监理工程师复核和审批。
2、土石方工程施工:⑴、路基施工前,应针对本标段土石方工程的具体情况,编制实施性施工组织计划,工程进度计划,确定各段落详细的施工方案,根据绘制的实际路基横断面图和计算的开挖数量,编制土石方调配方案,合理组织劳动力及机械配备,按要求做好各种标准试验,确定符合路基压实度要求的碾压次数范围,以便于全过程控制施工质量,并且将以上所有资料送交监理工程师审批后执行。
⑵、根据本标段的具体情况,拟采用下列方案:路基施工计划安排两支专业队伍实施,一支队伍配备推土、装载机、自卸汽车清理垃圾、地表土、不良土层及路基挖方;另一支队伍配备平地机、推土机、自卸汽车及压路机组织路基填前碾压及填方碾压。
⑶、路基填筑:a、在开工前,应清除公路用地范围内的所有树木、树墩、树根、草皮和垃圾,并运到符合环保和水土保持要求的指定地点废弃。
b、场地清理后,应进行填前碾压,填方路段原地面的淤泥、腐植土、杂物均应清除在30cm以下,之后换填符合要求的材料,填前基底的压实度应达到规范要求,以保持路基的稳定。
c、填筑前,应进行100m的试验路段,进行现场压实试验,以合理确定每层的铺填厚度与压路机的压实遍数,并报请监理工程师审批,做为以后各段路基填筑的标准及质量控制措施。
d、填料的压实应在其接近最佳含水量时进行。
当其含水量过高(或刚下过雨)时,应采取排水疏干,松土晾干或其它措施。
当含水量过低时,应加水润湿(用洒水车)。
e、填料的挖、装、运、铺及压实应连续进行。
在施工过程中,应避免各种填料含水量的不利变化,对粗粒土应防止产生颗粒的分解、沉积和离析。
⑷、土方开挖:a、本工程路基开挖:主要采用推土机、装载机。
b、开挖过程中对地下管道、电缆线和其他结构物、文物的保护及在有居民住区的开挖,均应按业主的具体要求办理。
4、土、石方调配:根据施工图设计计算,该工程的挖,填方 ,其中90%按推土机推土考虑,10%按人工挖土考虑。
三、路面工程施工⑴、本工程采用稳定土拌和机路拌法拌和,平地机整平。
⑵、正式施工前应进行试验路铺筑,以确定施工方法、施工机械组合、松铺厚度、压实遍数等。
试验路段经监理工程师批准后方可铺筑。
⑶、拌和:a、在路基验收合格的基础上,分层备运粘土、白灰、采用平地机精平,保证厚度、平整度,以保证配合比正确。
白灰采用方格线,人工撒布。
b、用WBZ-23拌和机沿路拌和,始终保证准确的拌和深度,底部不得留夹层;c、当混合料含水量与最佳值相差2%以上时,应调整含水量;d、混合料拌和均匀后,应及时进行整平、整形。
⑷、压实a、压实机具采用1台YZT-18K羊足碾,1台18-21T 振动压路机和1台12-15T光轮压路机进行。
b、凡压路机压不到的地方,用打夯机夯实。
(5)路面层施工①准备工作。
包括放样、布置料堆、整理路槽和拌制泥浆。
泥浆按水土体积比0.8:1—1:1 进行拌制,过稀或不均匀,都将直接影响到基层的强度和稳定性。
②摊铺碎石料:将事先准备好的石料按松铺厚度一次铺足。
松铺系数为 1.2~1.3 左右按设计要求的宽度及厚度进行摊铺。
③初步碾压:初碾的目的是碎石颗粒间碾压紧,但仍包留有一定数量的空隙,以便泥浆能灌进去。
因此以选用振动压路机进行碾压为宜。
碾压遍数不超过2—4 遍(后轮压完路面全宽,即为 1 遍),碾压至碎石无松动情况为度。
④碾压:待表面已干而内部尚处于半湿状态时,再用三轮压路机或振动压路机继续碾压,并随时注意将嵌缝料反匀,直碾压到无明显轮迹及在碾轮下材料完全稳定为止。
在碾压过程中,每碾压1~2 遍后,即撒铺薄层石屑并扫匀,再进行碾压,以使碎石缝隙内的泥浆泛到表面与所撒石屑粘结成整体。
⑤质量要求:表面应平整、坚实,不得有松散、弹簧等现象。
用压路机碾压后,不得有明显轮迹。
面层与其他构筑物接顺,不得有积水现象。
施工完的路面外观尺寸允许偏差应符合有关规范要求。
第3章工期保证体系及保证措施一、工期保证体系㈠工期保证方案本工程计划工期为120日历天。
1、选择业务精通、管理能力强的施工人员和技术工人进入工地;2、充分细致的做好工程开工前期的准备工作,上足设备和人员;3、据合同工期,采用倒排工序法,以日保旬,以旬保月,以月保证季度和年度计划的完成;㈡组织机构工期保证机构由项目经理全权负责,总工程师协助项目经理工作,组织机构框图如下所示:二、工期保证措施1、缩短施工准备期,提前施工正式工程⑴若我单位中标立即组织项目管理人员及其它有关人员五日内进入现场,开始紧张有序的工作。
进行详细的施工调查、测量、复测、三通一平等临时工程的规划和设计,人员、材料、机具设备迅速进场,施工图纸、电力尽早到位。
组织生产、生活设施齐头并进,尽早开工,尽量缩短施工准备期。
⑵施工人员进入工地后若施工用电未能及时接通,即用临时发电和内燃机械投入施工。
⑶组织好施工机械、设备和材料的调运,急用设备在一周之内进入施工现场,以满足施工的需要。
2、保证工期的组织措施⑴抽调富有实践经验,又年富力强的干部,有施工经验、战斗力强的施工队伍,迅速成立项目经理部;配备充足、结构合理的施工人员和机械设备,担任本标段的施工。
⑵加强现场施工组织指挥,作到指挥正确、指挥得力、效率高、应变能力强。
以项目经理、项目总工程师为首的管理体系,决策重大施工问题,确定重大施工方案,确保施工进度。
⑶建立、健全岗位责任制,施工人员定岗定责,严格技术标准、工艺措施,严明施工纪律,按设计要求施工。
⑷深化改革、完善项目管理模式,完善竞争机制和激励机制,实行全员风险承包,任务层层落实。
把工期、效率和职工个人的经济挂勾,兑现奖罚,充分调动全体职工的积极性。
3、保证工期的技术措施⑴精心安排施组,强化管理,在深入调查,弄清设计意图的基础上,编制实施性施工组织设计。
分级负责,认真实施,并在实践中不断深化。
施组的关键在强化管理、要高起点、高质量、严要求。
⑵抓施工的程序化作业、标准化施工,通过合理的组织与正确的施工方法,尽快形成生产能力,提高施工进度,保持稳产高产。
⑶认真做好工程的统筹、网络计划工作,科学组织、合理安排、均衡生产。
根据该标段所处地理位置的气候特点,充分考虑季节对施工的影响,对受季节影响的路面工程妥善安排,在安排工期时留有余地,确保全标段工程工期。
牢牢抓住关键工序的管理与施工,控制循环作业时间,减少工序搭接时间、提高施工效率。
⑷优化施工方案,提高施工进度。
⑸注重依靠科技和技术进步。
采用新技术,在关键工序采用施工效率高的机械,对影响施工进度的施工技术难题,组织攻关,充分听取各方面的合理化建议,提高施工进度。
⑹根据施工总进度的要求分别编制年、季、月旬施工生产计划,按时对照检查,找差距、找原因,完善管理,促进施工。
⑺按生产计划情况编制材料供应计划,超前订货加工,近期供货,并备有足够的库存量,保证工程物资供应。
⑻在施工中进行计算机管理。
用计算机分析、处理施工数据,选用决策数据模型,结合有关资料和外部信息,用计算机作出决策,以实施管理的科学化。
⑼密切与业主、监理、设计单位和地方政府的紧密关系,同心协力为本工程建设献计献策。
⑽全面提高人员整体素质。
加强技术培训,提高施工人员操作技术熟练程度。
项目部的骨干要深入学习项目管理知识,规范操作行为。
同时抓好后勤保障工作,一切为生产服务,关心职工的物质、文化生活,充分激发广大职工的生产积极性。
⑾抓好安全、质量,做到文明施工。
4、提高机械设备完好率⑴编制机械安全技术操作规程,组织专人深入现场,督促检查机械设备安全工作情况,发现问题,及时纠正,消除隐患,使机械设备达到安全、优质、高效、低耗地运行。
严禁违章指挥、违章操作、违反劳动纪律等操作行为。
⑵严格执行交接班制度。
⑶机械设备在使用中不得超载作业,或者任意扩大使用范围,应严格按照机械使用书的规定条件使用。
⑷机械集中停放的场所,要有防火设备。
⑸加强对施工设备管、用、养、修的动态管理,积极应用现代化微机管理,建立设备台账和技术档案,建立检测、大修项修、技术开发、配件库存、人员培训等信息库、提高机械管理水平。
