离心泵安装方案

合集下载

离心泵施工方案

离心泵施工方案

离心泵施工方案
离心泵是一种常见的流体传送设备,广泛应用于工业生产中。

离心泵的施工方案主要包括以下几个方面:
1. 设计方案:根据实际情况选择适宜的离心泵型号和规格,确保其能够满足流量、扬程等工况要求。

同时,结合工程现场条件,确定泵房的选址以及泵的安装方式。

2. 材料准备:根据设计要求,准备好所需的泵体、叶轮、轴承等零部件,确保其质量和数量符合要求,供施工使用。

3. 场地准备:确定好离心泵房的位置,根据设计要求进行场地平整、清理和排水等工作。

并确保泵房内的工作环境卫生、通风以及电力设备的安全可靠。

4. 安装调试:根据设计要求,将离心泵按照正确的顺序进行组装安装。

包括连接好泵体与底座、安装好轴承、安装好叶轮等。

同时,根据设备安装图纸进行连接管路的安装,并进行必要的气、液、电等系统的连接和调试。

5. 系统调试:根据设计要求,对离心泵系统进行初次调试。

主要包括启动泵机,检查泵机工作是否正常,如有异常情况及时排查并解决。

同时,对泵机的进出口压力、流量进行测量,并根据实际情况调整泵机的运行参数。

6. 系统运行与维护:经过调试后,离心泵系统正式投入运行。

在系统运行过程中,需要进行定期的巡检和维护工作,包括检
查泵机的润滑情况,清理进出口阀门,消除系统中的气体等。

并根据需要进行定期的维护保养,确保泵机的正常运行。

以上是离心泵施工方案的主要内容,通过合理的施工方案和严格的执行,可以确保离心泵系统的正常运行,为工业生产提供可靠的流体传送保障。

潜水离心泵安装方案

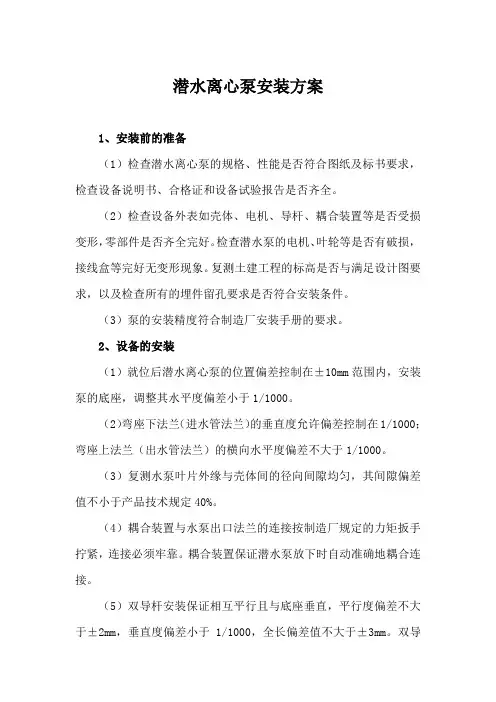

潜水离心泵安装方案

潜水离心泵安装方案1、安装前的准备(1)检查潜水离心泵的规格、性能是否符合图纸及标书要求,检查设备说明书、合格证和设备试验报告是否齐全。

(2)检查设备外表如壳体、电机、导杆、耦合装置等是否受损变形,零部件是否齐全完好。

检查潜水泵的电机、叶轮等是否有破损,接线盒等完好无变形现象。

复测土建工程的标高是否与满足设计图要求,以及检查所有的埋件留孔要求是否符合安装条件。

(3)泵的安装精度符合制造厂安装手册的要求。

2、设备的安装(1)就位后潜水离心泵的位置偏差控制在±10mm范围内,安装泵的底座,调整其水平度偏差小于1/1000。

(2)弯座下法兰(进水管法兰)的垂直度允许偏差控制在1/1000;弯座上法兰(出水管法兰)的横向水平度偏差不大于1/1000。

(3)复测水泵叶片外缘与壳体间的径向间隙均匀,其间隙偏差值不小于产品技术规定40%。

(4)耦合装置与水泵出口法兰的连接按制造厂规定的力矩扳手拧紧,连接必须牢靠。

耦合装置保证潜水泵放下时自动准确地耦合连接。

(5)双导杆安装保证相互平行且与底座垂直,平行度偏差不大于±2mm,垂直度偏差小于1/1000,全长偏差值不大于±3mm。

双导杆安装后确保潜水排污泵能顺利地吊上和放下。

检查潜水电缆安装整齐、牢固、长度合适,没有过量松弛而产生晃动,(6)电缆外表面没有裂痕、机械损伤现象。

(7)所有出水管道、弯管、过墙管等管道系统联接整齐,法兰处联接紧密无间隙。

(8)潜水离心泵的绝缘可靠,用1000V高阻表测得电缆末端的绝缘电阻不小于5MΩ。

(9)短时间通电试转,叶轮与泵的指示旋转方向一致。

3、设备的检验与调试潜水离心泵在有水工况下进行试车,带负荷运行1小时(视进水池的水位确定运行时间),检测其流量、扬程及输砂效果是否符合设计要求。

运转时各法兰处无渗水现象,所有螺栓等紧固件无松动。

测量电机电流不超过额定值,三相电流平衡。

潜水离心泵运转平稳、无异常声响,泵及管道等无较大振动。

一般离心泵安装措施

一般离心泵安装措施

一、工程概况xxxxxxxxx2×300MW机组工程1号机组,汽机房内一般离心泵主要包括:两台闭式循环冷却水泵、两台水环式a 真空泵、两台汽机房排污泵。

另综合水泵房内有:三台辅机循环冷却水泵、三台工业水泵、两台化学生水泵、两台生活水泵、两台消防水泵、两台消防稳压泵。

主要设备参数如下:二、施工依据1.《电力建设施工及验收技术规范》汽轮机机组篇 DL5011-922.《火电施工质量检验及评定标准》汽机篇(1998年版)3.《汽机房附属机械及辅助设备安装图》J0301(山东电力工程咨询院)4.《综合水泵房及贮水池安装图》S0301(山东电力工程咨询院)4.xxxxxxxxx2×300MW机组工程《施工组织总设计》5.xxxxxxxxx2×300MW机组工程《汽机专业施工组织设计》6.《电力建设安全工作规程》DL5009.1-20027.各泵厂家提供的图纸及技术资料三、主要工机具及量具1.主要工机具拖拉机、25t拖车、汽机房80/20t行车、综合水泵房3t单轨吊、25t汽车吊、5t手拉葫芦2只、活扳手2套、榔头1把、撬棒2根、5t千斤顶4只、紫铜棒2根等2.量具水准仪、钢卷尺、百分表、游标卡尺、水平尺、塞尺等四、施工组织1.劳力组织安装工6人、起重工2人、操作工2人、电焊工1人2.计划工期2009.7.1~2009.10.303.施工方案:基础验收→基础准备→泵组就位→地脚螺栓孔浇灌→二次灌浆→对轮找正→对轮连接→其它附件安装五、施工工序及施工方法1.施工准备(1)基础的中心线应标识明晰,纵横中心线、标高、地脚螺栓孔的间距偏差≤10mm,地脚螺栓孔深度符合设计,地脚螺栓孔壁垂直度偏差<10mm;(2)基础表面应水平坚实、无蜂窝、麻面、油污、露筋、裂缝等,砼强度达设计强度的70%以上;(3)基础表面已清理干净,无模板、脚手架等杂物,且表面已凿毛,土建基础办理移交手续;(4)设备到货并开箱检验完毕,无缺件、破损部件;(5)施工前设备厂家资料及设计院图纸齐全,并进行图纸会审;(6)施工人员应熟悉现场安装图纸及本作业指导书,并经安全技术交底;2.基础准备及垫铁配置(1)基础划线:根据图纸在基础上进行垫铁划线,尺寸大小根据设备底座大小及承力点而定,一般是在地脚螺栓两侧及负荷集中的地方;(2)基础砍平:用砍锤把基础敲平,平垫铁与基础接触密实无翘动,用水平尺测量,水泡应居中;(3)配制垫铁:根据二次浇灌高度配置垫铁的厚度,平垫铁、斜垫铁均需机加工,斜垫铁薄边厚度≥5mm,坡度≤1:10,每迭垫铁一般不超过三块,特殊情况允许五块,其中只允许有一对斜垫铁;3.泵的解体检查一般离心泵厂家出具合格证明文件,一般不做解体检查,除非业主、监理或厂家要求解体检查时才进行解体检查。

机泵设备安装施工方案

机泵设备安装施工方案

本工程为XX项目中的机泵设备安装工程,主要涉及各类泵类设备,包括离心泵、轴流泵、混流泵等。

设备数量共计30台,均为国产设备。

为确保设备安装质量、施工安全和工程进度,特制定本施工方案。

二、编制依据1. 《机械设备安装工程施工及验收通用规范》GB50231-20092. 《压缩机、风机、泵安装工程施工及验收规范》GB50275-20103. 《石油化工施工安全技术规程》SH35054. XX工程公司提供的设备技术资料和设计图纸三、施工准备1. 施工人员:组织施工人员参加设备安装培训,确保施工人员具备相应的专业技能和施工经验。

2. 施工机具:准备各类泵类设备的安装、调试、检验等所需的施工机具,包括吊装设备、电动葫芦、螺丝刀、扳手等。

3. 施工材料:准备泵类设备的安装、调试、检验等所需的材料,如垫铁、密封件、螺栓、紧固件等。

4. 施工方案:制定详细的施工方案,明确施工步骤、质量要求、安全措施等。

四、施工步骤1. 施工前的准备工作(1)对施工现场进行清理,确保场地平整、无杂物。

(2)对基础进行检查,确保基础符合设计要求。

(3)对设备进行检查,确保设备无损坏、缺陷。

2. 设备安装(1)根据设计图纸和施工方案,进行设备安装。

(2)对设备进行定位,确保设备水平、垂直度符合要求。

(3)对设备进行连接,确保连接牢固、密封良好。

3. 设备调试(1)对设备进行试运转,检查设备运行是否正常。

(2)对设备进行性能测试,确保设备达到设计要求。

4. 设备验收(1)对设备进行外观检查,确保设备无损坏、缺陷。

(2)对设备进行性能测试,确保设备达到设计要求。

五、质量控制1. 施工过程中,严格执行国家相关规范和标准。

2. 对施工过程进行全程监控,确保施工质量。

3. 对设备进行严格检验,确保设备质量。

4. 对施工过程中发现的问题,及时进行处理,确保施工质量。

六、安全文明施工1. 施工过程中,严格遵守安全操作规程,确保施工安全。

2. 加强施工现场管理,保持施工现场整洁、有序。

离心泵安装方案

离心泵安装方案

离心泵安装方案1. 简介该文档旨在提供离心泵的安装方案,确保安装过程顺利进行并保证离心泵的正常运行。

2. 安装条件在进行离心泵的安装之前,需要确保以下几个条件:- 安装地点平整、坚固,能够承受离心泵的重量和振动;- 离心泵的安装位置应避免受到外界物体的阻挡,以便进行维护和检修;- 离心泵的进出口应与管道连接,并确保连接处密封可靠。

3. 安装步骤按照以下步骤进行离心泵的安装:1. 准备工作:- 检查离心泵及其配件是否完好无损;- 检查安装地点是否满足安装条件;- 准备所需的安装工具。

2. 安装基础:- 根据离心泵的尺寸和重量,选择合适的基础材料;- 打好基础,确保其平整、坚固,并按照离心泵的安装位置进行浇筑。

3. 安装泵体:- 将泵体放置在安装基础上,确保其水平放置;- 使用垫片和螺栓将泵体与基础固定。

4. 连接管道:- 根据离心泵的进出口尺寸和管道连接方式,将管道连接到泵体的进出口上;- 使用密封材料确保连接处密封可靠。

5. 安装电机:- 根据离心泵的额定功率和转速要求,选择合适的电机;- 将电机与泵体连接,并确保其与基础固定牢固。

6. 接通电源:- 将离心泵的电源线连接到适配器或电源箱上;- 在确保电源部分安全可靠的情况下,打开电源开关,检查离心泵的运行是否正常。

4. 安全注意事项在离心泵的安装过程中,务必注意以下安全事项:- 确保操作人员具备相关的安装经验和技能,严禁未经培训的人员进行安装;- 在安装过程中,避免离心泵受到外界物体的碰撞和损坏;- 在进行电源连接之前,确保电源部分没有电压,以免触电风险;- 在离心泵正常运行后,定期进行维护和检修,以确保其性能和安全。

以上是离心泵的安装方案,请根据具体情况进行实施。

如有疑问或需要进一步咨询,请及时联系相关专业人员。

卧式离心泵安装施工方案

卧式离心泵安装施工方案

卧式离心泵安装施工方案1. 引言卧式离心泵是一种常用的工业设备,用于输送液体。

该文档提供了卧式离心泵的安装施工方案,以确保安装过程正确、高效、安全。

2. 前期准备工作在开始安装卧式离心泵之前,需要进行以下准备工作:•确定安装位置:选择一个平稳的地面位置,确保离心泵可以稳定运行。

位置应远离易燃、易爆等危险物质。

必要时,可以建造一个特定的设备基础。

•检查设备:检查离心泵的外观和内部部件,确保设备完好无损,密封良好。

•准备安装工具:准备所需的安装工具,例如扳手、螺丝刀、螺栓等。

3. 安装步骤步骤一:准备接口1.确保离心泵的进出口接口已经准备就绪,并移除任何防护盖板。

2.清洁接口:使用软布清洁接口,确保其表面干净,无异物。

步骤二:定位泵体1.使用起重设备将离心泵移至安装位置。

确保设备平稳放置,不得倾斜或摇动。

2.使用水平仪检查离心泵的水平度,并根据需要进行调整。

步骤三:连接管路1.使用密封垫片将离心泵的进出口与管路连接。

确保连接牢固,不存在泄漏。

2.使用扳手或螺栓将接口处的螺栓拧紧,确保密封。

步骤四:调整对中度1.使用水平仪检查离心泵轴线与连接管路轴线的对中度。

如果不对中,可以使用调整螺栓或垫片进行调整。

2.调整对中度后,再次检查泵体的水平度,确保完美水平。

步骤五:连接电源1.根据离心泵的电源需求,连接正确的电源线路。

确保符合相关安全标准,并遵守电气安装规范。

2.连接电源时,确保正确接地,以防止触电危险。

步骤六:试运行和调试1.在所有安装步骤完成后,进行试运行。

首先,检查电机方向是否正确,确认旋转方向与标识一致。

2.打开离心泵的启动开关,观察泵的运行情况。

确保泵的运行平稳,无异常噪音或振动。

3.检查泵的进出口压力,确保工作在设计范围内。

如有异常,应及时调整。

4. 安全注意事项•在安装过程中,确保离心泵和相关设备处于停止状态,且断开电源。

•使用合适的个人防护设备,包括手套、安全眼镜或面具等。

•严禁在离心泵运行时进行任何安装或维修操作。

离心泵施工方案

离心泵施工方案

离心泵施工方案1. 引言离心泵是一种常用的工程设备,广泛应用于各个行业中。

其作用是通过旋转叶轮的离心力将液体输送到较高的地方。

本文将针对离心泵的施工方案进行详细介绍,包括施工准备、安装要点、测试与调试等内容。

2. 施工准备离心泵的施工前需要进行一些准备工作,以确保施工顺利进行。

具体准备工作包括:•安全措施:施工前需要制定安全措施,确保施工人员的安全。

包括佩戴安全帽、防护眼镜等个人防护措施,以及设置警示标志、安全防护网等工地防护措施。

•施工材料准备:准备好所需的施工材料,包括离心泵本体、管道接口、阀门等附件。

•施工设备准备:准备好所需的施工设备,如吊车、起重机等。

确保设备完好并能正常使用。

•施工人员培训:对施工人员进行必要的培训,使其了解离心泵的基本原理、操作及施工要点。

3. 安装要点离心泵的安装要点主要包括以下几个方面:3.1 选址选取合适的位置安装离心泵是施工的第一步。

选址要考虑以下因素:•地基承载力:地基承载力要足够,能够承受离心泵及其附件的重量。

•空间要求:离心泵的安装位置要满足空间要求,便于施工操作和维护。

•排水要求:选址要考虑排水问题,尽量避免选在低洼或易积水的地方。

3.2 基础建设离心泵安装前需要进行基础建设工作,包括:•地基处理:根据选址情况进行地基处理,确保地基的稳定和承载力。

•基础施工:根据离心泵的重量和尺寸,进行基础的施工,如浇筑混凝土基础或安装钢构支架等。

3.3 泵身安装离心泵的安装主要包括以下步骤:1.将离心泵本体放置在预留的基座上,根据实际情况选择合适的安装方式,如法兰连接或螺栓连接。

2.使用水平仪进行水平校正,确保泵体垂直于地面,并且与管道对齐。

3.确保安装良好后,根据要求进行紧固,不要过紧,以避免变形或破坏。

3.4 管路连接离心泵的管路连接需按照以下步骤进行:1.清洁管道内部,确保没有杂物或污垢。

2.根据离心泵的进出口尺寸,选择相应的管道接口和阀门等附件。

3.进行管道的连接,注意控制连接力度,避免损坏管道或泵体。

普通离心泵安装方案

普通离心泵安装方案

普通离心泵安装方案一、准备工作1.选择合适的安装位置:离心泵应放置在通风良好、无腐蚀性气体和化学物质的场所,距离周围障碍物要保持一定的距离,便于维修和保养。

2.安装底座和基础:根据泵的尺寸和重量,选择合适的底座和基础。

底座要能够提供足够的支撑面积和稳定性,基础要坚固,避免振动和共振。

3.管道连接:根据工艺要求和现场环境,选择合适的管道连接方式和材料。

管道连接应严密,无渗漏,且考虑到方便维修和清洗。

二、安装步骤1.安装底座和基础:根据具体情况,选择合适的安装方式,可以采用螺栓固定或者焊接固定等方式。

底座要保证平整,底座和基础要采用防震垫等措施,避免振动和共振。

2.安装电动机:将电动机安装在底座上,并与离心泵轴线一致。

根据电动机的特点,采用合适的传动方式,如联轴器、皮带传动等。

3.安装进出口管道:根据工艺要求和现场环境,连接进出口管道。

注意管道连接的严密性,采用合适的密封材料和方法,避免漏水和压力损失。

4.调整泵的位置和对中:通过调整底座和基础,使得泵的位置和方向符合要求,并通过调整轴承、联轴器等部件,使得泵的轴线与电动机轴线一致。

5.检查润滑系统:检查润滑系统的油位和油质,确保润滑系统正常运行。

根据使用情况,定期添加或更换润滑油。

6.校验电机:在电动机运行之前,需要进行电机的校验,包括电机的接线和负载的配置等校验。

确保电动机与供电系统配套,且能够正常启动和运行。

7.启动试运行:在安装完成后,进行试运行和调试。

首先检查所有的管道连接是否紧固,阀门是否正常运转。

然后启动电动机,逐渐增加转速,确保泵能够稳定运行,无噪音和振动。

同时,检查泵的进出口压力和流量,确保满足工艺要求。

8.安全措施:在安装和试运行过程中需要注意安全措施,如佩戴安全帽、手套等,避免意外伤害。

同时,离心泵的电气系统也需要按照相关的标准和规定进行接地和保护。

三、注意事项1.离心泵的安装应在专业人员的指导下进行,确保按照正确的顺序和方法进行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

离心泵安装方案
1. 引言
离心泵是一种常见的工业设备,广泛应用于水泵站、污水处理厂等场所。

正确的安装是确保离心泵正常运行和延长使用寿命的关键。

本文档将详细介绍离心泵的安装方案。

2. 安装位置选择
选择适当的安装位置对离心泵的运行至关重要。

以下是安装位置选择的考虑因素:
- 安全性:选择安装位置时要确保安全,避免泵站周围有危险物质或可能有爆炸风险的环境。

- 便于维修:选择便于维护和维修的位置,方便工作人员进行日常操作和维护工作。

- 空间要求:离心泵需要足够的空间进行安装,同时要考虑到设备的运行和维护所需的空间。

- 泵站布局:考虑到管道连接、电源线路等设施,选择合理的
安装位置。

3. 安装前准备
在安装离心泵之前,需要进行一些准备工作。

以下是安装前的
准备步骤:
1. 确定安装位置:根据前面提到的安装位置选择因素,确定最
终的安装位置。

2. 检查设备:检查离心泵的外观和零部件是否完好无损。

3. 准备安装工具:准备必要的工具和设备,如扳手、螺丝刀等。

4. 搭建工作平台:如果安装位置较高,需先搭建起安全的工作
平台,以便安装人员进行操作。

4. 泵体安装
离心泵的安装通常包括以下步骤:
1. 泵体安装:先将泵体放置在安装位置上,并使用水平仪进行调整,确保水平度符合要求。

2. 固定螺栓:使用螺栓将泵体紧固在安装基座上,确保安装牢固。

3. 连接管道:根据设计要求,连接进出口管道,并使用密封胶或密封圈确保连接密封可靠。

4. 调整对中度:调整泵体与连接管道之间的对中度,确保泵体与管道连接无偏差。

5. 电机安装
离心泵通常配备电机,电机的安装非常重要。

以下是电机安装的步骤:
1. 安装基座:将电机基座固定在泵体上,确保牢固不动。

2. 安装电机:将电机与基座对应连接,使用螺栓紧固电机。

3. 连接电源:根据电机的电源要求,连接电源线路。

4. 调整对中度:调整电机与泵体之间的对中度,确保连接无偏差。

6. 安装完成后
完成离心泵的安装后,需要进行以下检查和测试:
1. 检查连接管道:检查连接管道是否牢固,是否有泄漏现象。

2. 检查电机:检查电机的接线是否正确,电机是否正常工作。

3. 测试运行:进行测试运行,确保泵的转动方向正确、无异常声音,并根据设备要求调整运行参数。

7. 结论
本文档详细介绍了离心泵的安装方案,包括安装位置选择、安装前准备、泵体安装、电机安装和安装完成后的检查和测试。

正确安装离心泵对于设备的正常运行和延长使用寿命具有重要意义。
