青岛市住宅工程质量通病防治技术措施二十条文档
住宅工程质量通病防治技术措施二十条

住宅工程质量通病防治技术措施二十条住宅工程质量通病是指在住宅建设过程中常见的一些质量问题,这些问题可能对建筑物的结构稳定、使用功能和居民生活安全产生潜在的威胁。
为了保证住宅工程质量,需要采取一系列的防治技术措施。
以下是20条住宅工程质量通病防治技术措施:1.加强施工管理,落实工程质量责任制,确保施工按照设计要求进行。
2.强化工程材料质量管理,确保材料符合规定标准,使用合格材料。
3.加强施工现场检测,定期进行质量抽检,确保关键环节的质量。
4.对土地进行勘察,了解地质情况,为工程设计提供科学依据。
5.采取合适的基础处理方式,确保基础承重能力和稳定性。
6.加强混凝土浇筑施工管理,控制浇筑工期和混凝土标准。
7.加强结构施工管理,确保结构安全可靠,避免裂缝和倾斜等问题。
8.保证建筑结构的防水处理,防止水渗透导致的泛水问题。
9.采取防火措施,配置合格的防火材料和灭火设施。
10.加强供水和排水工程质量管理,确保供水安全和排水通畅。
11.配备合适的电气设备,按照规范进行电气安装和接线。
12.确保建筑外墙的保温和隔热性能,提高室内舒适度。
13.加强室内装修质量管理,选用环保低甲醛的装修材料。
14.充分考虑自然采光和通风,确保室内空气质量。
15.加强电梯施工和维护管理,保证电梯的安全可靠。
16.采用可持续建筑技术,减少建筑废弃物和资源浪费。
17.建立健全住宅工程质量评估机制,及时发现和纠正问题。
18.加强住宅使用过程的维护管理,及时处理维修和保养问题。
19.完善住宅质量监管制度,建立健全住宅工程质量投诉处理机制。
20.加强住宅工程质量教育和培训,提高从业人员技术水平。
通过上述技术措施的实施,有助于预防和解决住宅工程质量通病问题,提高住宅工程质量,保障居民的生活安全和居住舒适度。
同时,相关部门和从业人员也应积极履行监管责任,加强执法和监督,确保住宅工程质量符合标准和规范要求。
住宅工程质量通病防治技术措施二十条

住宅工程质量通病防治技术措施
一、前言

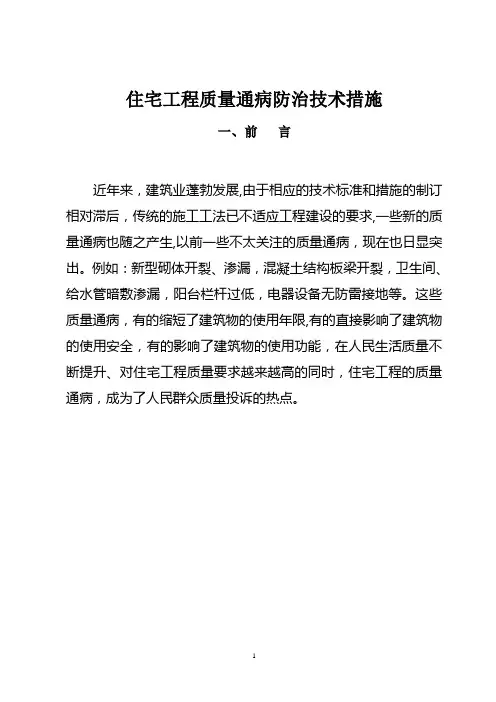

近年来,建筑业蓬勃发展,由于相应的技术标准和措施的制订相对滞后,传统的施工工法已不适应工程建设的要求,一些新的质量通病也随之产生,以前一些不太关注的质量通病,现在也日显突出。
例如:新型砌体开裂、渗漏,混凝土结构板梁开裂,卫生间、给水管暗敷渗漏,阳台栏杆过低,电器设备无防雷接地等。
这些质量通病,有的缩短了建筑物的使用年限,有的直接影响了建筑物的使用安全,有的影响了建筑物的使用功能,在人民生活质量不断提升、对住宅工程质量要求越来越高的同时,住宅工程的质量通病,成为了人民群众质量投诉的热点。
住宅工程质量通病防治技术措施。
住宅工程质量通病防治任务书

住宅工程质量通病防治任务书
平度市东苑建筑工程有限公司:
由你公司承建的 平度市清华园小区 楼 工程以下内容列入住宅工程质量通病防治计划,具体项目如下:
现浇混凝土楼板裂缝;
非承重墙体裂缝;
外墙开裂、渗漏;
屋面渗漏;
不按规定使用安全玻璃;
防护栏杆、扶手位置不符合要求;
无障碍设施设置不当;
外墙保温面层开裂;
门窗渗漏;
模板接缝、拆模不符合规定;
钢筋间距、保护层控制不当;
混凝土施工缝、板厚不符合规定;
灌注桩施工不符合设计和施工要求;
室内标高和几何尺寸控制偏差;
散热器不热;
管道渗漏;
通风、空调风量达不到设计要求;
等电位连接不当;
电气接地(含跨接)不可靠;
新型电气金属导管机械联结不良。
住宅工程质量通病防治是有效提高住宅工程质量、维护公众利益的重要举措,务求实效。
请参照《青岛市住宅工程质量通病防治技术措施二十条》的要求,认真编制上述项目的《住宅工程质量通病防治方案和施工措施》,经项目总监理工程师审核后,于 年 月 日前报我单位批准。
青岛鸿坤房地产开发有限公司(公章)
年 月 日
注:本任务书一式三份,建设、施工、监理各一份。
住宅工程质量通病防治总结报告
施工单位:平度市东苑建筑工程有限公司
附件:青岛市住宅工程质量通病防治技术措施二十条
住宅工程质量通病防治评估报告监理单位:青岛平度建筑设计院有限公司。
住宅工程质量通病防治措施20条

住宅工程质量通病防治措施20条住宅工程质量是一个重要的话题,对于住房购买者来说,购买一套优质的房屋是他们的期望,也是他们应该得到的权利。
然而,住宅工程质量问题在一些情况下仍然存在。
为了更好地解决这些问题,以下是20条住宅工程质量通病的防治措施:1.加强对住宅工程质量的监督:政府应加强对住宅工程质量的监管,确保工程符合相关标准和要求。
2.完善法律法规:制定更加完善的法律法规,明确住宅工程质量要求和责任。
3.加强施工工序管理:监督施工过程中的每一个环节,确保每一项工序都按标准进行。
4.严格材料质量把关:加强对施工材料的质量把关,确保材料符合标准,并进行认证。
5.建立完善的质量验收体系:建立完善的质量验收制度,确保每一项工程都经过严格的验收程序。
6.加强工程监理:引入第三方工程监理,加强对工程质量的监督和管理。
7.提高建筑工人素质:加强对建筑工人的培训和管理,提高他们的技能和素质。
8.完善施工记录:建立健全的施工记录系统,记录每一项工程的施工过程和质量情况。
9.加强施工现场管理:加强对施工现场的管理,确保施工现场的整洁和安全。
10.提高业主参与度:鼓励业主积极参与工程监督,提高他们对工程质量的关注和监督。
11.推行质量奖惩制度:建立健全的质量奖惩制度,对施工单位进行奖励和惩罚。
12.加强施工单位管理:政府应加强对施工单位的管理,加大对不良施工单位的处罚力度。
13.加强工程质量管理人员队伍建设:加强对工程质量管理人员的培训和职业资格管理。
14.建立工程质量监督机构:建立一个专门的工程质量监督机构,负责对住宅工程质量进行监督和管理。
15.加强质量技术标准研究:加强对住宅工程质量技术标准的研究,及时更新和修订相关标准。
16.加强施工单位信用评估:建立施工单位信用评估制度,对施工单位的信用进行评估和监管。
17.加大对工程质量违法行为的处罚力度:对于存在工程质量问题的施工单位,要严肃追究其责任。
18.提高住宅工程质量投诉渠道:建立健全住宅工程质量投诉渠道,及时处理并解决投诉问题。
青岛市住宅工程质量通病防治手册

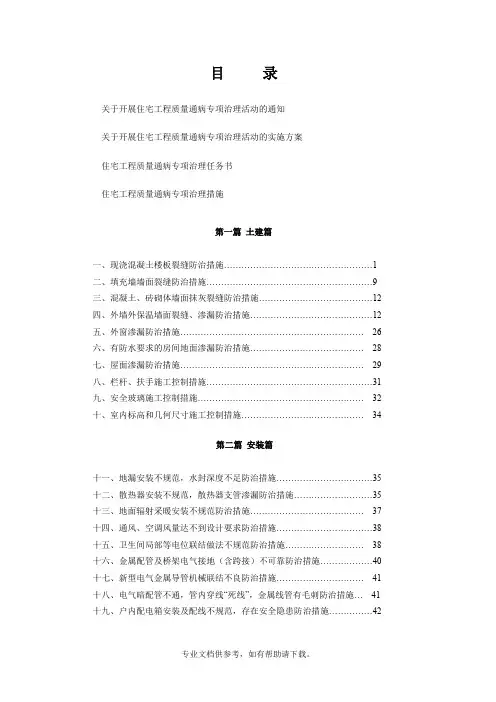

目录关于开展住宅工程质量通病专项治理活动的通知关于开展住宅工程质量通病专项治理活动的实施方案住宅工程质量通病专项治理任务书住宅工程质量通病专项治理措施第一篇土建篇一、现浇混凝土楼板裂缝防治措施 (1)二、填充墙墙面裂缝防治措施 (9)三、混凝土、砖砌体墙面抹灰裂缝防治措施 (12)四、外墙外保温墙面裂缝、渗漏防治措施 (12)五、外窗渗漏防治措施 (26)六、有防水要求的房间地面渗漏防治措施 (28)七、屋面渗漏防治措施 (29)八、栏杆、扶手施工控制措施 (31)九、安全玻璃施工控制措施 (32)十、室内标高和几何尺寸施工控制措施 (34)第二篇安装篇十一、地漏安装不规范,水封深度不足防治措施 (35)十二、散热器安装不规范,散热器支管渗漏防治措施 (35)十三、地面辐射采暖安装不规范防治措施 (37)十四、通风、空调风量达不到设计要求防治措施 (38)十五、卫生间局部等电位联结做法不规范防治措施 (38)十六、金属配管及桥架电气接地(含跨接)不可靠防治措施 (40)十七、新型电气金属导管机械联结不良防治措施 (41)十八、电气暗配管不通,管内穿线“死线”,金属线管有毛刺防治措施 (41)十九、户内配电箱安装及配线不规范,存在安全隐患防治措施 (42)青岛市城乡建设委员会关于开展住宅工程质量通病专项治理活动的通知各区、市建设行政主管部门,各建设、勘察、设计、施工、监理、质量检测、施工图审查单位,各有关单位:为认真贯彻落实山东省住房和城乡建设厅《关于深入开展住宅工程质量通病专项治理活动的通知》(鲁建发[2010]14号)精神,经研究决定,自2011年开始在全市范围内开展为期三年的住宅工程质量通病专项治理活动,具体要求详见《关于开展住宅工程质量通病专项治理活动的实施方案》(附件1)及《青岛市住宅工程质量通病防治手册》(附件2)。
望认真贯彻执行。
附件:1.《关于开展住宅工程质量通病专项治理活动的实施方案》2.《青岛市住宅工程质量通病防治手册》。
青岛市住宅工程质量通病防治20条技术措施

附件一:
青岛市住宅工程质量通病防治技术措施二十条
序号
通病现象
技术措施
1
现浇混凝土楼板裂痕
1.1现浇楼〔屋〕面板设计厚度不宜小于120mm,厨房、厕浴等不宜小于90mm。
1.2楼板配筋宜选用小直径、小间距配筋方式。受力钢筋间距不宜大于150mm,板角处上部受力钢筋间距不宜大于100mm,散布筋间距不宜大于200mm。
10.2混凝土柱、墙、梯板及梁柱节点的模板装置,均应在其根部预留清扫口,浇注前清算渣滓、杂物后再停止封孔。
10.3模板撤除应契合以下要求:
10.3.1拆模顺序应为非承重局部先拆,承重局部后拆,后支的先拆,先支的后拆。
10.3.2侧模在混凝土强度能保证其外表及棱角不因撤除模板而受损坏后,方可撤除。
10.3.3底模在混凝土强度契合以下规则后,方可撤除。
十、质量监视机构应将通病防治列入日常监视反省的重点内容,对应执行«通病防治二十条»而未执行的住宅工程,应加大对相关各责任主体的处分力度,工程一概不予验收备案。
附件:1.«青岛市住宅工程质量通病防治技术措施二十条»
2.«住宅工程质量通病防治义务书»
3.«住宅工程质量通病防治总结报告»
4.«住宅工程质量通病防治评价报告»
注:栏杆高度应从楼空中或屋面至栏杆扶手顶面垂直高度计算。如底部有宽度≥0.22m, 且高度≤0.45m的可踏部位, 应从可踏部位顶面起计算。
6.2 室内楼梯扶手高度自踏步前缘线量起≥0.90m,靠楼梯井一侧水平扶手长度超越0.50m时, 其高度≥1.05m。
6.3 窗台低于0.90m时,应采取防护措施。防护高度当窗台高度≤0.45m时, 从窗台面起计算,当窗台高度>0.45m时,从楼空中面层起计算, 其高度不应低于窗台高度。
住在工程质量通病防治方案

住在工程质量通病防治方案一、住宅工程的质量通病1、墙体开裂:常因设计、施工和材料质量不过关造成。
2、水泥外墙开裂:常因施工过程中忽略预防和施工技术不到位所致。
3、屋面渗漏:常因屋面材料选用不当、工艺施工不规范以及未能及时维修所致。
4、楼梯裂缝:常因设计、施工要求和操作要领不当造成。
5、家居电气火灾:常因设计施工材料质量和后期维护管理不到位所致。
二、预防和治理方案1、加强设计和施工过程监管。
工程设计阶段,应加强对设计图纸的审查,确保符合国家标准和规定。
在施工过程中,应加强对施工现场的监督检查,及时发现和解决问题。
2、严格控制施工质量。
施工单位应加强对施工操作和施工人员的管理,确保施工过程中各项操作符合规定,材料符合质量要求。
3、加强材料管理。
施工单位应加强对施工材料的采购和使用管理,保证材料的品质,防止使用劣质材料。
4、加强施工现场管理。
施工单位应加强对施工现场的管理,确保施工现场的安全和整洁,提高施工质量。
5、加强质量检验。
施工单位应加强对施工质量的检验,确保工程达到国家要求的标准。
6、加强后期维护管理。
业主、物业公司应加强对房屋的日常维护管理,确保房屋的安全和舒适度。
7、强化建筑质量管理制度。
建立和完善建筑质量管理制度,明确相关责任人,引导和规范工程建设过程。
8、加强社会监督。
加强对工程建设过程的社会监督,提高公众对工程质量问题的关注度,促使相关部门和企业加强质量管理,保障建设工程的质量和安全。
三、结语工程质量通病不仅影响房屋的使用寿命和安全性,也对人们的生活质量和幸福感造成一定的影响。
因此,对工程质量通病进行有效的预防和治理是非常重要的。
只有在加强相关方面的管理和监督的基础上,才能有效预防和治理工程质量通病,保障建设工程的质量和安全。
希望有关部门、企业和社会各界能够共同努力,形成合力,推动工程质量的全面提升,为人民群众提供更加安全和舒适的居住环境。
青岛市住宅工程质量通病防治手册

青岛市住宅工程质量通病防治手册前言随着城市的不断发展,住房问题成为了人们关注的重点。
然而,住宅工程质量问题一直是困扰人们的重点之一,而青岛市也不例外。
本手册旨在为广大市民提供一份住宅工程质量通病防治手册,希望能够帮助市民更好地了解住宅工程的常见问题及其防治方法,提高住宅的施工质量和居住环境。
一、墙面开裂墙面开裂是住宅工程中常见的问题,影响美观并且可能导致房屋结构的不稳定。
造成墙面开裂的原因有很多种,主要有以下几点:1.质量不好的砖石材料,容易开裂;2.施工过程中没有保证干燥,出现了保湿不良,导致墙面收缩过快;3.墙面周围存在晃动、塌陷等问题,导致墙面开裂。
为了避免墙面开裂的情况的出现,有以下几点建议:1.选用质量好的砖石材料,在验收时一定要检查其质量问题;2.施工过程中一定要保证干燥,用保湿材料来保证墙体干燥;3.在施工前先对于周围环境进行恰当的整理和处理,消除可能会影响墙面完整性的问题。
二、水管漏水水管漏水是住宅工程中的又一个常见问题,对于居民来说是非常困恼的。
造成水管漏水的原因也存在多种,主要有以下几点:1.水管材料不好,容易出现腐蚀、破裂等问题;2.施工过程中没有考虑到承重和震动的问题,造成水管的破裂;3.施工完成后未作好后续的管理和检查。
为了避免水管漏水的情况的出现,有以下几点建议:1.选用质量好的水管材料,在验收时一定要检查其质量问题;2.施工过程中一定要考虑到承重和震动的因素,并对于水管进行牢固的固定;3.施工完成后一定要做好后续的管理和检查。
三、电线老化电线老化是住宅工程中的另一个常见问题,一旦出现,不仅会影响到电器的正常使用,还可能会引发火灾、电击等危险。
造成电线老化的原因有很多种,主要有以下几点:1.电线材料不好,容易老化、断裂;2.施工过程中没有考虑到保护措施,造成电线受损;3.电线周围存在因素导致电线老化。
为了避免电线老化的情况的出现,有以下几点建议:1.选用质量好的电线材料,在验收时一定要检查其质量问题;2.施工过程中一定要加强保护措施,在电线周围加装防护套管;3.电线周围环境要求干燥,去除环境中可能导致电线老化的问题。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
4.4防水工程施工完毕,应进行蓄水试验,并形成记录
4.5卷材防水屋面工程基层与突出屋面结构(女儿墙、山墙、天窗壁、变形缝、烟囱等)的交接处和基层的转角处,找平层均应做成圆弧形,圆弧半径应符合规范要求。
4.6卷材防水在天沟、檐沟与屋面交接处、泛水、阴阳角等部位,应增加防水附加层。附加层经验收合格后,方可进入大面防水层施工。
8.7网格布应铺设在抗裂砂浆中靠近外饰面一侧,以见纹不见色为宜;窗角、阴阳角等部位应设加强网格布,网格布搭接宽度不应小于50mm,边缘严禁干搭接。
8.8门窗口四周与框接触处、管道或其他构件穿越保温板处、墙体顶部收口处等应采用密封胶封闭严密,不得有渗漏现象。
9
门窗渗漏
9.1外窗安装应采用企口后塞法施工工艺。窗洞口抹灰采取企口(里高外低)形式, 抹灰时应一次成活, 洞口几何尺度必须准确。洞口上弦及窗台应做滴水线和流水坡,内外高差应大于15mm。
1.6楼(屋)面板混凝土浇筑后,应及时采取有效的养护措施,保证混凝土处于潮湿和相对密闭状态。
1.7模板及其支架必须具备足够的承载力、刚度和稳定性。混凝土强度达到1.2N/mm2前,不得在其上踩踏、堆载或安装模板及支架。施工中应采取措施,避免堆放材料超过模板设计荷载和施工荷载对楼面板产生较大的撞击作用。应避免过早拆除模板。
注:栏杆高度应从楼地面或屋面至栏杆扶手顶面垂直高度计算。如底部有宽度≥0.22m, 且高度≤0.45m的可踏部位, 应从可踏部位顶面起计算。
6.2 室内楼梯扶手高度自踏步前缘线量起≥0.90m,靠楼梯井一侧水平扶手长度超过0.50m时, 其高度≥1.05m。
6.3 窗台低于0.90m时,应采取防护措施。防护高度当窗台高度≤0.45m时, 从窗台面起计算,当窗台高度>0.45m时,从楼地面面层起计算, 其高度不应低于窗台高度。
12.1.4楼梯的施工缝应留在梯段板的1/3处,通常留置在上三步或下三步的范围。
12.1.5柱子的施工缝应留在梁下50mm;梁留在跨度中间的1/3范围内。
12.1.6单向板的施工缝可以留置在平行于板的短边的任何位置。
12.1.7墙的施工缝宜设在门洞过梁跨中的1/3区段。当采用大模板时宜留在纵横墙的交界处,墙应留垂直缝。
4.7天沟、檐沟、檐口、泛水和立面卷材收头的端部应裁齐,塞入预留凹槽内,用金属压条钉压固定,最大钉距不应大于900mm,并用密封材料嵌填封严。
5
不按规定使用安全玻璃
5.1设计单位必须在设计文件中标明安全玻璃的品种和规格。
5.2 安全玻璃应有产品质量合格证书和国家强制性产品认证证书复印件。复印件必须加盖生产企业公章,作为质量控制资料存档。
5.3 用于建筑物的安全玻璃必须有强制性认证标志。
5.4 必须使用安全玻璃的部位:
5.4.1七层及七层以上建筑物外开窗;
5.4.2面积大于1.5m2的窗玻璃和玻璃底边离最终装修面小于0.5m的落地窗;
5.4.3玻璃幕墙;
5.4.4天窗、采光顶、吊顶、雨棚;
5.4.5室内隔断、浴室围护和屏风;
5.4.6楼梯、阳台、平台、走廊的栏杆和内天井栏杆;
8
外墙保温面层开裂
8.1外墙保温体系应采用外墙外保温体系,禁止采用外墙内保温方法。
8.2保温板与粘结胶、锚固膨胀螺栓、网格布、聚合物砂浆和界面剂等辅助材料不得分开采购,保温材料应进行热工指标检测。
8.3建设、施工、监理单位必须依照施工图审查机构审查通过的施工图施工,不得擅自修改节能设计文件。确需变更的,建设单位应重新报施工图审查机构审查通过后,方可施工。
13
灌注桩施工不符合设计和规范要求
13.1泥浆护壁钻孔桩当钻孔深度未达到设计要求的持力层时,应对桩端持力层的石渣进行分析确认,且保证有足够的入岩深度。当钻孔深度虽达到设计要求,但桩底沉渣较厚或桩端混凝土离析时,应在灌注混凝土前,二次清孔,测定泥浆的含砂量,调整泥浆比重。
13.2当泥浆护壁钻孔灌注桩浇筑混凝土不连续,上拔导管泥浆进入管内形成断桩时,应采取有效措施,保证混凝土灌注的连续性。当导管连接处密封不好,漏水形成断桩时,应在灌注前,检查导管的密封性。
2
非承重墙体裂缝
2.1砌筑时,蒸压加气混凝土砌块、轻骨料混凝土小型砌块的龄期不得少于28d。
2.2提倡选用专用的砌块砌筑砂浆。
2.3 墙体砌筑方法
非承重砌体应分次砌筑,每次砌筑高度不应超过1.5 m。应待前次砌筑砂浆终凝后,再继续砌筑;日砌筑高度不宜大于2.8m。
非承重砌体顶部应预留空隙,再将其补砌顶紧。墙高小于3m时,应待砌体砌筑完毕至少间隔5d后补砌;墙高大于3m时,应待砌体ห้องสมุดไป่ตู้筑完毕至少间隔7d后补砌。
(1)板的结构跨度≤2m,混凝土强度应达到设计值的50%;2m<板的结构跨度≤8 m,混凝土强度应达到设计值的75%;板的结构跨度>8 m,混凝土强度应达到设计值的100%。
(2)梁的结构跨度≤8 m,强度应达到设计值的75%;梁的结构跨度>8 m,强度应达到设计值的100%。
(3)悬臂构件的结构跨度≤2m,强度应达到设计值的75%;悬臂构件的结构跨度>2m,强度应达到设计值的100%。
5.4.7易受撞击、冲击而造成人体伤害的其它部位。
5.5 安装在易于受到人体或物体碰撞部位的建筑玻璃,如落地窗、玻璃隔断等,应采取保护措施。对碰撞后可能发生高处人体或玻璃坠落情况的,必须采用可靠的护栏。
6
防护栏杆、
扶手设置不符合要求
6.1 阳台、外廊、室内回廊、内天井、上人屋面及室外楼梯等临空处应设置防护栏杆。临空高度在24m以下时,栏杆高度应≥1.05m, 临空高度在24m及以上时, 栏杆高度应≥1.10m。
6.4 梯井净宽大于0.20m时, 必须采取防止少年儿童攀滑的设施。楼梯栏杆应采取不易攀登的构造, 采用垂直杆件作为栏杆时, 其杆件净距不应大于0.11m。
7
无障碍设施设置不当
7.1设计单位必须按工程建设强制性标准在设计文件中标明无障碍设施的具体做法。任何单位和个人不得擅自更改或取消。
7.2 住宅无障碍设施的位置及走向应按规定设国际通用的无障碍标志牌。
10.2混凝土柱、墙、梯板及梁柱节点的模板安装,均应在其根部预留清扫口,浇注前清理垃圾、杂物后再进行封孔。
10.3模板拆除应符合下列要求:
10.3.1拆模顺序应为非承重部分先拆,承重部分后拆,后支的先拆,先支的后拆。
10.3.2侧模在混凝土强度能保证其表面及棱角不因拆除模板而受损坏后,方可拆除。
10.3.3底模在混凝土强度符合下列规定后,方可拆除。
9.2门窗框安装前,监理(建设)及施工单位应对抹灰成型的门窗洞口几何尺寸进行测量验收,达到要求后方可安装。
9.3门窗与墙体应连接牢固, 且满足抗风压、水密性、气密性的要求。每条门窗框与墙体连接固定点不得少于2处, 采用不小于5*70mm镀锌胀管螺栓固定门窗边框, 间距≤0.6m。边框端部第一固定点距端部≤0.20m, 螺栓必须粘胶后紧固,并粘贴密封盖。
12.2 混凝土楼板施工前应在模板四周侧模上设置板厚控制线(弹墨线等),同时,在板中间每1-1.5m2的范围内设置控制点,使用钢筋或其他材料做成与板厚相同的标志,放在板的浇注位置,随浇注而变动,控制板面的水平。
12.3冬季施工前应编制专项施工方案,对材料的选用、加热、搅拌、运输、养护等提出具体措施。混凝土的浇筑温度不应低于5℃。混凝土养护应采用塑料薄膜加保温“被毯”等覆盖材料,将混凝土表面裸露的部分全部严密覆盖。
12
混凝土施工缝、板厚不符合规定
12.1混凝土的施工缝应符合以下规定:
12.1.1混凝土的施工缝应留在剪力较小且便于施工的部位,柱应留水平缝,梁、板、墙应留垂直缝
12.1.2和板连成整体的大断面梁,施工缝留置在板底面以下20-30mm处。
12.1.3有主次梁的楼板,宜顺着次梁方向浇筑,施工缝应留置在次梁跨度中间的三分之一范围内。
13.3 当土层中有强透水层或泥浆的比重和浓度不足而使护壁坍塌导致桩身缩径时,应调整适宜的泥浆比重。当孔深较浅且泥浆比重较大时,桩上部混凝土产生局部夹泥现象,应用吊车等设备增加混凝土灌注的高度。
13.4人工挖孔灌注桩当有地下水渗流严重的土层或流砂层时,应减少每节护壁的高度,将附近无流砂的桩孔挖深,使其起集水井作用。当护壁材料选用不当时,应在护壁混凝土中掺入早强剂,或采用钢护筒、预制混凝土沉井等作为护壁。
3.4 混凝土结构在抹灰施工前应凿毛或甩浆。
3.5 混凝土结构及砌体结构在抹灰施工前应充分淋水湿润。
4
屋面渗漏
4.1防水工程设计必须有明确的节点细部构造做法。
4.2防水工程应严格按图施工,施工前应通过图纸会审,掌握施工图的细部构造及有关技术要求;施工单位应编制防水工程的施工方案或技术措施,施工方案或技术措施应具备可操作性、可检查性。
1.3楼板内敷设电线管宜避免交叉,必须交叉时宜采用接线盒形式。严禁三层及三层以上管线交错叠放。必要时宜在管线处增设钢丝网等加强措施。线管直径大于20mm时宜采用金属导管。
1.4严格控制骨料含泥量和砂的粒径,不得采用细砂、特细砂和含泥量超标的骨料拌制混凝土。
1.5施工单位应根据工程结构形式和有关规定合理确定混凝土浇筑方案,保证混凝土密实,不得随意留置施工缝。在按规定留置施工缝处,要加强振捣,保证混凝土集密结合。振捣混凝土应避免过振,混凝土初凝前宜用抹子搓平2-3遍。
13.5人工挖孔灌注桩桩底未达到设计持力层时,应挖至桩端持力层,通知建设、设计、监理、勘察等单位对孔底岩石性状进行鉴定。
8.4对于现浇混凝土内置保温板有网体系,保温板内斜插腹丝伸入混凝土墙面长度不得小于30mm,板面附加锚固固定件须进行防锈处理,锚入墙面长度不得小于100mm。
8.5现浇混凝土模板内置保温板体系,与保温板接触面应设砂浆垫块,混凝土一次浇注高度不宜大于1m,严禁正对聚苯板下料,振捣棒不得接触聚苯板。
