道路新建工程施工组织设计

合集下载

新建道路工程施工组织设计方案

新建道路工程施工组织设计方案

新建道路工程施工组织设计方案范本1:一、项目概况:1.1 项目名称1.2 项目位置1.3 项目规模1.4 项目背景二、工程条件:2.1 地理条件2.2 地质条件2.3 气候条件三、施工组织设计:3.1 组织结构3.2 人员配置3.3 施工进度计划3.4 施工方法和工艺3.5 设备和机械配置3.6 材料采购和管理3.7 安全生产措施3.8 质量控制措施四、工程施工的主要工序及内容:4.1 前期准备工作4.2 地基处理工程4.3 路面施工工序4.4 道路排水工序4.5 交通标线施工工序4.6 绿化工序4.7 沿线设施设置五、施工计划及进度管理:5.1 总体施工计划5.2 施工进度控制5.3 工期压缩措施六、质量管理要求:6.1 监理单位的角色和职责6.2 施工单位的责任和义务6.3 质量检测和验收要求6.4 质量整改和返工措施七、安全生产管理:7.1 安全生产组织7.2 安全教育和培训7.3 安全防护措施7.4 事故应急处理附件:施工图纸、施工方案、工程进度计划、材料采购合同法律名词及注释:1. 建设工程法 -《中华人民共和国建设工程法》,简称建设工程法,是建设工程领域的一部基本法律。

2. 土地管理法 -《中华人民共和国土地管理法》,简称土地管理法,是中国土地管理领域的一部基本法律。

3. 《劳动法》 -《中华人民共和国劳动法》,简称劳动法,是中国劳动领域的一部基本法律。

范本2:一、项目背景及概况:1.1 项目名称1.2 项目位置1.3 项目规模1.4 项目背景二、地理和地质条件:2.1 地理位置2.2 地形和地貌特征2.3 地质情况2.4 气候条件三、施工组织设计:3.1 组织结构及职责3.2 人员配置3.3 资源需求3.4 施工进度计划3.5 施工方法和工艺3.6 设备和机械配置3.7 材料采购管理3.8 环境保护措施3.9 安全生产管理3.10 质量管理措施四、工程施工的主要工序及内容:4.1 前期准备工作4.2 土方工程施工4.3 基础工程施工4.4 结构工程施工4.5 道路工程施工4.6 排水工程施工4.7 绿化工程施工五、施工计划及进度管理:5.1 总体施工计划5.2 进度管理5.3 工期控制六、质量管理要求:6.1 质量目标6.2 质量管理体系6.3 质量控制措施6.4 质量检验和验收要求七、安全生产管理:7.1 安全生产组织7.2 安全教育和培训7.3 安全防护措施7.4 事故应急处理附件:项目地理位置图、施工图纸、施工方案、进度计划表、安全生产方案法律名词及注释:1. 《中华人民共和国建筑法》 - 注:本法是我国建筑领域的基本法律,对建筑工程的设计、施工、验收、使用和管理等方面进行了规定。

新建道路工程施工方案

新建道路工程施工方案

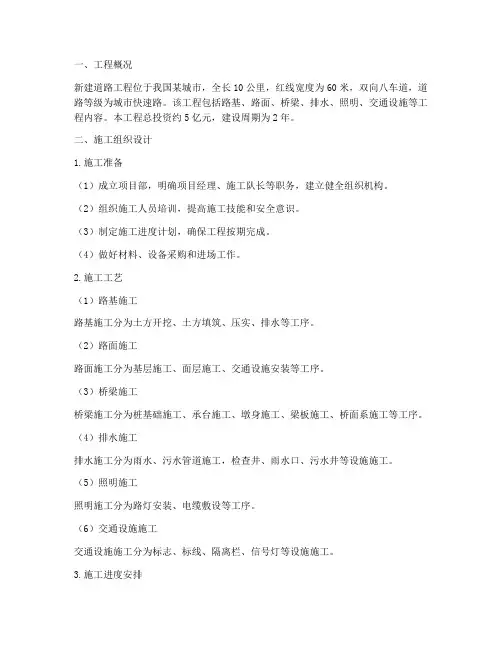

一、工程概况新建道路工程位于我国某城市,全长10公里,红线宽度为60米,双向八车道,道路等级为城市快速路。

该工程包括路基、路面、桥梁、排水、照明、交通设施等工程内容。

本工程总投资约5亿元,建设周期为2年。

二、施工组织设计1.施工准备(1)成立项目部,明确项目经理、施工队长等职务,建立健全组织机构。

(2)组织施工人员培训,提高施工技能和安全意识。

(3)制定施工进度计划,确保工程按期完成。

(4)做好材料、设备采购和进场工作。

2.施工工艺(1)路基施工路基施工分为土方开挖、土方填筑、压实、排水等工序。

(2)路面施工路面施工分为基层施工、面层施工、交通设施安装等工序。

(3)桥梁施工桥梁施工分为桩基础施工、承台施工、墩身施工、梁板施工、桥面系施工等工序。

(4)排水施工排水施工分为雨水、污水管道施工,检查井、雨水口、污水井等设施施工。

(5)照明施工照明施工分为路灯安装、电缆敷设等工序。

(6)交通设施施工交通设施施工分为标志、标线、隔离栏、信号灯等设施施工。

3.施工进度安排(1)路基施工:3个月(2)路面施工:4个月(3)桥梁施工:5个月(4)排水施工:3个月(5)照明施工:2个月(6)交通设施施工:2个月总计:19个月4.施工质量控制(1)严格执行国家相关标准和规范,确保工程质量。

(2)加强原材料、半成品、成品的质量检验,确保合格。

(3)加强施工过程中的质量控制,及时发现和处理质量问题。

(4)做好施工记录,确保施工过程的可追溯性。

三、安全管理1.建立健全安全生产责任制,明确各级人员的安全职责。

2.加强施工现场安全管理,严格执行操作规程。

3.定期开展安全教育培训,提高施工人员的安全意识。

4.做好施工现场的安全防护措施,确保施工安全。

5.加强施工现场的消防安全管理,配备必要的消防设施。

四、环境保护1.制定环境保护措施,确保施工过程中的环境保护。

2.做好施工现场的扬尘、噪音、废水等污染治理。

3.加强施工现场的绿化工作,改善施工环境。

市政道路工程施工组织设计完整版

市政道路工程施工组织设计完整版

市政道路工程施工组织设计完整版一、工程概况该项目名称为XX市市政道路建设工程,位于XX市XX区域,总工程规模为XX公里。

主要包括道路路基、路面、排水系统、交通标志和标线等建设内容。

二、工程目标1.完成工程建设,保证工程质量和安全。

2.满足XX市市民出行需求,提高道路交通流畅度。

3.遵守环保要求,做好施工阶段的环保护理工作。

4.完成期望工期,确保项目按时建设投入使用。

三、施工组织机构1.项目经理:负责工程进度控制、质量监督与管理、协调各方资源。

3.施工队长:负责协调施工队伍,安排施工任务并监督工作进展。

4.安全监督员:负责监督施工现场安全,制定并执行安全生产措施。

5.环保监督员:负责监督施工现场环保,确保符合环保要求。

6.质量监督员:负责监督施工过程中的质量控制和验收工作。

四、施工过程1.前期准备工作a.组织修建施工临时生活区、车辆停放区。

b.就地设立施工审批办公室。

c.制定施工方案,并报经审批后开始施工。

2.道路路基工程a.按照设计要求进行土方开挖与填筑。

b.进行路基平整、夯实,排除杂物和不良土质。

c.配合路面施工,进行护岸、排水口等设置。

3.路面工程a.进行基层土石方向上的修筑、夯实。

b.铺设沥青混凝土,进行压实和整平。

c.进行沥青面层施工,包括铺设、均匀、整平、压实。

4.排水系统工程a.安装雨水下水道系统,包括管道铺设、检查井设置等。

b.执行连续墙施工,进行降水施工。

c.设置雨水收集设施,保证排水畅通。

5.交通标志和标线工程a.根据设计要求设置交通标志、信号灯、护栏等。

b.进行道路标线施工,包括划线、打钉、涂覆反光漆等。

6.安全与环保措施a.指定专人负责安全生产工作,进行安全教育和培训。

b.施工现场设置必要的安全设施和警示标识。

c.实施合理的施工时间,减少对周边环境的影响。

五、质量控制1.制定施工质量管理方案,明确各施工环节的质量要求。

2.进行施工单位的质量资质审核,确保施工单位具备相应的施工能力。

道路工程施工组织设计范本

道路工程施工组织设计范本

道路工程施工组织设计范本道路工程施工组织设计范本如下:一、工程概况1. 工程名称:道路工程2. 工程地点:xx省xx市xx区3. 工程单位:xx公司/单位4. 工程范围:道路新建/道路改造5. 工程总投资:xx万元二、工程任务1. 施工目标:按照设计要求,完成道路新建/道路改造工程,提高交通运输效率,改善交通状况。

2. 施工内容:道路路基、路面、排水系统、交通标志、交通设施的建设。

3. 工程期限:预计工期为xx个月,具体工期根据施工方案确定。

三、施工组织机构1. 总指挥:负责全面领导和协调工程施工的各项任务。

2. 项目经理:负责工程施工的具体组织、安排和协调。

3. 工程部:负责工程质量管理、技术支持和协调施工各个环节。

4. 施工单位:负责具体的施工作业。

5. 监理单位:负责对工程施工的监督和验收。

四、施工方案1. 施工方法:采用现代化设备和先进工艺进行施工,确保施工质量和效率。

2. 施工顺序:按照路基、路面、排水系统、交通标志、交通设施的顺序进行施工。

3. 施工要点:特别注意施工过程中的安全防护、环境保护和沟通协调等问题。

4. 施工进度计划:按照工程总工期,制定详细的施工阶段计划,并根据实际情况进行调整。

五、安全措施1. 安全教育:组织施工人员参加安全培训,提高安全意识,掌握相关法律法规和安全操作规程。

2. 安全设施:建立完善的安全警示标志和安全防护设施,提供必要的个人防护用具。

3. 安全检查:定期进行安全检查,发现和整改安全隐患,确保施工过程中的安全。

六、质量控制1. 质量目标:按照设计要求和相关规范,确保施工质量符合标准。

2. 施工监督:设立专门的质量监督人员,对施工过程中的质量进行监督和检查。

3. 质量验收:按照设计文件和验收标准进行施工质量的验收,保证工程质量合格。

七、沟通协调1. 内部沟通:建立健全的内部沟通机制,及时传达工程进展、问题和需求。

2. 外部沟通:与工程相关单位进行沟通,解决工程施工过程中的问题,确保施工顺利进行。

新建道路施工组织设计

新建道路施工组织设计

新建道路工程施工组织设计目录第一章编制依据1.1 编制依据1.2 编制原则1.3 编制采用标准和规范规程第二章工程概况第一节工程概述第三章施工总体部署第一节施工前准备工作第二节现场组织安排第三节水电供应第四章主要工程项目施工方法第一节施工测量放线第二节道路工程1、路基工程2、路基工程施工工艺3、混凝土挡墙施工工艺4、路面工程施工工艺5、人行道施工6、道牙工程施工第三节管线工程1、雨、污水管道工程2、给水管道工程第五章施工顺序序第六章设备人员动员周期计划第七章确保工程质量、工期的措施第八章冬、雨季施工的措施第九章安全生产、环境保护及文明施工措施第十章项目事故应急预案第一章编制依据1.1 编制依据1.1.1*****新建道路工程招标文件。

1.1.2*****道路《设计图纸》1.1.3现行的施工验收规范、规程和标准,省市有关市政技术、质量和安全的规定。

1.1.4根据工程特点、施工现场实际情况、施工环境、施工条件和自然条件分析,结合本公司的工程施工经验。

1.2 编制原则1.2.1认真贯彻国家和地方有关基本建设的各项方针、政策,遵守国家和地方的法律,严格执行施工程序,遵守合同规定的工程竣工工期。

1.2.2 实行施工、设计和建设单位三结合,统筹安排,合理布置,做好施工部署及各项施工生产工作。

1.2.3 采用流水施工方法组织有节奏、均衡和连续施工。

1.2.4 坚持“百年大计,质量第一”,在安全生产的原则下,推行ISO9002标准化管理和实行安全生产责任制。

1.2.5 做好人力物力的综合平衡调配,做好雨季施工安排,力争均衡生产。

1.2.6 贯彻“勤俭节约”的方针,合理布置好施工现场,组织好文明施工。

1.2.7 充分利用现有机械设备,扩大机械化施工范围,减轻劳动强度,提高劳动生产率;积极利用国内外新技术、新工艺,科学地确定施工方案。

1.3 编制采用标准和规范规程1.2.1《城市道路设计规范》(CJJ 37—90)1.2.2《公路路基设计规范》(JTJ 013—95)1.2.3《公路沥青路面设计规范》(JTJ 014—97)1.2.4《公路工程抗震设计规范》(JTJ 004—89)1.2.5《公路排水设计规范》(JTJ 018—97)1.2.6《室外排水设计规范》(GBJ 14—87)1.2.7《城市道路路基工程施工及验收规范》(CJJ 44—91)1.2.8《市政道路工程质量检验评定标准》(CJJ 1—90)1.2.9《公路路基施工技术规范》(JTJ 033—95)1.2.10《公路沥青路面施工技术规范》(JTJ 032—94)1.2.11《公路路面基层施工技术规范》(JTJ 032—94)1.2.12《城市道路照明设计标准》(CJJ 45—91)1.2.13《公路工程质量检验评定标准》(JTJ 071—98)1.2.14《地基与基础工程施工及验收规范》(GBJ 202—83)1.2.15《混凝土结构工程施工质量验收规范》(GB 50204—2002)1.2.16《公路软土地基路堤设计与施工技术规范》(JTJ 017—96)1.2.17《固化类路面基层和底基层技术规程》(CJJ/T 80—98)1.2.18《给水排水管道工程施工及验收规范》(GB 50268—97)1.2.19《给水排水构筑物施工及验收规范》(GBJ 141—90)1.2.20《市政排水管渠工程质量检验评定标准》(CJJ 3—90)1.2.21《城市测量规范》(CJJ8-99)1.2.22《公路工程施工安全技术规程》(JTJ076-95)第二章工程概况第一节工程概述项目名称:******新建道路工程。

道路建设工程施工组织设计方案

道路建设工程施工组织设计方案

道路建设工程施工组织设计方案1. 项目背景与概述本章将简要介绍项目背景、项目目标、工程规模和建设内容等,为后续施工组织设计提供基本依据。

1.1 项目背景本项目是为满足我国某地区交通需求,提升道路通行能力,降低交通拥堵,提高市民出行效率而建设的城市道路工程。

1.2 项目目标本项目旨在构建安全、高效、便捷的道路交通系统,提升城市整体形象,满足未来一段时间内交通发展需求。

1.3 工程规模本项目包含道路新建、扩建、改造及附属设施建设,全长约XX公里,涉及XX个交叉口,占地面积约为XX平方米。

1.4 建设内容本项目主要建设内容包括:道路工程、桥梁工程、隧道工程、交通工程、排水工程、照明工程、绿化工程等。

2. 施工组织设计原则本章阐述施工组织设计过程中应遵循的原则,确保施工顺利进行,提高工程质量、安全、进度和投资控制。

2.1 科学合理施工组织设计应结合项目特点,运用科学合理的方法和手段,确保施工过程高效、有序进行。

2.2 安全第一施工过程中,应严格遵守安全生产法律法规,加强安全管理,确保工程质量和人员安全。

2.3 进度控制合理制定施工计划,确保工程按进度顺利进行,避免延期交付。

2.4 投资控制合理控制工程投资,降低成本,提高投资效益。

2.5 绿色环保施工过程中,应采取措施保护环境,减少对周边居民和生态环境的影响。

3. 施工组织结构本章将详细介绍施工组织结构,包括施工总包、专业分包、劳务分包等,明确各方的职责和任务。

3.1 施工总包施工总包负责整个项目的施工组织、协调和管理,确保工程顺利进行。

3.2 专业分包专业分包负责项目中的专业工程,如桥梁、隧道、交通等,按照施工总包的统一协调和管理进行施工。

3.3 劳务分包劳务分包负责提供施工所需的劳动力,按照施工总包和专业分包的要求进行施工。

4. 施工进度计划本章将制定施工进度计划,明确各施工阶段的开始和结束时间,确保工程按计划完成。

4.1 施工总进度计划根据工程特点和施工条件,制定施工总进度计划,明确各施工阶段的开始和结束时间。

道路工程施工组织设计(标准版)

道路工程施工组织设计(标准版)

道路工程施工组织设计(标准版)一、项目背景本道路工程项目位于XX市中心区域,总长度为XX公里,旨在改善城市交通状况,提高道路通行能力。

本施工组织设计旨在合理安排施工流程,保证施工质量和安全,确保项目按时完工。

二、施工组织原则1. 紧密结合实际情况,合理控制施工进度,确保施工质量;2. 遵守相关法律法规和建设行业的规范标准,确保施工安全;3. 充分考虑环境因素,减少对周边环境的影响;4. 合理配置施工资源,提高工作效率。

三、施工方案1. 前期准备工作:- 成立项目组,明确各成员职责,建立沟通机制;- 进行详细的勘察和设计,编制施工图纸;- 确定材料和设备供应商,与其签订合同。

2. 施工流程:- 严格按照施工图纸和技术要求进行施工,确保施工质量;- 合理安排施工人员,进行岗前培训,提高工人技能;- 建立施工现场管理制度,包括安全生产管理、质量管理等;- 定期召开施工进展会议,解决存在的问题。

3. 安全保障:- 制定详细的施工安全计划,包括施工期间的安全措施和应急预案;- 加强施工现场巡查,确保施工场所安全;- 进行安全技术交底,提高施工人员安全意识。

4. 质量控制:- 严格控制施工材料的质量,确保施工质量符合标准要求;- 进行施工过程中的质量检查,及时发现和解决问题;- 定期进行施工质量评估,总结经验,提升施工水平。

四、环境保护措施1. 控制施工噪音和扬尘污染,采取隔音和喷洒水雾等措施;2. 妥善处理废弃材料和建筑垃圾,确保环境卫生;3. 保护周边绿化和水源,避免对生态环境造成破坏。

五、施工资源配置1. 合理安排施工人员,根据工作量和施工进度制定人员配备计划;2. 确保施工材料和设备供应的及时性和质量;3. 项目经理负责对施工资源进行有效的调度和管理。

六、项目进度安排1. 制定详细的项目进度计划,包括各施工阶段的工期安排;2. 监督施工进度,及时调整施工计划,确保项目按时完工;3. 各参与方定期开展协调会议,解决施工中的问题和难题。

道路工程施工组织设计

道路工程施工组织设计

道路工程施工组织设计一、项目概述本项目为某城市道路扩建工程,工程包括路基工程、路面工程、桥梁工程、排水工程及附属工程。

施工总期限为24个月,施工现场周边环境复杂,人流量大,交通繁忙。

二、施工组织设计目标按照“安全第一、质量优先、进度保证、管理严格、服务周到”的原则,确保施工顺利进行,满足质量、安全、环保和社会效益的要求。

三、施工方案1. 施工路线施工路线应遵循最小干扰原则,通过合理布局,确保施工队伍和设备的流动性,同时降低施工对周边环境的影响。

2. 施工顺序按照“先上部、后下部、先主体、后附属”的原则进行施工。

首先进行路基工程,然后进行路面工程,最后进行桥梁工程和排水工程。

3. 施工方法采用现代化的机械设备进行施工,如土方机械、混凝土搅拌机、路面铺设机等,提高施工效率,降低施工成本。

四、施工组织结构1. 施工管理机构施工管理机构由项目经理、技术质量部、安全生产部、设备管理部、材料管理部、劳务管理部等组成,各部门之间要进行有效的沟通和配合,以确保施工的顺利进行。

2. 施工队伍施工队伍由专业的技术人员、操作工人和服务人员组成,他们需要具备相应的职业技能,并能够遵守施工规程和安全生产规定。

五、施工设备和材料管理对施工设备进行定期检查和维护,确保设备的正常运行;对施工材料进行严格的质量控制,确保材料的质量符合施工标准。

六、安全生产和环保措施在施工过程中,应严格遵守国家和地方的安全生产和环保法规,实施有效的安全和环保措施,防止施工事故和环境污染的发生。

七、施工进度控制通过合理的施工进度计划和有效的施工进度控制,确保工程按期完成。

总之,本项目的施工组织设计应根据实际施工条件和施工要求进行,以确保施工的顺利进行,满足工程的质量、安全、环保和社会效益的要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1.1 道路新建工程施工组织设计
1.1.1分部分项工程施工方案
1.1.1.1 土方工程
施工前可设置排水沟,做好施工场地内的排水工作,如遇地下水位较高时,可考虑轻型井点降水。

全线道路路基施工前,采用挖机推土机清除场地内表面层腐植土、耕植土、建筑垃圾等。

挖机开挖路床土方,自卸汽车转运;回填段机械分层回填碾压密实。

根据设计和结合现场情况,确定本方案填筑路基作业方式:运距140m以内采用推土机作业施工;运距在140m以上,采用装载机、挖掘机配合自卸汽车挖运的方法。

土方回填必须分层压实,每层的虚厚不得大于30CM,以确保路基压实度要求和工程质量。

1、填方段
清除表土后,当路床距清表高度H≤30CM时,下挖至路面结构下30CM处,处理30CM6%石灰土;当30CM〈H〈45CM时,用6%石灰土处理至路床;当H≥45CM 时,先处理15CM6%石灰土,用素土回填至路床下15CM,再用6%石灰土处理至路床。

最下层15CM石灰土为就地翻挖掺拌石灰。

2、挖方段:
由原地面线下挖至路面结构下30CM,然后处理30CM6%石灰土。

最下层15CM 石灰土为就地翻挖掺拌石灰。

3、沟(水、鱼)塘路段:
沟塘回填前先筑坝,抽干积水,用挖机将淤泥清除至原状土,边坡素土按1:1.5挖成台阶,塘底铺50CM碎石土,碎石土中碎石含量不小于65%,压实至设计、规范要求,其上再间隔用素土和4%石灰土分层回填至路床下15CM,间隔厚度为30CM。

1.1.1.2 石灰土施工
石灰土采用路拌法进行施工,石灰土以机械施工为主,人工配合为辅。

土方调运主要以挖掘机、自卸车、推土机、装载机等联合作业。

石灰采用满足设计及规范要求的优质石灰,石灰剂量应满足设计要求,整平以平地机和推土机配合完成,石灰土拌和采用稳定土拌合机和铧犁、旋耕机,确保拌和均匀,不夹生料,对石灰土路基填筑后不立即覆土的应注意做好洒水养生工作。

碾压采用大吨位振动压路机和18—21T 光轮压路机。

对于大型机具难以压实的地方,采用小型振动夯或手扶振动压路机分层夯实或碾压。

当现场土样含水量较大时,采用二次掺灰拌和法,即先在施工段掺2~3%
生石灰拌和后,闷放1~2天,待生石灰完全消解后,整平后补足其余灰剂量,再进行第二次拌和。

石灰土施工的具体程序如下:
1、上料摊铺:
施工段沿线按设计用量均匀卸料,平地机整平,用推土机稳压后,按设计用量上石灰,土和石灰的厚度应按事先确定的松铺厚度摊铺,力求摊铺均匀,用量准确。

上灰前应检查土的含水量,含水量过大则应进行耕耙、晾晒至合适的含水量。

2、拌和:
先铧犁、旋耕机进行大致粉碎,再用稳定土拌和机拌和,拌和时应调整好拌和深度,以略深于下层表面1cm为好,既不得过深破坏下层结构,更不得拌和过浅而出现素土夹层,拌合由边向中进行,纵向重叠20cm。

混合料拌和后应达到颜色均匀一致。

采取随机取样法在拌和好的混合料取样,测定石灰剂量,如果剂量不足,应重新增加石灰,并再次进行拌和,直至石灰剂量满足设计要求为止。

3、整型:
对拌合好并经试验检测石灰剂量合格的石灰土用压路机快速稳压,然后用平地机细致地进行整型。

对局部低洼处,应用齿耙将其表层5cm以上耙松,并用新拌的混合料找补平整,再次稳压、整型。

整平过程中应反复检验高程及横坡度,按照“宁刮勿补”的原则进行整型。

4、碾压:
碾压时应检查含水量,如含水量不足则应补充水分,当混合料含水量略高于最佳含水量时,先上轻型压路机后上重型压路机,按直线先两侧后中央,曲线段由内侧开始的原则进行碾压。

最后用胶轮压路机跑光。

碾压时严禁在已完成或正在碾压的路段上“调头”或“急刹车”。

碾压的遍数以达到设计要求的压实度为止,采用环刀法检测石灰土压实度。

5、养生:
每层石灰土完成按设计要求进行养生,以确保石灰土强度形成。

6、质量措施。
